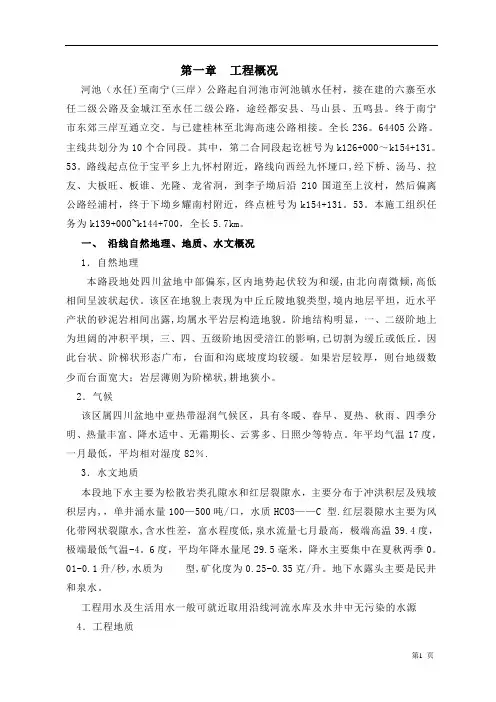

第一章工程概况河池(水任)至南宁(三岸)公路起自河池市河池镇水任村,接在建的六寨至水任二级公路及金城江至水任二级公路,途经都安县、马山县、五鸣县。
终于南宁市东郊三岸互通立交。
与已建桂林至北海高速公路相接。
全长236。
64405公路。
主线共划分为10个合同段。
其中,第二合同段起讫桩号为k126+000~k154+131。
53。
路线起点位于宝平乡上九怀村附近,路线向西经九怀垭口,经下桥、汤马、拉友、大板旺、板谁、光隆、龙省洞,到李子坳后沿210国道至上汶村,然后偏离公路经浦村,终于下坳乡耀南村附近,终点桩号为k154+131。
53。
本施工组织任务为k139+000~k144+700,全长5.7km。
一、沿线自然地理、地质、水文概况1.自然地理本路段地处四川盆地中部偏东,区内地势起伏较为和缓,由北向南微倾,高低相间呈波状起伏。
该区在地貌上表现为中丘丘陵地貌类型,境内地层平坦,近水平产状的砂泥岩相间出露,均属水平岩层构造地貌。
阶地结构明显,一、二级阶地上为坦阔的冲积平坝,三、四、五级阶地因受涪江的影响,已切割为缓丘或低丘。
因此台状、阶梯状形态广布,台面和沟底坡度均较缓。
如果岩层较厚,则台地级数少而台面宽大;岩层薄则为阶梯状,耕地狭小。
2.气候该区属四川盆地中亚热带湿润气候区,具有冬暖、春早、夏热、秋雨、四季分明、热量丰富、降水适中、无霜期长、云雾多、日照少等特点。
年平均气温17度,一月最低,平均相对湿度82%.3.水文地质本段地下水主要为松散岩类孔隙水和红层裂隙水,主要分布于冲洪积层及残坡积层内,,单井涌水量100—500吨/口,水质HCO3——C 型.红层裂隙水主要为风化带网状裂隙水,含水性差,富水程度低,泉水流量七月最高,极端高温39.4度,极端最低气温-4。
6度,平均年降水量尾29.5毫米,降水主要集中在夏秋两季0。
01-0.1升/秒,水质为型,矿化度为0.25-0.35克/升。
地下水露头主要是民井和泉水。

马路工程施工概况一、施工单位概况某某道路工程有限公司是一家专业的道路工程施工单位,成立于2005年,注册资本1000万元,公司总部位于某某市,现有员工200余人,其中技术人员占比30%。
公司拥有多台先进的施工设备和专业的施工团队,具备承担各类道路工程施工任务的能力。
二、工程概况某某马路工程位于某某市XX区,全长10公里,包括道路路基处理、路面铺设、排水系统建设等多项工程内容。
该工程旨在改善当地道路交通情况,提高城市道路网络的整体承载能力和安全性。
三、施工方案1. 路基处理:首先进行路基土方开挖,根据设计要求进行路基填筑和夯实,以确保路基的承载能力和稳定性。
2. 路面铺设:采用沥青混凝土路面铺设,分层夯实,确保路面平整、耐久、耐磨。
3. 排水系统建设:设置路面排水沟、雨水篦子、雨水井等设施,保证雨水及时排除,防止积水影响行车安全。
4. 环境保护:施工过程中加强环境保护意识,合理处理施工废弃物,减少对周边环境的影响。
四、施工流程1. 前期准备:组织施工人员、设备和材料,确定施工方案,对施工现场进行勘察和测量。
2. 路基处理:进行路基土方开挖、填筑和夯实,确保路基平整、硬实。
3. 路面铺设:设置路面基层、面层,逐层夯实,保证路面平整、无裂缝。
4. 排水系统建设:安装路面排水沟、雨水篦子、雨水井等设施,确保雨水及时排除。
5. 环境保护:加强环境保护意识,合理处理施工废弃物,保护周边环境。
6. 完工验收:施工完成后进行路面检测和验收,确保按照设计要求完成施工任务。
五、施工难点1. 施工环境复杂:工程地理位置复杂,交通繁忙,施工难度大。
2. 施工条件有限:施工场地狭窄,施工设备受限,施工周期紧迫。
3. 施工方法创新:需要结合实际情况,灵活调整施工方法,确保施工质量和进度。
六、安全措施1. 加强安全教育:组织施工人员参加安全教育培训,提高安全意识。
2. 安全防护措施:设置施工警示标志,配备安全帽、安全绳等个人防护装备。

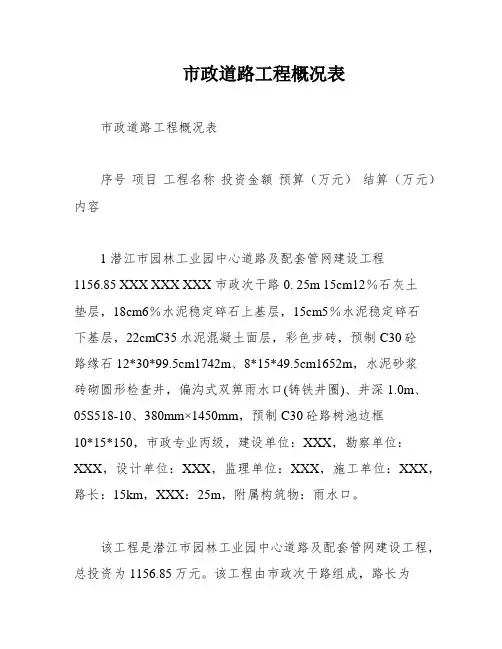

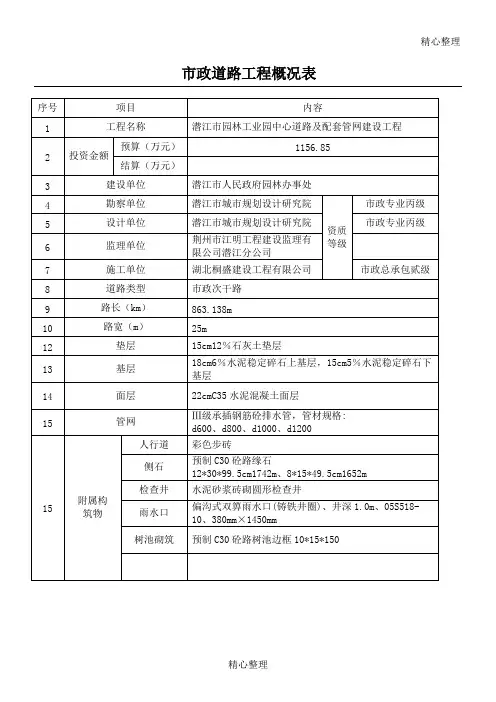

市政道路工程概况表市政道路工程概况表序号项目工程名称投资金额预算(万元)结算(万元)内容1 潜江市园林工业园中心道路及配套管网建设工程1156.85 XXX XXX XXX 市政次干路 0. 25m 15cm12%石灰土垫层,18cm6%水泥稳定碎石上基层,15cm5%水泥稳定碎石下基层,22cmC35水泥混凝土面层,彩色步砖,预制C30砼路缘石12*30*99.5cm1742m、8*15*49.5cm1652m,水泥砂浆砖砌圆形检查井,偏沟式双箅雨水口(铸铁井圈)、井深1.0m、05S518-10、380mm×1450mm,预制C30砼路树池边框10*15*150,市政专业丙级,建设单位:XXX,勘察单位:XXX,设计单位:XXX,监理单位:XXX,施工单位:XXX,路长:15km,XXX:25m,附属构筑物:雨水口。
该工程是潜江市园林工业园中心道路及配套管网建设工程,总投资为1156.85万元。
该工程由市政次干路组成,路长为0.km,路宽为25m。
垫层采用15cm厚的12%石灰土垫层,基层采用18cm厚的6%水泥稳定碎石上基层和15cm厚的5%水泥稳定碎石下基层,面层采用22cm厚的C35水泥混凝土面层和彩色步砖。
此外,还预制了C30砼路缘石、水泥砂浆砖砌圆形检查井、偏沟式双箅雨水口和预制C30砼路树池边框等附属构筑物。
工程的建设单位为XXX,勘察单位和设计单位为XXX,监理单位为XXX,施工单位为XXX。
该工程的资质为市政专业丙级,属于市政总承包贰级。
该工程的附属构筑物包括预制C30砼路缘石、水泥砂浆砖砌圆形检查井、偏沟式双箅雨水口和预制C30砼路树池边框等。
其中,预制C30砼路缘石的规格为12*30*99.5cm,共1742m;8*15*49.5cm,共1652m。
水泥砂浆砖砌圆形检查井井深为1.0m,型号为05S518-10,尺寸为380mm×1450mm。
偏沟式双箅雨水口采用铸铁井圈,附属构筑物为预制C30砼路树池边框,规格为10*15*150.总的来说,该工程是潜江市园林工业园中心道路及配套管网建设工程,共有15km长,25m宽,由市政次干路组成。

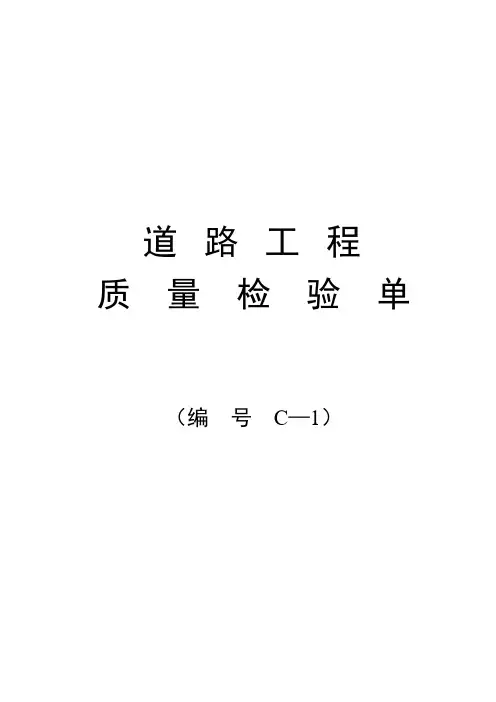

道路工程质量检验单(编号C—1)目录1、道路质量检验报告单使用说明2、土方路基现场质量检验报告单………………………………………………………C-1-13、石方路基现场质量检验报单…………………………………………………………C-1-24、砂垫层现场质量检验报告单…………………………………………………………C-1-35、粉喷桩现场质量检验报告单…………………………………………………………C-1-46、加筋工程土工合成材料现场质量检验报告…………………………………………C-1-57、隔离工程土工合成材料现场质量检验报告单………………………………………C-1-68、过滤排水工程土工合成材料现场质量检验报告单…………………………………C-1-79、防裂工程土工合成材料现场质量检验报告单………………………………………C-1-810、管节预制现场质量检验报告单……………………………………………………C-1-911、管道基础及管节安装现场质量检验报告单………………………………………C-1-1012、检查(雨水)井砌筑现场质量检验报告单…………………………………………C-1-1113、土沟现场质量检验报告单…………………………………………………………C-1-1214、浆砌排水沟现场质量检验报告单…………………………………………………C-1-1315、盲沟现场质量检验报告单…………………………………………………………C-1-1416、砌体挡土墙现场质量检验报告单…………………………………………………C-1-1517、锥、护坡现场质量检验报告单……………………………………………………C-1-1618、浆砌砌体现场质量检验报告单……………………………………………………C-1-1719、导流工程现场质量检验报告单……………………………………………………C-1-1820、水泥混凝土面层现场质量检验报告单……………………………………………C-1-1921、沥青混凝土面层现场质量检验报告单……………………………………………C-1-2022、水泥稳定粒料基层和底基层现场质量检验报告单………………………………C-1-2123、石灰土基层和底基层现场质量检验报告单………………………………………C-1-2224、石灰土稳定粒料基层和底基层现场质量检验报告单……………………………C-1-2325、石灰、粉煤灰土基层和底基层现场质量检验报告单……………………………C-1-2426、石灰、粉煤灰稳定粒料基层和底基层现场质量检验报告单……………………C-1-2527、水泥、石灰土基层和底基层现场质量检验报告单………………………………C-1-2628、路缘石铺设现场质量检验报告单…………………………………………………C-1-2729、路肩现场质量检验报告单…………………………………………………………C-1-2830、涵洞总体现场质量检验报告单……………………………………………………C-1-2931、涵台现场质量检验报告单…………………………………………………………C-1-3032、管座及涵管安装现场质量检验报告单……………………………………………C-1-3133、盖板制作现场质量检验报告单……………………………………………………C-1-3234、盖板安装现场质量检验报告单……………………………………………………C-1-3335、箱涵浇筑现场质量检验报告单……………………………………………………C-1-3436、倒虹吸竖井砌筑现场质量检验报告………………………………………………C-1-3537、一字墙和八字墙现场质量检验报告单……………………………………………C-1-3638、结构物基底现场质量检验报告单…………………………………………………C-1-3739、结构物回填现场质量检验报告单…………………………………………………C-1-3840、小型预制件现场质量检验报告单…………………………………………………C-1-3941、路基边坡现场质量检验报告单……………………………………………………C-1-4042、高程、宽度、横坡度测量记录表…………………………………………………C-1-4143、填石路堤现场检测表………………………………………………………………C-1-4244、碎石土路基施工原始记录表………………………………………………………C-1-4345、垫层厚度测量记录表………………………………………………………………C-1-4446、中分带横向排水管敷设检查记录表………………………………………………C-1-4547、清淤平面位置及几何尺寸表………………………………………………………C-1-4648、清淤回填测量记录表………………………………………………………………C-1-4749、分项工程现场检测记录表…………………………………………………………C-1-48道路工程现场质量检验单使用说明1、本表为道路工程现场质量检验报告单,是将分项工程检验结果汇于本表内,由承包人和监理组填写。

道路工程施工总体计划表一、项目概况本道路工程项目是位于XX市YYY区ZZZ路与AAA路交叉口的道路改造工程。
改造范围为ZZZ路的东侧,并延伸至BBB路,工程总长度为XXXX米。
本项目旨在提高道路通行能力,改善周边道路交通秩序,提升市民出行体验。
二、施工单位本项目的施工单位为XX市道路建设有限公司,负责本项目的施工组织、技术指导和质量控制。
三、施工总体进度安排1.前期准备阶段(共计2周)-成立项目组:派遣专业人员组织项目实施。
-现场勘查:对施工区域进行详细勘查,确定施工范围和施工条件。
2.道路基础工程阶段(共计4周)-挖掘和回填沟槽:依据设计要求开展土方开挖与回填工作。
-基坑开挖与基础施工:依据工程图纸开展基坑开挖与基础施工。
3.道路路面工程阶段(共计8周)-路基加固及排水工程:进行路基加固,确保道路工程的牢固性。
-路面铺装:依据设计要求进行路面的铺装工作。
4.道路交通设施阶段(共计4周)-路灯安装:按照设计要求进行路灯的布置和安装。
-信号灯安装:根据交通需求安装信号灯设备。
5.项目验收与完工(共计2周)-施工质量验收:由相关部门对项目进行质量验收。
-完工交付:完成验收合格后,正式交付项目使用。
四、施工细则1.施工组织-成立项目组,并根据施工工序和要求分工合理。
-制定施工方案,包括施工方法、安全措施等,并报相关部门审核。
2.施工技术要求-确保施工过程中按照相关规范和标准进行。
-注意材料的选用和施工质量的控制,确保工程质量。
3.成本控制-合理安排材料采购计划,以减少材料浪费和成本支出。
-加强施工过程中的质量监督,减少施工错误和返工。
4.施工安全-严格遵守安全操作规程,确保施工过程中的安全。
-安排专人负责施工现场的安全管理,及时发现和解决安全隐患。
五、施工资源安排1.基础设施-提前准备所需机械设备、工具和劳动力,以满足施工需求。
-确保机械设备运转良好,防止故障影响施工进度。
2.人力资源-按照施工工序和施工进度合理安排施工人员。
第二章:公路工程(全套完整内业资料表格)_施工用表格引言公路工程是基础设施建设的重要组成部分,施工时需要收集和整理大量资料。
为了方便施工人员统一查阅和使用,设计了一套内业资料表格,本文档将介绍该表格的全部内容及使用方法。
内业资料表格前期工作前期工作表格主要用于施工前的资料准备和工作安排,包括资料的收集和整理、施工阶段的规划和组织等。
序号内容说明1 交通量测算表测算道路交通量2 施工组织设计组织施工的具体方案3 采购计划施工过程中的物资采购计划4 资源调查表搜集施工现场相关资源信息施工现场管理施工现场管理表格主要用于监控施工现场的安全性和效率,包括施工队伍的管理、材料管理、设备管理等。
序号内容说明1 安全生产管理监管施工现场安全生产2 材料使用清单记录施工所用材料3 设备使用记录记录施工所用设备质量检验质量检验表格主要用于记录施工过程中的质量检验情况,包括检验工程的材料和施工工序。
序号内容说明1 材料检验记录记录材料的质量检查结果2 试验报告记录现场检测的试验结果3 施工工序记录记录施工工序的质量情况竣工验收竣工验收表格主要用于记录施工结束后的竣工验收情况,包括验收结论和验收报告。
序号内容说明1 竣工验收记录记录现场竣工验收情况及验收结论2 竣工验收报告编写竣工验收报告使用方法•打印表格后,填写相关信息并保存;•在施工现场及时更新和记录施工情况,保证施工过程的可控性;•在施工结束后进行竣工验收,将验收结果填写到相应的表格中;•将表格保存至项目档案中,方便今后工程维护和管理。
结论本文档介绍了公路工程施工用的内业资料表格,涵盖了前期工作、施工现场管理、质量检验和竣工验收等方面。
这套表格可在施工过程中提高工程的可控性和质量,也能方便后期工程维护和管理。

公路工程概预算常用表格一、项目概况表序号项目名称单位建议费用备注1道路工程万元2桥梁工程万元3隧道工程万元4辅助工程万元5环保工程万元6项目合计万元二、道路工程费用表序号项目名称单位建议费用备注1路基工程万元2路面工程万元3挡土墙工程万元4提桩工程万元5排水工程万元6路灯工程万元7交通标线工程万元8交通信号工程万元9其他费用万元10小计万元三、桥梁工程费用表序号项目名称单位建议费用备注1主桥工程万元2支座设备万元3桥面铺装万元4锥铁衬砌万元5扩建费用万元6防腐防水万元7其他费用万元8小计万元四、隧道工程费用表序号项目名称单位建议费用备注1隧道掘进万元2衬砌工程万元3设备设施万元4隧道涵洞万元5防灾照明万元6排水设施万元7其他费用万元8小计万元五、辅助工程费用表序号项目名称单位建议费用备注1支撑工程万元2填筑工程万元3绿化工程万元4围护工程万元5仓储工程万元6其他费用万元7小计万元六、环保工程费用表序号项目名称单位建议费用备注1环境监测万元2污水处理万元3噪音防治万元4施工废弃物处理万元5其他费用万元6小计万元以上为常用的公路工程概预算表格,每个表格都列出了项目名称、单位、建议费用以及备注等内容,便于对工程费用进行详细分类和计算。
这些表格的内容较为完整,可以满足公路工程概预算的基本需求。
根据不同的项目类型和具体情况,可以调整表格的内容和费用估算方式,以提高预算的准确性和实用性,并为工程决策和管理提供有效的参考依据。
公路工程全套资料表格21、变更设计报告单(A —021)22、工程变更令(A—022)23、工程延期申请报告(A —025)24、工程延期申请批复单(A—026)25、检验申请批复单(A —027)26、中间交工申请报告(A —028)27、中间交工证书(A—029)28、分项工程质量检验记录表(A—030)29、分项工程质量检验评定表(A—031)30、分部工程质量检验评定表(A—032)31、单位工程质量检验评定表(A—033)32、标段工程质量检验评定表(A—034)33、建设项目质量检验评定表(A—035)34、工程交工申请报告(A—036)35、工程交工证书(A—037)36、工程缺陷责任期终止证书(A—038)工程开工令承包单位:四川鸥鹏建筑工程公司合同号:监理单位:四川泰兴建设管理有限责任公司编号: A—001致(承包人)四川鸥鹏建筑工程公司 :根据你合同段呈报的项目开工报告及合同通用条款第41.1条的规定,经审核确认符合合同文件有关要求,特发此开工令。
接到开工令后,应按合同条款要求连续均衡安排施工。
并提出分部分项工程开工报告,报驻地监理工程师审批。
总监理工程师:年月日项目开工申请报告承包单位:四川鸥鹏建筑工程公司合同号:监理单位:四川泰兴建设管理有限责任公司编号: A—002致(监理部)四川元丰建设项目管理有限公司:由我部承建的安德镇安龙村道路工程,已根据合同条款的要求,做好开工前的一切准备工作,现申请正式开工,请予审批。
附件:合同段总体施工组织设计承包人:日期:驻地监理工程师意见:签字:日期:总监理工程师意见:签字:日期:总体施工组织设计报审表承包单位:四川鸥鹏建筑工程公司合同号:监理单位:四川泰兴建设管理有限责任公司编号: A—003致(监理部)四川泰兴建设管理有限责任公司:根据合同条款,现报上安德镇安龙村道路工程工程的总体施工组织设计,请予审批。
主要内容:1、工程概况及主要工程数量2、详细施工进度计划3、项目管理组织机构、人员组成及分工4、材料、设备、人员进场计划5、关键工程施工技术方案6、质量控制措施7、安全生产保证措施8、环境保护措施承包人:日期:监理工程师意见:签字:日期:总监理工程师意见:签字:日期:分项工程开工申请批复单承包单位:合同号:开工项目:桩号:计划开工日期:计划完工日期:此项工程负责人:附件:1、分项工程施工组织设计报审表(附分项工程施工组织设计)2、进场设备报验单3、施工放样报验单4、建筑材料使用许可证承包人:日期:驻地监理工程师意见:签字:日期:监理单位:编号: A—004分项工程施工组织设计报审表承包单位:合同号:监理单位:编号: A—005 致(监理部) :根据合同条款,现报上分项工程的实施性施工组织计划,请予审批。
工程概况表填写范例工程概况表填写范例一、前言工程概况表是工程建设项目审批的必备文件之一,其填写规范与否直接影响到项目审批的进展。
本文将介绍工程概况表的填写要求及范例。
二、填写要求1.基本信息在填写基本信息时,应准确无误地填写项目名称、建设单位、法定代表人等信息,并且需要提供有效的联系方式。
2.项目背景在填写项目背景时,应简明扼要地说明该项目的意义和必要性,并且需要提供相关数据和资料支持,如市场需求分析报告等。
3.建设内容在填写建设内容时,应详细描述该项目的具体内容和规模,并且需要提供相关技术参数和设计方案等资料。
4.建设地点在填写建设地点时,应准确无误地标注该项目所在的区域和地址,并且需要提供相关土地使用证明和规划许可证等资料。
5.投资估算在填写投资估算时,应按照国家有关规定进行分类统计,并且需要提供详细的费用构成及其计算方法。
6.融资计划在填写融资计划时,应说明该项目的融资来源和方式,并且需要提供相关融资协议和担保措施等资料。
7.社会效益在填写社会效益时,应说明该项目对当地经济、环境和社会的影响,并且需要提供相关的评估报告和证明材料。
8.环境影响在填写环境影响时,应说明该项目可能对环境造成的影响及其预防措施,并且需要提供相关的环评报告和审批文件等资料。
9.安全生产在填写安全生产时,应说明该项目可能存在的安全隐患及其防范措施,并且需要提供相关的安全生产许可证和监测报告等资料。
三、填写范例以下为某工程建设项目的工程概况表填写范例:1.基本信息项目名称:XX市某区域城市道路改造工程建设单位:XX市公路局法定代表人:张三联系电话:XXX-XXXXXXX2.项目背景该工程是为了缓解该区域交通拥堵问题,提高道路通行能力而进行的改造工程。
根据市政府规划,该区域将成为城市中心商务区之一,因此道路改造工程十分必要。
3.建设内容本工程包括道路扩建、交通信号灯安装、绿化带建设等内容,总长度约为10公里。
4.建设地点本工程位于XX市某区域,具体地址为XXXXX路与XXXXX街交叉口。
公路工程各合同段概况表随着我国经济的快速发展,公路交通建设日益重要。
为了更好地推进公路工程的建设,现将各合同段概况如下:一、合同段概况表1. 第一合同段:该项目起点位于大同市西花园,经朔州市、怀仁县、山阴县、朔城区,终点在忻州原平界河铺与北京至昆明公路(编号G108线)汇合。
全长233公里。
该段公路是纵贯我省南北的大运公路在朔州市境内的一部分,是我省“十一五”规划的三纵八横公路主骨架中纵的重要组成部分,是朔州市境内的一条重要的经济大动脉。
该项目于1988-1990年修建,经过多年的运营,路面出现了多种病害,实测弯沉值超过了现有交通量要求的允许弯沉值;桥涵、防排水等构造物也不同程度地出现损坏。
该项目将对大忻线以及朔州市路网的整体运输情况进行根本解决。
2. 第二合同段:该项目起点位于在建G0711(乌鲁木齐-尉犁高速公路)21团互通收费站出口处,经21团,跨越开都河、经22团,跨越南疆铁路(吐库一线)、G218、黄水沟河,经24团,下穿南疆铁路(吐库二线),上跨G3012,经26团、曲惠镇,终点接G314线K332680处。
本标段建设桩号K13500~K37500,公路长度24km。
其中K13500~K18647采用双向四车道一级公路标准建设,设计时速80km/h,路基宽度22.5m;K18647~K37500采用双向两车道二级公路标准建设,设计时速80km/h,路基宽度12m。
建设内容包括路线、路基、路面、排水、防护、涵洞80道、桥梁4座、等级路平交7处、安全设施、其他工程等。
3. 第三合同段:该项目起自某地,终点在某地,全长XX公里。
该项目采用双向四车道高速公路标准建设,设计时速120km/h,路基宽度28m。
建设内容包括路线、路基、路面、桥梁、隧道、涵洞、排水、防护、安全设施等。
4. 第四合同段:该项目起自某地,终点在某地,全长XX公里。
该项目采用双向六车道高速公路标准建设,设计时速120km/h,路基宽度33.5m。
2.1.3分项工程质量验收记录项目技术负责人及质量检验员进行验收,并应按上表进行记录。
(此处增加了“质量检查员”,以突出质量检查员的质量责任)。
(关键分项工程要求设计单位参加时,增加设计单位签字人员签字)检验批质量检验记录表A.0.1 编号:000000□□- -.可修编- .注:1、本表由施工项目专业质量检查员(制表人)填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行验收,并应按上表进行记录。
编号前两位00为分部编号,中间两位00为子分部编号,后两位00为分项工程编号,□□为质量检验批编号,凡是没有子分部的分部工程其中间编号全为“00”以满足编码框需要。
土方路基(挖方)检验批质量检验记录表A.0.1 编号:010001□□- -.可修编- .注:1、(B为施工时必要的附加宽度)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
2、路床平整度、路床横坡检验频率与路宽有关。
石方路基(路堑)检验批质量检验记录表A.0.1 编号:010003□□- -.可修编- .注:1、(B为施工时必要的附加宽度)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
石方路基(填石)检验批质量检验记录表A.0.1 编号:010004□□- -.可修编- .ρd≥20KN/m(不嵌缝)ρd≥21KN/m(嵌缝)注:1、(B为施工时必要的附加宽度)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
- -.可修编- .路基处理(砂垫层)检验批质量检查记录表A.0.1 编号:010007□□- -.可修编- .注:1、本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
概预算设计示例一设计资料:1工程概况:本设计工程为济南东区道路14号路,西起13号路,东至10号路,总长1390.81米。
并与线状路顺接,地势起伏较大,所经地区属于亚热带大陆气候区,气候干燥,四季分明,其中6—8月为雨季。
本工程为东区内东西向次干路,设计车速为40km/h。
该条道路走向系根据道路网规划而定,沿线设1个折点,平曲线半径1000m,沿线地势东高西低,途径一条冲沟,设计最大纵坡为3.22%,最小纵坡为0.66%,凸型竖曲线最小半径为3600m,凹型竖曲线最小半径为2000m。
路基路面路面:宽22m,两侧各1.00m的硬路肩,道路横坡1.5%结构路面底基层30cm二灰碎石,基层15cm水泥稳定碎石,路面面层上面层为3cm细粒式沥青混凝土,中面层为4cm中粒式沥青混凝土,下面层为5cm粗粒式沥青混凝土。
路基:按道路路基填挖情况,路堤、路堑两种类型。
路堑总挖方为42103.065 m3,清表工程量为7247.82 m3,路堤填方为54818.177 m3。
路堤段长374米,路堑段长1016.81米。
路基边坡防护:植草面积2004.82 m2,浆砌片石:189.56 m3,碎石垫层37m3。
2 预算所需材料单价采用市场调查价计算。
3 人工单价计算资料:按济南地区的规定为32元/工日。
4工期为:2005年5月10日-2005年10月20日。
完成该项目的施工图预算三施工图预算设计指导:1分析施工方案:了解施工组织计划所确定的施工方法和施工机具及材料供应等情况。
2划分施工项目:划分的施工项目应符合以下要求:(1)按照概预算项目表分项;(2)符合定额项目表的要求;(3)符合费率要求。
3计算工程量:按划分的施工项目及工程量计算规则计算各项目的工程量。
4查定额:查取定额时,要首先阅读定额的总说明、章节说明及定额表中的小注。
如果实际项目内容与定额表不一致时应进行定额抽换。
5计算基础单价:计算人工单价、材料预算单价、机械台班单价。
2.1.3分项工程质量验收记录注:本表由施工单位制表人填写,监理工程师(建设单位项目技术负责人)组织施工单位项目技术负责人及质量检验员进行验收,并应按上表进行记录。
(此处增加了“质量检查员”,以突出质量检查员的质量责任)。
(关键分项工程要求设计单位参加时,增加设计单位签字人员签字)检验批质量检验记录路基(挖方)检验批质量检验记录编号:010001□□路基(路堑)检验批质量检验记录表A.0.1 编号:010003□□路基(填石)检验批质量检验记录表A.0.1 编号:010004□□ρd≥20KN/m(不嵌缝)ρd≥21KN/m(嵌缝)注:1、(B为施工时必要的附加宽度)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
路基处理(砂垫层)检验批质量检查记录表A.0.1 编号:010007□□注:1、本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
路基处理(土工材料)检验批质量检查记录表A.0.1 编号:010009□□注:本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
路基处理(沙桩)检验批质量检查记录表A.0.1 编号:010012□□注:(H未孔深或者桩长)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
路基处理(碎石桩)检验批质量检查记录表A.0.1 编号:010013□□注:(H未孔深或者桩长)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
基层(石灰稳定土)检验批质量检查记录表A.0.1 编号:020001□□注:1、(B为施工时必要的附加宽度)本表由施工项目专业质量员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量检查员等进行质量验收,并应按上表进行记录。
A1-1工程概况表注:1 本表由施工单位填写,城建档案和施工单位各保存一份。
本表应附工程总平面图、标准横断面图、主要结构图。
2道路类别指城市快速路、主干路、次干路、支路或其他路;道路类型指混凝土道路、沥青道路或其他道路。
A1-2工程开工报告本表由施工单位填报,经监理单位审批后,建设单位、监理单位、施工单位各存一份。
A1-3施工进度计划分析本表由施工单位填写,建设单位、监理单位和施工单位各保存一份。
A1-4施工日记.本表由施工单位填写,建设单位、城建档案馆和施工单位各保存一份。
市政基础设施工程分包单位资格申请审核表日期:市政基础设施工程工程款支付申请表工程名称:编号:A1-6-□□□承包单位负责人:日期:市政基础设施工程监理工程师通知回复单市政基础设施工程工期监时延长申请表工程名称:编号:A1-8-□□□日期:市政基础设施工程费用索赔申请表市政基础设施工程工程材料/构配件/设备报审表致:(监理单位)我方于年月日进场的工程材料/构配件/设备数量如下(见附件)。
现将质量证明文件及自检结果报上,拟用于下述部位:请予以审核。
附件:1.数量清单2.质量证明文件3.自检结果承包单位:(章)承包单位负责人:日期:审查意见:经检查上述工程材料/构配件/设备,符合/不符合设计文件和规范的要求,准许/不准许进场,同意/不同意使用于拟定部位。
项目监理机构:(章)总/专业监理工程师:日期:工程竣工报验单工程名称:编号:A1-11-□□□监理工程师通知单工程名称:编号:A1-12-□□□致:事由:内容:项目监理机构:(章)总/专业监理工程师:日期:市政基础设施工程工程暂停令.日期:.市政基础设施工程工程款支付证书工程名称:编号:A1-14-□□□.日期:工程名称:编号:A1-15-□□□致:(承包单位)根据施工合同条款条的规定,我方对你方提出的工程延期申请(第号)要求延长工期日历天的要求,经过审核评估:暂时同意工期延长日历天。
