PHC管桩施工的方案.doc
- 格式:doc
- 大小:120.00 KB
- 文档页数:29
目录1工程概况 (1)2设计要求 (1)3PHC桩制作 (1)4产品质量要求及保证措施 (3)5PHC桩沉桩设备选用 (3)6施工机具及材料进场作业道路 (4)7施工顺序的确定 (4)8PHC管桩施工 (4)9质量保证措施 (7)10施工进度计划 (10)11劳动力、设备配备计划 (10)12安全、文明施工及环境保护的措施 (11)附:PHC(AB)管桩结构图 (12)浙能嘉兴独山煤炭中转码头项目内港池和内河码头工程PHC管桩专项施工方案1 工程概况本工程除西侧护岸W-HA-01段基础采用Φ600钻孔灌注嵌岩桩外,其余护岸基础全部为AB型Φ600mmPHC管桩,单根长度为25~38m,共计681,总长24200m。
2 设计要求2.1 PHC桩及端板结构图、存储、堆放、运输、拼接、沉桩等应符合《先张法预应力混凝土管桩》(GB13476-2009)的相关要求2.2 沉桩时,按照部颁《港口工程桩基规范》(JTJ254-98)要求做好沉桩记录和测定最后贯入度。
施工时沉桩以标高控制。
2.3 正式施工前应进行试沉桩,确定桩头伸入基础的长度符合设计要求。
2.4 PHC桩的接桩位置相邻桩位应相互错开,不允许所有接桩断面处于同一高程。
2.5 PHC桩高应变动力检测为总桩数的3%,共20根。
低应变动力检测为总桩数的10%,共67根。
3 PHC桩制作本工程所用AB型PHC桩单根长度为25~38m,全部由市场采购。
目前,我项目部已与平湖市的浙江宏建建设有限公司管桩分公司签订了供桩意向书,并会同监理及业主单位前去厂家考察,预制厂家相关生产资质条件以及生产施工工艺等资料报经监理及业主同意批准。
管桩由汽车运至现场打设。
PHC桩预制由厂家按国标制作,主要工艺流程见下图,这里不再具体展开叙述。
3.1 PHC管桩制作主要工艺流程PHC桩预制施工工艺流程图3.2 桩的贮存、搬运、运输和出厂3.2.1 贮存1)堆放桩的场地必须平整、结实,不得产生过大的不均匀沉降。

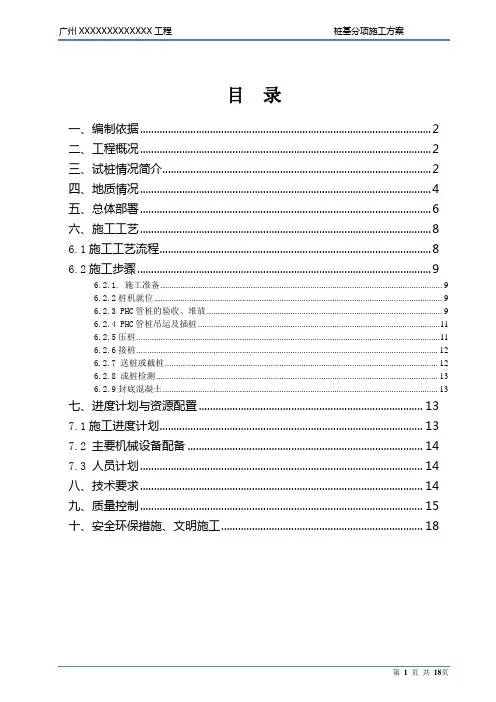

目录一、编制依据 (2)二、工程概况 (2)三、试桩情况简介 (2)四、地质情况 (4)五、总体部署 (6)六、施工工艺 (8)6.1施工工艺流程 (8)6.2施工步骤 (9)6.2.1. 施工准备 (9)6.2.2桩机就位 (9)6.2.3 PHC管桩的验收、堆放 (9)6.2.4 PHC管桩吊运及插桩 (11)6.2.5压桩 (11)6.2.6接桩 (12)6.2.7 送桩或截桩 (12)6.2.8 成桩检测 (13)6.2.9封底混凝土 (13)七、进度计划与资源配置 (13)7.1施工进度计划 (13)7.2 主要机械设备配备 (14)7.3 人员计划 (14)八、技术要求 (14)九、质量控制 (15)十、安全环保措施、文明施工 (18)桩基分项施工方案一、编制依据1.国家《建筑基础桩检测技术规范》(JGJ106-2003)及广东省标准《建筑基础桩检测技术规范》(DBJ15-60-2008);2. 深圳市工勘岩土工程有限公司2011年3月编制的的《广州XX物流园A区岩土工程详细勘察报告》;3.广东省《预应力混凝土管桩基础技术规程》(DBJXT15-22-98)和图集《预应力混凝土管桩》(10G409)有关要求。
4.本工程有关施工图纸及涉及的相关规范、标准、图集等。
5.试桩情况总结、静载试验情况及工地例会和专题会议纪要的有关要求。
二、工程概况广州XXXXXXXXXXXXX工程仓库及坡道、二层平台基础均为PHC-600-130-AB型桩,桩端采用为十字形钢桩尖,管桩桩端持力层为⑥-2强风化花岗岩。
本工程合计管桩1833根,试桩9根,还有1824根未施工,暂定桩长25m。
根据地勘报告,地下水对混凝土结构在直接临水或强透水层中具强腐蚀性,在弱透水层中具中等腐蚀性;对钢筋混凝土结构中的钢筋具微腐蚀性。
并用C20微膨胀砼灌桩底内孔,填心混凝土应从桩底封起,直至比最上面的接头高出3.0米以上。
三、试桩情况简介计划共试桩9根,截止目前共试桩10根,其中1根为断桩后在相邻位置补试。
预应力高强砼(PHC)静压管桩施工工法第一篇范本:预应力高强砼(PHC)静压管桩施工工法一.引言预应力高强砼(PHC)静压管桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、水利工程等领域。
本文档旨在介绍PHC静压管桩施工的详细工法,以便工程师和相关人员进行参考和实施。
二.工法准备1. 工程准备:a) 拟定工程计划,明确工期、质量要求和施工方法等。
b) 编制施工图纸,标明桩基础的数量、位置和尺寸等。
2. 材料准备:a) 采购预应力高强砼管桩及相关材料,确保质量合格。
b) 准备钢筋、水泥等施工所需的辅助材料。
三.施工步骤1. 桩位标定:a) 根据施工图纸确定桩的位置和数量。
b) 标定桩位的轴线和标高,并进行测量校对。
2. 钻孔准备:a) 根据设计要求确定钻孔的直径和深度。
b) 使用合适的钻杆和钻头进行钻孔,同时进行取土样品进行分析。
3. 钢筋安装:a) 按照设计要求和钢筋数量进行加工和切割。
b) 将钢筋安装入桩基孔洞中,使用支架固定,以保证桩身的稳定和结实。
4. 浇筑混凝土:a) 准备好预应力高强砼,确保质量符合要求。
b) 将混凝土逐层浇注入桩孔中,同时进行振捣和压实。
四.施工注意事项1. 拉拔过程中,必须严格控制预应力的大小,以确保桩的正常工作性能。
2. 施工中应采取相应的安全措施,保证工人的安全。
3. 施工现场应保持整洁,及时清理废料和污染物。
五.附件本文档涉及的附件包括:施工图纸、材料验收记录、试验报告等。
六.法律名词及注释1. 预应力:利用钢筋的拉力来抵消混凝土的压力,提高结构的承载能力。
2. 高强砼:强度达到或超过C50的混凝土。
第二篇范本:预应力高强砼(PHC)静压管桩施工工法一.简介本文档旨在详细介绍预应力高强砼(PHC)静压管桩的施工工法,包括工法准备、施工步骤和注意事项等内容。
旨在为工程师提供参考和实施指南。
二.工法准备1. 工程准备:a) 制定工程计划,明确工期、质量要求和施工方法等。
预应力混凝土(PHC)管桩施工作业指导书【文档一】:预应力混凝土(PHC)管桩施工作业指导书1. 前言1.1 目的本作业指导书的目的是为了指导预应力混凝土(PHC)管桩施工的全过程,以确保工程质量和施工安全。
1.2 适用范围2. 施工前准备工作2.1 工程资料和图纸准备2.2 施工方案编制2.3 设备和材料准备2.4 现场准备工作3. 桩基施工3.1 施工平台搭设3.2 桩位标定与测量3.3 打桩机械安装和调试3.4 桩孔开挖3.5 钻孔灌注桩钢筋配置3.6 预应力钢束张拉3.7 模板安装与混凝土浇筑4. 现场质量控制4.1 原材料检验与质量控制4.2 强度试验与质量控制4.3 各个施工节点的质量控制5.2 桩基验收5.3 竣工资料整理6. 安全注意事项6.1 施工现场安全要求6.2 桩基施工过程中的安全措施【附件】:1. 工程资料和图纸2. 施工方案3. 设备清单4. 材料清单【法律名词及注释】:1. 预应力混凝土(PHC)管桩:采用预应力方法施工的混凝土管桩。
2. 施工平台:用于支撑和搭设施工设备的搭建平台。
3. 钢筋配置:预应力混凝土管桩中的预应力钢束和普通钢筋的布置方式。
【文档二】:预应力混凝土(PHC)管桩施工操作手册1. 引言1.1 目标本操作手册旨在提供预应力混凝土(PHC)管桩施工过程中的详细操作指南,以确保施工质量和安全。
1.2 篇幅限制2. 施工前的准备工作2.1 准备工作的计划和组织2.2 现场布置计划2.3 材料和设备的准备2.4 相关施工文件和图纸的审查3. 桩基施工过程3.1 施工平台的搭建3.2 桩位的定位和测量3.3 打桩机械的安装和调试3.4 桩孔的开挖3.5 钢筋的布置3.6 预应力钢束的张拉3.7 模板安装和混凝土浇筑4. 现场质量控制4.1 原材料的检验和控制4.2 强度试验和控制4.3 施工过程中各个节点的质量控制5.2 桩基的验收5.3 竣工资料的整理和报送6. 安全注意事项6.1 施工现场的安全要求6.2 桩基施工过程中的安全措施【附件】:1. 工程资料和图纸2. 施工方案和计划3. 设备和材料清单【法律名词及注释】:1. 预应力混凝土(PHC)管桩:以预应力方法制作的混凝土管桩。
目录第一章编制依据 0编制说明 0编制依据 0第二章工程概况 0项目工程概况 0灌芯施工概况 (1)施工重点难点分析 (1)第三章施工安排 (2)项目管理人员职责 (2)灌芯施工分区时间 (2)第四章资源配置计划 (4)劳动力配置情况 (4)主要物资配置 (4)主要机械设备配置 (4)第五章主要施工方法 (4)施工工艺流程 (5)主要施工方法 (5)第六章施工质量标准及成品保护措施 (6)质量要求 (6)质量保障措施 (7)成品保护措施 (8)第七章安全文明施工 (8)安全施工措施 (8)文明施工措施 (8)第一章编制依据编制说明本工程桩主要形式为预应力管桩,根据设计要求,需要在管桩内放置钢筋笼及灌注C40微膨胀混凝土。
鉴于此,特编制本施工方案,作为灌芯施工的指导依据。
编制依据第二章工程概况项目工程概况本工程位于上海市浦东金桥建设地点位于上海市浦东金桥,由上汽通用汽车有限公司投资建设,工程总工期732天,具体详见下表。
灌芯施工概况本工程预应力管桩共分为两种形式,即抗压桩、抗压兼抗拔桩。
其中(1)P HC抗压桩,其规格为PHC-500-AB-125-36管桩,(即直径为500,AB型,壁厚为125,桩长36米,管节长度上、中、下为12+12+12,桩数为406根。
规格为PHC-500-AB-125-36管桩,桩数为780 根。
(2)PHC抗压兼抗拔桩,其规格为PHC-400-AB-95-30管桩,桩数为2255根。
(3)灌芯混凝土采用C40无收缩混凝土,灌芯深度或(抗拔桩、抗压桩),钢筋笼主筋为6C20,箍筋为A8@15螺旋箍,定位筋为2C1 &主筋锚固进承台长度不小于80cm(即40d,d为主筋直径),竖直方向夹角呈放射状,夹角15度。
图管桩灌芯详图施工重点难点分析本工程灌注桩约3500根,根据规范及设计要求,本工程抗拔桩灌芯深度不小于,承压桩灌芯深度不小于3D(D为桩径),即。
同时,桩内需放置钢筋笼及托板。

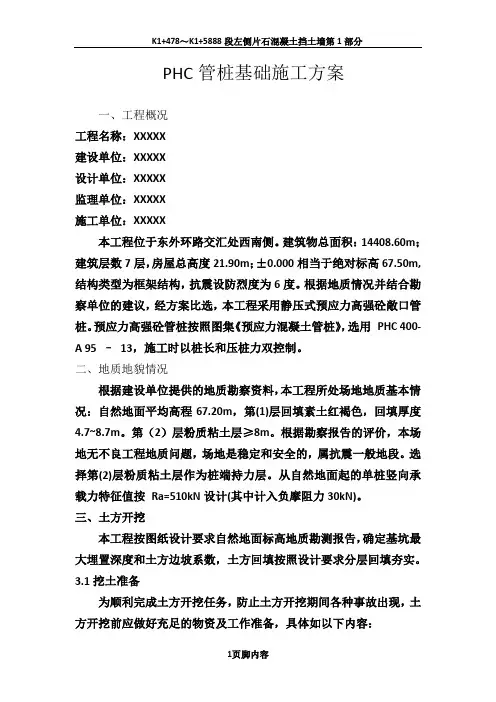

PHC管桩基础施工方案一、工程概况工程名称:XXXXX建设单位:XXXXX设计单位:XXXXX监理单位:XXXXX施工单位:XXXXX本工程位于东外环路交汇处西南侧。
建筑物总面积:14408.60m;建筑层数7层,房屋总高度21.90m;±0.000相当于绝对标高67.50m,结构类型为框架结构,抗震设防烈度为6度。
根据地质情况并结合勘察单位的建议,经方案比选,本工程采用静压式预应力高强砼敞口管桩。
预应力高强砼管桩按照图集《预应力混凝土管桩》,选用PHC 400-A 95 –13,施工时以桩长和压桩力双控制。
二、地质地貌情况根据建设单位提供的地质勘察资料,本工程所处场地地质基本情况:自然地面平均高程67.20m,第(1)层回填素土红褐色,回填厚度4.7~8.7m。
第(2)层粉质粘土层≥8m。
根据勘察报告的评价,本场地无不良工程地质问题,场地是稳定和安全的,属抗震一般地段。
选择第(2)层粉质粘土层作为桩端持力层。
从自然地面起的单桩竖向承载力特征值按Ra=510kN设计(其中计入负摩阻力30kN)。
三、土方开挖本工程按图纸设计要求自然地面标高地质勘测报告,确定基坑最大埋置深度和土方边坡系数,土方回填按照设计要求分层回填夯实。
3.1挖土准备为顺利完成土方开挖任务,防止土方开挖期间各种事故出现,土方开挖前应做好充足的物资及工作准备,具体如以下内容:1)踏勘现场,摸清地下的环境,运输道路以采用相应的对策措施。
2)各种测量控制点已测设完毕,并做好临时保护。
3)配备足够夜间施工的照明设备和排水设备、各种设备接线及电源安全、可靠,能引至各施工点,能保证土方开挖时基槽各处照明和抽水的需求。
4)备足防范突发事件的各种材料,以防下雨及塌方等意外事故发生时,能及时组织抢救。
3.2、测量放线土方开挖前,先根据主轴线放测各道基础结构边轴线,再根据基础结构边轴线,基槽开挖深度和放坡大小,将基槽开挖线测出,本工程基槽开挖至基础垫层底,平均开挖深度为0.8m,基槽开挖线距离边轴线的距离为1.5m,坡度系数为1:0.75,用石灰粉将测放出的基槽开挖标出,据此线开挖基槽。
PHC管桩施工方法钢筋混凝土预制桩的沉桩工艺是利用锤击原理将钢筋混凝土预制桩逐步沉入地下而形成桩体。
目前,大量应用钢筋混凝土预制桩。
应用这一技术,解决了桩基成桩施工中的一些难题,并有较好的经济效益和社会效益。
钢筋混凝土预制桩由于其施工机具简单,施工速度快而被推广。
根据施工区域需要并服从业主、监理的要求,设置施工作业区.在施工场地范围内设置明显标志。
保证现场机具、材料、设备安全及施工的正常开展。
施工现场的布置及使用,报业主及工程师同意后方可实施。
根据前期试验及工程桩施工经验,我公司计划采用DELMAGD80桩锤或相同级别的桩锤进行①600X11OAB管桩的施工,最大锤击压力控制在42MPa以下,锤击能量控制在120〜160KJ o采用DELMAGD62桩锤或相同级别的桩锤进行①500X10OAB管桩的施工,最大锤击压力控制在31MPa以下,锤击能量控制在80-IlOKJ o 一、PHC管桩施工流程PHC管桩施工工序图及施工工艺流程图如下图。
PHC管桩施工工序图PHC桩沉桩施工工艺流程图二、管桩施工工艺方法1.桩材的验收预应力硅管桩进场后根据《先张法预应力已管桩》(GB13476-20001《先张法预应力已管桩图集》、《建筑桩基技术规范》(JGJ94-94)等规范对桩材进行现场验收,验收包括:桩身完整性、桩径、桩长、矢曲、法兰等项目。
现场桩材100%验收,作好桩材现场验收记录及标识工作,发现桩材不合格品不准使用,并开启材料不合格品报告程序。
桩材验收时供货方需出具与桩材标志相一致的桩材合格证、硅立方体抗压强度报告、钢材、水泥、砂、石料合格证及复试记录等。
经检查在桩垫完好、桩身垂直度符合规范要求的前提下,PHC管桩极限锤击数为3000击以下。
如有异常,应及时与制桩单位共同分析原因并提出解决办法。
2、桩的起吊、运输及堆放PHC桩混凝土强度达70%时方可起吊,过100%时方可运输,桩在运输过程中做到吊垫点一致,各层垫木应上下对齐,捆扎牢固,堆桩场地要平整结实,桩的堆放层数不超过4层。
PHC预应力管桩施工方案一、项目概况PHC预应力管桩是一种常用于基础工程中的重要结构元素,其在土建工程中具有承载能力强、抗弯抗压性能好等优点。
本项目即为在地区进行预应力管桩的施工工程,施工范围包括建筑基础、桥梁基础等工程,现制定施工方案如下。
二、施工准备1.施工前检查:在进行实际施工前,要对施工现场进行全面检查,检查各项设备和材料是否齐全,施工区域是否清理干净,各项安全措施是否到位。
2.人员配备:安排专业技术人员和熟练操作人员参与施工,确保施工质量和进度。
3.设备准备:准备相关设备,包括钻孔设备、调压泵等,确保施工过程中的设备运行正常。
4.材料准备:准备各种施工用材料,包括钢筋、混凝土、预应力钢绞线等,确保施工质量。
5.安全措施:制定施工安全管理措施,对施工现场进行安全检查,确保施工过程中人员和设备的安全。
三、施工工艺流程1.钻孔:在预先确定好的管桩位置上,进行钻孔作业,按照设计要求进行孔深和孔径的控制。
2.钢筋加筋:在完成钻孔后,将预埋的钢筋置入孔中,并进行固定和连接,确保钢筋的正确位置和数量。
3.灌浆浇筑:完成钢筋的加筋后,利用调压泵进行浇筑混凝土,确保混凝土的均匀和密实。
4.预应力拉伸:完成混凝土浇筑后,对预应力钢筋进行拉伸,并进行锚固,增加管桩的承载能力。
5.等待养护:待混凝土充分凝固后,进行养护作业,确保管桩的强度和稳定性。
6.钢筋锁固:对预应力钢筋锚固进行检查确认后,进行最终的固定和锁紧作业,确保管桩的稳定性和安全性。
四、质量控制1.施工记录:对施工过程进行详细记录,包括施工日期、工艺流程、材料使用情况等,便于质量验收和追溯。
2.材料质量:对施工材料进行抽检,确保材料的质量符合相关标准要求,保障施工质量。
3.现场监督:安排监理人员和技术人员进行现场监督,对施工过程进行全程跟踪,及时发现和解决问题。
4.质量验收:完成施工后,进行质量验收,确保施工质量符合设计要求,无质量问题。
五、安全保障1.安全教育:对施工人员进行安全教育和培训,提高安全意识和应急处置能力。

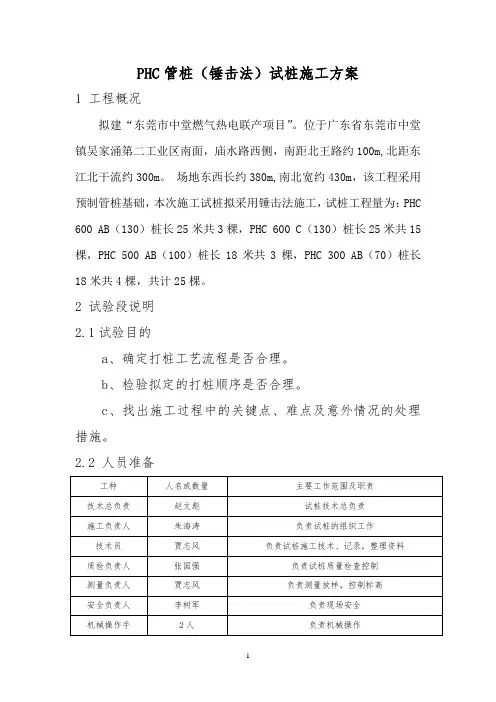

PHC管桩(锤击法)试桩施工方案1 工程概况拟建“东莞市中堂燃气热电联产项目”。
位于广东省东莞市中堂镇吴家涌第二工业区南面,庙水路西侧,南距北王路约100m,北距东江北干流约300m。
场地东西长约380m,南北宽约430m,该工程采用预制管桩基础,本次施工试桩拟采用锤击法施工,试桩工程量为:PHC 600 AB(130)桩长25米共3棵,PHC 600 C(130)桩长25米共15棵,PHC 500 AB(100)桩长18米共3棵,PHC 300 AB(70)桩长18米共4棵,共计25棵。
2 试验段说明2.1试验目的a、确定打桩工艺流程是否合理。
b、检验拟定的打桩顺序是否合理。
c、找出施工过程中的关键点、难点及意外情况的处理措施。
2.2 人员准备施工员4人负责试桩期间各种工序施工2.3 机械设备主要机械设备配备表序设备名称型号单位数量(台)用电量1 锤击桩机HD80 台 1 70KW2 锤击桩机HD62 台 1 70KW3 汽车起重机25t 辆 14 运输车辆辆 25 电焊机台 23 技术方案3.1 桩位布置按正方形布桩,按桩间距2.5m,具体见示意图。
3.2 工艺流程3.2.1 制定打桩工艺流程为提高对地基的挤压效应,采用十字型钢桩尖,拟定的施工顺序为,横向先从T1施工,然后向外依次顺序打桩,纵向从一端向另一端排依次打打桩。
3.2.2打桩程序:测量定位一桩机定位一吊桩插桩一桩身对中调直一锤击沉桩一接桩一再锤击沉桩一测量三击贯入度(记录最后三米锤击数)—终止锤桩一移位施打下一桩。
3.2.3 管桩的验收、起吊、运输和推放a.管桩起吊运输中,必须保持平稳,避免剧烈振动和冲撞,管桩起吊采用两端挂钩吊.b.管桩外观质量和管桩尺寸允许偏差符合《先张法预应力混凝土管桩》(图集号:10G409)①管桩外观质量不允许出现:粘皮和麻面、桩身合缝漏浆、内外表面露筋、局部磕损、表面出现裂缝、断筋和脱头、桩套箍凹陷、内表面混凝土坍落、接头及桩套箍与桩身结合面出现漏浆和空洞及蜂窝。

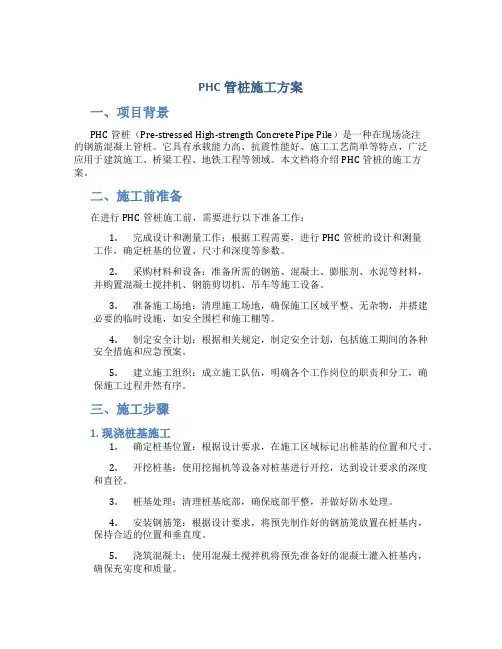

PHC管桩施工方案一、项目背景PHC管桩(Pre-stressed High-strength Concrete Pipe Pile)是一种在现场浇注的钢筋混凝土管桩。
它具有承载能力高、抗震性能好、施工工艺简单等特点,广泛应用于建筑施工、桥梁工程、地铁工程等领域。
本文档将介绍PHC管桩的施工方案。
二、施工前准备在进行PHC管桩施工前,需要进行以下准备工作:1.完成设计和测量工作:根据工程需要,进行PHC管桩的设计和测量工作,确定桩基的位置、尺寸和深度等参数。
2.采购材料和设备:准备所需的钢筋、混凝土、膨胀剂、水泥等材料,并购置混凝土搅拌机、钢筋剪切机、吊车等施工设备。
3.准备施工场地:清理施工场地,确保施工区域平整、无杂物,并搭建必要的临时设施,如安全围栏和施工棚等。
4.制定安全计划:根据相关规定,制定安全计划,包括施工期间的各种安全措施和应急预案。
5.建立施工组织:成立施工队伍,明确各个工作岗位的职责和分工,确保施工过程井然有序。
三、施工步骤1. 现浇桩基施工1.确定桩基位置:根据设计要求,在施工区域标记出桩基的位置和尺寸。
2.开挖桩基:使用挖掘机等设备对桩基进行开挖,达到设计要求的深度和直径。
3.桩基处理:清理桩基底部,确保底部平整,并做好防水处理。
4.安装钢筋笼:根据设计要求,将预先制作好的钢筋笼放置在桩基内,保持合适的位置和垂直度。
5.浇筑混凝土:使用混凝土搅拌机将预先准备好的混凝土灌入桩基内,确保充实度和质量。
2. 管桩制作和安装1.制作PHC管桩:按照设计要求,制作PHC管桩,包括预应力钢筋的设置和编排、模具的制作和安装等。
2.杆件安装:将制作好的管桩杆件吊装至桩基上,并做好对中和垂直度的调整。
3.接头处理:处理管桩杆件之间的接头,确保连接牢固,并采取防腐防锈措施。
3. 后续工作1.固化时间:按照设计要求,对刚浇筑的桩体进行养护,确保混凝土的固化时间达到要求。
2.质量检查:对安装完成的PHC管桩进行质量检查,包括尺寸、垂直度、钢筋连接等方面。
phc管桩施工方案目录:1. 基本概述1.1 定义1.2 目的1.3 施工流程2. 施工前准备2.1 勘察地质条件2.2 设计管桩方案2.3 确定施工方案3. 施工过程3.1 钻孔施工3.2 浇筑混凝土3.3 桩基加固4. 施工注意事项4.1 安全防护4.2 施工质量控制4.3 施工环境保护---基本概述管桩是一种用于基础工程中的支撑结构,通常用于支撑建筑物、桥梁等工程。
管桩施工的主要目的是在地下形成稳定的承载层,以支撑上部结构的荷载。
施工流程包括勘察地质条件、设计管桩方案和确定施工方案等步骤。
---施工前准备在进行管桩施工之前,首先需要进行地质勘察,了解地下情况,为设计管桩方案提供依据。
设计管桩方案时,需要考虑土层承载能力、荷载条件等因素。
确定施工方案包括选择合适的施工设备、确定施工方法和安排施工进度等。
---施工过程管桩施工过程包括钻孔施工、浇筑混凝土和桩基加固等步骤。
钻孔施工是将钻机通过旋转钻孔机进行作业,形成符合设计要求的孔洞。
浇筑混凝土是将混凝土灌入钻孔,形成管桩体。
桩基加固是通过加固材料对已浇筑混凝土进行加固,增强管桩的承载能力。
---施工注意事项管桩施工过程中需要注意安全防护,保证施工人员的人身安全。
施工质量控制是保证管桩施工质量的重要环节,需要严格按照设计要求进行施工。
此外,施工过程中也需要注意环境保护,避免对周边环境造成污染。
PHC管桩专项施工方案编制:审核:审批:湖南省鸿腾建设工程有限公司二零一四年七月十二日目录第一章、工程概况 (2)第二章、编制依据 (2)第三章、施工布置及施工准备工作 (3)第四章、主要施工方法和技术要求 (5)第五章、安全文明施工措施 (10)第六章、保证质量的技术组织措施 (14)第七章、施工工期及保障措施 (17)第八章、应急预案 (18)附件一 (19)附件二 (20)第一章工程概况一、工程简介1、工程名称:广东广珠西线高速公路中山段交警勤务工作队营房工程(房建部分)2、工程位置:广东广珠西线高速公路中山西收费站旁3、建设单位:广东广珠西线高速公路有限公司4、施工单位:湖南省鸿腾建设工程有限公司5、设计单位:广州市白云建筑设计院有限公司二、工程概况1、本工程采用桩型:PHC-400(95)-A-C80,桩长15-28米,采用静力压桩法施工,总桩数为54根,桩端进入持力层深度为1000mm,单桩设计承载力800KN,桩顶设计标高详见G-3图。
四、进度计划开工时间:2014年月日竣工时间:2014年月日第二章编制依据1、广东广珠西线高速公路中山段交警勤务工作队营房工程(房建部分)项目工程设计施工图及相关设计文件;2、《建筑地基基础工程施工质量验收规范》(GB50202-2002);3、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011版);4、《建筑桩基技术规范》(JGJ94-2008);5、《建筑桩基检测技术规范》(JGJ106-2003);6、《预应力混凝土管桩技术规程》(DGJ32/TJ 109-2010);7、《预应力混凝土管桩》(10G409);8、《先张法预应力混凝土管桩》2002浙G22图集;9、施工合同及有关文件。
第三章施工布置及施工准备工作一、现场布置在正式施工前完成如下现场布置工作:1、场地平整和临时排水沟挖设;2、测量控制点移交;3、临水接入;4、临时发电机组进场,并完成接线、调试完成。
PHC管桩施工方案一、设计要求1、本工程PHC桩基采用PHC-Φ500管桩,壁厚100mm,类型为AB;2、管桩采用锤击贯入法;3、根据地质资料,桩端持力层为强风泥质粉砂岩层,,桩端进入持力层的深度不小于1.50m;三、PHC管桩的工期安排四、施工方案1、施工要求(1)、宜在正式开工前按不小于1%工程桩数量且不少于3根进行试打桩,通过试打桩取得正式施打所需要的有关控制数据,尤其是需要送桩的贯入度控制值;(2)、第一节管桩起吊就位插入地面时的垂直度偏差不得大于0.5%,并宜用长条水准尺或其他测量仪器校正,必要时,宜拔出重插;(3)超过0.8%(4)(7)、遇下列情况之一应暂停打桩,并及时与设计、监理等有关人员研究处理:贯入度突变;头混凝土剥落、破碎;桩身突然倾斜、跑位;地面明显隆起、邻桩上浮或位移过大;总锤击数超过《10G409》规定值;桩身回弹曲线不规则。
(8)、送桩应符合下列规定:①、送桩深度不宜大于2.0m;②、当桩顶打至接近地面需要送时,应测出桩的垂直度并检查桩顶质量,合格后立即送桩;③、送桩的最后控制贯入度应参考同一条件的桩不送桩时的最后贯和度予以减少;(9)、打桩的最后贯入度应在下列条件下测量:桩头完好无损、柴油锤跳动正常,桩锤、桩帽、送桩器及桩身中心线重合,桩帽衬垫厚度等正常,打桩结束前立即测定。
2、施工准备(1)测量放线(2工程现场主要需准备以下测量仪器设备:全站仪(测量精度不低于6″,测距精度不低于5mm+5PPm.D)、经纬仪(不低于J6)、水准仪(不低于S3)、钢尺、塔尺以及其他测量必备的器具。
其中全站仪、经纬仪、水准仪、钢尺需要经有资质的计量检测机构检定合格。
②控制网测设工程的平面控制方式采用符合导线法,高程控制采用符合水准测量方式。
a、选点、埋石:加密点设置在距沟槽边20m左右,点位要通视良好,控制点应埋设砼桩或现浇砼,中心埋设φ6钢筋头作为中心点(钢筋中设十字中心线)。
PHC管桩工程施工方案建设单位:成都阳光投资建设有限公司工程名称:舜元·桃源铭一期工程地址:成都市龙泉驿同安镇编制单位:四川鼎固建筑基础工程有限公司技术负责人:魏远科编制人:卢昌武二零一零年元月六日目录一、工程概况 1 (1)二、编制依据 (2)三、工程概况 2 (3)四、地质剖面及说明 (10)五、选用打桩机的基本参数与主要尺寸 (11)六、装卸与运输 (12)七、施工流水顺序现场平面布置图 (13)八、主要技术质量要求及注意事项 (14)九、打PHC桩施工及质量保证措施 (17)十、锤击法施工工艺 (20)十一、桩基工程质量通病及防治措施 (23)十二、安全保证措施 (24)十三、先张法预应力管桩的允许偏差与检验方法 (25)十四、主要材料需用计划 (26)十五、施工机具需用计划 (27)十六、现场准备工作一览表 (28)十七、劳动力需用计划 (29)十八、施工计划进度表 (30)十九、管桩工程流程图 (31)二十、管桩生产质量控制与检测 (32)二十一、管桩的外观质量 (34)二十二、管桩的尺寸允许偏差 (35)二十三、管桩原材料使用标准 (36)二十四、管桩混凝土与预应力钢筋性能 (36)二十五、管桩质量竣工文件 (37)工程概况1二、编制依据工程编制依据为:1、桩基工程地质勘察报告及桩基础施工图;2、《先张法预应力混凝土管桩基础》(DBJT20-50)2003,图集川03G316;3、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、《钢筋混凝土预制桩》GB50009-2001;5、《建筑桩基础技术规范》JGJ94-94;6、《建筑机械使用安全技术规程》JGJ33-2001;7、《混凝土结构设计规范》GB50010-2002;8、《建筑地基基础设计规范》GB50007-2002;9、《建筑结构荷载规范》GB50009-2001;10、《混凝土结构工程施工质量验收规范》GB50204-2002;11、《先张法预应力混凝土管桩》GB13476-1999;12、《建筑桩基检测技术规范》J256-2003。
陈家镇中滨路二期(东滩大道~北沿公路)新建工程2标桥梁工程(Y1河桥、四号河桥)PHC管桩专项施工方案编制单位:上海市第一市政工程有限公司编制日期:2011年11月编制人:胡燎原审核人:谷明勇目录一、编制依据 (2)二、工程概况 (2)三、施工顺序及施工工期 (3)四、PHC管桩施工技术措施 (4)4。
1 制桩、运桩及堆桩 (4)4.2 沉桩施工 (4)4。
2.1 沉桩流程 (4)4。
2。
2 前期准备 (4)4。
2。
3 桩机就位及进桩验收 (5)4。
2.4 吊桩 (5)4。
2。
5 沉桩 (5)4。
2.6 接桩 (5)4。
2.7 送桩、停打标准 (6)4.2.8 打桩过程特殊情况的处理措施 (6)五、质量保证体系措施 (7)5.1 工程质量目标 (7)5。
2 质量保证体系 (7)5。
3 质量通病及防治措施 (7)5.3。
1 桩身断裂 (7)5.3。
2 桩顶碎裂 (8)5。
3。
3 桩顶位移 (9)5.3.4 接桩处松脱开裂 (9)5。
3。
5 成品保护 (10)六、安全文明施工保证措施 (10)6。
1 安全保证体系 (10)6.2 主要安全措施 (10)6.3 夜间施工防护措施 (11)6。
4 文明施工主要措施 (12)七、劳动力及机械设备配备计划 (12)7。
1 劳动力配备计划 (12)7.2 机械设备配备计划 (12)一、编制依据1、陈家镇中滨路二期(东滩大道-北沿公路)新建工程2标桥梁工程图纸2、《建筑桩基技术规范》(JGJ94—2008)3、《公路桥涵施工技术规范》(JTJ041-2011)4、《焊接质量要求》(GB/T 12467.2-1998)5、《施工现场临时甩电安全技术规范》(JGJ46—2005)6、现行的其它桩基施工及验收规范7、除上述已列明外的国家、上海市颁布的现行有关建设工程质量标准、规范、规程、条例、规定等(以高标准、新标准为准)。
二、工程概况2.1 工程概述陈家镇中滨路二期(东滩大道~北沿公路)新建工程2标南起K4+760,北至K7+320,全长2560m。
上海市水利工程集团有限公司芦潮港水闸外移工程1标PHC管桩施工专项方案编制人:审核人:批准人:芦潮港水闸外移工程1标项目部二零一四年九月第一章工程概况 01。
1项目概况 01.2工程概况 01.3编制依据 0第二章施工部署 (1)2。
1 施工准备 (1)2.2 施工布置 (2)第三章施工方法 (4)5.1主要工程量 (4)5.2 设计要求 (4)5.3 施工方法 (4)第四章进度计划与资源配置 (11)4。
1人员计划 (11)4。
2机械计划表 (11)4。
3进度计划 (11)第五章质量保证体系 (12)5.1 质量目标 (12)5.2质量保证组织机构 (12)5.3工程质量保证措施 (12)9.1 具体质量措施 (16)第六章安全文明施工 (16)6。
1安全管理目标 (16)6.2 安全组织机构 (17)6.3 安全管理技术措施 (17)6.4 文明施工目标 (18)6。
5 文明施工保证体系网络 (19)6。
6 文明施工制度 (19)6.7 现场标准化管理 (21)6.8 廉政建设 (21)6。
9环境保护 (21)第一章工程概况1.1项目概况芦潮港水闸外移工程位于上海市浦东新区,是该地区重要的直排河道之一,其功能是防洪、排涝.工程等别I等,主要建筑物级别1级,其中闸首、外河消力池、外河翼墙及两侧堤防为1级建筑物,除上述1级建筑物以外的其它永久性建筑物(闸下导堤、透空式防波堤、斜坡式防波堤及河道护岸等)为3级建筑物,临时建筑物如施工围堰等为4级建筑物。
1。
2工程概况新建外移水闸布置在芦潮港河道世纪塘口,新建水闸中心线与老闸中心线相距约1063m.水闸主要包括闸首、外河消力池、内外引河、闸下导堤、管理楼、海塘达标等工程项目。
目前闸下导堤已施工完成。
闸首采用钢筋混凝土坞式结构,底板采用整底板,地基处理采用高强预应力PHC管桩+三轴搅拌桩组合承载防渗。
闸首东西两侧施工三轴搅拌桩进行土体加固。
外河消力池采用底板设引发缝的钢筋混凝土结构。
光伏发电(fādiàn)项目桩基工程(g ōngchéng)PHC管桩施工方案有限公司(yǒu xiàn ɡōnɡ s ī)1.工程(gōngchéng)名称:2.工程(gōngchéng)地点:3.建设单位:4.设计单位:5.监理单位:6.勘察单位:7.总包单位:8.施工单位:1、本工程 PHC 桩基采用PHC- Φ300 管桩,壁厚 70mm ,类型为 A ;2、管桩采用多频振动锤式贯入法;3、根据地质资料,桩端持力层为强风化花岗岩;4、预应力管桩应满足《03SG409》的相关要求;5、本工程预应力管桩基础设计等级为甲级,安全等级为二级;6、根据设计要求,选择合适的桩机进行施工。
根据施工图统计,本工程 PHC 管桩工程量如下表:施工项目 PHC 管桩的根数 PHC 管桩的总长 序号12根 米工程量 单位本工程(gōngchéng)管桩主要分布在区,现该地块(dì kuài)用于太阳能板支架建设,故编制以下工期安排:序号工作内容日历天数备注1 PHC 管桩1、施工要求(1)、宜在正式开工前按设计试桩要求进行试打桩,通过试打桩取得正式施打所需要的有关控制数据,特别是需要送桩的贯入度控制值;(2)、管桩起吊就位插入地面时的垂直度偏差不得大于 0.5%,并宜用长条水准尺或者其他测量仪器校正,必要时,宜拔出重插;(3)、管桩施打过程中,桩锤、桩帽和桩身的中心线应重合。
当桩身倾斜超过 0.8%时,应找出原因并设法纠正,当桩尖进入硬土层后,严禁用挪移桩架强行回扳的方法纠偏;(4)、在较厚的黏土、粉质黏土层中施打管桩,不宜采用大流水打桩施工法,宜将每根桩一次性打到底,尽量减少中间休歇时间,且尽可能避免在接近设计深度时进行接桩;(5)、打桩时应由专职记录员及时准确地填定管桩施工记录表;(6)、遇下列情况之一应暂停打桩,并及时与设计、监理等有关人员研究处理:贯入度突变;头混凝土剥落、破碎;桩身蓦地倾斜、跑位;地面明显隆起、邻桩上浮或者位移过大;总锤击数超过《03SG409》规定值;桩身回弹曲线不规则。
PHC管桩施工方案一、设计要求1、本工程PHC桩基采用PHC-Φ500管桩,壁厚100mm,类型为AB;2、管桩采用锤击贯入法;3、根据地质资料,桩端持力层为强风泥质粉砂岩层,,桩端进入持力层的深度不小于1.50m;4、本工程采用封底十字桩靴;5、预应力管桩应满足《10G409预应力混凝土管桩》的相关要求;6、本工程预应力管桩基础设计等级为乙级,安全等级为二级;7、根据设计要求,选择合适的桩机进行施工。
二、工程量根据施工图统计,本工程PHC管桩工程量如下表:三、PHC管桩的工期安排四、施工方案1、施工要求(1)、宜在正式开工前按不小于1%工程桩数量且不少于3根进行试打桩,通过试打桩取得正式施打所需要的有关控制数据,尤其是需要送桩的贯入度控制值;(2)、第一节管桩起吊就位插入地面时的垂直度偏差不得大于0.5%,并宜用长条水准尺或其他测量仪器校正,必要时,宜拔出重插;(3)、管桩施打过程中,桩锤、桩帽和桩身的中心线应重合。
当桩身倾斜超过0.8%时,应找出原因并设法纠正,当桩尖进入硬土层后,严禁用移动桩架强行回扳的方法纠偏;(4)、在较厚的粘土、粉质粘土层中施打管桩,不宜采用大流水打桩施工法,宜将每根桩一次性打到底,尽量减少中间休歇时间,且尽可能避免在接近设计深度时进行接桩;(5)、桩数多于30根的群桩基础应从中心位置向外施打,承台边缘的桩宜待承台内其他桩打完并重新测定桩位后再插桩施打;(6)、打桩时应由专职记录员及时准确地填定管桩施工记录表;(7)、遇下列情况之一应暂停打桩,并及时与设计、监理等有关人员研究处理:贯入度突变;头混凝土剥落、破碎;桩身突然倾斜、跑位;地面明显隆起、邻桩上浮或位移过大;总锤击数超过《10G409》规定值;桩身回弹曲线不规则。
(8)、送桩应符合下列规定:①、送桩深度不宜大于2.0m;②、当桩顶打至接近地面需要送时,应测出桩的垂直度并检查桩顶质量,合格后立即送桩;③、送桩的最后控制贯入度应参考同一条件的桩不送桩时的最后贯和度予以减少;(9)、打桩的最后贯入度应在下列条件下测量:桩头完好无损、柴油锤跳动正常,桩锤、桩帽、送桩器及桩身中心线重合,桩帽衬垫厚度等正常,打桩结束前立即测定。
2、施工准备(1)测量放线按施工图纸计算出的管桩桩位坐标,测放出试打桩及管桩桩位。
管桩施工前,须上报计算出的桩位坐标与业主、监理单位进行复核工作。
(2)临时道路的修建根据PHC管桩的位置,在场内修建适量的施工便道,满足打桩机的施工及通行要求。
(3)测量工作施工方案①测量仪器的准备:工程现场主要需准备以下测量仪器设备:全站仪(测量精度不低于6″,测距精度不低于5mm+5PPm.D)、经纬仪(不低于J6)、水准仪(不低于S3)、钢尺、塔尺以及其他测量必备的器具。
其中全站仪、经纬仪、水准仪、钢尺需要经有资质的计量检测机构检定合格。
②控制网测设工程的平面控制方式采用符合导线法,高程控制采用符合水准测量方式。
a、选点、埋石:加密点设置在距沟槽边20m左右,点位要通视良好,控制点应埋设砼桩或现浇砼,中心埋设φ6钢筋头作为中心点(钢筋中设十字中心线)。
b、控制网测设要符合国家控制测量相应的等级及相关技术要求。
c、计算所有外业资料与起算数据,采用两人独立校核,确认无误后报监理审批。
各级控制点的计算,可根据需要采用严密平差法或近似平差法。
平差时对输入的数据进行校对,其精度要满足相应精度要求。
③施工测量精度控制a、坚持先整体后局部和高精度控制低精度的工作程序,先测设场地整体的平面控制网和标高控制网,再以控制网为依据进行各局部的定位,放线和标高测设,做到依据正确,方法科学,严谨有序,步步校核,结果正确。
b、在测量精度满足工程需要的前提下,力争做到简便、快捷、测设合理、科学。
c、测量记录做到原始、正确、完整、工整,坚持测量作业与计算工作步步有校核。
d、工程完工认真整理各种观测记录和复核资料。
3、管桩进场、吊装、运输与堆放要求(1)、管桩进场必须有质量合格证,且桩身砼材料必须符合设计要求。
进场后再次进行检查验收,经监理方和甲方同意后方可施工,桩外观质量和尺寸允许偏差应满足设计及规范要求;(2)、管桩吊装时宜采用两支点法,也可采用两头勾吊法,吊钩钩于管桩二端板处,绳索与桩身水平所交角应大于45度;(3)、管桩在起吊、装卸、运输中必须做到平稳,轻起轻放,严禁抛掷、碰撞、滚落;(4)为管桩长度);两支点法吊装位置图(5)、管桩用汽车运输时,堆放层数不宜超过三层,并应用钩绳、钢缆对管桩二支点处附近进行封固,防止滚动;(6)、管桩堆放场地必须平整、坚实,要有排水措施,不得产生不均匀沉陷。
堆放层数不宜超过2层,管桩底层二面外侧挡以楔形掩木,防止滚落;(7)、桩堆放应按规格、类型、型号分类堆放,不得混堆;(8)、取桩应符合下列规定:①、管桩叠层堆放不超过2层时,可利用桩机拖拉取桩;当2层时,对桩的拖地端应加以保护;②、管桩叠层堆放超过2层时,应用吊机按两点法的要求取桩,严禁拖拉取桩;③、三点支撑履带自行式打桩机不得采用拖拉取桩;④、走管式打桩机拖拉取桩时,钢丝绳应通过桩架底盘的导向滑轮。
4、施工工艺流程锤击打桩工艺流程:施工准备→测量放线(桩位标)→地下障碍物钎探、清除→桩机就位→吊桩就位、对中、调直→轻击入土中1~2m→校正桩垂直度(前后、左右)→击桩→接桩→送桩。
5、试桩在正式施工前,须根据设计图纸,结合地质勘察资料,选择合适的桩位,进行试桩。
试桩前,须将试桩方案,报送业主、监理工程师审批,同意后方可实施。
试桩时,请业主、设计院、监理工程师、质检等到现场,一起参加试桩,试桩的目的主要是确定管桩的施工长度、贯入度、锤击数、收锤标准等施工参数,为正式施工提供依据。
试桩的施工方法与正式打桩的施工方法基本一致,详见下述。
6、施工方法(1)、施工准备①、将施工现场平整至设计标高;②、根据设计要求选定合适的桩机,按施工进度计划要求,组织桩机进场、安排就位;③、将管桩运至现场;④、将设计桩点进行编号。
(2)、测量定位和放线①、打桩位置按照设计图纸的尺寸,应先设置基准点(龙门桩)并正确地投放每一根桩的中心点,并标有明显的标志(如钢筋头等)。
桩位的投放允许误差为1cm;②、所有投放的桩位需经甲方及监理复查无误并办理签证手续后方可施打;(3)、桩机就位将桩机运至现场,安装、调试好,准备打桩。
沉桩顺序应符合下列原则:①、空旷场地沉桩应由中心向四周进行;②、某一侧有需要保护的建(构)筑物或地下管线时,应由该侧向远离该侧的方向进行;③、根据桩型、桩长和桩顶设计标高,宜先深后浅,先长后短,先大后小;④、根据建筑物的设计主次,先主后次;⑤、桩机运行线路应经济合理,方便施工。
(4)、打桩①、根据桩长及地层情况,选择相应的锤型,确保锤击贯入达到设计标高;②、桩施工前,对每根桩桩位作地表障碍物钎探,遇障碍物时,预先进行处理;③、吊桩就位后,用两架经纬仪对桩进行两个方向的垂直度调整,确保桩身垂直,待第一节桩轻击入土中1至2m后,再重调一次桩的垂直度。
锤击时,桩帽、桩身和桩位中心线重合,同一根桩施工时,各工序应连续施工,缩短施工时间;④、插桩时一定要让桩头对准地面桩位标志物,然后用两台经纬仪交叉成90o,架在能看清桩的全长的地方。
先要观测桩机导杆的垂直度,直至符合要求后,再用经纬仪观测桩的垂直度,保证垂直度在1‰以内,并指挥桩机进行反复多次调整,尤其是第一节桩要严格保证其垂直度,确保其垂直导向作用,桩入土三米后严禁用桩机调整其垂直度;⑤、施打前,先进行试验,选择合理的冲距。
每根桩要连续施打,停歇时间不宜太长;⑥、施打时选择“重锤轻击”法原则,开始时,锤的落距应较小,待桩身进入土中较深且稳定后,再用标准落距施工,直至满足设计要求孔深或贯入度要求。
持力层面按地质资料及贯入度进行双控;⑦、打桩时要严格按有关标准做好每米锤击数、总锤击数、入土深度、最后贯入度、锤型、落距等原始记录,焊口也要作好焊接隐蔽记录;⑧、打桩时桩帽与桩周围的间隙应控制在5~10mm之间,锤与桩帽、桩帽与桩之间垫弹性垫,衬垫厚度应均匀,且经锤击压实后的厚度不宜小于120mm,在打桩期间应经常检查,并及时更换和补充;锤、桩帽以及桩身应在同一中心线上;⑨、沉桩宜连续一次性将桩沉到设计标高,尽量减少停锤时间,确需停锤时也应选择沉入的桩较浅时并尽量缩短停锤时间。
(5)、接桩①、焊接要求:a、当管桩需要接长时,其入土部分的桩身的桩头宜高出地面0.5m-1.0m;b、接桩前应先将下节桩的接头处清理干净,设置导向箍以方便上节桩的正确就位,接桩时上下节桩中心线偏差不宜大于2mm,节点弯曲矢高不得大于桩段长的0.1%;c、管桩对接前,上下端板表面应用钢丝刷清刷干净,坡口处应刷至露出金属光泽;d、焊接时宜先在坡口圆周上对称点焊4-6点,待上下节桩固定后拆除导向箍,再分层施焊,施焊宜由两个持证上岗的焊工对称进行;e、拼接处坡口槽电焊应分三层对称进行,内层焊必须清理干净后方能施焊外一层,焊缝应连续饱满,其外观质量应符合二级焊缝的要求;f、施焊完成的桩接头应自然冷却后才能连续沉桩,自然冷却时间锤击法沉桩时不应少于l5min,不得用水冷却和焊好即沉;当采用二氧化碳气体保护焊时,其自然冷却时间不应少于5min。
②、焊接方法:a、根据设计要求选用合格的焊条;b、预埋铁件表面应保持清洁,接桩时依靠定位板将上下桩接直,焊缝应连续饱满,满足三级焊接要求,做到焊面光洁,必要时加焊短钢筋补强;c、施焊时,四台电焊机同时进行,先将四点点焊固定,然后对称焊接,避免焊接变形;d、两节桩焊接后,应清除焊渣检查焊缝饱满度;e、每个焊头焊接完毕,应冷却后方可进行涂环氧树脂防腐施工;f、接桩时上下节桩的中心线偏差不得大于5㎜,节点弯曲矢高不得大于桩节的0.1%;g、为确保焊接质量,逢大雨时不宜施焊;h、焊接接桩应符合现行行业标准《建筑钢结构焊接规程》的有关规定外,尚应符合下列规定:1)下节桩的桩头处宜设导向箍以方便上节桩就位,接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm;2)管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽;3)焊接优先采用二氧化碳保护焊,施焊时宜先在坡口周围上对称点焊4-6点,待上下桩节固定后拆除导向箍再分层施焊。
施焊宜由两个焊工对称进行;焊接层数不得少于二层,内层焊渣必须清理干净后方能施焊外一层,内外层焊缝接头位置应错开,焊缝应饱满连续。
每根桩须对照地质资料预计桩总长,选用合理的桩节组合,以使接桩次数尽量少,任一单桩的接头数量不宜超过3个。
(6)、送桩用专门的送桩筒放在被送桩的桩顶上进行送桩,并在送桩筒上标好相应的刻度,保证桩顶到设计标高。
在送桩之前,应预先算好送桩深度,并选择合适的送桩器,在送桩器上作明显标志。
