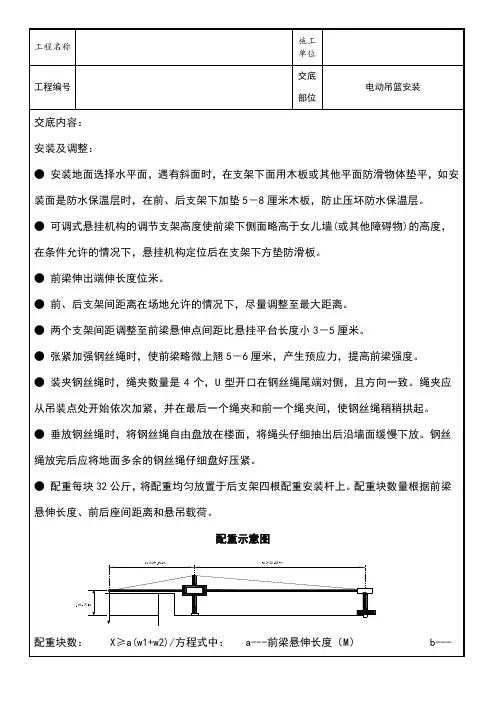

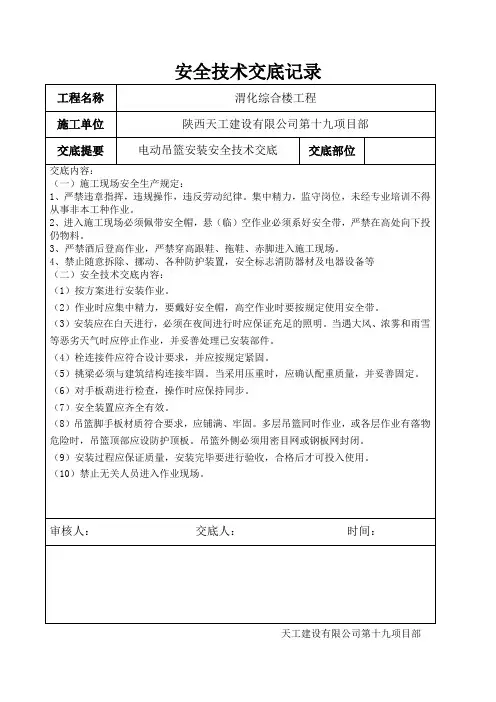

电动吊篮技术交底八篇篇一:电动吊篮技术交底安全技术交底编号表C2-1工程名称交底日期年月日施工单位分项工程名电动吊篮的安装、调试、使用作业交底提要交底内容:1.悬挂机构安装:悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间的距离与工作篮吊点间距离相等,其误差≤500㎜。
前后支柱分别套在前后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、前后支柱固定。
中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在1176~1776㎜范围内调节),标准悬臂挑梁外伸距离L≤1.5m(ZLP800型)或L≤1.9m(ZLP500型)。
用销轴将前后两部分通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上。
拉纤钢丝绳另一端绕过后端支承板内卡套、拉纤立柱顶部和悬臂挑梁上的支承板内的卡套后夹紧。
当前后支柱间距加大,至使拉纤钢丝绳长度不够时,可将固定后端支承板的连接销轴前移数孔安装。
调节索具螺旋扣,绷紧悬臂挑梁消除各部间隙后,再将索具螺旋扣旋紧4~5扣。
把工作钢丝绳用绳夹固定再悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上。
用绳夹固定钢丝绳时,必须把夹座扣在钢丝绳的工作段上,使U型螺栓扣在钢丝绳的松边上。
四组绳夹各间隔60㎜,不得交替布置。
紧固绳夹时考虑每个绳夹的合理受力,离套环最近处的绳夹(第一个绳夹)应尽可能地靠近套环夹紧,然后依次拧紧第二和第三个绳夹。
拧紧第四个绳夹时,使钢丝绳松边少许拱起,以便受力后检查前三个绳夹是否拧紧。
注:拉纤钢丝绳两端的固定方法同上。
钢丝绳绳端固定后,把悬挂机构移到工作位置。
在配重小车导向柱上装上配重,左、右均分。
把长度不超过100米的四根钢丝绳徐徐放至地面;审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。

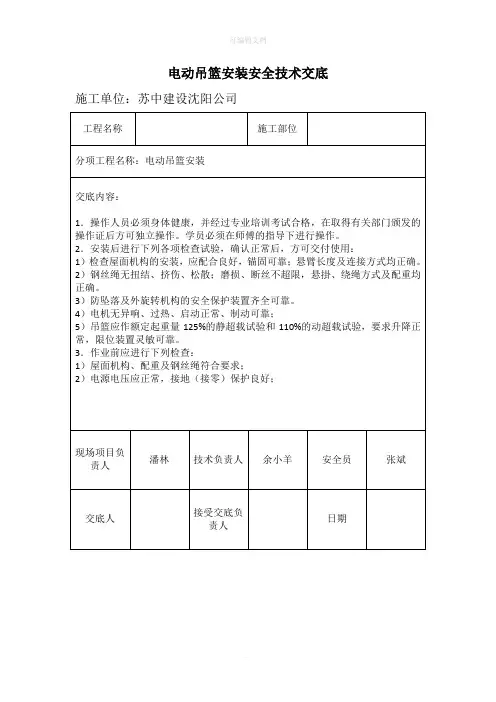

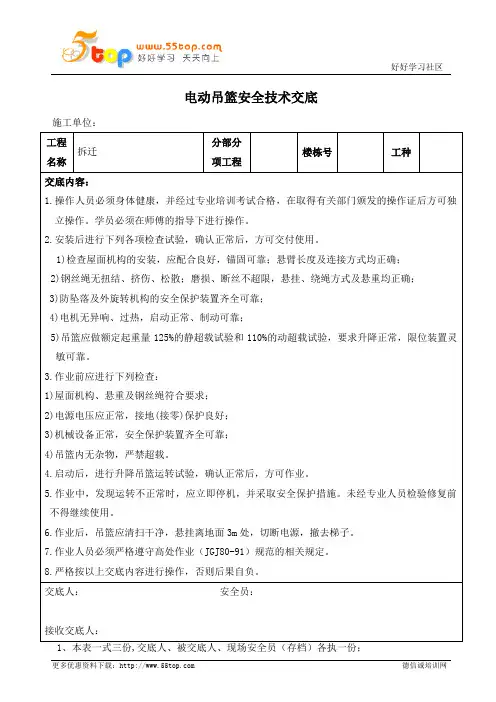

电动吊篮安全技术交底施工单位:工程名称拆迁分部分项工程楼栋号工种交底内容:1.操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证后方可独立操作。
学员必须在师傅的指导下进行操作。
2.安装后进行下列各项检查试验,确认正常后,方可交付使用。
1)检查屋面机构的安装,应配合良好,锚固可靠;悬臂长度及连接方式均正确;2)钢丝绳无扭结、挤伤、松散;磨损、断丝不超限,悬挂、绕绳方式及悬重均正确;3)防坠落及外旋转机构的安全保护装置齐全可靠;4)电机无异响、过热,启动正常、制动可靠;5)吊篮应做额定起重量125%的静超载试验和110%的动超载试验,要求升降正常,限位装置灵敏可靠。
3.作业前应进行下列检查:1)屋面机构、悬重及钢丝绳符合要求;2)电源电压应正常,接地(接零)保护良好;3)机械设备正常,安全保护装置齐全可靠;4)吊篮内无杂物,严禁超载。
4.启动后,进行升降吊篮运转试验,确认正常后,方可作业。
5.作业中,发现运转不正常时,应立即停机,并采取安全保护措施。
未经专业人员检验修复前不得继续使用。
6.作业后,吊篮应清扫干净,悬挂离地面3m处,切断电源,撤去梯子。
7.作业人员必须严格遵守高处作业(JGJ80-91)规范的相关规定。
8.严格按以上交底内容进行操作,否则后果自负。
交底人:安全员:接收交底人:2、安全技术交底名称为:开工前及综合性的安全技术交底、分部(项)工程安全技术交底、安全技术操作规程交底;3、施工安全技术交底通常由项目部技术员向班组长进行交底,特殊部位可由相关专家或技术人员进行交底,适时还应邀请监理人员参加。

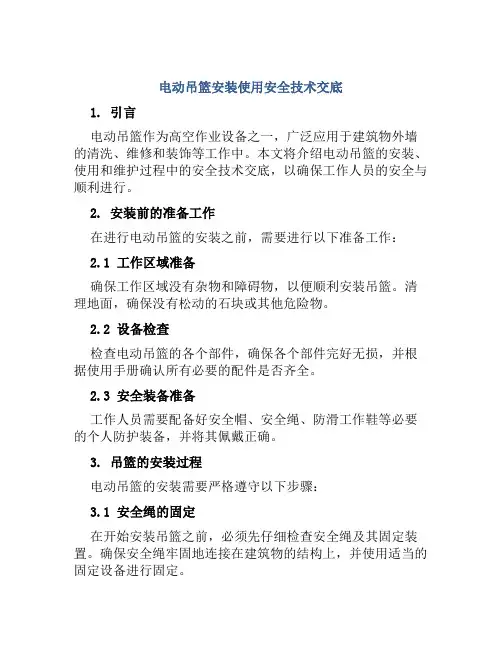

电动吊篮安装使用安全技术交底1. 引言电动吊篮作为高空作业设备之一,广泛应用于建筑物外墙的清洗、维修和装饰等工作中。
本文将介绍电动吊篮的安装、使用和维护过程中的安全技术交底,以确保工作人员的安全与顺利进行。
2. 安装前的准备工作在进行电动吊篮的安装之前,需要进行以下准备工作:2.1 工作区域准备确保工作区域没有杂物和障碍物,以便顺利安装吊篮。
清理地面,确保没有松动的石块或其他危险物。
2.2 设备检查检查电动吊篮的各个部件,确保各个部件完好无损,并根据使用手册确认所有必要的配件是否齐全。
2.3 安全装备准备工作人员需要配备好安全帽、安全绳、防滑工作鞋等必要的个人防护装备,并将其佩戴正确。
3. 吊篮的安装过程电动吊篮的安装需要严格遵守以下步骤:3.1 安全绳的固定在开始安装吊篮之前,必须先仔细检查安全绳及其固定装置。
确保安全绳牢固地连接在建筑物的结构上,并使用适当的固定设备进行固定。
3.2 吊篮的组装根据吊篮的使用手册,按照正确的顺序进行吊篮的组装。
在组装过程中,保证所有连接件牢固无松动,并且正确安装各种安全装置,如安全门、防倾斜装置等。
3.3 系统检测在完成吊篮组装后,进行系统检测以确保各项功能正常运行。
检查电气系统、控制系统、安全限位器、制动装置等,确保其正常工作。
3.4 系统调试对吊篮进行系统调试,测试各项功能是否符合要求。
在调试过程中,必须有专人负责操作,并保持通讯畅通以便及时协调。
4. 吊篮的使用注意事项在使用电动吊篮时,必须遵守以下注意事项:4.1 吊篮的载荷限制严格按照吊篮的载荷限制进行操作,不得超过其额定载荷,以确保工作安全。
在装卸物料时,严禁进行超载操作。
4.2 定期检查定期检查吊篮的各个部件,确认其完好无损。
特别注意检查安全门、防倾斜装置、吊篮外壳等,确保其正常工作。
4.3 遇到异常情况的处理在工作过程中,如果遇到吊篮不稳定、电气故障、控制失灵等异常情况,应立即停止使用,并及时报告相关负责人进行处理。

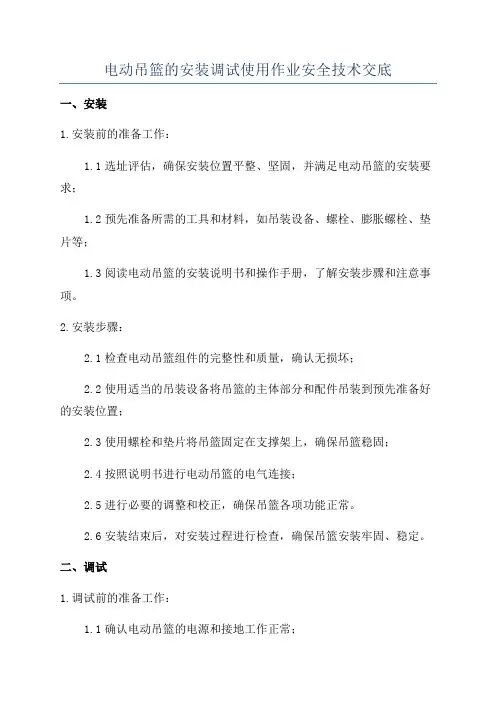

电动吊篮的安装调试使用作业安全技术交底一、安装1.安装前的准备工作:1.1选址评估,确保安装位置平整、坚固,并满足电动吊篮的安装要求;1.2预先准备所需的工具和材料,如吊装设备、螺栓、膨胀螺栓、垫片等;1.3阅读电动吊篮的安装说明书和操作手册,了解安装步骤和注意事项。
2.安装步骤:2.1检查电动吊篮组件的完整性和质量,确认无损坏;2.2使用适当的吊装设备将吊篮的主体部分和配件吊装到预先准备好的安装位置;2.3使用螺栓和垫片将吊篮固定在支撑架上,确保吊篮稳固;2.4按照说明书进行电动吊篮的电气连接;2.5进行必要的调整和校正,确保吊篮各项功能正常。
2.6安装结束后,对安装过程进行检查,确保吊篮安装牢固、稳定。
二、调试1.调试前的准备工作:1.1确认电动吊篮的电源和接地工作正常;1.2检查电气线路和控制系统的连接是否正确;1.3阅读电动吊篮的调试说明书和操作手册,了解调试步骤和注意事项。
2.调试步骤:2.1检查电动吊篮的各项功能是否正常,并进行必要的校正;2.2进行负荷试验,确保吊篮的承载能力符合设计要求;2.3对吊篮的升降、平移、旋转等功能进行调试,确保操作灵活、顺畅;2.4校准和测试安全保护装置,确保安全保护装置的有效性;2.5进行运行试验,检查吊篮的稳定性和安全性;2.6调试结束后,对电动吊篮的各项功能和安全保护装置进行检查和测试,确保吊篮达到安全和可靠的工作状态。
1.操作人员培训:1.1对所有将使用电动吊篮的操作人员进行培训,包括吊篮的操作、维护、维修等方面的知识;1.2强调电动吊篮的安全使用规范、操作规程以及应急措施,提醒操作人员注意事项;1.3进行模拟演练,让操作人员熟悉紧急情况的处理方法。
2.安全技术交底内容:2.1吊篮的使用限制和安全规范;2.2吊篮的安全保护装置和操作方法;2.3吊篮的承载能力和使用限制;2.4吊篮的维护、检修和保养要求;2.5紧急情况的应急措施和求救方式;2.6其他与吊篮使用相关的安全知识。
电动吊篮安装技术交底咱今天就好好唠唠电动吊篮安装这档子事儿!这可不是闹着玩儿的,弄不好可会出大问题。
我先给您讲讲我之前碰到的一件事儿。
有一回啊,我在一个工地上,看到一群工人准备安装电动吊篮。
其中有个年轻小伙子,看起来挺机灵,但就是有点毛毛躁躁的。
一开始大家都按部就班地准备工具、检查设备,可这小伙子呢,没等师傅把注意事项讲完,就急着动手了。
结果呢,在安装的时候,把一个关键的部件装反了。
这可不得了,后面发现的时候,又得重新拆了装,浪费了不少时间和力气。
所以说啊,这安装电动吊篮,可千万不能着急,得一步一步来,按照规范操作。
那咱就正式开始说这安装的事儿。
首先,您得选好安装的位置。
这位置可得好好挑,要平整、坚固,能够承受吊篮的重量和工作时产生的各种力。
比如说,不能选在那种有明显裂缝或者松软的地面上,要不然吊篮工作的时候摇摇晃晃的,多危险呐!然后就是准备工具和设备啦。
像扳手、螺丝刀、安全带这些,一个都不能少。
而且这些工具都得保证是完好无损的,别到时候用着用着出了岔子。
在安装之前,一定要仔仔细细地检查吊篮的各个部件,看看有没有损坏、变形的地方。
特别是那些关键的连接部位,比如钢丝绳的接头、悬挂机构的连接处等等,都得确保牢固可靠。
安装的时候,得按照说明书上的步骤来。
先安装悬挂机构,这就像是给吊篮搭个稳固的架子。
把前后支架安装好,调整到合适的角度和高度,然后用螺栓紧紧地固定住。
这里要注意啦,螺栓可不能拧得太松,也不能太紧,要恰到好处。
接下来就是安装钢丝绳了。
这钢丝绳可是吊篮的“生命线”,马虎不得。
把钢丝绳穿过各个滑轮,要保证顺畅,不能有卡顿或者缠绕的情况。
而且钢丝绳的端部要固定牢固,不能有松动的迹象。
还有电器系统的安装,这也很重要。
要确保电线连接正确,没有短路或者断路的情况。
各种开关、按钮都要能正常工作,可别装好了发现开不了机或者关不了机,那可就麻烦了。
安装好了之后,可别着急使用。
得进行全面的检查和调试。
看看吊篮能不能平稳地上升和下降,各个部件有没有异常的响声或者振动。

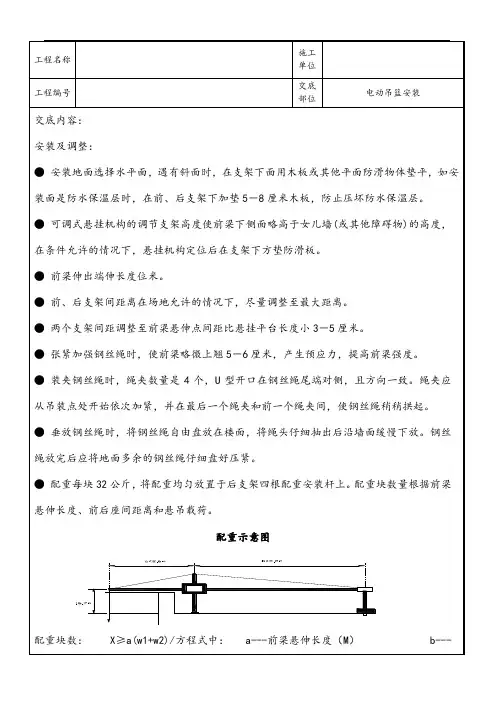

工程名称固安•美丽园西区B座交底部位电动吊篮安装及安全技术交底工程编号日期2012年05月04日交底内容:交底目标:合格,满足安全使用要求。
1.悬挂机构安装:悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间的距离与工作篮吊点间距离相等, 其误差W 500 mm。
前后支柱分别套在前后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、前后支柱固定。
中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在1176〜1776 mm范围内调节),标准悬臂挑梁外伸距离L< 1.5m (ZLP800型)或L< 1.9 m (ZLP500型)。
用销轴将前后两部分通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上。
拉纤钢丝绳另一端绕过后端支承板内卡套、拉纤立柱顶部和悬臂挑梁上的支承板内的卡套后夹紧。
当前后支柱间距加大,至使拉纤钢丝绳长度不够时,可将固定后端支承板的连接销轴前移数孔安装。
调节索具螺旋扣,绷紧悬臂挑梁消除各部间隙后,再将索具螺旋扣旋紧4〜5扣。
把工作钢丝绳用绳夹固定再悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上。
用绳夹固定钢丝绳时,必须把夹座扣在钢丝绳的工作段上,使U型螺栓扣在钢丝绳的松边上。
四组绳夹各间隔60 mm,不得交替布置。
紧固绳夹时考虑每个绳夹的合理受力,离套环最近处的绳夹(第一个绳夹)应尽可能地靠近套环夹紧,然后依次拧紧第二和第三个绳夹。
拧紧第四个绳夹时,使钢丝绳松边少许拱起,以便受力后检查前三个绳夹是否拧紧。
注:拉纤钢丝绳两端的固定方法同上。
钢丝绳绳端固定后, 把悬挂机构移到工作位置。
在配重小车导向柱上装上配重,左、右均分。
把长度不超过100米的四根钢丝绳徐徐放至地面;当悬臂挑梁外伸距离L>1.5m (ZLP800型)或L>1.9m (ZLP500型)时,必须更换加长挑梁,并且增加足够数量的配重,所增加配重的数量应以达到“稳定力矩与倾覆力矩之比大于2”的标准为原则。

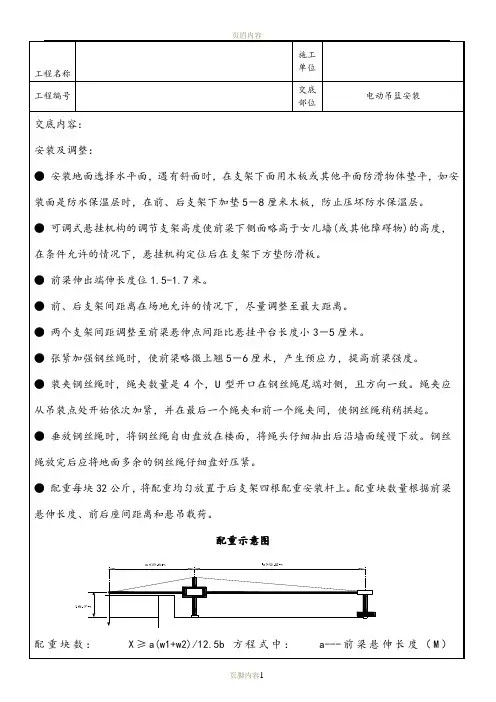

电动吊篮的安装技术交底电动吊篮的安装、调试、使用作业安全技术交底1.悬挂机构安装:悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间的距离与工作篮吊点间距离相等,其误差?500 ?。
前后支柱分别套在前后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、前后支柱固定。
中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在 1176,1776 ?范围内调节),标准悬臂挑梁外伸距离L?1.5m(ZLP800 型)或 L?1.9 m(ZLP500 型)。
用销轴将前后两部分通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上。
拉纤钢丝绳另一端绕过后端支承板内卡套、拉纤立柱顶部和悬臂挑梁上的支承板内的卡套后夹紧。
当前后支柱间距加大,至使拉纤钢丝绳长度不够时,可将固定后端支承板的连接销轴前移数孔安装。
调节索具螺旋扣,绷紧悬臂挑梁消除各部间隙后,再将索具螺旋扣旋紧 4,5 扣。
把工作钢丝绳用绳夹固定再悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上。
用绳夹固定钢丝绳时,必须把夹座扣在钢丝绳的工作段上,使 U 型螺栓扣在钢丝绳的松边上。
四组绳夹各间隔 60 ?,不得交替布置。
紧固绳夹时考虑每个绳夹的合理受力,离套环最近处的绳夹(第一个绳夹)应尽可能地靠近套环夹紧,然后依次拧紧第二和第三个绳夹。
拧紧第四个绳夹时,使钢丝绳松边少许拱起,以便受力后检查前三个绳夹是否拧紧。
注:拉纤钢丝绳两端的固定方法同上。
钢丝绳绳端固定后,把悬挂机构移到工作位置。
在配重小车导向柱上装上配重,左、右均分。
把长度不超过 100 米的四根钢丝绳徐徐放至地面;当悬臂挑梁外伸距离 L>1.5m(ZLP800 型)或 L>1.9m(ZLP500 型)时,必须更换加长挑梁,并且增加足够数量的配重,所增加配重的数量应以达到“稳定力矩与倾覆力矩之比大于2”的标准为原则。
1、准备工作1.1吊篮配套相应的悬挂机构、提升机构等进场。
1、2预备380V配电箱1、3吊篮的安装、调整及使用方法2、悬挂机构的安装:2、1将悬挂机构安装于建筑物的顶面。
用电梯将组件、钢丝绳运至顶面,然后在承重墙的位置用自喷漆做出标记。
然后进行安装。
2、2安装顺序调节座—前座—调整调节座高度—前梁调节座—后座—调整调节座高度—后梁—中梁—调整前、后座距离—上支柱—加强钢丝绳—螺旋扣组件—紧加强钢丝绳—钢丝绳—悬挂机构定位—垂放钢丝绳—配重块2、3悬挂机构安装;(1)悬挂机构安装悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间的距离与工作篮吊点间距离相等,其误差≤500㎜。
前后支柱分别套在前后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、前后支柱固定。
(2)中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在1176~1776㎜围调节),标准悬臂挑梁外伸距离L≤1.5m(ZLP800型)或L≤1.9 m (ZLP500型)。
用销轴将前后两部分通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上。
拉纤钢丝绳另一端绕过后端支承板卡套、拉纤立柱顶部和悬臂挑梁上的支承板的卡套后夹紧。
当前后支柱间距加大,至使拉纤钢丝绳长度不够时,可将固定后端支承板的连接销轴前移数孔安装。
调节索具螺旋扣,绷紧悬臂挑梁消除各部间隙后,再将索具螺旋扣旋紧4~5扣。
把工作钢丝绳用绳夹固定再悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上。
用绳夹固定钢丝绳时,必须把夹座扣在钢丝绳的工作段上,使U型螺栓扣在钢丝绳的松边上。
四组绳夹各间隔60㎜,不得交替布置。
紧固绳夹时考虑每个绳夹的合理受力,离套环最近处的绳夹(第一个绳夹)应尽可能地靠近套环夹紧,然后依次拧紧第二和第三个绳夹。
拧紧第四个绳夹时,使钢丝绳松边少许拱起,以便受力后检查前三个绳夹是否拧紧。
注:拉纤钢丝绳两端的固定方法同上。
钢丝绳绳端固定后,把悬挂机构移到工作位置。
(3)在配重小车导向柱上装上配重,左、右均分。
把长度不超过100米的四根钢丝绳徐徐放至地面;当悬臂挑梁外伸距离L>1.5m(ZLP800型)或L>1.9m(ZLP500型)时,必须更换加长挑梁,并且增加足够数量的配重,所增加配重的数量应以达到“稳定力矩与倾覆力矩之比大于②的标准为原则。
①使用标准工作篮时允许加入篮的最大载质量、在使用加长篮时,最大工作载重质量应减少120kg(即减去接长篮所增加的质量)。
②悬挂机构为ZL系列的吊蓝提升机配套通用的。
只允许大规格提升机降低载荷使用,绝不允许以小代大,超载使用。
2、4安装、调整及注意事项(1)安装面应该选择水平面,安装前在前后座下加垫4cm厚的木跳板,防止压坏屋面。
(2)调整悬挂支架的调节高度,使前梁下侧高于女儿墙高度,高度定1.1m。
(3)前梁伸出端悬伸长度额定调整围为0.3~1.3m。
选定为1.1m。
(4)前、后座间距调整至最大距离4m。
(5)两个支架间距应调整至前梁悬伸端点间距比悬吊平台长度小3~5厘米。
悬吊工作平台的长度为4m。
(6)紧加强钢丝绳时,应使前梁略上翘3~5厘米,产生预应力,提高前梁刚度。
(7)装夹钢丝绳时,绳夹数量不应少于4个,U形开口在钢丝绳尾端对策,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,应使钢丝绳有少许的拱起,使之产生一个“安全弯”,当接头的钢丝绳发生滑动时,“安全弯”即被拉直,应立即采取安全措施。
(8)垂放钢丝绳时,应将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放,严禁将钢丝绳成盘向下抛放。
钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳应仔细盘好扎紧,不得任意撒放地面。
(9)悬挂支架定位后,应检查各连接螺栓应可靠坚固,不可有虚紧和松动。
(10)配重块每块25kg,加载配重块数量为36块。
将配重块均匀套置于后座的四根安装杆上,然后用螺栓固定。
2、5安装示意图:3、悬吊工作平台的安装:3、1悬吊工作平台每标准节的尺寸为2m,根据现场的实际情况工作平台按照2m 或者4m的尺寸进行安装。
平台的安装在靠近上方悬挂机构位置的地面靠墙位置处进行安装。
3、2安装工艺:底座前栏片后栏片两端栏片提升机安装(1)将工作篮底架和两侧架用M12螺栓接好;将脚轮装在吊架底部后,用12条M12螺栓将两吊架固定在篮体两端。
(2)将支墙轮组用螺栓固定在吊架底部方管,支墙轮要放在靠墙一侧,其外伸长度可调。
(3)将工作篮放在悬挂机构下的地面上,点动起升按钮,将提升至下部的支板插入吊架中部的耳板槽,用M12×1.5的高强螺栓穿入。
使提升机入绳口与耳板组滑轮中心处于同一铅垂直位置时,再紧固M12×1.5高强螺栓。
(4)将摆臂式安全锁用M12×1.5的高强螺栓固定在吊架上部的耳板。
装入安全钢丝绳,下面装上压铁,使安全钢丝绳绷直。
3、3安装、调整及注意事项(1)安装前应进行地面的平整,平整好的地面作为安装面。
(2)各基本节对接处应对齐,预紧后整个平台框架应平直,不得有明显扭曲。
(3)安装两端提升机时应使安全锁支架朝向平台外侧。
(4)装成后应均匀紧固全部螺栓,不得有松动或虚紧。
4、安全锁及提升机的安装(1)安全锁及提升机分别安装于悬吊平台两端提升机安装架上的安全锁支架和提升机支撑中。
(2)安全锁安装时应使摆臂滚轮朝向平台侧。
(3)提升机安装于悬吊平台,安装时将提升机搬运至悬吊平台,使提升机背面的矩形凹框对准提升机支承,插入销轴并用锁销锁定后,在提升机箱体上端用两只连接螺栓将提升机固定在提升机安装架的横杆上。
5、电气箱的安装(1)电气箱安装于悬吊平台中间部位的后栏片上,电箱门朝向悬吊平台侧,用两个吊攀将电箱固定在栏片的栏杆上。
(2)电气箱安装固定后,将电源电缆、电机电缆、操作开关电缆的接插件插头插入电箱下端的相应插座中。
插装接插件插头时,应仔细对准插脚位置,均匀使力推入,严禁猛力硬插操作,以免损坏接插件。
6、工作台示意图:7、通电、检查:7、1通电前后应做仔细检查,如不符合要求应立即校正,符合要求后才能对吊篮进行启动和调整。
7、2通电前检查及要求(1)电源应是380V三相接地电源,电源电缆接触应可靠固定绝缘,电源插头处不可直接承受电缆重量。
(2)顶面悬挂机构安装正确,安放平稳,固定可靠,连接螺栓无松动或虚紧,平衡配重块安装可靠,配重符合要求。
(3)钢丝绳连接处的绳扣装夹正确,绳扣螺母拧紧可靠。
(4)悬垂钢丝绳应分开,无绞结、缠绕和折弯。
(5)提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。
(6)电缆接插件接插正确无松动,保险锁扣可靠锁紧。
(7)电箱各电线接点螺钉拧紧无松动或虚紧。
(8)吊篮施工立面上无明显突出物或其他障碍物。
8、通电后检查及要求:(1)闭合电箱开关,通电指示灯亮,电气系统通电。
(2)将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机正反运转。
(3)将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机正反运转。
(4)将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机同时正反运转。
(5)将转换开关置于中间位置,启动左右提升机电机后,按下电箱门上紧停按钮(红色),电机停止运转。
旋动紧停按钮使其复位后,可继续启动。
(6)将转换开关置于中间位置,启动左右提升机电后,分别按下各行程开关触头,警铃报警,同时电机停止运转。
放开触头后,可继续启动。
9、穿钢丝绳9、1穿工作钢丝绳:位于悬挂机构前梁端头侧位置的二根钢丝绳是工作钢丝绳,应穿入提升机。
(1)穿绳前仔细检查钢丝绳穿入端焊接封头弧锥面及球头是否光滑平整,焊接交界处有钢丝头翘出时,应用锉刀仔细休搓光滑,并将钢丝头插入股绳。
(2)将钢丝绳穿入端穿过安全锁摆臂上的滚轮槽后,插入提升机上端进绳口,至插不进时,将钢丝绳略为提起后用力下插,使钢丝绳插紧于提升机。
(3)转动转换开关并按下相应的上升按钮,使钢丝绳平稳的自动穿绕于提升机中的传动盘上。
如果发现有穿绳阻卡现象,应立即停止穿绳,经检查并排除故障后方可继续穿绳,防止钢丝绳发生阻卡而损坏钢丝绳或提升机。
(4)钢丝绳露出出绳口后,应用手仔细引导钢丝绳穿出,防止绳头与悬吊平台或地面撞击而损坏。
(5)将穿出的钢丝绳通过提升机支架下端的引导滑轮钢丝绳引放到悬吊平台外侧。
(6)两端提升机分别穿绳至钢丝绳拉紧时即可停止,然后将转换开关转至中间位置,点动上升按钮,同时拉住悬吊平台两端,使其在自重作用下平稳处于悬吊状态,防止悬吊平台离开地面时与墙面或其他物体撞击。
待悬吊平台离地约20-30cm时停止上升,并检查悬吊平台是否处于水平状态,如有倾斜,可将转换开关转至低端位置,并点动上升按钮,使悬吊平台低端提升直至处于水平位置。
(7)点动升、降按钮时,点动间隔应大于一秒钟,防止因超载控制器延滞作用而造成启动失灵故障。
9、2穿安全钢丝绳(1)位于悬挂机构前梁端头外侧的二根钢丝绳是安全钢丝绳,应传入安全锁。
(2)穿绳时,将钢丝绳穿入端插入安全锁上方的进绳口中,用手推进,自由通过安全锁后,从安全锁下方的出绳口将钢丝绳拉出,直至将钢丝绳拉紧。
如果发现钢丝绳插不进安全锁,检查安全锁是否处于完全开锁状态,安全锁和提升机安装位置是否正确,或安全锁摆臂在搬运过程中有否撞变形,须重新调整后再行穿绳,切勿强行插入,以免损坏钢丝绳和安全锁。
10、重锤的安装10、1重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提升机将钢丝绳随同拉起而影响悬吊平台正常运行。
10、2重锤安装时,将二个半片夹在钢丝绳下端离开地面5-6cm处,然后用螺栓紧固于钢丝绳上。
11、吊篮正式使用前的检查和调整11、1吊篮安装完成,在正式使用前应认真检查各部位是否符合安装要求、并进行使用前的检查和调整,经调整正常后方可正式使用。
检查和调整步骤如下:(1)将电箱装换开关置于中间位置,按上升按钮将悬吊平台提升至离地面0.5米左右,检查悬吊平台是否处于水平位置,如有明显倾斜,应将转换开关转向高端,然后按下降按钮,使悬吊平台高端下降,至悬吊平台恢复水平位置后停止,将转换开关恢复至中间位置。
(2)继续按上升按钮,提升悬吊平台至离地6-8米处停止,稍定片刻,然后按下降按钮,将悬吊平台降至离地0.5米左右处停止片刻,在下降至地面。
在上升、下降和停止过程中检查:①提升机是否存在不正常声响和噪音过大或电机过热、冒烟和烧焦;②提升机两边是否出现水平倾斜;③在上升和下降停止时能否立即制动停止,是否出现滑降现象。
