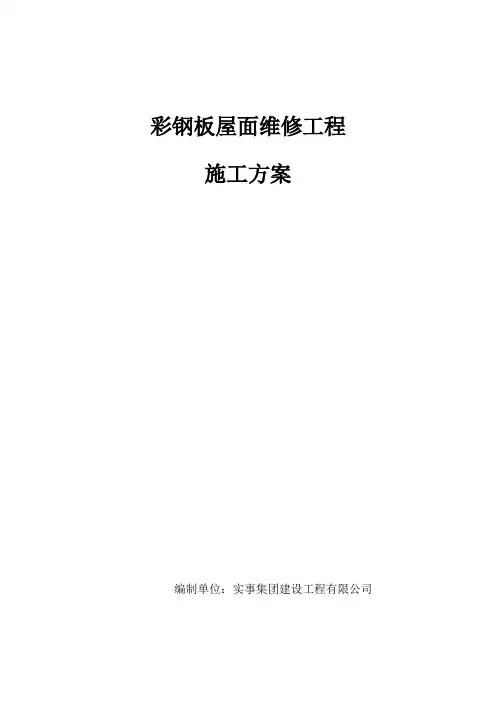

彩钢板屋面维修工程

施工方案

编制单位:实事集团建设工程有限公司

由于华能长春生物质热电厂厂房彩钢板屋顶及混凝土现浇平屋顶存在雨水渗漏情况,为了保护室内设备安全运行,需要对损坏处彩钢板屋面及SBS防水层更换维修。

一、施工时间:拟定于2013年7月22日至7月30日

二、施工地点:华能长春生物质热电厂厂区内

三、施工内容:1、对彩钢板屋面更换维修,面积400平米。

2、SBS防水层更换维修,面积70平米。

四、施工单位:实事集团建设工程有限公司

五、作业类型:修理修缮

六、组织机构:

1、针对本工程的要求,项目部配置本着精干、高效、平衡、协调、一专多能的原则。我公司将抽调施工经验丰富、技术过硬的项目技术管理人员全面负责本工程的施工管理工作,保质保量的完成施工任务。

公司项目部主要成员:

项目经理:时忠友项目工程师:童贤富

技术员:陈玉春安全员:黄子明

材料员:李大红

组织机构网络图

2、领导小组

组长:时忠友

组员:童贤富、陈玉春、黄子明、李大红

3、现场管理单位负责人:陈玉春

职责:

(1)负责作业方案的审核;

(2)负责作业全过程中的组织与协调工作。

职责:

(3)负责组织作业方案的编制与审核。

(4)负责作业全过程中的指挥、组织与协调。

(5)根据现场情况,负责突发事件的应急处置。

4、作业组

组长:陈玉春

组员:陈玉春、施工人员

职责:

(1)按照方案严格执行。

(2)确认安全措施到位。

(3)彩钢板屋面板拆除及安装作业。

(4)要随时留意作业环境,发现不安全情况,要立即采取相应措施并执行相

关预案。

5、安全监护:黄子明

职责:

(1)负责作业过程进行全程监护,包括:复核作业手续、实时识别风险、气体检测、环境监测、检查施工器具、检查锁定程序、监督落实安全

措施等。

(2)发现不安全情况,要立即采取相应措施,并有权制止施工。

(3)负责现场流程确认,为作业提供必要条件。

七、主要施工方法及技术措施:

为能够保证工程按质、按量、按期完成,每步工序都进行精心组织、合理安排,将不利因素考虑周详,避免不必要的误工、误时。

7.1、更换彩钢屋面板

施工准备→防护网安装→原彩钢瓦屋面拆除→吊线→安装彩钢板屋面板→场地清理→竣工验收

7.2、更换SBS防水层

施工准备→屋面多年沉积灰土及积水清理→原SBS防水层拆除→基层清理→SBS 防水层铺设→竣工验收

7.3、外墙双排脚手架搭设

7.3.1、本工程脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。

7.3.2搭设方式

7.3.2.1脚手架搭设前需由技术人员进行设计计算。施工负责人按施工组织设计要求向架设和使用人员进行技术交底。

7.3.2.2架设材料的规格和质量必须符合技术规定的要求。

7.3.2.3脚手架要由专人搭设,并尽量避免或减少在拆除、运输和存放过程中的损坏。

7.3.2.4确保脚手架具有稳定的结构和足够的承载力。

7.3.2.5严格按照规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横越杆的水平偏差,并确保节点连接达到要求(绑好、拧紧或插挂好)。操作面档间距不得大于800mm,并且保证平整。

7.3.2.6脚手架板要铺满、铺平和铺稳,控头板应用直径3.2mm的镀锌钢丝固定在支撑杆件上。板与板之间在背面用木档交错固定连结,边缘板与脚手架绑扎牢固,使操作面形成一个牢固、使操作面形成一个牢固、稳定的整体。

7.3.2.7搭设过程中要及时设置斜撑杆、剪刀撑,避免脚手架在搭设过程中发生偏斜和倾倒。四周护栏高度不低于1.2米,横档不少于二根。

7.3.3脚手架拆除

7.3.3.1脚手架拆除必须由专业架子工操作。

7.3.3.2拆除脚手架时应清除脚手呆上杂物及地面障碍物。

7.3.3.3拆除作业必由上而下逐层进行,严禁上下同时作业。

7.3.3.4拆除时钢管、扣件不得随处乱扔,并应及时搬离现场。

7.4施工注意事项:

采用的屋面板应与原屋面板规格一致。采用压型钢板0.6mm厚。屋面板长向顺屋面坡度方向铺设,在安装过程中以檐口线平直为基准,拉线定位校核,相邻两板板头错位差不能大于3mm,板的波纹垂直于檐口基准线。屋脊处两坡面板不能发生重叠,开逢最大处不超过100mm,相邻两板长边压扣互咬,用专用夹具压实连为整体。压型钢板安装完毕后,要认真做好成品保护,板面不允许弯折或划伤。

脊板安装:脊板安装铺盖方向应与当地风雨常年主导方向相反。脊板左右两侧与两坡屋面板搭接长度不小于500 mm,两脊板搭接长度不小于200 mm。

7.5施工步骤

八、施工措施及主要施工要求

(一)施工措施

1有关施工现场及各方面的技术准备等。

2开工前,根据业主要求,收集和整理相关的施工规范与标准。

3编制合理的工程施工方案。

4 开工前,根据甲方要求由工程技术负责人对施工人员进行技术交底。

5掌握当地的水文和气候条件资料。

6掌握当地的交通道路情况,

7施工材料的准备

开工前,对于所有施工材料、设备必须有出厂合格证。

8人员的准备

a) 在每道工序开工前,组织相关工种人员培训,学习施工验收按标准规范。

b)组织施工管理人员学习有关规范、文件、合同有关条款。

c)明确施工任务,合理进行人员、设备调配。

9施工设备准备

a) 计划投入本工程的机具、设备及车辆在开工前由专人进行设备检修,以确保在开工时设备的完好率达到100%,以满足施工需要;对于计划投入的计量器具,开工前送计量器具检定部门进行检验,确保使用合格的计量器具,以保测量放线的精度。

b) 施工机具、设备、配件在开工前应制定设备的运输计划,大型设备应一次运往施工现场,避免重复倒运,在设备的运输途中要捆扎好,注意交通安全,及时、安全地将设备机具运输到位,以保证按期开工。

九、应急预案

各种风险预案见下表(附件一、附件二):
