云南03与13定额计价依据比较
- 格式:xlsx
- 大小:15.30 KB
- 文档页数:3
云南省建设厅云南省建设工程造价计价规则云南科技出版社关于发布施行云南省2003版建设工程造价计价依据的通知云建标[2003]668号签发:冯志成省直各委、办、厅,各地、州、市建设局,各有关设计、施工、金融、中介咨询、建设单位,驻滇各有关单位及部队:为适应云南省建筑市场发展需要,更好地贯彻实施国家标准《建设工程工程量清单计价规范》GB50500一2003和《云南省建设工程造价管理条例》,进一步推动工程造价工作市场化进程,规范建设工程承发包计价行为,维护建设工程承发包双方的合法权益,省建设厅组织编制的“云南省2003版建设工程造价计价依据”(以下简称新版计价依据)及其电子版定额,经审查同意,现予发布,自2003年11月1日起在全省行政区域内施行。
新版计价依据包括:《云南省建设工程造价计价规则》、《云南省建设工程工程量清单细目指南》、《云南省建设工程措施项目计价办法》、《云南省机械台班费用计价办法》、《云南省建筑工程消耗量定额》、《云南省建筑装饰装修工程消耗量定额》、《云南省安装工程消耗量定额》、《云南市政工程消耗量定额》、《云南省园林绿化工程消耗量定额》、《云南省房屋修缮工程消耗量定额》等10部分的内容。
根据《云南省建设工程造价管理条例》和建设部的有关规定,新版计价依据发布施行后,除国家有关部、委、办、局发布的现行电力、水利、公路、人防、化工、铁路等专业工程定额,其他工程计价依据在本省行政区域内一律废止。
新版计价依据是编制工程量清单和工程拦标价的标准,也是编制投资估算、设计概算、施工图预算、工程结算、竣工决算,造价纠纷技术鉴定和行政调解以及施工企业投标报价的依据和基础。
凡2003年11月1日前已发出招标文件或已签订施工合同的工程,其计价办法可继续按招标文件规定或合同约定执行。
各地、各部门在新版计价依据的执行过程中,有何意见和建议请及时向省建设厅标准定额处。
新版计价依据的印发、勘误、解释、补充、修改等工作由省建设厅标准定额外具体负责。
一、计价规则1、市政里边的金属管道按安装专业取费,执行安装定额。
2、市政道路与室外道路分界,若室外道路按市政道路的设计规范、施工验收规范等来做则按市政定额执行,按市政专业取费。
3、政府投资的绿化与开发商投资的绿化分界:以规划审批文件划分。
4、独立土石方工程中不包含市政道路中用于结构的换填层。
市政道路的换填层按市政专业取费,执行市政定额。
5、管理费、利润、安全文明施工费、冬雨季施工增加费取费基数:分部分项工程中定额人工费+分部分项工程中定额机械费*8%;规费(社会保险、住房公积金、残疾人保证金)和危险作业伤害保险取费基数:定额人工费即全部人工费。
6、税金取费基数:分部分项工程费+措施费+其他工程费+规费-不计税的工程设备费(甲供设备、提供建筑劳务的同时销售自产货物的行为等)。
云南省房屋建筑与装修工程消耗量定额第一章土石方工程1、模板,脚手架等周转性材料的往返运输的费用已含在定额内(定额按25KM考虑),无论距离长短均不做调整,材料价只含租赁价格。
2、建筑面积与原来的不一样,注意查看《建筑工程建筑面积计算规范》(GB/T50353-2013).3、机械(综合)按相应章中的机械综合权数分解后分别计算。
4、岩土分类表划分有变化,在组价是得看地勘报告,按不同的土壤及岩石类别分别计算并组价。
5、干湿土的划分以地勘资料为准,以含水率(水的质量/水土总质量*100%)25%划分。
6、闷炮的覆盖材料另行计算;石方爆破不含石渣清理运输;盖挖法套用带支撑土石方开挖相应子目R*1.6、J*1.4。
7、流砂、淤泥运输项目按即挖即运考虑。
对没有及时运走的,经晾晒后的淤泥、流砂套用一般土方运输定额。
淤泥:是指的静水或缓慢流水中沉积,并经生物化学作用形成的粘性土;流砂:土方工程施工时,当土方挖到地下水位以下,有时地面或侧面的土形成流动状态,随着地下水一起涌出,这种形象就是流沙形象,这种砂称作流砂。
8、借用挖方和运输按自然方计算(1.15),注意土方折算系数表9、带支撑基坑开挖定额适用于有内支撑的深基坑开挖。
云南省2013版定额解析建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成。
先明确:人工工日单价63.88元/工日;燃料动力费:汽油(90号以上)9.10元/KG,柴油8.26元/KG,电0.73元KWH,煤0.50元/KG,木材0.65元/KG,水5.60元每立方(包括了排污费)先说这个是:调整机械费(主要是燃料动力费),人工费价差。
调整的人工费、机械费计入工程造价,但不作为计算管理费和利润、给定费率的总价措施项目费、规费的计费基础。
即:调整的人工费、机械费仅计算调整的价差及税金分部分项工程费、措施项目费、其他项目费包含人工费、材料费(含工程设备费)、机械费、管理费、利润。
说说与03规则的不同之处:1、13计价方法,统一按专业工程取费;2、管理费、利润等主要费用的取费基数按100%的人工费和8%的机械费取定;管理费、利润计费基础由原建筑类工程按人工费+机械费,安装工程按人工费取费,改为统一以“定额人工费+定额机械费*8%”为计费基础4、安全文明施工费计费基础由原分部分项工程费中人工费、机械费之和或人工费、材料费、机械费之和改为:分部分项工程费中定额人工费+分部分项工程费中定额机械费*8%,同时,安全文明施工费调整为按专业取费;5、规费和社会保险费、住房公积金、残疾人保证金计费基础由原分部分项工程费中人工费改为:定额人工费取费。
即将分部分项工程费、措施项目费、其他项目费中人工费作为计费基础。
将规费中危险作业意外伤害险计费基础由原分部分项工程费+措施项目费+其他项目费改为定额人工费;6、税金计税基础为:分部分项工程费+措施项目费+其他项目费+规费-按规定不计税的工程设备费本定额中的机械台班单价按8小时工作制计算,实际签证台班按一下规定执行:1、签证时间不足2小时者不计算台班数量;2、签证时间超过2小时不足4小时者按0.5台班计算;3、签证时间超过4小时不足8小时按1台班计算在总价措施费里面增加了“特殊地区施工增加费:(定额人工费+定额机械费)*费率”,所谓总价措施费,对不能计算出工程量的措施项目,采用总价项目的方式,以“项”为计量单位进行编制,简单说就是以前的以费率形式的措施项目。
云南2003定额计价依据人工综合工日单价调整通知关于调整2003版建设工程造价计价依据人工综合工日单价的通知云南省住房和城乡建设厅文件云南省住房和城乡建设厅文件云建标[2009]635号云南省住房和城乡建设厅关于调整2003版建设工程造价计价依据人工综合工日单价的通知各州、市建设局,省直各有关部门,各有关单位:依据云南省劳动和社会保障厅发布的企业货币平均工资增长线,并结合云南省建设工程发展实际,经研究,我厅决定调整《云南省2003版建设工程造价计价依据》中人工综合工日单价。
具体调整情况如下:一、人工综合工日单价由现行的34.77元调为42.06元。
二、《云南省2003版建设工程造价计价依据》中涉及到的人工工日单价都应进行调整,调整后的综合工日单价作为计算人工费、机械费、规费、管理费、利润的计算基数。
三、本人工综合工日单价自2010年1月1日起施行。
凡2010年1月1日前已发出招标文件或已签定施工合同的工程,按招标文件规定或合同约定执行,如合同中没有约定的,按2010年1月1日以后完成的工作量进行调整。
云南省住房和城乡建设厅二○○九年十二月二日本文来自: 中国预算网:/dinge/1243.html••••••••••••••••••【唯美句子】走累的时候,我就到升国旗哪里的一角台阶坐下,双手抚膝,再闭眼,让心灵受到阳光的洗涤。
懒洋洋的幸福。
顶 3 收藏 2•【唯美句子】一个人踮着脚尖,在窄窄的跑道白线上走,走到很远的地方又走回来。
阳光很好,温暖,柔和。
漫天的安静。
顶7 收藏7•【唯美句子】清风飘然,秋水缓淌。
一丝云起,一片叶落,剔透生命的空灵。
轻轻用手触摸,就点碎了河面的脸。
落叶舞步婀娜不肯去,是眷恋,是装点?瞬间回眸,点亮了生命精彩。
顶11 收藏9•【唯美句子】几只从南方归来的燕子,轻盈的飞来飞去,“几处早莺争暖树,谁家新燕啄春泥,”其乐融融的山林气息,与世无争的世外桃源,让人心旷神怡。
顶0 收藏 2•【唯美句子】流年清浅,岁月轮转,或许是冬天太过漫长,当一夜春风吹开万里柳时,心情也似乎开朗了许多,在一个风轻云淡的早晨,踏着初春的阳光,漫步在碧柳垂青的小河边,看小河的流水因为解开了冰冻而欢快的流淌,清澈见底的的河水,可以数得清河底的鹅软石,偶尔掠过水面的水鸟,让小河荡起一层层的涟漪。
云南省2013定额详细解析2013年定额解析建筑安装工程费包括分部分项工程费、措施项目费、其他项目费、规费和税金。
需要明确的是,人工工日单价为63.88元/工日,燃料动力费用为汽油(90号以上)9.10元/KG,柴油8.26元/KG,电0.73元/KWH,煤0.50元/KG,木材0.65元/KG,水5.60元每立方(包括排污费)。
调整机械费和人工费价差是本定额的一个特点。
调整后的人工费和机械费会计入工程造价,但不作为计算管理费、利润、给定费率的总价措施项目费和规费的计费基础。
换言之,调整的人工费和机械费仅计算价差和税金。
分部分项工程费、措施项目费、其他项目费包含人工费、材料费(包括工程设备费)、机械费、管理费和利润。
与03规则相比,13规则有以下不同之处:1.统一按专业工程取费;2.管理费和利润等主要费用的取费基数按100%的人工费和8%的机械费取定;3.管理费和利润计费基础由原建筑类工程按人工费+机械费,安装工程按人工费取费,改为统一以“定额人工费+定额机械费*8%”为计费基础;4.安全文明施工费计费基础由原分部分项工程费中人工费、机械费之和或人工费、材料费、机械费之和改为:分部分项工程费中定额人工费+分部分项工程费中定额机械费*8%,同时,安全文明施工费调整为按专业取费;5.规费和社会保险费、住房公积金、残疾人保证金计费基础由原分部分项工程费中人工费改为:定额人工费取费。
即将分部分项工程费、措施项目费、其他项目费中人工费作为计费基础。
将规费中危险作业意外伤害险计费基础由原分部分项工程费+措施项目费+其他项目费改为定额人工费;6.税金计税基础为:分部分项工程费+措施项目费+其他项目费+规费-按规定不计税的工程设备费。
本定额中的机械台班单价按8小时工作制计算,实际签证台班按以下规定执行:1.签证时间不足2小时者不计算台班数量;2.签证时间超过2小时不足4小时者按0.5台班计算;3.签证时间超过4小时不足8小时按1台班计算。
云南省建设厅云南省建设工程造价计价规则关于发布施行云南省2003版建设工程造价计价依据的通知云建标[2003]668号签发:省直各委、办、厅,各地、州、市建设局,各有关设计、施工、金融、中介咨询、建设单位,驻滇各有关单位及部队:为适应云南省建筑市场发展需要,更好地贯彻实施国家标准《建设工程工程量清单计价规范》GB50500一2003和《云南省建设工程造价管理条例》,进一步推动工程造价工作市场化进程,规范建设工程承发包计价行为,维护建设工程承发包双方的合法权益,省建设厅组织编制的“云南省2003版建设工程造价计价依据”(以下简称新版计价依据)及其电子版定额,经审查同意,现予发布,自2003年11月1日起在全省行政区域内施行。
新版计价依据包括:《云南省建设工程造价计价规则》、《云南省建设工程工程量清单细目指南》、《云南省建设工程措施项目计价办法》、《云南省机械台班费用计价办法》、《云南省建筑工程消耗量定额》、《云南省建筑装饰装修工程消耗量定额》、《云南省安装工程消耗量定额》、《云南市政工程消耗量定额》、《云南省园林绿化工程消耗量定额》、《云南省房屋修缮工程消耗量定额》等10部分的内容。
根据《云南省建设工程造价管理条例》和建设部的有关规定,新版计价依据发布施行后,除国家有关部、委、办、局发布的现行电力、水利、公路、人防、化工、铁路等专业工程定额,其他工程计价依据在本省行政区域内一律废止。
新版计价依据是编制工程量清单和工程拦标价的标准,也是编制投资估算、设计概算、施工图预算、工程结算、竣工决算,造价纠纷技术鉴定和行政调解以及施工企业投标报价的依据和基础。
凡2003年11月1日前已发出招标文件或已签订施工合同的工程,其计价办法可继续按招标文件规定或合同约定执行。
各地、各部门在新版计价依据的执行过程中,有何意见和建议请及时向省建设厅标准定额处。
新版计价依据的印发、勘误、解释、补充、修改等工作由省建设厅标准定额外具体负责。
云南03定额中关于各种系数费用的规定定额中关于各种系数费用的规定一定额册说明中规定的各项费用1 高层建筑增加费是指在高层建筑施工应增加的人工降效及材料垂直运输增加的人工费用(层数在6层或檐高在20m以上的工业与民用建筑)计算方法:以人工费为计算基数按各册规定的百分比计取。
(计算基数中应包括六层或20m以下全部工程的人工费)计取的范围为:给排水工程、采暖、电气、消防及安全防范、通风空调等工程。
刷油、防腐蚀、绝热工程按主体工程规定的百分比计取。
2 超高增加费操作物的高度超过定额规定时,按各册规定的系数计取计算方法:○1以人工费为计算基数按各册规定的系数计取②以人工费和机械费为计算基数按各册规定的系数计取3. 脚手架搭拆费定额中的脚手架搭拆费,是综合取定的系数。
除定额规定不计取脚手架搭拆费用外,不论工程实际是否搭拆脚手架或者搭拆数量多少,均按各册定额规定系数分别计算脚手架搭拆费。
(应列入措施项目费用中,属通用措施项目)计算方法:以人工费为基数按各册规定的不同比例计算。
计取后的脚手架搭拆费用,又按规定;其中人工费占25%、材料费占50%、机械费占25%进行分摊,其目的是计算该脚手架搭拆费的管理费和利润,若工程离昆明50km以外,还应计算计价材料的地区调整,最终作为一项脚手架搭拆费用。
举例1:静置设备刷油工程中计算出的人工费为500元,计算脚手架搭拆费。
根据册说明中刷油脚手架搭拆费按人工费的8%计,其中人工费占25%,材料费占50%,机械费占25%的规定。
刷油工程的脚手架搭拆费为:500元×8% = 40元其中人工费40×25%=10元材料费40×50%=20元机械费40×25%=10元脚手架费为措施项目应计管理费10元×30%=3利润10元×20%=2静置设备刷油工程脚手架搭拆费合计45元举例2:在距昆明85km的某地工厂工业管道刷油,工程中计算出刷油的人工费为1000元,试计算其脚手架搭拆费用。
倚窗远眺,目光目光尽处必有一座山,那影影绰绰的黛绿色的影,是春天的颜色。
周遭流岚升腾,没露出那真实的面孔。
面对那流转的薄雾,我会幻想,那里有一个世外桃源。
在天阶夜色凉如水的夏夜,我会静静地,静静地,等待一场流星雨的来临…许下一个愿望,不乞求去实现,至少,曾经,有那么一刻,我那还未枯萎的,青春的,诗意的心,在我最美的年华里,同星空做了一次灵魂的交流…秋日里,阳光并不刺眼,天空是一碧如洗的蓝,点缀着飘逸的流云。
偶尔,一片飞舞的落叶,会飘到我的窗前。
斑驳的印迹里,携刻着深秋的颜色。
在一个落雪的晨,这纷纷扬扬的雪,飘落着一如千年前的洁白。
窗外,是未被污染的银白色世界。
我会去迎接,这人间的圣洁。
在这流转的岁月里,有着流转的四季,还有一颗流转的心,亘古不变的心。
定额中关于各种系数费用的规定一定额册说明中规定的各项费用1 高层建筑增加费是指在高层建筑施工应增加的人工降效及材料垂直运输增加的人工费用(层数在6层或檐高在20m以上的工业与民用建筑)计算方法:以人工费为计算基数按各册规定的百分比计取。
(计算基数中应包括六层或20m以下全部工程的人工费)计取的范围为:给排水工程、采暖、电气、消防及安全防范、通风空调等工程。
刷油、防腐蚀、绝热工程按主体工程规定的百分比计取。
2 超高增加费操作物的高度超过定额规定时,按各册规定的系数计取计算方法:○1以人工费为计算基数按各册规定的系数计取②以人工费和机械费为计算基数按各册规定的系数计取3. 脚手架搭拆费定额中的脚手架搭拆费,是综合取定的系数。
除定额规定不计取脚手架搭拆费用外,不论工程实际是否搭拆脚手架或者搭拆数量多少,均按各册定额规定系数分别计算脚手架搭拆费。
(应列入措施项目费用中,属通用措施项目)计算方法:以人工费为基数按各册规定的不同比例计算。
计取后的脚手架搭拆费用,又按规定;其中人工费占25%、材料费占50%、机械费占25%进行分摊,其目的是计算该脚手架搭拆费的管理费和利润,若工程离昆明50km以外,还应计算计价材料的地区调整,最终作为一项脚手架搭拆费用。

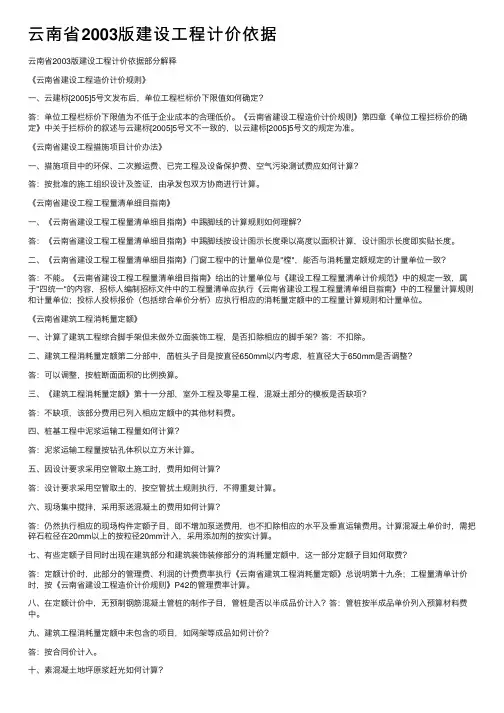

云南省2003版建设⼯程计价依据云南省2003版建设⼯程计价依据部分解释《云南省建设⼯程造价计价规则》⼀、云建标[2005]5号⽂发布后,单位⼯程栏标价下限值如何确定?答:单位⼯程栏标价下限值为不低于企业成本的合理低价。
《云南省建设⼯程造价计价规则》第四章《单位⼯程拦标价的确定》中关于拦标价的叙述与云建标[2005]5号⽂不⼀致的,以云建标[2005]5号⽂的规定为准。
《云南省建设⼯程措施项⽬计价办法》⼀、措施项⽬中的环保、⼆次搬运费、已完⼯程及设备保护费、空⽓污染测试费应如何计算?答:按批准的施⼯组织设计及签证,由承发包双⽅协商进⾏计算。
《云南省建设⼯程⼯程量清单细⽬指南》⼀、《云南省建设⼯程⼯程量清单细⽬指南》中踢脚线的计算规则如何理解?答:《云南省建设⼯程⼯程量清单细⽬指南》中踢脚线按设计图⽰长度乘以⾼度以⾯积计算,设计图⽰长度即实贴长度。
⼆、《云南省建设⼯程⼯程量清单细⽬指南》门窗⼯程中的计量单位是"樘",能否与消耗量定额规定的计量单位⼀致?答:不能。
《云南省建设⼯程⼯程量清单细⽬指南》给出的计量单位与《建设⼯程⼯程量清单计价规范》中的规定⼀致,属于"四统⼀"的内容,招标⼈编制招标⽂件中的⼯程量清单应执⾏《云南省建设⼯程⼯程量清单细⽬指南》中的⼯程量计算规则和计量单位;投标⼈投标报价(包括综合单价分析)应执⾏相应的消耗量定额中的⼯程量计算规则和计量单位。
《云南省建筑⼯程消耗量定额》⼀、计算了建筑⼯程综合脚⼿架但未做外⽴⾯装饰⼯程,是否扣除相应的脚⼿架?答:不扣除。
⼆、建筑⼯程消耗量定额第⼆分部中,凿桩头⼦⽬是按直径650mm以内考虑,桩直径⼤于650mm是否调整?答:可以调整,按桩断⾯⾯积的⽐例换算。
三、《建筑⼯程消耗量定额》第⼗⼀分部,室外⼯程及零星⼯程,混凝⼟部分的模板是否缺项?答:不缺项,该部分费⽤已列⼊相应定额中的其他材料费。
四、桩基⼯程中泥浆运输⼯程量如何计算?答:泥浆运输⼯程量按钻孔体积以⽴⽅⽶计算。
云南省工程造价计价依据(2003版)(doc 12页)第一章云南省2003版工程造价计价依据编制概况“九五”以来,随着国家积极财政政策、扩大内需和西部大开发战略的实施,云南省进一步加快了公路、水电、化工、烟草、医药、机械、冶金、生态食品、市政等行业基础设施建设,固定资产投资规模连年保持较快增长,为云南建设行业注入了新的发展生机。
有效控制投贤,遏制工程“三超”,合理确定工程造价、提高工程质量等一系列工作成为确保省委、省政府推进城镇化建设大战略目标和营造我省良性投资大环境的迫切需要,在市场化进程中,建设行业的变革,促使一切管理制度和运行机制必须与国际惯例接轨。
为改革工程造价计价依据,推行工程量清单计价办法,云南省建设厅标准定额处按照国家建设部和厅党组安排部署,努力探索工程造价改革的新思路,于2000年10月开始组织省内有关部门和单位的专家、学者编制新版工程造价计价依据。
经过3年的努力工作,目前,云南省2003版工程造价计价依据已编制完成并于2003年11月1日起正式发布实施。
为便于我省广大工程技术人员对新版计价依据有较全面的了解,现介绍具体编制情况。
第一节工程建设需要定额在社会化生产的组织过程中,必须制定一套合理的用工用料数量标准对生产消耗进行控制,降低生产成本,提高劳动生产力,这就是定额产生的根本原因。
现代意义上的工程定额起源于19世纪的英国,延续至今。
当前,在国际上主要存在两种定额管理模式:在英美模式中,定额由政府委托行业协会和社会中介机构制定发布,如英国皇家特许测量师学会制定的《建筑工程工程量计算规则》,在美国是由造价咨询公司发布《工程新闻纪录》;另外,美国的地方政府也自行制定了一些相关的标准和规则供政府投资工程使用,如华盛顿综合开发局制定的《小时人工单价》、《人工材料单价表》,加利福尼亚州政府发行的《建设成本指南》。
在日本模式中,政府统一发布定额标准,如建设省制定发布《建筑工事积算基准》、《建筑工程标准定额》、《建筑工程量计算基准》等定额标准。
说明一、人工土石方1.土壤及岩石分类:详见"土壤、岩石分类表"。
表列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)。
沟槽、基坑定额,其深度按6m编制。
2.本定额按天然密实干土编制,如挖湿土时,人工乘系数1.18。
干湿土的划分,以地下常水位为准,地下常水位以上为干土,以下为湿土。
采用井点降水的土方应按干土计算。
3.本定额未包括地下水位以下施工的排水费用,发生时另行计算,挖土方时如有地表水需要排除时,根据施工组织设计规定计算。
4.挖地槽、地坑已按比例进行综合,在施工中无论是挖地槽或地坑均执行本定额,不再作任何调整。
5.支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,间距不大于30cm,疏撑是指间隔支挡土板,间距不大于150cm。
实际间距不同时,定额不作调整。
6.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。
7.桩间挖土方时扣除钻(冲)孔桩、人工挖孔桩(其余桩种不扣除)体积,亦不能因打桩挤密土壤而改变土壤的类别。
8.场地竖向布置挖填土方时,不再计算平整场地的工程量。
9.石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
10.石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
二、机械土石方1.岩石及岩石分类,详见"土壤、岩石分类表"。
表列Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ、Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
2.推土机推土、推石碴,铲运机铲运土重车上坡时,坡度大于5%时,先按坡度和坡长分别折算运距,然后按运距套用相应的定额,其运距按坡度区段斜长乘下列系数计算。
┏━━━━━━━┯━━━━━┯━━━━━━┯━━━━━┯━━━━━━┓┃坡度(%)│5~10 │15以内│20以内│25以内┃┠───────┼─────┼──────┼─────┼──────┨┃系数│1.75 │2.0 │2.25 │2.50 ┃┗━━━━━━━┷━━━━━┷━━━━━━┷━━━━━┷━━━━━━┛3.汽车、人力车、重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
