建设工程竣工验收备案流程图
- 格式:doc
- 大小:23.00 KB
- 文档页数:1
九、竣工预验收管理程序:承包单位应在自审、自查、自评工作完成后,相关单位评定完成后,确定预验收时间,由总监理工程师组织专业监理工程师,依据有关法律、法规、工程建设强制性标准、设计文件及施工合同,对承包单位报送的竣工资料进行审查,并对工程质量进行竣工预验收。
对存在的问题,应及时要求承包单位整改。
整改完毕由总监理工程师签署工程竣工报验单,并应在此基础上提出工程质量评估报告。
工程质量评估报告应经由总监理工程师和监理单位技术负责人审核签字.评估报告中应强调勘察、观测结论,符合强制性标准等字样.具体管理程序如下: (一)、工作流程图1、验收内容:(1)、单位(子单位)工程的验收内容:A、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格;B、质量控制资料应完整;C、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;D、主要功能项目的抽检结果应符合相关专业质量验收规范的规定;E、观感质量验收应符合要求.(2)、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格:A、检查各分部工程中所含子分部工程是否齐全;B、检查个分部、子分部工程质量验收记录表的质量评价是否完善,有分部、子分部工程质量的综合评价,有质量控制资料的评价,地基与基础、主体结构和设备安装分部、子分部工程规定的有关安全及功能的检测和抽检项目的检测记录,以及分部、子分部观感质量的评价等;C、检查分部、子分部工程质量验收记录表的验收人员是否是规定的有相应资质的技术人员,并进行了评价和签认。
(3)、质量控制资料应完整:如果资料能保证该工程结构安全和使用功能,能达到设计要求,则可认为是完整。
否则,不能判定为完整.(4)、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整:这种检测(检验)应由施工单位来检测,检测过程中可请监理工程师或建设单位有关负责人参加监督检测工作,达到要求后,并形成检测记录签字认可。
(5)、主要功能项目的抽查结果应符合相关专业质量验收规范的规定:目的主要是综合检验工程质量能否保证工程使用的功能,满足使用要求。
建筑工程竣工备案建筑工程竣工备案是指在建筑物完成施工后,依法进行备案登记的程序。
这一程序对于确保建筑物的质量、安全和合法性具有重要意义。
下文将对建筑工程竣工备案的流程以及相关注意事项进行详细阐述。
一、建筑工程竣工备案的流程1. 资料准备:竣工验收前,需要准备一系列相关资料,包括施工图纸、竣工报告、验收合格证明材料等。
2. 验收部门组织:由相关建筑主管部门组织专业人员进行竣工验收工作。
验收人员对建筑物的结构、波动性能、设备设施等进行全面检查。
3. 缺陷整改:若在竣工验收中发现存在问题或不合格项,施工单位需及时整改并重新申请验收。
4. 竣工备案登记:验收合格后,施工单位向建设主管部门递交竣工备案申请,并提供相关验收合格证明等资料。
5. 审核核准:建设主管部门完成竣工备案申请的审核,对合格的建筑工程发放竣工备案证书。
二、建筑工程竣工备案的注意事项1. 依法备案:建筑工程竣工备案是依法进行的程序,建设单位和施工单位都必须按照法定要求进行备案登记。
2. 竣工验收:竣工验收是建筑工程竣工备案的前提,验收合格后方可申请备案。
建设单位应严格按照建设工程质量验收管理的要求进行验收工作。
3. 资料完备:备案申请所需资料必须完备,包括但不限于施工图纸、验收合格证明、竣工报告等。
任何资料的缺失或不完整都可能导致备案申请被驳回。
4. 审核认真:建设主管部门在审核备案申请时应认真核对资料,确保备案证书的真实性和合法性。
5. 时限规定:建筑工程竣工备案有一定的时限要求,建设单位需在规定时间内完成备案手续,逾期未备案可能会面临相应的法律与经济责任。
三、建筑工程竣工备案的意义1. 确保质量安全:建筑工程竣工备案是对建筑质量和安全的重要保障,通过备案程序可以确保建筑物达到安全、稳定、耐久的标准,并符合相关法律法规的要求。
2. 信息公示:备案完成后,建筑工程的相关信息将被记录在备案系统中,并对外公示,使得社会公众可以获取建筑工程的基本信息。
工程验收流程图(总10页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--工程验收程序一、程序概况:1、程序目的:明确工程验收程序,规范工程验收过程,保证工程验收全面、有效、合法。
2、适用范围:本程序适用于本公司项目工程的验收管理。
3、定义:3、1:中间验收:指工程项目实施过程中对各分部、分项工程的质量验收,如基础、主体结构、装修、电气安装等分部验收,钢筋、模板、混凝土、抹灰、砌体等分项工程验收。
3、2:交接验收:指不同工序间的工作面移交时(亦即不同施工队伍配合施工)的检查验收。
3、3:单项工程验收:指独立施工的,需政府相关主管部门参与的,具有垄断性质的工程验收,如永久供水、永久供电、消防、电梯、环保、人防等。
3、4:竣工验收:指工程完工后具备交付适用条件时,由建设方(开发商)组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收。
3、5:竣工综合验收:指各单位单项工程验收合格后,由建设方组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收,并签署综合验收文件、报告,该项验收完成后即可进行档案备。
4、验收组织成员:4、1:中间验收:项目部质量技术管理负责人(或项目工程质量监理工程师),施工单位负责人,外部监理单位工程师,工程技术部工程师、设计单位(必要时)和政府质量监督部门(必要时)。
4、2:交接验收:交接双方施工单位负责人,项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师。
4、3:单项工程验收:施工单位负责人,项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。
4、4:竣工验收和竣工综合验收:施工单位负责人(指总承包单位),项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。

建设工程竣工验收的程序一、竣工验收流程“十步走”01施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
02监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
03勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
04建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。
初验合格后,由施工单位向建设单位提交《工程竣工报告》。
05建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
06施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。
07竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
08施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
09工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10验收备案验收合格后五日内,监督机构将监督报告送县住建委。

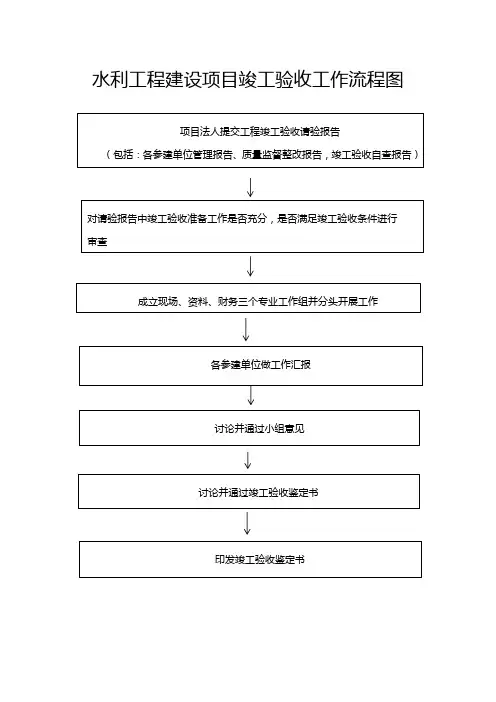

水利工程建设项目竣工验收工作流程图
一次性提交材料清单
一、
1、材料名称:有关主管部门的规定。
2、规格份数:原件一份、复印件一份,纸质版/电子版。
3、出具单位:申请人自行提交。
4、材料要求:必要,真实有效。
二、
1、材料名称:经批准的工程立项文件,初步设计文件,调整概算文件。
2、规格份数:原件一份、复印件一份,纸质版/电子版。
3、出具单位:申请人自行提交。
4、材料要求:必要,真实有效。
三、
1、材料名称:经批准的设计文件及相应的工程变更文件。
2、规格份数:原件一份、复印件一份,纸质版/电子版。
3、出具单位:申请人自行提交。
4、材料要求:必要,真实有效。
四、
1、材料名称:施工图纸及主要设备技术说明书等。
2、规格份数:原件一份、复印件一份,纸质版/电子版。
3、出具单位:建设单位。
4、材料要求:必要,真实有效。
五、
1、材料名称:结果材料。
2、规格份数:复印件一份,纸质版/电子版。
3、出具单位:申请人自行提交。
4、材料要求:非必要,真实有效。
六、
竣工验收请验报告。
房屋建筑和市政基础设施工程竣工验收备案工作流程图
一、办理流程说明:
第一步:企业申请时限:建设单位应当自建设工程竣工验收合格之日起15日内,依照法律规定,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
第二步:表格下载及材料准备:申请人登录到北京市住房城乡建设委员会网上办事大厅,填报并准备其他相关申请材料;
第三步:申报:申请人将备案资料报备案管理部门;
第四步:窗口工作人员对申请人提交材料核实,工作人员进行受理;
(备注:受理时限:即时;受理标准描述:申请材料齐全、符合法定形式)
第五步:工作人员审查;
(备注:审查时限:2个工作日;审查要点:略)
第六步:行政部门决定;
(备注:决定时限:1个工作日)
第七步:告知。
(备注:告知时限:1个工作日)
建设单位在工程竣工验收合格后15日内,办理工程竣工验收备案手续。
