主井首绳更换

编制单位:

2013年01月03日

甲方审批人员签字

机电科:年月日安监科:年月日机电矿长: 年月日总工程师:

矿长:年月日公司动力处:年月日公司副总经理:年月日

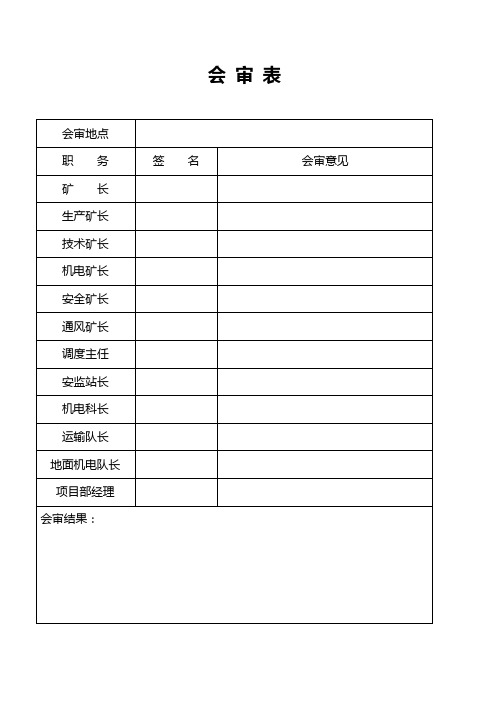

甲方审批意见

目录

一、概述

二、主要技术参数

三、施工方案

四、施工前的准备工作

五、施工方法

六、安全保证措施及注意事项

七、劳动力组织

八、工期安排

九、施工机具及材料

一、概述

根据蒋家河煤矿安全生产需要,甲方委托我单位对蒋家河煤矿的主井首绳进行更换。为了指导这次更换工作的顺利进行,特编制安全技术措施如下,望认真执行。

二、主井提升系统主要技术参数

1)、箕斗:

名义载重:9000kg;

箕斗总重:12929kg;包括本体、首绳悬挂装置、滚轮罐耳、安全棚、尾绳悬挂装置等;

③斗箱有效容积:10m3;

④液压调绳长:500mm;

⑤滚轮罐耳胶轮直径:Ø300;

2)、首绳直径:φ32 订货长度700m/根实际安装用662米/根,剩余38米/根,4.27kg/m

3117.1kg/根共计4根

3)、尾绳:147×24 8.4kg/m 620m/根计2根

4)、主井提升机:型号为JKMD-3×4(Ш)

5)、主井天轮:

+38.15m平台天轮:重量 13.2T Φ3.0m

+43.15m平台天轮:重量 13.2T Φ3.0m

+50.00m平台天轮起吊平台(井架最高处)

6)、提升高度:543米(装、卸载之间的提升距离)

7)、绞车静张力差:95KN。

三、施工方案

1、本次主井首绳更换采用将新绳卡在主箕斗旧绳上,用旧绳带新绳的方法更换。一次更换4根钢丝绳。首绳更换在井口以上完成,方法简单易行,安全可靠。

四、施工前的准备工作

1、对主井提升设施及现场进行勘查,了解整个情况,制订出切实可行的具体方案。

2、组织全体施工人员学习贯彻安全技术措施及有关的规程规范,做到人人心中清楚。

3、准备好各种施工机具,材料等(见附表)

4、做好人员的组织分工,做到岗位、任务、作业方法明确,作业有序不乱。

5、与建设单位作好统一协调,提前对有关事项进行磋商,作好配合协调。

6、作好安全管理工作的各项准备,如:备齐安全设施及劳动保护用品,安全员的配备,安全措施的编制审批等。

7、新钢丝绳提前作好检查及试验。

8、作好井口和井架上的临时照明、通讯联系。

9、在井架主斜基础上布置固定好一台25.0KW的小绞车,并且配好电缠上φ18.5钢丝绳。在不影响矿方正常生产的情况下,提前把井架上的滑轮钢丝绳挂设好。

10、把4盘钢丝绳运到现场合适的位置,用钢架把4盘钢丝绳支撑牢固,提前把4根新钢丝绳从绳滚子上倒出一部分盘放到地上。

11、在不影响矿方正常生产的情况下,把需用的工具、材料提前运到井口房内、井口房附近和井架上。

12、由于井口房内和井口房外已经用彩钢板封围,将影响临时钢丝绳穿过的彩钢板拆除,需要打墙洞的提前打好。

13、提前作好职工上岗前的安全培训工作。

14、利用矿上的检修时间提前把提升箕斗用的滑车钢丝绳挂好。

15、提前加工好钢丝绳滚支架。

16、提前准备好施工用的各种钢丝绳套。

17、提前准备好钢丝绳卡,并进行试卡,保证能够卡牢固。

18、副箕斗没有加配重前,把副箕斗停在井下装煤位置、主箕斗停在卸载位置,用自喷漆在井下箕斗相对罐道位置和卸载箕斗相对罐道的罐道上分别作出记号,以便换完绳调绳之前上下对箕斗测量新绳多余长度。

五、施工方法

1、新钢丝绳滚架设位置的确定

将4盘新钢丝绳滚架设在主井绞车房和井架主斜腿之间的空场地上,4根新钢丝绳利用绞车滚筒带绳头由井口、下天轮、绞车滚筒、上天轮、井口依次顺序带过到主箕斗侧到主箕斗位置。(说明:在绞车一侧的箕斗命为副箕斗,另一侧箕斗命位主箕斗)

每根新绳与旧绳在箕斗连接装置上部连续卡12付绳卡,绳卡间

距为250-300mm,新绳余留长度足够预留,并在连接装置上扎牢。

2、新绳的下放和卡固:绞车按0.5米/秒的检修速度运行,方向是主箕斗下放。新绳与旧绳每隔12米卡一付绳卡,每隔48米卡一付长板卡。每只绳卡的紧固程度要以卡环将旧绳压扁为绳径的1/3为准。长卡的紧固确保夹紧四根提升绳,不得有松动现象。

3、副箕斗的起吊、旧绳的拆除、新绳的连接:待副箕斗到上井口时,在井架上用锁绳器锁住主箕斗侧4根旧钢丝绳,利用副箕斗顶部的4个液压缸,给3个液压缸打压,让第4根旧钢丝绳不受力呈松弛状态,使第4根旧钢丝绳受力很小或者不受力,截断该根旧绳,拆除鸡心安装新绳头,完成第4根绳地面段的更换。同样的方法更换地面段其余3根新旧绳。

4、提升绳的锁固:提升绳的锁固需进行两次,第一次是在主箕斗下放到井底,副箕斗提到上井口时,将主箕斗侧的四根提升绳在井架平台上锁固。因考虑到,增加了四根新绳的重量,可在每只锁绳器的上方增设两付板卡。第二次是在副箕斗下放到井底,主箕斗上升到上井口时,把副箕斗侧的四根新提升绳在井架防撞梁平台上锁固。

5、主箕斗侧井筒内旧提升绳的拆除回收:待四根新提升绳与副箕斗连接好后,可拆除锁绳器,并将四根旧绳通过上天轮下放到井架两主斜腿之间。慢速开动绞车(0.5米/秒)上提主箕斗,一边吐旧绳一边在井口立架平台上拆除绳卡、长板卡。4根旧绳临时就地分开盘放在井架两主腿基础和井口房之间的空场地上,待恢复正常运行后再分别回收到钢丝绳盘子上。
