忻州华茂精密铸造有限公司80m2烧结机烟气脱硫工程调试方案编制:校对:审核:河北冶金建设集团有限公司二○一二年三月目录前言 (3)第一章编写依据 (4)第二章人员配备 (4)第三章调试方案与措施 (5)1、设备单体调试 (5)2、分系统调试 (6)2.1控制系统调试 (6)2.2注水 (9)2.3管道试漏。
(9)2.4开启所有搅拌器 (9)2.5 水系统水力特性的检查 (9)2.6化灰系统试运行 (9)2.7烟气系统的水力特性及其与烧结机匹配情况的检查 (10)2.8真空带式过滤机调试 (10)前言本方案致力于规范整套脱硫系统的调试方法,方便调试人员更有效的操作该脱硫系统,力求做到简明实用、重点突出、层次分明、概念清楚。
由于编写人员水平、时间及经验有限,该方案中缺点和错误在所难免,敬请提出宝贵意见,批评指正。
第一章编写依据1 电建[1996]159号,《火力发电厂基本建设工程启动及竣工验收规程及相关规程》。
2 建质[1996]40号,《火电工程启动调试工作规定》。
3 电建[1996]868号,《电力建设工程调试定额》。
4 1996年版,《火电工程调整试运质量检验及评定标准》。
5 制造和设计部门的图纸、设备安装及使用说明书。
6 工程合同,技术协议等。
第二章人员配备1 调试现场人员配备:现场调试岗位设置及人员配备为:1.1 调试经理 1 名。
1.2 机务调试工程师 1 名。
1.3 电气调试工程师 1 名。
1.4 设计代表 1 名。
1.5 其他支持人员:制造厂家代表,安装单位代表及检修维护人员,业主方代表,业主方派出的运行操作人员。
2 职责分工:2.1 调试经理2.2.1与业主方代表共同组成调试领导小组,全面组织协调脱硫岛的调试工作,组织解决调试中出现的问题。
2.2.2 组织编制调试大纲及调试方案。
2.2.3 制定调试计划和阶段性工作计划。
2.2.4 组织参加单体调试的验收工作。
2.2.5 参加业主方组织的性能考核试验。
脱硫工程烟气系统调试方案(正式版)清晨的阳光透过窗帘,洒在书桌上,我泡了杯热茶,深深地吸了口,嗯,这味道,正合我意。
脱硫工程烟气系统调试方案,这个任务,我已经构思了好几天,现在,是时候把它写成文字了。
一、项目背景得说说这个项目的背景。
我国近年来对环保的要求越来越高,各大企业都在进行环保改造,我们的任务就是帮助这些企业完成脱硫工程烟气系统的调试,确保其正常运行,达标排放。
二、调试目标我们的目标很明确,就是确保烟气系统在调试过程中,各项指标达到设计要求,同时,降低运行成本,提高系统的稳定性和可靠性。
三、调试内容1.系统设备调试:包括脱硫塔、吸收塔、烟囱等主要设备,我们需要对其逐一进行调试,确保设备运行正常。
2.系统参数调试:主要包括烟气流量、温度、压力、SO2浓度等参数的调试,确保系统运行在最佳状态。
3.控制系统调试:包括PLC编程、DCS调试等,确保系统自动化运行,提高运行效率。
四、调试步骤1.前期准备:包括人员培训、设备检查、工具准备等,这一步非常重要,只有做好充分的准备,才能确保调试工作的顺利进行。
2.设备调试:按照设计要求,对设备进行逐一调试,这里要注意,调试过程中要严格遵守操作规程,确保人身和设备安全。
3.参数调试:在设备调试完成后,对系统参数进行调试,这一步需要根据实际情况进行调整,以达到最佳运行状态。
4.控制系统调试:在设备参数调试完成后,进行控制系统调试,确保系统自动化运行。
五、调试方法1.现场调试:通过现场操作,对设备进行调试,这一步需要我们的工程师具备丰富的经验和熟练的操作技能。
2.远程调试:利用先进的通信技术,对系统进行远程调试,提高调试效率。
3.数据分析:通过收集系统运行数据,进行数据分析,为调试提供依据。
六、调试注意事项1.安全第一:在调试过程中,要始终把安全放在第一位,严格遵守操作规程,确保人身和设备安全。
2.细致入微:调试过程中,要注重细节,对每个环节都要认真对待,确保调试效果。
脱硫工程调试方案一、前言脱硫工程是指烟气中二氧化硫(SO2)的净化处理过程。
脱硫工程一般采用干法脱硫和湿法脱硫两种方法,其中湿法脱硫在我国应用较为广泛。
湿法脱硫采用石灰石作为脱硫剂,在脱硫过程中产生的废水通常需要进行处理和排放。
脱硫工程的调试是工程建设的重要环节,对于保证脱硫系统的正常运行和达到脱硫效果具有重要意义。
二、调试目标1.达到规定的脱硫效果2.保证脱硫设备的正常运行3.确保废水处理系统正常工作4.保证整个脱硫系统的安全稳定运行三、调试步骤1. 单设备调试单设备调试是指对脱硫系统中的各个单独设备进行独立调试,以确保设备本身的正常运行。
(1)石灰石浆液制备系统调试主要包括石灰石破碎、石灰石进料输送、石灰石浆液制备等设备的调试,确保设备正常运行,浆液浓度符合要求。
(2)湿法脱硫吸收塔调试主要包括吸收塔内部填料、进出口管道、喷淋系统、进出料泵等设备的调试,确保吸收塔的密封性和运行稳定。
(3)氧化风机、排风系统调试确保氧化风机和排风系统的正常运行和风量符合要求。
(4)废水处理系统调试包括废水收集、处理、排放系统各设备的调试,确保废水处理系统正常运行和达标排放。
2. 系统联调试系统联调试是指将各个单设备联合起来,组成一个完整的脱硫系统,进行整体范围的调试。
(1)试车前准备工作对脱硫系统的主要设备进行检查、清扫和润滑,确保设备处于良好状态。
(2)脱硫设备启动按照脱硫系统启动顺序,依次启动各个设备,观察运行情况,并逐步提高各设备的运行参数,直至达到设计要求。
(3)调试操作根据系统设计参数和操作规程,调整和校准系统各个部分设备,实现系统稳定运行。
(4)脱硫系统试运行根据脱硫系统设计要求,进行试运行,观察系统运行稳定性和脱硫效果,及时调整和优化系统参数,保证系统正常运行。
四、调试注意事项1. 安全第一调试期间要严格遵守安全操作规程,切实保障人员和设备的安全。
2. 数据记录在调试过程中,需要对脱硫系统的各种参数进行详细记录,以备后续分析和调整。
脱硫调试方案精编W O R D版IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】贵州黔东火电厂一期脱硫改造工程脱硫工程调试方案编制:审核:批准:福建龙净环保股份有限公司黔东项目部年月日目录1编写目的 (3)2 编写依据 (3)3 组织分工及职责 (3)4 环境要求 (5)5.安全措施。
(5)6.所需调试设备、仪器和工具。
(6)7工艺水、浆液返回系统调试方案 (6)8 烟气系统调试方案 (9)9 吸收塔系统调试方案 (19)10 石膏脱水储运系统调试方案 (24)11、石灰石浆液制备系统调试方案 (30)12、排水坑和事故浆液系统调试方案 (36)13 控制系统调试方案 (38)14 电气调试方案 (44)15 化学分析方案 (49)16 废水系统调试方案 (56)1编写目的为了顺利地开展和完成贵州黔东火电厂一期烟气脱硫(删除改造二字)工程的各项调试任务,规范调试的工作,确保贵州黔东火电厂一期烟气脱硫(删除改造二字)工程顺利启动、运行并移交生产。
本调试方案涉及整个脱硫系统,因此调试范围包括原一期工程和改造工程。
2 编写依据2.1 《火力发电厂基本建设工程启动及竣工验收规程及相关规程》;2.2 《火电工程启动调试工作规定》;2.3 《电力建设施工及验收技术规范—锅炉机组篇》;2.5 《火电工程调整试运质量检验及评定标准》;2.6 《脱硫工程质量检验及评定规范》(征求意见稿);2.7 《贵州黔东火电厂一期烟气脱硫工程总承包合同及技术协议》;2.8 设计资料、设计联络会议纪要和设备说明书等。
3 组织分工及职责3.1 调试现场人员配备:根据现场项目部组织机构的要求,遵循精简高效的原则,现场项目部调试管理岗位设置及人员配备为:3.1.1 项目经理 1 名。
3.1.2 调试经理 1 名。
3.1.3 机务调试工程师 2 名。
3.1.4 热控调试工程师 2 名。

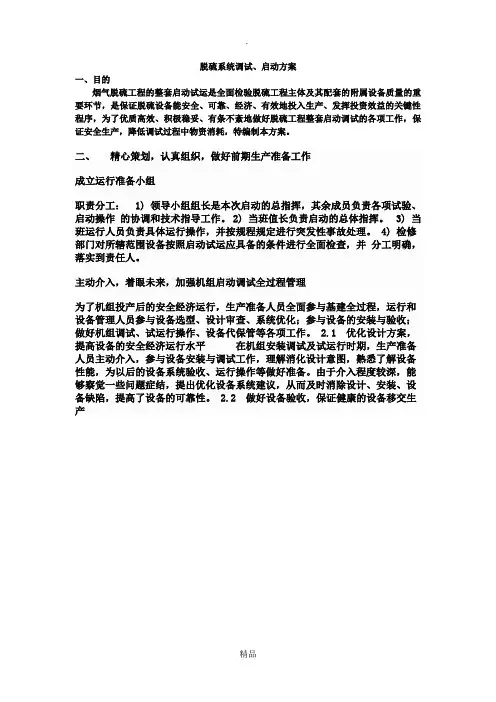

脱硫系统调试、启动方案一、目的烟气脱硫工程的整套启动试运是全面检验脱硫工程主体及其配套的附属设备质量的重要环节,是保证脱硫设备能安全、可靠、经济、有效地投入生产、发挥投资效益的关键性程序,为了优质高效、积极稳妥、有条不紊地做好脱硫工程整套启动调试的各项工作,保证安全生产,降低调试过程中物资消耗,特编制本方案。
二、精心策划,认真组织,做好前期生产准备工作成立运行准备小组职责分工: 1) 领导小组组长是本次启动的总指挥,其余成员负责各项试验、启动操作的协调和技术指导工作。
2) 当班值长负责启动的总体指挥。
3) 当班运行人员负责具体运行操作,并按规程规定进行突发性事故处理。
4) 检修部门对所辖范围设备按照启动试运应具备的条件进行全面检查,并分工明确,落实到责任人。
主动介入,着眼未来,加强机组启动调试全过程管理为了机组投产后的安全经济运行,生产准备人员全面参与基建全过程,运行和设备管理人员参与设备选型、设计审查、系统优化;参与设备的安装与验收;做好机组调试、试运行操作、设备代保管等各项工作。
2.1 优化设计方案,提高设备的安全经济运行水平在机组安装调试及试运行时期,生产准备人员主动介入,参与设备安装与调试工作,理解消化设计意图,熟悉了解设备性能,为以后的设备系统验收、运行操作等做好准备。
由于介入程度较深,能够察觉一些问题症结,提出优化设备系统建议,从而及时消除设计、安装、设备缺陷,提高了设备的可靠性。
2.2 做好设备验收,保证健康的设备移交生产#2炉脱硫系统改造调试启动预案一、#2脱硫系统启动前准备工作(建议此项工作在启机三天前结束)1.检查#2脱硫所有系统设备工作票已终结、所有措施已恢复,并做到工完料尽场地清,现场照明完好。
2.检查#1.2脱硫系统电气系统运行方式正确,#2脱硫系统所有电气设备绝缘合格备用;#1.2脱硫直流系统投入正确。
3.检查#1.2脱硫公用设备、阀门运行状态正确,并对#2塔所属箱、池、管道进行彻底冲洗,确认管道通畅无杂物。
烟气脱硫工程调试计划表1、水系统简介水系统包括工业水与工艺水系统,主要设备包括2台工艺水泵(一运一备)、4台除雾器冲洗水泵(两运两备)和若干阀门,用于除雾器冲洗及各种类型的冲洗、真空皮带机的用水、冷却水、石灰石浆液制备用水、向吸收塔和其它箱池提供补水。
保障脱硫系统用水的平衡。
2、烟气系统简介烟气系统是指从锅炉除尘器出口烟道联箱经过引风机到脱硫后烟气进入烟囱的整个烟风道系统及设备。
本期工程不设置旁路烟道、增压风机及GGH烟气换热器。
FGD入口烟道设置事故冷却喷淋系统,当脱硫进口烟温度超过180℃时,该系统自动投运,以保护除雾器设备和吸收塔设备不受损坏。
从锅炉来的原烟气通过引风机出口挡板,进入吸收塔,二氧化硫和其他酸性气体在吸收塔内被脱除掉,干净的冷烟气离开吸收塔,通过净烟道、烟囱排到大气中。
由于本项目不设GGH烟气换热器, 烟囱需要做防腐,从吸收塔出来的烟气才正式通过净烟气挡板门进入烟囱后排入大气。
为了将FGD系统与锅炉分离开来,在整个烟气系统中应设置带电动执行机构的、保证零泄露的烟气挡板门。
烟气挡板门采用带密封风装置的双百叶窗结构,密封性能好,当脱硫系统正常运行时,引风机出口挡板开启,原烟气进入FGD装置进行脱硫反应。
为防止烟气在挡板门中的泄露,设置有密封空气系统。
加热至100℃左右的密封空气导入到关闭的挡板,以防止烟气泄漏。
该系统包括挡板门密封风机及对应的电加热器,密封风用于烟气挡板的密封。
3、吸收塔系统简介吸收塔系统包括石灰石浆液循环系统、浆液喷淋系统、除雾器冲洗系统、氧化空气系统、石灰石浆液供给系统、事故烟气冷却系统、吸收塔浆液搅拌系统。
主要设备有吸收塔、吸收塔浆液循环泵、除雾器、搅拌器、氧化风机及阀门管线喷嘴等。
烟气进入吸收塔后上升;而石灰石/石膏浆液由吸收塔循环泵送至各喷淋层的雾化喷嘴,向吸收塔下方成雾罩形状喷射(上层单向向下,第2,3,4层双向上下),形成液雾高度叠加的喷淋区, 浆液液滴快速下降; 均匀上升烟气与快速下降浆液形成逆向流,烟气中所含的污染气体绝大部分因此被清洗入浆液,与浆液中的悬浮石灰石微粒发生化学反应而被脱除。

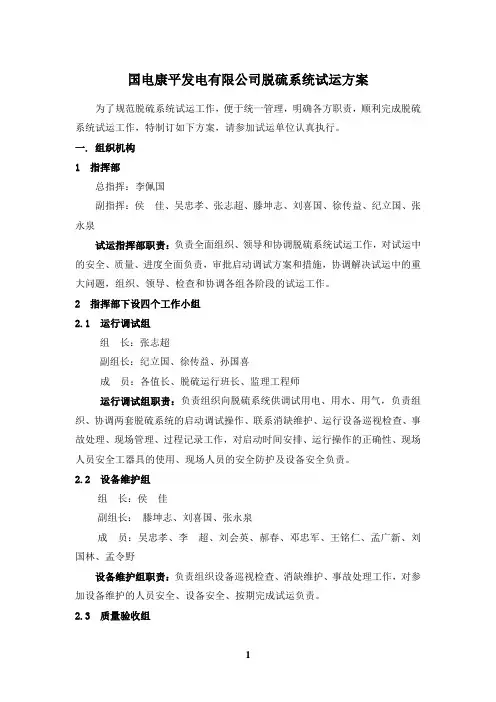

国电康平发电有限公司脱硫系统试运方案为了规范脱硫系统试运工作,便于统一管理,明确各方职责,顺利完成脱硫系统试运工作,特制订如下方案,请参加试运单位认真执行。
一. 组织机构1 指挥部总指挥:李佩国副指挥:侯佳、吴忠孝、张志超、滕坤志、刘喜国、徐传益、纪立国、张永泉试运指挥部职责:负责全面组织、领导和协调脱硫系统试运工作,对试运中的安全、质量、进度全面负责,审批启动调试方案和措施,协调解决试运中的重大问题,组织、领导、检查和协调各组各阶段的试运工作。
2 指挥部下设四个工作小组2.1 运行调试组组长:张志超副组长:纪立国、徐传益、孙国喜成员:各值长、脱硫运行班长、监理工程师运行调试组职责:负责组织向脱硫系统供调试用电、用水、用气,负责组织、协调两套脱硫系统的启动调试操作、联系消缺维护、运行设备巡视检查、事故处理、现场管理、过程记录工作,对启动时间安排、运行操作的正确性、现场人员安全工器具的使用、现场人员的安全防护及设备安全负责。
2.2 设备维护组组长:侯佳副组长:滕坤志、刘喜国、张永泉成员:吴忠孝、李超、刘会英、郝春、邓忠军、王铭仁、孟广新、刘国林、孟令野设备维护组职责:负责组织设备巡视检查、消缺维护、事故处理工作,对参加设备维护的人员安全、设备安全、按期完成试运负责。
2.3 质量验收组组长:徐传益成员:吴忠孝、李超、刘会英、郝春、邓忠军、王铭仁、孟广新、刘国林、孟令野、监理工程师质量验收组职责:负责组织对设备吹扫、冲洗、单体调试、整套调试效果的检查验收,对脱硫系统调试质量、各项记录的完整性负责。
2.4 安全监察组组长:周宝峰副组长:乌世波成员:刘勤、刘继林、邢龙安全监察组职责:对调试期间脱硫现场的安全保卫、消防、人身安全、设备安全负责。
3 试运指挥部组织机构图二. 参与脱硫系统试运的有关单位的主要职责1 建设单位1.1 全面协助试运指挥部做好脱硫系统试运全过程中的组织管理,参加试运各阶段工作的检查、协调、验收的日常工作,协调解决合同执行中的问题和外部关系。

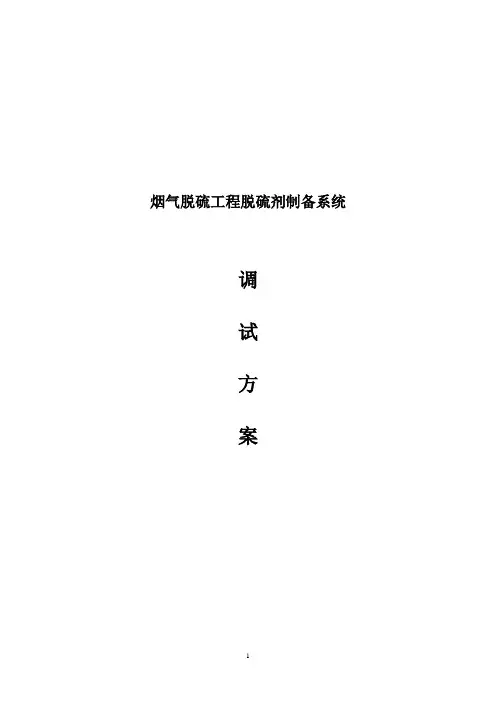

烟气脱硫工程脱硫剂制备系统调试方案1.前言1.1调试目的本方案用于指导脱硫剂制备系统(含成品电石渣浆液罐)安装工作结束后的调试工作,以确认脱硫剂制备系统及辅助设备安装准确无误,设备状态良好,系统能正常投入运行,调试的目的有:1)检查该系统工艺设计的合理性,检查设备、管道以及控制系统的安装质量。
2)确保输入/输出信号接线正确,软硬件逻辑组态正确,系统一次元件、执行机构状态反馈符合运行要求,运行参数显示正确。
3)确认系统内各设备运行性能良好,控制系统工作正常,系统功能达到设计要求,能满足FGD启动所需的脱硫剂。
4)通过调试为系统的正常、稳定运行提供必要的参考数据。
1.2调试依据本次调试参照以下规程或标准:《火力发电厂基本建设工程启动及竣工验收规程》《锅炉启动调试导则》《电力建设施工及验收技术规范》《火电工程启动调试工作规定》《火电工程调整试运质量检验及评定标准》《火电施工质量检验及评定标准》工程设计资料和系统图、逻辑图、接线图。
提供的设备说明书。
1.3 调试范围调试范围为脱硫剂制备系统(含成品电石渣浆液罐)。
调试从设备单体调试等项目交接验收完成后开始,包括冷态调试和热态调试。
脱硫剂制备系统及相关辅助设备先进行独立试运转,然后进行各设备的冷态联锁试验和系统启动及关闭的顺控试验。
由于脱硫剂制备系统与工艺水系统有密切关系,所以冷态试验还必须包括与工艺水系统的相关联锁保护试验和顺控试验。
同时由于脱硫剂的品质与FGD系统脱硫效率有密切关系,因此在FGD系统烟气导入进入热态调试阶段,脱硫剂制备系统还需进一步优化工艺控制参数,同时进行一些与机组运行有关的试验,以保证FGD系统和机组的正常运行。
1.4调试质量目标本系统调试的质量目标是最终质量验评合格率100%,优良率90%以上,为FGD整套启动创造良好的条件。
2.系统及主要工艺设备2.1 系统概述4台锅炉均采用双室四电场静电除尘器,#1~#2炉及#3~#4炉分别共用一个出口内径5米高180米的钢筋混凝土烟囱。

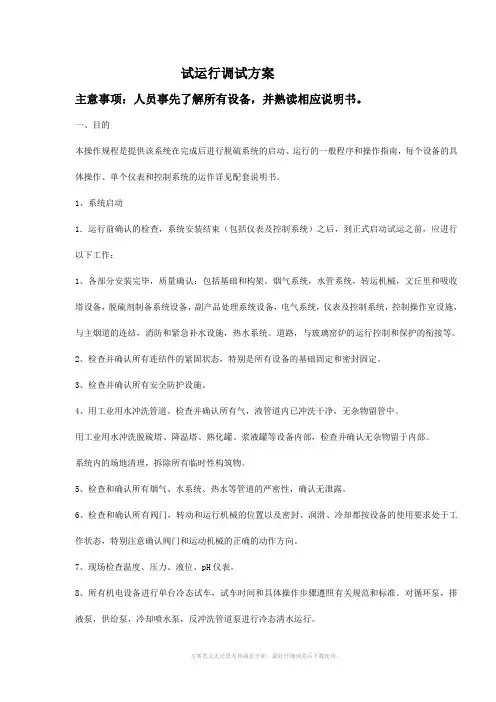

试运行调试方案主意事项:人员事先了解所有设备,并熟读相应说明书。
一、目的本操作规程是提供该系统在完成后进行脱硫系统的启动、运行的一般程序和操作指南,每个设备的具体操作、单个仪表和控制系统的运作详见配套说明书。
1、系统启动1.运行前确认的检查,系统安装结束(包括仪表及控制系统)之后,到正式启动试运之前,应进行以下工作:1、各部分安装完毕,质量确认:包括基础和构架。
烟气系统,水管系统,转运机械,文丘里和吸收塔设备,脱硫剂制备系统设备,副产品处理系统设备,电气系统,仪表及控制系统,控制操作室设施,与主烟道的连结,消防和紧急补水设施,热水系统。
道路,与玻璃窑炉的运行控制和保护的衔接等。
2、检查并确认所有连结件的紧固状态,特别是所有设备的基础固定和密封固定。
3、检查并确认所有安全防护设施。
4、用工业用水冲洗管道。
检查并确认所有气,液管道内已冲洗干净,无杂物留管中。
用工业用水冲洗脱硫塔、降温塔、熟化罐、浆液罐等设备内部,检查并确认无杂物留于内部。
系统内的场地清理,拆除所有临时性构筑物。
5、检查和确认所有烟气、水系统、热水等管道的严密性,确认无泄露。
6、检查和确认所有阀门,转动和运行机械的位置以及密封、润滑、冷却都按设备的使用要求处于工作状态,特别注意确认阀门和运动机械的正确的动作方向。
7、现场检查温度、压力、液位、pH仪表。
8、所有机电设备进行单台冷态试车,试车时间和具体操作步骤遵照有关规范和标准。
对循环泵,排液泵,供给泵,冷却喷水泵,反冲洗管道泵进行冷态清水运行。
二、启动前的系统检查每次系统正式启动运行之前,应进行以下工作:1、检查和确认所有烟道闸板,阀门,转动和运行机械的位置以及密封、润滑、冷却都按设备的使用要求处于工作状态,特别注意确认阀门和运动机械的正确的动作方向。
2、检查和确认所有仪表、调节阀门的控制设定都处于启动状态,特别注意所有紧急开启的电磁阀处于备用状态。
3、检查和确认对所有用电设备的电源供应和相应操作装置及相关信号处于启动状态。
烟气脱硫工程石灰石浆液制备系统调试方案为了顺利地完成烟气脱硫技改工程调试的各项任务,规范调试的工作,通过对石灰石制浆系统的调试,检验石灰石制浆系统各设备性能,检验旋转给粉阀,确定相应的补水量,使制浆系统的各项参数能达到设计要求;确认石灰石浆液泵的启动顺序及联锁的正确性。
确保烟气脱硫技改工程顺利移交生产。
2.浆液制备系统简介石灰石浆液就是烟气烟气的吸收剂,用作稀释烟气中的二氧化硫,本套石灰石浆液制取系统提供更多给烟气装置的吸收剂。
石灰石制备系统由一套石灰石粉仓,粉仓下口一个旋转给粉阀供给石灰石浆液配置系统,制出的合格浆液储存在石灰石浆液箱,以备脱硫用。
2.1石灰石浆液制取系统的主要设备2.1.1石灰石料仓:1个2.1.2转动给粉阀:2台2.1.3石灰石浆液箱:1只2.1.4石灰石浆液循环泵:2台2.1.5石灰石浆液箱搅拌器:1个2.1.6石灰石粉仓气化风机:2台2.1.7浆液制备系统的主要设备见下表:2.设备名称石灰石浆液泵石灰石浆液箱搅拌器数量2台1规格及型号6.石灰石料仓旋转给粉阀石灰石粉仓气化风机石灰石粉仓除尘器12213.撰写依据3.1《火力发电厂基本建设工程启动及竣工规程及相关规程》3.2《火电工程启动调试工作规定》3.3《电力建设施工及验收技术规范-汽轮机组篇》3.4《电力建设施工及环评技术规范-锅炉机组篇》3.5《火电工程调整试运质量检验及评定标准》3.6图纸、设备加装及采用说明书。
3.7相关的工程合同、调试合同和技术协议等。
4.调试条件4.1热控设备的单体校验、安装和调试已经完成。
4.2事故按钮停水试验恰当。
4.3系统已具备通电条件,设备校验记录完成,设备和系统接线正确。
4.4分散控制系统软件及组态已正常。
4.5现场干净、整洁,现场照明已完好。
4.6现场所有测量ED79能够投入使用,量程已校验,互连dcs数据能够在画面上表明4.7现场地面基本平整,能使调试人员正常通行。
4.8设备二次罐浆强度已达至设计建议。
脱硫制浆系统运行调整及其体会摘要: 脱硫制浆系统被广泛应用于燃煤电厂石灰石/石膏湿法烟气脱硫装臵中。
文中以典型的制浆系统为研究对象,根据其特性,围绕提高石灰石浆液品质及降低制浆能耗,结合自己的体会提出合理运行的调整方法,对脱硫制浆系统特性的把握和运行维护具有一定指导意义。
关键词:脱硫;制浆系统;运行调整 0前言随着全球经济的高速发展和工业化的不断推进,大气中二氧化硫排放量与日俱增,造成降水pH 值下降,局部地方甚至形成酸雨,对人体健康和大气环境带来很大影响。
为降低空气中二氧化硫排放量,提高空气质量,防止环境进一步恶化,国家环保总局要求燃煤发电厂必须安装烟气脱硫装臵。
目前,燃煤电厂应用最广泛的是石灰石/石膏湿法脱硫。
石灰石/石膏湿法脱硫的机理是将烟气引入吸收塔,其中的二氧化硫与吸收塔中喷淋的石灰石浆液(主要成分是CaCO3)在流动(根据工艺可分为顺流、逆流、混合流)中反应,生成半水亚硫酸钙(CaSO3•1/2H2O ),再被氧化风机鼓入的空气强制氧化成二水硫酸钙(CaSO4•2H2O )晶体,然后经水力旋流和真空脱水,制成可利用的副产品石膏,从而脱去烟气中的二氧化硫。
以上可看出,石灰石浆液作为二氧化硫的吸收剂是脱硫主要原料。
其品质的好坏,直接关系到脱硫效率的高低和石膏品质的好坏。
石灰石浆液制备一般有2种方法:一种是将石灰石颗粒干磨制成石灰石粉,再用水搅拌混合成浆液;另登陆本站:次 发布信息:条 发布供求信息 发表技术论文 修改发布信息 修改注册信息 欢迎朋友们到本站来交流心得,解决疑难,更希望能成为本站和支持本站的朋友们联系的桥梁,谢谢朋友们的支持!一种是将石灰石颗粒和水一起碾磨成石灰石浆液,即常说的脱硫制浆系统,该法由于运行成本相对较低,对环境污染较小,已被电厂广泛采用。
本文以典型的脱硫制浆系统为研究对象,介绍其特性,并围绕提高石灰石浆液品质及降低制浆能耗,结合作者的体会,提出合理运行的调整方法,以供参考。
湿法脱硫供浆自动调节系统优化设计刘玉奇摘要: 湿法脱硫系统中吸收塔浆液供应的好坏影响脱硫效率,因此浆液自动控制十分重要。
介绍成功用于脱硫石灰石-石膏湿法脱硫供浆自动调节优化策略,采用石灰石脱硫吸收塔精细化供浆计算的流量作为调节系统的设定值,实现负荷变化快速响应;采用供浆泵变频和供浆调节门PID调节输出控制,采用供浆流量作为被调量,防止出现大延迟和调节品质恶化,投入后脱硫供浆自动运行效果良好。
关键词:湿法脱硫供浆系统供浆流量精细化计算 PID调节1.引言为了使吸收塔安全、经济、稳定运行,保证脱硫效率和总排口SO2不超标排放,吸收塔系统的调节主要是保证吸收塔PH值在一定合理范围内,PH值高可以一定程度上提高脱硫效率,但长时间内保持较高PH值运行,会导致脱硫产物石膏品质下滑,反之PH值较低又是二氧化硫吸收变差,PH值大小与脱硫供浆量和浆液循环快慢密切相关,因此供浆流量调节系统对吸收塔PH值和脱硫效率的控制有十分重要的意义。
2.陡河发电厂脱硫系统构成本脱硫系统属于老厂环保改造项目,两台机组共用一套供浆系统。
供浆系统系统图如图1,制浆系统将浆液输送到浆液储罐,供浆泵作为浆液输送的动力系统,设计有再循环管路,保证供浆泵安全,供浆泵出口采用双母管冗余设计,保证供浆可靠性,浆液流量有调节阀控制,供浆调节阀后装有流量变送器, PH计安装在吸收塔下部,以便准确反映吸收塔浆液PH值变化情况。
图13.原供浆逻辑设计方案原逻辑是基于单回路调节,前馈加反馈原理设计。
被调量是吸收塔PH值,调节量为供浆门。
吸收塔浆液PH值与设定值进行比较,其差值送到PID调节器控制块,来控制石灰石供浆调节门开度。
该设计存在问题:1、PH值是化学变化过程,其变化取决于浆液浓度和浆液循环快慢。
由于吸收塔内浆液体积非常大,循环泵出力也随负荷变化较大,造成浆液PH值变化缓慢,调节系统出现非常大的迟延,这样吸收塔内浆液会出现供应不足或过剩,造成调节大延迟,调节品质差,尤其夜间负荷深调时,经常切除自动。
干法脱硫调试方案1. 背景介绍脱硫是指通过物理或化学手段将燃烧烟气中的硫化物去除的过程。
干法脱硫是一种常用的脱硫方法,其特点是操作简单、流程清晰、设备投资和运行成本较低。
为了保证干法脱硫系统的正常运行,需要进行系统的调试工作。
本文档将介绍干法脱硫调试方案。
2. 调试准备在进行干法脱硫调试之前,需要完成以下准备工作:2.1 设备检查确保脱硫系统的设备完好无损,包括除尘器、喷淋塔、吸收塔、旋风分离器等。
检查设备是否有漏气、漏液等问题,如有问题及时修复。
2.2 排污准备准备好废气排放系统,包括废气排放口和排污管道。
确保排污系统符合环保要求,能够有效排放脱硫产生的废气。
2.3 物料准备准备好干法脱硫所需的物料,包括吸收剂、添加剂等。
确保物料的质量符合要求,并按照设计配比进行准备。
2.4 参数设置根据干法脱硫系统的设计要求,设置好相关的操作参数,包括进料量、喷淋液流量、除尘效率等。
确保参数的设置符合系统性能要求。
3. 调试步骤3.1 调试前准备工作在正式进行干法脱硫系统调试之前,需要进行一些前期准备工作:•安全措施:确保操作人员具备相关安全知识,佩戴好个人防护用品。
了解系统的安全操作规程,做好应急预案。
•系统清洗:开启系统,循环清洗各设备和管道,将生产中遗留的污物和杂质清除干净。
•放空处理:将系统内的气体全部放空,确保系统中没有积存的废气或有害气体。
3.2 调试流程进行干法脱硫系统调试时,需遵循以下调试流程:1.系统启动:按照系统启动的操作顺序,逐一启动各设备,确保设备正常工作。
2.物料投料:根据系统设计要求,按照配比将吸收剂和添加剂投入到系统中,注意控制投料速度和数量。
3.喷淋液准备:按照设计要求,准备好所需的喷淋液。
注意喷淋液的浓度和流量的控制,确保喷淋液能够有效吸收烟气中的硫化物。
4.系统调试:逐步调整各设备的工作参数,包括喷淋液流量、除尘器效率等。
观察系统运行情况,检查是否存在漏气、漏液等问题。
5.效果评估:调试完成后,对系统进行效果评估。
技术方案宁夏宝丰能源集团动力公司2X240t/h锅炉氨法烟气脱硫工程调试方案编制:审核:批准:北京国信恒润能源环境工程技术有限公司2013年12月为确保宁夏宝丰能源集团动力公司一期2X 240t/h锅炉脱硫烟气脱硫工程的试运行工作顺利完成,并使参加试运行工作的各方对试运行过程及要求有较全面的了解,特制定本启动方案。
鉴于主要设备已经试运行完成,停机时间较长,进入系统整体调试期间,严格按照《火力发电厂基本建设工程启动及竣工验收规程》进行。
1. 目的为了顺利地开展和完成宁夏宝丰能源集团动力公司2X240t/h锅炉氨法烟气脱硫工程FGD调试的各项任务,规范调试工作,确保陕宁夏宝丰能源集团动力公司2X240t/h锅炉氨法烟气脱硫工程FGD顺利移交生产,特编写此调试方案。
2. 工程概况本工程为宁夏宝丰能源集团动力公司2X240t/h锅炉烟气脱硫工程,采用氨法脱硫工艺,系统布置在锅炉引风机之后,按照两炉一塔方式建设脱硫设施,处理烟气量(实际状态)范围为:262000m3/h〜1048000m3/h,净化后烟气从脱硫塔顶部直接排放。
SO2脱除效率:》97%,装置氨的逃逸率小于8 mg/Nm3。
主要设备电建[1996]159号,《火力发电厂基本建设工程启动及竣工验收规程及相关规程》建质[1996]40号,《火电工程启动调试工作规定》DL/T 5031-94,《电力建设施工及验收技术规范—管道篇》DL/T 5007-92 ,《电力建设施工及验收技术规范—焊接篇》DL/T5190.5-2004,《电力建设施工及验收技术规范—热工自动化篇》1996年版,《火电工程调整试运质量检验及评定标准》制造和设计部门的图纸、设备安装及使用说明书。
3.8相关的工程合同、调试合同和技术协议等。
环境要求热控设备的单体校验,安装和调试已经完成。
系统已具备通电条件,设备校验记录完整,设备和系统统接正确。
分散控制系统软件及组态已恢复。
现场干净,整洁。
脱硫制浆系统石灰石浆液细度的优化调整作者:樊瑞民来源:《经济技术协作信息》 2018年第29期湿磨机制浆系统是脱硫系统中重要的一环,制浆系统运行的好坏直接影响到脱硫系统的稳定运行,本文中对湿磨机制浆系统的优化运行进行了研究和探讨,针对某发电厂湿磨机制浆系统运行中出现的问题,提出了相应的优化运行对策。
一、引言目前大部分火力发电厂采用石灰石一石膏湿法脱硫工艺,作为脱硫工艺中重要的脱硫剂一石灰石浆液,目前有三种制备方式:1、外购石灰石粉,厂内混合工艺水制备;2、外购石灰石,厂内制成石灰石干粉后混合工艺水制备;3、外购石灰石,采用湿磨机制浆。
其中石灰石湿磨制浆方式因其石灰石料采购运输方便、运营成本低的优点受到很多电厂的青睐。
石灰石湿磨机制浆系统是脱硫装置中重要的一环,湿磨机制浆系统的运行状况直接影响到脱硫系统的安全经济运行,湿磨机制浆系统的优化运行调整对脱硫系统具有重要的意义。
二、脱硫湿磨机制浆系统运行中存在的问题某发电厂四台机组均采用湿法脱硫技术即石灰石二石膏湿式脱硫工艺,四台机组公用两套湿磨机制浆系统,于2008年投入运行,单台湿磨机设计出力为27t/h,设计制备出的石灰石浆液325目90%通过,浆液含固量30%。
随着运行时间的增加,湿磨机制浆系统运行中出现了各种各样的问题,影响着湿磨机制浆系统的稳定运行,同时也给脱硫系统的安全经济运行带来了一些隐患。
l达不到设计出力,湿磨机运行时间增加。
长期以来两台湿磨机实际出力在15-20t/h,远远达不到设计的27t/h。
造成湿磨机运行时间增加。
原设计两套湿磨机制浆系统一运一备。
但是当电厂四台机组全部处于高负荷、高硫分的情况下,必须运行两套湿磨制浆系统才能保证脱硫系统石灰石浆液供给。
同时湿磨制浆系统不能定期进行维护,给脱硫系统的稳定运行带来了隐患。
2制备出的石灰石浆液细度不合格。
经湿磨机制浆系统制备出的石灰石浆液细度达不到设计要求,石灰石浆液细度一般325目80%左右通过,低时甚至到325目70%通过,细度不合格的石灰石浆液进入吸收塔后,在吸收塔内分解反应速率变慢,部分来不及分解就随石膏浆液排出,造成吸收塔石膏脱水稀,石膏中含有大量的石灰石颗粒,石灰石利用率降低,石灰石成本增加,石膏的品质降低,影响石膏的销售。
马鞍山电厂烟气脱硫石灰石制浆系统的设计和调试【摘要】:石灰石-石膏湿法烟气脱硫的吸收剂为含固量约30%石灰石浆液。
通过设计一套合理的制浆系统,可以把颗粒粒径小于20mm的石灰石料通过球磨机、旋流器等设备制出合格的石灰石浆液,满足脱硫需要。
本文以安徽马鞍山电厂“上大压小” 扩建工程2×660MW超临界机组烟气脱硫工程的成功案例为例,介绍制浆系统的设计和调试运行。
【关键词】:脱硫石灰石-石膏球磨机密度【前言】在国内,已超过90%以上的燃煤机组已经配置脱硫设施,且其中超过80%的脱硫工艺采用石灰石-石膏法。
该方法的脱硫吸收剂通常采用石灰石,根据工艺要求,更专业的说法是含固浓度约为30%的石灰石浆液。
该脱硫工艺的主要化学反应方程如下:2CaCO3+4H2O+2SO2+O2=2CaSO4·2H2O +2CO2安徽马鞍山电厂“上大压小”扩建工程2×660MW超临界机组烟气脱硫工程采用石灰石-石膏法,其中1#炉脱硫系统及公用系统已于2012年3月底顺利通过168小时试运行。
本文将对该项目中石灰石制浆系统的设计和调试着重阐述。
制浆系统的设计流程介绍目前,湿法脱硫中吸收剂(石灰石浆液)的制备主要有三种途径:①外购成品石灰石粉(90%通过250目),在脱硫岛内直接采用工艺水与石灰石粉混合配成合格浆液;②外购石灰石粒径小于20mm的石灰石块,在脱硫岛内设置湿式球磨机系统,将其制成合格浆液;③外购石灰石粒径小于50mm的石灰石块,通过破碎、干磨系统将其先磨成石灰石粉(90%通过250目),在与工艺水混合配成合格浆液。
安徽马鞍山电厂“上大压小”扩建工程2×660MW超临界机组烟气脱硫工程的吸收剂采用上述第二种途径获得。
主要的流程为:石灰石块(颗粒≤20mm)由自卸卡车送至,卸入卸料斗,料斗上部用钢制格栅防止大粒径的石灰石进入;卸料斗底部出来的石灰石料通过振动给料机送入到斗式提升机,由斗式提升机把石灰石送入石灰石贮仓。
1.工艺系统描述石灰石浆液制备系统为一、二期公用系统,由制浆系统、石灰石接收系统、给浆系统组成。
制浆系统设有3套湿式球磨机系统,对应有3套石灰石接收系统,每套系统的出力为一期FGD用量的100%。
3套系统制出的浆液输送至两个石灰石浆液箱,#1箱供一期,#2箱供二期。
汽车运来的石灰石颗粒由卸料斗经振动给料机、斗式提升机、石灰石皮带输送机输送至石灰石仓储存。
石灰石仓中石灰石颗粒经称重皮带给料机计量后与工艺水泵来的工艺水一起进入球磨机内碾磨。
从球磨机出来的浆液进入循环箱,通过浆液循环泵送至旋流器。
浆液在旋流器中进行水力旋流,通过分离不合格的浆液返回磨机再次进行碾磨,溢流稀浆既为合格浆液进入石灰石浆液箱。
石灰石浆液箱中的浆液通过石灰石浆液泵,根据工艺需求送入吸收塔内。
2.石灰石浆液制备系统调试前应达到的条件:2.1所有热工测点位置安装正确,布置合理,信号传输正常;2.2所有电动门、气动门、手动门等进行了开、关试验,并有记录可查;2.3所有管道系统已联接并安装完毕;2.4所有箱、罐、池、坑、设备及系统等完成了冲洗、冲管和试压工作;2.5所有就地控制盘已实现就地/远方控制;2.6电气系统各设备、系统调试试验工作结束,能保证正常供电;2.7仪控系统安装完毕,接线正确,各项报警值、保护跳闸值已设定;2.8各设备单机试运转工作结束,川电二公司已提供出单体调试即以下设备、系统的调试质量检验及评定验收签证:2.8.1石灰石接收系统空负荷试转正常;2.8.2给料机单转正常;2.8.3润滑油系统试转正常;2.8.4球磨机已进行了第一次加钢球的空负荷试运转;2.8.5石灰石浆液循环泵及旋流装置试转正常;2.8.6 石灰石浆液泵试转正常;2.8.7 系统内各箱、罐、坑搅拌器试转正常;2.8.8 制浆区域排水坑泵试转正常。
2.9 .川电二公司已提供未完项目清单,并确定未完项目不影响本系统的分部调试工作。
3.石灰石接收系统调试3.1石灰石接收系统整定点试验:石灰石仓顶皮带接收机速度低开关动作L:跳闸石灰石仓顶皮带接收机跑偏开关动作跳闸石灰石仓顶皮带接收机拉线开关动作跳闸斗式提升机速度低开关动作L:跳闸斗式提升机竖井料位高开关动作H:跳闸斗式提升机竖井跑偏开关动作跳闸斗式提升机前皮带接收机速度低开关动作L:跳闸斗式提升机前皮带接收机跑偏开关动作跳闸斗式提升机前皮带接收机拉线开关动作跳闸金属分离器(除铁器)速度低开关动作L:跳闸石灰石仓料位(模拟量)高H:预警,不允许启动石灰石接收系统HH:报警,系统跳闸石灰石仓料位(模拟量)低L:预警LL:报警石灰石仓料位高开关动作系统跳闸石灰石卸料斗料位高:H:报警石灰石接收系统除尘器布袋压差大:H:振打电机自动振打石灰石接收系统除尘器卸灰接收机速度低开关动作L:跳闸石灰石仓顶除尘器布袋压差大:H:振打电机自动振打3.2石灰石接收系统的连锁保护试验3.2.1将各设备开关置于停止位置。
3.2.2石灰石接收系统的程序试验:3.2.2.1石灰石接收系统的程序启动试验,各转机启动后,对其转速进行模拟:3.2.2.2石灰石接收系统的程序停止试验:3.2.2.3将各设备开关送到试验位置,必要时对运行中的保护跳闸值和允许启动值进行模拟。
a.投入石灰石仓顶除尘器。
b.投入石灰石接收系统除尘器。
c.启动石灰石仓顶皮带接收机。
d.启动金属分离器(除铁器)。
e.启动斗式提升机。
f.启动斗式提升机前皮带接收机。
g.启动振动给料机。
h.分别试验各设备事故按钮(或拉线开关),检查各设备开关是否按连锁动作顺序分别跳闸(无事故按钮的除外)。
i.依次按上述程序合上各设备开关,按石灰石仓顶皮带接收机事故按钮(或拉线开关),除石灰石仓顶和石灰石接收系统除尘器外,各设备均应跳闸。
3.2.2.4模拟下列整定值,相应设备跳闸或启动,即:石灰石仓顶皮带接收机速度低开关动作L:跳闸石灰石仓顶皮带接收机跑偏开关动作跳闸石灰石仓顶皮带接收机拉线开关动作跳闸斗式提升机速度低开关动作L:跳闸斗式提升机竖井料位高开关动作H:跳闸斗式提升机跑偏开关动作跳闸斗式提升机前皮带接收机速度低开关动作L:跳闸斗式提升机前皮带接收机跑偏开关动作跳闸斗式提升机前皮带接收机拉线开关动作跳闸金属分离器(除铁器)速度低开关动作L:跳闸石灰石仓料位(模拟量)高H:预警,不允许启动石灰石接收系统HH:报警,系统跳闸石灰石仓料位(模拟量)低L:预警LL:报警石灰石仓料位高开关动作系统跳闸石灰石卸料斗料位高:H:报警石灰石接收系统除尘器布袋压差大:H:振打电机自动振打石灰石接收系统除尘器卸灰接收机速度低开关动作L:跳闸石灰石仓顶除尘器布袋压差大:H:振打电机自动振打3.3石灰石接收系统带负荷试运转3.3.1确认各设备开关在断开位置。
3.3.2各设备电机测绝缘后送电到工作位置。
3.3.3现场检查无异常。
3.3.4石灰石料已备好。
3.3.5系统启动前应按以下方法检查合格后方可进行:3.3.5.1转动机械启动前的检查通则a.减速器、轴承油室油位正常,油镜清晰,油质良好,有高、低、正常油位标志,轴承带油良好,用润滑油脂润滑的轴承,应有足够的油脂。
各设备的油质良好,油位计及油镜清晰完好。
各油箱油位应在正常范围以内,电加热器应完好,油过滤器安装正确,切换灵活。
b.联轴器连接牢固,并有对中记录可查,手动盘车灵活,无卡涩现象,地脚螺丝紧固,保护罩安装完整、牢固。
c.转动机械周围应清洁,无积油、积水及其它杂物。
d.电动机绝缘合格,并有记录可查,电源线、接地线连接良好,旋转方向正确。
电流表、启、停开关指示灯应完好,电流表应标有额定电流指示。
e.轴承及电动机线圈温度测量装置和电机电加热装置完好,可靠。
f.各冷油器冷却风机进、出口管路畅通,连接牢固。
g.各传动皮带轮连接牢固,手盘灵活,皮带无打滑、跑偏现象。
h.各转机事故按钮、拉线开关完好。
3.3.5.2 斗式提升机的检查a.检查提升机竖井内应无障碍物,底部无石灰石或杂物堆积。
b.斗与链条连接应完好、牢固。
各料斗外形正常,无变形。
c.提升机驱动装置安装牢固。
d.调紧装置应灵活,单机试转提升机应正常,链条无跑偏现象,且接头联接牢固。
3.3.5.3振动给料机及金属分离器的检查a.卸料斗格栅应完好,格栅上应无杂物。
b.振动给料机的机座及减振弹簧应完好、牢固,各支架、螺栓连接应无裂纹和松动。
c.振动给料机的进、出口应畅通。
d. 振动装置应完好,单机试转振动给料机应正常,给料方向正确。
e. 检查金属分离器弃铁皮带应无跑偏,皮带无破损现象。
f. 应保持金属分离器吸铁距离在250mm。
g. 电磁铁接线应正确,单机试转时应正常。
h. 金属回收料斗应清理干净。
3.3.5.4 振打式除尘器的检查a. 检查除尘风机风道畅通,各部件连接牢固,消音器外形正常,入口应无破损,滤网上无积灰和杂物。
b.除尘器布袋应完好、清洁,无积灰,各管道应畅通、无堵塞。
c.除尘器振打装置完好。
d.检查就地盘的开关,指示灯,标志应齐全、准确。
e.单机试转除尘器应正常。
3.3.5.5 石灰石皮带接收机的检查a.皮带托辊转动自如无卡涩现象。
b.皮带主轮和尾轮安装完好,轮与带之间应无异物。
皮带完好,无划伤或抽丝现象。
c.皮带下料处石灰石清理器安装位置适当,下料口清理干净。
3.3.6手动启动系统各设备,其顺序是:3.3.7在系统试运转过程中,如遇到危及设备和人身安全时,必须紧急停止试运行,待危险消除后方可继续进行。
3.3.8各设备试运转合格,应符合下列要求:a. 转动方向正确.。
b. 转动机械应无摩擦、撞击等异声或因撞击、摩擦、过热等所引起的异味。
c. 轴承温度与振动应符合有关规定。
d.轴承油室油镜清晰,油位线标志清楚,油位正常,油质良好,轴承无漏油、甩油现象。
e.检查转机各处无油垢、积灰、积浆、漏风、漏水等现象。
f.皮带应无跑偏、打滑现象。
3.4石灰石接收系统整定值的动态校验根据需要,在石灰石接收系统试运转过程中,可对该系统的整定值进行全部或部分校验,其方法与“2.2”相同。
3.5石灰石接收系统程序启动石灰石接收系统的程序启动步骤与“2.2.2.1”相同,试验过程中应记录每一步程序的运行时间,并根据实际情况进行优化。
各种信号应正确转送和发出。
3.6石灰石接收系统程序停止石灰石接收系统的程序停止步骤与“2.2.2.2”相同,试验过程中应记录每一步程序的运行时间,并根据实际情况进行优化。
各种信号应正确转送和发出。
3.7石灰石接收系统的优化运行3.7.1石灰石接收系统在运行前,按照厂家的要求,对其出力进行初步调整,运行中,如果其出力未达到要求或超出力,则应以调整振动给料机振动装置的角度的方法,来调整系统的出力,直到满意为止。
该工作应由厂家或安装单位完成。
3.7.2制浆系统运行以后,根据系统调试的需要和石灰石品质的不同,经化学测试,如果来料粒径>20mm不合适,通过球磨机磨制后,吸收塔的给浆粒径分布不满足需要,则应控制石灰石来料的粒度,其粒度的大小,以满足吸收塔给浆品质的需要为宜。
4.制浆系统调试4.1制浆系统整定点试验:称重皮带给料量指示(模拟量)高:H:t/h 预警HH:t/h报警称重皮带给料量指示(模拟量)低:L:t/h 预警LL:t/h 报警称重皮带就地盘故障开关:报警球磨机#1主轴承温度指示(模拟量)高:H:70℃预警HH:75℃报警球磨机#1主轴承温度指示(模拟量)低:L:25℃预警停油加热器LL:13℃保护跳油泵球磨机#2主轴承温度指示(模拟量)高:H:70℃预警HH:75℃报警球磨机#2主轴承温度指示(模拟量)低:L:25℃预警停油加热器LL:13℃报警保护跳油泵球磨机齿轮箱温度指示(模拟量)高:H:75℃预警HH;85℃报警球磨机齿轮箱温度指示(模拟量)低:L:25℃预警停油加热器LL;13℃报警保护跳油泵球磨机主电机线圈温度指示(模拟量)高:A相:H:80℃预警HH:100℃报警B相:H:80℃预警HH:100℃报警C相:H:80℃预警HH:100℃报警球磨机电流:额定值电流:62.5 A启动电流: A运行电流: A球磨机比例水流量指示(模拟量)高:H:m3/h 预警HH:m3/h 报警球磨机比例水流量指示(模拟量)低:L:m3/h 预警LL:m3/h 报警球磨机浓度水流量指示(模拟量)高:H:m3/h 预警HH:m3/h 报警球磨机浓度水流量指示(模拟量)低:L:m3/h 预警LL:m3/h 报警球磨机冷却水流量指示(模拟量)高:H:m3/h 预警HH:m3/h 报警球磨机冷却水流量指示(模拟量)低:L:m3/h 预警LL:m3/h报警球磨机浆液箱液位指示(模拟量)高:H:50% 允许启动球磨机浆液泵HH:80% 预警HHH:85% 报警保护关闭球磨机进水电动总门,石灰石给料量减到0球磨机浆液箱液位指示(模拟量)低:L:20% 预警LL:15% 报警球磨机浆液泵保护跳闸允许停球磨机浆液箱搅拌器球磨机润滑油箱油位低开关动作:L 润滑油系统故障发出球磨机保护跳闸球磨机系统故障总报警开关动作(应由厂家或安装单位负责整定,由球磨机就地盘PLC实现):球磨机保护跳闸,主要包含:A、启动时#1高压油泵出口压力低开关动作:闭锁球磨机启动B、启动时#2高压油泵出口压力低开关动作:闭锁球磨机启动C、离合器气压低开关动作:允许球磨机启动D、离合器气压高开关动作:闭锁球磨机启动E、球磨机速度低开关动作:延时20S球磨机保护跳闸F、#1主轴承油流量低开关动作:延时10S球磨机保护跳闸G、#2主轴承油流量低开关动作:延时10S球磨机保护跳闸H、齿轮箱油流量低开关动作:延时5S球磨机保护跳闸I、#1主轴承油压力低开关动作:延时5S球磨机保护跳闸J、#2主轴承油流量低开关动作:延时5S球磨机保护跳闸K、球磨机启动后延时100S停止高压油泵L、电气故障:球磨机保护跳闸球磨机系统就地/远方指示灯绿灯亮为DCS 工艺水箱水位(模拟量)高:H:4.15m 预警自动关闭滤液水箱补水门HH:4.35m 报警滤液水箱水位(模拟量)低:L:1.38m 预警自动开启滤液水箱补水门LL:1.28m 报警滤液水泵跳闸4.2试验完毕,将试验结果作好记录,对存在的问题进行分析,并交与相关部门是否进行完善。
