最新外墙干挂石材技术交底

  • 格式:doc
  • 大小:72.50 KB
  • 文档页数:7

下载文档原格式

  / 7
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

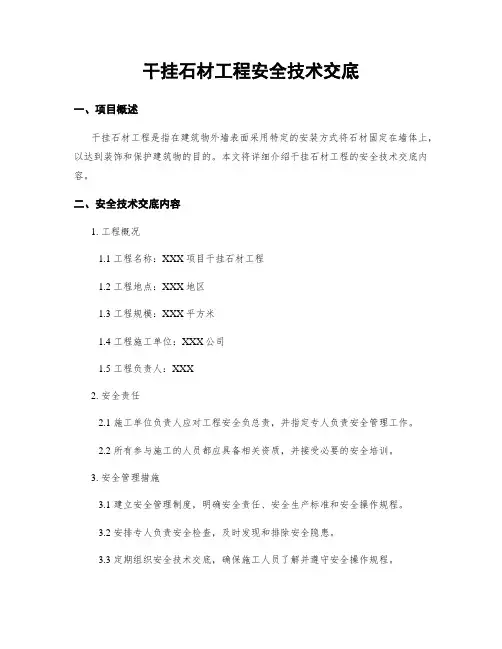

外墙干挂石材技术交

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录

编号

表C2-1

工程名称交底日期年月日

施工单位分项工程名称外墙干挂石材

交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:

8、石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装。必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有4-8小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动。

板材垂直度、平整度、拉线校正后扳紧螺栓。安装时注意各种石材的交接和接口,保证石材安装交圈。

9、打胶:对于要求密缝的石材拼接不用打胶;设计要求留缝的墙面,需要在缝内填入泡沫条后用有颜色的大理石胶打入缝隙内。为了保证打胶的质量,用事先准备好的泡沫条塞入石材缝隙,预留好打胶尺寸,既不需要太深,也不应太浅,要求密实,并在石材的边缘贴上胶带纸然后打胶,一般要求打胶深度在6-10mm保证雨水不能进入骨架内即可。待完成后轻轻将胶带纸撕掉使打胶边成一条直线。

10、清理:勾缝或打胶完毕后,用棉纱等物对石材表面清理,干挂也须待胶凝固后,再用壁纸刀、棉纱等物对石材表面清理。需要打蜡的一般应按照使用蜡的操作方法进行,原则上应烫硬蜡,擦软蜡,要求均匀不露底色,色泽一致,表面整洁。

审核人交底人接受交底人

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
