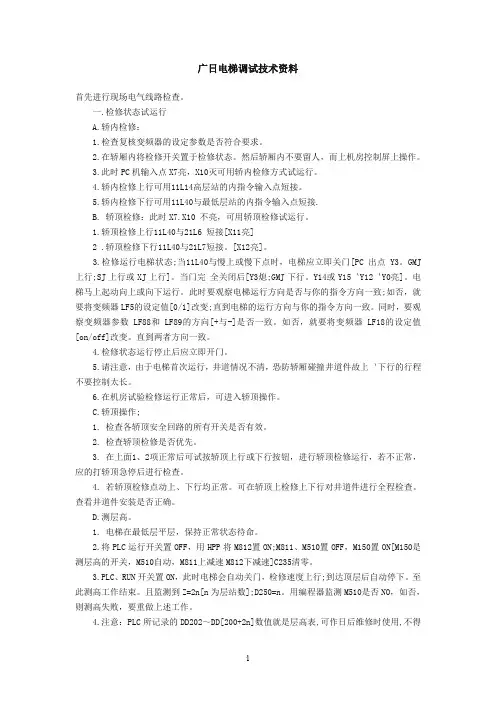

广日电梯GVP调试资料.
- 格式:doc
- 大小:14.50 KB
- 文档页数:5
广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ 上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1. 电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
一、现场调试准备1、首先检查是否具备调试条件:a) 用户有否按要求将电源提供到机房(正常或临时);b) 主机加油量是否合适,型号是否正确;c) 底坑缓冲器安装完成否;d) 各层厅门、门锁是否安装完毕;e) 电梯接线是否已全部完成;f) 井道线槽是否已上好盖;g) 井道引线的金属软管是否固定良好;h) 各层厅门门套是否已塞好;i) 井道有否妨碍轿厢、对重架运行的物体;j) 慢车试运行后的检查,有否发现重大的安装工艺不良问题。
2、确认现场安装的接线正确无误,绝缘符合安装规范要求。
特别要注意安全回路、检修开关等必须有效。
16mm2铜芯线。
根据实际功率选取。
3、检查控制屏和曳引电动机的地线是否可靠地接地,接地线应为10mm24、旋转编码器线的应套蛇皮管独立线槽敷设,应远离动力线,距离为0.5m 以上。
5、确认旋转编码器安装正常,接线正确,分频比为4分频(即电机转动为256个脉冲)6、门终端开门正常,负载开关接线正确。
注意:当测试绝缘电阻时,要把变频器的全部引线(包括全部控制线和主回路大线)做好记录然后卸除,并把PC机输入端子整排地拔离PC机主体,然后才进行绝缘测试,以防止损坏变频器及PC机输入口。
二、电梯绝缘测定a、将电梯停在井道中非端站及非平层位置;b、断开ZDK、K1,断开机房电源开关(380V和220V),拆除电源板的保险管;c、拆除变频器控制端子的所有接线;d、拆除停电柜接线端子的所有接线(针对带停电柜的电梯);e、拆除变频器、PC、电源板的地线;f、使轿顶、轿厢内所有的开关置于正常状态;g、用线夹短接下列控制柜中的端子和元件:端子R、S、T端子U、V、W测试方法a、用模拟测试表分别量度下表中带(*)的回路于控制柜接地板之间的绝缘电阻;b、用DC500V直流高阻表分别测试下表中1~5项各回路与控制柜接地板之间的耐压和绝缘电阻。
电路名称测试点标准值(兆欧)1 电源端子R、S、T短接点≥0.52 电动机回路端子U、V、W短接点≥0.53 照明回路220V 端子FL-39、FL-40 ≥0.54 照明回路36V 端子FL-37、FL-38 ≥0.55 抱闸回路端子FL-12、FL-13 ≥0.5*6 信号回路电源板上端子排JP1.1~JP1.10、JP2.1~JP2.12 ≥0.25*7 控制回路空气开关K1次级端≥0.25注意:1、不要用高阻表对变频器的控制端子进行测试,否则将损坏变频器的电气元件。

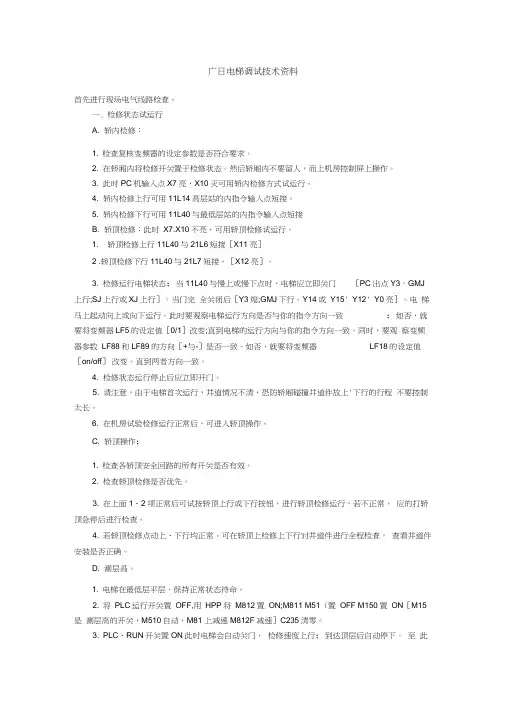

广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A. 轿内检修:1. 检查复核变频器的设定参数是否符合要求。
2. 在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3. 此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4. 轿内检修上行可用11L14高层站的内指令输入点短接。
5. 轿内检修下行可用11L40与最低层站的内指令输入点短接B. 轿顶检修:此时X7.X10不亮,可用轿顶检修试运行。
1. 轿顶检修上行11L40与21L6短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3. 检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC出点Y3。
GMJ 上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15' Y12' Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4. 检修状态运行停止后应立即开门。
5. 请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上'下行的行程不要控制太长。
6. 在机房试验检修运行正常后,可进入轿顶操作。
C. 轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D. 测层咼。
1. 电梯在最低层平层,保持正常状态待命。
2. 将PLC运行开关置OFF,用HPP将M812置ON;M811 M51(置OFF M150置ON[M15是测层高的开关,M510自动,M81 上减速M812F减速]C235清零。
广日电梯调试资料2009-9-30 11:07:12网络转载供稿首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ 上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1. 电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M1 50是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ 上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1. 电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
广日系统电梯调试手册点击数:1141次广日系统电梯调试手册(电气部分)说明:本调试手册所列的全部内容仅适用于EVECD01系统电梯(EVECD01系统适用于以异步电机为拖动系统的梯种)控制系统调试使用,不作其它控制系统调试使用。
目录一、键盘操作说明••••••••••••••••••••••••••••••第2页二、井道开关及上、下平层感应器的位置••••••••••第18页三、慢车、快车调试说明••••••••••••••••••••••••第20页四、变频器参数••••••••••••••••••••••••••••••••第36页五、故障代码表••••••••••••••••••••••••••••••••第38页六、改进意见表••••••••••••••••••••••••••••••••附页第一章:键盘操作说明EVECD01系统可以通过控制板上的LED+按键的键盘部分及操纵面板部分对控制系统进行参数设定、状态监视、控制驱动器的运行/停止等操作。
熟悉键盘的功能与操作方法,是掌握调试EVECD01系统的前提,因此,建议调试之前仔细阅读本说明一、操作面板部分说明操纵面板的键盘,主要由LED数码管,LCD(液晶显示屏),按键三部分组成,其外形及功能区如图1-1所示:图1-1 操作面板示意图1、按键功能说明表1-1 操作面板功能表按键名称功能菜单键/退出键停机/运行状态与菜单状态的切换;菜单操作时,回到前一个状态存储键完成参数的存储确认;菜单操作时,进入下一个状态增键功能码、功能组或设定参数递增减键功能码、功能组或设定参数递减移位键在运行状态或停机状态时,可循环切换LED显示参数;设定数据时,可以选择设定数据的修改位,相应选定的位处于闪烁状态。
运行键在面板控制方式下,用于启动运行;在参数调谐时用于启动调谐过程。
停止/复位键在面板控制方式时,用于停机操作;在参数调谐过程中用于中断调谐;故障报警状态(任何操作方式下)用于复位操作。
广日电梯调试资料一、检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B.轿顶检修:此时X7.X10不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6短接[X11亮]2.轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1.检查各轿顶安全回路的所有开关是否有效。
2.检查轿顶检修是否优先。
3.在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4.若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1.电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
广日电梯GVP慢车调试资料一、现场调试准备1、首先检查是否具备调试条件:a) 用户有否按要求将电源提供到机房(正常或临时);b) 主机加油量是否合适,型号是否正确;c) 底坑缓冲器安装完成否;d) 各层厅门、门锁是否安装完毕;e) 电梯接线是否已全部完成;f) 井道线槽是否已上好盖;g) 井道引线的金属软管是否固定良好;h) 各层厅门门套是否已塞好;i) 井道有否妨碍轿厢、对重架运行的物体;j) 慢车试运行后的检查,有否发现重大的安装工艺不良问题。
2、确认现场安装的接线正确无误,绝缘符合安装规范要求。
特别要注意安全回路、检修开关等必须有效。
3、检查控制屏和曳引电动机的地线是否可靠地接地,接地线应为10mm216mm2铜芯线。
根据实际功率选取。
4、旋转编码器线的应套蛇皮管独立线槽敷设,应远离动力线,距离为0.5m以上。
5、确认旋转编码器安装正常,接线正确,分频比为4分频(即电机转动为256个脉冲)6、门终端开门正常,负载开关接线正确。
注意:当测试绝缘电阻时,要把变频器的全部引线(包括全部控制线和主回路大线)做好记录然后卸除,并把PC机输入端子整排地拔离PC机主体,然后才进行绝缘测试,以防止损坏变频器及PC机输入口。
二、电梯绝缘测定a、将电梯停在井道中非端站及非平层位置;b、断开ZDK、K1,断开机房电源开关(380V和220V),拆除电源板的保险管;c、拆除变频器控制端子的所有接线;d、拆除停电柜接线端子的所有接线(针对带停电柜的电梯);e、拆除变频器、PC、电源板的地线;f、使轿顶、轿厢内所有的开关置于正常状态;g、用线夹短接下列控制柜中的端子和元件:端子R、S、T端子U、V、W测试方法a、用模拟测试表分别量度下表中带(*)的回路于控制柜接地板之间的绝缘电阻;b、用DC500V直流高阻表分别测试下表中1~5项各回路与控制柜接地板之间的耐压和绝缘电阻。
电路名称测试点标准值(兆欧)1 电源端子R、S、T短接点≥0.52 电动机回路端子U、V、W短接点≥0.53 照明回路220V 端子FL-39、FL-40 ≥0.54 照明回路36V 端子FL-37、FL-38 ≥0.55 抱闸回路端子FL-12、FL-13 ≥0.5*6 信号回路电源板上端子排JP1.1~JP1.10、JP2.1~JP2.12 ≥0.25*7 控制回路空气开关K1次级端≥0.25注意:1、不要用高阻表对变频器的控制端子进行测试,否则将损坏变频器的电气元件。
精心整理广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B.轿顶检修:此时X7.X10不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6短接[X11亮]2.轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1.检查各轿顶安全回路的所有开关是否有效。
2.检查轿顶检修是否优先。
3.在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4.若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1.电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
广日电梯调试技术资料————————————————————————————————作者:————————————————————————————————日期:广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ 上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
广日电梯GVK GVB GVH GVZ调试资料.txt你妈生你的时候是不是把人给扔了把胎盘养大?别把虾米不当海鲜。
别把虾米不当海鲜。
首先进行现场电气线路检查。
一.检修状态试运行A轿内检修:1检查复核变频器的设定参数是否符合要求。
2在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4轿内检修上行可用11L14高层站的内指令输入点短接。
5轿内检修下行可用11L40与最低层站的内指令输入点短接.B 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1 .轿顶检修上行11L40与21L6 短接[X11亮]2 。
轿顶检修下行11L40与21L7短接。
[X12亮]。
3检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1.检查各轿顶安全回路的所有开关是否有效。
2.检查轿顶检修是否优先。
3.在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4.若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1.电梯在最低层平层,保持正常状态待命。
【技术资料】广日电梯调试资料首先进行现场电气线路检查。
一.检验状态试运行A.轿内检验:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检验开关置于检验状态。
然后轿厢内不要留人,而上机房控制屏上操纵。
3.此时PC机输进点X7亮,X10灭可用轿内检验方式试运行。
4.轿内检验上行可用11L14高层站的内指令输进点短接。
5.轿内检验下行可用11L40与最低层站的内指令输进点短接.B. 轿顶检验:此时X7.X10 不亮,可用轿顶检验试运行。
1.轿顶检验上行11L40与21L6 短接[X11亮]2 .轿顶检验下行11L40与21L7短接。
[X12亮]。
3.检验运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全封闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检验状态运行停止后应立即开门。
5.请留意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检验运行正常后,可进进轿顶操纵。
C.轿顶操纵;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检验是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检验运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检验点动上、下行均正常。
可在轿顶上检验上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1. 电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
...广日电梯调试资料首先进行现场电气线路检查。
一.检修状态试运行A轿内检修:1检查复核变频器的设定参数是否符合要求。
2在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4轿内检修上行可用11L14高层站的内指令输入点短接。
5轿内检修下行可用11L40与最低层站的内指令输入点短接.B 轿顶检修:此时X7.X10 不亮,可用轿顶检修试运行。
1 .轿顶检修上行11L40与21L6 短接[X11亮]2 。
轿顶检修下行11L40与21L7短接。
[X12亮]。
3检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
广日电梯调试技术资料本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
广日电梯调试技术资料首先进行现场电气线路检查。
一.检修状态试运行A.轿内检修:1.检查复核变频器的设定参数是否符合要求。
2.在轿厢内将检修开关置于检修状态。
然后轿厢内不要留人,而上机房控制屏上操作。
3.此时PC机输入点X7亮,X10灭可用轿内检修方式试运行。
4.轿内检修上行可用11L14高层站的内指令输入点短接。
5.轿内检修下行可用11L40与最低层站的内指令输入点短接.B. 轿顶检修:此时不亮,可用轿顶检修试运行。
1.轿顶检修上行11L40与21L6 短接[X11亮]2 .轿顶检修下行11L40与21L7短接。
[X12亮]。
3.检修运行电梯状态;当11L40与慢上或慢下点时,电梯应立即关门[PC 出点Y3。
GMJ上行;SJ上行或XJ上行]。
当门完全关闭后[Y3熄;GMJ下行。
Y14或Y15`Y12`Y0亮]。
电梯马上起动向上或向下运行。
此时要观察电梯运行方向是否与你的指令方向一致;如否,就要将变频器LF5的设定值[0/1]改变;直到电梯的运行方向与你的指令方向一致。
同时,要观察变频器参数LF88和LF89的方向[+与-]是否一致。
如否,就要将变频器LF18的设定值[on/off]改变。
直到两者方向一致。
4.检修状态运行停止后应立即开门。
5.请注意,由于电梯首次运行,井道情况不清,恐防轿厢碰撞井道件故上`下行的行程不要控制太长。
6.在机房试验检修运行正常后,可进入轿顶操作。
C.轿顶操作;1. 检查各轿顶安全回路的所有开关是否有效。
2. 检查轿顶检修是否优先。
3. 在上面1、2项正常后可试按轿顶上行或下行按钮,进行轿顶检修运行,若不正常,应的打轿顶急停后进行检查。
4. 若轿顶检修点动上、下行均正常。
可在轿顶上检修上下行对井道件进行全程检查。
查看井道件安装是否正确。
D.测层高。
1. 电梯在最低层平层,保持正常状态待命。
2.将PLC运行开关置OFF,用HPP将M812置ON;M811、M510置OFF,M150置ON[M150是测层高的开关,M510自动,M811上减速M812下减速]C235清零。
一、现场调试准备
1、首先检查是否具备调试条件:
a 用户有否按要求将电源提供到机房
(正常或临时;
b 主机加油量是否合适,型号是否正确;
c 底坑缓冲器安装完成否;
d 各层厅门、门锁是否安装完毕;
e 电梯接线是否已全部完成;
f 井道线槽是否已上好盖;
g 井道引线的金属软管是否固定良好;
h 各层厅门门套是否已塞好;
i 井道有否妨碍轿厢、对重架运行的物体;
j 慢车试运行后的检查,有否发现重大的安装工艺不良问题。
2、确认现场安装的接线正确无误,绝缘符合安装规范要求。
特别要注意安全回路、检修开关等必须有效。
16mm2铜芯线。
根据实际功率选取。
3、检查控制屏和曳引电动机的地线是否可靠地接地,接地线应为10mm2
4、旋转编码器线的应套蛇皮管独立线槽敷设,应远离动力线,距离为0.5m 以上。
5、确认旋转编码器安装正常,接线正确,分频比为4分频(即电机转动为256个脉冲
6、门终端开门正常,负载开关接线正确。
注意:当测试绝缘电阻时,要把变频器的全部引线(包括全部控制线和主回路大线做好记录然后卸除,并把PC机输入端子整排地拔离PC机主体,然后才进行绝缘测试,以防止损坏变频器及PC机输入口。
二、电梯绝缘测定
a、将电梯停在井道中非端站及非平层位置;
b、断开ZDK、K1,断开机房电源开关(380V和220V,拆除电源板的保险管;
c、拆除变频器控制端子的所有接线;
d、拆除停电柜接线端子的所有接线(针对带停电柜的电梯;
e、拆除变频器、PC、电源板的地线;
f、使轿顶、轿厢内所有的开关置于正常状态;
g、用线夹短接下列控制柜中的端子和元件:
端子R、S、T
端子U、V、W
测试方法
a、用模拟测试表分别量度下表中带(*的回路于控制柜接地板之间的绝缘电阻;
b、用DC500V直流高阻表分别测试下表中1~5项各回路与控制柜接地板之间的耐压和绝缘电阻。
电路名称测试点标准值(兆欧
1 电源端子R、S、T短接点≥0.5
2 电动机回路端子U、V、W短接点≥0.5
3 照明回路220V 端子FL-39、FL-40 ≥0.5
4 照明回路36V 端子FL-37、FL-38 ≥0.5
5 抱闸回路端子FL-12、FL-13 ≥0.5
*6 信号回路电源板上端子排JP1.1~JP1.10、JP2.1~JP2.12 ≥0.25
*7 控制回路空气开关K1次级端≥0.25
注意:
1、不要用高阻表对变频器的控制端子进行测试,否则将损坏变频器的电气元件。
2、在测试后,必须断开绝缘测试过程中的短接部分,接回拆除的接线。
三、检修状态试运行:
1、分别进行轿顶检修上、下行,轿内检修上、下行,观察检修点动是否正常。
请注意:由于电梯初装首次运行,井道情况不清楚,恐防轿厢碰撞井道件,故上、下行的行程不要太长。
运行时若发现轿厢运行方向与指令控制方向相反时,如果:
(1 电机速度不能升到检修速度,而是速度很低,而且伴有振动现象,即可能是PG 旋转编码器的A、B相速度反馈线对调接错,此时应对调再接。
若仍不能排除,则应
检查反馈线是否有断线、旋转编码器的输入信号是否有干扰信号存在、旋转编码器的轴连接螺栓是否松脱、或旋转编码器是否损坏。
(2 速度正常但主机运行方向错,可停机,任意调换电机的两相大线。
改后可再试。
先在机房试验轿顶检修轿内检修运行正常后,可进入轿顶、轿内操作。
2、轿顶操作:
(1 检查各轿顶安全回路的所有开关是否有效。
(2 检查轿顶检修是否优先。
(3 在上面(1、(2项正常后,可试按轿顶上行或下行按钮进行轿顶检修运行。
若不正常,应打轿顶急停后进行检查。
(4 若轿顶检修点动上、下行均正常,可在轿顶检修上、下行,对井道件进行全行程检查:查看井道件安装是否正确、门锁是否安装调校好、井道终端开关是否装好、是否合符安装规范及有效。
(5 平层隔磁板的校正。
然后使轿顶检修开关置于轿内状态,轿顶不要留人。
调试人进入轿内,打开检修盒,先试验轿内急停开关是否有效,然后将检修开关置于检修状态。
若确认是检修状态,即可在轿厢内点动地按最高层站的指令按钮(上行,或按最低层站的指令按钮(下行。
若电梯运行正常,且松开按钮后电梯能立即停车,即轿内检修正常。
此时可派人带齐工具上轿顶,留一人在轿厢操作,由轿内操作者用检修运行使轿厢与厅门踏板对好平层,由轿顶的人员调好隔磁板的安装位置。
要求对平层及隔磁板安装位置两者都要尽量准确。
各层的平层隔磁板都调好后,便可进行测高。
注:轿顶检修、轿内检修、层高准备应具下表条件:轿顶检修轿内检修层高准备
PC输入点输入点状态
X0 ON或OFF ON或OF ON或OF X1 OFF OFF OFF
X2 OFF OFF OFF
X3 ON或OFF ON或OFF OFF
X4 ON ON ON
X5 OFF OFF OFF
X6 OFF OFF OFF
X7 ON ON ON
X10 ON ON。
