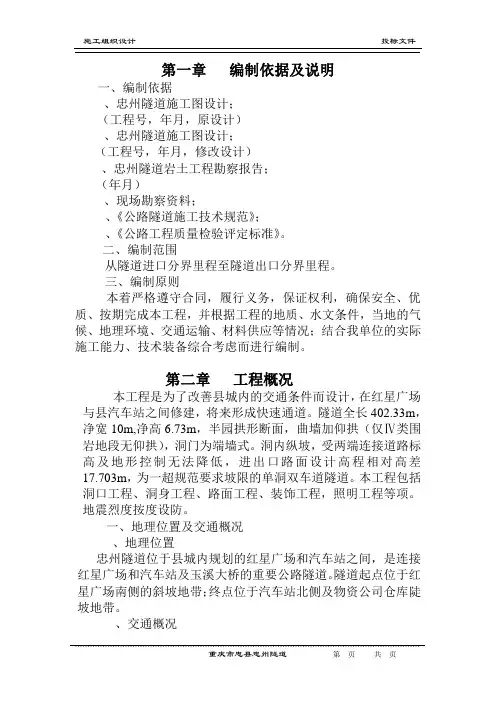

第一章编制依据及说明一、编制依据、忠州隧道施工图设计;(工程号,年月,原设计)、忠州隧道施工图设计;(工程号,年月,修改设计)、忠州隧道岩土工程勘察报告;(年月)、现场勘察资料;、《公路隧道施工技术规范》;、《公路工程质量检验评定标准》。
二、编制范围从隧道进口分界里程至隧道出口分界里程。
三、编制原则本着严格遵守合同,履行义务,保证权利,确保安全、优质、按期完成本工程,并根据工程的地质、水文条件,当地的气候、地理环境、交通运输、材料供应等情况;结合我单位的实际施工能力、技术装备综合考虑而进行编制。
第二章工程概况本工程是为了改善县城内的交通条件而设计,在红星广场与县汽车站之间修建,将来形成快速通道。
隧道全长402.33m,净宽10m,净高6.73m,半园拱形断面,曲墙加仰拱(仅Ⅳ类围岩地段无仰拱),洞门为端墙式。
洞内纵坡,受两端连接道路标高及地形控制无法降低,进出口路面设计高程相对高差17.703m,为一超规范要求坡限的单洞双车道隧道。
本工程包括洞口工程、洞身工程、路面工程、装饰工程,照明工程等项。
地震烈度按度设防。
一、地理位置及交通概况、地理位置忠州隧道位于县城内规划的红星广场和汽车站之间,是连接红星广场和汽车站及玉溪大桥的重要公路隧道。
隧道起点位于红星广场南侧的斜坡地带;终点位于汽车站北侧及物资公司仓库陡坡地带。
、交通概况隧道施工区与多条城内公路相连,且邻近长江,客运、货运轮船均可抵达县城,交通较为便利。
二、地形地貌及气候条件、地形地貌隧道区位于红星广场和汽车站之间的山丘地带,地形中间高两头低。
隧址区高点在种子公司内,高程为286.71m,低点在汽车站一带,高程为193.32m,相对高差为93.39m,地形起伏较大。
由于旧城改建和库区移民工程的修建,在该段原地形地貌经人工活动改造变化较大,人类建、构筑物基本分布在整个隧道穿越地区,仅在进口位置处和其它零星地段保留了原地貌形态。
场地属侵蚀浅丘地貌。
隧道工程施工组织设计(完整版)概述本施工组织设计旨在规划和指导隧道工程的施工过程,确保工程按照预期进行,并达到高质量和安全标准。
本文档包括以下几个方面:工程概述、施工计划、资源调配、安全管理、质量控制和风险管理。
工程概述该隧道工程是位于XX地区的一项重要基础设施项目。
隧道总长度为XXX米,包括多个工作面和交通通道。
该隧道将用于连接两个关键地点,满足日益增长的交通需求。
施工计划施工计划应详细规划工程的时间表,确保施工过程高效有序。
计划应包括以下内容:1. 施工阶段划分:将施工过程划分为不同的阶段,每个阶段具体说明施工任务和时间要求。
2. 关键里程碑和工期安排:确定项目的关键里程碑,以帮助监测施工进度并及时调整计划。
3. 资源调配:详细说明所需的人力、材料和设备,并合理安排资源的调配,以保证施工进度和质量。
资源调配本节应详细描述所需的人力、材料和设备,并确定合理的调配方案。
资源调配应考虑以下几个方面:1. 人力资源:确定项目所需的工程师、技术员和劳工数量,并规划他们的工作时间表和职责分工。
2. 材料供应:列出所需的施工材料,包括混凝土、钢筋等,并明确供应商的选择和交付计划。
3. 设备配置:确定所需的施工设备,如挖掘机、起重机等,并规划其调配和维护计划。
安全管理安全管理是保障施工过程的重要部分,应根据相关法规和标准确保工程人员和环境的安全。
以下是安全管理的关键内容:1. 安全培训:为施工人员提供必要的安全培训,包括施工操作规程、紧急处理措施等。
2. 安全防护设施:确定并配置必要的安全设备,如头盔、安全绳索等,以保障工人的人身安全。
3. 安全监测和报告:建立安全监测机制,及时发现和报告安全隐患,并采取相应的纠正措施。
质量控制质量控制是确保工程符合设计要求和标准的关键环节。
以下是质量控制的主要措施:1. 施工检查:定期进行施工现场检查,确保施工符合相关要求,并及时发现和纠正质量问题。
2. 质量测试:进行必要的质量测试,如混凝土强度测试、土壤测试等,以验证施工质量。
隧道工程施工组织设计方案一、前言隧道工程施工组织设计方案是为了保证隧道工程施工工作的顺利进行,确保施工过程的安全、高效与经济。
本文将针对隧道工程施工组织设计方案进行详细的论述。
二、总体设计1. 施工目标和原则首先,明确隧道工程施工的目标与原则。
目标是保证工程的质量、安全和进度的同时,尽量减少环境影响,并降低施工成本。
原则是在充分考虑工程特点的基础上,合理确定施工方案,并确保施工的合法性和合规性。
2. 工期计划制定详细的工期计划,分阶段明确施工任务,确保施工进度的可控性和可预测性。
同时,考虑到施工过程中可能出现的不可抗力因素,提前留有一定的缓冲时间。
3. 人员组织明确各岗位责任,合理安排施工人员的组织与协调。
设立专门的施工组织管理部门,负责人员的招聘、培训和绩效评估,保证施工人员的素质与数量满足工程需要。
4. 施工设备和机械根据施工需要,合理选择和配置施工设备和机械。
确保设备的可靠性和适用性,并制定相应的设备维护保养计划,保证施工中设备的正常运行。
三、施工方案1. 施工准备工作在正式施工之前,进行详细的施工准备工作。
包括现场勘察和测量,确定施工工艺和方法,制定施工方案,制定安全技术措施和质量控制计划。
2. 地质处理方案根据隧道所在地的地质情况,制定相应的地质处理方案。
包括岩石控制措施、地下水处理措施和地层支护方案等,确保在施工过程中能够有效应对地质灾害的风险。
3. 施工工艺和方法根据隧道工程的具体情况,制定施工工艺和方法。
包括顺施法、逆施法或者组合施工法等。
确保在施工过程中能够最大程度地减少对周边环境和生态系统的影响。
4. 安全和环保措施制定详细的安全和环保措施,确保施工过程中的安全性和环保性。
包括安全教育培训、施工现场管理、防火防爆措施、废弃物处理等,从而有效防控事故和减少对环境的污染。
四、质量管理1. 质量控制计划制定详细的质量控制计划,包括施工过程中的关键节点、质量控制指标和检测方法。
确保施工过程中各项工程质量符合相关标准和规范。

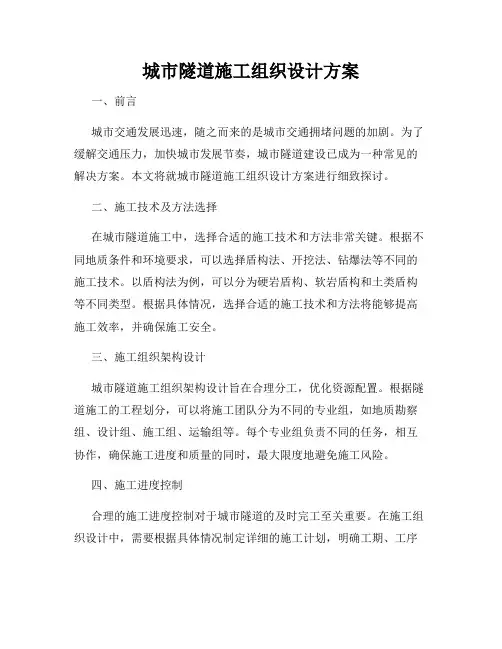

城市隧道施工组织设计方案一、前言城市交通发展迅速,随之而来的是城市交通拥堵问题的加剧。
为了缓解交通压力,加快城市发展节奏,城市隧道建设已成为一种常见的解决方案。
本文将就城市隧道施工组织设计方案进行细致探讨。
二、施工技术及方法选择在城市隧道施工中,选择合适的施工技术和方法非常关键。
根据不同地质条件和环境要求,可以选择盾构法、开挖法、钻爆法等不同的施工技术。
以盾构法为例,可以分为硬岩盾构、软岩盾构和土类盾构等不同类型。
根据具体情况,选择合适的施工技术和方法将能够提高施工效率,并确保施工安全。
三、施工组织架构设计城市隧道施工组织架构设计旨在合理分工,优化资源配置。
根据隧道施工的工程划分,可以将施工团队分为不同的专业组,如地质勘察组、设计组、施工组、运输组等。
每个专业组负责不同的任务,相互协作,确保施工进度和质量的同时,最大限度地避免施工风险。
四、施工进度控制合理的施工进度控制对于城市隧道的及时完工至关重要。
在施工组织设计中,需要根据具体情况制定详细的施工计划,明确工期、工序和工作量。
同时,在施工过程中,需要加强监测和管理,及时调整施工进度,以确保工期的准确掌控。
五、施工安全管理城市隧道施工过程中,安全管理是至关重要的环节。
在施工组织设计方案中,应当明确安全管理措施,并设立专门的安全管理团队。
相关人员需要接受安全培训,了解施工现场的安全风险,并采取适当的防护措施。
同时,建立安全监测系统,及时发现和解决安全隐患,确保施工人员和周边居民的安全。
六、环境保护措施城市隧道施工对于周边环境有一定的影响,为了减少对环境的不良影响,施工组织设计方案需要制定环境保护措施。
例如,在施工过程中可以采取降噪措施,减少噪声对周边居民的影响;合理利用水资源,减少水污染等。
同时,还需要对施工现场的废弃物进行分类处理和妥善处置,确保施工过程的环境友好型。
七、施工质量控制城市隧道作为交通基础设施的重要组成部分,施工质量无论对于市民通行还是对于工程的长久稳定运营都具有重要意义。
隧道工程施工组织设计方案一、工程概况本项目隧道工程位于XX市,隧道全长约2.5公里,进出口分别为A、B两点。
隧道采用双向四车道设计,净空宽度为12米,限高5米。
隧道主要穿越地为砂岩、泥岩等地层,地质条件较为稳定。
隧道工程是连接XX市与周边城市的重要交通通道,对促进地区经济发展具有重要意义。
二、施工组织及主要施工方法1. 施工组织本隧道工程由具有丰富经验的专业化施工队伍负责施工。
根据施工任务和工序,组建测量班、掘进班、支护班、衬砌班等工班,分别负责各工序的施工。
同时,设立项目管理部,对施工过程进行统一管理和协调。
2. 主要施工方法(1)测量:采用高精度全站仪进行洞内外测量,确保隧道轴线、高程等参数准确无误。
(2)掘进:采用钻爆法施工,根据地质条件选择合适的钻爆参数。
爆破作业后,及时进行通风、排烟,确保作业面空气质量。
(3)支护:根据地质条件,采用喷射混凝土、锚杆、钢拱架等支护方式。
及时进行初期支护,确保隧道稳定。
(4)衬砌:在初期支护的基础上,进行二次衬砌施工。
采用模板台车进行混凝土浇筑,确保衬砌质量。
(5)防排水:施工过程中,严格按照防排水设计要求,设置排水设施,确保隧道内部干燥。
(6)通风照明:采用轴流风机进行隧道通风,确保空气质量;设置LED照明设备,保证隧道内光线充足。
三、施工机械设备本项目所需主要施工机械设备包括:挖掘机、装载机、自卸汽车、混凝土泵车、砼喷射机、水平钻机、钻孔(衬砌)台车等。
具体设备型号和数量根据施工需求进行配置。
四、质量安全管理1. 质量控制:严格按照国家相关标准和规范进行施工,确保工程质量。
设置质量检查机构,对施工过程进行全程监控。
2. 安全管理:建立健全安全生产责任制,对施工人员进行安全教育培训。
设置安全监控系统,对施工现场进行实时监控,确保施工安全。
五、施工进度及计划本隧道工程计划工期为24个月。
施工进度分为三个阶段:前期准备阶段、施工阶段和竣工验收阶段。
具体进度计划如下:1. 前期准备阶段:包括施工场地平整、临时设施建设、施工图纸及技术方案审查等,计划用时2个月。
隧道工程施工组织设计方案隧道工程施工组织设计方案一、工程概述本工程为一座公路隧道,全长1000米,设计速度80公里/小时,设计标高为120米,穿过一片山丘。
路基宽15米,梁式结构,洞室形状为圆形,洞径为12米。
二、施工准备1.组织机构(1)项目经理:负责工程决策与管理,具体人员由总承包商安排。
(2)工程总监:负责工程进度、质量、成本和安全的管理及调度。
(3)工程师:负责工程技术方案设计和施工方案的编制工作。
(4)监理工程师:对承包商的施工质量和工程进度进行监督。
(5)现场作业人员:包括机械操作人员和技术工人等。
2.施工场地由于本项目位于山区,基础设施相对薄弱,因此施工现场需要进行一些准备工作:(1)水源:在现场设置蓄水池,保证用水供应。
(2)电力:在现场设置发电机组,保证用电供应。
(3)交通:在现场道路周围设置路标和报警装置,保证交通畅通。
3.施工机械施工机械根据不同工序需要,有:挖掘机、压路机、推土机、起重机、钻地机等。
其中,起重机选用吨位较大,升降防护措施较好的双臂塔吊。
4.材料储备根据本设计方案,需要储备的材料有:水泥、钢筋、混凝土、沙石、机动车等。
其中,水泥的采购要求达到国家标准GB/T 175-2007《普通硬质水泥》标准,且应通过质检合格。
三、主要施工工艺本工程采用隧道局限法施工方式。
施工过程主要分为挖洞、支护、内部设备安装、砌石、填土等工序。
1.挖地工艺(1)施工进度挖掘恒定进度,每日进尺100m。
(2)挖洞方案按照设计要求,采用火工炸掏法和掘进机具配合的方式进行。
(3)土方开挖根据从洞口进入的方向来看,分别设射洞点和洞底定点,以保证挖掘方向的准确性。
进行施工准备后,先施工掘进机具,挖掘180cm的进洞段,然后按照炸洞平面图进行炸掏,然后再接着把洞底定点基础挖掘出来。
洞外施工要开挖横道,通过对横道的开挖,便可完成整体掏空。
(4)排土管理采用汽车运输土方的方式进行,将土方用车送出。
2.支护工艺(1)施工进度支护进度与挖洞进度同步。
隧道工程施工组织设计方案一、概述隧道工程是指在地下或水下进行的连续性工程,用于实现交通运输、地下设施以及环保等目的。
隧道工程施工组织设计方案是指在进行隧道工程施工前,对施工过程中各项工作的组织和安排进行详细规划,以确保工程施工顺利进行,从而保障工程安全、质量和进度。
二、施工组织设计的基本内容隧道工程施工组织设计方案包括以下几个基本内容:1. 工程概况:描述隧道工程的地理位置、规模、施工环境等基本信息。
2. 工程背景:介绍进行隧道工程的原因和目的,以及工程的重要性和影响。
3. 工程目标:明确隧道工程施工的目标和要求,为后续施工工作提供指导。
4. 隧道工程施工方案:针对具体的隧道工程,制定施工方案,包括勘察、设计、施工等环节。
5. 施工组织设计:对施工过程中的组织和安排进行详细规划,包括施工队伍、施工方法、施工机械等。
6. 安全生产组织设计:针对隧道工程施工中的安全生产工作进行详细规划,包括安全管理制度、安全技术措施等。
7. 环境保护组织设计:对施工过程中的环境保护工作进行详细规划,包括环境影响评价、环境监测、环境保护设施等。
8. 质量管理组织设计:对施工过程中的质量管理工作进行详细规划,包括质量管理体系、质量检测、质量验收等。
9. 施工进度计划:制定隧道工程施工的进度计划,确保施工工作按时完成。
10. 施工费用预算:对隧道工程施工的费用进行预估和规划,确保施工经济合理。
11. 监理和检验计划:制定隧道工程施工的监理和检验计划,确保施工质量符合相关标准和要求。
12. 紧急救援预案:制定隧道工程施工中可能出现的紧急情况的救援预案,确保施工安全。
三、隧道工程施工组织设计的编制流程1. 技术准备:收集相关资料,进行勘察、设计、技术分析和论证。
2. 方案设计:根据技术准备的结果,进行施工方案、工程组织设计方案、安全生产组织设计、环境保护组织设计、质量管理组织设计的编制。
3. 专家论证:对编制出的各项设计方案进行专家评审,修正和完善设计方案。
隧道施工工程施工组织设计方案一、项目背景本工程是为了满足某市交通发展需求,提高交通运输效率而进行的隧道施工工程。
二、工程概况1. 工程地点:某市某区2. 工程类型:隧道施工工程3. 工程规模:总长XXX米,宽XXX米,高XXX米三、施工组织原则1. 安全第一:施工过程中,安全至关重要,应采取措施确保施工人员和工程设施的安全。
2. 高效施工:为保证工程质量和进度,应合理安排施工流程和施工方法。
3. 环境保护:施工过程中,应考虑环境因素,采取相应的措施减少对周围环境的影响。
4. 资源合理利用:合理管理施工材料和设备资源,提高资源利用率。
四、施工组织方案1. 施工人员组织:根据工程规模和施工进度制定合理的人员组织架构和工作任务分配安排。
2. 施工设备安排:根据工程需要选配适当的施工设备,并合理安排施工设备的使用时间和地点。
3. 施工流程安排:根据隧道施工的特点,制定合理的施工流程,确保各施工工序的有序进行。
4. 安全保障措施:制定详细的安全操作规程和应急预案,确保施工过程中的安全。
5. 环境保护措施:采取有效的措施减少噪音、震动和扬尘污染,确保施工环境的良好。
五、项目管理措施1. 施工进度管理:建立详细的施工进度计划,并进行实时跟踪和管理。
2. 质量控制管理:建立质量检查制度,严格把关施工过程中的质量要求。
3. 现场协调管理:建立良好的现场协调机制,解决施工过程中的问题和协调各方利益。
六、风险控制措施1. 地质风险:进行详细的地质勘察,了解地质情况,并采取相应的防护措施。
2. 施工工艺风险:制定完善的工艺流程,确保施工工艺的安全和有效性。
3. 施工安全风险:加强安全培训,提高施工人员的安全意识,并配备必要的安全设施。
七、项目预算根据工程的规模和施工方案,编制详细的项目预算,包括人力、材料、设备、施工费用等各项费用。
八、施工组织方案的评估和审批本施工组织方案需经工程主管部门审查批准,并根据实际情况进行定期评估和调整。
某隧道工程施工组织设计(DOC 130页)摘要隧道施工组织设计是施工的基本依据。
根据施工文件要求、隧道工程特点、围岩条件、工期要求、周围环境、施工技术装备和施工力量等技术与经济因素,在确保安全、经济的前提下,编制隧道施工组织设计。
其目的是保证工程按设计要求的质量、计划规定的进度与合理的设计预算,安全、优质、高效地完成施工任务。
xx隧道确定合理的施工方法、对施工工艺、机械装备、监控量测、工序安排、劳动组织、材料供应、工程投资、场地布置等,作出合理的规划,并提出了组织措施和充分预计可能出现问题的对策,制定了工期保证措施、安全保证措施和环保措施等。
另外,根据各分项工程的工程量、基本施工工序、劳动力安排及工期要求等,编制了施工形象进度图、网络计划图和施工横道图。
根据隧道工程规模大小、洞口地形特点、弃渣场位置和水源情况及工期要求等,本着全面规划统筹安排、充分利用地形、因地制宜的原则编制了施工场地布置图。
确保隧道施工有条不紊地顺利进行。
本次设计是一次一栋办公楼结构设计,结构设计是在建筑物初步设计的基础上确定结构方案;选择合理的结构体系;进行结构布置,并初步估算,确定结构构件尺寸,进行结构计算。
结构计算包括荷载计算、内力分析及截面设计,并绘制相关的结构施工图。
关键词:隧道;施工方法;施工工艺;技术措施;结构;内力;施工图第一章工程概况 (1)1.1 编制依据及原则 (7)1.1.1 编制依据 (7)1.1.2 编制原则 (7)1.1.3 项目目标 (8)1.2 工程范围及工程数量 (9)1.2.1 标段范围 (9)1.2.2 主要工程数量 (9)1.3 工程地质条件 (9)1.3.1 地形地貌 (9)1.3.2 气象 (9)1.3.3 地质条件 (9)1.3.4 水文地质条件 (10)1.3.5 地质构造 (10)1.3.6 地震烈度 (11)1.3.7 不良地质及特殊岩土问题 (11)1.3.8 工程特点及难点 (11)1.4 隧道施工环境 (11)1.4.1 施工用水 (11)1.4.2 施工用电 (11)1.4.3 通讯 (11)1.4.4 交通运输 (11)1.4.5 地材供应条件 (12)第二章施工准备 (14)2.1 现场布置 (14)2.1.1 主工作面选址 (14)2.1.2 弃渣场地及卸渣道路布置 (14)2.1.3 大宗材料堆放场地和材料库布置 . 142.1.4 生产房屋和生产设施布置 (14)2.2 人员及机械配备 (15)2.2.1 队伍安排及劳动力组织 (15)2.2.2 施工机械设备的配置 (16)2.3 施工技术准备 (17)2.3.1 熟悉图纸资料和有关文件 (17)2.3.2 技术交底 (17)2.3.3 技术保障 (17)2.4 施工现场准备 (17)2.4.1 复查和了解现场 (17)2.4.2 确定工地范围 (17)2.4.3 清除现场障碍 (17)2.4.4 办妥有关手续 (18)2.4.5 作好现场规划 (18)2.5 有关协调工作的准备 (18)2.6 施工测量 (18)2.6.1 控制测量 (18)2.6.2 施工测量 (18)2.6.3 测量质量保证措施 (19)第三章 隧道施工总体安排及施工方案 (20)3.1 进洞方案 (20)3.2 开挖方案 (20)3.2.1 断面开挖方法 (20)3.2.2 爆破的关键控制点 (20)3.2.3 运输出碴方案 (21)3.2.4 支护方案 (21)3.2.5 衬砌方案 (21)3.2.6 辅助施工方案 (21)3.3 隧道弃利用和弃置方案 (23)第四章 洞口施工 (25)4.1 洞口(明洞)施工 (25)4.1.1 准备工作 (25)4.1.2 洞口边、仰坡开挖防护 (25)4.1.3 洞口排水 (25)4.2 洞门施工 (25)4.2.1 洞门修筑 (25)4.2.2 明洞施工 (25)4.2.3 进洞施工 (26)第五章超前支护工程 (27)5.1 超前小导管施工 (27)5.1.1 施工工艺 (27)5.1 .2 施工方法 (27)5.2 超前大管棚施工 (29)5.2.1 施工工艺 (29)5.2.2 施工方法 (30)5.2.3 检测标准 (32)5.2.4 技术措施 (32)第六章洞身开挖工程 (33)6.1 洞身开挖方案的选择 (33)6.1.1 上下台阶不留核心部开挖 (33)6.1.2 全断面开挖 (33)6.2 爆破工程 (35)6.2.1 钻爆设计 (35)6.2.2 钻爆施工 (41)6.2.3 全断面法施工 (44)6.2.4 台阶法施工 (47)6.3 出渣运输 (50)第七章初期支护工程 (51)7.1 锚杆施工 (51)7.1.1 施工工艺 (51)7.1.2 施工方法 (51)7.1.3 检测标准 (53)7.1.4 施工要点 (53)7.2 中空锚杆施工 (53)7.2.1 施工工艺 (53)7.2.2 施工方法 (54)7.2.3 检测标准 (55)7.2.4 技术措施 (55)7.3 钢架施工 (55)7.3.1 施工工艺 (55)7.3.2 施工方法 (56)7.3.3 检测标准 (57)7.3.4 技术措施 (57)7.4 网喷混凝土施工 (57)7.4.1 施工工艺 (58)7.4.2 施工方法 (58)7.4.3 检测标准 (59)7.4.4 技术措施 (59)7.5 喷射混凝土 (60)7.5.1 施工工艺 (60)7.5.2 喷射混凝土的操作特点 (60)7.6 监控量测 (63)7.6.1 量测项目 (63)7.6.2 量测断面间距 (63)7.6.3 量测断面布置 (64)7.6.4 量测频率 (65)7.6.5 监测方法 (66)7.6.6 监测资料整理、数据分析及反馈 . 667.6.7 监控量测管理 (68)第八章二次支护工程 (71)8.1 仰拱(填充、底板)施工 (71)8.1.1 施工工艺 (71)8.1.2 施工方法 (71)8.1.3 检测标准 (72)8.1.4 技术措施 (72)8.2 结构防排水 (72)8.2.1 施工工艺 (72)8.2.2 施工注意事项 (76)8.3 二次衬砌施工 (77)8.3.1 施工准备 (77)8.3.2 防水 (77)8.3.3 钢筋加工 (77)8.3.4 钢筋安装 (77)8.3.5 拱墙衬砌混凝土施工方法 (77)第九章隧道装饰工程 (83)9.1 工程概况 (83)9.2 装饰工程主要工程量 (83)9.3 主要检查验收标准 (83)9.4 主要工程施工方案与方法 (84)9.4.1 洞口装饰板材施工 (84)9.4.2 瓷砖安装 (87)9.4.3 涂层(漆) (88)9.4.4 路缘漆施工 (89)9.5 施工保障措施 (89)9.5.1 工程质量保障措施 (89)9.5.2 工期保障措施 (89)9.5.3 安全保障措施 (89)第十章机电工程 (91)10.1 工艺设计 (91)10.1.1 电缆槽 (91)10.1.2 通风 (91)10.1.3 照明灯具和配电控制板 (91)10.1.4 设备洞 (92)10.1.5 设备安装 (92)10.1.6 供水设施 (92)10.2 隧道控制室 (93)10.3 隧道消防 (93)第十一章工期计划及安排 (94)11.1 施工进度安排 (94)11.1.1 隧道施工进度指标 (94)11.1.2 开挖及支护循环时间计算 (94)11.1.3 衬砌施工循环时间计算 (95)11.1.4 工期计算 (96)11.2 工期保证体系 (96)11.2.1 影响工期主要因素分析及应对措施: (96)11.2.2 制度保证措施 (97)11.2.3 施工组织保证措施 (97)11.2.4 施工设备、资金保证措施 (98)11.2.5 施工计划保证措施 (98)11.2.6 技术保证措施 (98)11.3 工期保证技术措施 (99)第十二章质量管理体系以及保证措施 (101)12.1 质量管理体系实施四级管理 (101)12.1.1 第一级质量管理体系 (101)12.1.2 第二级质量管理体系 (101)12.1.3 第三级管理体系 (102)12.1.4 第四级质量管理体系 (102)12.2 工程质量保证措施 (105)12.2.1 质量目标及质量保证体系 (105)12.2.2 质量证管理措施 (105)12.2.3 质量保证技术措施 (105)第十三章安全管理体系以及保证措施 (107)13.1 目标与体系 (107)13.1.1 安全目标 (107)13.1.2 安全保证体系 (107)13.1.3 安全领导小组 (107)13.2 具体措施 (107)13.2.1 安全目标 (107)13.2.2 施工安全保证管理措施 (107)13.2.3 施工安全保证技术措施 (107)13.2.4 专项施工安全保证措施 (108)13.2.5 安全保证体系及组织机构 (111)13.2.6 应急预案 (112)第十四章隧道施工事故应急预案 (115)14.1 应急预案准备 (115)14.2 应急预案实施 (116)14.2.1 应急响应 (116)14.2.2 处理隧道塌方措施 (117)14.2.3 处理隧道塌方 (117)14.3 防护及记录工作 (118)14.3.1 善后处理 (118)14.3.2 隧道事故的预防 (118)14.3.3 应急资金费用 (118)14.3.4 记录 (118)第十五章环境保护、文明施工措施 (120)15.1 环境目标 (120)15.2 环境保护管理措施 (120)15.3 环境保护技术措施 (120)第十六章其他措施 (121)16.1 冬季施工措施 (121)16.2 雨季施工措施 (123)xx隧道施工组织设计第一章工程概况xx线铁路位于xx省中西部地区,线路经过xx市xx区和xx区、xx县、xx市、xx县,岚县、兴县抵达临县境内。
隧道施工组织设计方案1. 引言隧道作为重要的交通基础设施,其施工组织设计方案的制定对于工程的顺利进行具有至关重要的意义。
本文将针对一个虚构的隧道项目,提出一份完整的施工组织设计方案,以确保施工过程的安全高效进行。
2. 项目概述2.1 项目背景本项目是一条位于城市交通枢纽的公路隧道,全长3公里,设计速度为80公里/小时。
2.2 施工目标2.2.1 完成工期:预计施工周期为两年,共计730天。
2.2.2 质量要求:确保土建结构的安全可靠,施工过程中无明显质量问题。
2.2.3 安全要求:遵循所有相关的安全法规和施工标准,确保施工过程中无人员伤亡和环境污染。
3. 施工策略3.1 施工方法选择在本项目中,采用先进的盾构法进行隧道的施工。
该方法以其工程技术成熟和效率高的特点,在大型隧道工程中得到广泛应用。
3.2 隧道掘进工艺采用盾构机进行隧道掘进,掘进过程中注意分段掘进,并进行衬砌工作。
同时,加强围岩支护、地下水控制等工作,确保施工安全。
3.3 施工设备配置根据工程要求,合理配置盾构机及相关设备,同时配备合适的监测仪器与设备,以监控隧道施工过程中的变形与沉降情况。
4. 施工步骤4.1 前期准备工作4.1.1 现场勘察与测量针对隧道线路进行详细的勘察与测量工作,以了解地质条件和地下水情况,为后续施工提供准确的数据和信息。
4.1.2 供水与供电工程合理规划供水与供电系统,确保施工期间能够正常进行供水与供电,并满足施工设备的需求。
4.2 掘进与衬砌4.2.1 盾构机的安装与调试根据设计要求,将盾构机设备运抵现场,并确保设备的准确安装与顺利调试。
4.2.2 盾构机掘进根据设计方案,采用分段掘进的方式进行盾构机掘进工作,同时进行合理的围岩支护工程和地下水控制工作。
4.2.3 环片安装与衬砌在盾构机掘进完成后,进行环片的安装,确保隧道衬砌的完整性和牢固性。
4.3 通风与排水根据施工要求,在隧道施工的同时进行通风与排水系统的布置与施工,以确保施工过程中的气体安全和排水畅通。

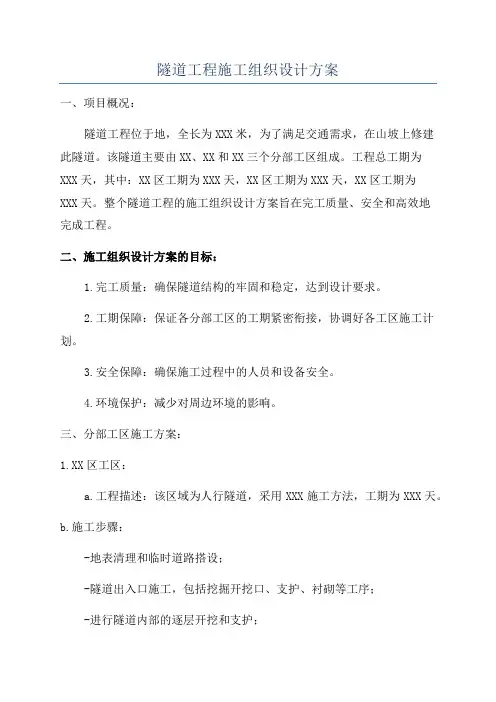

隧道工程施工组织设计方案一、项目概况:隧道工程位于地,全长为XXX米,为了满足交通需求,在山坡上修建此隧道。
该隧道主要由XX、XX和XX三个分部工区组成。
工程总工期为XXX天,其中:XX区工期为XXX天,XX区工期为XXX天,XX区工期为XXX天。
整个隧道工程的施工组织设计方案旨在完工质量、安全和高效地完成工程。
二、施工组织设计方案的目标:1.完工质量:确保隧道结构的牢固和稳定,达到设计要求。
2.工期保障:保证各分部工区的工期紧密衔接,协调好各工区施工计划。
3.安全保障:确保施工过程中的人员和设备安全。
4.环境保护:减少对周边环境的影响。
三、分部工区施工方案:1.XX区工区:a.工程描述:该区域为人行隧道,采用XXX施工方法,工期为XXX天。
b.施工步骤:-地表清理和临时道路搭设;-隧道出入口施工,包括挖掘开挖口、支护、衬砌等工序;-进行隧道内部的逐层开挖和支护;-补充施工,包括排水、电气、通风等设施的安装;-隧道内部的清理和验收。
2.XX区工区:a.工程描述:该区域为车行隧道,采用XXX施工方法,工期为XXX天。
b.施工步骤:-地面支护和临时道路修建;-开挖隧道进口和出口区域;-逐层开挖和支护隧道内部;-进行排水、电气设施的布置和安装;-隧道清理、验收和道路修整。
3.XX区工区:a.工程描述:该区域为机电工程区,工期为XXX天。
b.施工步骤:-临时道路搭设;-安装和调试隧道照明系统;-安装和调试隧道通风系统;-安装和调试隧道排水系统;-对机电设备进行系统联调和测试;-清理、验收和保养。
四、施工组织方案:1.采购和租赁设备:根据各工区的施工需求,提前采购或租赁所需设备,确保施工顺利进行。
2.人员组织:合理配置工程师、技术员和熟练工,确保施工质量和工期。
3.进度控制:制定详细的施工进度计划,每日监测工程进度,及时调整施工计划,确保工期的紧密衔接。
4.安全保障:严格遵守安全操作规程,配备必要的安全设备和防护工具,定期组织安全教育培训,加强安全意识。
隧道施工组织设计方案隧道施工组织设计方案是指在隧道施工过程中,为了提高工程施工效率和保障工程质量,通过对施工过程和任务的合理组织和安排,制定出符合工程实际情况的施工方案。
下面是一个隧道施工组织设计方案的详细内容:1.施工组织设计的目标和原则(1)目标:确保施工进度,保证施工质量,确保施工安全。
(2)原则:科学性、可行性、经济性、安全性、合理性。
2.施工组织设计的工作内容(1)隧道施工的总体布置:包括施工设备、临时工程、施工场地等布置。
(2)施工过程的组织和安排:明确各工序的施工方法、施工顺序和施工周期等。
(3)人员组织和管理:安排专业技术人员、施工人员和管理人员的工作任务和职责。
(4)安全措施和应急预案:制定安全生产措施和应急预案,确保施工过程的安全。
3.施工组织设计的步骤(1)收集工程资料:包括隧道地质勘察报告、设计图纸、施工合同等。
(2)制定施工方案:根据工程要求和实际情况,制定出施工方案,包括总体布置、施工过程和人员组织等。
(3)评审和修改:将施工方案进行评审,修改方案中的不合理部分。
(4)最终确定方案:经评审通过后,最终确定施工组织设计方案。
4.施工组织设计的考虑因素(1)地质条件:根据隧道地质情况,确定合适的施工方法和顺序。
(2)工期要求:根据合同要求和施工进度,合理安排施工过程。
(3)施工设备:选择合适的施工设备,提高施工效率。
(4)人员组织:根据施工任务和工序特点,合理安排人员工作。
(5)安全措施:制定相应的安全措施和应急预案,确保施工过程的安全。
5.施工组织设计的输出成果(1)施工组织设计方案书:详细描述施工过程和任务的组织和安排。
(2)人员职责和任务分工表:明确各人员的工作职责和任务。
(3)施工进度计划表:详细规划出施工的时间节点和进度。
通过以上步骤和内容,可以制定出合理可行的隧道施工组织设计方案,提高施工效率,保证工程质量和施工安全。
隧道施工组织设计方案清晨的阳光透过窗帘的缝隙,洒在桌面上,我的手指轻轻敲打着键盘,关于隧道施工组织设计的方案在我脑海中浮现。
这十年,我见证了无数工程从图纸走向现实,每一次都是一次全新的挑战,而这次,我要将我的经验汇聚成文字。
一、工程概述让我们来谈谈这个隧道工程的基本情况。
这是一条穿越城市的地下通道,全长5公里,采用盾构法施工。
工程地处繁华市区,周边建筑物众多,地下管线错综复杂,施工难度和安全风险不言而喻。
二、施工目标我们的目标是确保隧道工程在预定工期内顺利完成,同时保证施工质量和安全。
具体来说,就是要在12个月内完成隧道的挖掘、衬砌、机电安装和调试工作,确保隧道按时开通。
三、施工组织结构1.工程指挥部:负责整个工程的协调、指挥和监督工作,确保工程按照既定计划推进。
2.施工班组:分为挖掘班、衬砌班、机电安装班和调试班,各自负责相应的施工任务。
3.质量安全小组:负责对施工过程中的质量、安全进行监督和检查,确保施工符合相关规范要求。
四、施工方案1.挖掘方案:采用盾构法施工,根据地质条件和周边环境,合理选择盾构机型和刀具配置。
在挖掘过程中,要严格控制掘进速度和方向,确保隧道轴线偏差在允许范围内。
2.衬砌方案:隧道衬砌采用预制混凝土管片,现场拼装。
在衬砌过程中,要确保管片拼装质量,防止渗漏和错台现象发生。
3.机电安装方案:机电安装包括供电、通风、排水、照明等系统,要严格按照设计图纸进行施工,确保系统正常运行。
4.调试方案:在隧道施工完成后,进行机电系统的调试,确保各系统运行稳定,满足使用要求。
五、施工进度安排1.挖掘阶段:预计用时4个月,分为两个阶段,每个阶段2个月。
第一阶段主要完成盾构机的组装和调试,第二阶段进行隧道挖掘。
2.衬砌阶段:预计用时3个月,与挖掘阶段同步进行,确保隧道衬砌与挖掘进度相匹配。
3.机电安装阶段:预计用时2个月,在衬砌完成后立即进行。
4.调试阶段:预计用时1个月,在机电安装完成后进行。
目录第一章前言 (2)第二章工程概况 (5)第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法 (8)第四章主要工程项目的施工方案、施工方法及施工顺序 (10)第五章冬季和雨季的施工安排 (47)第六章质量、安全保证和环境保护 (48)第一章前言第1节编制说明受国道***线A 至B 公路改建工程指挥部的邀请,我公司很荣幸参加了国道*** 线A 至B 公路改建工程J 合同段的投标工作,在此,感谢业主对我公司的信任。
依据业主提供的招标文件和设计资料,结合我公司承建类似工程的施工管理经验,我们编制了本施工组织设计建议书。
若中标,我们将按照业主和监理工程师的要求,详细勘测施工现场,编制更详细、更完善的实施性施工组织设计及进度计划,并报监理工程师批准后实施。
按照施工组织设计做好施工组织与管理,保质、保期、保量、安全高效地完成该工程项目,严格履行我公司“科学管理、质量第一、信守合同、争创一流”的质量方针。
第2 节总体目标本工程计划2004 年2 月进场, 2004 年4 月正式开工,2006 年9 月竣工,总工期20 个月;我公司将把本项目作为青年文明号的示范单位,将本合同段做成质量优良、安全事故为零的文明样板工程。
第3 节编制范围及依据本建议书编制范围为国道***线 A 至 B 公路改建工程J 合同段。
本段工程起点桩号为K188+830,终点桩号为K197+400,编制依据:1、国道***线A 至B 公路改建工程J 合同段招标文件、招标图纸以及业主在招标期间发出的有编号的补遗书和其他正式有效文件;2、交通部颁现行公路设计、施工规范,技术标准及工程质量检验评定标准,以及国家颁发的相关施工规范和验收标准。
3、当地的水文、气象、台风及本项目的地质等资料;4、本工程现场考察情况和调查资料;5、国家和当地法令、法规具体规定,充分尊重当地生活习俗、惯例等;6、业主对本工程的质量和工期等要求;7、我公司的ISO9001 质量体系文件第4 节编制原则本施工组织设计是依据本工程特点,现场环境,按照招标文件及各项施工规范和技术标准,结合我公司施工技术水平及人员、机械设备等资源条件,在保证技术先进适用,经济合理,满足质量、安全、工期等方面要求并充分考虑各种施工条件因素的影响,按ISO9001 质量体系,各项规章制度及招标文件要求编制而成。
某县城隧道施工组织设计方案1. 引言某县城隧道是连接两个城区的重要交通工程,为保证施工顺利进行,需要进行详细的施工组织设计方案。
本文档旨在针对该隧道的施工组织进行详细规划,确保施工过程平安、高效。
2. 施工范围某县城隧道的施工范围包括隧道本体以及附属设施。
隧道本体主要包括隧道壁、隧道顶、隧道底以及进出口。
附属设施包括通风系统、照明设备、排水系统等。
3. 施工组织设计3.1 施工人员组织为保证施工过程的平安,需要合理组织施工人员。
施工团队应包括隧道工程师、施工经理、技术人员、施工工人等。
在施工过程中,需要明确每个人员的职责,确保施工任务顺利进行。
3.2 施工设备安排合理的施工设备安排是施工过程的关键。
根据隧道的特点,需要配备挖掘机、起重机、推土机等大型设备,以及钻孔机、切割机等小型设备。
设备的选择应考虑到施工的效率和平安因素。
3.3 施工进度方案为保证施工按时完成,需要制定详细的施工进度方案。
根据施工的不同阶段,确定每个阶段的工期和工作内容,并安排相应的人力和设备资源。
同时,需要考虑到不可预见因素的存在,合理留有一定的缓冲时间。
3.4 施工平安措施施工期间的平安是至关重要的。
在施工组织设计中,需要明确施工期间的平安措施,包括施工区域的封闭、平安警示标识的设置、危险源的排除等。
施工人员需要经过相关平安培训,并配备必要的个人防护装备。
4. 施工质量控制为保证隧道施工的质量,需要制定相应的施工质量控制措施。
包括材料的选用、工艺的执行、施工进度的监控等。
同时,施工过程中需要进行质量检查和验收,确保隧道的建设到达规定要求。
5. 施工费用预算施工过程中的费用预算是工程管理的重要内容。
在施工组织设计中,需要根据各项工作的预估消耗,制定详细的费用预算。
同时,需要考虑到一些不可控因素,合理预留一定的额外费用。
6. 总结通过本文档的施工组织设计方案,可以实现某县城隧道的平安高效施工。
施工人员组织、设备安排、进度方案、平安措施、质量控制和费用预算等各个方面都得到了充分考虑,以确保施工的顺利进行。
某县城隧道工程施工组织设计1.项目概述该县城隧道工程位于县城农村道路,全长500米,宽16.5米,设计速度60公里/小时。
工程主要包括地下道路、排水系统、照明系统、通风系统等。
2.施工目标(1)确保工程质量,保证施工安全;(2)尽量减少对周围环境的影响,减少噪音、粉尘等污染;(3)确保施工进度,按计划完成工程。
3.主要施工方法与工艺(1)掘进法:采用盾构掘进技术进行隧道的开挖,保证施工的安全和质量;(2)支护法:采用钢支撑结构进行隧道的支护,确保隧道的稳定性;(3)排水法:采用明沟和地下排水系统进行隧道内的排水;(4)照明法:采用LED灯进行隧道内的照明;(5)通风法:采用通风设备进行隧道内空气的循环。
4.施工流程(1)选择合适的施工场地,进行场地准备;(2)进行地下道路的开挖,采用盾构掘进技术;(3)进行隧道支护,采用钢支撑结构;(4)安装排水系统,包括明沟和地下排水设施;(5)进行隧道内部的照明系统和通风系统的安装;(6)进行隧道的验收和交付。
5.施工组织(1)项目经理:负责整个项目的策划与组织工作,并指导各个施工单位的协调与合作;(3)施工人员:包括盾构机操作员、支护工、排水工、电工、通风工等;(4)安全监督员:负责工程施工期间的安全监管和协调工作。
6.施工安全措施(1)安全教育:对施工人员进行安全培训和教育,加强施工人员安全意识;(2)设立警戒区域:合理划定施工区域,设立警戒线,确保施工区域的安全;(3)严格执行施工规范:按照相关国家标准执行施工规范,确保施工质量和安全;(4)定期检查和维护设备:定期检查和维护施工设备,确保其正常运行;(5)监控系统:安装监控摄像头,对施工现场进行实时监测,及时发现并解决安全问题。
7.环境保护措施(1)降低噪音:采用隔音设备,减少施工噪音对周围环境的影响;(2)防止粉尘污染:采取湿法作业,定期对施工区域进行清洁,防止粉尘的产生和扩散;(3)减少废弃物排放:对施工过程中产生的废弃物进行分类处理和回收利用。
