一、C60高强砼:
1、梁、柱、墙标号不一致时浇筑方法:

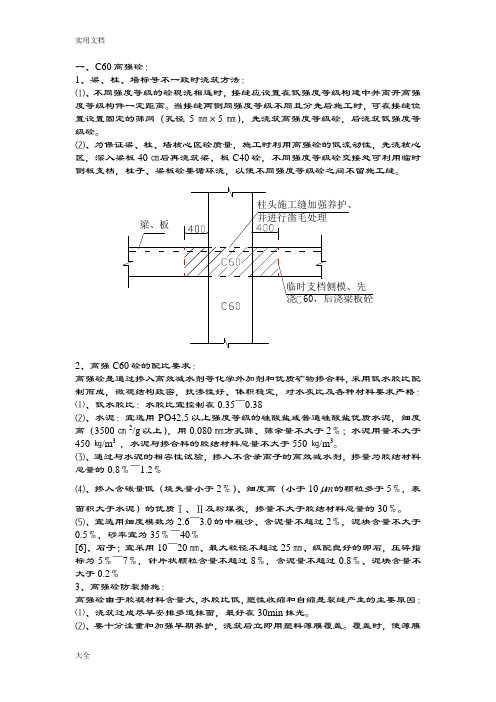

⑴、不同强度等级的砼现浇相连时,接缝应设置在低强度等级构建中并离开高强度等级构件一定距离。当接缝两侧同强度等级不同且分先后施工时,可在接缝位置设置固定的筛网(孔径5㎜×5㎜),先浇筑高强度等级砼,后浇筑低强度等级砼。
⑵、为保证梁、柱、墙核心区砼质量,施工时利用高强砼的低流动性,先浇核心区,深入梁板40㎝后再浇筑梁、板C40砼,不同强度等级砼交接处可利用临时侧板支档,柱子、梁板砼要循环浇,以使不同强度等级砼之间不留施工缝。
2、高强C60砼的配比要求:
高强砼是通过掺入高效减水剂等化学外加剂和优质矿物掺合料,采用低水胶比配制而成,微观结构致密,抗渗性好、体积稳定,对水灰比及各种材料要求严格:
⑴、低水胶比:水胶比宜控制在0.35~0.38
⑵、水泥:宜选用PO42.5以上强度等级的硅酸盐或普通硅酸盐优质水泥,细度高(3500㎝2/g 以上),用0.080㎜方孔筛、筛余量不大于2﹪;水泥用量不大于450㎏/m3,水泥与掺合料的胶结材料总量不大于550㎏/m3。
⑶、通过与水泥的相容性试验,掺入不含录离子的高效减水剂,掺量为胶结材料总量的0.8﹪~
1.2﹪
的颗粒多于5﹪,表面积大于水泥)⑷、掺入含碳量低(烧失量小于2﹪)、细度高(小于10m
的优质Ⅰ、Ⅱ及粉煤灰,掺量不大于胶结材料总量的30﹪。
⑸、宜选用细度模数为2.6~3.0的中粗沙、含泥量不超过2﹪,泥块含量不大于0.5﹪,砂率宜为35﹪~40﹪
[6]、石子;宜采用10~20㎜、最大粒径不超过25㎜、级配良好的卵石,压碎指标为5﹪~7﹪,
针片状颗粒含量不超过8﹪,含泥量不超过0.8﹪、泥块含量不大于0.2﹪
3、高强砼防裂措施:
高强砼由于胶凝材料含量大,水胶比低,塑性收缩和自缩是裂缝产生的主要原因:
⑴、浇筑过成尽早安排多道抹面,最好在30min内抹光。
⑵、要十分注重和加强早期养护,浇筑后立即用塑料薄膜覆盖。覆盖时,使薄膜紧贴砼表面,初凝后掀开塑料薄膜,用木抹子搓平表面,至少搓两遍。搓完后继续覆盖,待终凝后立即浇水养护。
⑶、对楼板等水平构件,可采用覆盖草帘或麻袋湿养护,也可蓄水养护;对墙、柱等竖向构件,可在砼硬化后在表面固定草帘、麻袋,并在外表包裹薄膜,保持薄膜内包裹物潮湿。
⑷、养护日期不少于7d,重要构建养护14d。
二、基础承台大体积砼控制措施:
基础砼承台断面和厚度尺寸较大,最厚处达2.00m,为C40大体积砼。由于大体积砼内聚集的水泥水化热升温很高,容易因内外温差过大产生温度裂缝,从而影响基础承载的整体性、抗渗性和耐久性。因此,对裂缝的控制是承台出大体积砼施工控制的重点,应从以下几方面加以控制:
1、混凝土配合比控制:
要求与商混厂协商,建议:
①采用中低发热量的PO32.5硅酸盐水泥中等粒度;
②使用大掺量Ⅰ级粉煤灰,取代量约占水泥量20%。
③采用微膨胀-减水-缓凝EA-2型复合外加剂,掺加水泥量8~10%;
④坍落度:160~180mm。
⑤混凝土的初凝时间:≥8h
2、混凝土浇筑与抹面:
⑴、在承台处采用“薄层浇筑,循序推进,逐层到顶”的方法进行浇捣。每层混凝土厚度控制
在50cm以内,配备ZH-50 型高频振动插入式振捣棒,功率1.1kW,振幅1.8mm,振动频率200Hz。保证混凝土密实。
⑵、重复振捣:浇筑时,每隔半小时,在砼初凝时间内,对已浇筑砼进行一次重复振捣,以排除砼因泌水在粗骨料、水平筋下部生成的水分和空隙,提高砼与钢筋之间的握裹力,增强密实度,提高抗裂性。
⑶、抹面: 浇筑成型后的砼表面水泥砂浆较厚,按设计标高用刮尺括平,在初凝前用木抹子抹平,压实,以闭合收水裂缝,在初凝后终凝前,应再用木抹子搓一遍,以解决初凝后出现的细微裂缝。
3、砼养护:
砼养护方法要通过计算温度、应力后设计和确定,根据本工程承台大体积砼施工期的实际气候状况,养护方法可采用:浇筑完后3小时内,在砼上面先盖一层塑料薄膜,再盖草袋一层,或在表面盖草袋二层淋水,侧面盖一层草袋,进行保湿保温养护。根据测温情况,必要时加盖草垫护盖养护,基础施工完毕后,应抓紧基坑侧面的回填土,以防止长期暴露。
4、温度检测:
⑴、测温布设:对砼内温度情况进行监测,控制砼表面与内部的温度差不超过25℃,方法是在承台角部、中部对称布置测点组,每一测温点组分别在承台底部、中部、上部部长三个测温点。测量时,用热电阻传感器或用砼温度测定记录仪进行施工全过程的跟踪和监测,以便随时采取措施,保证工程质量。
⑵、测温要求:
①、指定专人负责大体积混凝土浇筑后的养护、测温工作,发现控制温差值超过指标,及时反馈到项目技术部,并采取措施,降低混凝土温升和温降的梯度,降低混凝土中心温度和表面混凝土温度差,降低混凝土表面温度和大气环境温度差。
②、混凝土终凝后即开始测温,前7天每2小时一次,之后按每4小时测温一次。14天后改为8
小时一次。养护期15天,混凝土内部最高温度降至25℃左右,表面温度降至20℃以下,大气温度8℃~18℃时,拆除养护措施。
三、厚大墙体模板的加固措施:
1、地下室墙体采用G—70中型组合钢模,其加固措施如下图示:
模板采用600mm宽系列与100㎜宽打眼模板配合使用,次龙骨采用φ48×3.5但钢管水平布置,间距500mm;主龙骨采用φ48×3.5双钢管,竖向设置,间距700mm;采用φ14对拉螺栓,间距500mm ×700mm
2、模板加固:
墙模采用G—70中型组合钢模,加固的重点在于:
⑴、主、次龙骨、对拉螺栓的设置要通过设计计算确定。
⑵、对拉螺栓为主、次龙骨的受力约束点,必须保证按设计值保证其截面尺寸和设置间距。
⑶、保证主、次龙骨的设置间距不超过设计标准值。
⑷、模板拼接接缝处的“U”形卡(或楔形销)要满布,不可间断卡接。
3、加固细部处理:模板亦可采用相同或不同宽度系列,不设打眼模板,其对拉加固如下图示:
4、模板设计计算:
4.1、墙模板基本参数
墙模面板采用G—70组合钢模
内楞采用圆钢管48×3.5,每道1根钢管,间距700mm。
外楞采用圆钢管48×3.5,每道2根钢管,间距500mm。
穿墙螺栓水平距离700mm,穿墙螺栓竖向距离500mm,直径14mm。
墙模板组装示意图
4.2、墙模板荷载标准值计算
