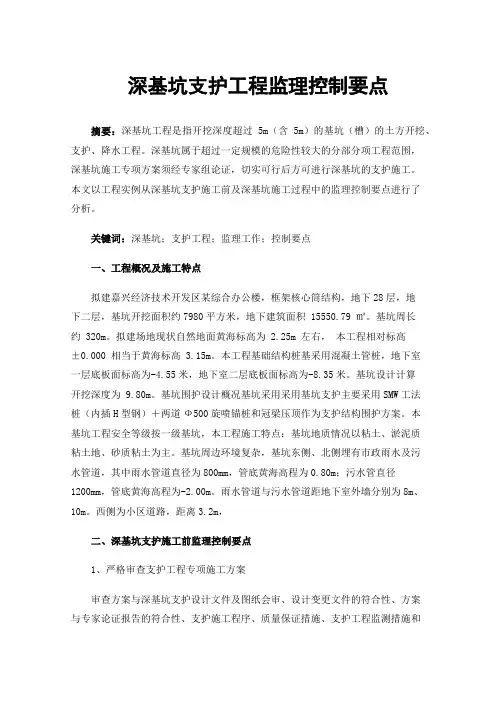

深基坑支护工程监理控制要点摘要:深基坑工程是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
深基坑属于超过一定规模的危险性较大的分部分项工程范围,深基坑施工专项方案须经专家组论证,切实可行后方可进行深基坑的支护施工。
本文以工程实例从深基坑支护施工前及深基坑施工过程中的监理控制要点进行了分析。
关键词:深基坑;支护工程;监理工作;控制要点一、工程概况及施工特点拟建嘉兴经济技术开发区某综合办公楼,框架核心筒结构,地下28层,地下二层,基坑开挖面积约7980平方米,地下建筑面积 15550.79 ㎡。
基坑周长约 320m。
拟建场地现状自然地面黄海标高为 2.25m 左右,本工程相对标高±0.000 相当于黄海标高 3.15m。
本工程基础结构桩基采用混凝土管桩,地下室一层底板面标高为-4.55米,地下室二层底板面标高为-8.35米。
基坑设计计算开挖深度为 9.80m。
基坑围护设计概况基坑采用采用基坑支护主要采用SMW工法桩(内插H型钢)+两道Ф500旋喷锚桩和冠梁压顶作为支护结构围护方案。
本基坑工程安全等级按一级基坑,本工程施工特点:基坑地质情况以粘土、淤泥质粘土地、砂质粘土为主。
基坑周边环境复杂,基坑东侧、北侧埋有市政雨水及污水管道,其中雨水管道直径为800mm,管底黄海高程为0.80m;污水管直径1200mm,管底黄海高程为-2.00m。
雨水管道与污水管道距地下室外墙分别为8m、10m。
西侧为小区道路,距离3.2m,二、深基坑支护施工前监理控制要点1、严格审查支护工程专项施工方案审查方案与深基坑支护设计文件及图纸会审、设计变更文件的符合性、方案与专家论证报告的符合性、支护施工程序、质量保证措施、支护工程监测措施和应急措施,深基坑支护工程完毕后的开挖条件。
审查时要对照审核土方专项施工方案,支护工程施工顺序与土方开挖顺序是否一致性,挖土线路和运土线路、施工机械出入口与支护施工是否产生冲突,挖土进度与支护施工进度是否协调,施工质量保证体系是否建立健全,质量检验制度是否建立等。

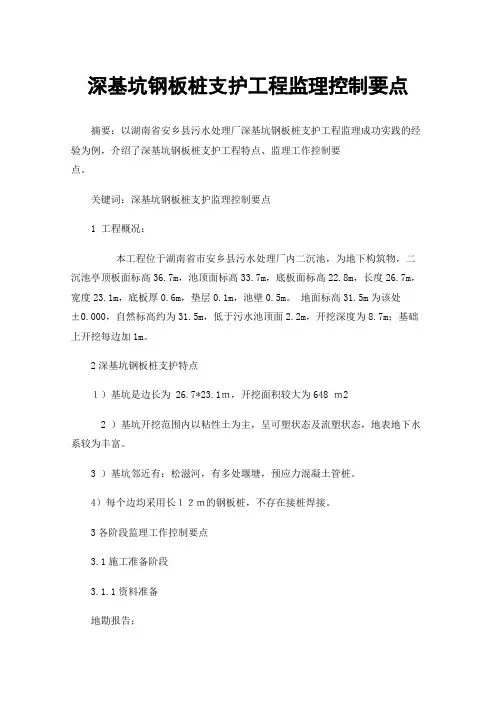

深基坑钢板桩支护工程监理控制要点摘要:以湖南省安乡县污水处理厂深基坑钢板桩支护工程监理成功实践的经验为例,介绍了深基坑钢板桩支护工程特点、监理工作控制要点。
关键词:深基坑钢板桩支护监理控制要点1 工程概况:本工程位于湖南省市安乡县污水处理厂内二沉池,为地下构筑物,二沉池亭顶板面标高36.7m,池顶面标高33.7m,底板面标高22.8m,长度26.7m,宽度23.1m,底板厚0.6m,垫层0.1m,池壁0.5m。
地面标高31.5m为该处±0.000,自然标高约为31.5m,低于污水池顶面2.2m,开挖深度为8.7m;基础上开挖每边加1m。
2深基坑钢板桩支护特点1)基坑是边长为 26.7*23.1m,开挖面积较大为648 m22 )基坑开挖范围内以粘性土为主,呈可塑状态及流塑状态,地表地下水系较为丰富。
3 )基坑邻近有:松滋河,有多处堰塘,预应力混凝土管桩。
4)每个边均采用长12m的钢板桩,不存在接桩焊接。
3各阶段监理工作控制要点3.1施工准备阶段3.1.1资料准备地勘报告;设计详图;(3)《施工专项方案》、《监测施工方案》;(4)现行各类规范规程等。
4.1.2控制要点专项施工方案测量施工准备原材料进场管理技术特种人员施工机械设备等。
对上述内容审査合格后,总监签发开工令,才允许施工。
4.2施工阶段4.2.1主要工序基坑支护结构设计;钢板桩支护施工;基坑土方开挖;’基坑排水降水措施;拔桩基坑监测4.3主要工序监理控制要点1 审查基坑支护设计:是否规范要求2 钢板桩支护施工2.1 钢板桩支护施工流程测量放线→打钢板桩→土方开挖至第1层内支撑标高→第1层内支撑安装→土方开挖至第2层内支撑标高→第2层内支撑安装→土方开挖至基坑底设计标高→钢筋砼底板与导墙施工→外壁防水层施工、回填土方→拆除第2层内支撑→钢筋砼池壁施工至上部施工缝处→外壁防水层施工、回填土方→拆除第1层内支撑→上部池壁与顶板施工→外壁防水层施工、回填土方→拉森钢板桩拔除2.2 钢板桩吊运及堆放装卸钢板桩宜采用两点吊。

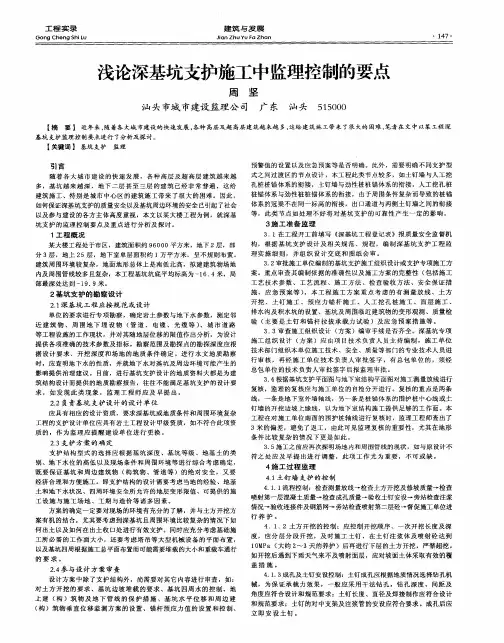

深基坑支护施工的监理质量控制要点【关键词】深基坑;支护;质量控制随着城市的发展,建设用地越趋紧张,高层建筑的基础埋深也不断加深,从-5米左右到了-20米左右。
深基坑支护施工的质量控制逐渐成为监理质量控制的一项重要工作,结合新疆医科大学第一附属医院第二病房楼工程深基坑支护施工监理的实际,阐明深基坑支护施工的监理质量控制要点。
1 工程简要情况介绍第二病房楼工程占地面积6405.48 平方米,建筑面积为100602.9平方米,框架剪力墙结构,地下三层,地上十四层,建筑高度约65米,箱型筏板基础,基坑深度为-17.9米,南北长约150米,东西宽度约50米。
现场环境对基坑土方施工极为不利,东侧与原有建筑骨科楼、道路相邻不足15米,南侧与道路相邻也仅为5米左右,西侧与原有热力管沟相邻10余米,与规划道路相距40余米,北侧场地相对开阔。
为了确保施工安全,由具有相应资质的新疆建筑科学研究院进行基坑支护方案设计和施工,与土方开挖同步穿插施工。
方案是:东、南两侧采用双排钢筋砼挡土桩与土钉墙相结合支护方式,西、北两侧采用土钉墙支护方式。
挡土桩长23米,桩底超过基坑低约5米,挡土桩为双排,前排中心距2.2米,后排中心距6.6米,南侧桩排距8米,桩顶间由水平钢筋砼连系梁连接,桩直径1.2米,砼强度c30,共114根桩。
挡土桩钢筋笼主筋用16根直径22毫米的二级钢筋,箍筋为直径8毫米的一级钢筋环绕绑扎,间距150毫米,还间距2米用直径14毫米一级钢筋封闭焊接设置加强箍筋。
土钉墙支护边坡比为1:0.3,土钉用直径48毫米国标厚壁钢管制作,连接用3根长度不小于200毫米的直径14毫米的一级钢筋与钢管焊接,前端部设有机制加工锥头并在1.5米长度范围内梅花型布置注浆孔,注浆孔距为0.5米,采用锚杆机打入,打入角与水平面约成+15度角,从上到下共9排,长2.2-9米,外露150毫米,间距2米呈梅花状设置。
人工修整边坡,在土钉外露端头焊接钢筋网片,规格为:直径4毫米间距200*200成品网片,用直径14毫米一级钢筋与土钉可靠焊接。
深基坑支护施工中监理工作控制要点目录一、总则 (3)1. 监理工作目的 (4)2. 监理工作原则 (5)3. 监理工作范围 (6)二、监理工作组织与职责 (7)1. 监理组织结构 (8)2. 监理人员职责 (9)3. 监理人员配置标准 (10)三、深基坑支护方案审查 (11)1. 审查依据 (12)2. 审查内容 (13)3. 审查流程 (14)4. 审查结论与建议 (15)四、施工过程质量控制 (16)1. 施工材料质量监控 (17)2. 施工工艺过程监控 (18)3. 施工设备使用监控 (19)4. 施工现场安全监控 (20)5. 施工进度管理监控 (21)五、深基坑支护工程验收及质量评估 (23)1. 验收程序 (24)2. 验收标准 (25)3. 质量评估方法 (26)4. 问题整改与验收结论 (27)六、监理工作记录与台账管理 (27)1. 监理日志填写规范 (29)2. 监理月报编制要求 (30)3. 监理档案归档整理 (30)4. 工程质量问题追溯与反馈 (32)七、风险预警与应急处理 (33)1. 风险识别与评估 (34)2. 风险预防措施 (35)3. 应急预案制定 (36)4. 应急演练与实施 (37)八、培训与交流 (38)1. 监理人员培训计划 (39)2. 监理人员继续教育 (40)3. 监理经验交流活动 (41)4. 行业动态与政策解读 (42)一、总则深基坑支护施工是土木工程建设中的重要环节,其施工质量直接关系到建筑物的安全稳定。
为确保深基坑支护施工的质量、安全、进度和投资效益,监理工作在此过程中发挥着至关重要的作用。
本文档旨在明确深基坑支护施工中监理工作的控制要点,规范监理行为,确保工程顺利进行。
在深基坑支护施工过程中,监理工作应遵循国家相关法律法规、技术规范及工程合同条款,坚持科学、公正、独立、严谨的工作态度,确保监理工作的有效性。
监理人员应具备丰富的理论知识和实践经验,熟悉施工图纸,了解工程实际情况,掌握地质勘察资料,为深基坑支护施工提供有力的技术支持和监督保障。
深基坑施工安全监理控制要点以地铁深基坑开挖施工监理为例,对深基坑施工控制要点进行了介绍。
从深基坑施工的基坑开挖、支撑安装及制作、降水控制、监控量测结果等几个方面介绍了深基坑安全监理控制要点,以解决深基坑的施工安全监理问题,保证基坑施工安全。
地铁施工是个高风险行业,如何确保安全施工是监理的重要职责。
实践说明,通过监理企业的强化管理和施工企业实施各种安全管理措施,能够确保工程建设的安全性。
现将地铁车站深基坑施工中安全监理控制过程的一些做法和体会奉上,供各位同仁探讨。
我单位共监理三个车站,主体均为明挖二层岛式车站,双柱三跨箱型框架结构,设计埋深均为16m左右。
进场后监理人员首先熟悉图纸,分析危险源,针对危险源编制了监理规划和监理细则,并组织实施。
截止目前车站均已顺利封顶,无安全事故发生。
回顾在基坑施工过程中的监理工作,其中开挖、降水、支撑是决定基坑施工成败的关键工序,是深基坑工程的主要危险源,现场监理人员应高度关注,具体如下:1基坑开挖过程的控制要点:(1)基坑开挖必须按设计要求分段开挖。
每段开挖完成后尽快支撑。
(2)车站端头井的开挖,应首先撑好标准段内的2根对撑,再挖斜撑范围内的土方,最后挖除坑内的其余土方。
对长度大于20m的斜撑,应先挖中间再挖两端。
(3)基坑开挖过程中严禁超挖,分层开挖的每一层开挖面标高不得低于该层支撑的底面或设计基坑底标高。
(4)基坑纵向放坡不得大于安全坡度,并进行必要的人工修坡。
应对暴露时间较长或可能受暴雨冲刷的纵坡采用坡面保护措施,严防纵向滑坡。
(5)开挖过程中应及时封堵或疏导墙体上的渗漏点。
(6)坑底开挖与底板施工。
a.设计坑底标高以上30cm的土方,应采用人工开挖。
b.坑底应设集水坑,以及时排除坑底积水。
c.在开挖到底后,必须在设计规定时间内浇筑混凝土垫层。
d.必须在设计规定的时间内浇筑钢筋混凝土底板。
2支撑安装和制作要点(1)在开挖每一层的每小段的过程中,当开挖出一道支撑的位置时,即在支撑两端墙面上测定出该道支撑两端与或围檩的接触点,以保证支撑与墙面垂直且位置准确。
深基坑支护施工的监理控制要点上海申海建设监理有限公司曹汉杰摘要:随着城市建设的蓬勃发展,超高层建筑越来越多,基坑深度越来越深,基坑支护也越来越引起人们的重视,特别是工程处于房屋和重要工程的密集区,基坑支护运用更加广泛,以确保邻近建(构)筑物及地下管线的正常使用和安全运营。
关键词:三轴搅拌桩;地下连续墙;砼支撑施工;施工监测;一、引言深基坑属一级基坑和重大危险源,深基坑围护是指为保证基坑施工、主体地下结构的安全和周围环境不受损害而采取的支护结构、降水和土方开挖与回填的工程总称.同一个基坑,可以采用不同的支护体系方案,在同样满足安全工作的前提下,支护结构应充分考虑到经济合理和方便施工,小莘庄项目采用“二墙合一”的地下连续墙工程,不仅具有钻孔排桩围护结构的优点,还克服了其结构占位尺寸较大,施工工序繁琐且进度较慢,施工过程中有大量废浆产生等缺点,更具有地下连续墙不仅作为施工期的临时围护墙,在使用期还转换为地下室主体结构的永久性结构外墙做使用的特点,从而使资源消耗量大为减小。
二、工程简述1、小莘庄2#地块工程总用地面积约13686M2。
地上主楼29层,总高度约120M,建筑面积约65410M2,地下三层,建筑面积约35340M2。
基坑形状为不规则多边形,基坑净面积约11200m2,属一级基坑工程。
本工程围护设计采用地下连续墙,地下连续墙为“二墙合一”,墙厚800mm,设计墙底标高分为-30.1m、-30.6m、—31。
6m、—32。
6m四种,相应墙深分别为30m、30.5m、31。
5m、32.5m。
基坑开挖深度分别为—15。
25m、-15。
65m、—16。
55m,局部落深电梯井最深至—19.70m。
基坑周边情况:基坑支护采用“两墙合一"形式的地下连续墙加三~四道钢筋混凝土支撑顺做法施工方法,以严格控制基坑变形,保证周边环境安全.支护体系设置为地下连续墙,墙幅间接头采用三轴搅拌桩补强加固,采取“两墙合一”形式即地下连续墙在基坑施工时作为基坑挡土和止水结构,基坑完成后作为地下室结构外墙,所以对地下连续墙施工质量要求较高。
深基坑施工监理控制要点1. 深基坑施工的重要性说到深基坑施工,大家是不是会想起那些大机器轰隆隆的场景?没错,深基坑就像建筑工程的“大肚子”,如果没有它,后面的楼房可就没法稳稳当当地屹立在那儿了。
所以,基坑施工可不是小事一桩,监理控制更是重中之重。
想象一下,要是在基坑施工中出了纰漏,后果可想而知,整个工程就像一座沙子堆成的城堡,随时可能垮掉。
1.1 基坑监理的责任那么,监理的责任到底是什么呢?简单来说,监理就像是工地上的“警察”,负责确保一切按规章制度来。
有句话说得好,“不怕一万,就怕万一”,所以监理可得时刻保持警觉。
无论是安全措施、施工质量还是工人操作,监理都得时刻关注。
万一出了问题,可就得“背锅”了。
1.2 基坑施工的风险而谈到风险,这就像吃火锅时不小心把辣椒撒得满桌子都是,令人措手不及。
基坑施工的风险可不少,有土体坍塌、水位变化、甚至是邻近建筑的沉降等。
这样一来,监理就得像大厨一样,得随时观察锅里的情况,确保不会烫到自己,也不能让别人受到影响。
2. 监理控制的关键要素监理控制可不是随便说说,它有很多关键要素,下面我们就来聊聊这些“干货”。
2.1 施工方案的审查首先,施工方案的审查可是第一步。
就好比做菜之前得先看食谱,看看材料是否齐全,步骤是否清晰。
在基坑施工中,监理要仔细审查施工方案,确保每个细节都考虑周到,避免后期的麻烦。
有些小细节就像调料,少了会让整道菜失色,多了反而腻。
2.2 现场管理和沟通接下来,现场管理和沟通也非常关键。
要是施工队伍之间沟通不畅,那可真是“看了让人心塞”的局面。
监理就像桥梁,必须把各方的声音传递出去,确保大家齐心协力。
有时,施工现场就像一场大型合唱,监理要确保每个人的音符都在正确的位置,不然就变成了“走音”的调调。
3. 常见的问题与解决办法当然,施工中难免会遇到一些问题,这个时候,监理的“火眼金睛”就显得尤为重要了。
3.1 土体坍塌的预防首先是土体坍塌的问题,这可是大忌。

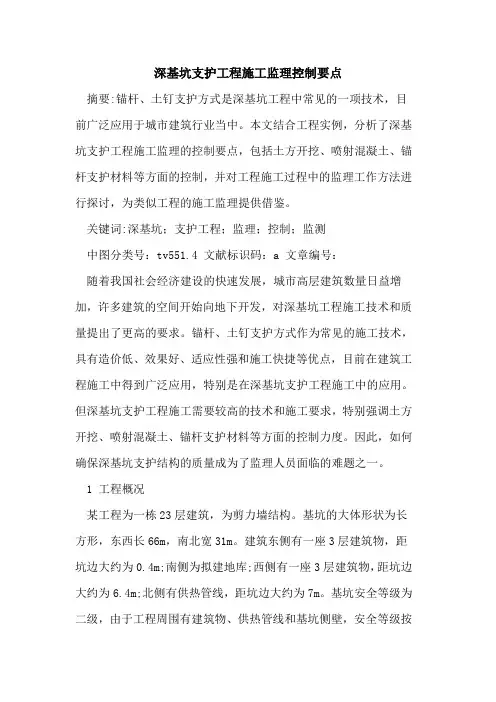

深基坑支护施工的监理控制要点【摘要】深基坑工程被广泛应用于高层建筑工程之中,由于其施工不在建筑主体施工范围内,许多施工单位没有予以足够的重视,导致各类安全隐患频发。
作为监理方,应把握深基坑支护施工的质量控制要点,对工程质量进行有力的控制保障。
本文结合实践经验,论述了深基坑工程在施工准备及施工阶段的监理控制要点,以确保工程质量,提高工程水平。
【关键词】深基坑支护监理施工近年来我国城市建设事业迅猛发展,高层建筑的数量与日俱增,深基坑支护技术的应用越来越广泛。
我们知道,深基坑支护是临时建筑,虽然它的施工不在建筑主体施工范围内,但深基坑支护施工的安全事关重大,应引起监理人员的足够重视,要做到严格控制工程施工质量,及时发现问题并解决问题,争取将隐患消除在萌芽状态。
深基坑工程事故不仅会延误工期,而且还会造成严重的人员财产损失。
本文将就深基坑支护施工的监理控制要点进行分析说明。
一、施工准备监理1、设计方案及其审查好的设计方案应该是经济合理、安全可靠、施工技术可行。
设计方案的合理与否直接关系到深基坑支护工程的成败。
因此,监理单位要真正起到咨询、监督、管理、控制的作用。
第一,在介入现场施工时对方案应认真审批;第二,在使用方案时能够协调各个组成部分以及各道工序;第三,尽力了解基坑支护设计方案的设计意图。
同时,监理应做好业主的工作,使其了解深基坑支护的重要性。
避免业主方为节约投资,不顾科学地盲目指挥,甚至压制监理单位的工作。
此外,在选择设计单位方面,应选择有资质、有经验的设计单位,不能由无设计资质的施工单位或挂靠设计院的无证人员提出方案。
2、施工组织设计的审定施工组织设计是指导施工的重要文件,应对具体工程按照相关规范认真编制,不能粗制滥造,更不能照搬别的工地现成的施工组织设计,这样的施工组织设计根本没有指导意义。
监理单位对施工组织设计的审定应严格执行监理规范的要求,认真审核基坑的支护体系、施工平面图、降水措施、基坑开挖方式、监测布置的合理性等内容。
浅析深基坑支护工程监理工作要点及监控措施摘要:随着我国城市化建设的不断推进,高层建筑、轨道交通以及具有现代交通和商业等功能的地下综合体建设如火如荼,大城市的发展对地下空间的利用需求日益提高。
深基坑工程是地下空间开发的关键工程,其施工安全监理十分重要。
反过来,大型市政基础设施、高层建筑的建设也极大地促进了深基坑工程施工技术和安全监理的进步和发展。
关键词:深基坑;工程监理;工作要点1深基坑工程概述随着我国建筑行业的不断发展,高层和超高层建筑的建设已成为房屋建筑工程的主要组成部分,且多数建筑都会有一层或多层地下室,所以深基坑施工已成为必然。
深基坑工程的安全管理也成为项目监理工作的重要内容,在监理工作中必须高度重视深基坑的施工安全,并在深基坑施工过程中及时做好事前、事中、事后的各项监理工作,落实深基坑的支护施工、基坑降水、土方开挖等各个环节的安全措施,确保深基坑施工、周边建(构)筑物、道路和地下管线等的安全。
2深基坑工程施工风险分析2.1支护体系破坏有时设计失误,如地质勘察报告和实际不一致,坑底被动区抗力不足时而未进行加固处理,未在设计文件中注明涉及危大工程的重点部位和环节;施工管理不规范,如超挖、超堆载、坑底深厚软土未处理、支撑架设不及时等;对深基坑工程的安全风险认识不足,导致监督管理不到位,未严格按方案要求施工,支护结构材料强度、几何尺寸不足,施工质量差;安全检查及巡视形同虚设。
诸如此类因素均可能导致深基坑支护体系破坏,如围护结构抗剪、抗弯强度不足而折断;围护体整体倾覆或滑动失稳;围护结构发生踢脚破坏;坑内纵坡滑移,导致内支撑失稳等。
2.2土体渗透破坏水文地质条件复杂、降水效果差、基坑边地下管线渗漏、围护结构及止水帷幕质量差,特别是降雨后在基坑周边地下管线空间存留有高位水源等情况,易在岩土软弱结构面内形成特殊渗流通道,造成异常渗流作用,降低岩土抗剪强度、增加水土压力,发生坑壁流水流土破坏及基底突涌管涌等,导致基坑工程失稳破坏。
深基坑支护工程施工监理控制要点摘要:锚杆、土钉支护方式是深基坑工程中常见的一项技术,目前广泛应用于城市建筑行业当中。
本文结合工程实例,分析了深基坑支护工程施工监理的控制要点,包括土方开挖、喷射混凝土、锚杆支护材料等方面的控制,并对工程施工过程中的监理工作方法进行探讨,为类似工程的施工监理提供借鉴。
关键词:深基坑;支护工程;监理;控制;监测中图分类号:tv551.4 文献标识码:a 文章编号:随着我国社会经济建设的快速发展,城市高层建筑数量日益增加,许多建筑的空间开始向地下开发,对深基坑工程施工技术和质量提出了更高的要求。
锚杆、土钉支护方式作为常见的施工技术,具有造价低、效果好、适应性强和施工快捷等优点,目前在建筑工程施工中得到广泛应用,特别是在深基坑支护工程施工中的应用。
但深基坑支护工程施工需要较高的技术和施工要求,特别强调土方开挖、喷射混凝土、锚杆支护材料等方面的控制力度。
因此,如何确保深基坑支护结构的质量成为了监理人员面临的难题之一。
1 工程概况某工程为一栋23层建筑,为剪力墙结构。
基坑的大体形状为长方形,东西长66m,南北宽31m。
建筑东侧有一座3层建筑物,距坑边大约为0.4m;南侧为拟建地库;西侧有一座3层建筑物,距坑边大约为6.4m;北侧有供热管线,距坑边大约为7m。
基坑安全等级为二级,由于工程周围有建筑物、供热管线和基坑侧壁,安全等级按ⅰ级验算,勘察期间勘探深度范围内未见地下水。
2 深基坑支护工程监理的控制要点2.1 土方开挖的控制1)土方逐层开挖随挖随支护,即开挖一层,随即支护一层,然后再施工下一层。
土方开挖过快过深或不合理会降低边坡稳定性,开挖深度应与土钉墙排距一致,土方机械开挖后,应辅以人工修坡,坡面平整度允许偏差±20mm,在坡面喷射混凝土前,清除坡面虚土,土方开挖严禁超挖。
2)土方开挖后及时进行土钉墙施工,避免坡面裸露时间过长,降低边坡稳定性。
3)坑边不能堆放土方、建材,重型机械不可在坑边作业,运输车辆避免在坑边行驶,若不能避免应采取防范措施,以免产生振动导致塌方。
深基坑支护工程监理控制要点摘要:深基坑支护工程是城市建设中常见的一种工程形式,其施工过程中存在着较大的风险和复杂性。
为了确保深基坑支护工程的安全和质量,监理控制是至关重要的环节。
本论文通过对深基坑支护工程监理控制要点的研究,总结了监理控制的关键要素和方法,以期为深基坑支护工程的监理工作提供参考和指导。
关键词:深基坑支护工程;监理控制;要点;关键要素1引言深基坑支护工程是指在城市建设中,为了满足地下空间利用的需要,对地下基坑进行支护和加固的工程。
由于其施工过程中存在着较大的风险和难度,因此监理工作显得尤为重要。
本论文旨在围绕深基坑支护工程监理的控制要点展开研究,为深基坑支护工程的监理工作提供参考和指导。
2深基坑支护工程施工过程深基坑支护工程的施工过程一般包括以下几个步骤:(1)基坑开挖:首先进行基坑的开挖工作,根据设计要求和施工方案进行挖掘,确保基坑的形状和尺寸符合要求。
(2)地下水处理:如果基坑周围存在地下水,需要进行地下水的处理工作,以确保基坑内部的工作环境安全。
(3)地下连续墙施工:在基坑周围进行地下连续墙的施工,常用的方法包括钢板桩、混凝土连续墙等。
这些连续墙的作用是支撑土体,防止土体塌方。
(4)地下水封堵:在地下连续墙施工完成后,需要进行地下水的封堵工作,以防止地下水进入基坑内部。
(5)地下室施工:在基坑内部进行地下室的施工,包括地下室的地板、墙体、屋顶等。
(6)地下室支撑:在地下室施工过程中,需要进行地下室的支撑工作,常用的方法包括支撑桩、支撑墙等。
(7)地下室防水:地下室施工完成后,需要进行地下室的防水工作,以确保地下室的防水性能。
(8)基坑回填:地下室施工完成后,进行基坑的回填工作,将挖掘的土方填充回基坑内部。
(9)基坑周边道路恢复:基坑施工完成后,需要对基坑周边的道路进行恢复工作,确保施工现场的安全和交通的畅通。
以上是深基坑支护工程的一般施工过程,具体的施工步骤和方法会根据不同的工程要求和设计方案而有所不同。
深基坑施工安全监理控制要点深基坑施工是指在建筑工程中,为了修建地下结构或深埋土方工程,需要特殊施工方法和技术的一种工程形式。
由于深基坑施工存在较高的风险和复杂性,因此安全监理控制是至关重要的。
本文将重点阐述深基坑施工安全监理控制的要点。
1. 施工前的安全准备措施在进行深基坑施工之前,必须进行详细的施工前安全准备。
首先,需要编制详细的施工方案和安全技术措施,并进行专业评审。
其次,要对工程现场进行全面的勘察和地质探查,了解地下构造和地层情况,以便合理选择施工方法和措施。
另外,还需制定应急预案和疏散方案,确保发生意外情况时能够及时有效地应对。
2. 地下水的控制与排水深基坑施工中,地下水是一个重要的因素,必须进行有效的控制和排水。
地下水的迅速泄露和突然涌入可能对工程构件造成严重损坏,甚至威胁工人的安全。
因此,在施工前需要进行地下水位的监测,确定地下水的深度和流量,采取合理的降水和排水措施。
此外,要随时进行地下水位的监控和水质的检测,确保水位稳定和水质良好。
3. 土体支护结构的安全控制深基坑施工中,土体支护结构的设计和施工是确保施工安全的关键。
土体支护结构的稳定性和强度必须满足一定的要求。
在施工过程中,要根据地质情况和工程要求,选择适当的支护结构类型,如悬挂墙、支撑桩或地下连续墙等。
在进行土体支护结构的安装和拆除时,要进行严格的监测和控制,确保支撑结构的稳定性和安全性。
4. 挖土与回填的安全监控深基坑施工中,挖土和回填是主要的施工环节。
在进行挖土作业时,必须根据地质情况和工程要求,制定合理的挖土方案和施工步骤。
在挖土过程中,要进行土体变形和应力的监测,及时采取措施防止土体失稳和坍塌。
回填土的质量也需进行严格的控制和监测,确保填筑质量和均匀性。
5. 施工现场及设备安全控制深基坑施工现场的安全控制是保障工人和设备安全的重要环节。
首先,要划定施工区域,并进行严格的施工管控,禁止无关人员进入。
同时,要建立健全的安全管理制度和操作规程,对工人进行必要的安全培训和教育。
深基坑支护施工中监理工作控制要点
深基坑支护工程是城市地下空间开发建设的重要组成部分,也是一项技术难度较大的工程。
监理工作是保证深基坑支护工程施工质量的关键之一。
在深基坑支护施工中,监理工作的控制要点如下:
1.执行监理计划
监理方要严格执行监理计划,及时进行现场检查、监理,规范施工现场管理,确保施工进度和质量。
2.安全管理
深基坑支护工程施工存在较大的安全风险,监理方要加强安全巡查,检查现场安全措施是否符合要求,对违规行为给予及时处理。
3.现场质量监控
监理方要对深基坑支护施工现场进行质量监控,及时发现并纠正问题,确保施工质量。
4.施工资料管理
监理方要妥善管理深基坑支护工程施工资料,包括施工进度记录、施工检测报告等,并及时传达重要资料,以保证工程顺利进行。
5.与业主和施工单位沟通协调
监理方要积极与业主和施工单位进行沟通协调,及时解决存在的问题,协助业主和施工单位妥善处理纠纷。
综上所述,深基坑支护施工中监理工作控制要点包括执行监理计划、加强安全管理、现场质量监控、施工资料管理以及与业主和施工单位沟通协调等。
只有做好监理工作,才能确保深基坑支护工程施工质量和安全均符合要求。
基坑支护安全监理控制要点在城市建设中高层建筑、超高层建筑所占比例逐年增多,高层建筑如何解决如何解决深基础施工中的安全问题也越来越突出,建设部近几年的事故统计中,坍塌事故成了继“四大伤害”(高处坠落、触电、物体打击、机械伤害)之后的第五大伤害。
在坍塌事故中,基坑基槽开挖、人工扩孔桩施工造成的坍塌占坍塌事故总数的65%,所以坍塌事故也已列入建设部专项治理内容。
在基坑开挖中造成坍塌事故的主要原因是:基坑开挖放坡不够,没按土的类别和坡度的容许值,按规定的高度比进行放坡,造成坍塌;基坑边坡顶部超载或由于震动,破坏了土体的内聚力,引起土体结构破坏,造成的滑坡;由于施工方法不正确,开挖程序不对、超标高挖土、支撑设置或拆除不正确、或者排水措施不力以及解冻时造成的坍塌等。
针对以上问题,结合基坑支护设计规范的有关规定制定了本安全检查评分表。
(一)施工方案1. 基坑开挖之前,要按照土质情况、基坑深度以及周边环境确定支护方案,其内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。
2. 施工方案的制定必须针对施工工艺结合作业条件,对施工过程中可能造成坍塌因素和作业人员的安全以及防止周边建筑、道路等产生不均匀沉降,设计制定具体可行措施,并在施工中付诸实施。
3. 高层建筑的箱形基础,实际上形成了建筑的地下室,随上层建筑荷载的加大,常要求在地面以下设置三层或四层地下室,因而基坑的深度常超过5~6m,且面积较大,给基础工程施工带来很大困难和危险,必须认真制定安全措施防止发生事故。
如:(1)工程场地狭窄,邻近建筑物多,大面积基坑的开挖,常使这些旧建筑物发生裂缝或不均匀沉降;(2)基坑的深度不同,主楼较深,群房较浅,因而需仔细进行施工程序安排,有时先挖一部分浅坑,再加支撑或采用悬臂板桩;(3)合理采用降水措施,以减少板桩上的土压力;(4)当采用钢板桩时,合理解决位移和弯曲;(5)除降低地下水位外,基坑内还需设置明沟和集水井,以排除暴雨突然而来的明水;(6)大面积基坑应考虑配两路电源,当一路电源发生故障时,可以及时采取另一路电源,防止停止降水而发生事故。
深基坑施工安全监理控制要点深基坑施工是一项高风险的工程,对安全监理的要求十分严格。
为确保深基坑施工过程中的安全,以下是深基坑施工安全监理控制的要点。
1. 坚持安全第一原则:施工单位和监理单位必须始终把安全放在首位,将安全作为首要任务,确保施工过程中没有任何人员伤亡事故的发生。
2. 制定安全管理制度:制定针对深基坑施工的详细安全管理制度,包括现场作业、人员通行、物料搬运、设备维护等方面的安全规章制度,并严格执行。
3. 动态安全监测:对深基坑施工过程中的土体变形、支护结构变形等进行实时监测,及时发现和解决可能存在的安全隐患。
4. 确定合理的施工顺序和方法:确定合理的施工顺序和方法,避免发生土方崩塌、支护结构倒塌等事故。
5. 加强现场管理:确保施工现场的秩序和安全,配备足够的工地安全警示标志,严禁未经许可的人员进入施工区域。
6. 严格施工质量控制:对深基坑支护结构的材料和施工质量进行严格检查,以保证其承载力和稳定性。
7. 建立健全的安全监测体系:建立深基坑施工期间的安全监测体系,包括监测设备的购置、监测计划的制定、监测数据的分析等方面,确保监测工作的有效性和及时性。
8. 加强施工人员培训和教育:对施工人员进行安全培训和教育,提高其安全意识和技能水平,使其能够在施工现场中正确使用施工设备,并能够及时处理突发事件。
9. 配备安全设施和紧急救援设备:为深基坑施工现场配备安全设施,如安全网、安全带等,并配备紧急救援设备,确保在发生事故时能够及时进行救援。
10. 进行安全检查和隐患排查:定期进行安全检查和隐患排查,发现安全隐患要及时整改,确保施工过程中的安全。
11. 加强与相关部门的沟通和协调:与相关部门保持良好的沟通和协调,及时了解和掌握深基坑施工的相关政策法规和技术要求,确保施工过程的合法合规性和安全性。
总之,深基坑施工安全监理控制的要点包括建立安全管理制度、动态安全监测、严格控制施工质量、加强现场管理等方面,只有不断强化安全监理工作,才能确保深基坑施工过程的安全性和可靠性。
基坑支护监理控制要点(一)施工方案核查要点1、基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。
施工方案应与施工现场实际相符,能指导实际施工。
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等。
对重要的地下管线应采取想方设法措施。
2、施工方案必须经企业技术负责人审批,签字盖章后方可实施。
(二)临边防护核查要点1、基坑施工必须进行临边防护。
本基坑为深度超过2M的基坑施工,必须采用密止式安全网做封闭式防护。
2、临边防护栏杆离基坑边口的距离不得小于50CM.(三)坑壁支护核查要点1、坑槽开挖时设置的边坡符合安全要求。
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。
2、支护设施产生局部变形,应会同设计人员提出方案并及时采取相应措施进行调整加固。
(四)排水措施核查要点1、基坑施工应根据施工方案设置有效的排水、降水措施。
2、深基坑施工采用坑外降水的,必须有防止临近建筑物危险沉降的措施。
(五)坑边荷载检查要点1、基坑边堆土、料具堆放的数量的距基坑边距离等应符合有关规定和施工方案的要求。
2、机械设备施工与基坑(槽)边距离不符合有关要求的,应根据施工方案对机械施工作业范围内的基坑壁支护、地面等采取有效措施。
(六)上下通道检查要点1、基坑施工必须有专用通道供作业人员上下。
2、设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
(七)土方开挖核查要点1、施工机械应由企业安全管理部门检查验收后进场作业,关有验收记录。
2、施工机械操作人员应规定培训考核,持证上岗,熟悉本工种安全技术操作规程。
3、施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的结构。
4、机械作业位置应稳定、安全,在挖土机作业半径范围内严禁人员进入。
(八) 基坑支护变形监测核查要点基坑支护结构应按照方案进行变形监测,并有监测记录。
深基坑支护监理控制要点
一、工程概况
某工程±0.00相当于黄海高程3.75m,自然地面相对标高为-1.20m,下沉式广场基底标高-5.90m,工艺品大楼基底
标高-10.7m,办公楼基底标高-11.5m。
地上二十六层,地下二层。
工程周边环境具体情况如下:基坑东侧开挖边线距围墙11.48m,而汽车坡道地段距围墙(红线)4.3m,围墙外10.0m为五层居民楼(居民楼未采用桩基础);办公楼南侧开挖边线距围墙最远处25.82m,最近处 3.69m,围墙外为绿地(约30m 宽);基坑西侧开挖边线距二期土建临时办公用房、售楼部仅0.9m;基坑北侧距开挖边线3.6m~6.7m为城市河道,距河道北驳岸7.8m为在建工程(采用管桩基础一层地下室,地下室埋深5.0m)。
二、水文地质条件
场地内潜水主要赋存于地表人工填土孔隙和层粘土根孔、虫孔和裂隙中,水量极小,微承压水含水层赋存于粉土~粉砂层和粉层层孔隙,其富水性明显强于潜水。
三、深基坑支护工程施工时监理控制要点
本工程基坑围护SMW工法桩的主要作用是围护和防水。
由于基坑开挖面已进入粉土、粉砂层,两层土渗透系数比较大,再加上承压水的作用,如果搅拌桩的施工质量没有保证,开挖时很容易产生流砂现象。

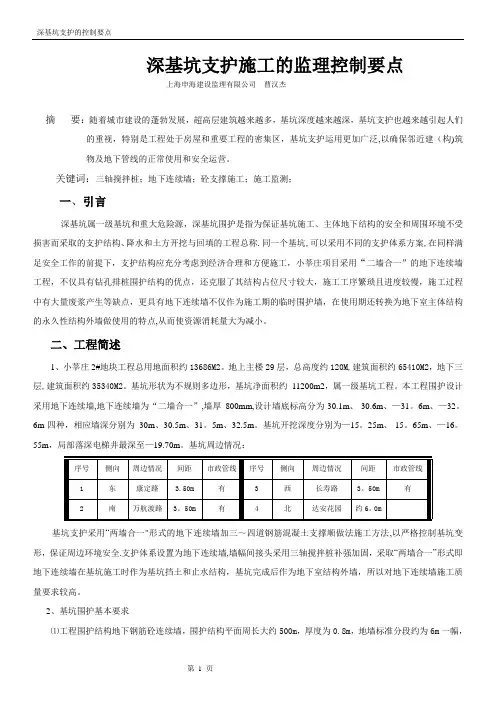

因此在监理过程中应经常检查桩体的搭接长度、水泥的用量、搅拌的均匀性和桩体的长度。
1、要十分重视地质勘察工作
监理工程师要认真阅读本工程的地质勘察报告,了解基坑所在地的地形、地貌和地质特点,分析可能导致边坡土体滑坡的各种因素,对影响边坡稳定性的关
键地段、重要地层和土质指标做到心中有数。
监理工程师在基坑土方开挖中还要经常对比现场的地质情况,与地质报告差异很大时要及时告知项目监理组和建设单位,由建设单位通知勘察和设计单位,查看是否需要调整方案。
2、设计方案必须经过专家技术论证
设计方案应由具备设计资质的基坑支护施工单位自行设计或施工单位委托具有基坑支护设计资质的设计单位设计,并要求聘请有丰富经验的专家对施工方案进行评审、论证,有效降低基坑支护的风险,防止意外事故的发生。
3、确保基坑支护的施工质量
深基坑支护质量重在事前和事中控制,一旦出现质量,事后纠正和补救比较困难。
因此,监理工程师应严格做到事前控制,必须严格把握好质量关,确保施工质量。
1)见证取样:对进场材料严格把关。
施工进场的水泥、钢筋必须进行见证取样和必要的试验,试验结果合格后施工单位方方可使用。
2)测量放线
监理工程师应及时核验水准点及坐标控制点的正确性和保护措施。
审查施工单位的水平及竖向施工放线是否正确。
开挖过程中监理工程师要随时对基坑开挖尺寸、水平标高和边坡坡度进行检查,随时注意基坑的变化。
3)试桩
在正式施工前,要求施工单位将搅拌机安装到位、调试好,并进行试桩,同时对施工单位记录好的桩号、桩长、喷浆情况及水灰比等数据及时进行检查,以便在后续施工中更好地加以监理、控制。
4)三轴搅拌桩搅拌速度和注浆控制
三轴搅拌桩在下沉和提升过程中要求施工单位严格控制下沉和提升速度,在桩底部分适当持续搅拌注浆,并做好每次成桩的原始记录,同时现场监理人员必须检查水泥的品种、标号、出厂强度报告、复试报告、水泥浆水灰比、掺量等内容,同时必须符合设计要求,并按要求见证取样,留足必要的试块。
在施工过程中进行旁站,对每根桩的下钻深度进行现场签字确认。
现场跟踪抽查水泥用量、泥浆拌制数量和提升时间,每个台班至少用比重计抽查三次水灰比,同时督促施工单位及时做好施工记录,经常抽查桩位的偏差、
搅拌深度和搅拌直径是否符合设计和规范要求。
要求施工单位严格控制搅拌桩部位土的含水量。
为了确保止水桩的质量,可采用以下措施:开沟集中抽水;尽量减少土中水的含量;放慢搅拌杆上升速度;延长喷浆时间;增加搅拌次数。
注意相互搭接的桩体必须连续施工。
5)H型钢加工和下插
监理工程师在施工过程中需经常检查H型钢焊接质量,焊缝必须为坡口满焊,插入水泥土部分须均匀涂刷减摩剂。
在起吊H型钢时用线锤校核垂直度,确保垂直度偏差在规范允许范围内。
型钢定位卡位置必须准确,将H型钢底部中心对正桩位中心并沿定位卡靠型钢自重徐徐垂直插入水泥土搅拌桩体内。
型钢插入过程中始终要用线锤跟踪控制H型钢垂直度。
型钢拔出后要求施工单位立即用6%~8%水泥浆液进行回填拔除后留下的缝隙,自然流入整个缝隙为止。
6)圈梁施工
钢筋绑扎之前,监理工程师应检查余桩桩头处理情况,圈梁混凝土浇筑过程中不宜留过多的施工缝,混凝土浇筑时,在圈梁上及时埋设沉降位移观测点,砼应连续浇筑。
牛腿混凝土浇筑之前监理工程师应检查预埋件埋设位置是否正确,防止偏位。
7)土方开挖要求
围护桩支撑系统须达到设计强度,试验报告合格,以及坑内水位降至基底1.5m以下方可开挖。
基本原则“先开挖对围护桩体位移较低的一侧土体,再开挖对围护桩体位移要求较高的一侧土体,开槽支撑,分层分段开挖,留土护壁,严禁超挖”的原则。
开挖过程中严格遵循“先撑后挖”的原则进行土方开挖,机械挖土应和围护桩间距有不小于20cm的空隙,挖斗不得碰撞围护桩、立柱和支撑。
严禁挖土机械任意碰撞水泥土桩,挖去桩体水泥土和露出型钢。
开挖过程中严禁超挖,开挖面的高差应控制在2m以内。
电梯井、集水井等局部落深区必须先挖至浅基坑标高,待大面积垫层浇筑完后才能向下开挖。
基坑开挖完成后,现场监理人员应提醒建设单位尽快组织勘察、设计、监理、施工等部门进行验槽,及早开始地下结构工程垫层的施工。
无垫层坑底最大暴露面积不得大于200㎡,暴露时间不得超过12小时,混凝土垫层需直接浇筑至围护桩内侧面。
8)注意地下水或水患的影响
水患无穷,很多支护事故都是水的影响造成的。
在基坑开挖过程中,土层滞水、砂土中的微承压水、裂隙水、承压水、管道漏水、地面漏水、雨水等处理不当,都会给边坡支护和周围建筑物管线带来危害。
在选择地下水的处理方式时,要根据工程地质和水文条件及周围环境,决定采取降水还是防渗措施,以免引起地面沉降,给周围建筑及管线造成破坏。
本工程采用了集水井进行降水,降水效果比较理想,没有出现流砂和管涌事故。
项目监理组在监理过程中主要采取了以下措施:
(1)、井点管在运输、装卸和堆放时波网不能破坏,下入井点孔前,进行逐根检查,保证滤网完好;
(2)、降水设备的管道部件和附件在组装前,进行检查,并要求施工单位进行清洗,妥善保管;
(3)、钻挖的井孔应垂直,深度符合要求,孔径上下一致;
(4)、滤管位置应按要求埋设,严禁将滤管插入土中;
(5)、灌填砂料前应把孔内泥浆稀释,灌填高度应满足要求,灌填量不得少于计算值的95%。
9)基坑工程监测
项目监理组要求监测施工单位编制监测方案,并进行报审,经总监理工程师批准同意后方可实施监测项目在基坑开挖前应测得初始值,各项监测的时间间隔可根据施工进程确定。
当变化超过有关标准或监测结束变化速率较大时,应加密观测次数;当有事故征兆时,应连续监测。
基坑开挖监测过程中,检测单位应根据设计要求提交阶段性监测结果报告,工程结束时应提交完整的监测报告。
10)加强对基坑的管理
支护完毕后,严禁施工单位在基坑周边附近堆放重物超载和基坑周边车辆来回跑动,以免造成基坑失稳事故,同时要求继续委托有资质的检测单位加强监测。
