工程索赔案例分析
- 格式:doc
- 大小:47.50 KB
- 文档页数:3

某山岭重丘区公路路基土、石方工程中, 承包商在协议中标明有软石旳地方未碰到软石,因此, 该施工段旳工期提前2个月。
但另一施工段在协议中没有标明有岩石旳地方碰到了较多旳次坚石, 使开挖工作变得困难, 工期因此迟延了5个月。
由于工期迟延, 使得施工不得不在雨季进行。
按一般公认原则计算, 影响工期2个月, 由于实际碰到旳地质条件比原合理估计旳复杂, 导致了实际生产率比原计划低得多, 折算影响工期3个月。
为此, 承包商预备提出索赔。
问: 该索赔计划有关索赔旳内容、理由、证据、告知等, 用文字简要阐明要点。

答: 1.索赔旳内容由于意外地质条件导致施工困难, 导致工期延长, 对应产生额外旳工程费用, 因此, 应包括费用索赔和工期索赔。
2.索赔旳理由施工中碰到协议中未标明旳较多坚石, 施工现场旳条件与本来旳勘察有很大差异, 超过协议提供旳条件, 属业主旳责任范围。
3.索赔旳证据(1)工程照片、施工记录、业主代表或监理工程师旳签证, 与地质变化有关旳协议文献(如标书、图纸设计底记录、变更指令等)。
(2)施工进度表、施工备忘录、会议记录或纪要, 以及以上多种记录汇报, 因此分析计算延误旳工期状况并证明期限可信度。
(3)与本领件有关旳人工报表、材料报表、机构设备报表, 用以分析计算多用了人工或延长工作时间, 增长了设备数量、种类或工作时间, 以及多用材料数量。
4、索赔旳文献重要包括: 索赔信、索赔汇报、详细计算书与证据。
5、索赔旳告知应在索赔事件发生后协议规定旳有效期内向业主或监理工程师提出索赔规定, 在发出告知后, 承包商应深入开展索赔旳取证工作, 以备规定深入补充索赔理由和证据。
索赔告知参照形式如下:索赔告知致业主代表或监理工程师:我方但愿你方对土方开挖中工程地质条件变化问题引起重视。
一、在协议文献标明有软石旳地方未碰到估计旳软石。
二、在协议文献中未标明有岩石旳地方碰到较多旳次坚石。
由于第一条, 我方实际工期提前。

第1篇一、引言建设工程项目的顺利进行,对于确保工程质量和施工进度具有重要意义。
然而,在工程实践中,由于各种原因,工期延误现象时有发生,给施工单位带来了巨大的经济损失。
本文将以一起典型的工期索赔案例为切入点,对相关法律问题进行分析,以期对类似案件的处理提供参考。
二、案例背景某市某房地产开发公司(以下简称“开发商”)与某建筑施工有限公司(以下简称“施工方”)签订了一份建设工程施工合同,约定由施工方承建一座住宅小区。
合同中明确规定了工程开工日期、竣工日期以及违约责任等内容。
然而,在施工过程中,由于设计变更、材料供应不及时、天气原因等因素,导致工程进度严重滞后。
施工方遂向开发商提出工期索赔,要求赔偿因其延误造成的经济损失。
三、法律分析1. 工期延误的原因认定根据《中华人民共和国合同法》第一百零七条规定,当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
在本案中,施工方主张工期延误是由于设计变更、材料供应不及时、天气原因等因素导致的,而开发商则认为施工方自身管理不善是延误的主要原因。
首先,关于设计变更。
根据《中华人民共和国建筑法》第四十三条规定,建设单位或者设计单位应当及时向施工单位提供设计文件、技术资料。
如果设计变更导致工期延误,责任应由建设单位或者设计单位承担。
在本案中,若设计变更确实存在,且未在合同约定的时间内完成,则开发商应承担相应的责任。
其次,关于材料供应。
根据《中华人民共和国合同法》第一百零九条规定,当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。
若材料供应不及时是由于开发商的原因,如未及时提供材料或者未按照约定支付材料款,则开发商应承担相应的责任。
再次,关于天气原因。
根据《中华人民共和国合同法》第一百一十一条规定,不可抗力是指不能预见、不能避免并不能克服的客观情况。
若工期延误是由于不可抗力因素,如自然灾害、战争等,则施工方可以免除违约责任。

【案例一】埃及建设部项目工期延误及其费用索赔。
中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万吊,总工程合同价为124898640埃磅。
在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。
据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。

1 .工期延误一览表(见表4)3•索赔费用计算⑴ 人员往来机票费。
因工期延误,为完成工程余额,5个项目共新来人员总数341人。
北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。
其计算公式为:人数X往返机票费二机票费索赔金额。
⑵ 保函延期费。
包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。
履约保函为合同额的5%中建公司向中国人民银行提供履约保函额度的25%£息抵押金,利息为18%下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额X无息抵押金(% X年息(% X延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费X海关税率(% X延期次数(次/年)⑶ 劳动证、居住证办理延期费用。
埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。
②居住证:新办费用为42埃磅,延期费用为42埃磅。
③各项目因工程延误,办理新来工作人员的劳动证、居住证费用损失的计算式为:新办证人数X〔新办理劳动证费用+(延期费用X延期次数)+ (新办理居住证费用X次数)〕=劳动证、居住证办理延期费用⑷ 拖欠工程款利息、合同期内的维修金利息,按合同完成工期结束时实际完成工程营业额的5%勺维修金额及工程延长天数计算。

国际工程索赔案例及索赔策略分析在国际工程承包中,承包商的索赔涉及经济、法律、商务、管理、工程技术、谈判技巧等方面的综合知识,更包括一系列的决策活动。
承包商应当重视并认清工程索赔的原则和程序,严格按照国际惯例采取有效方法来实施索赔,提高合同意识、风险意识和索赔意识。
本文通过典型案例,阐述国际工程项目实施过程中,开展索赔工作的注意事项和要点,供对外承包工程企业学习参考。
一、南亚某国工程索赔案例1、工程概况南亚某国的水电站工程,利用13km河段上的95m水头,修建拦河堰和引水隧洞发电站。
水电站装机3台,总装机容量6.9万kw,年平均发电量4.625亿度。
首部混凝土拦河堰长102m,高23.5m,蓄水量为625万立方米。
堰顶安装弧形闸门5扇,控制发电站进水口的水位。
当5扇闸门全部开启时,可宣泄洪水9100立方米/秒。
电站引水洞经过岩石复杂的山区,洞长7119m,直径6.4m,全部用钢筋混凝土衬砌。
在施工过程中,承包商遇到了极不利的地质条件。
在招标文件中,地质资料说明:6%的隧洞长度通过较好的A级岩石,55%的隧洞长度通过尚好的B级岩石,在恶劣状态的岩石(D.E.F级岩石)中的隧洞长度仅占隧洞全长的12%,其余27%隧洞长度上是处于中间强度的C级岩石。
事实上,通过开挖过程中的鉴定。
D级岩石占隧洞全长的46%,E级岩石段占22%,F级岩石段占15%,中间强度的C级岩石段占17%,根本没有遇到B级和A级岩石。
因此,在施工过程中出现塌方40余次,塌方量达340余立方米,喷混凝土支护面积达62486平方米,共用钢锚杆25689根。
水电站厂房位于陡峭山坡之脚,在施工过程中发现山体可能滑坡的重大威胁。
因此,出现了频繁的设计变更。
调压井旁山体开挖边坡的过程中,先后修改坡度6次,使其实际明挖工程量达到标书工程量表(BOQ)的322%。
厂房工程岩石开始中,修改边坡设计3次,增加工程量23000立方米。
虽然遇到了上述诸多严重困难,但在承包商联营体的周密组织管理下,采取了先进的施工技术,使整个水电站工程优质按期地建成,3台发电机组按计划满负荷地投入运行,获得了业主和世界银行专家团的高度赞扬。
【案例一】埃及建设部项目工期延误及其费用索赔。
中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万m2,总工程合同价为124898640埃磅。
在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。
据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。
1.工期延误一览表(见表4)表42.索赔项目和费用构成(见表5)3.索赔费用计算⑴人员往来机票费。
因工期延误,为完成工程余额,5个项目共新来人员总数341人。
北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。
其计算公式为:人数×往返机票费=机票费索赔金额。
⑵保函延期费。
包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。
履约保函为合同额的5%,中建公司向中国人民银行提供履约保函额度的25%无息抵押金,利息为18%,下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额×无息抵押金(%)×年息(%)×延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费×海关税率(%)×延期次数(次/年)⑶劳动证、居住证办理延期费用。
埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。
②居住证:新办费用为42埃磅,延期费用为42埃磅。

施工监理中的索赔案例分析施工监理是建设工程中至关重要的环节之一,其职责是确保施工过程符合相关法律法规、合同要求以及工程质量标准。
然而,在实际操作中,施工监理人员常常面临各种索赔案例,本文将分析几个施工监理中的索赔案例,以便更好地理解这一专业领域。
案例一:材料不符合标准造成索赔在某工程项目中,监理发现施工方使用的部分材料不符合合同规定的标准,该问题可能会对工程质量造成影响。
监理人员及时向业主提出异议,并要求施工方停止使用有问题的材料。
经进一步调查后,监理发现施工方未按照合同要求采购指定的材料,导致了问题的出现。
监理人员协助业主向施工方提出索赔要求,要求其承担材料更换以及额外工期带来的费用。
该案例中,监理人员的及时干预和调查分析,确保了工程质量,并为业主争取了合理的索赔。
案例二:质量验收不合格引发的索赔在另一个工程项目中,施工方完成了一部分工程,并提出质量验收申请。
然而,经过严格的验收,监理人员发现部分工程质量不符合合同和技术规范的要求,存在安全隐患。
监理人员及时向业主提交了不合格报告,并要求施工方整改。
施工方拒绝整改,并坚持要求验收通过。
面对施工方态度的坚决,监理人员根据合同规定,向业主解释了质量验收的重要性,并展示了相关验收标准。
监理人员还提出了索赔的建议,包括施工方重新整改和赔偿业主因质量问题而产生的额外费用。
该案例中,监理人员不仅坚守职责,确保工程质量符合要求,还为业主争取了利益。
案例三:施工方违反合同引起索赔在某施工项目中,施工方在施工过程中违反了合同约定,导致工程进度严重延误。
监理人员及时向业主汇报了该问题,并要求施工方加快工程进度以保证工程按时完工。
然而,施工方不予合作,拒绝采纳监理的建议。
监理人员根据合同条款,协助业主制定索赔方案,要求施工方为工期延误和滞纳金承担责任。
在该案例中,监理人员的专业知识和权威性,保护了业主的权益,并使施工方承担了相应的责任。
综上所述,施工监理中的索赔案例多种多样,从材料不符合标准到工期延误,监理人员的职责是及时发现和处理这些问题,并为业主争取合理的索赔。

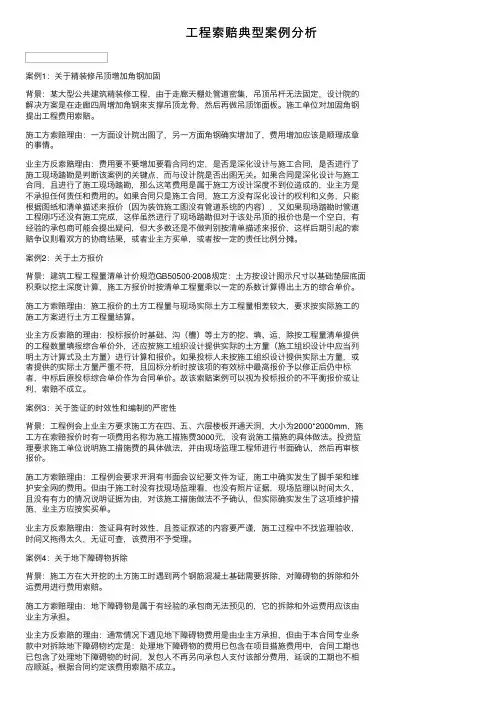

⼯程索赔典型案例分析案例1:关于精装修吊顶增加⾓钢加固背景:某⼤型公共建筑精装修⼯程,由于⾛廊天棚处管道密集,吊顶吊杆⽆法固定,设计院的解决⽅案是在⾛廊四周增加⾓钢来⽀撑吊顶龙⾻,然后再做吊顶饰⾯板。
施⼯单位对加固⾓钢提出⼯程费⽤索赔。
施⼯⽅索赔理由:⼀⽅⾯设计院出图了,另⼀⽅⾯⾓钢确实增加了,费⽤增加应该是顺理成章的事情。
业主⽅反索赔理由:费⽤要不要增加要看合同约定,是否是深化设计与施⼯合同,是否进⾏了施⼯现场踏勘是判断该案例的关键点,⽽与设计院是否出图⽆关。
如果合同是深化设计与施⼯合同,且进⾏了施⼯现场踏勘,那么这笔费⽤是属于施⼯⽅设计深度不到位造成的,业主⽅是不承担任何责任和费⽤的。
如果合同只是施⼯合同,施⼯⽅没有深化设计的权利和义务,只能根据图纸和清单描述来报价(因为装饰施⼯图没有管道系统的内容),⼜如果现场踏勘时管道⼯程刚巧还没有施⼯完成,这样虽然进⾏了现场踏勘但对于该处吊顶的报价也是⼀个空⽩,有经验的承包商可能会提出疑问,但⼤多数还是不做判别按清单描述来报价,这样后期引起的索赔争议则看双⽅的协商结果,或者业主⽅买单,或者按⼀定的责任⽐例分摊。
案例2:关于⼟⽅报价背景:建筑⼯程⼯程量清单计价规范GB50500-2008规定:⼟⽅按设计图⽰尺⼨以基础垫层底⾯积乘以挖⼟深度计算,施⼯⽅报价时按清单⼯程量乘以⼀定的系数计算得出⼟⽅的综合单价。
施⼯⽅索赔理由:施⼯报价的⼟⽅⼯程量与现场实际⼟⽅⼯程量相差较⼤,要求按实际施⼯的施⼯⽅案进⾏⼟⽅⼯程量结算。
业主⽅反索赔的理由:投标报价时基础、沟(槽)等⼟⽅的挖、填、运,除按⼯程量清单提供的⼯程数量填报综合单价外,还应按施⼯组织设计提供实际的⼟⽅量(施⼯组织设计中应当列明⼟⽅计算式及⼟⽅量)进⾏计算和报价。
如果投标⼈未按施⼯组织设计提供实际⼟⽅量,或者提供的实际⼟⽅量严重不符,且回标分析时按该项的有效标中最⾼报价予以修正后仍中标者,中标后原投标综合单价作为合同单价。
施工索赔案例分析【案例一】背景:某施工单位根据领取的某2000平方米两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。
该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定总价合同。
合同工期为8个月。
甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。
乙方亦口头答应。
工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。
两个月后,返工完毕。
结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金.乙方认为临时停工是甲方要求的。
乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方.甲方则认为临时停工和不顺延工期是当时乙方答应的。
乙方应履行承诺,承担违约责任.问题:1.该工程采用固定总价合同是否合适?2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理?答案:问题1:答:因为固定总价合同适用于施工条件明确、工程量能够较准确计算、工期较短、技术不太复杂、合同总价较低且风险不大的项目。
该工程基本符合这些条件,故采用固定总价合同是合适的。
问题2:答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。
若在应急情况下,可采取口头形式,但事后应予以书面形式确认。
否则,在合同双方对合同变更内容有争议时,因口头形式协议无法举证,只能以书面协议约定的内容为准。
本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥.在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。
在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。
乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期内,仍享有要求甲方承担违约责任的权利。

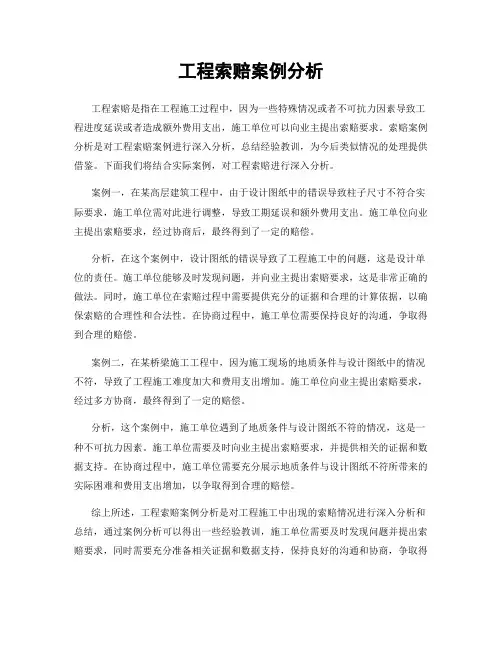

工程索赔案例分析工程索赔是指在工程施工过程中,因为一些特殊情况或者不可抗力因素导致工程进度延误或者造成额外费用支出,施工单位可以向业主提出索赔要求。
索赔案例分析是对工程索赔案例进行深入分析,总结经验教训,为今后类似情况的处理提供借鉴。
下面我们将结合实际案例,对工程索赔进行深入分析。
案例一,在某高层建筑工程中,由于设计图纸中的错误导致柱子尺寸不符合实际要求,施工单位需对此进行调整,导致工期延误和额外费用支出。
施工单位向业主提出索赔要求,经过协商后,最终得到了一定的赔偿。
分析,在这个案例中,设计图纸的错误导致了工程施工中的问题,这是设计单位的责任。
施工单位能够及时发现问题,并向业主提出索赔要求,这是非常正确的做法。
同时,施工单位在索赔过程中需要提供充分的证据和合理的计算依据,以确保索赔的合理性和合法性。
在协商过程中,施工单位需要保持良好的沟通,争取得到合理的赔偿。
案例二,在某桥梁施工工程中,因为施工现场的地质条件与设计图纸中的情况不符,导致了工程施工难度加大和费用支出增加。
施工单位向业主提出索赔要求,经过多方协商,最终得到了一定的赔偿。
分析,这个案例中,施工单位遇到了地质条件与设计图纸不符的情况,这是一种不可抗力因素。
施工单位需要及时向业主提出索赔要求,并提供相关的证据和数据支持。
在协商过程中,施工单位需要充分展示地质条件与设计图纸不符所带来的实际困难和费用支出增加,以争取得到合理的赔偿。
综上所述,工程索赔案例分析是对工程施工中出现的索赔情况进行深入分析和总结,通过案例分析可以得出一些经验教训,施工单位需要及时发现问题并提出索赔要求,同时需要充分准备相关证据和数据支持,保持良好的沟通和协商,争取得到合理的赔偿。
希望今后在工程施工中能够避免类似情况的发生,确保工程施工的顺利进行。
通过以上案例分析,我们可以看到在工程索赔中,施工单位需要保持敏锐的观察力和良好的沟通能力,及时发现问题并提出索赔要求,并通过合理的数据和证据支持,争取得到合理的赔偿。

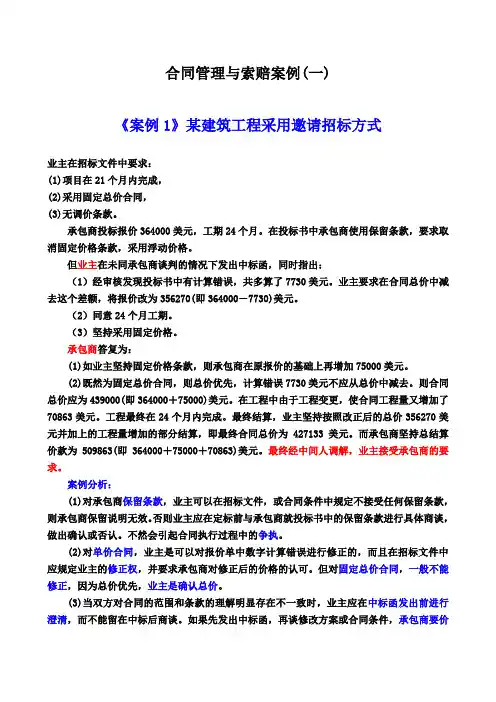

合同管理与索赔案例(一)《案例1》某建筑工程采用邀请招标方式业主在招标文件中要求:(1)项目在21个月内完成,(2)采用固定总价合同,(3)无调价条款。
承包商投标报价364000美元,工期24个月。
在投标书中承包商使用保留条款,要求取消固定价格条款,采用浮动价格。
但业主在未同承包商谈判的情况下发出中标函,同时指出:(1)经审核发现投标书中有计算错误,共多算了7730美元。
业主要求在合同总价中减去这个差额,将报价改为356270(即364000-7730)美元。
(2)同意24个月工期。
(3)坚持采用固定价格。
承包商答复为:(1)如业主坚持固定价格条款,则承包商在原报价的基础上再增加75000美元。
(2)既然为固定总价合同,则总价优先,计算错误7730美元不应从总价中减去。
则合同总价应为439000(即364000+75000)美元。
在工程中由于工程变更,使合同工程量又增加了70863美元。
工程最终在24个月内完成。
最终结算,业主坚持按照改正后的总价356270美元并加上的工程量增加的部分结算,即最终合同总价为427133美元。
而承包商坚持总结算价款为509863(即364000+75000+70863)美元。
最终经中间人调解,业主接受承包商的要求。
案例分析:(1)对承包商保留条款,业主可以在招标文件,或合同条件中规定不接受任何保留条款,则承包商保留说明无效。
否则业主应在定标前与承包商就投标书中的保留条款进行具体商谈,做出确认或否认。
不然会引起合同执行过程中的争执。
(2)对单价合同,业主是可以对报价单中数字计算错误进行修正的,而且在招标文件中应规定业主的修正权,并要求承包商对修正后的价格的认可。
但对固定总价合同,一般不能修正,因为总价优先,业主是确认总价。
(3)当双方对合同的范围和条款的理解明显存在不一致时,业主应在中标函发出前进行澄清,而不能留在中标后商谈。
如果先发出中标函,再谈修改方案或合同条件,承包商要价就会较高,业主十分被动。

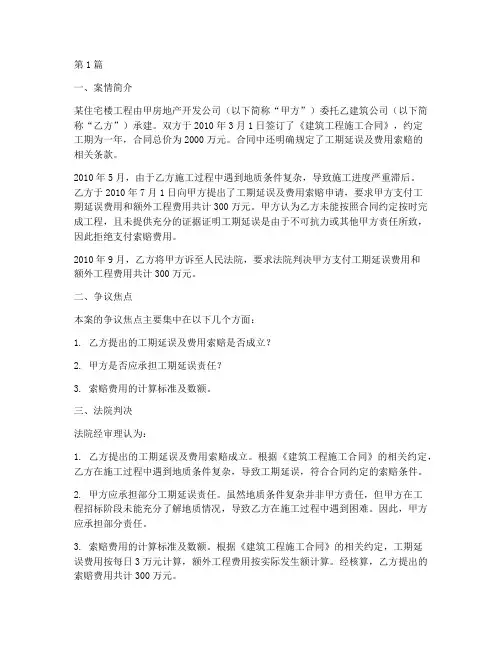

第1篇一、案情简介某住宅楼工程由甲房地产开发公司(以下简称“甲方”)委托乙建筑公司(以下简称“乙方”)承建。
双方于2010年3月1日签订了《建筑工程施工合同》,约定工期为一年,合同总价为2000万元。
合同中还明确规定了工期延误及费用索赔的相关条款。
2010年5月,由于乙方施工过程中遇到地质条件复杂,导致施工进度严重滞后。
乙方于2010年7月1日向甲方提出了工期延误及费用索赔申请,要求甲方支付工期延误费用和额外工程费用共计300万元。
甲方认为乙方未能按照合同约定按时完成工程,且未提供充分的证据证明工期延误是由于不可抗力或其他甲方责任所致,因此拒绝支付索赔费用。
2010年9月,乙方将甲方诉至人民法院,要求法院判决甲方支付工期延误费用和额外工程费用共计300万元。
二、争议焦点本案的争议焦点主要集中在以下几个方面:1. 乙方提出的工期延误及费用索赔是否成立?2. 甲方是否应承担工期延误责任?3. 索赔费用的计算标准及数额。
三、法院判决法院经审理认为:1. 乙方提出的工期延误及费用索赔成立。
根据《建筑工程施工合同》的相关约定,乙方在施工过程中遇到地质条件复杂,导致工期延误,符合合同约定的索赔条件。
2. 甲方应承担部分工期延误责任。
虽然地质条件复杂并非甲方责任,但甲方在工程招标阶段未能充分了解地质情况,导致乙方在施工过程中遇到困难。
因此,甲方应承担部分责任。
3. 索赔费用的计算标准及数额。
根据《建筑工程施工合同》的相关约定,工期延误费用按每日3万元计算,额外工程费用按实际发生额计算。
经核算,乙方提出的索赔费用共计300万元。
综上,法院判决甲方支付乙方工期延误费用和额外工程费用共计300万元。
四、案例分析本案涉及工程索赔法律问题,以下是本案涉及的法律要点:1. 工期延误及费用索赔的成立条件。
根据《建筑工程施工合同》的相关约定,工期延误及费用索赔需满足以下条件:①合同中有明确的工期延误及费用索赔条款;②工期延误是由于不可抗力、甲方责任或其他合同约定原因所致;③乙方已按照合同约定履行了通知义务。
第1篇一、案例背景某工程项目建设单位为我国某大型建筑企业,项目总金额为10亿元人民币。
该项目位于我国某城市,占地面积为1000亩,总建筑面积为200万平方米。
该项目建设单位与施工单位签订了施工合同,约定施工工期为3年。
在施工过程中,由于多种原因导致工程延期,施工单位向建设单位提出索赔。
二、索赔原因及依据1. 索赔原因(1)不可抗力因素:在工程实施过程中,由于自然灾害(如地震、洪水等)导致施工中断,影响了工程进度。
(2)设计变更:在工程实施过程中,由于设计变更导致工程量增加,增加了施工难度和成本。
(3)工程地质条件变化:在工程实施过程中,发现工程地质条件与原设计不符,导致施工难度加大,增加了施工成本。
2. 索赔依据(1)合同约定:根据《建设工程施工合同》第15条规定,因不可抗力因素导致工程延期,承包人有权要求工期顺延和费用补偿。
(2)相关法律法规:《中华人民共和国合同法》第94条规定,因不可抗力因素导致合同无法履行的,当事人可以解除合同或者部分解除合同,并要求对方承担相应的损失。
(3)行业标准:《建筑工程施工质量验收统一标准》第8.1.2条规定,因不可抗力因素导致工程延期,承包人有权要求工期顺延和费用补偿。
三、索赔计算及处理1. 索赔计算(1)不可抗力因素:根据合同约定,因自然灾害导致工程延期,施工单位可索赔工期顺延30天,费用补偿50万元。
(2)设计变更:根据合同约定,因设计变更导致工程量增加,施工单位可索赔工期顺延60天,费用补偿200万元。
(3)工程地质条件变化:根据合同约定,因工程地质条件变化导致施工难度加大,施工单位可索赔工期顺延45天,费用补偿150万元。
2. 索赔处理(1)工期顺延:经双方协商,施工单位可顺延工期165天。
(2)费用补偿:经双方协商,建设单位同意支付施工单位索赔费用500万元。
四、案例总结本案例中,施工单位在工程实施过程中遇到多种索赔原因,依据相关法律法规和合同约定,成功索赔工期和费用。
第1篇一、案例背景某建筑工程施工合同纠纷案,涉及甲乙双方在建筑工程施工过程中产生的索赔纠纷。
甲乙双方于2017年签订了一份建筑工程施工合同,约定由乙方负责某地的住宅小区的建设施工。
合同总价款为5000万元,工期为两年。
合同约定,若因甲方原因导致工程延期,甲方应承担相应的违约责任;若因乙方原因导致工程延期,乙方应承担相应的违约责任。
然而,在工程实施过程中,由于甲方未能按照合同约定及时提供施工场地和部分材料,导致乙方施工进度严重滞后。
乙方遂向甲方提出索赔,要求甲方支付相应的工程延期损失。
双方协商未果,乙方遂向人民法院提起诉讼。
二、争议焦点本案的争议焦点主要集中在以下几个方面:1. 甲方是否构成违约?2. 乙方提出的索赔金额是否合理?3. 乙方是否应承担一定的责任?三、案例分析1. 甲方是否构成违约根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
”在本案中,甲方未能按照合同约定及时提供施工场地和部分材料,导致乙方施工进度严重滞后。
因此,甲方构成违约。
2. 乙方提出的索赔金额是否合理根据《中华人民共和国合同法》第一百一十四条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,给对方造成损失的,损失赔偿额应当相当于因违约所造成的损失,包括合同履行后可以获得的利益,但不得超过违反合同一方订立合同时预见到或者应当预见到的因违反合同可能造成的损失。
”在本案中,乙方因甲方违约导致工程延期,给乙方造成了实际损失。
乙方提出的索赔金额主要包括:(1)工期延误损失:根据合同约定,工期延误损失按每天10万元计算,共计600万元。
(2)材料损失:因甲方未能及时提供部分材料,导致乙方额外采购材料,损失共计100万元。
(3)设备折旧损失:因工程延期,乙方设备闲置,损失共计50万元。
综上所述,乙方提出的索赔金额共计750万元。
建设工程施工索赔案例分析与经验总结引言
建设工程施工索赔是指在建设工程合同中,施工单位因业主、监理、设计单位等原因产生的额外费用或损失的要求。
施工索赔是建设工程项目中常见的纠纷之一,对施工单位和业主来说都是一个严峻的挑战。
本文将通过分析一些典型的建设工程施工索赔案例,总结出解决施工索赔问题的经验。
案例分析
案例一:变更设计导致施工索赔
在某建筑工程项目中,设计单位在施工过程中多次提出变更设计要求,导致施工单位需停工进行相应的调整和改动。
施工单位认为这些变更设计属于业主的责任,向业主提出了施工索赔的要求。
案例二:违约索赔
在某市政工程项目中,业主对施工单位提出违约索赔的要求。
业主认为施工单位没有按照合同约定的工期完成工程,并且出现了材料质量不合格等问题。
施工单位则认为业主在工程建设过程中频繁变更要求,导致施工进度延误。
经验总结
结论
建设工程施工索赔案例分析是施工单位解决施工索赔问题中的重要方法之一。
通过总结案例分析的经验,施工单位可以更好地应对施工索赔的挑战,并取得自身权益的最大化。
所以,施工单位在面临施工索赔问题时,应及时积累和总结相关经验,不断提高自身应对施工索赔问题的能力和水平。
工程索赔真实案例范本案例一:不按合同履约导致索赔客户A与承包商B签订了一份建筑工程合同,约定了工程的具体规模、工期、质量标准以及报酬方式等等。
然而,在施工过程中,承包商B没有按照合同的约定履行合同义务,导致工程进展缓慢、质量问题频发,并且没有按照合同约定的时间及质量标准完成工程。
客户A对承包商B的不履约行为感到愤怒并决定采取法律手段进行索赔。
他首先收集了相关证据,例如合同、付款凭证、纠纷的书面记录等等,以证明承包商B的不履约行为。
随后,客户A找到了一位律师,将案情向律师详细介绍,并将收集到的证据交给律师进行评估。
律师分析了相关法律法规,提醒客户A关于工程索赔的权利和义务,并提供了法律解释和建议。
律师和客户A共同制定了索赔策略,包括向承包商B发送索赔通知书,要求其按照合同约定,补偿客户A因为不履约行为而遭受的经济损失。
如果承包商B拒绝履行,客户A和律师将考虑进一步采取法律行动。
最终,承包商B在律师的威慑下同意履行合同义务,并且支付了客户A因为不履约行为而遭受的经济损失。
案例二:施工质量问题导致索赔客户C委托承包商D进行建造一座办公楼的工程。
然而,在验收过程中,客户C发现建筑的一些严重质量问题,例如墙面开裂、管道渗漏等。
客户C立即联系承包商D,要求解决这些质量问题,并且提出了索赔要求,要求承包商D承担修复费用和延误赔偿。
然而,承包商D拒绝履行合同约定的修复义务,并声明这些问题是由于客户C的使用不当所引起的,因此不负责任。
客户C决定求助于律师。
律师要求客户C提供与质量问题相关的证据,例如照片、验收报告等。
律师评估了合同约定的责任分配和索赔条款,并发现承包商D确实存在违约行为。
律师与客户C协商,建议向承包商D发出正式索赔通知,并威胁采取法律行动。
承包商D在收到索赔通知后,重新考虑了态度,并认识到质量问题确实是他们施工不当造成的。
他们同意承担修复费用和延误赔偿,并进行了抱歉。
客户C和承包商D通过双方律师的协商最终达成和解,并签署了协议。
一、案例背景某工程项目位于我国南方某城市,由A公司承建,合同金额为1.2亿元人民币。
工程合同约定,工期为24个月,自合同签订之日起计算。
该工程包括住宅楼、商业楼、地下车库等配套设施。
在工程实施过程中,由于多种原因,导致工程进度延误,成本增加,A公司遂向业主B公司提出索赔申请。
二、索赔原因及事实1. 不可抗力因素在工程实施过程中,由于连续降雨,导致施工现场积水严重,影响了工程进度。
根据工程合同,不可抗力事件是指合同签订后发生的、非合同双方所能预见、无法避免并且无法克服的客观情况。
经查证,此次连续降雨属于不可抗力事件。
2. 设计变更在工程实施过程中,由于业主B公司对设计方案进行了多次变更,导致施工图修改频繁,增加了施工难度和成本。
根据工程合同,设计变更由业主负责,并承担相应的费用。
3. 施工条件变化在工程初期,施工现场周边环境复杂,地下管线密集,导致施工难度加大。
在施工过程中,发现地下管线布局与设计图纸不符,需要重新调整施工方案。
这些变化均导致了工程进度的延误和成本的增加。
三、索赔计算1. 工期延误索赔根据工程合同,工期延误索赔按照实际延误的天数和合同约定的每日索赔金额计算。
经核算,实际延误工期为120天,每日索赔金额为1万元,共计120万元。
2. 成本增加索赔成本增加主要包括人工费、材料费、机械使用费等。
经核算,由于不可抗力因素、设计变更和施工条件变化等原因,导致成本增加共计200万元。
3. 利润损失索赔根据工程合同,由于工期延误和成本增加,导致A公司利润损失。
经核算,利润损失为100万元。
综上所述,A公司向B公司提出的索赔总额为420万元。
四、索赔处理1. 协商解决A公司向B公司提交了索赔申请,并提供了相关证据。
B公司对A公司的索赔申请进行了审核,认为索赔原因合理,索赔金额基本符合实际情况。
双方经过协商,最终达成一致意见,B公司同意支付A公司索赔金额420万元。
2. 法律途径解决在协商过程中,若双方无法达成一致意见,A公司可依法向人民法院提起诉讼,要求B公司支付索赔金额。
常见工程索赔案例分析及应对工程索赔是指在工程项目进行过程中,因为合同履行、设计、施工等方面存在问题,导致工程发生损失或者造成额外费用,施工方或者工程承包商向业主提出索赔要求的行为。
在实际操作中,工程索赔案例非常普遍,主要原因包括合同设计不周、施工方案不合理、工期压力等。
下面将分析几个常见的工程索赔案例,并提出相关的应对策略。
1.变更设计索赔案例:在工程项目进行过程中,业主可能会对原设计提出修改要求。
施工方必须根据业主的要求重新设计,并按照新的设计要求进行施工。
变更设计会增加工程成本和施工工期。
施工方可以提出变更设计索赔要求,要求业主支付额外费用和赔偿因工期延误导致的经济损失。
施工方应对策略:事先与业主明确合同条款,在合同中约定变更设计的程序、费用和赔偿责任。
在施工过程中及时记录变更要求并与业主沟通。
在索赔时提供充分的证据支持,如变更设计要求书、价格估算报告等。
2.工程延期索赔案例:工程项目可能会受到各种原因的干扰和延误,如天气原因、设备故障、施工方人力不足等。
工程延期会导致施工方面临额外的经济损失,如人工费用、设备租赁费用、固定成本等。
施工方可以提出工程延期索赔要求,要求业主赔偿相关损失。
施工方应对策略:事先进行风险评估,合理设定工期,并在合同中明确约定相关责任和索赔事宜。
及时记录和报告工程延期的原因,并与业主进行沟通,寻求共同解决方案。
在索赔时提供充分的证据支持,如延期通知书、工时记录、相关费用单据等。
3.施工质量索赔案例:在施工过程中,可能会出现质量问题,如构件开裂、漏水等。
业主有权要求施工方修复或更换有问题的构件,并追究施工方的责任。
施工方可以提出施工质量索赔要求,要求业主支付修复和赔偿相关费用。
施工方应对策略:在施工前进行充分的设计论证,选择质量可靠的材料和施工方法。
合同中明确约定相关质量标准和检测要求。
及时进行施工质量检查,并与业主沟通,解决质量问题。
在索赔时提供充分的证据支持,如施工质量检查报告、照片等。
工程索赔案例分析1、某工程施工单位在吊装屋架时,由于施工单位原因,一榀屋架掉落,建设单位要求对该屋架检测,经检测该屋架仍可使用,请问发生的检测费应由谁承担?答:建设部发布的《建设工程施工合同(示范文本)》中关于安全施工的内容有如下条款:“承包人按工程质量、安全及消防管理有关规定组织施工,采取严格的安全防护措施,承担由于自身的安全措施不力造成事故的责任和因此发生的费用。
”因此,如果屋架损坏,进行修复或重新购置及由此发生的其它费用由承包人承担。
而如果要对掉落的屋架进行使用,则对其进行的检测是必要和必须的,因为此时该产品有可能已成为不合格产品。
而《建设工程施工合同(示范文本)》中关于材料设备供应有如下条款:“承包人根据专用条款的约定及设计和有关标准要求采购工程需要的材料设备,并提供产品合格证明。
”此时,对屋架进行的质量检测应被视为承包人对其采购的材料设备提供产品合格证明的一种行为(或措施)。
因此,现场工程师有权对工程材料提出检验,如合格则二次发生的检验费应由业主承担,如不合格则由承包方承担。
但是从该案例看,施工方存在重大失误,导致屋架存在质量隐患,工程师有权对该构件提出二次检验,发生的检验费不论合格与否都应由承包方承担,承办单位不能进行索赔。
2、工程是一个厂区60万平方场地平整项目,当时按邀请招标,无设计图无具体工程量,采用清单计价单价包干承包,并订立了施工合同。
问题:我方施工合同仅提出单价包干,单价固定,工程量不定,但无包干范围说明,未提措施费税金等项目(明显与当地省建设厅的文件要求不符)。
且当时投标文件所列的清单单价为人机材管理费税金包干,因为没具体工程量所以没做措施费税金,现建设单位要求按单价包干结算无税费,我方要求税费,涉及金额XXX万元。
我方考虑中解决办法:A:参照相关清单计价规范及我方投标文件提出增加税费是否可行B:参照相关索赔规范的做法,对甲方提出的结算书提出异议,双方协商,如无效则争取当地造价咨询公司出具书面鉴定报告,是否可行?答:施工方投标文件提出增加税费不可行,因为既然“当时投标文件所列的清单单价为人机材管理费税金包干”就说明单价是完全单价,是取完税的单价,所以没有调整的可能,即使找造价咨询公司,也要遵从合同约定。
建设工程监理案例分析
(论文)
题目:工程索赔案例分析
系别:工程造价
班级:1118341
学号:*********
学生姓名:***
指导老师:***
2014年6月3日
工程索赔案例分析
摘要:索赔是项目管理过程中的一个重要内容,合同双方正确理解和对待索赔,是工程项目顺利进行的保证。
本文主要介绍了工期索赔和费用索赔的处理原则及计算方法,并通过一个案例分析将这些内容反映出来。
关键词:工期索赔、费用索赔、案例分析
索赔,顾名思义是索取补偿,就是作为合法的所有者,根据自己的权利提出对某一有关资格、财产、金钱等方面的要求。
建设工程施工合同索赔指承包方由于非自身原因发生合同规定之外的额外工作或损失所要求进行的费用和时间的补偿。
也就是说,凡是超过原合同规定的行为给承包商带来的损失,无论是时间上还是经济上,只要承包商认为不能获得从原合同规定的应支付的额外开支,应该得到时间和金钱上的补偿,均有权向业主提出索赔。
因此,索赔是一种正当的权利要求,是应该争取得到的合理偿付。
1、工期索赔的处理原则及计算方法
1.1工期索赔的处理原则
在实际施工过程中,工期拖期很少是只由一方造成的,往往是两、三种原因同时发生(或相互作用)而形成的,故称为"共同延误"。
在这种情况下,要具体分析哪一种情况延误是有效的,应依据以下原则:
(1)首先判断造成拖期的哪一种原因是最先发生的,即确定"初始延误"者,它应对工程拖期负责。
在初始延误发生作用期间,其他并发的延误者不承担拖期责任。
(2)如果初始延误者是业主,则在业主造成的延误期内,承包商既可得到工期延长,又可得到经济补偿。
(3)如果初始延误者是客观原因,则在客观因素发生影响的时间段内,承包商可以得到工期延长,但很难得到费用补偿。
1.2工期索赔的计算方法
工期索赔一般采用分析法进行计算,主要依据合同规定的总工期计划、进度计划,以及双方共同认可的对工期修改文件、调整计划和受干扰后实际工程进度记录,如施工日记、工程进度表等。
2、费用索赔的处理原则及计算方法
2.1费用索赔的处理原则
在确定赔偿金额时,应遵循下述两个原则:所有赔偿金额都应该是施工单位为履行合同所必须支出的费用;按此金额赔偿后,应使施工单位恢复到未发生事件前的财务状况。
即施工单位不致因索赔事件而遭受任何损失,但也不得因索赔事件而获得额外收益。
从上述原则可以看出,索赔金额是用于赔偿施工单位因索赔事件而受到的实际损失,而不考虑利润。
所以索赔金额计算的基础是成本,即用索赔事件影响所发生的成本减去事件影响前所应有的成本,其差值即为赔偿金额。
2.2费用索赔的计算方法
2.2.1修正费用法
修正的内容主要有:一是计算索赔金额的时期仅限于受事件影响的时段,而不是整个工期;二是只计算在该时段内受影响项目的费用,而不是全部工作项目的费用;三是不直接采用原合同报价,而是采用在该时段内如未受事件影响而完成该项目的合理费用。
根据上述修正,可比较合理地计算出因索赔事件影响而实际增加的费用。
2.2.2实际费用法
实际费用法又称分项法,即根据索赔事件所造成的损失或成本增加,按费用项目逐项进
行分析、计算索赔金额的方法。
这种方法比较复杂,但能客观地反映施工单位的实际损失,比较合理,易于被当事人接受,在国际工程中被广泛采用。
下面分析和探讨一个索赔案例,案情摘要如下:
某建筑公司于2003年3月8日与某建设单位签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。
该建筑公司编制的施工方案和进度计划已获监理工程师批准。
合同规定由于建设单位责任造成施工窝工时,窝工费用按原人工费、机械台班费60%计算。
根据双方商定,人工费定额为30元/工日,机械台班费为1000元/台班。
建筑公司在履行施工合同的过程中发生以下事件:
事件一:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。
为此业主以书面形式通知施工单位停工10天,窝工费用合计为3000元。
事件二:2003年5月18日下罕见大暴雨,一直到5月21日开始施工,造成20名工人窝工。
事件三:5月27日困租赁的挖掘机大修,挖掘工作停工2天,造成人员窝工10个工日。
事件四:5月29日因外部供电故障,使工期延误2天造成共计20人和2台班施工机械窝工。
事件五:在施工过程中,发现因业主提供的图纸存在问题,故停工3天进行设计变更,造成窝工60个工日,机械窝工9个台班。
分析:工期延误和费用增加的承担责任划分:
事件一:应由建设单位承担延误的工期和增加的费用,是因建设单位造成的施工临时中断,从而导致承包商的工期延误和费用的增加。
建设单位应补偿承包单位工期10天,费用3000元。
事件二:工期延误3天应由建设单位承担,造成20人窝工的费用应由承包单位承担。
因罕见大暴雨,按合同约定属不可抗力。
建设单位应补偿承包单位的工期3天。
事件三:应由承包单位承担由此造成的工期延误和增加费用。
该事件的发生原因属承包商自身的责任。
事件四:应由建设单位承担责任。
建设单位应补偿承包单位工期2天,费用20×30×60%+1000×2×60%=1560元
事件五:应由建设单位承担工期的延误和费用增加的责任。
施工图纸是由建设单位提供的,停工待图属于建设单位应承担的责任。
建设单位应补偿承包单位工期3天,费用60×30×60%+1000×9×60%=6480元
总计:工期补偿18天,费用补偿11040元。
从以上案例分析我们可以大致地了解工期延误和费用增加的承担责任该如何划分以及工期索赔和费用索赔的计算方法。
这是监理工程师处理索赔所需了解的最基本的知识,当然,除此之外还有处理索赔的程序、方法等,在此我就不一一多讲。
总之,工程索赔是工程建设中很容易发生的合同事件,也很容易引起合同纠纷,所以我们应该给与它足够的重视,不断更新知识,参照国际惯例,遵循诚实信用原则,积极开展索赔工作。
参考文献:
(1)叶珺工程施工索赔案例分析[J].山西:建筑建设经济.2006(21)
(2)成虎徐崇禄建设工程施工合同管理与索赔[M].北京:企业管理出版社,2004.
(3)梁华彪工程施工索赔[M].北京:中国建筑工业出版社,1996。
