主水泵制造设备监造实施细则
- 格式:docx
- 大小:33.44 KB
- 文档页数:24
XX泵站项目监理细则XXXX水利水电设备监理中心2013年8月目录1.设备制造监理范围2. 设备制造监理的工作内容3.设备制造监理的方法和措施4. 设备制造质量控制点及见证方式5. 设备制造监理表格及使用说明设备制造监理细则1.设备制造监理范围1.1设备制造准备条件监理:制造商生产管理及技术条件、设备的分包与外协、设备的材料准备及元器件的采购等。
1.2设备制造零部件加工监理:设备制造过程中零部件加工及检测等。
1.3设备装配调试监理:设备组装、调试、出厂试验等。
1.4设备包装及库存监理:设备运输前包装及临时存放。
2.设备制造监理的工作内容2.1审核制造厂商的技术条件、设备制造项目组织及人员配置;2.2审核厂商的生产方案、生产进度计划、成本计划和质量管理体系;2.3协助业主组织设计单位和制造厂商与业主会审设备制造图纸及技术资料;2.4审查制造厂商的制造工艺;2.5检查设备制造所用材料和部件的规格、质量及检测报告;2.6检查设备制造阶段的加工机械、加工工艺、检测工具、生产流程等;2.7跟踪检查设备各主要部件和关键部件的生产过程,特别是对特殊过程进行监控。
2.8对零部件加工过程中出现的技术、工艺和质量等方面的问题提出整改意见;2.9参与检验并验收设备成品零部件的技术指标、质量指标、尺寸规格及数量等,并对合格零部件的验收报告收签。
2.10检查水泵装配条件、工器具及设备装配的技术路线,跟踪设备的装配过程,对设备装配中的技术、工艺等问题提出整改意见。
2.11检测设备的静态技术指标和试车运行的动态技术性能,参与设备出厂试验,并对合格设备的验收报告会签。
2.12,对设备起运前的包装条件及存放条件进行检查跟踪。
3.设备制造监理的方法和措施3.1设备制造过程的质量控制目标3.1.1原辅材料进厂质量控制目标:设备所用原辅材料的物理化学性能符合国家相关材料标准及设备工程设计文件的特殊要求。
3.1.2元器件及外购部件进厂质量控制目标:设备所用外购元器件及零部件的性能符合设备工程设计文件及国家相关标准、规范的要求,且不低于承包商投标书承诺的技术性能。

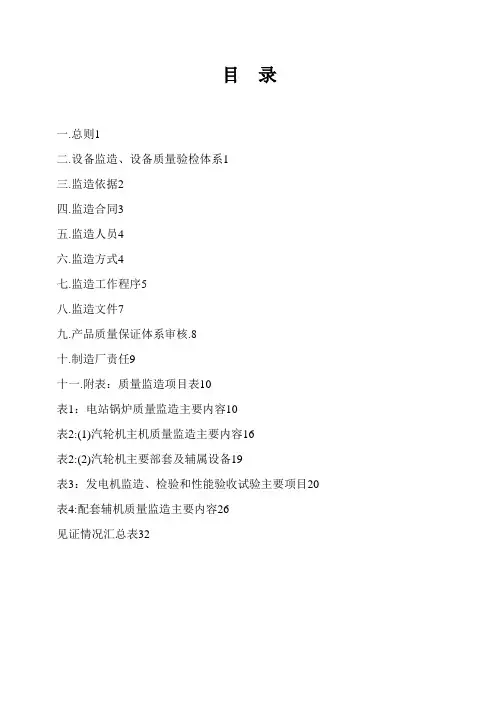

目录一.总则 (1)二.设备监造、设备质量验检体系 (1)三.监造依据 (2)四.监造合同 (3)五.监造人员 (4)六.监造方式 (4)七.监造工作程序 (5)八.监造文件 (8)九.产品质量保证体系审核。
(8)十.制造厂责任 (9)十一.附表:质量监造项目表 (10)表1:电站锅炉质量监造主要内容 (11)表2:(1)汽轮机主机质量监造主要内容 (16)表2:(2)汽轮机主要部套及辅属设备 (20)表3:发电机监造、检验和性能验收试验主要项目 (21)表4:配套辅机质量监造主要内容 (27)见证情况汇总表 (32)设备监造实施细则一.总则本着质量第一的原则,依据设备合同规定的标准及要求,客观公正地实施监造,及时准确地提供监造文件资料,全心全意地为华能沁北电厂一期工程服务。
监造目的是督促制造厂严格把好质量关,消除重大质量缺陷,防止一般常见性、多发性的质量问题,使产品制造质量达到合同规定的要求。
按监造合同规定的项目和内容实施文件见证R(监造人员对制造厂提供的有关产品在投料前的原材料、元器件及进入下道工序前的检验检查、试验结果、资料进行核查并签署书面意见)、现场见证W(监造人员与制造人员共同在制造、试验、总装等过程进行现场监督检查,并对其检验或试验结果等文件签署书面意见)和停工待检H(制造厂在进行下一道工序前必须停工等待监造人员参加的检验或试验项目完成并签署书面意见),并对见证负责。
采用监造方与用户联合监造组织形式。
但质量监造并不代替制造厂的质量检验,制造厂对其产品的质量全面负责。
二.设备监造、设备质量验检体系为实现沁北电厂一期工程创精品工程,造一流电厂,争创“鲁班奖”,最终实现二高、一低的建设方针,把好制造的质量控制是极其重要的基础工作,实施设备制造全过程质量监造和检验。
2.1组织优秀的专业技术骨干人员,对汽轮机、发电机、锅炉、主变、主要辅机、压力容器等重要设备制定监造大纲、确定监造细则。
2.2除设备厂家对自身设备制造质量进行正常检查验收外,组建华能沁北项目建设部为主、沁北电厂专业人员和专家(聘有经验的厂家或从事安装工作的专业人员)联合组成的设备监造、设备质量检验体系。
泵产品质量监督抽查实施细则1 抽样方法以随机抽样的方式在被抽样生产者、销售者的待销产品中抽取。
随机数一般可使用随机数表等方法产生。
每批次抽样数量2台,其中1台作为检验样品,1台作为备用样品。

2 检验依据表1 泵(潜水电泵)检验项目表2 泵(地面泵)检测项目执行企业标准、团体标准、地方标准的产品,检验项目参照上述内容执行。
3 判定规则3.1依据标准GB 10395.8-2006 农林拖拉机和机械安全技术要求第8部分:排灌泵和泵机组GB 10396-2006 农林拖拉机和机械、草坪和园艺动力机械安全标志和危险图形总则GB 19762-2007 清水离心泵能效限定值及节能评价值GB 32029-2015 小型潜水电泵能效限定值及能效等级GB 32030-2015 井用潜水电泵能效限定值及能效等级GB 32031-2015 污水污物潜水电泵能效限定值及能效等级GB/T 13007-2011 离心泵效率GB/T 13006-2013 离心泵、混流泵和轴流泵汽蚀余量GB/T 16907-2014 离心泵技术条件(I类)GB/T 24674-2009 污水污物潜水电泵(适用于2021年11月1日前生产的产品)GB/T 24674-2021污水污物潜水电泵(适用于2021年11月1日及以后生产的产品)GB/T 25140-2010 无轴封回转动力泵技术条件(Ⅱ类)GB/T 25409-2010 小型潜水电泵GB/T 25411-2010 IB型单级离心泵GB/T 2816-2014 井用潜水泵GB/T 2818-2014 井用潜水异步电动机GB/T 5656-2008 离心泵技术条件(Ⅱ类)GB/T 5657-2013离心泵技术条件(Ⅲ类)GB/T 5662-2013 轴向吸入离心泵(1.6MPa)标记、性能和尺寸JB/T 6435-2013 轻、小型多级离心泵JB/T 6663-2018 轻小型单级离心泵JB/T 6878-2006 管道式离心泵JB/T 8645-2011 潜水螺杆泵JB/T 8857-2011 离心式潜污泵CJ/T 472-2015 潜水排污泵现行有效的企业标准、团体标准、地方标准及产品明示质量要求3.2判定原则经检验,检验项目全部合格,判定为被抽查产品所检项目未发现不合格;检验项目中任一项或一项以上不合格,判定为被抽查产品不合格。
某公司设备监造实施细则一、总则设备监造是确保设备制造过程符合预期目标,保证设备质量的重要环节。
设备监造应遵循科学、公正、客观、严谨的原则,严格执行相关法规和标准,确保设备的制造质量达到规定要求。
二、定义设备监造是指在设备制造过程中,由授权的监造机构对设备的质量、进度和成本等方面进行全面的监督和检查,以确保设备满足相关规定和标准。
三、签订监造合同设备监造单位应与委彳毛单位签订设备监造合同,明确设备监造的具体内容、监造方式、监造期限、合同价格等。
设备监造合同应由双方代表签字并加盖合同章。
四、设备监造前准备1.设备监造单位应制定设备监造计划,包括监造程序、控制要点、人员配备、进度安排等。
2、设备监造单位应熟悉设备制造图纸、技术规范和相关标准,了解设备的制造过程和关键环节。
3、设备监造单位应配备必要的检测工具和设备,如测量仪器、i式验装置等。
4、设备监造单位应建立完善的文件管理体系,确保设备制造过程中相关文件的有效性和完整性。
五、制造厂质量管理体系审核1.设备监造单位应审核制造厂的质量管理体系,包括质量手册、程序文件、作业指导书等,确保其符合相关标准和质量管理体系要求。
2、设备监造单位应检查制造厂的检验和试验记录,确认其真实性和完整性。
3、设备监造单位应关注制造厂的纠正和预防措施,确保其有效性和及时性。
六、原材料、外购件和外协件监理1、设备监造单位应核对制造厂所采购的原材料、外购件和外协件是否符合设备制造图纸和技术规范要求。
2、设备监造单位应检查原材料、外购件和外协件的质量证明文件是否齐全、有效,确认其符合相关标准和质量要求。
3、设备监造单位应抽查外购件和外协件的加工过程和质量,确保其符合设备制造要求。
七、关键零部件加工过程监理1.设备监造单位应关注关键零部件的加工过程,包括下料、成型、焊接、机加工等,确保其符合设备制造图纸和技术规范要求。
2、设备监造单位应检查关键零部件的工艺流程和质量控制措施,确认其有效性和可靠性。

地址:1.0总则1.1编制依据1 水利部《水利工程建设项目施工监理规范》(SL288-2003);2 《XX县2012年小型农田水利重点县建设项目招标文件》;3 发包人与承包人签订的施工承建合同(以下简称“合同文件”);4 本工程设计文件、图纸等;5 《XX县2012年小型农田水利重点县建设项目监理规划》;1.2适用范围本细则适用于XX县2012年小型农田水利重点县建设项目机电设备安装工程。
1.3执行的标准和规程、规范名称1 《水利工程建设项目施工监理规范》(SL288-2003);2 《水利水电基本建设工程单元工程质量等级评定标准》(SDJ249-88);3《水利水电工程施工质量检验与评定规程》(SL176-2007);4 《水利水电工程施工质量评定表填表说明与示例(试行)》5《泵站安装及验收规范》(SL317-2004);2.0开工申请控制机电设备安装前,施工单位应按有关施工技术规范或监理工程师批准的检测计划中规定的数量和批量进行检验,同时,将该设备的产品合格证、出厂检验报告、试验报告等资料于开工前14天报送监理部审查认可。
3.0专项技术要求1 承包人应按达到规定的质量标准和技术要求进行验收。
设备应有出厂检验记录和合格证书。
设备到货后由发包人通知承包人并由发包人组织有关单位按《工程量清单》进行开箱、清点及检查,并作出记录。
全部文件记录由承包人妥为保管,竣工时一并交发包人。
2 承包人应按照设计单位、制造厂已经审批的安装图纸及有关技术文件进行安装调试,安装工艺及质量标准应达到规范要求:3 设备安装中所需的安装、吊运用锚件由承包人设计、制造、埋设。
如需其它承包人埋设,应在混凝土浇筑前20天,由发包人委托其它承包人施工,全部费用由承包人承担。
3.1 设备缺陷处理当设备到货由于制造原因存在缺陷(除非制造厂才能处理的)时应由制造厂家进行处理,厂家不能按时处理并且承包单位能处理时才由承包人处理,承包人进行处理应事先通知制造厂家。
泵站工程监理实施细则4.1.监理依据:本工程监理合同、施工合同、招投标文件以及国家相关法律和规范。
4.2.本工程适用标准规范:本工程适用的标准规范包括但不限于《建筑工程质量验收规范》、《建筑工程施工质量验收规范》、《建筑工程施工质量管理规范》等相关标准规范。
第五章:施工质量控制5.1.监理质量目标:确保工程质量符合国家相关法律和规范的要求,达到设计要求和合同要求。
5.2.质量控制计划:监理质量控制计划包括但不限于对土建、电气、安装、给排水等工程的质量控制要求和控制措施,以及对施工过程中可能出现的问题和风险的预测和控制措施。
5.3.排水工程质量控制要点:排水工程质量控制要点包括但不限于对污水泵站、污水管道、排水管道等工程的质量控制要求和控制措施,确保排水系统的安全和稳定运行。
5.4.泵房及附房工程控制要点:泵房及附房工程控制要点包括但不限于对泵房、管理用房等建筑物的质量控制要求和控制措施,确保建筑物的安全和稳定。
5.5.电气工程控制要点:电气工程控制要点包括但不限于对电气设备、电气线路等工程的质量控制要求和控制措施,确保电气系统的安全和稳定运行。
5.6.设备安装工程控制要点:设备安装工程控制要点包括但不限于对设备的质量控制要求和控制措施,确保设备的安全和稳定运行。
第六章:进度控制6.1.监理进度目标:确保工程按照合同规定的时间节点完成,保证工程质量和安全。
6.2.进度控制计划:监理进度控制计划包括但不限于对工程进度计划的审核和监督,以及对施工过程中可能出现的进度问题和风险的预测和控制措施。
第七章:投资控制7.1.监理投资目标:确保工程投资控制在合同规定的范围内,保证工程质量和安全。
7.2.投资控制计划:监理投资控制计划包括但不限于对工程投资计划的审核和监督,以及对施工过程中可能出现的投资问题和风险的预测和控制措施。
第八章:信息管理8.1.监理信息目标:确保工程信息的真实性、准确性、及时性和完整性,保证工程质量和安全。

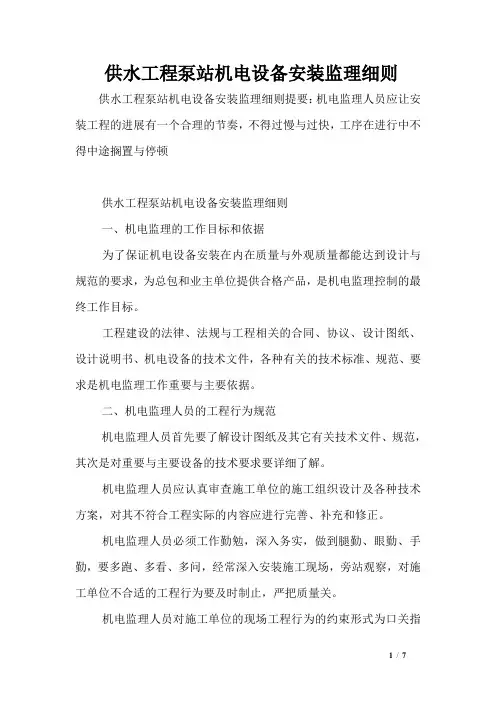

供水工程泵站机电设备安装监理细则供水工程泵站机电设备安装监理细则提要:机电监理人员应让安装工程的进展有一个合理的节奏,不得过慢与过快,工序在进行中不得中途搁置与停顿供水工程泵站机电设备安装监理细则一、机电监理的工作目标和依据为了保证机电设备安装在内在质量与外观质量都能达到设计与规范的要求,为总包和业主单位提供合格产品,是机电监理控制的最终工作目标。
工程建设的法律、法规与工程相关的合同、协议、设计图纸、设计说明书、机电设备的技术文件,各种有关的技术标准、规范、要求是机电监理工作重要与主要依据。
二、机电监理人员的工程行为规范机电监理人员首先要了解设计图纸及其它有关技术文件、规范,其次是对重要与主要设备的技术要求要详细了解。
机电监理人员应认真审查施工单位的施工组织设计及各种技术方案,对其不符合工程实际的内容应进行完善、补充和修正。
机电监理人员必须工作勤勉,深入务实,做到腿勤、眼勤、手勤,要多跑、多看、多问,经常深入安装施工现场,旁站观察,对施工单位不合适的工程行为要及时制止,严把质量关。
机电监理人员对施工单位的现场工程行为的约束形式为口关指示、书面指示、责令停工、返工。
即对不符合工程质量要求的工程部位,先提出现场口关指示,责令其整改,三次未见行动,则下达书面指示,在书面指示规定的时间内未整改,则责令停工。
机电监理人员应认真作好监理日记,对重要的工程问题应作好专项记录,内容要力求真实。
机电监理人员应认真作好工程进度月报及其它按规定要做好工程报表。
机电监理人员应认真审查施工单位安装测试记录和单元工程质量评定表。
机电监理人员应严格按照监理程序办事,工程事务处理应严格局限在相应的监理权限之内,特别是涉及到工程计量与工程拔款的事项应总监的安排下进行。
机电监理人员在协调工程事务的过程中,应进行广泛的纵向与横向沟通,避免早下结论。
三、机电监理工作对施工单位的要求施工单位必须备齐合同规定的人员与设备在指定的日期内进场。
目录一.总则1二.设备监造、设备质量验检体系1三.监造依据2四.监造合同3五.监造人员4六.监造方式4七.监造工作程序5八.监造文件7九.产品质量保证体系审核.8十.制造厂责任9十一.附表:质量监造项目表10表1:电站锅炉质量监造主要内容10表2:(1)汽轮机主机质量监造主要内容16表2:(2)汽轮机主要部套及辅属设备19表3:发电机监造、检验和性能验收试验主要项目20表4:配套辅机质量监造主要内容26见证情况汇总表32设备监造实施细则一.总则本着质量第一的原则,依据设备合同规定的标准及要求,客观公正地实施监造,及时准确地提供监造文件资料,全心全意地为华能沁北电厂一期工程服务.监造目的是督促制造厂严格把好质量关,消除重大质量缺陷,防止一般常见性、多发性的质量问题,使产品制造质量达到合同规定的要求.按监造合同规定的项目和内容实施文件见证R(监造人员对制造厂提供的有关产品在投料前的原材料、元器件及进入下道工序前的检验检查、试验结果、资料进行核查并签署书面意见)、现场见证W(监造人员与制造人员共同在制造、试验、总装等过程进行现场监督检查,并对其检验或试验结果等文件签署书面意见)和停工待检H(制造厂在进行下一道工序前必须停工等待监造人员参加的检验或试验项目完成并签署书面意见),并对见证负责.采用监造方与用户联合监造组织形式.但质量监造并不代替制造厂的质量检验,制造厂对其产品的质量全面负责.二.设备监造、设备质量验检体系为实现沁北电厂一期工程创精品工程,造一流电厂,争创“鲁班奖”,最终实现二高、一低的建设方针,把好制造的质量控制是极其重要的基础工作,实施设备制造全过程质量监造和检验.2.1组织优秀的专业技术骨干人员,对汽轮机、发电机、锅炉、主变、主要辅机、压力容器等重要设备制定监造大纲、确定监造细则.2.2除设备厂家对自身设备制造质量进行正常检查验收外,组建华能沁北项目建设部为主、沁北电厂专业人员和专家(聘有经验的厂家或从事安装工作的专业人员)联合组成的设备监造、设备质量检验体系.2.3华能沁北项目建设部牵头、沁北电厂和专家组成的联合监造组,实行专业验检制的验检程序,实施设备制造全过程的质量监造和检验,对设备制造质量负责,最终厂家全权负责检查控制已检、未检到的设备制造质量.2.4华能沁北项目建设部对设备监造组检验内容明确,专业人员职责明确,奖惩明确.三.监造依据3.1原电力工业部、机械工业部电办[1995]37号文“关于印发《大型电力设备监造暂行规定》、《驻大型电力设备制造厂总代表组工作条件》的通知”.3.2供需双方签定的设备合同,包括技术协议及具有法律效力的来往文件、书信、函电等.3.3产品的标准按供需双方签定的设备合同规定执行.合同中无规定或不明确、不完整之处,经供需双方协商一致,按下列原则处理:3.1在按引进技术标准设计制造的同时,还必须满足最新版的中国国家标准和相关行业标准规范;3.3.2在按引进技术标准设计制造的同时,还必须满足中国安全、环保及其它方面最新版的国家强制性标准和规程(规定);3.3.3按国家标准;3.3.4国家标准无规定的,按行业标准;3.3.5国家和行业标准无规定的,按企业标准;3.3.6在上述标准发生矛盾的情况下,以高标准为准.四.监造合同4.1监造合同由沁北项目建设部与监造组签订4.2监造合同中监造组责任4.2.1根据监造合同规定,监造组会同沁北项目建设部和制造厂签订产品“质量监造项目表”.监造合同中“质量监造项目表”以三方确认的内容为准.4.2.2对制造厂与合同产品有关的质量保证能力进行审核.4.2.3根据产品“质量监造项目表”的内容,认真履行文件见证,对制造厂的外购、外协件的质量进行监督和检查.4.2.4根据产品“质量监造项目表”的内容,认真参加现场见证,并履行签证手续.4.2.5根据产品“质量监造项目表”的内容,认真参加停工待检,并履行签证手续.4.2.6 在监造过程中,监造人员如发现一般缺陷或质量问题,应督促制造厂及时纠正解决,并做好记录.若遇到较大质量问题或对安装进度有影响的质量问题,应在48小时内以书面形式通知沁北项目建设部.对重大质量问题应迅速报告沁北项目建设部,并提出对重大质量问题的处理意见供沁北项目建设部决策.如在解决质量问题中与制造厂发生争议时,应协助沁北项目建设部按有关规定报主管部门仲裁.4.2.7每半个月以书面形式向沁北项目建设部通报监造工作情况,反映产品的制造质量情况.如遇较大质量问题,应随时通报.4.2.8监造见证工作结束后,30天内向沁北项目建设部提交监造工作总结.五.监造人员5.1监造人员基本条件5.1.1 监造人员应具备本专业的丰富经验,并熟悉有关标准.5.1.2 监造人员应从事监造工作5年以上或从事该产品制造工艺、质检方面工作5年以上者.5.1.3监造人员应有高度的责任感和善于协调处理问题的能力.5.2监造人员应经沁北项目建设部同意方可担任监造工作.六.监造方式6.1监造组对制造厂生产的监造产品所需的一系列管理上及技术上的程序文件、各种原始记录以及必要的硬件条件进行审查.6.2参加或了解制造厂有关监造产品的各种计划会、协调会、座谈会等,熟悉产品生产工艺过程及其质量控制、了解生产进度及有关问题的协调和处理情况,以便全面掌握该产品的生产情况,确定监造工作的重点.6.3巡检:监造人员应深入各车间,了解加工人员执行工艺规程情况、工序质量状况、各种程序文件的贯彻情况、零部件的加工及组装试验状况、不合格品的处置以及油漆、标识、包装发运情况.6.4监检:监造人员随同制造厂检验人员参加对部件的质量检验工作,以便及时发现其中的问题,同时对检验工作进行监督.6.5抽检:对厂方提供的合格产品及部件,按有关规定进行抽查.6.6见证工作:投料前应完成好原材质理化分析的文件见证;在试验、检验、总装现场见证及前后的文件见证.七.监造工作程序7.1根据用户的委托,监造组与沁北项目建设部签订设备质量监造合同.并由沁北项目建设部将该设备的订货合同和技术协议等合同附件两套交给监造组.7.2在监造合同生效后,沁北项目建设部在5个工作日内,将“设备监造委托通知书”发至有关制造厂,并抄送监造组.7.3监造组接到“设备监造委托通知书”后10个工作日内与沁北项目建设部共同完成组建驻厂监造组.监造人员的组成应通知制造厂.7.4根据设备合同和设备质量监造合同的有关规定,监造组或会同沁北项目建设部与制造厂最后确认“质量监造项目表”内容.7.5通过查阅制造厂提供的资料与现场考察方法,对产品质量保证能力进行审核.7.6在该产品投料前,对用于该产品的原材料、元器件,进行监督、检查,并完成原材质理化分析的文件见证.7.6.1进货物资、材料质量合格证书、制造厂验收记录,识别标志及贮存情况.7.6.2代用物资、材料经设计部门或需方确认的文件及质量合格证书.7.6.3对无法确认其牌号和性能的物资、材料所进行的理、化试验鉴定报告.7.6.4对因保管不善导致变质、受损、腐蚀、污染而影响性能的物资的处理情况.7.7对生产工艺准备及工序质量的监督.7.7.1检查制造厂对产品制造过程的质量控制的统筹规划和安排及制造工艺总体方案或工艺质量控制计划.7.7.2检查制造厂对重要生产工序的实际质量保证能力进行的验证,验证内容包括材料、产品、操作技术及计算机系统与软件程序.7.7.3检查主要部件工序控制点设置情况及有关程序文件执行情况.7.7.4检查对质量起主要作用的辅助材料、辅助设施和生产环境的控制情况.7.7.5检查特殊工序的检查频次、验证情况、产品精度、操作技能及特殊环境要求等因素是否符合要求,是否具有评定认可记录.7.8对制造厂产品检验、试验的监督.7.8.1监督、检查从进货检验、工序检验到成品检验的有关检验点设置及检验方法的应用是否合理,数据与记录是否准确可靠,能否有效地制止不合格产品出厂.7.8.2监督、检查测试器具和设备是否处在受控状态、正确和有效.7.8.3监督、检查对检测、计量器具的管理规定是否执行.7.8.4监督产品零部件的检验和部件、总装试验,检查有关测试数据和试验记录.7.8.5监督检查对不合格品的管理.7.9对制造厂产品包装、运输和贮存的了解.7.9.1了解包装技术与方法,包装材料与要求应符合商务条款的规定.7.9.2检查随产品包装发运的技术文件和资料是否齐全.7.9.3包装箱表面发运文字内容及标志是否符合商务规定.7.9.4了解产品运输方式、运输条件和注意事项,应满足合同要求.7.9.5了解产品的贮存场所、贮存条件、贮存期限应符合有关贮存文件的要求.7.10对生产质量记录的检查和分析.7.10.1按照设备合同规定的技术条款和技术标准对制造厂的产品质量记录进行检查和分析,以验证产品质量是否满足规定的要求.10.2须检查分析的产品质量记录,一般应包括以下项目:a.设计更改记录b.工艺更改记录c.工序质量控制记录d.测试产品检定及核准数据记录e.质量检验记录(包括进货、工序、成品的质量检验记录)f.不合格品处理记录g.部件或产品性能试验记录7.11监造工作总结监造见证工作结束后40个日历日内,监造组做好监造工作总结(含见证资料的汇总)并交用户.八.监造文件1产品“质量监造项目表”在设备投料前,由监造组组织或会同沁北项目建设部与制造厂代表协商确认产品“质量监造项目表”.8.2监造工作简报监造人员通过监造组每半个月向沁北项目建设部通报监造产品质量状况和进度情况.特殊情况或重大问题随时通报.8.3监造通知单监造通知单是监造人员对产品质量或对其质量有明显影响的问题向制造厂提出的书面意见.一式二份,制造厂和监造组各存一份,特殊情况或重大问题要抄报沁北项目建设部.8.4产品质量见证表凡是监造项目中规定的现场见证、文件见证及停工待检,均须按项目内容填写见证表.见证内容应包括:材质、零部件、部件或整机的性能测试、装配检测及其他见证内容.见证表由监造人员、制造厂代表及沁北项目建设部代表共同签字生效.8.5传真、电报凡是与监造工作有关的传真、电报及相应的文字记录等均应汇总存档.九.产品质量保证体系审核.9.1适用于监造人员对制造厂产品质量保证能力的审核,不适用于对企业进行的质量体系审查.9.2审核方法可采用:9.2.1与制造厂领导及有关部门召开联席会议了解情况.9.2.2深入科室及车间进行调查.9.2.3查阅有关文件资料档案、原始记录及证明.9.2.4实物考察及抽查.9.3下列情况可以免审9.3.1已取得质量体系认证的有效性.9.3.2对已取得该项产品生产许可证(如果国家对该产品实行生产许可证管理)的有效性.9.4审核主要内容.质量管理机构、质量检验状况、设备能力、计量测试状况、设计图纸、生产工艺、各类人员素质及培训状况、产品标识、包装和交付程序、各种质量记录.9.5对质量保证体系不健全的制造厂,监造组应采取一些必要的措施加强对其产品进行监造.十.制造厂责任10.1制造厂要树立质量第一,用户至上的精神,认真加强产品质量保证体系的管理,确保产品质量.10.2制造厂应明确项目经理和质量负责部门,并指定专人负责与监造人员的联系,以便协商处理有关监造工作及产品质量问题.10.3制造厂应向监造人员介绍产品的生产计划、加工工艺、检验方法、质量保证体系和措施,以及设计和工艺更改等方面的情况.并向监造人员提供或借阅下列技术资料和质量记录.10.3.1设备合同、技术条款、图纸及技术文件.10.3.2有关产品检验的企业标准(包括查阅引进技术标准).10.3.3有关产品的各种生产计划及生产进度报告.10.3.4产品原材料质量证明书及生产厂对原材料的复检报告.10.3.5焊接等特殊工序的工艺评定报告,合格焊工的合格证.10.3.6无损探伤检验报告及有关资料,探伤操作取证人员的合格证.10.3.7零部件加工精度的检验报告.10.3.8工件热处理检验报告.10.3.9产品装配检测及性能检测、试验报告.10.3.10发运计划及发运清单.10.3.11根据监造工作需要监造人员要求提供的其他需要验证的质量记录和报告.10.4制造厂在进行需要现场见证、停工待检的检验、测试、试验和总装试验时,应提前十天通知监造人员并履行相应的监造见证手续.10.5制造厂为监造人员提供住宿、通讯、交通、办公等方便条件.十一.附表:质量监造项目表附表:质量监造项目表(以监造组、沁北项目建设部和制造厂三方确认的项目为准)表1:电站锅炉质量监造主要内容表2:(1)汽轮机主机质量监造主要内容表2:(2)汽轮机主要部套及辅属设备表3:发电机监造、检验和性能验收试验主要项目见证情况汇总表注:凡是监造项目的文件和现场见证,均须按项目填写此表。

主水泵强检规定是指对主水泵进行检查和测试的规定,旨在确保主水泵的运行安全、可靠性和性能符合相关标准和要求。
下面是关于主水泵强检规定的详细内容:一、主水泵概述1. 主水泵是供给工业、建筑、农业等部门使用的大型水泵,一般为离心泵或轴流泵。
2. 主水泵的功能是将自然水源或蓄水池的水提升或输送到需要的地方。
二、主水泵强检的目的1. 确保主水泵的可靠性和安全性,防止发生事故和损失。
2. 检查主水泵的性能指标是否符合国家和行业标准要求。
三、主水泵强检的时间和周期1. 新购买的主水泵应在安装后的3个月内进行首次强检。
2. 已经使用的主水泵应在每年的年度检修后进行强检。
四、主水泵强检的内容1. 主要包括以下检查项目:(1) 主泵轴向游隙的检查(2) 主泵轴承的检查和润滑(3) 主泵叶轮的检查和清洗(4) 主泵进出口法兰连接的检查和紧固(5) 主泵密封装置的检查(6) 主泵电机的检查和维护五、主水泵强检的方法1. 检查主泵轴向游隙时,应使用专用工具测量轴向间隙,并按照标准进行评估。
2. 检查主泵轴承时,应检查轴承的磨损情况和润滑情况,并进行必要的更换和加油。
3. 检查主泵叶轮时,应清洗叶轮上的杂物和污垢,并检查叶轮的磨损情况。
4. 检查主泵进出口法兰连接时,应检查法兰的紧固情况和密封性能,确保无泄漏现象。
5. 检查主泵密封装置时,应检查密封装置的磨损情况和密封性能,并进行必要的更换。
6. 检查主泵电机时,应检查电机的绝缘性能、电机轴的对正情况和电机的工作状态。
六、主水泵强检的结果和处理措施1. 如果主水泵强检结果符合要求,可继续使用,并应定期进行常规检查和维护。
2. 如果主水泵强检结果不符合要求,应停止使用,并进行必要的维修和更换。
七、主水泵强检的记录和报告1. 每次主水泵强检应制作检查记录,记录主泵的基本信息、检查结果和处理措施。
2. 主水泵强检报告应以书面形式提交给相关部门或管理机构,并保存至少5年。
八、主水泵强检的责任和监督1. 主水泵强检的责任由设备管理人负责,并应有专人负责具体检查。
设备监造实施细则目录一.总则 (1)二.设备监造、设备质量验检体系 (1)三.监造依据 (2)四.监造合同 (3)五.监造人员 (4)六.监造方式 (5)七.监造工作程序 (5)八.监造文件 (8)九.产品质量保证体系审核。
(9)十.制造厂责任 (10)十一.附表:质量监造项目表 (11)表1:电站锅炉质量监造主要内容 (12)表2:(1)汽轮机主机质量监造主要内容 (18)表2:(2)汽轮机主要部套及辅属设备 (21)表3:发电机监造、检验和性能验收试验主要项目 (22)表4:配套辅机质量监造主要内容 (28)见证情况汇总表 (33)设备监造实施细则一.总则本着质量第一的原则,依据设备合同规定的标准及要求,客观公正地实施监造,及时准确地提供监造文件资料,全心全意地为华能沁北电厂一期工程服务。
监造目的是督促制造厂严格把好质量关,消除重大质量缺陷,防止一般常见性、多发性的质量问题,使产品制造质量达到合同规定的要求。
按监造合同规定的项目和内容实施文件见证R(监造人员对制造厂提供的有关产品在投料前的原材料、元器件及进入下道工序前的检验检查、试验结果、资料进行核查并签署书面意见)、现场见证W(监造人员与制造人员共同在制造、试验、总装等过程进行现场监督检查,并对其检验或试验结果等文件签署书面意见)和停工待检H(制造厂在进行下一道工序前必须停工等待监造人员参加的检验或试验项目完成并签署书面意见),并对见证负责。
采用监造方与用户联合监造组织形式。
但质量监造并不代替制造厂的质量检验,制造厂对其产品的质量全面负责。
二.设备监造、设备质量验检体系为实现沁北电厂一期工程创精品工程,造一流电厂,争创”鲁班奖”,最终实现二高、一低的建设方针,把好制造的质量控制是极其重要的基础工作,实施设备制造全过程质量监造和检验。
2.1组织优秀的专业技术骨干人员,对汽轮机、发电机、锅炉、主变、主要辅机、压力容器等重要设备制定监造大纲、确定监造细则。

泵站工程监理实施细则一、引言泵站工程监理是指在泵站工程建设过程中,监理机构根据合同约定,对工程进度、质量、技术等进行全过程监管和管理的一种服务。
本文旨在制定泵站工程监理实施细则,明确监理工作的内容、要求和流程,确保工程的顺利进行和高质量完成。
二、监理工作范围1.施工前期的准备工作:包括但不限于组织开展施工前的勘察与设计审核、制定监理计划,并根据工程进度与施工方沟通协调等。
2.施工中期的质量监控:包括但不限于对施工现场的质量控制、材料质量的把关、施工工艺的合理性审查等。
3.施工后期的竣工验收:包括但不限于对施工结构的验收、设备的安装调试验收、站内设施的功能检测等。
4.监理报告和档案管理:及时记录施工过程中的问题和解决方案,形成监理报告,并妥善管理施工档案。
三、监理工作要求1.监理人员的素质要求高:具备较强的专业知识、工程实践经验和技术能力,能够独立处理和解决各种工程问题。
2.监理人员要积极主动:及时发现问题并提供解决方案,善于沟通和协调各方利益,确保施工进度和质量。
3.监理人员要保持中立和客观:做到公正评价和监督各方的工作,维护相关方的合法权益,确保工程顺利进行。
4.监理机构要保证跟踪监督:合理分配监理人员,确保及时深入到施工现场,监督施工方的各项工作。
四、监理工作流程1.签订监理服务合同:明确监理机构的职责、义务,确定监理费用、工期、工作内容等。
3.制定监理计划:根据工程进度制定全过程的监理计划,包括监理人员的分工和工作内容。
4.施工现场的监理工作:定期到施工现场进行监理,检查施工质量和进度,发现问题及时提出整改要求。
5.材料质量的把关:对进场材料进行严格把关,保证其符合工程要求,组织取样送检。
6.施工工艺的合理性审查:对施工方案进行审核,确保施工过程安全、合理、高效。
7.竣工验收:对泵站工程进行竣工验收,确保施工符合规划设计要求,并记录相关验收结果。
8.监理报告和档案管理:及时形成监理报告,对施工过程中的问题和解决方案进行记录和归档。
立式水泵机组安装工程监理实施细则(一)、适用范围本细则适用于立式水泵机组安装工程的监理。
(二)、编制依据本细则的编制依据如下:(1)本工程施工合同文件、监理合同文件、招投标文件、监理规划,已签发的设计图纸、设计交底、变更等,已批准的施工组织设计、施工方案等。
(2)《水利工程施工监理规范》(SL288-2014)(3)《工程建设标准强制性条文(水利工程部分)》(2016年版)(4)《泵站设备安装及验收规范》(SL317-2015)(5)其他相关标准规范。
(三)、专业工程特点水泵机组设备一般在厂内进行预装配,各项试验合格通过设备出厂验收后,分拆运至工地现场进行组装。
水泵机组是泵站工程的核心部件,设备安装的优劣直接影响泵站运行的效率和使用寿命等,泵组安装精度要求高,技术含量相对较高,对技术工人的经验、安装工艺水平以及仪器设备的精度均提出了较高的要求。
机组预埋设备随混凝土结构施工进度及时进行预埋,泵组设备到货后一般直接存放在泵房装配间。
待具备安装条件后,采用启调设备将安装件吊装就位。
工程泵组设备特征见表1(四)、专业工程开工条件检查设备安装检测所用的检测仪器、仪表精度等级应满足被检测项目的精度要求,并应经过法定计量检定机构检定合格,且在规定的有效期内,所测数值在其量程的30%~95%范围内。
检定机构不能检定时,可采用实验室间比对的方式校准。
本专业工程其他开工条件检查参照本章第一节中“专业工程开工条件检查”相关内容执行。
(五)、现场监理工作内容、程序和控制要点机组安装监理工作内容包括:原材料、施工设备和工程设备管理,机组埋入部件安装,主水泵安装,主电机安装和机组调试运行的监理。
安装过程中,监理机构应督促安装单位按已批准的安装措施计划进行安装,并加强技术管理,做好原始资料的记录和整理。
当发现问题时,应及时与监理工程师联系,找出问题,研究措施解决。
若一时难以解决,应调整计划并报送监理机构批准。
重要工序监理工程师应旁站检查。
2024年主水泵强检规定第一章总则第一条为了保障主水泵的安全运行,促进水泵行业的发展,根据国家相关法律法规和标准,制定本规定。
第二条主水泵强检是指对使用于工业、建筑、农业等领域的主水泵进行定期的安全检测和评估。
第三条主水泵强检的目的是确保主水泵的性能和功能符合国家和行业标准,减少事故发生的风险,保障人民生命财产安全。
第四条主水泵强检的范围包括但不限于离心泵、轴流泵、混流泵等各类主水泵。
第五条主水泵强检需要由具备相应资质和技术能力的检测机构进行,检测人员必须持有相关资格证书。
第六条主水泵强检应当符合国家和行业相关标准的要求,确保检测的严谨性、准确性和公正性。
第二章检测内容第七条主水泵强检的内容包括以下几个方面:(一)外观检查:检测主水泵外观是否完好,是否存在损坏、变形、锈蚀等情况。
(二)安全保护装置检测:检测主水泵是否配备了必要的安全保护装置,如过载保护、漏电保护等。
(三)电气性能检测:检测主水泵的电气性能是否符合国家和行业标准的要求。
(四)性能参数检测:检测主水泵的流量、扬程、效率等性能参数是否符合国家和行业标准的要求。
(五)振动检测:检测主水泵的振动是否在允许范围内,以确保主水泵的稳定运行。
第八条主水泵强检的周期一般为一年一次,特殊情况下可以根据实际情况进行调整。
第三章检测程序第九条主水泵强检应当按照以下程序进行:(一)准备工作:检测机构应当提前通知使用单位,做好检测准备工作。
(二)检测准备:检测机构需要准备好相关仪器设备和检测工具,确保检测的准确性和有效性。
(三)检测过程:检测人员按照规定的检测程序对主水泵进行检测和评估。
(四)检测报告:检测机构应当及时向使用单位出具检测报告,报告中应当详细列出主水泵的检测结果和存在的问题。
(五)整改和复检:使用单位根据检测报告中存在的问题进行整改,并在规定的时间内完成整改工作。
整改完成后,使用单位应当通知检测机构进行复检。
第四章处罚措施第十条对于未按照规定进行主水泵强检的使用单位,相关部门可以采取以下处罚措施:(一)责令整改:对于未按时进行强检的使用单位,责令其立即整改,并限定整改期限。
青浦新城青西3#污水泵站新建工程监理实施细则编制:审批:上海智达工程顾问有限公司目录第一章:总则 (02)第二章:工程概况 (02)第三章:监理范围 (03)第四章:监理依据及本工程适用标准及规范 (03)第五章:施工质量控制 (04)5.1.监理质量目标 (04)5.2.质量控制计划 (05)5.3.排水工程质量控制要点 (12)5.4.泵房及附房工程控制要点 (18)5.5.电气工程控制要点 (23)5.6.设备安装工程控制要点 (28)第六章;进度控制 (31)第七章:投资控制 (32)第八章;信息管理 (33)第九章:安全控制 (34)第十章:监理工作管理制度 (35)第一章:总则1.1.适用范围:泵站1.2.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。
1.3.编制依据:青浦新城青西3#污水泵站工程施工图设计青浦新城青西3#污水泵站工程监理规划本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况2.1.工程名称:青浦新城青西3#污水泵站工程2.2.建设地点:上海市青浦区2.3.工程规模:青浦新城青西3#污水泵站工程,管理用房建筑物面积:92.42m2,泵站尺寸18.72m*9*11.15,绿化面积:468.5;围墙长度:128m,及部分附属构筑物。
2.4.建设单位:上海市青浦新城发展有限公司第三章:监理范围3.1.工程范围:包括设计文件内土建、电气、安装、给排水等工程;3.2.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。
第四章:监理依据及本工程适用标准规范4.1.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施工图纸、地质资料、工程变更联系单等相关设计文件;公司的质量体系文件及其他相关法律、法规、规范、标准。
4.2. 本工程适用规范、标准、通用图如表1:本工程适用规范、标准、通用图表1序号名称编号01 建筑地基基础工程施工质量验收规范GB50202-201602 混凝土结构工程施工质量验收规范GB50204-201503 给排水管道施工及验收规范GB50268-200804 砌体工程施工质量验收规范GB50203-2015本工程适用规范、标准、通用图表1续05 混凝土结构施工图-平面整体表示方法制图规则和构造详图11G101-106 冷轧带肋钢筋07 建设工程施工现场供用电安全规程GB50194-201408 建筑施工安全检查标准JGJ59-201109 工程测量规范GB50026-200710 建筑安装工程质量检验评定统一标准GBJ300-8811 建筑工程质量检验评定标准GBJ301-8812 建筑电气安装工程质量检验评定标准GBJ303-8813 上海市排水工程通用图14 电气安装工程电气照明装置施工及验收规范GB50259-199615 建筑工程施工现场供用电安全规程GB50194-201416 市政排水管渠工程质量检验评定标准CJJ3-9017 市政工程强制性条文18 建筑施工安全检查标准JGJ59-201119 现场设备、工业管道焊接工程施工及验收规范GB50236-201120 混凝土及钢筋混凝土排水管GB/T11836-200921 泵站技术规范SD204-8622 自动化仪表安装工程质量检验评定标准GB50131-200723 工业设备、管道防腐工程施工及验收规范GB50727-2011第五章:施工质量控制5.1.监理质量目标:确保单位、部位工程质量一次验收合格。
泵站工程监理实施细则泵站工程监理实施细则1. 项目概述本旨在规范泵站工程监理实施过程,确保施工过程符合相关法律法规和技术标准要求。
泵站工程监理涉及泵站建设的设计、施工、验收等各个环节,监理人员需对项目实施过程进行全面监督、检查和记录。
2. 监理人员职责和要求2.1 监理人员应具备相关工程专业知识和工作经验,熟悉泵站工程施工规范和技术要求。
2.2 监理人员应对施工图纸进行详细审查,确保施工过程符合设计要求。
2.3 监理人员应及时发现并纠正施工中存在的质量问题和安全隐患。
2.4 监理人员应编制监理计划和工作报告,与相关方沟通协调,确保施工进度和质量符合要求。
2.5 监理人员应定期进行现场检查和记录,评估施工合格性。
3. 监理实施流程3.1 前期准备3.1.1 审查施工合同、设计文件和其他相关资料。
3.1.2 制定监理计划,明确监理工作内容、时间节点和责任分工。
3.1.3 准备监理所需技术设备和文件。
3.2 施工过程监理3.2.1 对施工现场进行巡视,确保施工进度和质量符合要求。
3.2.2 检查施工材料的合格证明和检测报告。
3.2.3 检查施工单位的人员资质和工艺操作规范。
3.2.4 检查施工单位的安全防护措施和施工现场卫生情况。
3.2.5 特殊工序和关键节点的监理要求。
3.3 施工质量验收3.3.1 对施工成果进行质量检查和验收。
3.3.2 检查施工合同要求的各项质量指标。
3.3.3 制定施工质量验收报告,并提出整改意见。
4. 监理记录和报告4.1 每次巡视和检查都要记录相关情况和问题。
4.2 每周编写监理工作报告,总结工作进展和存在的问题。
4.3 每次质量验收后编写验收报告,评估合格性并提出意见。
5. 附件本所涉及附件如下:附件1:泵站工程监理计划附件2:泵站工程施工图纸附件3:泵站工程质量验收报告附件4:泵站工程监理工作记录表6. 法律名词及注释本所涉及的法律名词及注释如下:1. 施工合同:泵站工程施工过程中签订的合同。
