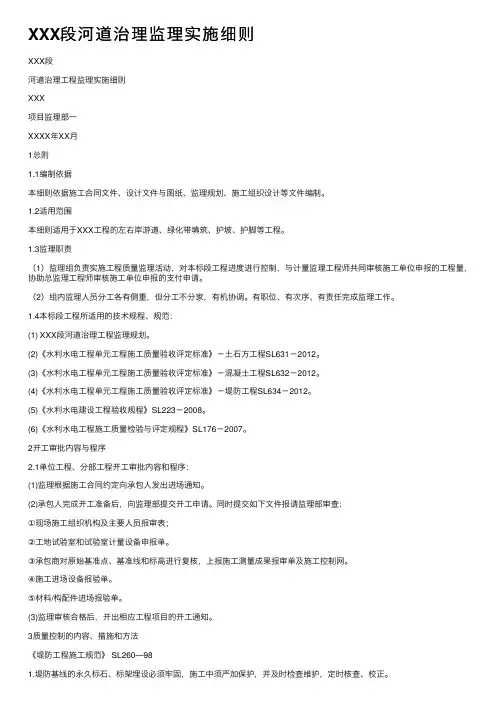

XXX段河道治理监理实施细则XXX段河道治理⼯程监理实施细则XXX项⽬监理部⼀XXXX年XX⽉1总则1.1编制依据本细则依据施⼯合同⽂件、设计⽂件与图纸、监理规划、施⼯组织设计等⽂件编制。
1.2适⽤范围本细则适⽤于XXX⼯程的左右岸游道、绿化带填筑、护坡、护脚等⼯程。
1.3监理职责(1)监理组负责实施⼯程质量监理活动,对本标段⼯程进度进⾏控制,与计量监理⼯程师共同审核施⼯单位申报的⼯程量,协助总监理⼯程师审核施⼯单位申报的⽀付申请。
(2)组内监理⼈员分⼯各有侧重,但分⼯不分家,有机协调。
有职位、有次序、有责任完成监理⼯作。
1.4本标段⼯程所适⽤的技术规程、规范:(1) XXX段河道治理⼯程监理规划。
(2)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-⼟⽯⽅⼯程SL631-2012。
(3)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-混凝⼟⼯程SL632-2012。
(4)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-堤防⼯程SL634-2012。
(5)《⽔利⽔电建设⼯程验收规程》SL223-2008。
(6)《⽔利⽔电⼯程施⼯质量检验与评定规程》SL176-2007。
2开⼯审批内容与程序2.1单位⼯程、分部⼯程开⼯审批内容和程序:(1)监理根据施⼯合同约定向承包⼈发出进场通知。
(2)承包⼈完成开⼯准备后,向监理部提交开⼯申请。
同时提交如下⽂件报请监理部审查:①现场施⼯组织机构及主要⼈员报审表;②⼯地试验室和试验室计量设备申报单。
③承包商对原始基准点、基准线和标⾼进⾏复核,上报施⼯测量成果报审单及施⼯控制⽹。
④施⼯进场设备报验单。
⑤材料/构配件进场报验单。
(3)监理审核合格后,开出相应⼯程项⽬的开⼯通知。
3质量控制的内容、措施和⽅法《堤防⼯程施⼯规范》 SL260—981.堤防基线的永久标⽯、标架埋设必须牢固,施⼯中须严加保护,并及时检查维护,定时核查、校正。
2. 严禁在堤⾝两侧设计规定的保护范围内取⼟。
河道治理监理细则一、明确监理范围河道治理监理的范围包括河道的整治、疏浚、护岸工程、生态修复、水质改善等各个方面。
监理工作应确保所有治理工程符合设计要求,达到预定的治理效果,保证河道的正常运行及生态环境的安全。
二、制定监理目标监理目标应以保障河道治理工程的施工质量、安全、进度和环境保护为核心,确保工程满足设计要求和相关法规标准,实现河道的综合整治和生态环境改善。
三、监理计划安排监理计划应根据河道治理工程的实际情况和进度要求,合理安排监理人员的工作计划,确保各项监理工作有序进行。
同时,应根据工程进度和实际情况及时调整监理计划,确保监理工作的针对性和有效性。
四、工作重点分析河道治理监理的工作重点主要包括以下几个方面:施工质量监督:对河道治理工程的施工质量进行全面监督,确保工程符合设计要求和相关法规标准。
安全管理:加强施工现场的安全管理,预防施工事故的发生,保障施工人员和周边群众的生命财产安全。
进度控制:对河道治理工程的进度进行实时跟踪和控制,确保工程按计划有序进行。
环境保护:加强施工过程中的环境保护工作,减少施工对环境的影响,保护河道生态环境。
五、难点解决方案在河道治理监理过程中,可能会遇到一些难点问题,如施工质量不达标、施工进度滞后、安全事故等。
针对这些问题,应制定相应的解决方案,如加强施工质量控制、优化施工计划、加强安全管理等,确保河道治理工程的顺利进行。
六、工程参建单位河道治理工程的参建单位主要包括施工单位、设计单位、监理单位等。
监理单位应与各参建单位密切合作,共同推动河道治理工程的实施。
同时,监理单位应独立履行监理职责,确保工程质量、安全和进度的有效控制。
七、工程质量目标河道治理工程的质量目标是实现河道的综合整治和生态环境改善。
具体来说,应确保河道治理工程的结构安全、功能完善、环境优美、生态和谐等方面达到预定目标。
为实现这一目标,监理单位应加强对施工质量的监督和管理,确保各项治理措施得到有效实施。
河道整治及生态修复工程监理细则目录第一部分工作规程 (3)一、监理人员守则和内部管理制度 (3)二、内部工作管理规定 (5)三、进度控制监理工作规程 (9)四、质量控制监理工作规程 (12)五、投资控制监理工作规程 (18)六、工程索赔监理工作规程 (22)七、工程变更监理工作规程 (27)八、工程质量检测、试验监理工作规程 (31)九、工程施工测量监理工作规程 (35)表1 阶段性测量成果资料报送时间安排 (36)1. 断面轴线点或中心桩放样图,断面点测量方法; (37)2. 断面施测记录,计算和断面点成果表; (37)3. 各种断面图及断面编号; (37)4. 危险地带断面测量技术安全措施; (37)5. 监理人要求报送的其它资料。
(37)第二部分监理实施细则 (39)一、土石方工程监理实施细则 (39)二、混凝土工程监理实施细则 (46)三、砌体工程监理实施细则 (54)四、水源工程监理实施细则 (60)五、供水管路工程监理实施细则 (64)六、微灌、喷灌工程监理实施细则 (69) (69)七、安全施工监理实施细则 (73)八.环境保护与水土保持监理实施细则 (82)第一部分工作规程一、监理人员守则和内部管理制度1. 总则1.1 守法。
认真遵守国家和当地政府的法令法规,遵守监理工作规程及各项监理制度,遵守劳动纪律,服从本公司的统一领导和安排,做到奉公守法、忠于职守。
1.2 公正。
严格按照合同和业主的授权实施对工程建设的监理,秉公办事,维护合同双方的正当权益。
1.3 科学。
监理工作中要坚持科学的态度、严谨的作风,认真钻研监理业务,熟悉工程合同文件、技术规范、设计技术要求及质量检验标准,熟悉监理实施细则和监理工作文件,严格履行自己的岗位职责,促使业务工作能力和监理水平的不断提高。
1.4 廉洁。
监理工作期间,不得在施工、物资供应、设备制造等单位兼职,不得参加承包商、设备制造和材料供应单位的各种经营性活动,不得接受上述单位提供的回扣、补贴或其它报酬,更不得徇私舞弊和承包商进行各种不正当的交往。
桐梓县羊磴羊磴集镇段河堤治理工程监理实施细则贵州智龙水利监理有限公司桐梓县羊磴羊磴集镇段河堤治理工程项目监理部2013年11月资质等级:资质证书编号:质量管理体系认证:法定代表人:核定:审核:编写:目录第一部分工程概况 (1)(一)工程项目基本概况 (1)(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (2)第二部分监理实施细则 (3)(一)施工安全监理实施细则 (3)(二)质量控制保证导则 (15)(三)设计文件、图纸审核监理实施细则 (26)(四)工程验收监理实施细则 (28)(五)工程原材料及混凝土检测试验监理实施细则 (37)(六)土石方明挖工程监理实施细则 (42)(七)砌石工程监理实施细则 (47)(八)混凝土工程施工监理实施细则 (55)第一部分工程概况(一)工程项目基本概况桐梓县羊磴羊磴集镇段河堤治理工程位于羊磴镇,羊磴镇位于贵州省遵义市桐梓县北端,东与本县狮溪镇、水坝塘镇毗邻,南与木瓜镇相连,西与坡渡镇接壤。
从羊磴至赶水的羊磴河航道,通航里程约33公里。
本工程主要为桐梓县羊磴羊磴集镇段治理,整治河道中心长度约2.3公里。
主要工程措施有新建河道地势较低段的岸顶结合景观高建防洪堤及护岸措施,对原河道岸坡进行防护措施。
河道经整治后,满足的行洪和防洪安全。
(二)工程建设主要内容1)河道开挖土方量约:157337m32)土方回填约:47415m33)M7.5浆砌石挡墙约:6395m34)草皮护坡约:30139m25)高镀锌石笼(厚300mm)约:6474m36)生态袋护坡(长袋法)约:5236m2(三)工程项目组织工程参建单位:(1)监督单位:桐梓县水利局(2)发包人:桐梓县工程建设技术站(3)设计单位:遵义市水利水电勘测设计院(4)监理单位:贵州智龙水利监理有限公司(5)承包人:濮阳市黄龙水利水电工程有限公司工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。
河道整治监理实施细则一、背景随着城市化进程的加快,河道整治工作变得越来越重要。
为了确保河道整治工作的顺利进行,监理工作变得至关重要。
本实施细则旨在规范河道整治监理的具体工作内容,保障监理工作的高效进行。
二、监理责任1.监理人员有责任对河道整治项目进行监督、检查和指导。
2.监理人员应当熟悉项目的设计和施工图纸,确保工程按照规定要求进行。
3.监理人员要贯彻执行国家相关法律、法规和技术标准,确保工程质量。
4.监理人员应当及时向委托方报告工程进展情况,并提出任何需要注意的问题和建议。
三、监理工作内容1.监理人员应当参与河道整治项目的设计审核,确保设计方案符合相关规定要求。
2.监理人员应当参与施工图纸审核,确保施工图纸符合设计方案。
3.监理人员需要定期巡查工地,检查施工质量,并及时发现和解决问题。
4.监理人员应当监督施工过程中的施工工艺、材料和施工质量。
5.监理人员需要进行施工进度的监督,确保工程按计划进行。
6.监理人员要对施工单位的资质进行审核,确保施工单位具备相应的工程能力。
7.监理人员需评估施工单位的施工方案和技术措施,确保施工过程和质量满足要求。
8.监理人员应当参与工程竣工验收工作,对工程进行全面检查和评估。
四、监理报告1.监理人员应当定期向委托方提交监理报告,详细记录工程的进度、质量和问题。
2.监理报告中应当准确记录施工单位的施工情况、合规情况和工程质量。
3.监理报告应当及时汇报任何工程问题和建议。
4.委托方应当认真阅读监理报告,并按照监理报告中的要求采取相应措施。
五、监理费用监理费用由委托方支付,具体费用标准按照监理协议和相关规定执行。
六、附则其他未尽事宜,按照有关法律法规和技术标准执行。
以上为《河道整治监理实施细则》,请各相关方遵守执行。
注:本文档内容及所提供的信息仅供参考,并不构成法律建议,具体操作应遵循法律和规定的相关要求。
河道治理工程监理实施细则工程项目监理部2011年xx月资质等级:资质证书编号:质量管理体系认证:法定代表人:核定:审核:编写:目录第一部分工程概况 (1)(一)工程项目基本概况 (1)(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (2)第二部分监理实施细则 (5)(一)施工安全监理实施细则 (5)(二)质量控制保证导则 (18)(三)设计文件、图纸审核监理实施细则 (31)(四)工程验收监理实施细则 (34)(五)工程原材料及混凝土检测试验监理实施细则 (43)(六)土石方明挖工程监理实施细则 (50)(七)砌石工程监理实施细则 (54)(八)混凝土工程施工监理实施细则 (65)第一部分工程概况(一)工程项目基本概况城区河段防洪排涝工程以下河道治理工程位于xx镇,治理河道为xx一级公路建设中的至出口段河道,该段河道现状河道由xx渠道0.986Km和原河道0.762Km组成,全长 1.748Km。
本工程主要为以下河道整治,整治河道中心长度1115.5m,其中新建河道353.3m,原河道整治762.2m。
主要工程措施有新建河道地势较低段的岸顶结合景观道路填高建防洪堤及护岸措施,对原河道岸坡进行防护措施。
河道经整治后,满足的行洪和防洪安全。
(二)工程建设主要内容1)河道开挖土方量约:157337m32)土方回填约:47415m33)M7.5浆砌石挡墙约:6395m34)草皮护坡约:30139m25)高镀锌石笼(厚300mm)约:6474m36)生态袋护坡(长袋法)约:5236m2(三)工程项目组织工程参建单位:(1)监督单位:xx(2)发包人:xx(3)设计单位:xx(4)监理单位:(5)承包人:xx工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。
工期目标:按照招标文件和施工合同确定投资目标:投资目标以批准的概算总投资为控制,不能突破概算。
河道治理工程监理实施细则工程项目监理部2011年xx月资质等级:资质证书编号:质量管理体系认证:法定代表人:核定:审核:编写:目录第一部分工程概况 (1)(一)工程项目基本概况 (1)(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (2)第二部分监理实施细则 (4)(一)施工安全监理实施细则 (4)(二)质量控制保证导则 (16)(三)设计文件、图纸审核监理实施细则 (27)(四)工程验收监理实施细则 (29)(五)工程原材料及混凝土检测试验监理实施细则 (38)(六)土石方明挖工程监理实施细则 (43)(七)砌石工程监理实施细则 (47)(八)混凝土工程施工监理实施细则 (58)第一部分工程概况(一)工程项目基本概况城区河段防洪排涝工程以下河道治理工程位于xx镇,治理河道为xx一级公路建设中的至出口段河道,该段河道现状河道由xx渠道0.986Km和原河道0.762Km组成,全长1.748Km。
本工程主要为以下河道整治,整治河道中心长度1115.5m,其中新建河道353.3m,原河道整治762.2m。
主要工程措施有新建河道地势较低段的岸顶结合景观道路填高建防洪堤及护岸措施,对原河道岸坡进行防护措施。
河道经整治后,满足的行洪和防洪安全。
(二)工程建设主要内容1)河道开挖土方量约:157337m32)土方回填约:47415m33)M7.5浆砌石挡墙约:6395m34)草皮护坡约:30139m25)高镀锌石笼(厚300mm)约:6474m36)生态袋护坡(长袋法)约:5236m2(三)工程项目组织工程参建单位:(1)监督单位:xx(2)发包人:xx(3)设计单位:xx(4)监理单位:(5)承包人:xx工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。
工期目标:按照招标文件和施工合同确定投资目标:投资目标以批准的概算总投资为控制,不能突破概算。
河道安全监理实施细则1. 前言作为一种公共资源,河道具有极高的重要性和战略价值。
同时,河道安全监管也是维护人民群众生命财产安全、提升经济社会发展水平的必要手段。
因此,在河道建设过程中,加强河道安全监理应成为必要的实施细则。
2. 监理责任(1)监理人员具有负责监理工作的监督、检查、意见和建议等权利;同时也需要对监理工作承担相应的责任。
(2)监理人员应具有一定的文化水平和专业技术,同时需要具备工程、技术和法律等方面的基本知识。
(3)监理单位应按照相关规定派出专门人员为工程项目提供监理服务。
(4)监理人员应严格按照本细则的标准要求,对建设过程进行全程监管,确保工程建设的合法性、规范性以及生产工作的安全。
3. 河道工程建设监理细则(1)监理人员应对工程建设过程中的招标文件、设计文件、施工现场以及施工过程中的重要节点进行有计划的检查、抽查和核实。
(2)监理人员在检查过程中应对河道工程设计、材料、设备、施工工艺等方面进行细致的检查,确保工程质量和安全性能。
(3)应定期组织相关部门进行合格评定,检查工程施工安全生产情况,排查安全隐患,确保工作面安全,为及时处理和清理安全隐患提供条件和依据。
(4)监理人员在检查过程中应及时与建设单位和监理单位沟通,进行有关情况和问题的沟通和解决,确保工程施工的顺利实施。
4. 河道管理细则(1)监理人员应根据有关规定和要求,对河道管理过程进行监督和检查,确保管理工作的顺利开展。
(2)监理人员应随时为相关部门鉴定水质、监测水位、进行调查等,为管理工作提供必要的技术支持。
(3)监理人员应监督建设单位、管理单位及施工人员在施工过程中的环境保护措施,减轻对河流生态环境的影响和破坏。
(4)监理人员应配合政府有关部门对河道和河堤等进行定期检查、维护和修缮,确保河道设施的安全、稳定、可靠。
5. 总结在构建绿色生态建设的背景下,河道建设和管理过程中的安全监管更加具有战略意义和重要作用。
因此,在河道建设和管理过程中,加强河道安全监管应成为必要的实施细则。
河道整治工程监理细则编制审核目录一、工程概况二、监理目标三、监理依据四、监理组织机构五、监理的职责和权限六、监理工作程序七、会议制度八、质量控制九、进度控制十、投资控制十一、安全文明施工十二、监理服务质量保证措施前言道整治工程进行施工阶段全方位(投资控制、进度控制、质量控制、合同管理、信息资料管理,安全文明施工管理协调各方关系)全过程监理。
为了确保有效履行监理委托合同中有关规定和条款,使该工程达到标书、合同中确定的目标,特制定本监理细则,经业主审批后,作为监理合同的附件。
监理单位、中标单位、建设单位依次共同执行。
一、工程概况:二、监理目标:质量目标:根据施工技术规范操作规范、质量验收标准、设计文件、施工合同和批准的施工组织设计,严格监理、督促施工单位建立、健全自检的质量保证体系和制度,以预防为主,一丝不苟抓好各环节的监理,杜绝施工工程质量事故的发生,达到工序合格率85%以上,部位优良率85%以上,整体工程优良。
进度目标:以各施工合同段投标阶段中工期承诺及中标后与业主签定的工程建设合同确定的总工期为目标,监理项目组负责审查和协调好各承包商的进度计划,检查计划进度节点实施情况,及时发现进度滞后并找出原因,督促承包商及时做好措施调整进度计划,确保各合同总工期按期或提前完成。
投资目标:根据设计图核对现场测量,仔细核对每项工程量,及时准确完成计量审核,为建设单位提供付款凭证,认真审核预算和预算外凭证,确保建设单位对施工单位的支付公平合理。
安全生产目标:根据各级政府颁布的安全法规,检查督促承包商及早建立安保体系和认真落实安全技术措施,定期不定期组织施工现场安全检查,杜绝重大伤亡事故的发生。
文明施工管理目标:根据上海市文明施工100条,对施工单位的生活基地、库房设施、施工现场进行督促和管理。
三、监理依据:1、本工程监理委托合同;2、本工程施工合同或施工协议;3、本工程的设计(设计图纸、设计说明书、设计变更图纸、地质资料);4、《上海市水利工程质量检验评定标准(试行)》(DGJ08-90-2000)《堤防工程施工质量评定与验收规程(试行)》(SL239-1999)《水利水电工程施工质量评定标准(试行)》(SL176-96);5、工程事故处理:按沪建《上海市质量事故的报告和调查处理管理规范》;6、设计交底会议纪要、领桩记录及业主签发的有关技术、进度、投资、安全、文明施工的书面文件;7、计委和建委颁布的《关于建设监理的有关规定》;8、建设部、质技监局《建设工程监理规范》(GB50319-2000);9、本工程监理规划;10、建筑施工安全检查标准JGJ59--99。
甲级水建监资字第20010000 号河道治理工程监理实施细则工程项目监理部2011 年 xx 月资质等级 :资质证书编号 :质量管理体系认证:法定代表人 :核定 :审核 :编写 :目录第一部分工程概况 (1)(一)工程项目基本概况 (1)(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (2)第二部分监理实施细则 (4)(一)施工安全监理实施细则 (4)(二)质量控制保证导则 (16)(三)设计文件、图纸审核监理实施细则 (27)(四)工程验收监理实施细则 (29)(五)工程原材料及混凝土检测试验监理实施细则 (38)(六)土石方明挖工程监理实施细则 (43)(七)砌石工程监理实施细则 (47)(八)混凝土工程施工监理实施细则 (58)第一部分工程概况(一)工程项目基本概况城区河段防洪排涝工程以下河道治理工程位于xx 镇,治理河道为 xx 一级公路建设中的至出口段河道,该段河道现状河道由xx 渠道 0.986Km 和原河道 0.762Km 组成,全长 1.748Km。
本工程主要为以下河道整治,整治河道中心长度1115.5m,其中新建河道353.3m,原河道整治 762.2m。
主要工程措施有新建河道地势较低段的岸顶结合景观道路填高建防洪堤及护岸措施,对原河道岸坡进行防护措施。
河道经整治后,满足的行洪和防洪安全。
(二)工程建设主要内容31)河道开挖土方量约: 157337m32)土方回填约: 47415m3)M7.5 浆砌石挡墙约 :6395m324)草皮护坡约: 30139m35)高镀锌石笼(厚300mm)约: 6474m26)生态袋护坡(长袋法)约:5236m(三)工程项目组织工程参建单位:(1)监督单位: xx(2)发包人: xx(3)设计单位: xx(4)监理单位:(5)承包人: xx工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。
杭州市北庄河(育英路-婴儿港)整治工程河道工程监理细则编制:审批:杭州三方建设有限公司杭州市北庄河整治工程项目监理部二0一四年六月一、工程概况1、参建单位建设单位:杭州市拱墅区河道建设指挥中心设计单位:浙江大学建筑设计研究院监理单位:杭州三方建设有限公司施工单位:杭州华水市政工程有限公司质监单位:杭州市建筑工程质量安全监督站2、工程基本概况:北庄河北与育英河、三墩镇东河连接,南至婴儿港,总长约820米,现状河宽11-25米,规划河道控制宽度20米,河道两侧绿化带控制宽度15米。
(1)护岸工程A型护岸为树根桩护岸,护岸顶标高为1.0米,长1380米,两侧采用草坡入水或局部景石堆砌,大部分河段采用这种形式,树根桩有效桩长12米树根桩,桩顶做0.95*0.4米C25钢筋砼横粱。
D型护岸为松木桩护岸,护岸顶标高1.0米,长160米,两侧采用草坡入水或局部景石堆砌,部分现状保留河段采用这种形式。
C1型护岸为树根桩护岸衔接段,长20米,适用于北庄河护岸与三墩镇东河现状护岸的衔接。
(2)管线工程雨水管道:在河道每隔一定距离设置雨水排出口,雨水管道原则上做至规划绿化边线处,同时根据实际情况预留检查井,检查井预留一节雨水管,新建雨水排出口12座,雨水管道为II级钢筋混凝土管,DN800雨水管160米,DN1000雨水管30米。
污水管道:沿河道北侧1号桥附近布置DN300截污管,接纳河道北侧的现状农居点的居民污水后,由西向东排入1#污水处理装置,处理达标后排入北庄河。
在桩号0+660附近沿河道西侧布置DN300截污管,接纳河道西侧安乐堂的污水后,由南向北排入2#污水处理装置,处理达标后排入北庄河。
污水管道为DN300II级钢筋混凝土管,长180米,检查井7座。
沿河设浆砌块石河埠头3座,浆砌块石清水平台1座。
二、监理依据1、本工程建设监理合同和业主与承包人签订的工程建设承包合同。
2、质安监站相关文件3、本工程设计文件及有关工程变更洽商记录。
河道治理工程监理实施细则一、前言二、监理组织机构1.设立监理组织机构,由具备相应资质和经验的监理工程师担任组长,组织和指导监理工作;2.监理组织机构应设立必要的人员和设备,确保监理工作的顺利进行;3.监理组织机构要与设计单位和施工单位保持密切的沟通和合作,及时解决工程中的技术问题和纠纷。
三、监理前期工作1.监理组织机构应对河道治理工程的设计方案进行审查,并提出合理化建议;2.监理组织机构应对施工单位的施工方案进行审查,包括施工工艺、设备配置等;3.监理组织机构应参与招标过程,评审施工单位的技术和经济标书;4.监理组织机构应与各相关单位进行必要的协调,明确各自的责任和义务。
四、监理实施阶段1.监理组织机构要派遣监理工程师到施工现场,进行现场检查和监督,确保施工按照设计要求进行;2.监理工程师要关注施工质量和进度情况,及时发现和解决工程中的问题;3.监理组织机构要对施工单位的材料和设备进行抽样检查,并委托有资质的实验室对材料进行质量检测;4.监理组织机构要及时记录和汇报施工过程中的重要问题和工作进展,向建设单位和设计单位提供监理报告;5.监理组织机构要组织施工单位进行技术交底和培训,提高施工人员的技术水平;6.监理组织机构要及时解决工程中的技术纠纷和投诉问题,维护建设单位的合法权益。
五、监理验收阶段1.监理组织机构要对工程完工后的情况进行综合评估,编制监理报告,并组织相关单位进行工程验收;2.监理组织机构要参与工程竣工验收会议,并提出合理化建议;3.监理组织机构要对工程的质量和进度进行终验,确保工程达到设计要求和技术标准;4.监理组织机构要对工程竣工验收的过程进行记录和汇报,并向建设单位和设计单位提供最终的监理报告。
六、监理工作总结监理组织机构要定期对河道治理工程的监理工作进行总结和评估,确保监理工作的高效性和科学性;监理组织机构要对监理人员进行培训和提高,提升监理工作的水平和质量;七、附则本实施细则是对河道治理工程监理工作的具体实施细节进行规范,是监理工作的操作指南。
目录一、专业工程的特征------------------------------------ 2二、监理工作的方法和措施------------------------------ 4三、监理工作控制要点---------------------------------- 7四、主要工序质量控制要素及目标值--——---------------- 20五、主要工序质量控制程序------------------------------ 27xx市长沟水系(湖南路~雨山路)整治工程监理实施细则一、工程项目特征:(一)、工程概况:一标段:xx市长沟水系整治工程一标段(北京市政),起于湖南路,终于三台路,全长1170米。
本标段招标实施范围为0+000~1+170段水系整治工程。
水系整治工程包括河道清淤及岸坡整理、驳岸挡墙、箱涵、截污管道。
1﹑河道清淤及岸坡整理(标段全线);2﹑驳岸挡墙(长沟水系东西两侧长约 2300m);3﹑箱涵(三台路处长37米,2*4000*1500㎜);4﹑截污管道(两侧管道总长2384m)(1)﹑西侧截污管道(1284m):(湖南路→三台路沿三台路南侧与天门大道管道相连,最终排入第二污水处理厂)①、拉管施工(DN600),管道长度978.74m。
②﹑顶管施工(DN600),管道长度206.56m。
③﹑开挖铺设(DN600),管道长度100m。
(2)﹑东侧截污管道(1100):(湖南路→三台路与二标相接)①、拉管施工(DN300、DN400、DN500):管道长度773m。
②﹑开挖铺设(DN400、DN500),管道长度327m。
二标段:xx市长沟水系整治工程二标段(高运控股),起于三台路,终于雨山河,全长约1900米(包括221米支渠)。
本标段招标实施范围为1+170~2+903段水系整治工程。
水系整治工程包括河道清淤及岸坡整理、驳岸挡墙、截污管道。
1﹑河道清淤及岸坡整理(标段全线1900m);2﹑驳岸挡墙(长沟水系东西两侧长约 3600m);3﹑截污管道(管道总长1061m)(1)﹑西侧无截污管道(2)﹑东侧截污管道(1107m):(三台路→天门大道,与天门大道和湖北路交口主管相连,最终排入第二污水处理厂)①拉管施工(DN500):管道长度878m。
河道监理实施细则一、监理范围与目标1.1 监理范围:本细则所规定的河道监理工作涉及河道工程的规划、设计、施工、验收等全过程,包括但不限于河道的疏浚、岸线整治、护岸工程、防洪设施等项目的监理。
1.2 监理目标:确保河道工程按照设计图纸和相关规范进行施工,保障工程质量、进度和安全,维护公共利益和生态环境,实现河道工程的预期功能。
二、监理计划与程序2.1 监理计划:根据河道工程的实际情况和工程进度,制定详细的监理计划,包括监理人员配备、工作制度、现场管理等。
2.2 监理程序:遵循国家、地方有关工程建设的法律法规和技术标准,执行监理程序,确保各项监理工作有序、高效地进行。
三、工作重点与难点3.1 工作重点:河道工程监理的重点在于质量控制、进度控制和安全管理,要确保工程质量符合设计要求,施工进度符合计划安排,施工现场安全有序。
3.2 工作难点:监理工作可能面临复杂的地理环境、多变的施工条件、严格的质量要求等挑战,需要监理人员具备较高的专业素养和应对能力。
四、质量控制与标准4.1 质量控制:监理人员应严格按照设计图纸、施工规范和质量验收标准进行检查和监督,确保施工过程中的每一个环节都符合质量要求。
4.2 质量标准:遵循国家、地方和行业颁布的相关质量标准,确保河道工程各项指标达到设计要求。
五、进度与安全管理5.1 进度管理:根据工程进度计划,定期检查施工进度,及时报告进度情况,确保工程按计划进行。
5.2 安全管理:监理人员应加强对施工现场的安全监管,及时发现和排除安全隐患,确保施工人员和周边环境的安全。
六、合同与信息管理6.1 合同管理:监理人员应熟悉合同条款,按照合同约定履行监理职责,确保合同双方的权益得到保障。
6.2 信息管理:建立完善的信息管理制度,确保监理信息的及时、准确、完整,提高监理工作的效率和透明度。
七、验收与交接工作7.1 验收工作:在工程竣工后,按照相关规定和标准进行验收,确保工程各项指标达到设计要求,编制验收报告。
河道整治工程监理的实施细则范本一:河道整治工程监理的实施细则一、前言1.1 目的本文档旨在规范河道整治工程监理的实施过程,确保施工质量和安全,并保护环境,维护公共利益。
二、监理组织2.1 组成监理组由项目监理工程师、技术顾问和监理助理组成,具体职责和权限如下:2.1.1 项目监理工程师:负责监督施工质量和进度,提出合理建议。
2.1.2 技术顾问:负责提供技术支持和解决方案。
2.1.3 监理助理:协助项目监理工程师开展工作。
三、监理程序3.1 前期准备3.1.1 监理组成员培训和组织。
3.1.2 审查设计文件和相关施工图纸。
3.1.3 制定监理计划。
3.2 施工监理3.2.1 确保施工按照合同要求进行。
3.2.2 监督合同执行情况,处理变更和索赔。
3.2.3 定期检查施工现场,记录施工质量和安全状况。
3.3 完工验收3.3.1 检查工程的质量和完工情况,提出验收意见。
3.3.2 确保施工符合相关标准和规范。
3.3.3 编制工程竣工资料。
四、法律名词及注释4.1 合同要求:指合同中规定的施工标准、进度、质量等具体要求。
4.2 工程竣工资料:指施工完工后,用于验收和备案的相关文件和资料。
五、附件5.1 监理计划表5.2 施工图纸5.3 工程合同范本二:河道整治工程监理的实施细则一、引言1.1 目的本文档的目的是为了确保河道整治工程的监理工作能够高效、规范地进行,从而保证整治工程的质量和安全。
二、监理组织2.1 组成监理组由项目监理经理、技术顾问和监理员组成,各自的职责如下:2.1.1 项目监理经理:负责监督工程的发展和质量控制。
2.1.2 技术顾问:提供技术支持和解决方案。
2.1.3 监理员:协助项目监理经理进行具体监理工作。
三、监理程序3.1 前期准备3.1.1 组建监理团队,明确各人员的职责和权限。
3.1.2 审查设计文件和施工图纸,确保符合要求。
3.1.3 制定监理计划和工作安排。
3.2 施工监理3.2.1 监督施工现场的安全和质量控制。
治理深圳第三期第二阶段工程合同C河道工程监理实施细则一、总则为有利于河道工程的监理活动,规范监理工作程序,依据《治理深圳河第三期第二阶段工程合同C监理规划》、《治理深圳河第三期第二阶段工程合同C建造合同文本》、《治理深圳河第三期第二阶段工程合同C监理合同文本》以及SL260-98《堤防工程施工规范》、SL17-90《疏浚工程施工技术规范》及水利水电施工技术规程、技术标准及BS系列规范编制本实施细则。
本实施细则适用于深圳河第三期第二阶段工程合同C河道工程的监理工作。
本细则所述的河道工程为河道土方开挖及河道防护工程,其中河道防护工程项目仅包括土工反滤布、碎石层、块石层、干砌石、浆砌石、模袋混凝土,不含预制混凝土块、重力挡土墙、L型挡土墙、地下连续墙、土锚及找平混凝土等项目(细则另册)。
二、开工条件控制2.1测量工作承建商在河道土方开挖项目开工前,承建商应作为联合测量小组成员(成员由承建商、监理单位、雇主、香港代表组成)对该区域的地形进行复测。
复测前承建商必须先做好测量前的准备工作(1)人员准备。
承建商的测量人员必须具有测绘工作的技术资质和相关测量经验。
施测前必须将有关人员的资质、职称、本专业工作的简历列表报监理审查。
(2)测量设备。
承建商必须备好适应本工程的测量设备。
施测前必须把测量设备配置情况列表报监理审查(主要包括名称、数量、性能、精度、检校情况等),监理应到现场实地核验。
(3)根据设计图纸资料及现场查勘资料,确认工程所应用的平面、高程控制网和控制导线、基准点(桩)的位置和状况,拟定施测方案,作出设计(含方案图)。
在施测前应将有关情况编入工程测量技术说明书(包括控制网、施测方案、施测要点、计算方法和操作规程等)。
(4)联合测量小组对原始地形进行复测。
2.2地质补充勘察工作监理工程师应要求承建商须完成地质补充勘察及污染土分析工作。
承建商应根据施工详图和相应的技术规范要求,提出一份地质勘察施工计划,并将《施工组织设计/施工技术方案报审表》报工程主任审批。
第五章河道整治工程监理实施细则一、适用范围本细则适用于**********工程的河道整治工程。
二、编制依据本细则依据**********工程建设监理的招标文件、工程施工承包合同、工程建设监理合同、监理规划、设计文件与图纸、以及有关工程施工技术和工程验收规程规范编制。
本项目工程使用的主要技术标准、规程、规范及技术要求有:水利工程建设标准强制性条文(水利工程部分)《水利工程施工质量检验与评定规范》(DB32/T 2334-2013)《水利水电建设工程验收规程》(SL223-2008)《水利水电工程施工质量检验与评定规程》(SL176-2007)《疏浚与吹填工程技术规范》(SL17-2014)《水利水电工程施工质量评定标准-堤防工程》(SL634-2012)《水利水电工程施工测量规范》(SL52-2015 )《水利水电工程施工作业人员安全操作规程》(SL401-2007)《水利水电工程施工安全防护设施技术规范》(SL714-2015)《水利工程建设项目施工监理规范》(SL288-2014)三、专业工程特点本工程项目属于治理工程,堤防是在既有河堤基础上加高、加宽,河道整治1.9km,河道开挖方案为断流降排水,使土方开挖不受地下水影响,土方开挖均为陆上方四、专业工程开工条件检查1、开工条件控制按下列程序进行:(1)向承包人进行监理工作交底。
(2)审批承包人报送的施工措施计划。
(3)施工质量保证体系的检查认可。
(4)施工组织设计审移交测量控制网点,审签施工单位的施工控制网点施测成果。
(5)检查与批复。
(6)检查施工条件。
(7)签发工程开工通知。
2、土方工程开工前7天,承包人应将实测的平、剖面地形测量资料报送监理部,经监理工程师签认的地形测量资料作为填筑工程量计量的原始依据。
3、土方工程开挖前,承包人应将开挖放样平、剖面图报送监理部复核,经监理部批准后,方可进行开挖。
监理人的复核,并不减轻承包人对其放线准确性应负的责任。
承包人不能因监理人指示纠正其放线错误而引起的工程量增加,向发包人要求额外支付。
4、承包人应负责清理开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物。
除监理工程师另有指示外,主体工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线外侧至少5m的距离。
主体工程的植被清理,须予挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线外侧3m的距离。
五、现场监理工作内容、程序和控制要点1、监理工作内容(1)土方开挖前的准备工作1)审查承包人提交的施工方案方案,降排水措施2)参加建设单位组织的测量交桩工作,并督促施工单位对控制点进行闭合复核,并审查。
3)审核河道整治工程放样、测量成果,放样精度满足设计或规范要求。
4)审查施工单位使用的测量仪器检定报告,其检定报告应在有效期内。
5)审查进度计划的合理性,发现实际进度滞后计划进度时,要求承包人采取赶工措施。
6)督促施工单位按照批准的施工方案施工。
(2)土方开挖基本要求1)土方开挖根据工程地质报告、降水措施和施工条件等情况,进行边坡稳定验算。
2)河道开挖前,应排除明水并降低地下水位,使其低于开挖面0.5米以下,土方开挖宜分层分段依次进行。
河道开挖尺寸应满足设计和有关规范的要求。
3)在施工过程中,应经常保持排水系统通畅和检查边坡的稳定情况,出现异常应及时采取措施。
4)土方施工中应经常测量平面位置、水平标高和边坡坡度是否符合设计要求。
(3)承包人应按照批准的施工总布置设计进行场内交通道路布置,并结合施工开挖区的开挖方法和开挖运输机械的运行路线,规划好开挖区域的施工道路。
(4)在雨季施工中,承包人应有保证工程质量和安全施工的技术措施,有效防止雨水冲刷边坡。
(5)开挖过程中,承包人应经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。
监理工程师有权随时抽验承包人的上述校核测量成果,或与承包人联合进行核测。
(6)临时排水1)承包人应在开挖工程开工前,规划好临时排水设施,报送监理部。
2)对开挖区域的明水、地下水要及时排除,保证开挖在旱地进行。
3)在开挖期间,监理工程师认为必要时,承包人应对土方开挖周围受降水影响的地区进行观测,并将观测布置和观测记录提交监理部。
4)承包人应注意保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。
(7)土方开挖时,不允许在开挖范围的上侧弃土,必须在设计指定堆置弃土范围内堆土,确保开挖边坡的稳定。
(8)为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作应在雨季前按施工图纸要求完成。
(9)开挖线的变更1)在工程施工过程中,根据土方开挖所揭示的地质特性,需要对施工图纸所示的开挖线作必要修改时,承包人应按监理部签发的设计修改图执行。
2)承包人因施工需要变更施工图纸所示的开挖线,应报送监理部批准后,方可实施,其增加的开挖费用应由承包人计入报价,发包人不为此另行支付费用。
(10)土方开挖过程中,如出现裂缝和滑动迹象时,承包人应立即暂停施工和采取应急抢救措施,并通知项目监理部。
必要时,承包人应按监理工程师的指示设置观测点,及时观测边坡变化情况,并做好记录。
2、监理工作程序3、监理控制要点(1)测量控制的目标有测必复,保证复核的精度和准确度1)施工单位的测量设备必须在有效使用时间内,测量人员必须持证上岗。
2)参加建设单位组织的测量交桩工作,并督促施工单位对控制点进行闭合复核,并审查。
3)督促施工单位对原始控制点进行保护,定期对水准控制点进行复测。
4)督促施工单位对清淤前及清淤后河道断面进行测量,审查测量成果并复核。
(测量距离为每50~100m一个断面)5)监督施工单位在作业区设置放样测站,放样测站的高程精度应不得低于四等水准测量。
设置水尺(水尺按300~500 m设置一组),水尺随作业区的沿伸而逐步设置,监理复核水尺的基准线的准确度,水尺零点面宜与设计底高程一致,满足四等水准测量精度。
要求施工测量人员对清淤断面挖槽控制中心线、边线放样并设置醒目、牢固的标志,监理对水尺的基准线的准确度和挖槽控制放样进行复核。
(2)清淤工程量计量控制清淤工程量的确认尽可能做到实事求是、计算合理。
1)清淤工程量计算依据:河道断面测量成果及设计河道断面图。
2)对监理单位复测的清淤工程量进行计算。
3)对施工单位的清淤工程量计算进行审核。
4)对施工单位清淤工程量的计算进行分析比较,确定合理的清淤工程量。
六、检查和检验项目、标准和工作要求1、巡视检查要点(1)项目总监理工程师要进行现场质量、安全巡视活动,巡视检查工作内容应包括:1)监理机构监理人员实施工程监理工作情况;2)施工单位的施工质量进度、投资各方面实施情况;3)跟踪检查上次巡视发现问题,发出指令执行落实情况。
(2)驻地监理组应每天进行巡视,巡视内容应包括:1)人员、材料、施工设备动态;2)主要施工内容;3)存在的问题;4)承包人处理意见及处理措施、处理效果;(3)对于巡视发现问题,应指令有关方面及时整改;确需研究决定的或需进一步协调的工作可利用监理例会、专题会议等各种方式,对发现问题作出处理以及对下一步工作作出安排。
2、旁站监理的范围、内容、控制要点和记录(1)旁站监理范围:河道断面测量(2)旁站监理内容:控制河道中心线、河底高程、河底宽度、河道边坡坡度、河道坡脚线、河口线等。
(3)旁站监理控制要点:根据监理合同内容实施旁站。
(4)旁站监理记录:旁站监理值班记录必须如实填写,监理人员应按照旁站监理值班记录要求的内容客观、认真填写填筑过程记录(包括施工过程中出现的异常情况)。
(5)当清淤施工过程中出现较大质量问题时,应立即通知总监理工程师,并做客观、详细的记录。
3、检测项目标准和检测要求,跟踪检测和平行检测的数量和要求在土方开挖过程中,承包人应定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理部。
土方开挖工程完成后,承包人应会同监理工程师进行以下各款的质量检查和验收。
A.按施工图纸要求检查开挖面的平面尺寸、标高和场地平整度;B.边坡的坡度和平整度的复测检查;C.边坡排水沟道的坡度和尺寸的复测检查;D.应保证河床内无积水或流水。
(1)跟踪检测:压实度检测(2)平行检测:(3)检查和检验项目、标准和要求河道陆上土方开挖单元工程质量检验项目与标准七、资料和质量评定工作要求1、评定(1)堤基清理完成后,承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录B表B.3的要求,及时进行堤基清理工序工程质量评定,并报监理工程师复核(2)承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录B表B.4的要求,对土料填筑工序进行质量评定,并报监理工程师复核(3)承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录B表B.6的要求,对筑堤工序进行质量评定,并报监理工程师复核(4)承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录B表B.7的要求,对排泥场围堰填筑工序进行质量评定,并报监理工程师复核(5)承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录B表B.8的要求,对排泥场外形尺寸工序进行质量评定,并报监理工程师复核(6)如为疏浚工程,承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录A表A.2的要求,对河道疏浚单元工程质量进行评定,并报监理工程师复核(7)如为陆上河道开挖工程,每单元程施工结束后承包人应按照《水利工程施工质量检验与评定规范》DB32/T2334.2附录A表A.1的要求,对河道陆上土方开挖单元工程质量进行评定,并报监理工程师复核(8)单元工程(工序)质量达不到合格标准时,应及时处理,处理方案应经监理批准2、资料(1)施工单位提交的河道疏浚(开挖)开挖方案及监理工程师审批意见(2)施工单位提交的测量、放样方案及监理工程师审批意见(3)单元工程质量检验评定、复核资料(4)施工单位提交监理审核资料不应少于两份,按合同约定期限批复后返还施工单位。
1)资料工作要求严格按照《水利工程施工监理规范》(SL288-2014)中规定的资料内容进行整理归档。
2)质量评定工作要求①对单元工程(工序)承包人在完成自评后,监理单位对评定表的规范性、真实性和完整性进行审查,复核单元工程(工序)施工质量等级。
②在分部工程完成后,承包人先进行自评,监理单位及时复核,组织相关单位对工程质量等级进行签证。
③参加发包人组织的工程外观质量评定组的检验评定工作,在承包人自评的基础上,结合单位工程外观质量评定复核单位工程质量等级,报发包人认定。
④单位工程质量评定合格后统计并评定工程项目质量等级,并报发包人认定。
