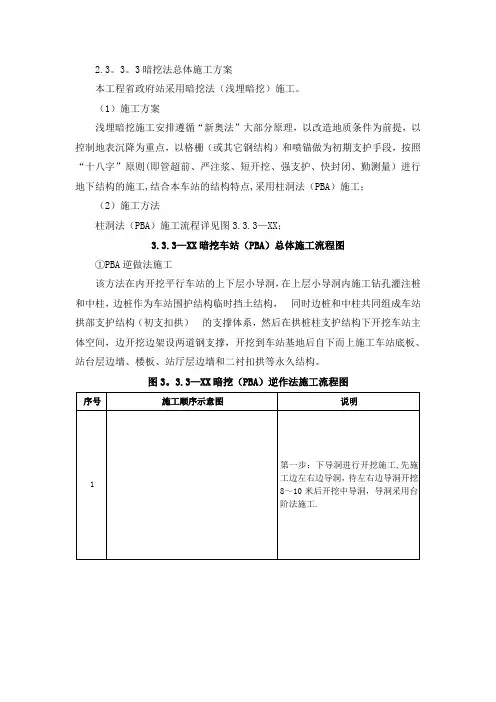

2.3.3.3暗挖法总体施工方案

本工程省政府站采用暗挖法(浅埋暗挖)施工。

(1)施工方案

浅埋暗挖施工安排遵循“新奥法”大部分原理,以改造地质条件为前提,以控制地表沉降为重点,以格栅(或其它钢结构)和喷锚做为初期支护手段,按照“十八字”原则(即管超前、严注浆、短开挖、强支护、快封闭、勤测量)进行地下结构的施工,结合本车站的结构特点,采用柱洞法(PBA)施工;

(2)施工方法

柱洞法(PBA)施工流程详见图3.3.3-XX;

3.3.3-XX暗挖车站(PBA)总体施工流程图

①PBA逆做法施工

该方法在内开挖平行车站的上下层小导洞,在上层小导洞内施工钻孔灌注桩和中柱,边桩作为车站围护结构临时挡土结构,同时边桩和中柱共同组成车站拱部支护结构(初支扣拱) 的支撑体系,然后在拱桩柱支护结构下开挖车站主体空间,边开挖边架设两道钢支撑,开挖到车站基地后自下而上施工车站底板、站台层边墙、楼板、站厅层边墙和二衬扣拱等永久结构。

图3.3.3-XX暗挖(PBA)逆作法施工流程图

序号施工顺序示意图说明

1 第一步:下导洞进行开挖施工,先施工边左右边导洞,待左右边导洞开挖8~10米后开挖中导洞,导洞采用台阶法施工。

2 第二步:下导洞开挖8~10米后开挖上导洞,上导洞先施工左右边导洞,待左右边导洞开挖8~10米后开挖中导洞,导洞采用台阶法施工。

3 第三步:下导洞开挖30米后进行下导洞横通道开挖施工,横通道由边导洞开设马头门进入中导洞,左右两侧横通道不得在同一里程同时施工。

4 第四步:下导洞贯通后在边导洞施工边桩基础和在中导洞施工地梁,横通道内施工横向混凝土支撑。边桩基础和地梁由北向南施工,地梁施工时注意预留底板钢筋接头和钢管柱法兰螺栓和钢管柱钢筋。

5 第五步:跳桩开挖边桩和钢管柱挖孔桩,施作边桩和钢管柱。

6 第六步:1、边桩施工过程中注意尽快形成连续10m~20m连续段,在形成连续段后及时回填桩后混凝土。

2、边桩和钢管柱形成连续10m~20m 连续段后,分段施工边桩冠梁和天梁,边桩冠梁和天梁施工后及时进行背后回填混凝土。

7 第七步: 边桩冠梁和天梁成型后进行扣拱施工,扣拱左右步距8~10m,扣拱过程中设临时中隔壁和中隔板。

8 第八步: 初支扣拱完成后破除临时中隔壁和中隔板,施工二衬拱部结构。

9 第九步: 二衬扣拱完成后,开挖至站厅层楼板标高,土模施工楼板结构,注意与站厅层、站台层边墙施工缝和钢筋接头的留置。

10 第十步: 站厅层楼板施工完毕后,施工站厅层边墙。

11 第十一步:站厅层边墙施工完毕后,向下开挖至底板标高,施做站台层底板。

12 第十二步:站台层底板施工完毕后,施做站台层边墙。

②PBA顺做法施工

该方法在内开挖平行车站的上下层小导洞,在上层小导洞内施工钻孔灌注桩和中柱,边桩作为车站围护结构临时挡土结构,同时边桩和中柱共同组成车站拱部支护结构(初支扣拱和二衬扣拱) 的支撑体系,然后在拱桩柱支护结构下开挖车站主体空间,自上而下施作车站楼板、柱和侧墙等永久结构。

图3.3.3-XX暗挖(PBA)顺作法施工流程图

序号施工顺序示意图说明

1 第一步:下导洞进行开挖施工,先施工边左右边导洞,待左右边导洞开挖8~10米后开挖中导洞,导洞采用台阶法施工。

2 第二步:下导洞开挖8~10米后开挖上导洞,上导洞先施工左右边导洞,待左右边导洞开挖8~10米后开挖中导洞,导洞采用台阶法施工。

3 第三步:下导洞开挖30米后进行下导洞横通道开挖施工,横通道由边导洞开设马头门进入中导洞,左右两侧横通道不得在同一里程同时施工。

4 第四步:下导洞贯通后在边导洞施工边桩基础和在中导洞施工地梁,边桩基础和地梁由北向南施工,地梁施工时注意预留底板钢筋接头和钢管柱法兰螺栓和钢管柱钢筋。

5 第五步:跳桩开挖边桩和钢管柱挖孔桩,施作边桩和钢管柱。

6 第六步:1、边桩施工过程中注意尽快形成连续10m~20m连续段,在形成连续段后及时回填桩后混凝土并施工对应横通道内的底板。

2、边桩和钢管柱形成连续10m~20m 连续段后,分段施工边桩冠梁和天梁,边桩冠梁和天梁施工后及时进行背后回填混凝土。

7 第七步: 边桩冠梁和天梁成型后进行扣拱施工,扣拱左右步距8~10m,扣拱过程中设临时中隔壁和中隔板。

8 第八步: 初支扣拱完成后由南向北进行机械土方开挖,开挖中注意竖向分层、水平分段、中间拉槽并及时进行第一道钢支撑架设。

9 第九步: 第一道钢支撑拉开40米距离后,继续开挖至基地,竖向分层、水平分段、挖中注意中间拉槽并及时进行第二道钢支撑架设。

10 第十步: 土方开挖完成后由北端墙向南进行主体结构边墙及楼板施工,及时施作综合接地和防水。

11 第十一步: 由北向南进行站厅层边墙及拱部主体结构施工。

③降水井施工

降水井施工见明挖顺做法车站相应章节。

④导洞施工方法

施工中必须严格遵循“管超前,严注浆,短进尺,强支护,快封闭,勤量测”的原则,导洞施工顺序为先施工下导洞再施工上导洞,先施工边导洞再施工中导洞,上下导洞、左右导洞控制步距8~10m避免群洞效应,下层导洞横通道在导洞超前20m后方可进行开挖施工。为保证车站主体结构尺寸,导洞施工上层导洞拱顶标高抬高5cm,下层导洞底板标高向下降低5cm,横通道向两各增加5cm。

导洞施工工艺流程详见图3.3.3-XX。

施工准备

马头门施工

打设超前小导管注浆

土方开挖

钢格栅架立

连接筋、网片焊接喷射混凝土

下一循环

。。。。。。

堵头墙施工不合格

图3.3.3-XX导洞施工工艺流程图

图3.3.3-XX导洞施工

⑤横通道马头门施工方法

马头门施工流程:1、破洞门:在横通道预留洞门处打设双排超前小导管超前支护体系,根据地层情况及要求的加固效果选用改性水玻璃、水泥-水玻璃双
