蜂窝麻面露筋处理办法
- 格式:doc
- 大小:22.50 KB
- 文档页数:3
梁、柱砼蜂窝、麻面、露筋等缺陷的处理措施
1、拟修补梁、柱的砼蜂窝、麻面、胀模等缺陷部位,大小标记清晰。
2、对施工过程中使用的架子、锤子、铁锤、吊锤、墨斗准备好。
3、施工员对操作施工人员进行施工技术、安全的交底。
4、施工员负责对施工人员进行技术指导和检查监督工作。
二、劳动力准备:施工人员根据缺陷存在的数量,由施工员合理安排。
三、缺陷处清理:
1、待对待修补部位的松散混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋。
2、对凿除部位用毛刷刷干净,并用水冲洗,使其无松动石子及粉尘。
3、进行支模,要求模板支设牢固,并留设浇筑口和清理口,确保支模时的垃圾能清理干净。清理后及时封堵清理口。
4、对修补处涂刷一层用同砼相同的水泥做成水泥浆进行界面处理,以使新旧混凝土能结合良好。
四、补救措施及方法:
针对现场现浇砼表面缺陷的处理补救措施如下:

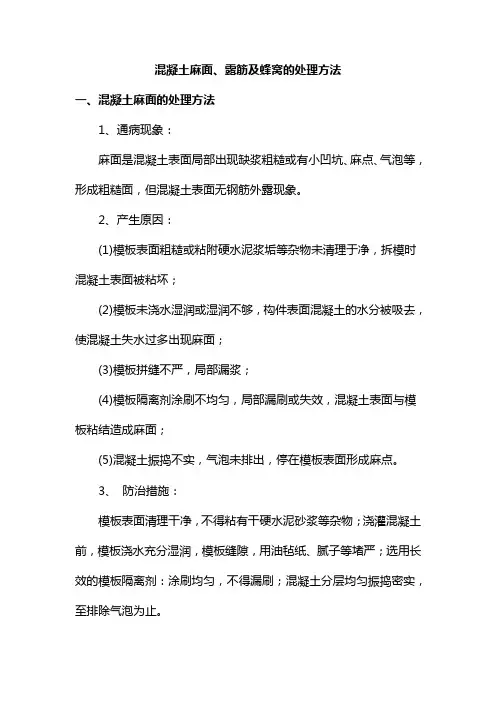

1、麻面问题。混凝土结构构件表面呈现出无数小凹坑麻点。
补救措施:如果混凝土表面作抹面或粉刷,可不作修补。否则,应在麻面部位喷水湿润后,用与混凝土同标号的砂浆抹压,将麻面抹平。
2、蜂窝问题。混凝土表面出现蜂窝似的窟窿。
补救措施:对小蜂窝冲刷干净后,用1∶2水泥砂浆抹面压实;对较大蜂窝,要凿去蜂窝处薄
弱松散部分及突出骨料颗粒,用钢丝刷或压力水洗刷干净,支模后可用粒径10~20mm细石混凝土(同标号)仔细填塞捣实;对较深的蜂窝,影响承载力而又清除困难时,可埋压浆管、排气管,表面抹砂浆或浇筑混凝土封闭后,再放水泥砂浆,把蜂窝中的石子包裹起来,填满缝隙结成整体,必要时可进行水泥灌浆处理。
3、孔洞问题。钢筋混凝土结构中有较大的孔洞,钢筋局部或全部裸露。
补救措施:将孔洞周围的疏松混凝土和软弱浆膜凿除,用压力水冲洗,支设模板,湿润后采用与原混凝土设计强度等级高一级的细石混凝土进行浇筑修补,要求用¢12钢筋仔细捣实。
修补的混凝土上口应做成斜形簸箕口,簸箕口的上口模板应高出孔洞顶部150mm以上,使孔顶的新筑混凝土具有一定的压力,确保密实和紧顶。
4、露筋问题。钢筋混凝土结构表面钢筋裸露。
补救措施:用钢丝刷或压力水冲洗干净后,在表面抹1∶2或1∶2.5水泥砂浆,使露筋部分充满,再予抹平,并保证保护层厚度。对于较深露筋,凿去薄弱混凝土和突出骨料颗粒,洗刷干净后,用同标号混凝土填塞并压实。
5裂缝及裂纹问题。楼板表面产生裂纹
1)当表面裂缝较细、数量不多时,可将裂缝用水冲洗并用水泥浆抹平。
2)对宽度和深度较大的裂缝附近的砼表面凿毛或沿裂缝方向凿成深为15~20mm,宽100~200mm的V 形凹槽,扫净并洒水湿润,先刷水泥浆一度,然后用1:2水泥砂浆涂抹2~3层,总厚控制在10~20左右,并压实抹光。
6、对胀模部位的混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋。要求凿成后的混凝土表面观感达到斩假石的效果,无松动石子及混凝土颗粒。
7、4.45标高位置3轴交H--J轴挑梁残余砼的处理:待该处砼强度达到85%以上时,拆除模板,采用风镐将其该处及邻近板上的砼全部清除干净,对于钢筋及模板再次检查恢复,按照相应的施工规范要求和程序采用比原砼高一级的砼进行浇筑。
六、安全防护工作及操作要点
修凿混凝土时必须注意加强以下几项安全防护工作:
1、操作人员的眼、耳、鼻等器官要重点防护,可考虑采用防风镜、防风帽、口罩等防护措施,以防混凝土碎渣飞溅伤人。
2、部位较高的地方,修凿前必须搭设好牢固的操作平台,平台的四周应加设高度1米左右的栏杆防护,严禁设置挑头板敷衍了事。
3、同一操作点或相邻很近的操作点,不宜多人同时修凿,以防飞溅的混凝土渣相互伤人。
4、修凿完毕的部位必须经监理工程师、业主现场代表等检查认可、验收合格后,方能允许进入下一阶段的混凝土修补工作。
5、立模板时,考虑到插入式振捣棒的振动范围,将以500mm高度为界限,超过500mm时分层立模板,待下层混凝土浇筑振实后再立上层模板,再浇捣上层混凝土,以确保振捣效果。模板支撑拟采用钢管做抱箍及斜撑,可靠地支护模板,确保模板能承受一定的压力,以利于混凝土能振捣密实,紧密地和混凝土连结成整件。
6、修补时,混凝土的振捣必须充分密实。对于较大的孔洞,可采用Φ30小振动棒仔细地进行机械插入振捣。对大多数深度较浅较小的孔洞,只能以人工振捣为主,采用小铁棒、新毛竹片认真仔细的插入振捣,并辅以木锤在模板外部适度敲击,既起辅助振捣作用,又可从声音沉闷程度来判别内部混凝土是否已密实,必使修补的混凝土质量一次合格,避免二次返工情况发生。
9、上述各项工作应组织技术经验较丰富、工作责任性强的工人和管理人员成立专门修补小组进行,并随时接受监理工程师、业主现场代表的认可和检查,确保100%达到修补要求,不得再发生一次较明显的质量缺陷,保证本次修补质量。
六、养护
1、对于较轻微的麻面现象,用毛刷刷干净,用水冲洗,使其无松动石子及粉尘后,修补前涂刷同砼标号水泥浆基层或用1:2水泥砂浆进行抹面处理即可,施工完毕终凝后加强淋水养护。
2、混凝土修补浇筑后,表面充分浇水养护一周以上,使混凝土在潮湿的良好环境下充分养护和膨胀,确保新浇混凝土整件连结共同受力。
3、模板和簸箕口的混凝土在浇筑养护一周左右,再进行拆模和仔细凿除,以确保新浇混凝土的牢固和棱角方正。
七、修补后的检查
修补一周后的混凝土应从外观上作一次全面的检查和验收,检查是否棱角方正、表面平整,并初步判别是否外光内实,是否有轻微的缺陷发生等。并作好书面的纪录。
