一.拆除方案1.1。
总体拆除方法采用人工拆除方法进行拆除。
2.2。
拆除原则:以先拆除附属构件后再拆除主体建筑物,自上而下按顺序逐层逐跨进行拆除,杜绝立体交叉拆除。
人工拆除按照建筑施工的逆顺序进行.3。
3。
拆除顺序:本拆除区域施工顺序:进场准备→勘察现场→设置安全围护→拆除作业安全技术交底→切断水。
电.风等设施,末端闷头封闭,管理人员专项检查记录→拆除各层内部装饰。
粉刷层及内墙→拆除外墙→回收旧料→渣土清运→平整场地→验收。
总体方案:按建筑物结构特点及要求,从结构.高度.方向人手,以“先易后难”。
“先低矮后高”的原则进行拆除,拆除必须自上而下,按顺序逐层逐跨进行拆除,杜绝立体交叉作业.1.4.具体拆除方法;具体方法:1.先拆除各类室内门,在拆除门时要求至少2人配合作业,1人使用工具将螺丝.铰链拆除。
另外1人则将门托住,防止其倒塌,而伤到作业的各类人员。
2.拆除各类电线及管道:这项工作由特种作业人员进行操作,电工先检查该层总电是否已经切断,再利用电笔检查各插座.开关是否断电。
戴好个人防护用品后,将室内电灯。
电线等进行拆除,拆除当中每拆一个灯。
插座。
开关必须再用电笔进行复查。
电灯拆除时,需架设简易脚手,先将灯泡拆除,利用老虎钳。
扳手等再将其整体拆除.3.拆除卫生间各类卫生洁具,先将卫生间内坐便器的各个螺丝.螺帽拆除,并对其进行解体。
再对小便池等的螺帽.接头进行拆除,并对其进行解体。
4.拆除室内木柜、木隔断等:先用螺丝刀将木柜门拆除,然后利用翘棒将木柜解体拆除.木隔断采用电锯实施切割,由上自下逐层分段实施,不得将其各支撑点切断后,整体放倒。
木地板及护墙板利用翘棒实施拆除。
5.室内墙体拆除:架设移动脚手架或简易脚手架,移动脚手架必须固定牢固,并将滑轮锁牢。
拆除工人站在脚手架上对墙体实施打击破碎,要求拆除必须自上而下层层拆除,不得采用整体放倒的方法进行拆除。
6.外立面铝合金窗拆除:先由工人利用冲击钻或其他工具,对窗的粉刷层进行破碎。

拆除房屋工程施工工艺一、概述拆除房屋工程是指将建筑物拆除和清理,以便进行新的建筑或改建工程。
拆除房屋工程施工工艺是指在进行拆除房屋工程时,所采用的一系列施工工艺流程和方法,以确保工程的顺利进行和安全完成。
本文将结合实际施工经验,对拆除房屋工程的施工工艺进行介绍。
二、拆除房屋前期准备1.确定拆除范围在进行拆除房屋工程前,首先需要确定拆除的范围和范围内的建筑物结构和材料。
根据不同的拆除范围,选择对应的拆除方法和工艺。
2.制定拆除计划在确定好拆除范围后,需要制定详细的拆除计划。
拆除计划包括拆除的顺序、方法、施工工艺、安全措施等内容,以确保拆除工程的安全和顺利进行。
3.准备拆除设备根据实际拆除情况,准备相应的拆除设备,包括拆除机械、切割工具、运输工具等。
确保设备的完好和操作人员的熟练操作。
4.制定安全措施在拆除过程中,需要制定详细的安全措施,包括现场安全防护、作业指导书、应急预案等,以确保工程施工过程中的安全。
三、拆除房屋施工工艺1.清理拆除场地在拆除房屋前,需要清理拆除场地,包括清理垃圾、杂物、碎石等。
确保场地干净整洁,以方便施工操作和防止安全事故发生。
2.拆除建筑物根据拆除计划,采取相应的拆除方法和工艺进行拆除建筑物。
一般常用的拆除方法有机械拆除、手工拆除、炸药拆除等。
根据实际情况选择对应的拆除方法。
3.拆除建筑物结构在拆除建筑物时,需要注意拆除建筑物结构的顺序和方法。
一般按照自上而下、自外而内的顺序进行拆除,以确保拆除的安全和高效。
4.处理拆除材料拆除建筑物后,需要处理拆除的材料。
一般包括分类、清理、运输等处理过程。
对于可再利用的材料,可以进行分类和存储,对于不能再利用的材料,需要进行垃圾分类处理。
5.清理拆除场地在拆除建筑物完成后,需要对拆除场地进行清理和整理。
包括清理垃圾、杂物、碎石等,使场地恢复原貌,并填平坑洞,以保证场地的平整和安全。
6.总结经验教训在拆除工程完成后,需要对整个工程进行总结和评估,总结施工过程中的经验和教训,以提高工程的质量和效率。

第1篇一、工程概况本工程位于XX市XX区,拆除对象为某老旧住宅小区内的老旧房屋,共计拆除房屋10栋,建筑面积约5000平方米。
拆除工程包括房屋主体结构、附属设施及室内装修的拆除。
为确保拆除工程顺利进行,特制定本施工方案。
二、施工组织机构1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XXX3. 施工班组长:XXX4. 施工人员:共20人,分为拆除班、清运班、安全班等。
三、施工进度安排1. 施工准备阶段:5天2. 拆除工程阶段:20天3. 清理现场阶段:5天4. 工程验收阶段:5天总计:35天四、施工工艺及方法1. 拆除工艺(1)人工拆除:采用人工配合机械的方式进行拆除,拆除过程中应遵循“先上后下、先外后内”的原则。
(2)机械拆除:采用挖掘机、破碎锤等机械设备进行拆除,确保拆除效率。
2. 拆除方法(1)拆除主体结构:首先切断水电管道,然后采用人工拆除和机械拆除相结合的方式,拆除墙体、梁、板等主体结构。
(2)拆除附属设施:拆除门窗、楼梯、电梯等附属设施,并做好防护措施。
(3)拆除室内装修:拆除室内墙面、地面、吊顶等装修材料,清理垃圾。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品,严格遵守操作规程。
2. 施工现场安全:设立警示标志,禁止无关人员进入施工现场;施工区域周边设置警戒线,确保施工安全。
3. 机械设备安全:机械设备操作人员必须持证上岗,严格遵守操作规程;定期对机械设备进行检修,确保设备安全。
4. 消防安全:施工现场配备消防器材,施工过程中加强消防安全管理,防止火灾事故发生。
六、环境保护措施1. 施工过程中产生的粉尘、噪音等污染,采取洒水降尘、设置隔音屏障等措施,减少对周边环境的影响。
2. 施工垃圾及时清理,做到日产日清,避免污染环境。
3. 拆除过程中,合理规划施工区域,减少对周边居民生活的影响。
七、质量保证措施1. 严格执行国家相关施工规范和质量标准,确保工程质量。
第1篇一、工程概况1. 项目名称:XX房屋拆除工程2. 项目地点:XX市XX区XX街道3. 拆除对象:老旧房屋、危房、违章建筑等4. 拆除面积:约5000平方米5. 拆除时间:2023年4月1日至2023年6月30日6. 施工单位:XX拆除工程有限公司7. 监理单位:XX建筑工程监理有限公司二、工程目标1. 按时完成拆除工程,确保拆除质量。
2. 保障拆除过程中人员安全,减少对周边环境的影响。
3. 合理利用拆除材料,降低工程成本。
三、施工准备1. 组织准备:- 成立项目领导小组,负责工程的全面管理。
- 成立技术小组,负责施工方案的编制和实施。
- 成立安全小组,负责施工现场的安全监督。
2. 人员准备:- 组织施工人员进行专业培训,提高施工技能和安全意识。
- 指定项目负责人,负责现场施工的全面管理。
3. 材料准备:- 准备足够的拆除工具和设备,如电锯、切割机、破碎机等。
- 准备安全防护用品,如安全帽、安全带、防护眼镜等。
4. 设备准备:- 检查设备性能,确保设备完好。
- 准备应急预案,应对突发情况。
四、施工工艺1. 拆除顺序:- 按照先上后下、先外后内的原则进行拆除。
- 首先拆除屋顶,然后拆除墙体,最后拆除基础。
2. 拆除方法:- 墙体拆除:采用液压破碎机进行破碎,然后人工清理。
- 屋顶拆除:采用切割机进行切割,然后人工清理。
- 基础拆除:采用挖掘机进行挖掘,然后人工清理。
3. 安全措施:- 设置警戒线,防止无关人员进入施工现场。
- 设置安全警示标志,提醒施工人员注意安全。
- 配备安全员,负责现场安全监督。
五、施工进度计划1. 第一阶段(2023年4月1日至2023年4月15日):完成拆除工程的准备工作,包括人员、材料、设备的准备。
2. 第二阶段(2023年4月16日至2023年5月15日):完成拆除工程的主体拆除工作。
3. 第三阶段(2023年5月16日至2023年5月31日):完成拆除工程的清理工作。

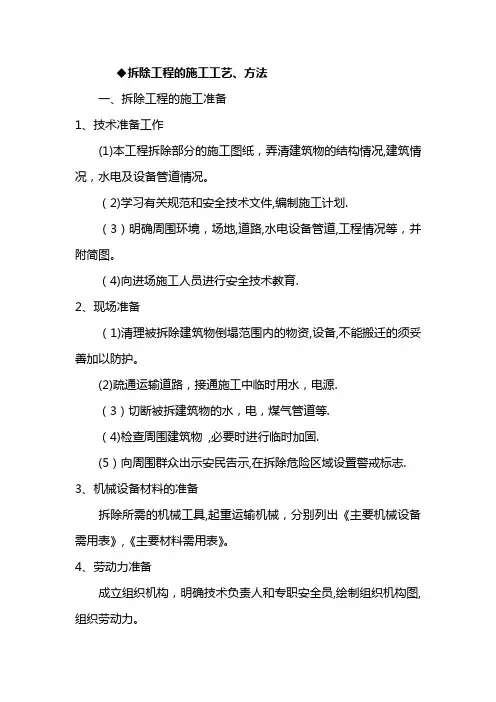

拆除工程的施工工艺、方法一、拆除工程的施工准备1、技术准备工作(1)本工程拆除部分的施工图纸,弄清建筑物的结构情况,建筑情况,水电及设备管道情况。
(2)学习有关规范和安全技术文件,编制施工计划.(3)明确周围环境,场地,道路,水电设备管道,工程情况等,并附简图。
(4)向进场施工人员进行安全技术教育.2、现场准备(1)清理被拆除建筑物倒塌范围内的物资,设备,不能搬迁的须妥善加以防护。
(2)疏通运输道路,接通施工中临时用水,电源.(3)切断被拆建筑物的水,电,煤气管道等.(4)检查周围建筑物,必要时进行临时加固.(5)向周围群众出示安民告示,在拆除危险区域设置警戒标志.3、机械设备材料的准备拆除所需的机械工具,起重运输机械,分别列出《主要机械设备需用表》,《主要材料需用表》。
4、劳动力准备成立组织机构,明确技术负责人和专职安全员,绘制组织机构图,组织劳动力。
二、拆除工程的安全技术规定1、拆除工程在开工前,须组织技术人员和工人学习安全操作规程和拆除工程施工组织设计.2、拆除工程的施工,必须在工程负责人的统一指挥和监督下进行。
工程负责人须根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底.3、拆除工程在施工前,应该将电线,瓦斯煤气管道,上下水管道,供热设备等干线,支线切断或迁移.4、工人从事拆除工作的时候,应该站在专门搭设的脚手架上或者其他稳固的结构上操作.5、拆除区域周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留.6、拆除建筑物,应按自上而下的顺序进行,严禁几层同时拆除。
当拆除某一部分的时候应该防止其他部分的倒塌.7、拆除过程中,现场照明不得使用被拆除建筑物中的配电线,应另外设置配电线路.8、拆除建筑物的栏杆,楼梯和楼板等,应该和整体进度相配合,不能先行拆除。
建筑物的承重支柱和横梁,须在所承担的全部结构和荷重拆掉后才可以拆除。
9、拆除建筑物一般不采用推倒方法,遇有特殊情况必须采用推倒方法的时候,必须遵守下列规定:(1)砍切墙根的深度不能超过墙厚度的1/3,墙的厚度小于两块半砖的时候,不许进行掏掘.(2)为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢.(3)建筑物推倒前,应发出信号,待所有人远离至建筑物高度2倍以上的距离后,方可进行。

拆除工程施工时应有什么措施和方法在进行拆除工程施工时,需要采取一系列的措施和方法,以确保施工过程顺利进行并保障人员和环境的安全。
以下是在拆除工程施工中需要注意的措施和方法:1. 施工前准备在进行拆除工程之前,需要进行充分的准备工作,包括但不限于以下内容:•制定详细的拆除方案和施工图纸,明确拆除范围和流程。
•对拆除区域进行全面的勘测和评估,了解周边环境和设施。
•确保拆除工程符合相关法律法规和安全规范要求。
•安排专业团队进行拆除工程,保证施工人员具备相应的技能和培训。
2. 安全防护在拆除工程施工过程中,安全是最重要的考虑因素之一。
以下是保障安全的措施和方法:•确保施工人员佩戴必要的个人防护装备,包括安全帽、手套、护目镜等。
•在拆除现场设置明显的安全警示标识,避免非施工人员靠近。
•使用合适的防护设备和工具,确保拆除过程中不会对周围环境和设施造成损害。
•对可能存在的风险进行评估和控制,保障施工人员和周围环境的安全。
3. 环境保护在进行拆除工程施工时,需要采取措施保护周围环境,减少对环境的影响:•对拆除产生的废弃物和污染物进行妥善处理,避免对空气、水和土壤造成污染。
•在拆除工程结束后,进行现场清理和修复,恢复原有环境的状态。
•采取措施减少施工过程中可能产生的噪音、振动和粉尘等环境影响。
•合理利用资源,降低能源消耗和废弃物产生,推动绿色环保施工。
4. 施工方法在执行拆除工程时,需要选择合适的施工方法,确保施工效率和质量:•根据拆除对象和环境特点选择合适的拆除工具和设备,包括切割机、破碎机等。
•采取逐步拆除、分段拆除等方法,避免一次性拆除导致风险和不可逆损害。
•遵循施工流程,合理安排施工顺序,确保施工连贯性和协调性。
•在拆除过程中及时处理发现的问题和难题,确保施工进度和质量。
综上所述,拆除工程施工需要综合考虑安全、环保和工艺等方面的要求,确保施工过程安全有序、环保可持续,达到预期的拆除效果。
在实际施工中,相关部门和企业需要严格执行相关规范和标准,积极采取措施提升施工质量和安全水平,为城市建设和环境保护做出积极贡献。
房屋拆除施工方案
一、前言
在城市更新和建设中,房屋拆除是一个重要的环节。
本文将从安全性、效率性、环保性等方面,给出一套房屋拆除的施工方案。
二、施工准备
1.制定详细的拆除计划,包括拆除顺序、工作流程、安全措施等。
2.确保施工人员具备相关证书和经验。
3.准备必要的施工设备和工具,确保设备正常运转。
三、安全措施
1.在拆除现场设置明显的安全警示标志。
2.拆除现场应划分为施工区域和安全通道,确保施工人员和过往行人的
安全。
3.施工人员应佩戴个人防护装备,如安全帽、手套、防护眼镜等。
四、拆除过程
1.拆除过程中应根据拆除计划,按照顺序进行。
2.对于不同部位的房屋,选用适当的拆除工具,确保拆除效率和安全性。
3.拆除过程中应时刻注意周围环境和设施,避免因拆除导致其他损坏或
安全事故。
五、环保处理
1.拆除废弃物应分类处理,将可回收物品和有害物质分开收集。
2.遵守环保法规,确保拆除过程中不对环境造成污染。
3.在拆除完成后,对现场进行清理和复原,确保环境卫生和美观。
六、施工总结
房屋拆除是一项复杂而重要的工程,在施工过程中必须严格遵守相关规定和安
全措施,确保施工效率和安全性。
通过科学的施工方案和合理的管理,可以有效提高拆除工作的质量和效率,推动城市建设和更新的进程。
第1篇一、施工准备1. 拆除工程施工前,应全面了解拆除工程的图纸和资料,进行施工现场勘查,编制施工组织设计或安全专项施工方案。
2. 制定安全事故应急救援预案,对拆除施工人员进行安全技术交底。
3. 为拆除作业人员办理意外伤害保险,准备齐全安全防护用品。
4. 拆除工程施工区域设置硬质封闭围挡及醒目警示标志,围挡高度不应低于1.8米,非施工人员不得进入施工区。
5. 做好影响拆除工程安全施工的各种管线的切断、迁移工作。
6. 当拆除工程对周围相邻建筑安全可能产生危险时,必须采取相应保护措施,对建筑内的人员进行撤离安置。
7. 在拆除作业前,施工单位应检查建筑内各类管线情况,确认全部切断后方可施工。
二、拆除施工工序1. 封围标示:用彩旗标示绳进行标示,并设置安全围栏及防护网。
2. 拆除门窗、楼板:人工拆除、机械破碎、氧焊切割。
3. 拆除侧墙及砼梁柱:挖掘机分解、液压破碎锤破碎。
4. 拆除基础:机械开挖破碎、氧焊切割。
5. 现场清理:人工配合机械进行清理。
6. 清渣:及时办理城管、环保部门相关手续后,由挖掘机、装载机装车、翻斗车密闭清运。
7. 平整场地、验收:人工配合机械回填、平整场地后经领导小组验收。
三、具体拆除措施1. 人工拆除:适用于砖木结构平房。
拆除顺序为屋面瓦板椽子檀条屋架或木架砖墙(或木柱)基础。
拆除方法为人工用简单的工具,如吊绳、撬棍、大锤、铁锹、瓦刀等。
2. 人工与机械相结合的方法:适用于混合结构多层楼房。
根据不同的拆除对象,采取不同的拆除方法和拆除顺序,但应遵守先上后下,先非承重结构后承重结构的基本原则。
3. 拆除工程的建设单位与施工单位在签订施工合同时,应签订安全生产管理协议,明确双方的安全管理责任。
4. 监理单位应当按照法律、法规和工程建设强制性标准及监理委托合同实施监理,建设单位、监理单位对拆除工程施工安全负检查督促责任;施工单位对拆除工程的安全技术管理负直接责任。
四、房屋拆除工程质量保证措施1. 施工前管理人员应认真学习施工规范,工艺标准,设计要求和施工组织方案,做到心中有数。
拆除工程施工常用的方法介绍
在建筑拆除工程中,为确保安全、高效地完成拆除任务,施工人员常常采用多
种方法和工艺。
本文将介绍几种常用的拆除工程施工方法。
1. 手工拆除
手工拆除是最基础、也是最常见的拆除方法之一。
施工人员利用手工工具,如
锤子、撬棍等,对建筑结构进行逐步拆除。
这种方法适用于对细部结构进行拆除,具有灵活性和精准度高的优点。
2. 机械拆除
机械拆除是通过使用机械设备进行拆除的方法。
常用的机械设备包括挖掘机、
拆除锤等。
机械拆除工作效率高,适用于对大面积、大体量的建筑结构进行拆除。
3. 爆破拆除
爆破拆除是利用爆炸力量来实现建筑结构拆除的方法。
该方法适用于对混凝土
桥梁、大型建筑等进行快速、彻底的拆除。
在使用爆破拆除方法时,需严格遵守安全规定,确保周围环境和人员的安全。
4. 切割拆除
切割拆除是利用切割设备,如火焰切割机、电动切割机等,对建筑结构进行切
割拆除的方法。
该方法适用于对金属结构、管道等进行精确拆除。
5. 高空拆除
高空拆除是针对高层建筑或特殊地形环境下的拆除工程而设计的方法。
施工人
员通过脚手架、吊篮等设备,在高空环境下进行拆除作业。
高空拆除需要严格遵守安全规范,确保作业人员的安全。
以上是几种常用的拆除工程施工方法,不同的拆除情况适用的方法也有所不同。
施工人员在选择拆除方法时,应结合具体情况,选择合适的方法,确保拆除工程的顺利进行。
一、工程概况本项目为某城市老旧房屋拆除工程,位于市区某繁华地段。
拆除工程包括建筑物、构筑物及其附属设施。
工程总面积约为10000平方米,拆除工程量约为8000立方米。
二、施工方案1. 施工组织(1)成立项目领导小组,负责施工过程中的协调、指挥和监督。
(2)设立现场指挥部,负责现场施工的组织、协调和指挥。
(3)设立施工班组,负责具体施工任务的实施。
2. 施工进度(1)施工前期:进行施工图纸会审、施工方案编制、人员培训、材料设备准备等。
(2)施工中期:进行现场拆除、废弃物清理、场地平整等工作。
(3)施工后期:进行场地恢复、验收等工作。
3. 施工工艺(1)采用机械拆除为主,人工拆除为辅的方式进行。
(2)对于大型建筑物,采用液压破碎锤进行拆除。
(3)对于小型建筑物,采用风镐、切割机等工具进行拆除。
4. 施工安全(1)施工现场设立安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场设置安全通道,确保人员通行安全。
三、具体措施1. 施工准备(1)对施工现场进行勘察,了解地质、地形、周边环境等情况。
(2)编制施工方案,明确施工工艺、进度、安全等要求。
(3)对施工人员进行安全培训,提高安全意识。
2. 施工过程(1)拆除前,对建筑物进行安全检查,确保无安全隐患。
(2)拆除过程中,密切关注拆除区域周边环境,防止拆除物对周边设施造成损害。
(3)拆除过程中,严格控制拆除速度,避免因拆除过快导致地面沉降、裂缝等。
(4)拆除过程中,及时清理拆除物,确保现场整洁。
3. 废弃物处理(1)拆除产生的废弃物按照规定分类存放,并进行无害化处理。
(2)对废弃建筑材料进行回收利用,减少资源浪费。
4. 施工验收(1)拆除工程完成后,进行自检,确保工程符合要求。
(2)邀请相关部门进行验收,合格后方可进行场地恢复。
5. 场地恢复(1)对拆除后的场地进行平整,恢复原状。
(2)对周边环境进行整治,确保施工不影响周边居民生活。

拆除工程主要施工方法一、脚手架搭设及保护:拆除前要先搭设钢管脚手架封闭,四周搭设双排齐檐高施工脚手架,主楼脚手架为双立杆,立杆间距1.2米,水平间距1.8米,附作剪刀撑。
脚手架满挂双层安全网,双层密目网。
脚手架经验收合格后方可使用。
作业人员应站在脚手架、脚手板、高凳或其它稳定的部位上操作,严禁站在整体被拆除构件上作业。
脚手架随建筑物、拆除前应对下层脚手架及拉攀作稳固检查。
施工时脚手架搭设顺序为:从施工外围挡→→建筑物四周脚手架、路阻。
注:人工拆除顶层楼房脚手架全部拆除,拆除时架子工随时配合落架,剩下由机械施工。
二、人工拆除顶层:在人工拆除之前先期在三侧搭设施工围挡,立杆为双立杆,其脚手架与楼层四面脚手架相拉接,对拆除部位形成封闭状,脚手架外防护与其它各面相同。
人工将保温层及楼板全部破碎,其渣土全部运至下一层,然后用大型挖土机200将渣土挖甩至一层,及人工拆除中全部采用临时高压水降尘,确保无粉尘污染。
梁、柱、板拆除采用人工风镐段口拆除,将承重梁的两头用风镐破碎,暴露出承重梁的内筋,然后汽割断梁筋,将承重梁吊到地面人工或机械破碎拆除。
主楼承重柱的拆除与承重梁拆除相同,楼外墙拆除采用人工拆除非承重填充墙,之后再用风镐将承重梁及立柱进行剔凿,在此之前首先用钢丝绳及倒链将外墙向内稳住,以防外墙在剔凿时发生意外,再将钢筋切断,吊到地面破碎拆除。
人工拆除从顶层向下拆除,人工拆除要遵循“先非承重,后承重”的原则,确保安全。
利用轮式液压锤,便可加快拆除施工速度,尽量减少人工拆除的工作量,减少人工拆除风险性,减少施工噪音,同时减少粉尘污染,此种拆除工艺是在特定环境下的最佳选择。
三、基础拆除:楼层拆除完工后将大型挖土机200将渣土清除干净,尽量减少施工噪音对居民的影响。
轮式液压锤将基础、立柱全部拆除,将渣土归堆后全部外运出场。
利用液压锤将一层地面破碎,利用反铲将反梁间回填土挖运出场,暴露出反梁,用普通臂液压剪将反梁全部剪碎拆除,最后利用液压锤将底板全部破碎拆除,渣土全部外运出场。
房屋拆除工程施工工艺及方法1、拆除施工工序(1)封围标示:用彩旗标示绳进行标示,并设置安全围栏及防护网。
(2)拆除门窗、楼板:人工拆除、机械破碎、氧焊切割。
(3)拆除侧墙及砼xx:挖掘机分解、液压破碎锤破碎。
(4)拆除基础:机械开挖破碎、氧焊切割。
(5)现场清理:人工配合机械进行清理。
(6)清渣:及时办理城管、环保部门相关手续后,由挖掘机、装载机装车、翻斗车密闭清运。
(7)平整场地、验收:人工配合机械回填、平整场地后经领导小组验收。
2、具体拆除措施根据不同的拆除对象,拆除施工应采取不同的拆除方法和拆除顺序,但应遵守“先上后下,先非承重结构后承重结构”的基本原则。
(1)人工拆除拆除对象:砖木结构平房。
拆除顺序:屋面瓦→板→椽子→檀条→屋架或木架→砖墙(或木柱)→基础。
拆除方法:人工用简单的工具,如吊绳、撬棍、大锤、铁锹、瓦刀等。
上面几个人拆,下面几个人接运拆下来的建筑材料。
至于砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,如果必须采用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地方才可进行。
拆屋架时可用简单的起重设备,三木塔挂导链或滑轮拆下。
(2)人工与机械相结合的方法。
拆除对象:混合结构多层楼房拆除顺序:屋顶防水和保温层→屋顶混凝土和预制楼板→屋顶梁→顶层砖墙→楼层楼板→楼板下的梁→下层砖墙,如此逐层往下拆,最后拆基础。
拆除方法:人工与机械配合,人工剔凿,用机械将楼板、梁板构件吊下去,人工拆砖墙、用机械吊运砖。
(3)机械拆除有些被拆除建筑有用的材料少,或者为了加速拆除则采用破坏性拆除方法,如用液压锤、液压剪、挖土机或重锤击等机械拆除方式。
为了保证安全拆除,必须先了解拆除对象的结构,弄清组成房屋的各部分结构构件的传力关系,才能合理地确定拆除顺序和办法。
一般说来房屋的结构组成,由屋顶板或楼板、屋架或梁、砖墙或柱、基础四大部分组成。
其传力关系也很明确。
屋顶板或楼板传力给屋架或梁,屋架或梁传力给砖墙或柱,砖墙或柱传力给基础。
房屋拆除施工工艺1. 概述房屋拆除是指将一座建筑物或其中的一部分拆毁的施工过程。
拆除工程通常由建筑师、工程师、拆除工人和拆除企业一起协作完成。
拆除过程中,需要合理规划工程方案,采取安全、高效、环保的施工工艺,确保施工过程中不会对周边环境产生不良影响。
2. 施工前准备在开始房屋拆除之前,需要进行充分准备,采取一系列预防措施来避免施工中的危险情况:1.建立安全警戒区:在拆除区域周围设置临时隔离围挡,确保施工现场的安全距离,避免施工过程中人员和设备受到伤害。
2.做好场地勘测:在施工前,需要对场地进行详细勘测,包括房屋结构、地下设施、周边环境等。
根据勘测结果,制定出合适的施工方案。
3.分析风险点:根据拆除场地的具体情况,分析施工过程中可能出现的风险,规划出对应的控制措施,防止施工中出现危险情况。
4.确定施工工具:选定具有良好质量、稳定性和自动化水平的施工工具和设备,以提高效率和质量。
3. 施工工艺在进行房屋拆除施工时,应当采取下列步骤:3.1 拆除前准备1.拆除基础:清理拆除面前的障碍物,通风透气,并按照拆除方案设置好吊臂和支架。
2.拆除设备调试:在拆除前对设备的调试和检测,确保设备正常运转。
3.安装监控设备:在作业现场设置安全监控设备,以便对施工过程进行实时监测和管理。
3.2 拆除过程控制1.机械拆除:采用起重机、挖掘机等机械设备拆除建筑物墙体、屋顶和地板等结构。
2.解体拆除:对建筑物内部构造进行分解拆除,包括墙体、煤气管道、电线管等设施的拆除。
3.3 现场整理在拆除完成后,需要做好现场整理工作,包括:1.拆除垃圾清理:清理拆除现场的垃圾和废弃物,包括钢筋、水泥等建筑材料。
2.地面平整处理:将现场地面整理平整,以便后续建设和使用。
4. 施工安全与环保在进行房屋拆除施工时,需要注意安全和环保问题,具体包括:1.严格执行安全作业规程:对施工人员进行安全培训,实行安全守则和常识,防止施工人员受到伤害。
2.实行周边环境保护:寻找合适的临时储存地点,妥善处理附近石块和建筑垃圾,避免对周边环境产生不良影响。
楼房部分拆除工程施工一、施工准备阶段楼房部分拆除工程的施工准备阶段非常重要,首先需要明确拆除范围和目的,确定拆除后的用途,然后做好项目立项、相关手续办理、施工方案设计等工作。
在施工前还需要进行现场勘查,了解建筑结构、周围环境等情况,制定详细的施工方案。
二、安全防护措施在楼房部分拆除工程施工过程中,安全是第一位的,必须严格按照相关规定进行安全防护措施。
首先要对施工现场进行封闭围栏,设置警示标志,防止行人和车辆进入施工区域。
另外,要保证工人佩戴好安全帽、安全鞋等防护用具,使用合格的工具和设备进行施工作业,保障工人人身安全。
三、拆除工程实施楼房部分拆除工程的实施需要遵循专业的施工方案,根据设计要求进行拆除作业。
常见的拆除方式包括机械拆除、手工拆除等,需要根据实际情况选择合适的方法。
在拆除过程中,要注意保护周围建筑结构和设施,避免对周围环境造成影响。
四、环境保护措施楼房部分拆除工程过程中可能会产生大量的建筑垃圾和粉尘污染,需要采取一系列环境保护措施。
例如,及时清理施工现场,避免造成垃圾堆放和粉尘飞扬;使用防尘网进行围挡,减少粉尘扩散;合理处理建筑垃圾,分类回收利用等。
五、施工验收及收尾工作楼房部分拆除工程完成后,需要进行施工验收,检查拆除范围是否符合设计要求,工程质量是否达标。
同时,要及时清理施工现场,保持环境卫生,将拆除所产生的废料垃圾进行妥善处理。
最后办理相关手续,完成工程结算和归档等收尾工作。
六、注意事项1.严格按照相关规定和设计要求进行施工,不得擅自改变拆除范围和方式。
2.在施工现场严禁吸烟、乱丢杂物等行为,保持施工现场整洁卫生。
3.施工过程中如遇特殊情况或问题,要及时向相关部门汇报并寻求解决方案。
4.做好与周边居民的沟通和协调工作,尽量减少对周围环境和生活的影响。
5.在施工过程中要做好安全检查和监督,确保施工作业安全可靠。
总的来说,楼房部分拆除工程是一项复杂的工程,需要经过详细的规划和专业的设计才能顺利完成。
拆除工程施工方案及技术措施有哪些
拆除工程是针对建筑物或构筑物进行拆除、清理的工作,需要制定合理的施工方案和采取有效的技术措施,以确保施工过程顺利、安全。
本文将介绍拆除工程的施工方案及技术措施。
一、施工方案
1.调查研究阶段:在开始拆除工程前,需要进行详细的调查研究,包
括了解建筑物结构、材料、周边环境等情况,以制定合适的拆除方案。
2.分阶段拆除:为了保证施工的安全和有效性,通常拆除工程会分为
多个阶段进行,逐步拆除建筑物的不同部分。
3.应急预案:拆除工程中可能出现的突发情况,如塌方、火灾等,需
要提前制定应急预案,并配备相应的救援设备。
二、技术措施
1.封闭围挡:在拆除工程现场设置围挡并封闭周边区域,以确保施工
区域安全,同时避免对周围环境造成影响。
2.拆除方式:根据建筑物的结构和材料特点,选择合适的拆除方式,
如爆破、分段拆除、拆卸等。
3.松散物处理:在拆除过程中,产生大量的松散物料,需要及时清理
和处理,以避免对环境造成二次污染。
4.安全防护:施工现场需要加强安全防护措施,如设置警示标志、配
备专业人员进行监督等,确保施工作业过程中的安全。
通过合理的施工方案和有效的技术措施,对拆除工程进行规范的管理和实施,可以确保施工过程安全、高效,减少施工中可能出现的风险和意外事件,保障工程质量,达到既定的拆除目标。
拆除房屋工程施工一、施工前准备在进行拆除房屋工程之前,首先需要进行详细的规划和准备工作。
这包括以下几个方面:1.方案设计在拆除房屋工程之前,需要找专业的设计师进行方案设计。
设计师根据要拆除的房屋的结构和周围环境的情况,制定拆除方案。
拆除方案包括拆除顺序、拆除方法、安全措施等内容。
设计师还需要与相关部门进行沟通,确保拆除工程符合法规要求。
2.施工材料准备拆除房屋工程需要使用到各种施工材料,如重型机械、爆破器材等。
在施工前,需要提前准备好这些材料,并确保其质量和数量能够满足施工需要。
3.施工人员培训拆除房屋工程是一项高风险的工作,需要有经验丰富的施工人员来进行操作。
在施工前,需要对施工人员进行培训,使他们了解施工流程、工作要求和安全注意事项。
4.安全措施在进行拆除房屋工程时,安全是第一位的。
需要对施工现场进行周密布置,设置安全警示标志和围栏,确保施工过程中不会对周围环境和工人造成危险。
二、施工流程拆除房屋工程一般可以分为以下几个阶段:1.清理拆除现场在进行拆除工程之前,需要清理拆除现场。
清理工作包括清除周围的杂物和建筑废料,保持施工现场整洁和通畅,为后续的拆除工作做好准备。
2.分段拆除拆除房屋一般是采取分段拆除的方式。
首先需要拆除屋顶和墙壁,然后逐层拆除楼层,最后拆除地基。
在拆除过程中,需要按照设计方案和要求进行操作,确保拆除工作的顺利进行。
3.安全监控在进行拆除房屋工程时,需要对施工现场进行实时监控,确保施工过程安全可靠。
监控人员需要随时对施工人员的操作进行监督和指导,及时发现和处理突发情况。
4.清理整理在拆除工程完成后,需要对施工现场进行清理和整理。
清理工作包括清除拆除残留物,整理施工材料和工具等。
清理工作完成后,才能交付拆除现场。
三、注意事项在进行拆除房屋工程时,需要注意以下几个方面:1.遵守法规在进行拆除房屋工程时,需要遵守相关法规和规定。
在拆除工程中使用爆破器材时,需要提前向相关部门进行申请并取得许可证。
拆除工程1、技术准备工作(1)首先熟悉被拆建筑物的概况和周围环境,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。
(2)对施工员进行安全技术交底,加强安全意识。
对工人做好安全教育,组织工人学习安全操作规程。
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。
2、现场准备(1)清理施工场地,保证运输道路畅通。
(2)施工前,先清除拆除建筑物范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
(3)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。
(4)在拆除危险区设置警戒区标志。
(5)搭设配电间保护棚,接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。
保证施工时水电畅通。
3、拆除清理要求拆除清理施工作业前首先了解现状,摸清需拆除的结构形式,加固改造的部位和装修做法,做到心中有数,措施得力。
所有施工人员必须经过岗前培训和相关的安全教育,熟悉现场情况,树立安全施工的思想,进入施工现场必须按规定着装,戴好安全帽及劳保用具,作业中要按标准程序实施落实。
施工现场负责人要全盘了解掌握全局情况,亲临现场指挥施工,并协调好与有关各方的关系,搞好联合劳动协作,提高应变能力,处理好突发事件,保证施工作业顺利进行。
拆除时采用先上后下、先非先装饰后装修、先天棚后墙、柱的原则,采用湿法作业,控制施工扬尘,砂石飞溅。
现有水电箱盒、管材等按可重新利用进行保护性拆除,并临时移至库房妥善保护,待装修和机电安装需要时尽量使用。
建筑物需要拆除部位全部拆除后,用挖掘机或铲车装车,自卸汽车外运到指定的垃圾消纳处。
地上部分建筑物完全拆除后,拆除地下部分,破除混凝土地面。
拆除工程施工方法有一、拆除顺序的确定拆除工程的顺序主要根据拆除对象的结构特点、周围环境条件和施工安全要求来确定。
一般来说,拆除工程的顺序应该从上往下,从外往内进行拆除。
例如,在拆除建筑物时,首先应该拆除屋顶和外墙结构,随后再进行内部结构的拆除。
在拆除桥梁时,也应该先拆除上部结构,再拆除下部结构。
此外,还应考虑到拆除过程中可能会产生的碎片和垃圾,要及时清理,以确保周围环境的整洁和安全。
二、施工计划的编制在拆除工程之前,必须制定详细的施工计划,包括拆除范围、拆除顺序、拆除方法、拆除时间、安全措施等内容。
施工计划应该由专业的工程师根据实际情况进行综合考虑和设计,以确保拆除工程的顺利进行。
在编制施工计划时,还要考虑到周围环境的影响和可能发生的风险,采取相应的措施加以防范。
三、安全措施的采取拆除工程是一项高风险的作业,施工现场存在种种危险因素,如坠落、火灾、爆炸等。
为确保施工人员和周围环境的安全,必须采取严格的安全措施。
一般来说,施工现场应该设置警示标志,施工人员必须佩戴安全帽、安全鞋等防护用具,并对施工人员进行安全培训。
此外,还应保证施工现场通风良好,防止因粉尘和有害气体造成污染。
对于高空拆除作业,还应设置安全网和安全绳索,确保施工人员的安全。
四、机械设备的选择拆除工程中常常需要使用各种机械设备,如拆除机、破碎机、吊车等。
在选择机械设备时,必须考虑到拆除对象的大小、重量和结构特点,选择适合的设备。
例如,在拆除大型建筑物时,通常会使用大型拆除机,而在拆除小型建筑物时,可以使用手持式破碎机。
在使用机械设备时,要严格遵守操作规程和安全操作指导书,确保施工人员的安全。
总之,拆除工程是一项复杂的施工工程,需要在严格控制风险的前提下进行。
只有制定合理的施工计划,采取有效的安全措施,选择适当的机械设备,才能确保拆除工程的顺利进行。
希望以上介绍对于拆除工程施工方法有所帮助。
拆除工程施工方案和技术措施1.工艺流程2.拆除步骤设备拆除施工顺序进行,即:断开所有电源→拆除构件→整体拆除→起吊→拆除基础→运输指定地点房屋拆除,即:门窗及附属物拆除→屋面拆除→墙体拆除→梁柱板→基础拆除→清理→外运。
3.拆除管理1)现场管理:拆除现场应有专人现场指挥,对起重机吊装拆除过程中,要统一号令、统一指挥。
明确施工管理人员职责,各负其责。
2)技术管理:按照气站、建筑物的结构,进行拆除的部位、顺序划分,严格按技术人员要求确定。
3)机械管理:机械管理要统一调度,避免穿插作业,机械使用时要求和现场管理指令协调一致。
4)安全管理:安全人员要在现场随时查看,对违章作业要及时制止。
5)环境管理:安排专人对垃圾清运及周边环境影响管理。
4.施工准备1)本公司有多年的拆除施工经验。
因此必须进行专门的安全培训之后,才能进入施工现场,之后才可以进行拆除操作。
未受过安全技术教育的人员不得进入施工现场。
2)对安全技术不熟悉的人员不能独立作业。
3)在技术交底时必须有安全交底,拆除步骤和特别危险的一定要制出切实可行的安全技术措施。
4)如发现危及安全工作的因素,应立即向技术安全部门或施工负责人报告,排除不安全因素后才能进行施工。
5)施工技术人员要认真审阅与施工相关的一切资料:拆除工程的有关图纸和资料;拆除工程涉及区域的建筑及设施的分布情况资料;全面了解拆除工程的图纸和资料,进行实地勘察,弄清气站及建筑物的结构情况、建筑情况及水电等情况;6)清理施工现场,保证运输道路畅通。
7)搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行。
8)在拆除危险区设置警戒区标志。
9)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。
保证施工时水电畅通。
5.拆除程序拆除施工顺序进行,即:断开所有电源→支架拆除→起吊→外运6.具体拆除起体技术措施(1)施工准备阶段本工程开工前须对气站基础周围进行检查。
房屋拆除工程施工工艺及方法
1、拆除施工工序
(1)封围标示:用彩旗标示绳进行标示,并设置安全围栏及防护网。
(2)拆除门窗、楼板:人工拆除、机械破碎、氧焊切割。
(3)拆除侧墙及砼梁柱:挖掘机分解、液压破碎锤破碎。
(4)拆除基础:机械开挖破碎、氧焊切割。
(5)现场清理:人工配合机械进行清理。
(6)清渣:及时办理城管、环保部门相关手续后,由挖掘机、装载机装车、翻斗车密闭清运。
(7)平整场地、验收:人工配合机械回填、平整场地后经领导小组验收。
2、具体拆除措施
根据不同的拆除对象,拆除施工应采取不同的拆除方法和拆除顺序,但应遵守“先上后下,先非承重结构后承重结构”的基本原则。
(1)人工拆除
拆除对象:砖木结构平房。
拆除顺序:屋面瓦→板→椽子→檀条→屋架或木架→砖墙(或木柱)→基础。
拆除方法:人工用简单的工具,如吊绳、撬棍、大锤、铁锹、瓦刀等。
上面几个人拆,下面几个人接运拆下来的建筑材料。
至于砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,如果必须采用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地方才可进行。
拆屋架时可用简单的起重设备,三木塔挂导链或滑轮拆下。
(2)人工与机械相结合的方法。
拆除对象:混合结构多层楼房
拆除顺序:屋顶防水和保温层→屋顶混凝土和预制楼板→屋顶梁→顶层砖墙→楼层楼板→楼板下的梁→下层砖墙,如此逐层往下拆,最后拆基础。
拆除方法:人工与机械配合,人工剔凿,用机械将楼板、梁板构件吊下去,人工拆砖墙、用机械吊运砖。
(3)机械拆除
有些被拆除建筑有用的材料少,或者为了加速拆除则采用破坏性拆除方法,如用液压锤、液压剪、挖土机或重锤击等机械拆除方式。
为了保证安全拆除,必须先了解拆除对象的结构,弄清组成房屋的各部分结构构件的传力关系,才能合理地确定拆除顺序和办法。
一般说来房屋的结构组成,由屋顶板或楼板、屋架或梁、砖墙或柱、基础四大部分组成。
其传力关系也很明确。
屋顶板或楼板传力给屋架或梁,屋架或梁传力给砖墙或柱,砖墙或柱传力给基础。
因此,拆除的顺序,原则上就是承受力的主次关系,或者说按传力关系的次序来确定。
即先拆最次要的受力构件,然后拆除次之受力构件,最后拆主要受力构件。
拆除顺序是:屋顶板→屋架或梁→承重砖墙或柱→基础。
如此由上而下,一层一层往下拆。
至于不承重的维护结构,如不承重的砖墙、隔墙可以最先拆,但有的砖墙虽不承重,可是起到木柱的支撑作用,这样的情况就不急于拆除,可以待到拆木柱时一起拆。
(4)若遇到有的厂房、钢架结构等类型房屋仅拆除一部份的情况,则需先将不拆的那部份据实际情况采取相应的方法、措施进行加固,在确保房屋结构合理安全后再对剩余部份进行拆除(拆除实施方法流程跟以上叙述一致)
附:几种拆除施工工艺流程图
砖木结构平房拆除施工工艺流程(图一)
砖混结构房屋拆除施工工艺流程(图二)
钢结构拆除施工工艺流程(图三)
3、实施拆除方案的步骤:
文明、卫生施工,根据《昆明市城市房屋拆迁管理条例》及有关规定,结合本次拆除实际情况,制定实施方案。
拆除前交验房屋后实施拆除。
房屋拆除工程实行项目负责制。
在拆除前,我公司将与区甲方签订房屋拆除安全施工、环境卫生、控制扬尘污染责任书。
做到文明安全施工、环境卫生达标、控制扬尘污染, 项目负责人、施工负责人、安全负责人职责明确。
同时应向甲方报送拆除施工组织设计和安全技术措施。
施工过程中,确需变更施工组织设计的,应对变更内容重新签订制定审核。
我公司管理人员及项目负责人、施工员、操作员和安全员均经政府职能部门培训合格后持证上岗。
4、现场情况进行现场摸底和进行技术资料的交接并按以下步骤进行:
(1)审核拆除工程的有关图纸和资料;
(2)审核拆除工程涉及范围内的地上、地下设施及管线的分布情况。
(3)全面了解拆除工程的图纸和资料,进行实地查勘,编制全方位施工组织设计,落实安全技术措施。
5、拆房工地四周砌筑高度为2.5米以上的围墙,外墙面粉平刷白,同时在拆房前做好房屋拆除范围内的断水(拆房防尘洒水设备除外)、断电、断气等工作。
房屋拆除施工前,根据现场施工情况,提前制定应急救援预案,采取严密防范措施,并配备应急救援用器材。
根据各种拆除方法的要求,划定危险区域,设置警戒和明显的警示标志。
6、居民密集点、交通要道附近施工,脚手架须采用全封闭围护,并搭设防护隔离棚。
脚手架应与被拆除物同步拆下。
拆除工程作业应按自上而下、先非承重后承重结构的顺序进行。
拆除栏杆、楼梯和楼板应与同层次整体拆除进度同步。
对部分拆除、部分保留的同一建筑或构筑物进行拆除施工前,应先对保留部分采取必要的加固措施。
泥墙、砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度的1.5倍以上;
7、禁止立体交叉方式进行拆除作业;
进入拆房施工现场的人员必须带好安全帽,高处作业人员应系好安全带,进入危险区域应采取严格防护措施;
拆房作业人员应站在脚手架或其它稳固的结构部位上操作,严禁在建筑物或构筑物的屋面、楼板、平台上进行多人作业或集中堆放材料。
8、禁止向下抛掷拆除物,拆卸下的各种材料应堆放整齐,及时清运出场。
拆除高度在10米以上的建筑物或构筑物时,应设置垂直运输设施或流槽;拆除施工中,未经批准不得占道、占用绿地、阻碍交通。
