文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持.第一章工程概况深圳市海关海罄苑是由深圳市海关投资兴建。
我司施工范围内的铝合金门窗工程项目为 1#、2#、3#,4#,10#,11#楼共六栋铝合金门窗,铝合金护窗栏杆,铝合金百叶,铝合金栏杆等项目,工程量共约为20000 平方米。
第二章工期及工程质量标准一、工期:1、遵照贵公司合同约定,按现场监理工程师要求的时间安装门窗框及扇,并配合土建施工进度,确保整体工程进度。
2、鉴于贵公司优质、快速的工作作风,我司将精心组织,周密部署,合理安排,集中人力、财力、物力,按我司计划工期完成工程任务。
二、工程质量标准:合格。
第三章施工人员部署及机具配备一、人员部署:我方将精心组织合理布局,结合本工程的实际情况配备人员,做到岗位明确、责任分明,形成一个全员质量管理网络,严密管理,密切配合。
(见下表)分岗位人职责范围责任分区项数经项目1协助公司合同部门签订合同,直辖市总向公司主管工程营经理体计划和进度,组织竣工验收。
副总经理负责文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持.预算1统计材料.核算成本向项目经理负责采购1订购材料.委托加工向项目经理负责向项目经理负责技术制定设计方案、加工工艺、安装措施。
向公司技术部门1主持单元性能试验、解决技术问题。
全总监负责面监控质量和安全。
工程1绘制设计方案、施工图、加工图向技术总监负责技设计术安全1全面监督现场安全防范措施执行向技术总监负责订购材料的抽样检验质检2产品加工过程质量检验向技术总监负责现场安装质量检验生产1安排加工全过程的生产计划及运输向项目经理负责主管生生产3安排铝型材加工、嵌装及注胶向生产主管负责产组长技工多生产线操作向生产主管负责名地盘1全面组织现场安装。
根据总体进度调配向生产主管负责管理人力物力及反馈现场信息工长2带领工人完成接收材料、施工安装向地盘管理负责安仓管1现场材料入库和保管、材料发放向地盘管理负责装专业电工、焊工,负责完成专业工作向工长负责技工安装多负责放线、安装、清洁、保修。
保利白云新城东区T5-T8栋铝合金门窗、阳台栏杆工程施工组织方案2021年5月15日广州行盛玻璃幕墙工程目录第一章前言1.1 编制依据1.1.1 国家和行业公布的有关现行设计和施工标准及标准1.1.2 我公司企业标准、质量手册及程序文件等相关文件1.1.3 我司现有施工力量和技术装备1.1.4 我司在其他类似工程施工中的经验总结1.2 编制原那么1、认真贯彻国家工程建设的法律、法规、规程、方针和政策。
2、严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。
3、坚持又好、又快的原那么,执行先进的工程管理理念,组织有节奏、均衡和连续的流水施工。
4、优先选用先进的施工技术、科学的施工方案、合理的实施规划,有效控制工程的平安、质量、进度、本钱。
5、提高施工机械化、自动化程度、改善劳动条件,提高生产施工效率。
6、坚持“平安第一、预防为主〞的方针和“企业负责、行业管理、国家监察、群众监督〞的平安生产管理体制,完善平安文明施工和生态环境保护措施,杜绝重大平安事故,控制施工的噪声、粉尘及垃圾污染。
7、坚持“四节一保〞的绿色施工原那么,科学规划施工平面,尽可能利用永久性和组装式施工设施,减少施工占地;利用节能设施,减少能源损耗,做好雨水收集和水资源的循环利用;优化现场物资存放,减少库存和物资损耗。
第二章工程概况工程名称:保利白云新城东区T5-T8栋铝合金门窗、阳台栏杆工程工程地点:广州白云区原白云机场内建设单位:工程内容:包括铝合金门窗、空调百叶、飘窗护栏、商铺门窗、阳台栏杆、雨篷、飘窗护栏、幕墙等铝合金工程。
第三章施工概况〔1〕前期准备步骤:①施工组织方案②专业设计③初步材料订购④现场场地准备⑤施工地配套准备⑥技术交底⑦进场前技术培训⑧现场反响最终施工图及材料定货〔2〕前期准备程序:根据工程合同及招投标文件,以技术设计,材料管理为先导,争取在正式进场施工前解决技术及材料问题,以保证施工的顺利进行。
〔3〕前期准备要点1)施工组织方案:根据工程合同及本工程实际,修订施工组织设计方案,明确施工组织方案,作为整个工程的指导性文件。
住宅工程铝合金门窗护栏工程施工组织设计目录一、编制说明 (4)1、编制说明 (4)2、编制目的 (4)二、工程概况 (5)三、施工部署及组织 (5)1、施工特点 (5)2、工程目标 (6)3、施工项目管理组织建制 (7)4、工程质量保证体系 (9)四、施工准备 (9)1、工程安装施工概况 (9)2、施工前期准备程序 (9)五、铝合金门窗、护栏施工工艺 (12)1、铝合金窗制作前的施工准备 (12)2、制作方法 (13)3、铝合金窗安装 (14)4、玻璃安装 (16)5、窗前护栏施工工艺 (17)六、质量要求与验收标准 (17)七、工期保证措施 (19)1、技术保证措施 (19)2、劳动力保证措施 (20)3、机械设备保证措施 (20)4、施工进度控制保证措施 (21)5、组织保证措施 (21)6、加快进度、赶工措施 (24)八、产品管理及产品保护 (24)九、安全保证措施 (26)十、施工质量保证措施 (28)十一、现场文明施工、环境保护措施 (31)一、编制说明一)、编制依据●《建筑设计防火规范》GBJ16-87(修订本)●《建筑物防雷设计规范》GB50057-94●《铝合金窗》GB/T5479-2003●《铝合金门》GB/T5478-2003●《高层民用建筑设计防火规范》GB50045-95●《建筑工程施工质量验收统一标准》GB 50300-2001●《建筑装饰装修工程质量验收规范》GB 50210-2001●《铝合金建筑型材》GB/T5237-93●《建筑玻璃应用技术规程》JGJ113-97●贵州省建筑设计研究院提供的门窗大样图●某新区碧潭园2Ba、2Da标段铝合金门窗、百叶窗工程招标文件●甲方提供的施工条件和总工期要求●ISO9001国际质量标准二)、编制目的本施工组织设计是对某新区碧潭园2Ba、2Da铝合金门窗、百叶窗工程中的“铝合金门窗、百叶窗”工程在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等方面作出详细、周全的规划设计,使本工程在装饰施工的全过程中,各个环节始终处于受控状态,达到高质量、高标准、高速度地完成本工程,使业主称心满意。

栏杆工程工程施工组织设计一、工程概况栏杆工程是建筑施工中常见的一项工程,其作用是为建筑物提供安全保障和美观性的装饰。
栏杆工程施工组织设计是对栏杆工程施工过程中的各项工作进行规范、安排和管理,确保工程质量、安全和进度的重要工作。
本次栏杆工程施工组织设计是针对某建筑项目的栏杆工程进行的设计,主要包括工程概况、施工组织机构设计、施工方案设计、施工安全管理设计等内容。
二、施工组织机构设计1.组织机构设置栏杆工程的施工组织机构应合理设置,包括总包施工单位、分包施工单位、监理单位、设计单位等。
总包施工单位应设置项目经理、施工员、监理工程师等岗位,分包施工单位应设置现场负责人、工长、技术员等岗位,监理单位应设置监理工程师、质量工程师等岗位。
2.职责分工栏杆工程的施工中,总包施工单位负责协调各分包施工单位,监理单位负责监督和检查施工质量,设计单位负责配合施工单位解决设计问题。
各施工单位应明确各自的责任和任务,切实负责。
3.沟通协调在栏杆工程施工过程中,各方之间需要保持良好的沟通和协调,及时解决施工中的问题,确保工程进度和质量。
三、施工方案设计1.工程检测栏杆工程施工前应进行工程勘测和检测,了解现场地形、地质情况,为施工方案设计提供依据。
2.材料选择栏杆工程所使用的材料应按照规范要求进行选择,包括栏杆、扶手、连接件等,材料应具有足够的强度和稳定性。
3.施工工艺栏杆工程的施工工艺应符合相关标准和规范要求,包括栏杆安装、连接件安装、焊接工艺等。
4.施工设备栏杆工程的施工需要使用一些施工设备,如吊装设备、焊接设备等,施工单位需要选择适当的施工设备,并进行合理的安排和使用。
5.施工环境栏杆工程施工现场的环境应符合相关要求,如施工现场的平整度、通风条件等。
四、施工安全管理设计1.安全教育栏杆工程施工人员需进行安全教育,了解施工中的安全注意事项和应急处理方法。
2.安全防护栏杆工程施工现场需要设置安全防护设施,如安全网、警示标志等,确保施工过程中的安全。
栏杆施工组织设计一、工程概况该栏杆施工项目位于大型住宅小区,包括大门栏杆、楼梯栏杆和阳台栏杆等部分。
项目总用时为30天,总工程量约为500米。
1.项目组织为了确保施工工期和质量,我们将组织一个专门的栏杆施工小组,负责该项目的施工管理和执行。
该小组由工程经理、项目经理、质量监督员和安全员组成。
2.材料准备2.1材料采购小组将负责采购所需的栏杆材料,包括不锈钢管、钢板、电焊机和喷涂材料等。
在采购过程中要确保材料质量可靠,并按照施工计划及时到货。
2.2材料运输采购来的材料需要及时运输到施工现场。
我们将与物流公司合作,制定合理的运输计划,并确保货物的安全运输。
3.施工工艺3.1施工流程栏杆施工的一般流程包括设计规划、测量标高、基础施工、栏杆安装和喷涂等。
我们将根据项目需求和实际情况,制定详细的施工流程,并安排适当的人力和设备进行施工。
3.2栏杆安装在栏杆安装过程中,我们将设计良好的基础结构,确保栏杆的稳固和安全。
同时,需要根据施工图纸进行栏杆的精确定位和安装,确保符合设计要求。
3.3喷涂栏杆安装完成后,需要进行喷涂处理,以增加栏杆的美观度和耐用性。
我们将使用合适的喷涂设备和材料,并确保涂层均匀和质量可靠。
4.工期安排4.1施工计划为了确保施工工期的紧凑和效率,我们将按照工程概况和施工情况,制定详细的施工计划。
在计划中包括每个施工环节的时间安排、人力需求和设备调度等。
4.2施工进度控制在施工过程中,我们将加强对施工进度的控制和监督。
通过每日的施工例会和工作记录,及时解决施工中的问题,并调整施工进度,确保工程按时完成。
5.质量与安全5.1质量控制我们将严格按照设计要求和施工规范进行栏杆施工。
在施工过程中,设立质量监督员,进行现场质量检查和记录,并及时解决施工中的质量问题。
5.2安全保障施工中我们将注重安全管理,制定详细的安全方案,并进行安全培训。
在施工现场设置安全警示标志,合理布置施工区域,并加强安全巡查,确保施工安全。

第一章工程概况深圳市海关海罄苑是由深圳市海关投资兴建。
我司施工范围内的铝合金门窗工程项目为1#、2#、3#,4#,10#,11#楼共六栋铝合金门窗,铝合金护窗栏杆,铝合金百叶,铝合金栏杆等项目,工程量共约为20000 平方米。
第二章工期及工程质量标准一、工期:1、遵照贵公司合同约定,按现场监理工程师要求的时间安装门窗框及扇,并配合土建施工进度,确保整体工程进度。
2、鉴于贵公司优质、快速的工作作风,我司将精心组织,周密部署,合理安排,集中人力、财力、物力,按我司计划工期完成工程任务。
二、工程质量标准:合格。
第三章施工人员部署及机具配备一、人员部署:我方将精心组织合理布局,结合本工程的实际情况配备人员,做到岗位明确、责任分明,形成一个全员质量管理网络,严密管理,密切配合。
(见下表)拟投入劳动力数量:结合本工程的分布特点,及现场整体进度,实际情况我们将投入现场安装人员75名,车间加工制作人员60名,以充足的人员切实保障进度需要。
主要机具及设备清单二、机械设备:除车间具有完整的制作加工设备外,安装工场的汽车运输和安装所需的配套机具及安装防护用品保证齐全。
(详见上表)第四章施工规程一、制作规程:(一)材料验收:入库材料必须有合格证书、厂家、出厂日期及相应数据。
(二)技术标准1、平开门:GB8478-20022、平开窗:GB8479-20023、推拉门:GB8480-20024、推拉窗:GB8481-2002(三)下料1.下料应按图纸施工,要在专用机床上进行,不得有碰伤、划伤、污染,要合理堆放。
2.下料长度误差为±0.3MM。
3.型材端面斜度≤15`(四)开榫、打孔应:在专用机床上进行,其位置偏差为±0.5MM。
(五)安装密封条:应按图纸要求安装指定的密封条。
密封条不得有断口。
橡胶条不得有予拉应力。
(六)装配和安装五金配件:装配应按图纸施工,所有五金配件应符合技术要求,门窗装配精度应比安装精度提高10%。

栏杆工程施工组织设计一、编制依据1. 施工图纸及设计说明:本工程栏杆施工组织设计依据的施工图纸及相关设计文件,包括图纸中的尺寸、材质、安装高度、连接方式等要求。
2. 施工规范和标准:本工程栏杆施工组织设计依据的国家相关施工规范和标准,如《建筑施工安全生产管理规定》、《建筑工程质量验收统一标准》等。
3. 施工现场条件:本工程栏杆施工组织设计依据的施工现场条件,包括施工现场的地质、地形、水文、交通、环境等。
4. 施工工艺:本工程栏杆施工组织设计依据的施工工艺,包括栏杆的安装方法、连接方式、施工步骤等。
二、工程概况1. 工程简介:本工程为XXX项目,位于XXX地区,主要包括XX栋建筑物、XX个构筑物和XX个室外工程。
2. 栏杆工程内容:本工程栏杆工程主要包括建筑物阳台栏杆、楼梯栏杆、走廊栏杆、景观栏杆等。
3. 栏杆材质:本工程栏杆材质主要为不锈钢、铝合金、玻璃等。
4. 栏杆安装高度:根据设计要求,本工程栏杆安装高度在1.0m至1.2m之间。
三、施工部署1. 施工准备:在施工前,应做好施工图纸和技术文件的审查,确保施工人员熟悉施工工艺和要求。
同时,组织施工人员参加安全教育,提高安全意识。
2. 施工工艺:本工程栏杆施工采用如下工艺:(1)测量放线:根据设计图纸,进行现场测量放线,确定栏杆安装位置。
(2)基础施工:根据设计要求,施工栏杆基础,确保基础牢固可靠。
(3)立柱安装:先安装立柱,然后安装横杆,最后安装扶手。
(4)连接件安装:根据设计要求,安装连接件,确保栏杆连接牢固。
(5)栏杆安装:安装栏杆,调整高度和垂直度,确保安装符合设计要求。
(6)验收:施工完成后,组织验收,确保工程质量符合设计要求。
3. 施工进度:本工程栏杆施工按照施工图纸和施工组织设计的要求进行,确保施工进度与整体工程进度相协调。
四、施工资源配置1. 劳动力:本工程栏杆施工需要配置适量的施工人员,包括测量放线工、电工、焊工、安装工等。
2. 施工材料:本工程栏杆施工所需材料包括栏杆立柱、横杆、扶手、连接件等,应根据施工进度提前采购并妥善保管。
1、铝合金门窗施工1.1施工方案概述1.2施工组织方案实施2、人员配备计划3、管理体系3.1组织管理体系3.2质量管理体系3.3安全生产管理体系4、文明施工4.1组织学习和有关宣传4.2企业人员的文明行为要求5、产品保护5.1概述5.2采用措施6、售后服务7、总体进度计划及采取措施7.1概述7.2进度控制步骤7.3进度控制内容8、要求与总包单位配合、协调、管理的具体内容8.1建立和参加总包方协调会议制度8.2建立总包方有关工程指令的回复制度8.3建立向总包方提供设计变更及优化施工的报告制度8.4建立向总包方及时提供月施工进度计划表和调整计划报告的制度8.5建立向总包方申报工程质量验收制度8.6建立向总包申报材料和设备进场验收制度和通报制度8.7建立向总包方有关工程安全方面的技术措施和事故处理报告制度8.8建立向总包方申请有关工程联系工作制度8.9总包配合的具体事项1铝合金门窗施工1.1施工方案概述对于本工程施工而言,此门窗的性能相对要求有所提高,我公司按照设计院设计图纸要求进行设计,随着工程的深入,我公司将根据工程实际情况,对部分门窗进行优化设计,在此基础上我公司经过反复研究,结合工程施工经验,编制了相应的施工方案来确保该工程圆满完成。
工程中外露五金连接件采用不锈钢制品。
型材切割、打眼、加工制作都在加工厂完成后运至工地安装,玻璃组件的制作工厂车间完成后运至工地安装,加工制作一切工序采用工厂化、机械化、标准化生产。
铝合金门窗的高精度、高标准。
1.2施工组织方案实施1.2.1工程概况根据合同文本要求,本工程为铝合金节能门窗工程。
1.2.2施工准备期:10天本工程计划实施,根据总承包施工进度要求,我们将15天内进入施工安装段。
在施工准备期,我们将完成如下作业:a.窗型深化设计,建设方确认。
b.依据确认的施工图,设计好工厂加工图,外购材料订货清单(包括玻璃和各类硅酮胶及连接件、五金件等)。
c.根据现场场容,确定堆场布置。

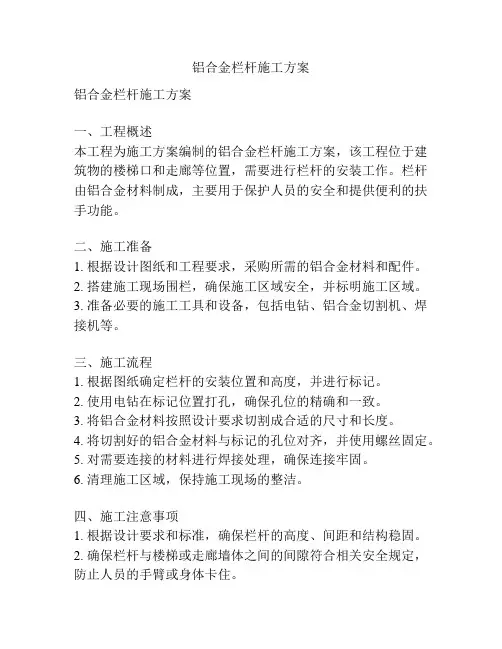

铝合金栏杆施工方案铝合金栏杆施工方案一、工程概述本工程为施工方案编制的铝合金栏杆施工方案,该工程位于建筑物的楼梯口和走廊等位置,需要进行栏杆的安装工作。
栏杆由铝合金材料制成,主要用于保护人员的安全和提供便利的扶手功能。
二、施工准备1. 根据设计图纸和工程要求,采购所需的铝合金材料和配件。
2. 搭建施工现场围栏,确保施工区域安全,并标明施工区域。
3. 准备必要的施工工具和设备,包括电钻、铝合金切割机、焊接机等。
三、施工流程1. 根据图纸确定栏杆的安装位置和高度,并进行标记。
2. 使用电钻在标记位置打孔,确保孔位的精确和一致。
3. 将铝合金材料按照设计要求切割成合适的尺寸和长度。
4. 将切割好的铝合金材料与标记的孔位对齐,并使用螺丝固定。
5. 对需要连接的材料进行焊接处理,确保连接牢固。
6. 清理施工区域,保持施工现场的整洁。
四、施工注意事项1. 根据设计要求和标准,确保栏杆的高度、间距和结构稳固。
2. 确保栏杆与楼梯或走廊墙体之间的间隙符合相关安全规定,防止人员的手臂或身体卡住。
3. 确保栏杆的表面处理完好,无明显的划痕或损坏。
4. 确保栏杆的颜色和造型与周围环境相协调,避免对整体建筑造成视觉冲击。
5. 安装过程中,注意工人的个人安全,佩戴防护装备,并保持施工现场的整洁。
五、施工验收1. 完成施工后,对栏杆进行外观检查,确保无明显的质量问题。
2. 对栏杆进行功能性检测,包括扶手的稳固性和高度舒适性等。
3. 检查栏杆与楼梯口或走廊墙体之间的间隙,确保满足相关安全要求。
4. 检查栏杆的表面处理是否符合要求。
5. 对施工过程中产生的垃圾和废料进行清理,保持施工现场的整洁。
以上为铝合金栏杆的施工方案,按照该方案进行施工,可以确保栏杆的质量和安全性,满足相关的设计要求和施工标准。
同时,在施工过程中注意工人的个人安全和施工现场的整洁,保证工程的顺利进行。

栏杆施工组织设计引言概述:栏杆作为建筑物和结构工程中的重要部分,不仅具有保护作用,还可以增加建筑物的美观性。
在栏杆的施工过程中,合理的组织设计是确保施工顺利进行的关键。
本文将从五个方面详细阐述栏杆施工组织设计的重要性和具体内容。
一、施工前的准备工作1.1 确定栏杆材料和规格:在施工前,需要根据建筑设计要求和实际需要,选择适合的栏杆材料和规格。
常见的栏杆材料包括钢材、铝材、不锈钢等,规格则根据建筑物的高度和使用要求进行选择。
1.2 组织施工人员:栏杆施工需要一定的专业知识和技能,因此需要合理组织施工人员。
施工人员应具备相关的证书和经验,并且要分工明确,确保施工过程中各项工作能够顺利进行。
1.3 采购和调配施工材料:在施工前,需要根据施工计划和材料清单,及时采购和调配所需的施工材料。
这包括栏杆材料、焊接材料、螺丝、螺母等。
同时,还需要对材料进行检查和质量控制,确保施工质量。
二、施工过程的安全措施2.1 制定施工安全计划:在栏杆施工过程中,必须重视施工安全。
施工单位应根据实际情况,制定详细的施工安全计划,明确施工过程中的安全要求和措施,确保施工人员的人身安全。
2.2 安全防护设施的设置:在施工现场,必须设置必要的安全防护设施,包括安全网、防护栏杆等。
这些设施能够有效地预防高空坠落、材料滑落等事故的发生,保障施工人员的安全。
2.3 建立施工现场管理制度:施工现场应建立严格的管理制度,包括安全教育培训、施工人员的岗前培训、施工现场的巡查等。
通过这些管理制度,能够提高施工人员的安全意识,减少施工事故的发生。
三、施工工艺和方法选择3.1 施工工艺的选择:栏杆的施工工艺有多种选择,包括焊接、螺栓连接等。
根据栏杆的材料和使用要求,选择合适的施工工艺,能够提高施工效率和质量。
3.2 施工方法的选择:栏杆施工可以采用组装式施工、现场焊接施工等不同的方法。
根据施工条件和工期要求,选择合适的施工方法,能够提高施工效率和质量。

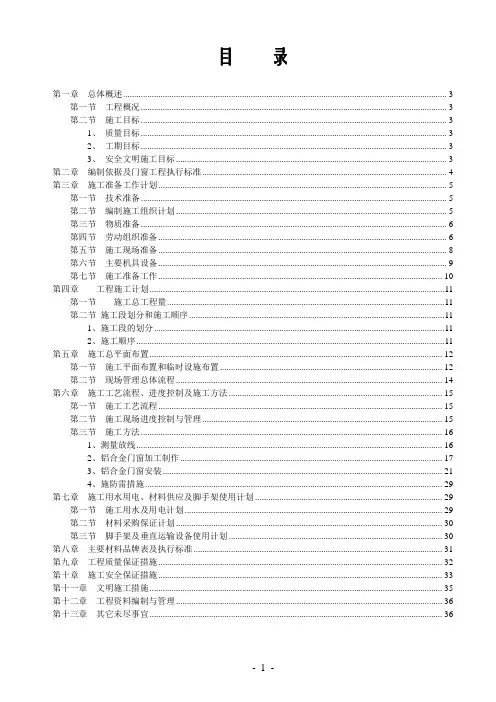

目录第一章总体概述 (3)第一节工程概况 (3)第二节施工目标 (3)1、质量目标 (3)2、工期目标 (3)3、安全文明施工目标 (3)第二章编制依据及门窗工程执行标准 (4)第三章施工准备工作计划 (5)第一节技术准备 (5)第二节编制施工组织计划 (5)第三节物质准备 (6)第四节劳动组织准备 (6)第五节施工现场准备 (8)第六节主要机具设备 (9)第七节施工准备工作 (10)第四章工程施工计划 (11)第一节施工总工程量 (11)第二节施工段划分和施工顺序 (11)1、施工段的划分 (11)2、施工顺序 (11)第五章施工总平面布置 (12)第一节施工平面布置和临时设施布置 (12)第二节现场管理总体流程 (14)第六章施工工艺流程、进度控制及施工方法 (15)第一节施工工艺流程 (15)第二节施工现场进度控制与管理 (15)第三节施工方法 (16)1、测量放线 (16)2、铝合金门窗加工制作 (17)3、铝合金门窗安装 (21)4、施防雷措施 (29)第七章施工用水用电、材料供应及脚手架使用计划 (29)第一节施工用水及用电计划 (29)第二节材料采购保证计划 (30)第三节脚手架及垂直运输设备使用计划 (30)第八章主要材料品牌表及执行标准 (31)第九章工程质量保证措施 (32)第十章施工安全保证措施 (33)第十一章文明施工措施 (35)第十二章工程资料编制与管理 (36)第十三章其它未尽事宜 (36)第一章总体概述第一节工程概况1、项目名称:叠翠峰二期住宅21#-26#楼铝合金门窗护窗栏杆制作安装工程2、建设地点:市区黄阁镇大道西侧,丰泽西路东侧E4-01、03地块3、建设单位:方圆辉房地产发展有限公司第二节施工目标1、质量目标严格按照现行规范及招标要求进行设计,按照图纸施工,满足业主、设计师、总包单位和工程监理的要求,本工程质量目标合格,符合招标文件要求。
2、工期目标本工程共6栋,叠翠峰二期住宅21#-26#楼铝合金门窗护窗栏杆制作安装工程施工进度计划:(1)21~22号楼工期:2016年9月20开工,于2016年11月20日完工;(2)23~24号楼工期:暂定2016年11月10开工,于2017年3月30日完工;(3)25~26号楼工期:暂定2017年3月01开工,于2017年6月30日完工;3、安全文明施工目标在施工过程中确保无伤亡、无重伤、无火灾、无中毒、无坍塌等安全事故的发生。
住宅楼工程阳台栏杆施工组织设计 (一)住宅楼工程阳台栏杆施工组织设计阳台栏杆是住宅楼工程中常用的装饰材料之一,不仅可以美化住宅外观,还能起到保护作用。
在进行阳台栏杆施工前,组织设计显得尤为重要。
以下将从施工前的准备工作、施工过程中的注意事项和施工后的验收标准三个方面阐述住宅楼工程阳台栏杆施工组织设计相关要点。
一、施工前的准备工作1.材料准备阳台栏杆材料种类多样,包括实心铝杆、钢管、不锈钢等,根据工程实际需求进行选择。
在选购材料时,需检查材料质量和应用场景是否相符。
同时,要求生产厂家提供相应的检测报告和质保证书。
2.施工准备施工前需制定详细的施工计划,包括施工的具体时间安排、人员组织、材料运输等,合理安排施工流程。
确保施工时,各工种人员能够有序协同作业。
二、施工过程中的注意事项1.安全施工阳台栏杆施工在高处进行,为确保工人施工安全,需配备安全带等安全防护设备。
同时,施工现场应设置安全警示标志,注意现场安全卫生管理。
如出现恶劣天气及工作高峰期,应增派人手,避免工作疏漏和安全事故。
2.施工精细阳台栏杆施工需要遵循“精益求精”的原则。
在拆除旧栏杆和安装新栏杆时,应确保操作精准、流程合理。
在栏杆组合过程中,应注意同一栏杆之间的互相衔接及其与房屋外墙的配合情况。
在栏杆调整过程中,要求操作人员严格把握细节和度量规范,确保栏杆效果的美观、牢固。
三、施工后的验收标准1.栏杆质量验收栏杆质量时,首先检查栏杆安装情况是否符合设计要求。
其次,检查栏杆的平整度、高度、间距等,保证栏杆之间的装饰缝隙合理。
最后,检查栏杆的耐腐蚀性、防风等级等指标是否符合相关规定。
2.施工质量验收施工质量时,需认真查验施工现场环境卫生是否符合要求。
检查工程验收表,确保施工各阶段验收合格,并检查施工单据文件的齐全性。
总之,在设计住宅楼工程阳台栏杆施工组织时,需考虑严格的技术要求和质量标准。
在施工实践中,组织人员应无论是施工前准备、施工过程中还是施工后的验收都要严密把控质量、监管安全、精细操作。
住宅楼阳台栏杆工程施工组织设计方案一、项目背景和目标二、施工准备1.编制施工方案和施工组织设计方案,并取得相关审批文件;2.成立施工组织设计小组,明确各个责任人员的职责和任务;3.采购所需的材料和设备,并进行验收;4.对施工现场进行勘察和检查,确保施工区域安全和畅通;5.向住户宣传施工工程的内容和施工期限,与住户协商施工期间的相关事宜。
三、施工方案1.阳台栏杆的材料采用优质不锈钢,确保阳台栏杆的坚固性和耐用性;2.施工采用分段进行,先装饰前段阳台栏杆,再装饰后段阳台栏杆;3.每段阳台栏杆的安装分为以下几个步骤:(1)进行测量,确定阳台栏杆的尺寸和位置;(2)准备基础材料,确保阳台栏杆的固定性;(3)安装栏杆立柱,调整立柱的水平度,并固定立柱;(4)安装栏杆玻璃,确保玻璃的紧密性和安全性;(5)对栏杆进行检查,确保安装的稳定性和完整性。
4.施工期间,采取临时防护措施,确保住户的人身安全和财产安全。
四、施工组织1.设立项目经理,负责整个项目的管理和协调工作;2.设立安全员,负责施工现场的安全管理;3.分配工人,根据项目的施工进度和需求,合理安排工人的工作时间和工作任务;4.协调供应商,确保材料和设备的供应及时到位;5.安排施工班组,每个班组有班组长负责指导和监督工人的施工质量;6.协调业主,及时向业主沟通工程进展和相关事宜,解决问题和纠纷。
五、施工安全1.在施工现场设置围挡,确保施工现场的安全性和秩序性;2.施工人员必须进行安全培训,并佩戴个人防护用品,如安全帽、安全鞋等;3.定期检查和维护施工设备,确保设备的安全性和稳定性;4.建立安全档案,记录施工中的事故和事故处理措施,以便事后追责和改进。
六、施工质量控制1.严格按照施工方案和设计要求进行施工,确保施工质量达到设计标准;2.定期进行工艺检查和质量抽查,发现问题及时整改;3.施工过程中,进行施工记录和验收报告,确保施工过程的可追溯性;4.确保安装调试完成后,进行最终验收,确保阳台栏杆的安全性和美观性。
一、工程概述本工程旨在为某住宅小区的阳台安装铝合金护栏,以提升居住环境的安全性及美观度。
铝合金护栏具有质轻、坚韧、永不生锈、无需保养、色泽光鲜、款式多样等特点,是家居安装的理想选择。
二、施工准备1. 材料准备:铝合金护栏、膨胀螺栓、螺丝、电钻、锤子、卷尺、扫帚等。
2. 工具准备:电钻、锤子、螺丝刀、扳手等。
3. 人员准备:施工人员、监理人员、验收人员等。
三、施工步骤1. 施工前准备(1)对阳台现场进行清理,清理杂物、灰尘,修补凹凸不平的地方。
(2)测量阳台长度,确定立柱之间的距离。
2. 安装立柱(1)在立柱安装位置打好膨胀栓。
(2)将立柱安装在膨胀栓上,使用锤子等工具固定好立柱。
3. 安装护栏板(1)将立柱之间的护栏板放置在卡槽中,固定牢靠。
(2)检查护栏板与立柱的连接是否牢固。
4. 阳台护栏玻璃安装(1)选用钢化玻璃或夹胶玻璃,厚度不小于13毫米。
(2)玻璃不得与刚性节点直接接触,两者之间应有弹性材料衬垫。
(3)玻璃伸入立柱槽口两侧应各有3毫米以上的间隙,间隙用玻璃密封胶填充。
(4)玻璃与固定件槽底用硬度为80—90的橡胶支承块垫起,玻璃伸入固定件深度大于10毫米以上。
(5)玻璃与其他材料相交部位也要留出6毫米左右的间隙,间隙用玻璃密封胶填充。
5. 施工验收(1)检查立柱、护栏板、玻璃的安装是否牢固。
(2)检查阳台护栏的整体美观度。
(3)验收合格后,进行装饰覆盖。
四、施工注意事项1. 施工过程中,注意安全,遵守施工规范。
2. 确保铝合金护栏的安装位置准确,避免出现偏差。
3. 确保膨胀螺栓、螺丝等连接件牢固,避免松动。
4. 玻璃安装过程中,注意防止玻璃破碎。
5. 施工完成后,对阳台护栏进行清洁,确保美观。
五、施工进度1. 施工前准备:1天。
2. 安装立柱:1天。
3. 安装护栏板:1天。
4. 安装玻璃:1天。
5. 施工验收及装饰覆盖:1天。
总计:5天。
本施工方案旨在为阳台铝护栏安装提供参考,具体施工过程中,可根据实际情况进行调整。
铝合金阳台工程施工方案一、项目背景铝合金阳台是现代建筑中常见的一种阳台类型,由于其具有轻量、耐腐蚀、易加工等特点,受到了广大建筑业主的青睐。
本文档旨在制定一份铝合金阳台工程施工方案,以确保工程的安全、质量和进度。
二、工程概述1. 工程目标本工程的主要目标是按照设计要求,在规定时间内完成铝合金阳台的施工,并保证施工的质量和安全。
阳台的设计要求如下:•材质:铝合金•尺寸:根据实际需求及设计要求确定•结构:坚固、稳定,符合相关建筑标准•装饰:美观,与建筑风格相协调2. 施工内容•材料采购:铝合金材料、固定螺栓、连接件等•施工准备:搭建施工临时设施、制定施工计划、安全防护措施等•施工工序:阳台支撑结构搭建、铝合金构件安装、防水层施工、装饰饰面处理等•竣工验收:进行阳台工程的质量检查和验收工作三、施工方案1. 材料采购及准备•根据设计要求,购买所需的铝合金材料、固定螺栓和连接件等。
•仔细检查购买的材料,确保质量合格,并做好分类和保管。
2. 施工准备•搭建临时施工设施,包括工地围栏、施工棚、施工通道等。
•制定详细的施工计划,包括材料和人力资源的安排,进度控制等。
•做好现场的安全防护措施,如设置警示标志、防护网、安全帽等。
3. 施工工序3.1 阳台支撑结构搭建•根据设计图纸和施工准备计划,搭建阳台的支撑结构。
•确保支撑结构坚固、稳定,并满足相关建筑标准要求。
3.2 铝合金构件安装•将铝合金构件按照设计图纸要求安装到阳台的支撑结构上。
•保证构件的安装位置准确、固定可靠,并进行必要的调整和修正。
3.3 防水层施工•在阳台的地面和墙面进行防水处理,以确保阳台的防水性能。
•选择防水材料和施工方法,符合相关规范和要求。
3.4 装饰饰面处理•针对阳台的装饰需求,选择适合的饰面材料进行处理。
•进行饰面材料的安装、修整和保养,达到美观和耐久的效果。
4. 竣工验收•在施工完成后,进行阳台工程的质量检查和验收。
•检查阳台的结构、装饰饰面和防水层等方面是否符合设计要求和相关标准。
一、工程概况本工程为阳台护栏安装工程,主要施工内容包括阳台护栏的测量、材料准备、立柱安装、横梁安装、护栏安装、细节处理等。
工程地点位于某住宅小区,施工时间为2022年X月X日至2022年X月X日。
二、施工准备1. 材料准备(1)护栏材料:选用铝合金、锌钢、不锈钢等材质,根据设计要求及现场实际情况选择。
(2)立柱材料:选用直径80mm-100mm的钢管或方管,表面处理为热镀锌或静电喷涂。
(3)横梁材料:选用直径50mm-60mm的钢管或方管,表面处理为热镀锌或静电喷涂。
(4)配件:包括膨胀栓、螺丝、焊接材料、防拆螺丝、连接块、防护盖等。
2. 工具准备(1)电钻、锤子、螺丝刀、扳手、水平尺、卷尺、线锤、氧割设备、焊接设备等。
(2)防护用品:安全帽、手套、防护眼镜、工作服等。
三、施工步骤1. 施工测量(1)测量阳台长度、宽度、高度等尺寸,确定立柱位置。
(2)根据测量结果,计算立柱间距、横梁间距等参数。
2. 立柱安装(1)在阳台角落及墙角处,根据设计要求确定立柱位置。
(2)用电钻在立柱位置钻孔,深度为50mm,孔径略大于膨胀栓直径。
(3)将膨胀栓打入孔内,调整至合适位置。
(4)将立柱钢筋插入膨胀栓内,调整至垂直。
3. 横梁安装(1)在立柱之间,根据设计要求确定横梁位置。
(2)将横梁放置在立柱上,使用螺丝固定。
(3)调整横梁水平度,确保横梁与立柱紧密连接。
4. 护栏安装(1)根据设计要求,将护栏组件安装到横梁上。
(2)使用螺丝、焊接等方式将护栏与横梁固定。
(3)调整护栏高度、间距等参数,确保护栏美观、稳固。
5. 细节处理(1)检查护栏安装质量,确保无松动、晃动等情况。
(2)对护栏进行清洁、擦拭,确保表面无污渍。
(3)对阳台地面、墙面等进行检查,如有损坏及时修复。
四、施工注意事项1. 施工过程中,确保现场安全,遵守安全操作规程。
2. 施工前,对施工人员进行技术交底,确保施工人员掌握施工要求。
3. 施工过程中,严格控制材料质量,确保工程质量。
xxxx铝合金门窗、阳台栏杆工程施工组织设计编制:审核:审定:xxxxx工程有限公司20xx年xx月xx日目录一、工程目标二、工程概况三、编制依据四、项目部组织机构及职责五、工期保证措施六、保证安全施工措施七、降低成本措施八、施工方法及技术措施九、铝合金阳台栏杆安装十、成品、半成品保护措施十一、专项安全文明施工十二、验收十三、附表附表一拟投入的主要施工机械设备表附表二项目部人员名单附表三进度计划横道图一、工程目标1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,以《建筑工程施工质量验收统一标准》,达到国家施工验收规范标准,创优质工程。
2、工期目标:我们本着紧前不紧后的原则,充分利用长期积累的一些成功经验进行进度控制。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。
5、服务目标:重合同、守信誉,服从业主的管理,接受工程监理的监督,为其开展工作提供便利。
6、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。
二、工程概况1、工程名称:xx住宅小区铝合金门窗、阳台栏杆工程2、建设单位:xxxx房地产开发有限公司3、监理单位:xxxx监理公司4、施工单位:xxxx装饰工程有限公司5、工程地址:xxxxxx6、工程范围:B、C、D户型的2-5、14、16-22栋铝合金门窗及阳台栏杆7、工程量:住宅小区门窗约9000m²,阳台栏杆约2500m三、编制依据1、xxx住宅小区铝合金门窗、阳台栏杆工程施工合同要求。
2、根据xx住宅小区铝合金门窗、阳台铝合金玻璃栏杆工程施工图、建施图以及现场实际情况进行编制。
3、相关规范:《铝合金建筑型材》GB/T5237——2000《铝合金门》GB/T8478——2003《铝合金窗》GB/T8479——2003《推拉铝合金门窗用滑轮》(原GB9304-88)QB/T3892——1999《推拉铝合金门插销》(原GB9297-88)QB/T3885——1999《平开铝合金执手》(原GB9298-88)QB/T3886——1999《铝合金窗撑挡》(原GB9299-88)QB/T3887——1999《铝合金窗不锈钢滑撑》(原GB9300-88)QB/T3888——1999《铝合金窗锁》(原GB9302-88)QB/T3890——1999《铝合金门锁》(原GB9303-88)QB/T3891——1999《建筑用硅酮结构胶》GB16776——1997《硅酮建筑密封胶》GB/14683——2003《钢化玻璃》GB/T9963——1998《浮法玻璃》GB11614——1999《建筑工程施工质量验收统一标准》GB50300——2001《建筑工程施工质量验收规范》GB50210——2001四、项目部组织机构及职责(一)项目部组织机构xxx住宅小区铝合金门窗及阳台栏杆工程施工管理推行项目经理负责制,由公司抽调技术水平高、思想素质好、能力强的人员组成项目经理部,实施对工程的组织与指挥,其管理体系见图示。
XXXX铝合金门窗、阳台栏杆工程施工组织设计编制:___________________审核:____________________审定:____________________XXXXX 工程有限公司20xx年XX月XX日目录一、工程目标二、工程概况三、编制依据四、项目部组织机构及职责五、工期保证措施六、保证安全施工措施七、降低成本措施八、施工方法及技术措施九、铝合金阳台栏杆安装十、成品、半成品保护措施十一、专项安全文明施工十二、验收十三、附表附表一拟投入的主要施工机械设备表附表二项目部人员名单附表三进度计划横道图一、工程目标1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,以《建筑工程施工质量验收统一标准》,达到国家施工验收规范标准,创优质工程。
2、工期目标:我们本着紧前不紧后的原则,充分利用长期积累的一些成功经验进行进度控制。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。
5、服务目标:重合同、守信誉,服从业主的管理,接受工程监理的监督,为其开展工作提供便利。
6、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。
二、工程概况1、工程名称:xx 住宅小区铝合金门窗、阳台栏杆工程2、建设单位:xxxx 房地产开发有限公司3、监理单位:xxxx 监理公司4、施工单位:xxxx 装饰工程有限公司5、工程地址:xxxxxx6、工程范围:B、C、D 户型的2-5、14、16-22栋铝合金门窗及阳台栏杆7、工程量:住宅小区门窗约9000m2,阳台栏杆约2500m三、编制依据1、xxx 住宅小区铝合金门窗、阳台栏杆工程施工合同要求。
2、根据xx 住宅小区铝合金门窗、阳台铝合金玻璃栏杆工程施工图、建施图以及现场实际情况进行编制。
3、相关规范:《铝合金建筑型材》GB/T5237——2000《铝合金门》GB/T8478——2003《铝合金窗》GB/T8479——2003《推拉铝合金门窗用滑轮》(原GB9304-88)QB/T3892—1999《推拉铝合金门插销》(原GB9297-88)QB/T3885—1999《平开铝合金执手》(原GB9298-88)QB/T3886—1999《铝合金窗撑挡》(原GB9299-88)QB/T38871999《铝合金窗不锈钢滑撑》(原GB9300-88)QB/T38881999《铝合金窗锁》(原GB9302-88)QB/T38901999《铝合金门锁》(原GB9303-88)QB/T38911999《建筑用硅酮结构胶》GB16776—1997《硅酮建筑密封胶》GB/14683—2003《钢化玻璃》GB/T9963 - 1998《浮法玻璃》GB11614—1999《建筑工程施工质量验收统一标准》GB50300—2001《建筑工程施工质量验收规范》GB50210—2001四、项目部组织机构及职责(一)项目部组织机构XXX住宅小区铝合金门窗及阳台栏杆工程施工管理推行项目经理负责制,由公司抽调技术水平高、思想素质好、能力强的人员组成项目经理部,实施对工程的组织与指挥,其管理体系见图示。
1、项目经理质量职责(1) 认真贯彻执行公司的质量方针、目标。
(2) 参与合同评审,执行合同条款,确保项目达到合同的工期、质量要 求。
(3) 建立和完善项目部组织机构,明确各类人员职责并对其进行考核。
(4) 主持项目部工作,对项目施工全面负责。
(5) 负责质量策划活动的具体实施。
(6) 参与工程与专业包方、劳务分包方的评价和管理。
(7) 参与分部、单位工程质量检验评定的工作,参与最终竣工验收和服 务。
2、项目技术负责人(1) 认真贯彻执行公司的质量方针、目标。
(2) 负责本项目施工技术和质量管理工作。
(3) 严格执行国家颁发的有关规定、标准规程及地方规定,按图施工, 加强施工图、标准及有关技术资料的管理。
(4) 熟悉设计意图,参加图纸会审、设计交底,作好图纸会审记录,负 责设计变更的施工签发。
(5) 深入调查研究,一般工程技术问题在自己职责范围内,自行解决; 对重大技术问题及时汇报工程部、公司和监理公司;参加中间验收及竣 工验收。
(6) 组织学习各项技术标准、技术规范、规程和技术管理制度。
(7) 负责纠正和预防措施的实施。
(8) 组织收集质量信息,并按不合格品的严重程度分别向有关部门传递 (9) 制订与编制项目部需要收集的本工程质量记录清单。
(10) 负责质量控制点,特殊过程以及分部工程质量记录清单。
(11) 组织工程质量的定期检查,落实“三检”制度的实施与检查记录。
3、项目施工员质量职责(1)认真贯彻执行本公司质量方针、目标和质量体系文件。
(2)认真审阅图纸, 弄清设计意图, 参加图纸会审。
根据图纸做好测量、 定 位、放线工作。
(3)做好分项工程及关键部位的技术交底,督促施工班组贯彻执行。
(4)组织隐蔽工程验收,做好施工日记和隐蔽验收记录。
(二)项目部主要管理人员质专业施工班组(5)协助项目质检员、材料员、安全员等做好相关技术管理工作,对施工中发现的问题及时上报。
(6)及时落实监理的指令,及时填写申报单和监理验收的签证。
4、项目质检员质量职责(1)贯彻执行公司的质量方针、目标和质量体系文件。
(2)负责工程项目的施工质量监督管理,严格按照现行国家质量标准对工程施工质量的评定。
(3)参加工程的图纸会审、技术交底。
(4)参加进货检验、过程检验和最终检验,并对过程检验作出标识。
(5)参加隐蔽工程验收、中间验收和单位工程的竣工交付。
(6)对返工、返修的产品进行复检,及时反馈施工信息。
5、项目资料员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)按当地要求收集、整理好工程技术档案资料,做到准确、完整、字迹工整。
(3)负责收集原材料、构配件的抽验、复检记录和检验评定记录。
(4)参加工程图纸会审,做好设计变更登记、传递工作,全面地收集工程隐蔽验收记录。
(5)协助项目技术负责人做好质量信息的收集整理工作。
(6)工程开工前到竣工后,及时收集整理好工程竣工资料及竣工图,确保资料、图纸齐全、准确,并规定保存、送档。
6、项目预核算员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)贯彻执行国家或地方预算定额、施工定额的有关现行规定。
(3)参加图纸会审,及时收集设计变更件和业主监理指令的变更手续。
(4)了解工程的施工条件、方法及前后工序情况,以竣工图和施工合同为依据编制施工预算和结算。
(5)编制工程物资需求计划。
7、项目材料员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)根据项目需要及时编制项目物资采购计划。
(3)对业主提供的物资主动联系,根据工程进度按期组织进场,并协助项目保管员对顾客提供的确良物资进行验收。
(4)材料员对所供物资要督促货主或厂家提供样品及合格证等,并负责按样品提货。
不合格品负责退换。
.(5)每月月底前上报材料采购供需情况报表给总采购员,按照公司《物资管理工作程序》,对物资采购工作组织实施,确保进场物资合格。
(7)对进场的物资验收、保管,及时作出标识,收集标牌及合格证,并作规格、进货量、批次、日期等记录。
8、项目安全员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)负责本项目施工安全生产,落实安全责任的教育、考试、考核与责任书签定3)严格按国家现行安全规范及有关操作规程对工程项目进行安全检查。
参加编制安全技术措施与安全交底,并认真督促实施,经常对职工进行安全教育。
(4)定期组织各专业工种负责人进行安全大检查,落实整改措施与复查。
9、项目保管员质量职责(1)熟悉各类物资的名称、规格、用途、性能及保养知识。
(2)严格把好材料、设备进库验收关,建立物资台帐。
(3)严格按物资管理工作程序操作,按采购计划及产品标准验收入库,做到手续齐全。
(4)认真做好防火、防窃、防潮、防损、防霉变等工作。
物资进货检验状态的标识。
(5)收集整理质保书、合格证等交项目资料员归档。
五、工期保证措施(一)工期控制措施:(后附施工进度计划横道图)为达到工期目标,在保质、保量、安全的情况下顺利按期完成该工程的施工。
为控制工期,我公司采取以下措施:1、我公司对整个工程的施工所需的人员、资金、设备、技术资料及施工图经做详细的安排及调配,细致做好前期准备工作。
2、技术部对该工程的施工管理在技术问题处理方面做详细安排,使制作安装工程符合设计要求,同时确保能及时解决处理现场的技术问题,以免影响工期;3、现场管理机构对现场的施工方案做详细的讨论及安排,采用科学高效的施工方案。
4、为确保工期,及时解决质量进度上的各项问题,解决交叉施工问题,各分项分部工程按计划组织实施。
5、从劳动力、机械设备上予以保证需要,配备足够的劳动力,先进机械设备,满足进度需要和施工需要,充分了解现场特点和不利因素(如停水、停电、雨季),采取切实可行的有效措施,组织有时差平行流水施工,确保计划工期。
(二)施工组织安排:本工程由项目部组织施工,在项目部的管理下,实行项目经理负责制,项目经理对工程统筹决策,全面负责,确保工程质量努力缩短工期,强化成本核算。
项目经理部人员负责生产、技术、加工定货、材料供应、现场管理、质量监督以及安全保卫等工作。
配备足够的各专业工种的施工熟练工和管理骨干,精心组织施工。
总之,我公司在组织施工时,将克服各种不利因素,以饱满的激情、发扬团结拼搏的精神,求实、进取的工作作风,争创一流管理水平、一流的工程质量、一流工程进度、一流的标准化文明施工现场,以优质工程为目标确保按期按质地完成施工任务。
六、保证安全施工措施安全是关系全体施工人员生命的大事,也是直接影响到一个企业和工程成败的关键,它和质量有着同样重要的地位,必须引起高度重视。
1、做还现场施工人员安全施工宣传教育,使全体施工人员真正认识安全的重要性,进入施工现场必须遵守各项安全规定和安全规章制度。
2、现场电线按规定架设,绝缘橡皮线穿过道路要加套管,以免压裂触电3、充分发挥“三件宝”的作用,进入施工现场必须戴好安全帽,高处作业要系好安全带,安装脚手架均按规定搭设安全网。
4、材料的堆放、吊运必须服从业主及土建单位的统一指挥。
5、所用用电设备实行一机一闸一漏电开关,不使用时一律拉闸断电,增设和拆除供电线路时,一律由施工总包方统一安排电工操作,施工临时用电严格按JGJ46-88规范要求执行。
6、施工人员均需进行体验,检验合格后才能参加高空作业,工作期间严禁喝酒和打闹,高空作业需配备工具袋,小型工具要放入工具袋,并系好安全带,严禁在高处乱放物料或乱抛杂物。
