标准化工地实施方案范本一、项目背景本方案编制的目的是为了实现标准化工地建设,落实国家对于工地施工环境的要求,保障施工安全和环境保护。
二、目标和原则1. 目标确保施工过程中的安全生产,规范建筑施工行为,最大程度减少安全事故的发生;加强环境管理,减少对周边环境的污染;提高工人的工作条件和福利待遇,提高施工效率。
2. 原则依法依规进行建筑施工,全面贯彻安全生产方针;合理规划施工区域和工作流程,确保施工流畅,防止交叉作业;优先采用环保材料和设备,减少对环境的影响;注重工人的培训和认可,加强施工队伍管理。
三、施工现状和问题分析1. 施工现状描述当前工地的实际情况,包括施工区域、工人数量、工作流程等,以便后续分析问题。
2. 问题分析分析当前工地存在的问题和隐患,如安全隐患多、环境管理不到位、工人待遇较低等。
四、改进方案1. 安全管理加强对施工现场的安全管理,包括但不限于:1)编制安全生产责任矩阵,明确责任人和责任内容;2)设立临时警示标识,防止其他人员进入施工区域;3)严格执行施工现场的安全操作规程;4)定期进行安全检查和隐患排查,及时处理问题;5)加强对工人的安全教育和培训。
2. 环境保护加强对施工现场的环境保护措施,包括但不限于:1)合理规划施工区域,减少对周边环境的影响;2)采用环保材料和设备,减少污染物的排放;3)设立垃圾分类点,加强对垃圾的分类处理;4)定期进行环境监测和评估,确保环境指标符合标准;5)加强环境保护知识的宣传,提高工人的环保意识。
3. 工人管理改善工人的工作条件和福利待遇,提高施工效率,包括但不限于: 1)提供良好的宿舍和食堂条件,改善工人的日常生活环境;2)合理安排工作时间和休息时间,保障工人的工作休息时间;3)加强对工人的培训和技能认证,提高施工质量;4)设立激励机制,奖励优秀工人,鼓励工人的积极性。
五、实施方案1. 时间计划确定整个改进方案的时间计划和进度安排。
2. 质量要求明确改进方案的质量要求和验收标准,确保改进方案的有效实施。
施工单位工地(驻地建设)标准化建设实施方案第一节项目部(含分部、工区)建设一、项目部(含分部、工区)选址项目部选址由项目经理负责在进场前组织相关人员按照安全和管理的要求进行调查,确定选址方案后,提出书面申请经业主同意后实施。
1、安全要求(1)不受洪水、泥石流和台风威胁,避开塌方、落石、滑坡、危岩等危险地段。
(2)避开取土、弃土场地。
不能搭建在红线范围内,项目经理部离红线有200米以上的安全距离。
严禁在高危、临边、悬崖、低洼、通道、涵洞等地搭建、安置办公住所,项目经理部办公和生活用房与施工机具停放场地应适当分开。
(3)与当地民居保持一定距离,避免扰民。
避开高压线路及高大树木,与通信线路保持一定距离。
(4)必须离集中爆破区500m以上。
(5)项目办公生活区须采用封闭式管理,应有固定出入口,必须设置围墙及大门。
出入口应设置专职的保卫人员,制定专门的管理制度。
(6)租赁地方房屋作为项目部的,租赁的房屋必须符合安全要求,房屋的面积必须达到办公要求。
(7)项目部要完善消防措施,配备必要的消防器材,每个功能区都必须按有关消防要求配置消防器材及设施。
(8)必须按照《建筑防雷设计规范》相关要求做好防雷、避雷设施。
2、管理要求(1)靠近现场,方便管理,不受施工干扰。
(2)交通便利,尽量靠近公路,缩短引入线。
(3)通信方便,邮路便捷,满足业主单位办公的自动化要求。
二、项目部(含分部、工区)硬件设施标准施工单位应按照投标文件有关承诺,规范用地及场地建设。
项目部驻地除了要有便利的交通条件、通电、通水、通电话外,必须具备信息化办公管理条件。
办公、生活用房应坚固、实用、美观、隔热通风,符合招标文件及施工管理要求。
办公用房面积和办公家具必须满足规范的要求。
项目部场地必须采用20cm厚C20以上混凝土进行硬化处理,房屋进行基本装修。
1、项目部办公区、生活区及车辆、机具停放区等应设置合理,区内场地及主要道路应做硬化处理,排水设施完善,庭院适当绿化,环境优美整洁。
施工标准化方案施工标准化方案篇一:标准化施工方案施工标准化活动实施方案为加强邢衡高速公路邢台段施工标准化工作,促进工程建设质量管理水平,进一步提高邢衡高速公路邢台段第五驻地办以及所辖施工标段公路建设管理和工程质量水平,结合我第五驻地办及两个合同段的实际情况,制定本活动方案。
一、指导思想和目标以邢台市邢衡高速公路管理处《邢台市邢衡高速公路管理处关于下发邢衡高速公路施工标准化活动实施方案的通知》文件精神为指导,加速推行现代化工程管理,促进施工管理标准化、规范化、精细化,确保工程质量和安全,树立邢衡高速公路工程建设的精品意识,打造精品工程。
通过开展施工标准化活动,建立科学系统的施工标准化体系,将标准化要求贯穿工程施工各个环节,促进规章制度更加完善,现场管理更加规范,人员技能更加精湛,材料加工、施工工艺更加精细,试验检测更加可靠,从业单位和从业人员标准化意识明显增强,工程质量、安全水平进一步提高。
二、具体目标:项目驻地建设、施工工艺和现场管理100%达到标准化要求,工程实体关键指标全部达到规范要求。
三、活动内容工地标准化、施工标准化、管理标准化,专业内容涵盖路基、路面、桥涵、隧道、绿化及防护工程、交通工程。
(一)工地标准化主要包括驻地和施工现场的标准化。
按照标准化要求建设监理驻地和中心试验室,并要求施工单位按照标准化要求建设施工、项目驻地、试验室和施工便道。
改善生产生活环境,提高施工管理效率。
按照标准化建设各类拌和站、预制加工场、材料堆放场地。
实现混合料(混凝土)集中拌制,钢筋、碎石集中加工,构件集中预制,充分发挥集约化施工的优势,规范施工现场管理,保证工程质量。
按照标准化要求规范施工现场安全防护设施、安全标识及其他各类临时设施设置,消除隐患,文明施工。
(二)施工标准化。
按照规范要求,结合各省(区、市)实际情况,细化路基、桥涵、等各项工程的施工标准化要求,优化施工工艺,严格工艺管理,提高施工效率和实体工程质量。
标准化建设施工方案(完整版)(一)范本一(正式、正规风格):1.引言本文档旨在规范标准化建设施工方案,并提供详细的施工步骤和相关要求。
该方案适用于各类建设项目,旨在确保施工过程的顺利进行,并提高项目质量。
2.项目背景该建设项目的背景和目标。
3.项目范围明确该建设项目的范围和具体要求。
4.施工方案4.1 施工准备描述准备工作,如材料采购、人力资源调配等。
4.2 施工流程详细描述施工流程,包括各个施工阶段的工作内容、工期、专业分工等。
4.3 施工技术要求说明施工过程中需要遵守的技术规范和要求。
4.4 施工安全要求阐述施工作业过程中需要遵守的安全规定和安全常识,确保施工人员的人身安全。
4.5 施工质量控制明确质量控制措施和检测要求,确保项目质量。
5.施工管理5.1 项目组织管理描述项目组织结构和各个角色的职责。
5.2 进度管理明确项目进度管理的措施,确保施工进度的按时完成。
5.3 质量管理描述质量管理体系和质量检查的具体要求。
5.4 安全管理列出施工现场安全管理要求和应急措施。
6.成本控制描述成本控制措施和预算计划。
7.附件列出本文档所涉及的附件,如图纸、技术文件等。
8.法律名词及注释解释本文档中涉及的法律名词和相关注释。
(二)范本二(简洁、实用风格):1.引言本文档旨在为标准化建设施工方案提供完整的建议和指导,以确保建设项目的顺利进行。
2.项目背景简要介绍该建设项目的背景和目标。
3.项目范围明确该建设项目的范围和具体要求。
4.施工方案4.1 施工准备包括物资采购、人力资源调配等准备工作。
4.2 施工流程详细描述施工流程,包括各个施工阶段的工作内容、工期等。
4.3 施工技术要求阐述施工过程中需要遵守的技术规范和要求。
4.4 施工安全要求简要描述施工作业过程中需要遵守的安全规定和安全常识。
4.5 施工质量控制简述质量控制措施和检测要求,确保项目质量。
5.施工管理5.1 项目组织管理描述项目组织结构和各个角色的职责。
厂房标准化工程施工方案一、项目概况1.1 项目名称:厂房标准化工程施工1.2 项目地址:XX省XX市XX区XX路XX号1.3 项目背景:随着工业化进程的加快,越来越多的企业需要建设标准化厂房用于生产操作。
标准化厂房具有结构合理、施工快速、质量可靠等特点,能够大大缩短工厂建设周期,提高生产效率。
1.4 项目规模:厂房面积约为10000平方米,包括生产车间、研发中心、办公楼等多个功能区域。
二、施工方案2.1 施工单位选择本项目选择了具有丰富标准化厂房施工经验的施工单位,拥有一支专业的技术团队和优秀的施工管理团队,能够保证项目的高质量、高效率施工。
2.2 施工准备在正式施工前,施工单位将进行现场调查,对施工区域进行勘测并确定施工方案。
同时,还将准备施工所需的机械设备、材料以确保施工进度的顺利进行。
2.3 工程施工2.3.1 地基处理在施工前,对厂房地基进行处理,确保地基承载力能够满足建筑物的承载需求。
地基处理方法包括挖土、填土、夯实等。
2.3.2 地基基础施工地基处理完成后,施工单位将进行地基基础施工,包括基础桩、基础板等的浇筑和施工。
2.3.3 钢结构安装采用现场制作和装配的钢结构体系,进行钢结构的安装,确保结构的牢固和稳定。
2.3.4 墙体、屋面施工在钢结构搭建完成后,进行墙体、屋面等部件的施工,包括墙体砌筑、屋面防水、隔热等。
2.3.5 设备安装在厂房的主体结构完成后,进行生产设备、照明设备、通风设备等的安装工作。
2.3.6 室内装修对厂房内部进行室内装修,包括地板、天花板、墙面装饰等,以满足使用需求。
2.3.7 施工验收施工完成后,将对整个工程进行验收,确保质量符合标准化要求。
2.4 施工安全管理施工单位将严格遵守施工安全管理规定,确保施工现场人员安全,并采取必要的安全防护措施。
2.5 施工进度控制施工单位将建立科学的进度控制方式,确保项目按计划进行,并在施工过程中及时发现和解决问题,确保工程质量和进度。

新《安全质量标准化标准》建设实施方案为确实做好《煤矿安全生产标准化考核定级办法(试行)》和《煤矿安全生产标准化基本要求及评分办法(试行)》(煤安监行管〔2017〕5号,以下简称《新办法》)全面推进工作,结合郭村煤矿实际,制定《新办法》推进工作实施方案。
一、总体要求深入贯彻学习省委、省政府主要领导关于安全生产的一系列重要指示、批示精神。
强化“红线”意识,增强底线思维。
夯实煤矿安全生产基础。
以宣传贯彻《新办法》为契机,以安全生产标准化煤矿建设为抓手,推动标准化在上台阶,确保安全生产形势稳定好转,通过推进工作,对安全生产标准化内容,实际效果等进行总结,积累经验,指导煤矿更好开展安全生产标准化建设工作。
二、组织领导为确保推进工作顺利开展,决定成立郭村煤矿安全生产标准化推进工作领导小组:组长:矿长党总支书记副组长:安全副矿长总工程师生产副矿长机电副矿长副总工程师成员:安监科负责人调度室负责人生产科负责人机电科负责人通风科负责人企管科负责人综合办负责人各区队负责人领导小组下设安全质量标准化管理办公室(以下简称办公室),办公室设在安监科,安监科长兼任办公室主任,负责组织安全质量标准化具体实施和检查考核工作。
二、各职人员主要责任:组长是质量标准化工作第一责任人,全面负责标准化工作的领导,提供安全投入,设备设施资金保障。
副组长是质量标准化工作的直接责任人,主持质量标准化工作的开展,负责组织、指挥、协调、督促、检查质量标准化工作领导小组各职人员的履职情况,制定实施计划及考核奖惩办法。
副组长具体抓好井上下各系统的硬件工作、地面设施建设,软件资料的收集、分类整理等工作,承担分管范围内的领导管理责任。
各成员在领导小组组长、副组长的领导下,负责抓实施计划中所规定的本职工作,并具体组织实施,再分专业项目进行检查、督促、验收、考核、评比、奖惩等工作。
领导小组下设各专业项目小组,具体负责抓好本专业项目日常的质量标准化工作。
设立安全质量标准化管理办公室,办公室主任由张日军担任,负责安全质量标准化工作日常资料管理。
濮阳恒丰中央广场D区(恒丰雅郡)3#楼施工质量标准化管理实施方案编制人:审核人:审批人:河南崛起建设工程有限公司年月日濮阳恒丰中央广场D区(恒丰雅郡)3#楼施工质量标准化管理实施方案河南崛起建设工程有限公司施工现场质量标准化管理实施方案为严格贯彻落实《河南省建筑工程施工现场质量标准化管理实施办法》,使我项目在质量管理上更加规范化、制度化、标准化,进一步提高质量管理水平,现依据《河南省建筑工程施工现场质量标准化管理实施办法》意见和要求及有关法律法规、行业标准等,并结合我项目的实际情况,特制定本工作实施方案。
1、濮阳恒丰中央广场D区(恒丰雅郡)3#楼质量标准化工作领导小组1、组长:王桃林(项目经理)2、成员:王增强(技术负责人)郑艳娜(质检员)候志林(施工员)王墩森(施工员)3、职责:负责质量标准化管理的计划、安排、指挥调度、检查督导等。
二、质量标准化工作实施方案(一)施工标准化管理1、管理组织措施(1)以确保工程质量目标,根据质量保证体系项目成立工程质量标准化领导小组,由公司派遣丰富管理经验和现场施工技术能力强的同志参与,并建立岗位责任制和质量监督制度,明确职责分工。
(2)按照质量管理体系要求项目部设技术负责人、质检员、施工队伍专职质检员、班组长兼职的质检员,形成质量保证体系网络,进行日常和定期的质量检查。
(3)实行质量检验检查制度。
项目部实行日常检查和定期检查制,项目部每天开现场碰头会,由项目部对当天质量工作情况作出分析和总结并提出解决问题的办法,由项目部组织每周进行一次质量检查,发现问题及时处理,以工作质量保证工程质量。
(4)完善质量验收程序,加强施工过程中工序质量检控制,严格执行自检、互检、交接检制度,项目质检员随时检查工序质量状况,对出现的质量问题下达整改通知单,限期整改,并经复验后方可进入下道工序施工.(5)质量奖罚制度,在质量管理上实行“一票否决制”。
以保证质量管理的权威性.项目部结合本工程的实际,从目标管理、宣传教育、实施步骤、措施与对策、奖罚办法、阶段总结等方面制定详细计划.(6)认真落实技术交底制度,按专业工程师—-—施工员——-班组长—-—技术工人的程序分级进行技术交底,对每道工序的操作程序、施工工艺、质量要求按标准交底清楚。

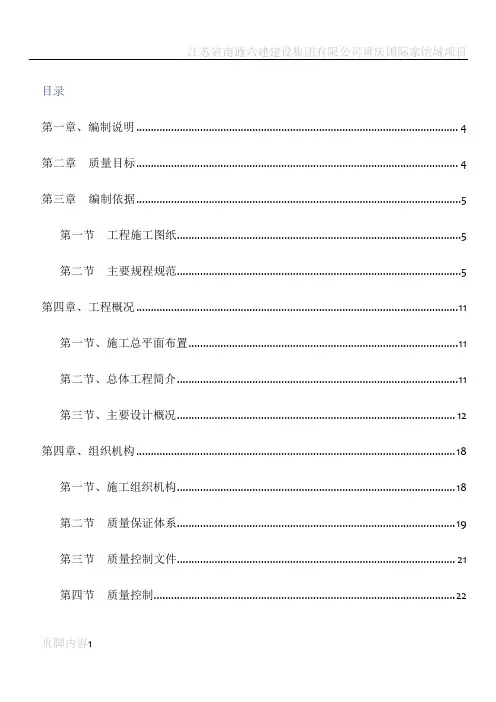

目录第一章、编制说明 (4)第二章质量目标 (4)第三章编制依据 (5)第一节工程施工图纸 (5)第二节主要规程规范 (5)第四章、工程概况 (11)第一节、施工总平面布置 (11)第二节、总体工程简介 (11)第三节、主要设计概况 (12)第四章、组织机构 (18)第一节、施工组织机构 (18)第二节质量保证体系 (19)第三节质量控制文件 (21)第四节质量控制 (22)第五节质量控制管理制度 (23)第六章质量标准化现场可视化 (26)第七章施工全过程实行样板引路制度 (40)第一节集中样板展示区实施 (40)第二节钢筋样板 (43)第三节楼板样板 (46)第四节屋面样板 (50)第五节二次结构样板 (51)第六节管井安装样板 (52)第七节室内装饰样板 (53)第八节交房样板 (54)第八章施工质量通病的预防措施 (55)第一节地基与基础 (55)第二节主体 (57)第三节二次结构 (61)第四节装饰工程 (62)第五节防水工程 (64)第六节安装工程 (66)第九章成品保护 (68)第一节成品保护实施计划 (68)第二节组织管理措施 (68)第三节成品保护管理措施 (69)第四节成品保护的实施方法 (71)第十章主要分部分项工程质量细部做法 (73)第一章、编制说明1、为了提高江湾镇街道A06-02地块开发项目施工质量整体水平、实现质量管理的科学化、规范化和标准化,决定在江湾镇街道A06-02地块开发项目工程实行质量标准化管理。
2、创建“建筑工程质量标准化”工程,对工程的整体要求是安全、经济、适用、美观,做到施工技术先进、处处体现精细、施工质量优秀、消除质量通病、项目管理水平高、经济效益显著。
3、为了实现江湾镇街道A06-02地块开发项目施工质量整体水平,我公司将在本项目全面实行质量标准化管理。
第二章质量目标江湾镇街道A06-02地块开发项目建设项目实施“建筑工程质量标准化专项施工方案”的质量目标是:1、工程质量要求达到国家施工验收规范合格标准;2、达到上海质量标准化工程标准;3、达到市优质工程标准;4、2#楼创上海市白玉兰奖;第三章编制依据第一节工程施工图纸第二节主要规程规范第四章、工程概况第一节、施工总平面布置第二节、总体工程简介工程名称:江湾镇街道A06-02地块开发项目工程地址:虹口区江杨南路以东,三门路以南建设单位:上海景麒房地产开发有限公司监理单位:上海百通项目管理咨询有限公司勘察单位:上海市岩土地质研究院有限公司设计单位:悉地国际设计顾问(深圳)有限公司施工单位:江苏省苏中建设集团股份有限公司第三节、主要设计概况建筑面积:总建筑面积34507.72㎡,地上20507.72㎡、地下14000㎡结构层次:1#、2#楼地下3层,地上24层,建筑高度78.45m,车库地下二层。
×××建设项目安全文明施工标准化施工方案×××有限公司××年××月××日目录第一章工程概况及编制依据 (1)一、工程概况 (1)二、编制依据 (2)第二章施工阶段策划 (2)一、现场形象 (2)二、办公、生活区设施 (1)三、施工区设施 (5)四、绿色施工管理 (6)五、地上施工阶段场区策划 (9)(一)、防护内容 (9)(二)标准化参观区实体配套 (16)第三章建筑工地标准化建设管理 (22)第一章工程概况及编制依据一、工程概况工程名称:×××建设项目工程地点:郑州市××××××。
建设单位:×××建设有限公司;地勘单位:×××建设工程有限公司;设计单位:×××设计研究院有限公司;监理单位:×××监理有限公司;施工单位:×××有限责任公司;结构型式:框架剪力墙、剪力墙结构;×地块规划用地面积为×××㎡,总建筑面积为×××㎡,其中地上建筑面积为×××㎡,地下建筑面积为×××㎡。
包括:高层住宅9栋,层数为34层,层高为2.9m,建筑面积为×××㎡;商业建筑5栋,层数为2层××地块因西侧规划道路准备施工,现将西侧大门、洗车台、地泵等移至东侧。
创奖目标1、×××集团安全文明标准化工地2、×××安全文明标准化工地3、×××安全文明工地4、×××级安全文明标准化诚信工地安全目标:1、责任工亡率为零;年负伤率为零;重大火灾事故发生率为零;2、新增职业病发生率为零。

2024年高速公路标准化建设方案范文一、背景分析随着我国经济的快速发展和人民生活水平的提高,高速公路建设已成为我国交通基础设施建设的重点。
然而,目前我国高速公路的建设标准存在着一定的不足,标准化建设仍然有待加强。
因此,制定一份具体的高速公路标准化建设方案,有助于推动我国高速公路建设的标准化进程,并提高建设质量和运营效率。
二、目标和原则1.目标(1)实现高速公路建设的全面标准化,提高施工质量;(2)提升高速公路的运营管理水平,保障道路安全;(3)推动高速公路与其他交通运输方式的互联互通。
2.原则(1)科学规划,统筹布局:根据交通需求和地理条件,科学规划高速公路布局,确保各个区域的交通需求得到满足;(2)标准统一,质量优先:对高速公路建设过程中的技术标准和质量要求进行统一,注重质量和安全;(3)创新引领,可持续发展:推动新材料、新技术的应用,提高高速公路建设的可持续性。
三、主要任务1.建立高速公路建设标准化的管理体系,包括标准化建设的规则和流程;2.统一高速公路建设中的技术标准和质量要求,确保施工质量;3.加强高速公路建设中的环境保护工作,减少对环境的影响;4.完善高速公路运营管理机制,提高道路运营效率;5.加强高速公路与其他交通运输方式的衔接,实现互联互通。
四、具体措施1.建立高速公路建设标准化的管理体系(1)制定高速公路建设的标准化建设规定,包括施工组织、施工技术、施工管理等方面;(2)明确标准化建设的流程和责任,从设计、施工到验收和交付,每个环节都要进行标准化管理;(3)建立高速公路建设的标准化考核体系,对施工单位和监理单位进行绩效评估。
2.统一高速公路建设中的技术标准和质量要求(1)制定高速公路建设的技术标准,包括路基、路面、桥梁、隧道等各个方面;(2)建立高速公路建设的质量控制体系,对施工过程进行全程监控和质量检测;(3)加强施工单位和监理单位的技术培训,提高他们的专业水平。
3.加强高速公路建设中的环境保护工作(1)制定高速公路建设的环境保护标准和措施,减少对环境的影响;(2)采用环保材料和技术,减少施工过程中的污染排放;(3)合理规划和设计高速公路路线,减少对生态环境的破坏。

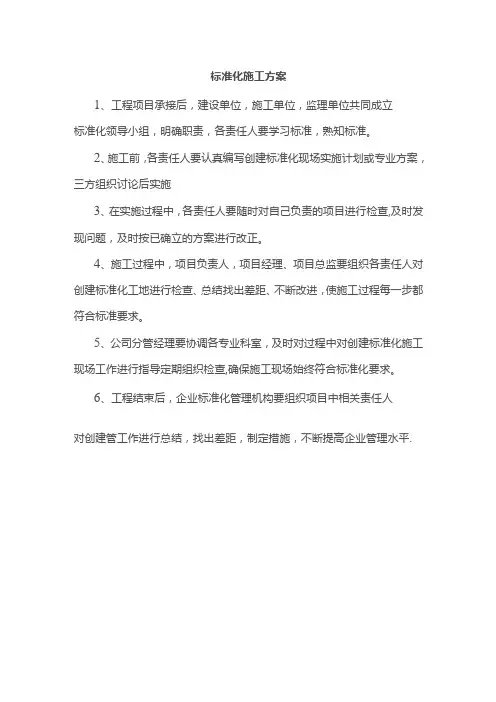

标准化施工方案
1、工程项目承接后,建设单位,施工单位,监理单位共同成立
标准化领导小组,明确职责,各责任人要学习标准,熟知标准。
2、施工前,各责任人要认真编写创建标准化现场实施计划或专业方案,三方组织讨论后实施
3、在实施过程中,各责任人要随时对自己负责的项目进行检查,及时发现问题,及时按已确立的方案进行改正。
4、施工过程中,项目负责人,项目经理、项目总监要组织各责任人对创建标准化工地进行检查、总结找出差距、不断改进,使施工过程每一步都符合标准要求。
5、公司分管经理要协调各专业科室,及时对过程中对创建标准化施工现场工作进行指导定期组织检查,确保施工现场始终符合标准化要求。
6、工程结束后,企业标准化管理机构要组织项目中相关责任人
对创建管工作进行总结,找出差距,制定措施,不断提高企业管理水平.。
标准化工地实施方案
首先,标准化工地实施方案应包括施工前的准备工作。
在开始
施工前,施工单位应对工地进行全面的勘察和评估,了解工地的地
理环境、地质情况、周边建筑物等情况,为后续施工提供准确的数
据支持。
同时,还需要对施工人员进行培训,确保他们具备相关的
岗位技能和安全意识。
其次,标准化工地实施方案应包括施工过程中的各项措施。
在
施工过程中,施工单位应严格按照相关的施工标准和规范进行操作,确保施工过程安全、高效。
同时,要加强对施工现场的管理,做好
施工现场的安全防护和环境保护工作,避免施工过程中出现安全事
故和环境污染。
另外,标准化工地实施方案还应包括施工后的整改和验收工作。
在施工结束后,施工单位应对工程质量进行全面检查,发现问题及
时整改,确保工程质量符合相关标准和规范要求。
同时,还需要对
工程进行验收,确保工程符合相关的验收标准,达到设计要求。
总的来说,标准化工地实施方案是保障施工质量和安全的重要
手段,施工单位应严格按照标准化工地实施方案进行施工,确保施
工过程安全、高效,工程质量符合要求。
只有这样,才能为工地施工提供可靠的保障,确保工程顺利进行,达到预期的效果。
平潭天大北路(天大山东路~金井五路)市政道路工程标准化施工方案编制:审核:批准:江西中南建设工程集团公司二○一五年十一月二十日平潭天大北路(天大山东路~金井五路)市政道路工程标准化建设施工方案一、工程概述为确保平潭天大北路(天大山东路~金井五路)市政道路工程标准化建设达标,保证工程施工有序正常开展。
我项目部根据《福建省市政工程施工标准化管理指南》并结合本工程施工建设实际情况,本着“合理规划、有效利用、节约求实、优质高效”的施工理念,特制定本方案。
二、项目部标准化建设组织管理保障为保障平潭天大北路(天大山东路~金井五路)市政道路工程项目部标准化建设顺利开展,项目部成立标准化施工领导小组,组长由项目经理邱仕华担任。
领导小组下设办公室具体负责标准化建设日常工作,办公室主任由胡卫平担任。
领导小组组织管理机构如下:组长:邱世华副组长:胡卫平组员:万亮华、孙剑、万文辉、胡国云、涂菊芬、罗志华、罗建全、汤佰昌、万红兰、杨帮友。
三、驻地建设(一)驻地建设选址及总体说明1.本工程项目部驻地选址位置在金井二路台创园附近,便于施工管理,交通十分便利,对工程安全、质量、进度掌控及对施工班组管理十分方便。
2.经实地考查,项目部建点设置在台创园北侧。
项目部自建活动房,项目施工结束后清除地表临时性建筑。
3.项目部驻地建设包括办公区与生活区。
4.临时驻地和场站建设利用道路红线外场地面积共计1000m2。
临时驻地和建设场地采用清表整平、回填、整平、碾压、硬化的方案。
标准硬化方案:拌和场、料场、场内道路采用碎石基层,20cmC30水泥砼面层;剩余场地采用30cm山皮石垫层,20cmC15水泥砼面层。
(二)办公区、生活区建设1.场地建设。
办公区和生活区规划建设共计15间。
规划建造项目经理室、总工及副经理室、工程部、会议室等。
所有办公区和生活区住房为租用民房。
平面布置简洁、统一、整齐。
员工住宿区5间,办公室4间,会议室40m2,同时规划澡堂、食堂等生活设施。
湖南省永顺至吉首高速公路第16合同段施工标准化措施中铁七局集团有限公司永吉高速公路第16合同段项目经理部目录第一章总则 (1)第二章临建施工标准化措施 (4)第三章路基施工工艺标准化措施 (37)第四章隧道施工工艺标准化措施 (58)第五章桥涵施工标准化措施 (64)第六章安全文明施工标准化措施 (131)第一章总则为了进一步提高永吉高速公路第十六合同段的施工管理水平,全面贯彻落实“施工管理标准化、规范化、精细化”的目标,树立工程建设的精品意识,根据国家交通部和我省交通运输厅及永吉高速建设开发有限公司的法律、法规,结合我项目部的实际建设情况,特制定施工标准化措施。
第一条实施目标通过实施标准化管理,更新项目管理理念,项目建设全过程始终实行规范化、标准化、精细化、文明化的施工,确保各项施工规范得到严格落实,实现项目竣工验收达到整体优良等级。
第二条指导思想通过建立、健全项目建设的各项管理制度,明确每位建设管理者的工作标准和岗位职责,明确每项工作的责任人,工作到位、责任到人,从而保证各项技术要求能够落实到位,实现项目管理的标准化。
第三条建立健全质量保证体系,落实质量责任制度应严格执行“项目部监督、工程部管理、安质部检查、施工队自检”的质量保证体系。
项目部已建立完善的质量管理制度,落实质量岗位责任制,采取有效的管理措施,确保工程质量;项目部已建立“横向到边,纵向到底、控制有效”的质量自检体系,配备专职的现场项目负责人和施工经验丰富、熟悉规范和图纸的技术人员负责各级质量自检工作,严格执行“自检、互检、交接检”的作业程序,保证工程施工质量。
第四条落实工程质量终身制,建立工程质量登记表分项工程开工前,项目部建立分项工程质量终身制的台帐,并将分项工程质量终身责任细化分解、量化到人、层层落实质量终身责任制。
对出现突出病害或发生重大质量责任事故的,应按照规定追究有关单位和人员的责任。
第五条建立隐蔽、关键工程档案制度施工中的关键工序,隐蔽工程的施工,应按规范要求检测、填写工程检查记录表;项目部和施工队还应分别用数码照相机或录相机将施工过程记录下来,作为声像资料的一部分汇同检测资料存档,以备核查。
目录第一章前言.......................................................................................................................... - 2 -第二章施工现场临时建筑及设施............................................................................................ - 3 -第一节基本规定...................................................................................................................... - 3 -第二节办公区临时建筑及设施.............................................................................................. - 4 -第三节生活区临时建筑及设施.............................................................................................. - 9 -第四节施工区临时设施........................................................................................................ - 12 -临时围挡示意图................................................................................................................ - 20 -第五节临时给排水设施........................................................................................................ - 23 -第六节临时道路及洗车台.................................................................................................... - 23 -第三章安全生产、防护设施................................................................................................ - 24 -第一节临边洞口...................................................................................................................... - 24 -第二节登高设施.................................................................................................................... - 38 -第三节脚手架........................................................................................................................ - 42 -第四节临时用电.................................................................................................................... - 63 -第五节机械设备.................................................................................................................. - 77 -第六节劳防用品.................................................................................................................... - 88 -第七节施工现场标识、标牌................................................................................................ - 90 -第八节消防安全................................................................................................................ - 95 -第四章节能环保设施............................................................................................................ - 103 -第一节节能与能源利用........................................................................................................ - 103 -第二节节水及水资源利用.................................................................................................. - 105 -第三节节材与材料资源利用.............................................................................................. - 108 -第四节节地与土地资源保护.............................................................................................. - 109 -第五节环境保护设施........................................................................................................ - 110 -第五章施工现场形象设计.................................................................................................... - 115 -第一节总体要求.................................................................................................................. - 115 -第二节项目经理部模块...................................................................................................... - 116 -第三节现场施工区模块...................................................................................................... - 124 -第四节其他辅助模块.......................................................................................................... - 138 -第一章前言为加强中国二十冶集团有限公司房屋建设项目(以下简称房建项目)标准化工地建设,加强安全文明标准化工地管理,推进标准化工地全覆盖,进一步提高安全生产、文明施工管理水平,提升集团公司工建项目管理水平和企业形象,有效预防生产安全事故,特制定《中国二十冶集团有限公司房建项目标准化工地建设方案》,以下简称《房建项目标准化工地方案》。
施工标准化方案(一)文明施工标准化管理为了树立良好的企业形象,我们按照公司统一标准并结合项目特点,以标准化的管理思路,对文明施工进行相关布置。
1、树立良好的精神面貌:项目主入口面貌往往是工程给人的第一印象,我们力争打造整洁、美观的外部形象。
2、浇筑坚实的文施基础:扬尘是建筑工程最易造成的污染,我们将道路及大面积场地进行硬化,非硬化部分使用人工草坪覆盖,最大限度抑制污染源。
3、落实绿色的施工行为:工程车辆进出施工现场,是造成扬尘、污染市政道路的直接原因,为了满足施工高峰期车辆清洗工作,在主副入口处均设置车辆清洗台。
4、实施统一的管控方法:现场设施均按公司统一标准进行布置,推行标准化管理,从源头控制噪声、扬尘污染,起到节能、环保、降噪等作用。
5、采取有效的监控手段:施工区域周边设置噪音测试仪,实时监测噪音情况,防止扰民。
6、坚持持续的环境维护:工程项目实施过程中,日常维护是非常重要的一环,沿道路周边设置垃圾桶,对垃圾进行分类处理,派专人对道路定时清扫、洒水,保证场容干净整洁。
(二)安全施工标准化管理安全施工一向是项目管理的核心内容,我们对常规安全控制点进行标准化的管理,并结合项目实际情况在施工前统筹部署。
1、从施工部署上杜绝安全隐患:本工程专业较多,交叉作业时有出现,而高空坠物是建筑安全事故第一危险源,因此在电梯井道、建筑外檐等容易出现坠物伤人的部位,严格严禁垂直交叉作业。
2、提高施工人员的安全意识:施工前首先由项目相关管理人员编写安全技术交底,并由项目经理亲自审查是否具有针对性和可操作性。
后由分包单位安全负责人给每名作业人员进行交底。
施工过程中安全管理人员进行跟踪检查,发现问题及时纠正。
3、做好出入口的防护及宣传工作:安全通道是进入施工现场的必经之路,除了防止坠物伤人,突出其安全警示作用,提醒进入现场的人员要时刻注意自身的行为安全。
4、控制风险部位,降低风险程度:楼梯口、电梯井口、预留洞口及临边部位,是施工过程中的重大风险源,我们对这些部位加以定型化、标准化的防护,将预期风险降到可控范围。
住房建设项目标准化施工方案在如今快节奏的生活中,房子已经成为了许多人最基本和迫切的需求。
而房子的建设和施工则涉及到了很多技术和细节方面的问题,如果缺乏相关的规范和标准化施工方案,那么就可能会出现很多问题和隐患。
因此,对于住房建设项目来说,制订一套完善的标准化施工方案已经变得十分必要。
为什么要有标准化施工方案?标准化施工方案是指在住房建设项目中,依据相关规范和标准,制定统一的、符合实际情况的施工方案,以确保施工的质量、安全和效率。
有了标准化施工方案,可以保证施工过程中各个环节的顺利进行,在不同施工阶段和环节进行细致的考虑和预测,避免因施工过程中的小问题引起的大问题和隐患,提高施工效率,降低建筑成本,保证建筑的使用寿命和安全性。
此外,标准化施工方案还可用于参照、比较和交流,提高住房建设工程建设的整体水平和质量,推动住房建设工程的可持续发展。
如何制定标准化施工方案?在制定标准化施工方案时,应根据不同的建筑类型、不同施工过程的特点和不同的施工环境,采用不同的施工方法和材料。
在这个过程中,需要考虑以下因素:1.安全性:安全是施工过程中需要优先考虑和保证的因素,应该制定安全操作规范,利用先进的设备和技术,掌握安全风险和特殊情况的处理方法,确保施工过程的人身安全。
2.质量:施工质量是保证住房建设工程可持续发展的重要因素,应该制定严格的标准,采用高质量的材料,同时要保证每个施工环节的精细化,网格化管理和全程监测。
3.效率:随着市场竞争的不断升级,节约时间、降低成本、提高效率已经成为施工的必备因素,应该采用高效的施工组织和流程,优化施工时序,控制施工时间和施工进度。
4.环保:住房建设项目应该符合国家环保政策和法律法规,开展绿色施工,促进建筑节能和减少CO2排放等环保举措。
标准化施工方案的实施与制定标准化施工方案同等重要的是方案的实施。
①加强人员培训和管理:每个阶段都应该有专职负责人,要求切实担负起施工组织和流程管理工作的责任,保证每个人员的工作岗位清晰,责任落实到位,加强人员的技术培训,确保人员的工作技术达到标准化施工的要求。
S351六安至舒城段改建二期工程第七合同段施工标准化活动方案编制:审核:批准:安徽省路港工程有限责任公司S351六安至舒城段改建二期工程07标项目部二○一五年三月五日S351六安至舒城段改建二期工程07标标准化建设施工方案一、工程概述为确保S351六安至舒城段改建二期工程标准化建设达标,保证工程施工有序正常开展。
我项目部根据项目办下达的《安徽省国省干线公路施工标准化管理指南》并结合本工程施工建设实际情况,本着“合理规划、有效利用、节约求实、优质高效”的施工理念,特制定本方案。
二、项目部标准化建设组织管理保障为保障S351六安至舒城段改建二期工程07标项目部标准化建设顺利开展,项目部成立标准化施工领导小组,组长由项目经理朱守柱担任。
领导小组下设办公室具体负责标准化建设日常工作,办公室主任由朱明担任。
领导小组组织管理机构如下:组长:朱守柱副组长:朱明组员:李克让、王小磊、俞涛、刘钦、陈大勇、王帅、周勤、许勇、谢黄兵等。
三、驻地建设(一)驻地建设选址及总体说明1.本标段驻地选址位置在施桥镇客运汽车场,此处紧靠改建老路,距K28+254.5红山嘴中桥非常接近,便于施工,交通十分便利,对工程安全、质量、进度掌控及对协作队管理十分方便。
2.经实地考查,项目部建点设置在临时用地内。
驻地位置宗地隶属施桥客运站,驻地选址获得现场办同意,项目部与施桥客运集团签订《场地租赁协议》,租赁期限2年,我标段承诺临时租地地表不建设永久性建筑,项目施工结束后清除地表临时性建筑。
3.项目部驻地建设包括办公区与生活区和试验室建设。
4.临时驻地和场站建设征用面积共计13000m2。
临时驻地建设场地采用清表整平、回填、整平、碾压、硬化的方案。
标准硬化方案:拌和场、料场、场内道路采用20cm6%石灰土改善,20cm6%水泥稳定碎石基层,20cmC30水泥砼面层;剩余场地采用30cm山皮石垫层,20cmC15水泥砼面层。
场地设排水坡和排水沟进行集中排水,并与老路自然沟渠相通。
(二)办公区、生活区建设1.场地建设。
办公区和生活区、试验室规划共计3000m2。
规划建造项目经理室、总工室、副经理室、工程部、、试验室、合同部、财务室、安全部、材料设备部、档案室、会议室等。
所有办公区和生活区住房为自建活动板房,活动板房采用装配式钢骨架,PVC夹心板内外墙面及顶棚,彩钢瓦屋面。
平面布置力求简洁、统一、整齐。
住宿区340m2,办公室280m2,会议室64.8m2,试验室251.6m2,同时规划娱乐室、澡塘、食堂等生活设施,在生活区种植树木及铺草坪,绿化面积不小于占地面积10%。
⑴围墙采取不低于1.8m的砖砌围墙和通透式围栏;大门安装电动伸缩门,门一侧设置“安徽省路港工程有限责任公司S351六安至舒城段改建二期工程07标项目经理部”铭牌,另侧设置门卫值班室。
⑵庭院美观、干净、整洁、大方。
其绿化面积不得低于总面积的10%;院内设置3根旗杆,悬挂国旗及集团、公司旗帜;院内场地及主要道路作硬化处理;院内醒目位置悬挂必要的宣传标语并设置指路导向牌、宣传栏等。
⑶办公区、生活区及停车区等功能分区设置,在公共场所醒目位置设置功能分区平面示意图。
⑷门前进场便道两侧设置足量图表,主要包括公司简介、施工平面示意等,采用白底、红字、红边,标题为宋体;承包人项目经理部设置安全生产警示牌、施工危险源发布牌等,高2m×宽3米,立柱高度为1m。
⑸配置必要的消防安全器具和消防安全标识,并建立安全管理制度,落实专人维护。
2.办公、生活用房。
⑴项目经理部办公用房设会议室、办公室、娱乐室及“一线工人业余学校”,配备满足要求的后勤人员,负责保洁工作,保持庭院环境优美、干净整洁。
⑵公区和生活区房屋净空不低于2.6m;人均办公用房面积8m2,人均生活用房面积6m2,每40m2设置一个灭火器,悬挂于门口外墙上。
⑶办公用房满足以下具体要求:1)会议室。
①项目部会议室室内面积64.8m2,设置两扇门及一侧门。
②室内地面铺设地板砖,安装空调,配备投影仪、话筒、写字板等常用会议设施。
③室内布置工程总体布置图、施工组织机构图、质量领导小组机构图、质量保证体系图、安全保证机构图、安全保证体系图、形象进度图、晴雨表等标牌。
2)办公室。
①地面铺设地砖,安装空调及窗户。
②室内配备必要的办公设备,满足办公自动化的要求。
③室内有关制度、图表等上墙,部门岗位职责标牌规格:60×90cm(长×高),白底、黑字,聚脂塑料框。
3)档案资料室。
①室内面积40m2,门窗齐全,配备空调和消防设备。
②所有档案资料保存在档案柜中,专人负责收发、保管。
③根据批复的工程划分,编制档案卷内目录,设置相应档案盒及标签,事先上架。
4)“一线工人业余学校”。
①项目经理部一线工人业余学校,与会议室合用。
②室内地面铺设地砖,安装空调,并配备30张凳椅、2.5m×1.8m的黑板及讲桌、粉笔、黑板擦等教学、学习设备。
5)宿舍。
①宿舍房屋符合安全、坚固、通风、采光、保暖、防潮等建设要求,满足干净、卫生、整洁等环境要求。
②保证每人单床(可上下铺),禁止设置通铺或采用钢管搭设上下铺。
③宿舍门窗配置齐全,墙面刷白,地面用砼硬化,有条件铺设地砖,门外悬挂灭火器。
④宿舍内设置生活用品专柜,个人物品摆放整齐。
⑤洗过的衣物不得随意晾晒,有专门的晾衣处。
⑥室内无私拉乱接电线的现象,严禁有易燃、易爆物品,严禁在宿舍内生火做饭和使用大功率的电器设备。
⑦室外设有标识的垃圾箱,专人负责清扫。
6)食堂。
①食堂设置在距离厕所、垃圾站等污染源30m以外的地方。
②地面铺设地砖,厨房墙面贴白瓷砖。
③食堂设置独立的制作间,配备纱窗、纱罩等。
④食堂内墙张贴卫生管理责任制度。
⑤食堂配备必要的排风设施和冷藏设施,厨房设有防火设施。
⑥食堂内设有防尘、蚊、蝇、鼠害设施,生活垃圾装容器,专人管理并及时清运。
7)浴室。
①面积按现场人数设置,满足正常需求。
浴室采用节水龙头,符合安全要求。
②淋浴房、盥洗处地面作防滑处理,使用防水灯具和开关,定时保证充足的冷、热水供给,排水通风良好。
③淋浴间与更衣间分离设置,更衣间内设置长凳、储衣柜或挂衣架。
8)厕所。
①设置通风良好的水冲式厕所,配有符合抗渗要求的带盖化粪池,男女厕所分设。
②墙裙铺贴高度1.5m的白色瓷砖,便池内底部和旁侧镶贴白色瓷砖,地面、蹲台铺设防滑地板砖。
③注意保持厕所清洁,指定专人负责卫生工作,定时进行清扫、冲刷、消毒,防止蚊蝇孳生,化粪池及时清掏。
(三)试验室建设1、试验室建设。
工地临时试验室设在项目部管理区内,负责材料检验以及工程质量的控制试验。
试验室面积251.6m2,分样品室、化学分析室、集料室、水泥室、水泥砼室、力学室、沥青混合料室、沥青室、办公室、标养室等功能室。
按要求及时完成试验室的组建、设备安装调试和标定,并按规定向公司母体中心试验室申报工地试验室临时资质,并取得授权,授权的试验检测项目和参数不得超出其等级证书核定的业务范围。
母体试验检测机构对工地试验室的试验检测行为及结果承担责任。
公司委派经验丰富的具有试验工程师证的人员担任试验室主任,并负责试验检测仪器的维护、检修、保养等工作。
⑴工地试验室用房采用活动板房材料拼建而成,结构坚固,具有2.6m以上净空,室内通风、采光好。
⑵试验室不同功能区单独设置,各功能区面积满足《安徽省公路水运工程工地试验室建设与管理暂行规定》的相对规定。
⑶试验室电路为独立的专用线,做到三级配电两级保护。
⑷试验室办公区域及各功能室有防火、防盗等安全措施。
试验室(含办公区域)外窗安装防盗网,防止设备和各种档案资料失窃影响检测工作正常开展。
⑸消防设施按以下要求配置:不大于40m2配置1个灭火器,每个试验室备有不少于0.5m3消防砂,备有足够数量的消防桶、消防锹等消防工具。
配置的上述消防设施合理分布在试验室各功能室及办公区域外。
2、试验室布置。
试验室面积及检测设备配置应满足投标文件承诺要求,并能够适应工程内容及规模相关要求。
各功能室面积及设施配置应满足试验检测需要,一般不低于下表规定。
⑴试验室制作试验室专用牌匾悬挂于醒目处,牌匾内容与工地试验室印章内容一致,即母体试验检测机构名称+建设项目标段名称+工地试验室,各功能室外悬挂或张贴统一规格的门牌标识。
⑵合理布置各功能室,试验过程产生振动的功能室宜设置在一起,隔振要求较高的精密仪器的功能室远离振源功能室。
⑶办公室内墙体上悬挂管理制度、仪器设备操作规程、岗位职责等图表上墙。
⑷对有环境条件要求的功能室,配置相应设施,如加湿装置、温控装置等,对有环境条件要求的区域应有环境条件要求标识及限入标识。
⑸试验室要加强对环境条件尤其是温湿度环境的监控,各功能室在墙体上悬挂温湿度表。
对于空间较大的功能室及标准养护室在房屋布置温湿度表,离地150cm左右。
⑹各功能室电源插头高出地面100cm以上,防止冲洗时进水漏电。
仪器设备要安全用电,防止短路或漏电,有接地零线。
⑺操作台高度控制在80cm之间,台面宽度70cm,台面采用光洁、耐磨、耐腐蚀的材料(瓷砖)。
台下根据操作台结构设置储物隔柜,储物隔柜立面采用统一材料遮挡,保持美观。
⑻工地试验室建立各种台账,台帐用塑料封面夹整齐挂放。
3、设备配置及安装。
⑴设备配置满足招标文件要求,符合投标文件承诺,同时能够适应工程内容及规模相关要求。
⑵设备精度、量程等技术指标满足现行试验规程相关要求。
⑶试验室配备必要的试验辅助器具及工具。
⑷设备按照设备使用说明书或试验规程相关要求进行安装。
设备需要安设基座与其固定的,在试验室建设时根据布局设计设置基座,基座顶面应保持水平,待设备就位调平后采用地脚螺栓进行固定,设备离墙至少保持70cm距离。
⑸设备必须经检定、校准或自校合格后方可投入使用。
强制性检定仪器由符合条件的省级法定计量检定部门检定,并获得合格证书。
列入公路工程专业设备清单的仪器设备由公路专门设备计量检定部门进行校准。
其他设备、器具应按要求进行自检自校。
检校周期不得超过规定期限。
⑹设立工地试验室母体机构,在其《等级证书》核定的业务范围内,根据工程现场管理需要及合同文件要求,对工地试验室进行授权。
并经业主核查后向省交通厅质监局登记备案。
四、场站建设(一)一般规定1.场站建设包括拌和站、钢筋加工场、预制场、施工材料存放场等建设。
2.拌和站、钢筋加工场、预制场、施工材料存放场等根据工程实际情况集中布置,封闭管理。
采用砌筑砖墙(高2m)或围挡与外界隔离,通过建点大门与进场道路、施工便道连接。
同时指路牌限速牌标识牌等其它设施,整个驻地功能区建设规划科学,布局合理。
3.路面基层混合料片区7550m2。
①集料堆场5000m2。
②设备停置场1100m2。
③水稳拌和场1500m2。
④在片区建仓库500m2。
