农忙季节施工方案
- 格式:docx
- 大小:22.50 KB
- 文档页数:5

第七章雨季及农忙期间的施工安排第一节雨季施工安排本工程区域降水充沛,根据这一特点,要做好如下工作:1、掌握当地气象资料,与当地气象部门联系,定期获得天气变化资料,掌握年、月、旬降雨趋势的天气预报,尤其是近期预报的降雨时间和雨量,以便于安排施工。
2、拟订雨季施工方案和建立雨季施工组织管理机构。
制定雨季和雨天施工工艺规程和预防措施,组织防雨防洪抢险队,准备防洪抢险机具和材料。
3、做好所有施工场地的排水工作,保持原有水系的畅通。
施工场地的临时排水设施要和永久性排水设施相结合,使施工污水尽量不排入甚至冲刷村民耕地。
4、利用晴好天气做好桥梁桩基础的备料工作,以便雨停即可安排施工,避免发生停工待料现象。
第二节农忙季节施工安排1、对合同制民工采取特殊津贴,并适当提前发放,让他们提前安排好农活;2、职工、合同制民工尽可能避开农忙季节时休假;3、提高机械化施工程度,充分发挥机械化施工作用;4、对影响沿线当地村民生产生活的排灌系统和通道预先做好安排,优先施工,尽量减少对当地村民的影响;5、劳动密集型项目,避开农忙季节安排。
第三节冬季施工安排由本工程的任务和工期要求来看,控制工期的主要工程为桥梁施工,为保证工程进度和质量,冬季施工将采取如下措施:(1)冬季本地区无冰冻,有霜日1-3天,因此冬季对施工影响较小。
(2)当气温低于5℃时,停止砼、砌体施工作业。
砼作业人员转向不受气温影响的工程项目施工。
(3)冬季当气温低于5℃时,加强对砌浇砼的保温措施。
采用麻袋、尼龙纸或表面铺砂的方式进行保温。
(4)冬季混凝土施工安排工地昼夜平均气温低于5℃或最低气温低于-3℃时,混凝土及钢筋混凝土的施工及时按冬季混凝土施工的有关规定进行调整,并确定详细可行的施工方案上报监理工程师批准。
进入混凝土冬季施工,各施工工点指定一名技术人员专门负责工地施工的检查指导工作。
对混凝土施工时的室外气温、场地气温、砂石料温度、水温及混凝土的拌合温度、入模温度等到进行跟踪量测、监控,确保混凝土冬季施工严格按照技术规范及监理工程师要求进行施工。

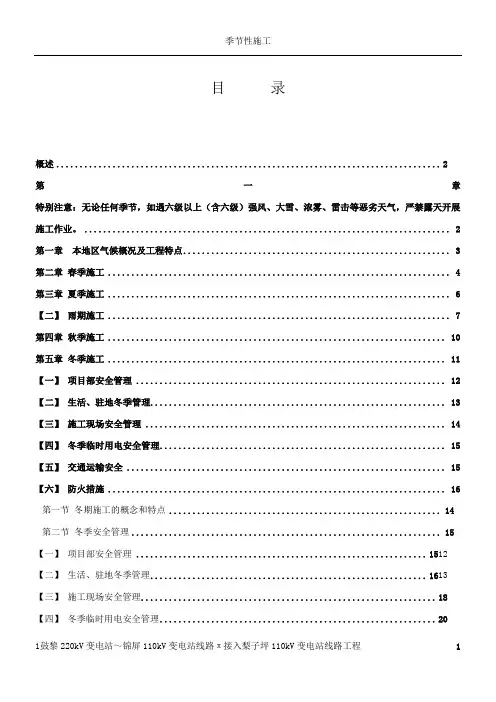

目录概述 (2)第一章特别注意:无论任何季节,如遇六级以上(含六级)强风、大雪、浓雾、雷击等恶劣天气,严禁露天开展施工作业。
(2)第一章本地区气候概况及工程特点 (3)第二章春季施工 (4)第三章夏季施工 (6)【二】雨期施工 (7)第四章秋季施工 (10)第五章冬季施工 (11)【一】项目部安全管理 (12)【二】生活、驻地冬季管理 (13)【三】施工现场安全管理 (14)【四】冬季临时用电安全管理 (15)【五】交通运输安全 (15)【六】防火措施 (16)第一节冬期施工的概念和特点 (14)第二节冬季安全管理 (15)【一】项目部安全管理 (1512)【二】生活、驻地冬季管理 (1613)【三】施工现场安全管理 (18)【四】冬季临时用电安全管理 (20)【五】交通运输安全 (20)【六】防火措施 (21)概述总体而言,季节性施工主要针对夏季施工和冬期施工。
但春、秋两季气候干燥,容易发生火灾,应特别注意做好消防措施和火灾应急救援预案。
其次,春、秋两季属于农忙季节,应合理安排各施工项目的劳动力。
将需要劳动力少的项目和工序排在农忙季节,尽量雇用不受农忙干扰的长期劳动力,同时考虑提前留有足够的机动劳力,及时补充受影响工序。
夏季高温多雨。
高温下施工时,应合理安排施工人员工作时间,避开高温时段施工,并做好中暑急救措施,现场配备急救药箱。
雨期施工,应当采取措施防雨、防雷击,组织好排水。
同时,注意做好防汛应急预案和触电应急预案,特别注意铁塔基坑开挖时基坑坍塌,沿河流域的工地做好防洪准备,傍山的施工现场做好防滑坡和防塌方措施。
冬期施工,较春夏秋三季,安全工作是重中之重。
气温低,易结露结冰,作业人员操作不灵活,施工进度缓慢,安全管控难度极大。
应尽量将主要工序安排在冬期施工前完成。
冬期施工中,应特别注意对作业现场和道路做防滑措施和施工人员的防冻措施,应为野外作业人员购置保暖棉袄。
同时应做好生活、办公场所的防火和防煤气中毒。
冬季施工施工安排从总体安排上,将不宜冬季施工的工程避开冬季施工,以免增加费用,影响质量。
由于种种原因非在冬季施工工程必须采取冬季施工措施,以确保工程质量。
冬季施工保证措施线路所处地区在冬季对施工如:砼浇注、浆砌圬工等一般不会受到大的影响。
但当气温达到冬季施工条件时,应采取必要的防护措施,严格控制温度的测量、外加剂的试验与管理。
1、施工现场在入冬前建立测温组织,每日对大气温度、混凝土温度、砂浆温度进行观测。
项目技术人负责本工程的测温工作,并派专人测温。
专职测温人员要认真负责,测试数据真实可靠。
2、测温时间和所测温度值详细记录,整理归档。
每天、每施工段停止测温后,由技术员审阅测温记录签字后交技术负责人审查。
技术员定期将测温记录归入档案,以备存查。
3、测温人员保持与供热、保温人员联系,如发现供热故障或保温措施不当使温度剧变化或降温过快等情况,立即向技术负责人报告进行处理。
4、水源及消火栓提前做好保温工作,防止受冻;暂设工程的水管、供热管在入冬前做好保温维持工作,保证冬季施工时能正常供水供热。
5、冬季施工的外加剂,其技术指标必须符合相应的质量标准,并由产品合格证。
并补做试验,确认合格后方准使用。
6、新品种外加剂,应做掺外加剂混凝土和空白混凝土强度对比试验及其它有关外加剂性能的对比试验。
7、混凝土搅拌用水的加热温度控制60~80度之间。
温度超过80度的水避免与水泥直接接触。
8、混凝土的出机温度一般不低于20度,并根据其运输方式和运输距离予以调整部位。
9、混凝土未达到受冻临界强度前不得拆除保温设施。
施工员根据试验结果填写混凝土拆摸申请,报项目技术负责人批准,否则不准拆摸。
重点及特点要求的部位进行拆摸强度验算季节性施工措施本工程的基础、主体施工阶段在冬季。
砌体、装修在冬雨季。
由于冬雨季特殊的低温季节特点,对工程施工的进度、工程质量造成较大的影响,必须在各项作业指导书中作为重点进行阐述,采取适当的措施确保工程目标的实现,简述如下:一、冬季施工措施1、对现场全体参战人员进行冬季施工技术及安全措施交底。
农忙季节、节假日及夜间稳固施工的举措一、农忙季节稳固工人的特别举措(1)农忙季节管理人员固守工作岗位,不告假、不脱岗,所有跟从作业。
(2)采纳提升工人薪资,提升工人待遇,改良工人生活,农忙节气不放假,保证工程连续施工、顺利施工,以便提早工期计划的落实。
(3)采纳不受季节影响施工的劳力,优先选择南方劳动力,与劳力组织负责人签署责任状,保证人员充分,同时仔细做好员工思想工作,不准歇工,不然赐予处分。
达到上述要求,拟订经济激励体制,农忙时期每人每天补贴 35 元,以保证正常施工。
(4)增强现场组织与协调,保证农忙季节充分的劳动力。
(5)各样地材在农忙前提早准备齐备,后勤各专业班组及个专业处室以工程为主,时辰准备着分配,调剂资本到位,对资本推行专款专用。
(6)仔细安排好农忙节假日时期的生产进度计划。
(7)对农忙节假日时期出全勤的一线工人赐予补贴,在农忙时期增强对工人的慰劳,发现不稳固要素实时解决,别在薪资发放上保证全额到位,能够提早预付薪资。
(8)随时抽查工人的生产考勤,对农忙节假日时期不严格恪守劳动纪律、旷工的员工进行责备教育,并进行罚款。
(9)仔细安排好农忙节假日时期员工的歇息,不可以过分延伸员工的工作时间,对特别状况合理部署歇息,采纳轮休制。
(10)增添福利开销,备足医药保健品和降温饮料,保证员工身体健康。
(11)成立在农忙时期施工人数检查制度,增强农忙时期劳动出勤管理,项目部要成立自己的检查小组,每天检查出勤人员,并做好记录,按期向企业报告。
企业在农忙时期将由企业领导组建检查小组,不按期对项目部进行抽查。
(12)奖赏举措:为了激发工人的工作热忱,企业拟订了必定的奖赏举措,对在农忙时期坚持正常生产的一线员工进行奖赏,奖赏金额视员工详细状况而定,家居乡村的员工奖赏250 元,家居城市的职工奖赏 100 元,所有花费由项目部自行解决。
对照预约工期提早达成任务的项目部,企业对其奖赏 1000 元。
二、节假日加班保证举措1、我司对赶工工程向来有节假日加班的传统,其员工队伍不会因本工程节假日正常施工而出现人心不稳的状况。
春节、农忙不间断施工措施我单位有着善打硬仗的优良传统,保证农忙、节假日不放假,其措施:不放假、不停工,具体措施如下:1、工人尽可能使用自有职工;2、做好职工的思想政治工作,个人利益服从企业,信守"献身、实干、进取、守信"的企业精神;3、全体动员,进行重点工程教育,使全体职工在此期间集中精力,想工程所想,干工程所干。
4、树立全员质量、工期意识,从思想上确保工程按期交付业主使用。
5、与职工订立两收期间劳动力合同,制定详细的劳动力稳定措施,以保证切实可行。
首先解决好工人的后顾之忧,由组织上解决一线家在农村的施工人员的家庭收入问题,使前方工人能安心一线建筑工作。
6、实行经济责任制,制定此期间保证劳动力、保证工期进度的奖罚措施。
7、在此期间,从资金上予以保证。
一是保证一线工人正常开支,保证工人吃好;二是对不回原籍坚守岗位上班的工人家庭,适当邮寄部分资金,保证农村亲属两收雇工开支和购买化肥、种子等用款需要,真正从根本上解决一线和后方思想上、经济上的后顾之忧。
8、对于居住地比较集中的民工,在此期间我单位将派专人携带资金到民工家中进行慰问,并给民工家属发放一定数额的的资金,真正做到解决问题,稳定军心的作用。
9、合理安排工序调配劳动力,保证该工程总工期的需要。
对在此期间确因难以克服困难无法参加一线施工所造成的劳动力减员,要提前作好摸底排队工作,具体落实到人,以便心中有数,尽早计划安排,协调好劳动力,千方百计保证该工程用工计划,达到不减员、不减速,对业主的总交工日期不动。
第一节冬雨季、农忙季节施工措施和人员安排第一小节雨季施工措施【1】雨季施工准备1、雨季施工要合理安排好施工项目,尽可能在雨季到来之前做好地下工程,不宜雨期施工的项目,应尽量避开。
2、做好现场的防水、排水机具、防雨、排水材料的准备。
3、应注意原材料及半品的储存和堆放的防雨、防潮,现场所有机电设备应提前搭设好防雨棚或防雨罩,雨季期间设专人经常检查机电设备接零的漏电保护装置,每次雨后必须检查其绝缘和防雨情况,以保证机电设备的正常运转。
工程管理季节性施工方案一、春季施工方案春季是施工的好季节,气温回升,降水量适中,适合各类土木工程的施工。
但同时也需要注意以下几点:1. 农忙季节:春季是农忙季节,在农村地区进行施工时需要考虑农民的生产和生活。
需要提前与当地政府和农民进行沟通,合理安排施工计划,避免农民抗议和纠纷。
2. 防守暧:春季气温回升,但仍有防寒保暖和防护的需求。
施工现场要加强安全教育,保证工人的安全作业。
3. 预留天气波动:春季气温和湿度变化较大,施工周期会受天气的影响。
在施工计划中要预留一定的波动空间,避免因天气原因导致的延误。
二、夏季施工方案夏季是施工的高温季节,施工现场需要注意以下几点:1. 高温作业:夏季气温高,施工工人易出现中暑现象。
施工单位需要制定高温作业规定,合理安排工人的作息时间和作业方式,提供充足的饮用水和防暑降温设备。
2. 防雷防雨:夏季是雷雨多发的时节,施工现场需要做好防雷防雨措施,确保工程安全。
3. 超长工期:夏季白天时间长,施工单位可以适当延长工作时间,提高工程进度。
三、秋季施工方案秋季是气候宜人的季节,适合施工的进行。
但在秋季施工中也需要注意以下几点:1. 降雨天气:秋季气温适宜,但降雨量增加,施工单位需要做好降雨天气的应对措施,保护施工现场和设施。
2. 天气转凉:秋季气温逐渐凉爽,施工人员需要增加衣物保暖,注意防寒。
3. 工程完工:秋季是工程完工的好季节,施工单位需要合理安排施工进度,争取在秋季完成工程。
四、冬季施工方案冬季是施工的困难季节,天气寒冷,施工条件较差。
在冬季施工中需要注意以下几点:1. 防寒保暖:冬季气温低,施工人员需要加强防寒保暖措施,保证工程质量和工人的健康。
2. 冻害预防:冬季容易出现冻害现象,施工单位需要采取预防措施,保护工程和设施。
3. 施工进度压力:冬季天气条件差,施工进度受到一定影响,施工单位需要提前制定详细的施工计划,加强管理,确保工程按时完工。
综上所述,不同季节的施工方案都有其特点和难点,施工单位需要根据当地的气候和环境特点,制定详细的施工方案,合理安排施工计划,加强管理,确保工程质量和进度。
冬季、雨季、农忙季节和节假日的施工安排1)雨季施工措施(1)雨季施工前做好防汛排水工作,如截、排水沟的设置,洼地疏水,汇水坑、集水井的挖设,抽水机的配备。
机械停放位置、材料的堆放等一定做好、做实。
尤其是水泥,一定放入水泥库或棚内,严防受潮、水浸而变质报废。
(2)临时设施建造前要充分调查了解最高洪水位的情况,保证临时设施建在安全标高上。
(3)现场机电设备须有设置有效的防雨、防水设施,防止被雨水淋泡而造成破坏。
(4)雨季来临前要备足工程常用材料,防止因交通受阻影响材料进场及施工正常进行。
(5)雨季进行基层施工时,要经常测量级配石料含水量,并及时调整三灰稳定碎石混合料施工配合比。
(6)注意气象预报,与气象单位保持必要联系,做好每日气象预报记录,以便正确合理的安排和指导基层和面层的施工。
特别是在大风暴雨预报后,要加强工地材料收验和保护,,对部分临时工程要采取必要的加固措施。
(7)中标后在雨季施工时要结合各结构层的施工时间,在技术方案中制定有针对性技术措施,并贯彻执行。
2)冬季施工措施基层的防冻措施:路面结构层冬季停止施工,已完成的基层过冬时应在其表面上铺一层沥青面层,予以防冻养护并封闭交通。
进入冬季施工前,要结合各结构层的施工时间,在技术方案中详细、科学地制定有针对性技术措施,并贯彻执行。
3)农忙季节和节假日施工安排(1)安排好季度、农忙季节施工计划安排,实行弹性编制,动态管理。
节假日原则上不放假,加强思想政治工作,节日期间坚守生产岗位,保证合同工期提前完成。
当地农忙季节对地材的供应会有影响,农忙前要多备料,以保证施工正常进行。
(2)农忙季节水电容量可能受影响,我方将自备发电机、拉水车,以供应急使用。
(3)调整施工进度计划,使施工高峰期避开农忙季节和节假日,科学化的合理组织施工,保证合同工期完成。
(4)我公司是修桥筑路的专业队伍,劳动力资源丰富,有很多支常年跟随且有丰富的公路施工经验的合同民工队伍,我公司可对队伍下达劳动力数量指标,确保劳动人数,保证施工顺利进行。
第十六章、特殊条件下的施工措施1、雨季施工方案根据工期安排及当地气象情况,本工程处于雨季施工的主要工程有:基础工程,为保证雨季施工的质量和工期进度。
项目部各部门应按施工的特点、部位、环境因素,结合实际情况做好雨季施工的准备工作和具体落实工作,以确保工程质量、进度、安全生产目标得以实现。
施工准备:在雨季来临前,根据工程施工的实际情况,编制详细的雨季施工方案,并组织有关人员认真学习,对项目施工人员进行交底,确保雨季施工措施得以落实。
在雨季即将来临之前,制定出雨季施工详细的材料、设备计划,劳动力需用计划,设专人督促落实。
由项目生产副经理、总工程师组成各施工队、安全人员对整个现场的排水设施,防雷措施等进行全面大检查,消除隐患。
设专人收听天气预报,及时根据气候调整施工安排,确保质量、安全。
根据本地区雨季月平均降雨量和最大降雨量,拟定排水设施,以免在暴雨后淹没施工区域。
施工现场排水系统,保证沟道畅通,防止露天存放设备被水侵泡。
机电设备做好接地工作,手持电动工具等应设置漏电保护器;从事带电作业的人员应采取防触电措施。
暴雨、汛期后,应对临时设施、机电设备、电源线路等进行检查,并及时修理加固。
有严重危险的应立即排除险情。
空气湿度大时,应防止电气设备,大电机等绝缘降低。
仓库区内道路要畅通,通信、消防、排洪设施齐备。
雾天能见度较低时,停止吊装。
施工用电管理:采取防潮、防触电,防短路事故发生施工现场路面坚实,无积水,无塌陷,保证连续施工。
暑期施工现场备足开水及人丹等防暑用品。
风雨季来临前,认真组织策划,及时做好物资准备,备好雨具、水泵等排水设施,保证风期雨季工作的有效落实。
土方工程:土方回填时,土料的含水率应符合要求,过湿过干的土料不得使用。
回填土尽量连续进行,减少回填次数,若雨后回填,应去掉表面被雨淋湿的部分,回填时应使基槽晾干或者排出基坑内污泥,然后考虑撒一层白灰或加碎石进行回填。
现场设排水沟,安排足够数量水泵做排水系统,将地面雨水及时排出场外,水泥及需防潮材料集中在一个库房,库房应垫高300mm以上,四周设防水沟,屋顶应检验防漏。

第一节农忙季节施工方案1、合理调配班组施工人员。
对确定必须回家春种农忙的各施工班组人员,根据当地春种时间,互相错开回家时间,提前春种的人员提前放假。
秋收时间缓后的人员可晚回家,这样互相错开请假工种,避免同时放假导致现场人员严重不足。
2、充分调动职工积极性,在不影响春种的情况下,尽最大可能的继续参加施工生产。
由公司统一调配部分资金,做到当月工资当月发放,且提高日工资水平,使职工感到干有所值。
3、对不回家春种的职工,可考虑先支付部分工资或补贴在乡村雇佣闲散劳动力帮助春种,做到工作与农忙两不耽误。
4、在遇到施工人员严重缺乏,不能正常施工时,项目部可考虑到劳务市场招聘部分人员,到现场从事零工及技术含量较低的服务工作。
第二节农忙季节及冬雨季施工措施第一小节农忙季节施工措施防止在农忙季节和节假日时期保证工程连续施工不受影响。
1、在农忙季节到来之前,首先要做好宣传工作,要充分树立“工作第一,工程第一”的思想和集体主义观念,有“舍小家,保大家”的高尚情操。
2、采取激励和补贴的办法,对农忙和节假日不能回去的职工给予经济上的补贴和奖励,使他们能够安心的停留在岗位上工作。
3、对确实需要回去的人要进行统计核实,采取“填补”的方法从本地在聘用同类人员替补,坚持“来一个,才能走一个”的原则,使工程坚决不受农忙季节人员不足而影响工程。
第二小节冬雨季施工措施1、做好天气预报工作尽量避免在雨中施工。
2、基坑内施工时如遇有雨天,采用集水坑抽水。
3、在下雨前用彩条布覆盖基底,避免雨水浸泡基槽,在雨停后将基底两边雨水浸入处的松软土采用人工清理,并甩出基底。
4、在现场周围做好排水沟,以便及时排除雨水,防止地表水进入基坑。
5、临时道路和排水沟要经常维修和疏通以保证雨后能通行和排水。
6、现场材料设备应避免堆放在低洼处,露天堆放要垫高,并用帆布盖好。
7、设备、钢材等易受潮变质的材料供应储藏在防雨防潮的库房内。
第三小节夜间施工措施1、合理安排施工任务,尽量不在夜间施工。
第一篇:农忙季节、冬雨季施工措施本工程历经农忙季节,雨季、冬季,针对工程特点,我公司一方面调整施工部署,尽量避免在夏雨季施工较难保证质量的项目,同时针对必须施工的部份,根据国家规范、地方标准及公司安全文明施工管理办法,制定严密的季节性的施工方案指导施工。
(一)农忙季节保证连续施工的措施1、为保证正常施工,农忙季节所有职工不得请假,赋予经济补贴,请其家属雇人和机械收割、播种,解决他们的后顾之忧,如在农忙时有部份职工因特殊情况回家的,此外高薪雇用暂时工人,以保证正常施工。
2、法定节假日不放假,按国家的规定发给职工加班津贴及过节费,以保证顺利施工。
3、在施工关键路线上,充分利用工作面,实行三班作业。
4、实行合理的工期目标奖罚制度,充分调动职工的积极性,开展劳动竞赛,以确保工期目标的实现。
(二)冬、雨季施工质量的保证措施1、冬季施工质量的管理作为企业施工活动,应纳入质量保证的过程控制。
在按照 ISO9000 系例建立自身质量保证体系,而作为保证产品质量的管理基础,冬季施工是其必不可少的质量要素。
冬季施工方案是项目质量策划中形成的质量文件。
科学的具有可操作性的冬季施工方法和针对性的管理点是实施质量控制的必要手段。
对于冬季施工的物资管理,特别是外加剂管理,应建立严格的产品标识,以保持产品的可追溯性。
冬季施工质量管理是冬施过程中一个重要环节。
它贯通于冬期施工全过程中。
为抓好这一环节,冬施的建造施工企业应建立适应于现代化管理、有活力的管理体系。
利用全面质量管理的方法,对冬期施工全过程进行管理。
(1)应熟悉设计图纸,对不适宜冬期施工的分项工程,提早与设计单位和建设单位商议,提出合理的修改方案。
(2)在制定冬季施工方案过程中,要会同设计单位对图纸进行有关冬季施工的专业审查。
根据已定的施工方法,由设计单位对结构进行必要的验算、修改或者补充说明。
(3)施编制的冬季施工方案和重点工程冬季施工方案,经本单位主管工程师批准后报上级单位审查、备案。
农业工程施工方案一、施工前的准备工作1.项目概况本项目位于XX省XX市XX县,总占地面积为1000亩,计划进行大田作物栽种和农田灌溉系统的施工。
本项目的目标是提高农田的产量和利用率,改善农业生产条件,实现农业现代化。
2.施工人员组织本项目的施工需要组织的主要人员有:总监、工程师、技术员、施工队长、农民工等。
施工人员需具备相关的农业工程知识和技能,能够根据施工方案和要求进行操作。
3.设备和材料准备施工需要用到的主要设备包括:拖拉机、播种机、喷灌系统、土壤改良设备等。
材料包括:肥料、农药、种子等。
在施工前需确保这些设备和材料准备齐全,并经过检查确认可以正常使用。
二、田地准备1.土壤测试在开始施工前,需对农田的土壤进行测试,包括PH值、有机质含量、土壤结构等。
测试结果将有助于确定土地的适宜作物和施工方式。
2. 地块清理在开始施工前,需要对地块进行清理,包括清理杂草和垃圾、平整土地等工作。
确保土地的平整和整洁对后续施工工作的进行非常重要。
三、种植作物1. 种植计划根据土壤测试结果和当地气候条件,确定适宜的作物品种和种植比例。
需要考虑到种植的密度、行距、播种深度等因素。
2. 播种在确定了种植作物的时间和方式后,可以进行播种工作。
播种需要根据每种作物的要求进行,包括播种深度、密度等。
3. 施肥、灌溉施肥可以根据土壤测试结果和作物要求进行施用,灌溉方式可以采用滴灌、喷灌等方式。
需要根据作物的生长周期和气候条件进行合理的施肥和灌溉。
四、农田灌溉系统施工1. 阀门、管道安装将灌溉系统所需的阀门、管道等设备进行位置布置和安装。
确保每个设备的位置和连接都符合设计要求。
2. 安装喷灌设备根据设计要求和作物需求,安装喷灌喷头、喷头支架等设备。
要保证喷灌设备的密封性和稳定性。
3. 灌溉系统调试在完成固定设备和器材的安装工作后,进行系统调试工作。
确保系统能够稳定运行,无堵塞、漏水、渗漏和失灵等现象。
五、农田改善工程1.土壤改良根据土壤测试结果和作物需求,对土壤进行改良。
第一章特殊时段施工措施一、春节及农忙期间劳动力的保障措施及抢工措施由于该工程工程量不大,但需用的劳动力较多,为此,我们将选择足够多的、长期合作的有实力的、人员众多的优秀施工队伍进场,做好劳动力的储备,以保证施工现场劳动力的需要。
根据施工进度和劳动力需求计划,以公司目前所使用的劳务合格分包商、顾客推荐或指定的劳务分包商、自荐的分包商作为评审和选择对象,由企业劳务主管部门对其营业执照、经营历史、现状,资质等级证书等进行审查,对其合作经历,业绩和信誉的正式资料进行核查,并采用招标形式选择出合格的劳务施工队伍。
二、春节期间劳动力的保障措施春节是中国一年一度的传统佳节,本工程总工期跨越一个春节,春节期间劳动力的保证直接影响着工程的总工期。
为保证参与本工程建设的施工人员留在工地,避免返乡造成劳动力不足的现象,项目部采取如下劳动力保证措施:1、项目经理部对参与工程建设的施工人员的工资额度给予一定的提高补偿,其他工资方面享受国家规定的待遇。
2、公司和项目领导在加班期间每天亲临现场慰问职工,并给予鼓励。
3、项目后勤部组织全体施工人员在大年三十一起吃团圆饭,并收看春节联欢晚会.4、在不影响施工生产的情况下,组织一些群众性的娱乐活动,如拔河比赛、乒乓球比赛等活动。
三、农忙季节劳动力的保障措施确保地方材料农忙时照常供应,积极与材料供应单位签订供货合同,严格按照规范要求保证材料的数量和质量,储备一定的材料,确保农忙季节的施工。
稳定施工队伍,保证工程正常进行,本工程工期紧,任务重,并且要经历麦收、秋收、春节几个阶段,为了保证在此阶段施工人员的数量和施工质量,应选择不受农忙季节影响且素质较高的施工队伍,并与施工队签订合理的施工合同和制定奖惩制度,在农忙及春节施工阶段项目经理部对工程施工人员增加补助,调动施工人员的积极性,确保工程施工正常进行。
四、工期保障措施1、首先必须组织工程技术人员和作业班长熟悉施工图纸,优化施工方案,为快速施工创造条件;制定各分部分项工程施工工艺及技术保障措施(大的如地下室大体积混凝土施工及养护、地下室防水、后浇带施工、支模承重架及拆模、屋面防水节点构造等的施工方法及程序),提前做好一切施工技术准备工作,从而保证严格按审定的进度计划实施。
xx职教中心图书馆
xx季节施工方案
本工程基础施工将遇农忙,根据大多数职工家居农村的现实,农忙收种是农村的关键季节,难免保证不了职工的全勤上班,为此,在计划中考虑到农忙季节的影响因素,为进一步提高职工出勤率,减少因人员不足而影响工期,同时做以下工作安排及制定以下措施:
一、xx季节的工作安排:
一是自带与我公司常年配合成建制的民建队伍,一方面可作为技术性较强项目的基本施工队伍,另一方面可解决因农忙而走人的问题。
该部分人数应保证正常施工现场所需劳动力的60%以上。
对于部分劳动力配置量大的施工项目,在施工计划安排时,尽可能与农忙季节错开,减少农忙季节对劳动力的需求,避免因农忙回家务农的人员过多而影响工程的正常进行,确保工期进度。
二是要求各施工班组长要做好秋收期间保勤工作的合理安排,做好广大职工的思想工作,及时了解职工的思想动态,及时解决职工的后顾之忧,使在班职工能够全身心的投入到安全生产上来,确保安全生产顺利进行。
三是制定农忙季节的小段施工计划,每一周一计划,实行奖罚制度,完成者奖,拖后者罚,同奖同罚。
二、xx保勤措施:
1、农忙前做好工人的思想工作,加强集体观念,从主观上调动职工积极性。
2、因工期任务重对木工班组项目部实行当天工资当天支付,早上项目管理人员点名,把现金支付给各班组长,下午下班时发给本人,保证按时按按质完成任务。
实行当天兑出勤奖的办法,农忙季节每出勤一天奖出勤奖10元,提高工人出勤率,同时相应进行罚款,从而进一步加强约束,如果农忙期间(约为1个月的时间)出勤天数不满20天时扣发全部出勤奖,用以确保工人的出勤率。
3、实行加班加点,条件允许的项目,昼夜施工的方法,当天支完的模板,当天浇筑砼,充分利用工作面,确保工期。
4、合理安排生产,必要时补充外来力量,领先一切可利用的因素,确保工程进度。
5、认真安排好农忙节假日期间职工的休息,不能过分延长职工的工作时间。
6、尽量安排本公司劳力进行施工,不受农忙季节影响,可保证工程施工的连续性。
三、责任分配:
1.部管理人员系本单位正式职工,基本都能坚守工作岗位,在此问题上能做到统筹安排和调配,使施工现场随时做到有管理人员坚守现场,对工人起到一个模范带头作用。
2.施工班组长必须坚守工作岗位,协助项目经理及管理人员做好本班组施工人员的思想工作和工作安排。
3.为使农忙季节确保工程能够连续不间断的施工,项目部制定了责任到人的制度,与各班组长签订责任保证书,确保农忙期间施工人员数量。
4.经项目部各管理人员共同商定,制定了农忙期间本工程施工进度计划:毛石砼找平,基础回填,条形基础、独立基础、基础砌砖。
为确保工程的顺利施工,各施工班组长必须与项目部配合协调,做到人员统筹安排得当,每天各班组确保工作面上工人的出勤人数为:混凝土工必须保证20人/天,钢筋工保证12人/天,木工保证18人/天。
如有缺勤或出勤率不够现象,按奖罚制度及责任制度对相应班组及责任人进行处罚。
四、质量管理措施:
由于农忙原因,工人思想波动大,质量意识薄弱,项目部为此制定了一套健全的、有效的质量控制管理体系。
增强管理人员的管理意识,提高操作工人的质量意识。
严格把关,主要是明确责任。
按照公司及项目部的质量保证体系、明确各级责任,上道工序不合格,下道工序不施工。
使各工序在施工过程中处于良好的受控状态。
在工程施工过程中,不断强化质量意识,层层落实责
任制,对施工管理人员、生产班组强化“谁施工,谁负责质量,谁操作,谁保证质量”的施工质量原则,施工队长跟班管理。
只要工作面上有工人在生产操作,就有各级管理人员跟踪检查监督指导,切实做到管理到位,责任到人。
致力于及时发现问题,及时解决问题,将质量隐患消除在萌芽状态。
另外就是在施工过程中积极与建设单位和监理单位搞好配合,服从管理,对他们提出的意见及时落实。
五、安全方面:
将安全工作责任落实到人,使各项安全工作都得到落实,安全员每天要检查全面到位,确保施工现场无任何安全隐患,每个项目施工前,工地安全员应向施工班组进行安全技术交底,并讲述有关注意事项。
班组长必须天天在上岗前进行详细的安全作业检查,并及时向施工人员交待和部署。
打消农忙期间工人的安全麻痹意识,杜绝安全事故的发生。
确保本工程的顺利施工。
xx职教中心图书馆
2006年9月4日
xx职教中心图书馆
xx期间施工措施
本工程装饰施工正遇麦收,根据大多数职工家居农村的现实,麦收是农村的关键季节,难免保证不了职工的全勤上班,为此,在计划中考虑到农忙季节的影响因素,为进一步提高职工出勤率,减少因人员不足而影响工期,同时做以下工作安排及制定以下措施:
一、xx期间的工作安排:
一是自带与我公司常年配合成建制的民建队伍,一方面可作为技术性较强项目的基本施工队伍,另一方面可解决因农忙而走人的问题。
该部分人数应保证正常施工现场所需劳动力的60%以上。
对于部分劳动力配置量大的施工项目,在施工计划安排时,尽可能与农忙季节错开,减少农忙季节对劳动力的需求,避免因农忙回家务农的人员过多而影响工程的正常进行,确保工期进度。
二是要求各施工班组长要做好秋收期间保勤工作的合理安排,做好广大职工的思想工作,及时了解职工的思想动态,及时解决职工的后顾之忧,使在班职工能够全身心的投入到安全生产上来,确保安全生产顺利进行。
三是制定农忙季节的小段施工计划,每一周一计划,实行奖罚制度,完成者奖,拖后者罚,同奖同罚。
二、xx保勤措施:
1、麦收前做好工人的思想工作,加强集体观念,从主观上调动职工积极性。
2、因工期任务重对木工班组项目部实行当天工资当天支付,早上项目管理人员点名,把现金支付给各班组长,下午下班时发给本人,保证按时按按质完成任务。
实行当天兑出勤奖的办法,农忙季节每出勤一天奖出勤奖10元,提高工人出勤率,同时相应进行罚款,从而进一步加强约束,如果麦收期间(约为15天的时间)出勤天数不满12天时扣发全部出勤奖,用以确保工人的出勤率。
3、合理安排生产,必要时补充外来力量,领先一切可利用的因素,确保工程进度。
4、认真安排好麦收期间职工的休息,不能过分延长职工的工作时间。
5、尽量安排本公司劳力进行施工,不受麦收季节影响,可保证工程施工的连续性。
三、责任分配:
1.部管理人员系本单位正式职工,基本都能坚守工作岗位,在此问题上能做到统筹安排和调配,使施工现场随时做到有管理人员坚守现场,对工人起到一个模范带头作用。
2.施工班组长必须坚守工作岗位,协助项目经理及管理人员做好本班组施工人员的思想工作和工作安排。
3.为使麦收季节确保工程能够连续不间断的施工,项目部制定了责任到人的制度,与各班组长签订责任保证书,确保农忙期间施工人员数量。
4.经项目部各管理人员共同商定,制定了麦收期间本工程施工进度计划:6.1-6.30完成涂料全部施工,6月20号完成屋面全部,6.1-6.11,水电安装全部完成,6.12-6.25楼梯栏杆安装,6.15-6.30室外护坡完。
如有缺勤或出勤率不够现象,按奖罚制度及责任制度对相应班组及责任人进行处罚。
四、质量管理措施:
由于麦收原因,工人思想波动大,质量意识薄弱,项目部为此制定了一套健全的、有效的质量控制管理体系。
增强管理人员的管理意识,提高操作工人的质量意识。
严格把关,主要是明确责任。
按照公司及项目部的质量保证体系、明确各级责任,上道工序不合格,下道工序不施工。
使各工序在施工过程中处于良好的受控状态。
在工程施工过程中,不断强化质量意识,层层落实责任制,对施工管理人员、生产班组强化“谁施工,谁负责质量,谁操作,谁保证质量”的施工质量原则,施工队长跟班管理。
只要工作面上有工人在生产操作,就有各级管理人员跟踪检查监督指导,切实做到管理到位,责任到人。
致力于及时发现问题,及时解决问题,将质量隐患消除在萌芽状态。
另外就是在施工过程中积极与建设单位和监理单位搞好配合,服从管理,对他们提出的意见及时落实。
五、安全方面:
将安全工作责任落实到人,使各项安全工作都得到落实,安全员每天要检查全面到位,确保施工现场无任何安全隐患,每个项目施工前,工地安全员应向施工班组进行安全技术交底,并讲述有关注意事项。
班组长必须天天在上岗前进行详细的安全作业检查,并及时向施工人员交待和部署。
打消麦收期间工人的安全麻痹意识,杜绝安全事故的发生。
确保本工程的顺利施工。
xx职教中心图书馆
2007年5月28日。
