混凝土防撞护栏浇筑现场质量检验表
- 格式:doc
- 大小:18.26 KB
- 文档页数:1
混凝土防撞护栏质量通病及质量控制一、引言混凝土防撞护栏是道路交通安全设施的重要组成部份,其质量直接关系到行车安全和人身安全。
为了确保混凝土防撞护栏的质量,本文将详细介绍混凝土防撞护栏的质量通病及相应的质量控制措施。
二、混凝土防撞护栏质量通病1. 强度不足:混凝土防撞护栏在受到撞击时,需要具备足够的强度来吸收冲击力,但有时会浮现混凝土强度不足的情况,导致护栏易被撞毁。
2. 表面粗糙:混凝土防撞护栏的表面应平整光滑,但在施工过程中,如果未能正确操作,可能会导致护栏表面粗糙,不符合规范要求。
3. 孔洞和裂缝:混凝土防撞护栏中的孔洞和裂缝会降低其整体强度和稳定性,严重时可能导致护栏的失效。
4. 钢筋锈蚀:混凝土防撞护栏中的钢筋如果长期暴露在潮湿环境中,容易发生锈蚀,导致护栏的使用寿命缩短。
5. 基础不坚固:混凝土防撞护栏的基础承载能力不足或者施工不规范,会导致护栏整体不稳定,无法有效吸收冲击力。
三、混凝土防撞护栏质量控制措施1. 原材料选择:选择优质的混凝土材料和钢筋,确保其符合相关标准和规范要求。
2. 施工工艺控制:严格按照施工工艺要求进行操作,包括模板安装、混凝土浇筑、振捣和养护等环节。
确保施工过程中的每一个环节都符合规范要求。
3. 强度检测:对混凝土防撞护栏进行强度检测,确保其强度达到设计要求。
可以采用无损检测方法,如超声波检测、冲击回弹法等。
4. 表面处理:对混凝土防撞护栏的表面进行修整和打磨,确保其平整光滑,符合规范要求。
5. 防腐处理:对混凝土防撞护栏中的钢筋进行防腐处理,延长其使用寿命。
可以采用喷涂防腐剂或者涂刷防腐漆等方法。
6. 基础处理:对混凝土防撞护栏的基础进行合理设计和施工,确保其承载能力和稳定性。
可以采用加固基础、使用合适的基础材料等方法。
四、结论混凝土防撞护栏质量的好坏直接影响到道路交通安全和人身安全。
在施工过程中,需要严格按照像关标准和规范要求进行操作,选择优质的原材料,控制施工工艺,进行强度检测和表面处理,对钢筋进行防腐处理,合理设计和施工基础。
合同分部工程名称:总体、桥面系和附属工程工程部位(桩号、墩台号、孔号):第1-2孔 西侧分项工程名称:防撞护栏(编号: ) C-6.38-2建设项目:内黄县X004南西线渡村卫河大桥监理单位:濮阳市通达路桥工程监理有限公司施工单位:河南恒通公路桥梁建设有限公司合同分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第3-4孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司(编号: ) C-6.38-2监理单位:濮阳市通达路桥工程监理有限公司合同施工单位:河南恒通公路桥梁建设有限公司监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第5-6孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥合同(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第7-8孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司监理单位:濮阳市通达路桥工程监理有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第9-10孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第11孔 东、西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第12-13孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第14-15孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第16孔 东、西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第17-18孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第19-20孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第21-22孔 西侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第1-2孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第3-4孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第5-6孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第7-8孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第9-10孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第12-13孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第14-15孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第17-18孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第19-20孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司合同监理单位:濮阳市通达路桥工程监理有限公司(编号: ) C-6.38-2分项工程名称:防撞护栏工程部位(桩号、墩台号、孔号):第21-22孔 东侧分部工程名称:总体、桥面系和附属工程建设项目:内黄县X004南西线渡村卫河大桥施工单位:河南恒通公路桥梁建设有限公司。
四川省雅安至康定高速公路工程项目钢筋安装现场质量检验表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:检表8.3.1-1四川省雅安至康定高速公路工程项目钢筋安装分项工程关键工序交验单承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:监表:46四川省雅安至康定高速公路工程项目模板、支架及拱架安装检查记录表承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:检查人:质检负责人:四川省雅安至康定高速公路工程项目混凝土防撞护栏浇筑现场质量检验表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:检表8.12.12混凝土护栏分项工程关键工序交验单承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:监表:46混凝土浇筑申请报告单承包单位:中铁二十局第二工程有限公司合同号:C14 监理单位:北京交科工程咨询有限公司监表13四川省雅安至康定高速公路工程项目混凝土施工检查记录表承包单位:中铁二十局第二工程有限公司合同号:C14监理单位:北京交科工程咨询有限公司编号:记录表13四川省雅安至康定高速公路工程项目混凝土防撞护栏外观鉴定检查记录表承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:外观记录表8.12.12检查人:质检负责人:现场监理:专业监理:四川省雅安至康定高速公路工程项目水准测量记录表承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:工程名称:工程部位: 检测日期:测量:计算:复核:四川省雅安至康定高速公路工程项目全站仪平面位置检测表承包单位:中铁二十局第二工程有限公司合同号:C14监理单位:北京交科工程咨询有限公司编号:工程名称: 桩号及工程部位:日期:测表11测量:计算:复核:。
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
中间检验申请单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
钢筋加工及安装现场质量检验报告单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
中间检验申请单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
模板安装质量检验报告单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
中间检验申请单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
混凝土(原材料、施工)检验记录
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
工程报验单
合福铁路铜陵长江大桥
承包单位*************有限公司合同号监理单位*****************联合体编号
混凝土防撞护栏浇筑质量检验报告单。
提高现浇混凝土防撞护栏外观质量验收合格率中交一公局第二工程有限公司杭绍台7标致远质量管理小组前言杭绍台高速公路绍兴金华段公路工程地处浙江省,是连接杭州、绍兴、台州的重要通道,同时也是浙江省十二五期间最大的单体投资项目,杭绍台高速公路的建成将进一步加强浙江中东部地区和上海、江苏的联系,有利促进“接轨上海、积极参与长江三角洲合作与发展”战略的实施。
同时,对构建浙江省海陆联动集疏运网络,打造海洋经济大平台具有重要意义。
杭绍台7标项目起讫里程K77+100~K91+600,经过嵊州市、新昌县两个县市区。
项目主线采用双向四车道高速公路标准建设,路基标准断面宽度26m,设计速度100km/h,合同金额12.8亿元,合同工期1064日历天,项目主要施工内容包括路基、桥涵、隧道工程,其中主线桥梁8座,匝道桥及拼宽桥共20座,护栏总长约11.8Km,桥面护栏统一采用钢筋混凝土防撞护栏,外侧防撞护栏采用外包式,与翼缘端部预留段同时浇筑。
本项目于2016年9月28日开工,已施工853天,创优目标:创“钱江杯”、争创“中国建设工程鲁班奖”。
一、小组简介中交一公局杭绍台7标致远QC小组成立于2018年8月1日,小组成员由项目总工程师、质检工程师、试验室主任及技术骨干组成,共计10人,平均年龄34岁,均受过QC知识的教育和培训。
小组概况详见表1.1:表1.1 QC小组概况制表人:苟小平制表时间:2018年8月5日表1.2 QC小组成员简介表制表人:苟小平制表时间:2018年8月5日表1.3 小组活动过程计划表制表:陈勇日期:2018年09月12日二、课题选择选题来源:在项目着手进行桥面现浇混凝土防撞护栏的试验段施工时,按照质检程序报质检工程师及监理工程师进行验收过程中,反映出的质量问题频数较多,且在监理办工地例会及项目的月度质量反馈会上多次提及,在现场进行了多次质量改进尝试后,如加强振捣、延长拆模时间及对班组进行二次交底后,质量问题仍未彻底解决,遂项目决定通过组建质量管理小组,集中集体智慧,解决该问题。
承包单位:江苏江都路桥工程有限公司合同号:监理单位:扬州华建交通工程咨询监理有限公司编号:
工程检验申请批复单
承包单位:江苏江都路桥工程有限公司合同号:监理单位:扬州华建交通工程咨询监理有限公司编号:
工序检验报审单
分项工程质量检验用表
分项工程名称:钢筋加工及安装所属分部工程名称:上部构造(现场浇筑) 所属建设项目:扬州市江都区滨八线(Y361)张士良桥改造工程
检测:复核:监理工程师:年月日
工程现场检测记录通表合同号:
检测:复核:
扬州市江都区滨八线(Y361)张士良桥改造工程项目承包单位:江苏江都路桥工程有限公司合同号:
监理单位:扬州华建交通工程咨询监理有限公司编号:
工序检验报审单
分项工程质量检验用表
分项工程名称:混凝土所属分部工程名称:上部构造(现场浇筑) 所属建设项目:扬州市江都区滨八线(Y361)张士良桥改造工程
检测:复核:监理工程师:年月日
工程现场检测记录通表合同号:
检测:复核:
模板安装质量检查记录表
工程名称:扬州市江都区滨八线(Y361)张士良桥改造工程构件编号:防撞护栏检查日期: D-6
承包人:质检工程师:自检:监理工程师:。
提高桥梁现浇防撞护栏一次验收合格率71省道盛宁线东陈至茅洋段改建工程QC小组前言:71省道盛宁线东陈至茅洋段改建工程起点桩号为K0+000,终点桩号为K10+600,线路总长10.6Km。
路线起点位于东陈乡,终点茅洋花墙村。
本次防撞护栏首件工程选择K2+953小桥左幅右侧,防撞护栏尺寸为16mX1.1mX0.483m,采用C30现浇混凝土。
制表人:谭文琪制表时间2017年7月10日二、选题理由1、防防撞护栏一般在应用在高速公路上或者公路桥梁上,防撞护栏的作用尤为重要,所谓防撞,是护栏可以防止撞击损坏,车辆在发生事故时碰到防撞栏不至于冲破防撞栏坠落到路面或桥面以下,以致造成更大二次损失和伤亡。
2、随着我国路桥建设水平的迅猛发展, 其施工工艺、检验标准也随之不断提高,不仅内在强度要求高,对于防撞护栏的外观质量要求也越来越高。
小组成员对前期3个批次的成品一次验收合格率进行了统计:表1前期3个批次一次验收合格率统计表制表人:谭文琪制表日期2017年7月10日我们根据表1中的数据绘制了三个批次的一次验收合格率的折线图(图1);从图中可以看出合格率呈现下滑趋势。
一次验收合格率合格率折线图制表人:谭文琪制表日期2017年7月10日前期3个批次的成品一次验收合格率为85%,79%,76%,需大量返工,返工不但延误工期,而且给公司造成不良影响。
选定课题:提高桥梁现浇防撞护栏一次验收合格率三、现场调查1.现状分析为找出现浇防撞护栏一次验收不合格的主要问题,我们又对3个批次现浇防撞护栏出现的不合第2页格问题进行了分类统计。
现浇防撞护栏不合格问题统计表(点):缺陷 表面有气孔 外形尺寸偏 差 接缝处理不好线型不顺直 其他 合计 批次1 23 10 44 1 42 批次2 29 14 64 1 54 批次3 37 15 76 1 66 累计 89 39 1714 3 162 制表人:谭文琪制表时间:2017年07月10日 现浇防撞护栏不合格缺陷排列图分类统计表:序号缺 陷 频数(点) 累积频数 累积频率 1表面有气孔 89 89 57% 2外形尺寸偏差 39 128 79% 3接缝处理不好 17 145 90% 4线型不顺直 14 159 98% 5其他 3 162 100% 制表人:谭文琪 制表时间:2017年07月10日制图时间:2017年07月10日结论:从现浇防撞护栏不合格缺陷排列图可以看出,表面有气孔和外形尺寸偏差占到了不合格数的第3页制图人:谭文琪 现浇防撞护栏不合格缺陷排列79%,是影响现浇防撞护栏一次验收不合格的主要问题。

桥梁工程现浇钢筋混凝土防撞护栏施工工艺标准1 适用范围本标准适用于桥梁工程中现浇钢筋混凝土防撞护栏施工。
2 施工准备2.1 材料2.1.1 钢筋:钢筋应有出厂质量证明书和复试报告单,钢筋的品种、级别、规格应符合设计要求。
钢筋进场时,应抽取试样做力学性能试验,其质量应符合现行国家标准《钢筋混凝土用热扎光圆钢筋》GB13013、《钢筋混凝土用热扎带肋钢筋》GB1499等的规定。
2.1.2 水泥:水泥进场应有产品合格证或出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。
当对水泥质量有怀疑或水泥出厂超过三个月时,在使用前必须进行复试,并按复试结果使用。
不同品种的水泥不得混合使用。
2.1.3 砂:砂的品种、质量应符合国家现行标准《公路桥涵施工技术规范》JTJ041的要求,进场后应按产地、类别、加工方法和规格等不同情况进行抽样试验合格。
2.1.4 石子:石子的品种、规格、质量应符合现行标准《公路桥涵施工技术规范》JTJ041的要求,进场后应取样复试合格。
2.1.5 混凝土拌合用水:宜采用饮用水。
当采用其他水源时,其水质应符合《混凝土拌合用水标准》JGJ63的规格2.1.6 外加剂:外加剂的质量合应用技术应符合现行国家标准《混凝土外加剂》GB8076和《混凝土外加剂应用技术规定》GB50119有关规定。
外加剂应有产品说明书、出厂检验报告及合格证、性能检测报告,进厂应复试合格,有害物含量检测报告应有相应资质等级的检测部门出具,并应检验外加剂与水泥的适应性。
2.1.7 掺合料:掺合料应有出厂合格证或质量证明书和提供法定检测单位的质量检测报告,进场后应抽样复试。
掺合料质量应符合国家现行相关标准规定,其掺量应通过试验确定。
2.2 机具设备2.2.1 主要设备:混凝土搅拌机、翻斗车和吊车等。
2.2.2 机具:振捣器、铁锹、钢板、橡皮锤等。

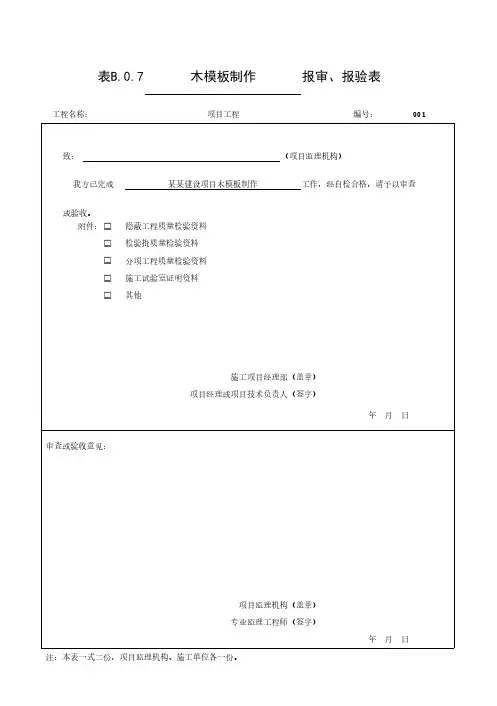

φεδχβ表B.0.7木模板制作报审、报验表工程名称:项目工程编号:001致:(项目监理机构)我方已完成某某建设项目木模板制作工作,经自检合格,请予以审查或验收。
附件:φεδχβ隐蔽工程质量检验资料φεδχβ检验批质量检验资料φεδχβ分项工程质量检验资料φεδχβ施工试验室证明资料φεδχβ其他施工项目经理部(盖章)项目经理或项目技术负责人(签字)年 月 日审查或验收意见:项目监理机构(盖章)专业监理工程师(签字)年 月 日木模板制作检验批质量验收记录表编号:001单位(子单位)工程名称项目工程分部(子分部)工程名称墩台和支座(现浇混凝土柱)验收部位某某建设项目施工单位项目经理分包单位分包项目经理施工执行标准名称及编号《城市桥梁工程施工与质量验收规范(CJJ2—2008)》施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1模板、支架和拱架制作要求2立柱基础有足够的支撑面和排水、防冻融措施一般项目1木模板制作允许偏差/mm模板的长度和宽度±5-411-14-30-4632不刨光模板相邻两板表面高低差320121222223刨光模板和相邻两板表面高低差100000000004平板模板表面最大的局部不平(刨光模板)300110211125平板模板表面最大的局部不平(不刨光模板)302220020006榫槽嵌接紧密度21110011111施工单位检查评定结果专业工长(施工员)施工班组长合格项目专业质量检查员:年月日监理(建设)单位验收结论专业监理工程师:φεδχβ表B.0.7钢模板制作报审、报验表工程名称:项目工程编号:001致:(项目监理机构)我方已完成某某建设项目钢模板制作工作,经自检合格,请予以审查或验收。
附件:φεδχβ隐蔽工程质量检验资料φεδχβ检验批质量检验资料φεδχβ分项工程质量检验资料φεδχβ施工试验室证明资料φεδχβ其他施工项目经理部(盖章)项目经理或项目技术负责人(签字)年 月 日审查或验收意见:项目监理机构(盖章)专业监理工程师(签字)年 月 日钢模板制作检验批质量验收记录表编号:001单位(子单位)工程名称项目工程分部(子分部)工程名称墩台和支座(现浇混凝土柱)验收部位某某建设项目施工单位项目经理分包单位分包项目经理施工执行标准名称及编号《城市桥梁工程施工与质量验收规范(CJJ2—2008)》施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1模板、支架和拱架制作要求2立柱基础有足够的支撑面和排水、防冻融措施一般项目1钢模板制作允许偏差/mm模板的长度和宽度0,-100000000002肋高±57-2-22430-1003面板端偏斜0.50.10.10.20.30.20.10.300.30.14连接配件(螺栓、卡子等)的孔眼位置孔中心与板面的间距±0.3-0.2-0.20000.10000.25板端孔中心与板端的间距0,-0.5-0.2-0.2-0.3-0.1-0.4-0.30-0.1-0.3-0.26沿板长宽方向的孔±0.6-0.20.300.50.40.100.50.80.37板面局部不平 1.00.40.20.10.10.20.80.50.30.70.98板面和板侧挠度±1.0施工单位检查评定结果专业工长(施工员)施工班组长合格项目专业质量检查员:年月日监理(建设)单位验收结论专业监理工程师:φεδχβ表B.0.7模板、支架和拱架安装报审、报验表工程名称:项目工程编号:001致:(项目监理机构)我方已完成某某建设项目模板、支架和拱架安装工作,经自检合格,请予以审查或验收。
混凝土防撞护栏质量通病及质量控制一、引言混凝土防撞护栏是一种用于道路交通安全的重要设施,其质量直接关系到行车安全和人身安全。
然而,在实际应用中,混凝土防撞护栏存在一些常见的质量问题,如开裂、变形、脱落等。
本文将详细介绍混凝土防撞护栏的质量通病及相应的质量控制措施。
二、质量通病分析1. 开裂问题混凝土防撞护栏在使用过程中容易浮现开裂问题。
主要原因包括混凝土材料的质量问题、施工工艺不当以及外界环境因素等。
开裂会降低护栏的抗冲击能力,影响其正常使用。
2. 变形问题混凝土防撞护栏的变形问题主要是指在受到冲击后,护栏发生形状变化,导致其无法有效承受冲击力。
变形问题可能由于施工工艺不当、材料质量不合格等原因引起。
3. 脱落问题混凝土防撞护栏的脱落问题是指护栏的某些部份脱离固定位置,无法起到保护作用。
脱落问题可能由于连接件松动、施工不规范等原因引起。
三、质量控制措施为了解决混凝土防撞护栏的质量问题,以下是一些质量控制措施的建议:1. 材料选择选择高质量的混凝土材料,确保材料的强度和稳定性。
材料的选择应符合相关标准和规范要求。
2. 施工工艺严格按照施工规范进行施工,包括模板安装、混凝土浇筑、养护等环节。
施工人员应具备相关技术资质,确保施工质量。
3. 钢筋加固在混凝土防撞护栏的设计中,合理设置钢筋加固,提高护栏的抗冲击能力和稳定性。
4. 质量检测进行严格的质量检测,包括混凝土强度测试、开裂检测等。
对于不合格的护栏,及时进行修复或者更换。
5. 定期维护定期对混凝土防撞护栏进行维护和检修,确保其正常使用。
维护工作包括清理、涂漆、修复等。
6. 环境保护在施工过程中,注意环境保护,避免对周围环境造成污染和破坏。
四、结论混凝土防撞护栏的质量问题对道路交通安全有着重要影响。
通过选择合适的材料、严格控制施工工艺、加强质量检测和定期维护,可以有效预防和解决混凝土防撞护栏的质量问题。
同时,加强环境保护意识,注重可持续发展,也是质量控制的重要方面。
新修钢筋混凝土防撞栏杆报验申请表工程名称:编号:重庆市建设工程质量监督站监制模板安装工程检验批质量验收记录表重庆市建设工程质量监督站制钢筋安装工程检验批质量验收记录表重庆市建设工程质量监督站监制配筋砌体工程检验批质量验收记录表重庆市建设工程质量监督站监制加筋水泥土桩墙支护工程检验批质量验收记录表重庆市建设工程质量监督站监制混凝土原材料及配合比设计检验批质量验收记录表重庆市建设工程质量监督站制水泥混凝土检验批质量验收记录表重庆市建设工程质量监督站监制混凝土施工检验批质量验收记录表结构混凝土的强度等级必须符合设计要求。
用于检查结构构件混凝土强度的度件,应在混凝土的浇筑地点随机抽取.取样与试件留置应符合下列规定:(1)每拌制100盘且不超过100的同配合比的混凝土,取样不得少于一次;(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;(3)当一次连续浇筑超过1000时,同一配合比的混凝土每200取样不得少于一次;(4)每一楼层、同一配合比的混凝土,取样不得少于一次;(5)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:(1)应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护;(2)混凝土浇水养护时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;日平均气温低于5℃时,不得浇水;大体积混凝土应有控温措施;(3)浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应与拌制用水相同;(4)采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水;混凝土表面不便浇水蔌使用塑料布时,宜涂刷养护剂;(5)混凝土强度达到1。
2/Nm前,不得在其上踩踏或安装模板及支架.重庆市建设工程质量监督站监制混凝土单元工程质量评定表重庆市建设工程质量监督站制基础面或混凝土施工缝处理工序质量评定表重庆市建设工程质量监督站监制新修钢筋混凝土防撞栏杆工程隐蔽检验记录(通用)重庆市建设工程质量监督站监制。
一、工程概况京承高速公路(高丽营~沙峪沟段)工程第18合同段位于北京市怀柔区杨宋镇耿辛庄东,潮白河河道内,工程起点桩号为K49+525,终点桩号为K49+909,全长384m,工程内容为潮白河大桥主桥。
本桥共有四道现浇防撞护栏,每道防撞护栏长384米,共计1536米。
该防撞护栏设计为组合式2现浇护栏形式。
护栏混凝土设计强度为c30,共计309立方米,为了规范防撞护栏施工工艺、合理组织安排施工生产,特制定本施工方案。
二、施工顺序及工期为了保证业主控制性工期,我们在现有的160米防撞护栏模板基础上,又加工了40米模板。
因为中央隔离带两道护栏没有挂板,钢筋提前绑扎,所以从7#轴开始浇筑中央隔离带处两道护栏,一直浇筑到11#轴。
再浇筑外侧两道护栏。
为了保证工期,护栏钢筋一定要提前绑扎,其速度要比混凝土浇注速度快100米,即一个循环。
计划混凝土浇筑需要30天。
即从2006年3月22日开工至2006年4月24日完工。
二、施工部署(一)临时生活及生产设施1、生产、生活用房项目经理部设在杨宋镇郭庄村,租用民房。
试验室设在潮白河西岸原潮白河桥桥头,租用当地民房,设力学试验室、标养室、办公室及职工宿舍。
调度室、现场值班室及职工生活区设在桥头西岸,租用民房。
钢筋加工厂、材料库设在桥位上下游河床上,选地势较高且平坦处设置。
2、生产、生活用水、用电、通讯生活用水利用地方水源,铺设管道引水,生活区设水箱储水,试验室使用。
施工用水采取现场打井取水,设储水池,供桩基施工、混凝土养生及施工区除尘用水,并配备3台备用水车。
施工用电由地方电网接入,在桥西岸设置配电室,安装400KVA、变压器1台,通过地埋电缆接入施工现场,同时配备75KW发电机组2台做为备用电源,以满足工程需要。
项目部利用当地通信线路,接通2部程控电话,施工现场采用移动电话联络。
3、临时便道根据施工需要,在桥位下游修筑贯通便道0.384km,便道宽6.0m采用碎石路面,并派专人洒水和养护。
