盘扣式模板工程施工组织设计方案
- 格式:doc
- 大小:1.09 MB
- 文档页数:33

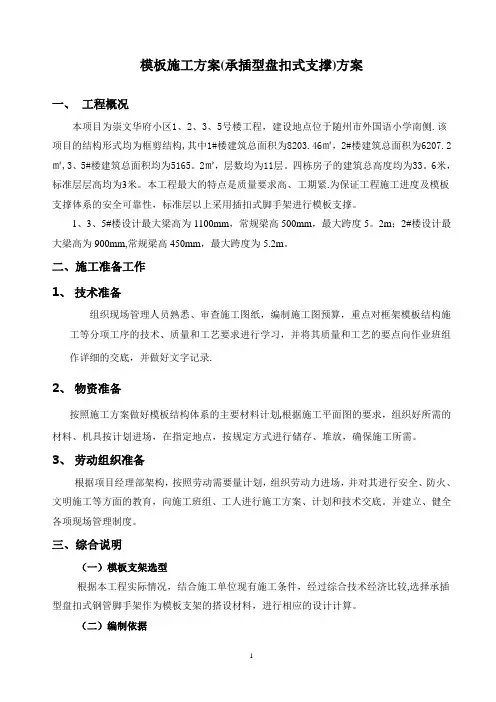

模板施工方案(承插型盘扣式支撑)方案一、工程概况本项目为崇文华府小区1、2、3、5号楼工程,建设地点位于随州市外国语小学南侧.该项目的结构形式均为框剪结构,其中1#楼建筑总面积为8203.46㎡,2#楼建筑总面积为6207.2㎡,3、5#楼建筑总面积均为5165。
2㎡,层数均为11层。
四栋房子的建筑总高度均为33。
6米,标准层层高均为3米。
本工程最大的特点是质量要求高、工期紧.为保证工程施工进度及模板支撑体系的安全可靠性,标准层以上采用插扣式脚手架进行模板支撑。
1、3、5#楼设计最大梁高为1100mm,常规梁高500mm,最大跨度5。
2m;2#楼设计最大梁高为900mm,常规梁高450mm,最大跨度为5.2m。
二、施工准备工作1、技术准备组织现场管理人员熟悉、审查施工图纸,编制施工图预算,重点对框架模板结构施工等分项工序的技术、质量和工艺要求进行学习,并将其质量和工艺的要点向作业班组作详细的交底,并做好文字记录.2、物资准备按照施工方案做好模板结构体系的主要材料计划,根据施工平面图的要求,组织好所需的材料、机具按计划进场,在指定地点,按规定方式进行储存、堆放,确保施工所需。
3、劳动组织准备根据项目经理部架构,按照劳动需要量计划,组织劳动力进场,并对其进行安全、防火、文明施工等方面的教育,向施工班组、工人进行施工方案、计划和技术交底。
并建立、健全各项现场管理制度。
三、综合说明(一)模板支架选型根据本工程实际情况,结合施工单位现有施工条件,经过综合技术经济比较,选择承插型盘扣式钢管脚手架作为模板支架的搭设材料,进行相应的设计计算。
(二)编制依据1)《建筑施工安全检查标准》JGJ59-2011;2)《建筑施工承插型盘扣式钢管支架安全技术规范》JGJ231—2010《建筑施工扣件式钢管脚手架安全技术规范》JGJl30—2011;3) 《混凝土结构工程施工质量验收规范》 GB 50204—2011;4) 《建筑工程施工质量验收统一标准》 GB 50300-2001;5) 《建筑施工模板安全技术规范》JGJ162—2008;6) 《建筑结构荷载规范》 (GB50009—2012);7)本工程相关图纸,设计文件。

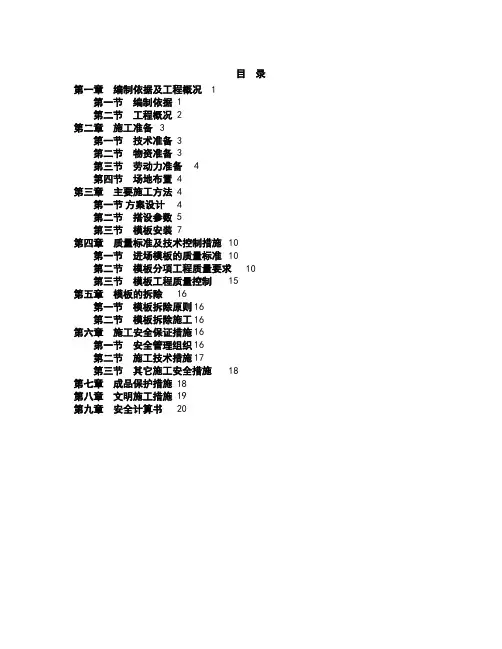

目录第一章编制依据及工程概况 1第一节编制依据 1第二节工程概况 2第二章施工准备 3第一节技术准备 3第二节物资准备 3第三节劳动力准备 4第四节场地布置 4第三章主要施工方法 4第一节方案设计 4第二节搭设参数 5第三节模板安装 7第四章质量标准及技术控制措施10 第一节进场模板的质量标准10第二节模板分项工程质量要求10第三节模板工程质量控制15第五章模板的拆除16第一节模板拆除原则16第二节模板拆除施工16第六章施工安全保证措施16第一节安全管理组织16第二节施工技术措施17第三节其它施工安全措施18第七章成品保护措施 18第八章文明施工措施 19第九章安全计算书20第一章编制依据及工程概况第一节编制依据1施工组织设计《×××××施工组织设计》2计算软件及版本广联达施工安全设施计算软件3工程图纸4施工规范及规程5其他《建筑施工手册》第五版。
《建筑施工计算手册》江正荣主编第二节工程概况第二章施工准备第一节技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
(2)编制模板施工方案,对施工队进行技术交底。
(3)对施工人员进行安全和技术培训,加强班组的技术素质。
(4)认真做好承插型盘扣式支撑的施工安全、技术交底资料。
(5)项目部组织现场管理人员和施工工人认真学习施工图纸和建筑施工承插型盘扣式钢管支架安全技术规程。
第二节物资准备1材料准备确保材料质量合格,货源充足,按材料进场计划分期分批进场,并按规定地点存放,做好遮盖保护。
同时对各种进场材料进行抽检试验并附有新钢管应有产品质量合格证;2机具准备根据施工机具需用量计划,做好机械的租赁和购买计划,并做好进场使用前的检验、保养工作,确保运转正常。
3周转材料准备做好模板、架体等周转料的备料工作,分批分期进场。
目录第一章工程概况 ------------------------------------------------------------------------------------- 3一、工程概况----------------------------------------------------------------------------------- 3二、施工平面布置 ---------------------------------------------------------------------------- 5三、施工要求----------------------------------------------------------------------------------- 5四、技术保证条件 ---------------------------------------------------------------------------- 5第二章编制依据 ------------------------------------------------------------------------------------- 6第三章施工计划 ------------------------------------------------------------------------------------- 8一、施工进度计划 ---------------------------------------------------------------------------- 8二、材料与设备计划 ------------------------------------------------------------------------- 8第四章施工工艺技术 ---------------------------------------------------------------------------- 11一、技术参数--------------------------------------------------------------------------------- 11二、工艺流程--------------------------------------------------------------------------------- 11三、施工方法--------------------------------------------------------------------------------- 12四、检查验收--------------------------------------------------------------------------------- 20第五章施工安全保证措施 ---------------------------------------------------------------------- 22一、组织保障--------------------------------------------------------------------------------- 22二、技术措施--------------------------------------------------------------------------------- 25三、监测监控--------------------------------------------------------------------------------- 30四、应急预案--------------------------------------------------------------------------------- 37第六章劳动力计划-------------------------------------------------------------------------------- 39一、专职安全生产管理人员 ------------------------------------------------------------- 39二、所需劳动力安排 ----------------------------------------------------------------------- 39第七章计算书及相关图纸 ---------------------------------------------------------------------- 40一、计算书 ------------------------------------------------------------------------------------ 40二、节点图 ------------------------------------------------------------------------------------ 50第一章工程概况一、工程概况本项目工程位于在投入使用的吴阳中学校区内,拟计划投资兴建一栋地上9层,地下一层的图书馆,配套增加学生的阅读知识。

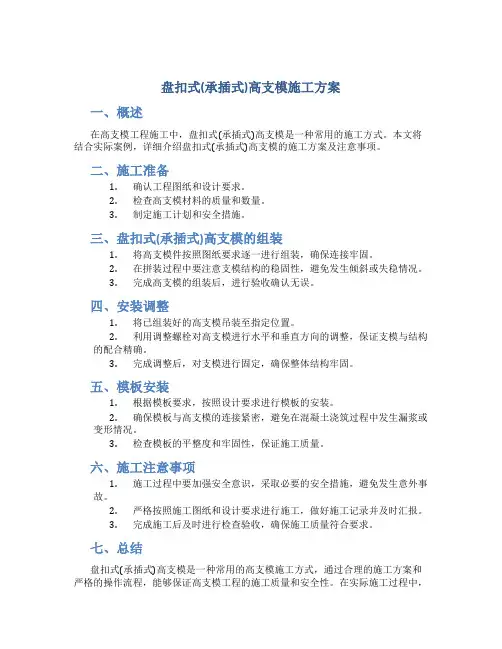

盘扣式(承插式)高支模施工方案一、概述在高支模工程施工中,盘扣式(承插式)高支模是一种常用的施工方式。
本文将结合实际案例,详细介绍盘扣式(承插式)高支模的施工方案及注意事项。
二、施工准备1.确认工程图纸和设计要求。
2.检查高支模材料的质量和数量。
3.制定施工计划和安全措施。
三、盘扣式(承插式)高支模的组装1.将高支模件按照图纸要求逐一进行组装,确保连接牢固。
2.在拼装过程中要注意支模结构的稳固性,避免发生倾斜或失稳情况。
3.完成高支模的组装后,进行验收确认无误。
四、安装调整1.将已组装好的高支模吊装至指定位置。
2.利用调整螺栓对高支模进行水平和垂直方向的调整,保证支模与结构的配合精确。
3.完成调整后,对支模进行固定,确保整体结构牢固。
五、模板安装1.根据模板要求,按照设计要求进行模板的安装。
2.确保模板与高支模的连接紧密,避免在混凝土浇筑过程中发生漏浆或变形情况。
3.检查模板的平整度和牢固性,保证施工质量。
六、施工注意事项1.施工过程中要加强安全意识,采取必要的安全措施,避免发生意外事故。
2.严格按照施工图纸和设计要求进行施工,做好施工记录并及时汇报。
3.完成施工后及时进行检查验收,确保施工质量符合要求。
七、总结盘扣式(承插式)高支模是一种常用的高支模施工方式,通过合理的施工方案和严格的操作流程,能够保证高支模工程的施工质量和安全性。
在实际施工过程中,施工人员要严格执行相关规定,做好施工前的准备工作,保证高支模的稳固性和合理性,从而确保工程质量。
盘扣式脚手架模板及支撑架专项施工方案一、工程概况及施工准备1.1工程概况:本工程位于市区的一处工业厂房项目。
1.2施工单位:施工单位建筑公司。
1.3施工设备:盘扣式脚手架、支撑架、振动器、半封闭式砼搅拌站等。
1.4施工材料:脚手架钢管、脚手架连接件、钢板、木板等。
二、施工方法和要求2.1盘扣式脚手架的搭设:2.1.1根据施工图纸要求,确定搭设位置和高度;2.1.2按照设计要求,选择合适的脚手架材料;2.1.3按照搭设顺序,搭设主体脚手架,并逐层升高;2.1.4检查脚手架的稳定性和承载能力,确保安全使用;2.1.5完成脚手架的检查和验收,方可使用。
2.2支撑架的架设:2.2.1确定支撑架的位置和高度,根据设计要求选择适当的支撑架材料;2.2.2搭设支撑架的前期准备工作,包括地面的处理、基础的设置等;2.2.3根据设计要求,搭设支撑架的脚手架部分,确保稳定性;2.2.4完成支撑架的检查和验收,方可使用。
三、安全措施3.1施工作业前,必须对工地进行安全检查,确保无明显的安全隐患;3.2施工人员必须参加相应的安全培训,掌握相关的安全操作规程;3.3施工现场应设置明显的安全警示标志,以提醒施工人员注意安全;3.4施工现场应具备完备的安全设施,包括防护网、防护栏杆等;3.5施工人员进行高空作业时,必须佩戴安全帽、安全绳等防护设备;3.6施工现场应设置专人负责安全监督,及时处理安全问题。
四、质量控制4.1施工材料必须符合相关标准和要求,不得使用过期或破损材料;4.2施工单位应确保施工人员持证上岗,且具备一定的施工经验;4.3搭设脚手架和支撑架时,必须按照设计要求,确保安全稳定;4.4施工过程中应定期进行质量检查,确保施工质量符合要求;4.5施工结束后,进行工程验收,确保工程质量合格。
五、环境保护5.1施工现场必须按照环境保护要求进行管理,防止土地、水源等受到污染;5.2施工过程中应正确处理废弃物,分类存放或及时清运;5.3使用振动器等施工设备时,必须正确操作,减少噪音和振动的影响;5.4施工现场应具备应急处理措施和设备,以应对突发环境事件。

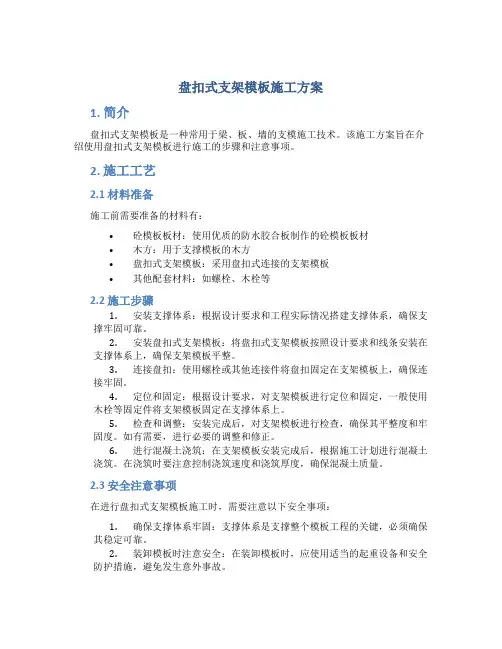

盘扣式支架模板施工方案1. 简介盘扣式支架模板是一种常用于梁、板、墙的支模施工技术。
该施工方案旨在介绍使用盘扣式支架模板进行施工的步骤和注意事项。
2. 施工工艺2.1 材料准备施工前需要准备的材料有:•砼模板板材:使用优质的防水胶合板制作的砼模板板材•木方:用于支撑模板的木方•盘扣式支架模板:采用盘扣式连接的支架模板•其他配套材料:如螺栓、木栓等2.2 施工步骤1.安装支撑体系:根据设计要求和工程实际情况搭建支撑体系,确保支撑牢固可靠。
2.安装盘扣式支架模板:将盘扣式支架模板按照设计要求和线条安装在支撑体系上,确保支架模板平整。
3.连接盘扣:使用螺栓或其他连接件将盘扣固定在支架模板上,确保连接牢固。
4.定位和固定:根据设计要求,对支架模板进行定位和固定,一般使用木栓等固定件将支架模板固定在支撑体系上。
5.检查和调整:安装完成后,对支架模板进行检查,确保其平整度和牢固度。
如有需要,进行必要的调整和修正。
6.进行混凝土浇筑:在支架模板安装完成后,根据施工计划进行混凝土浇筑。
在浇筑时要注意控制浇筑速度和浇筑厚度,确保混凝土质量。
2.3 安全注意事项在进行盘扣式支架模板施工时,需要注意以下安全事项:1.确保支撑体系牢固:支撑体系是支撑整个模板工程的关键,必须确保其稳定可靠。
2.装卸模板时注意安全:在装卸模板时,应使用适当的起重设备和安全防护措施,避免发生意外事故。
3.监测支架模板变形:在施工过程中,应及时监测支架模板的变形情况,如发现异常变形,应及时采取措施进行修正。
4.注意防滑措施:施工现场可能存在湿滑的情况,需要做好防滑措施,保证工人的安全。
5.注意通风和防尘:施工过程中会产生大量粉尘和有害气体,需要做好通风和防尘措施,保护工人的身体健康。
3. 施工质量控制3.1 模板表面平整度控制•模板表面平整度的控制要符合相关标准和规范要求。
•在施工过程中要随时检查模板表面的平整度,发现问题及时进行修正。
3.2 模板尺寸偏差控制•模板尺寸偏差的控制要符合相关标准和规范要求。

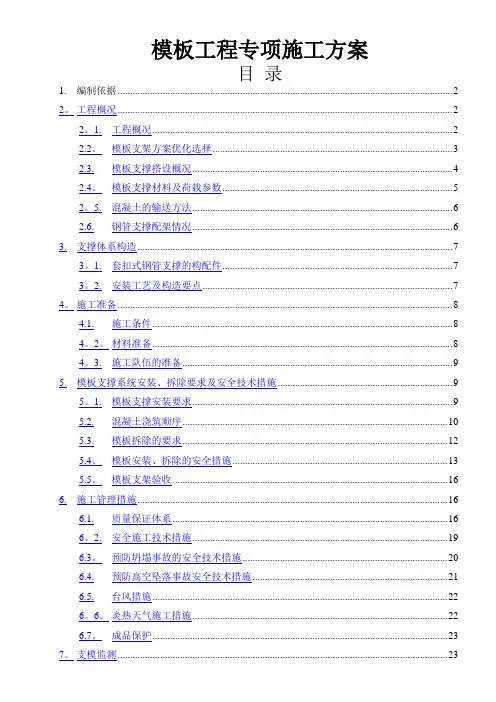

模板工程专项施工方案目录1.编制依据 (2)2。
工程概况 (2)2。
1.工程概况 (2)2.2。
模板支架方案优化选择 (3)2.3.模板支撑搭设概况 (4)2.4。
模板支撑材料及荷载参数 (5)2。
5.混凝土的输送方法 (6)2.6.钢管支撑配架情况 (6)3.支撑体系构造 (7)3。
1.套扣式钢管支撑的构配件 (7)3。
2.安装工艺及构造要点 (7)4。
施工准备 (8)4.1.施工条件 (8)4。
2。
材料准备 (8)4。
3.施工队伍的准备 (9)5.模板支撑系统安装、拆除要求及安全技术措施 (9)5。
1.模板支撑安装要求 (9)5.2.混凝土浇筑顺序 (10)5.3.模板拆除的要求 (12)5.4。
模板安装、拆除的安全措施 (13)5.5。
模板支架验收 (16)6.施工管理措施 (16)6.1.质量保证体系 (16)6。
2.安全施工技术措施 (19)6.3。
预防坍塌事故的安全技术措施 (20)6.4.预防高空坠落事故安全技术措施 (21)6.5.台风措施 (22)6。
6。
炎热天气施工措施 (22)6.7。
成品保护 (23)7。
支模监测 (23)广东六建模板施工方案8.模板支架应急救援预案 (25)8.1。
目的 (25)8。
2。
适用范围 (25)8.3.重大危险源预防及处理措施 (25)8.4。
职责 (29)8。
5.应急救援预案 (30)9.模板支架计算书 (37)9.1.第一计算单元(300×550梁) (37)9。
2。
第二计算单元(400×900梁) (45)9。
3.第三验算单元(200×1400梁) (53)9。
4。
第四验算单元(130mm板) (62)10。
............................................................................................................................................ 柱、剪力墙验算6710。
盘扣式脚手架模板及支撑架专项施工方案
在建筑施工中,盘扣式脚手架模板及支撑架的应用已经成为关键的一环。
专项施工方案的设计和实施对于工程的安全和效率至关重要。
下文将详细探讨盘扣式脚手架模板及支撑架的专项施工方案。
首先,我们需要关注的是盘扣式脚手架模板的选择与配置。
在施工前期,根据具体工程要求,选择适当的盘扣式脚手架模板非常关键。
合理配置模板,确保其稳定性和承载能力,是施工中不可忽视的一环。
此外,为了提高施工效率,可以考虑采用先进的数字化技术,如三维建模,来进行模板的精准设计和布置,以确保施工过程中的精准度和安全性。
在支撑架方面,选择合适的支撑材料和结构也是至关重要的。
在实际施工中,我们可以考虑采用高强度合金材料,以提高支撑架的承载能力和稳定性。
此外,采用创新的支撑结构设计,可以有效减轻施工负担,提高工程进度。
为了更好地适应施工环境的变化,我们还可以引入智能化监控系统。
通过在脚手架和支撑架上安装传感器和监控设备,可以实时监测结构的变化和安全状态。
这样一来,施工人员可以及时采取措施,确保工程的安全进行。
此外,施工现场的安全培训也是不可忽视的一环。
为了保障施工人员的安全,我们可以采用创新的培训方法,如虚拟现实技术,模拟施工现场的各种情况,提高施工人员应对突发事件的能力。
总体而言,盘扣式脚手架模板及支撑架专项施工方案在建筑施工中扮演着重要的角色。
通过合理选择模板与支撑架、引入数字化技术和智能监控系统,以及加强安全培训,我们可以提高工程施工的效率和安全性。
在今后的建筑施工中,我们应该不断探索创新,不断优化施工方案,为建设更安全、更高效的工程贡献力量。
[最新版]盘扣式脚手架模板及支撑架专项施工方案盘扣式脚手架是一种常用的搭建临时工程支撑结构的工具。
它由铁制立杆、水平杆、对角杆和连接件等组成,具有结构简单、承载能力强、安全稳定等优点。
为了更好地使用盘扣式脚手架模板及支撑架,下面给出了一套专项施工方案,以确保施工过程的安全性和高效性。
一、施工前准备1.脚手架的使用前应进行验收,合格后方可使用。
脚手架需有质量检查报告和安全稳定性计算书,并按照规定悬挂标牌。
2.在脚手架搭设前,要清理工地、铺设垫层等,确保场地平整干净。
3.需配备专职安全员,负责脚手架的安全管理,并进行安全示范教育培训。
二、脚手架搭设1.根据实际需要制定脚手架搭设方案,包括材料使用、结构设置、承重计算等。
2.首先根据搭设方案选用并检查脚手架的支撑架件,以确保其质量合格,并按照图纸要求进行拼装。
3.在搭设过程中,要注意提升杆的安装位置和牢固性,不得有倾斜、错位等情况。
4.所有连接件都要紧固好,确保整个脚手架结构稳定可靠。
5.在搭设脚手架时要遵循“从下到上,分段推进”的原则,每层高度不超过2米。
6.在脚手架搭设完成后,要进行安全检查,确保各部件连接牢固,没有脱落、松动等情况。
三、脚手架使用1.使用脚手架前要检查脚手架的稳定性,确保没有破损、变形等情况。
2.在使用过程中,要遵循“先固定再上人”的原则,确保安全。
3.莫要在脚手架上堆放杂物,以免增加脚手架的负荷。
4.使用脚手架时,要注意防滑、防坠落等安全措施,包括佩戴安全带、搭设安全防护网等。
5.定期进行脚手架的检查与维护,确保其安全稳定性。
四、脚手架拆除1.在施工结束后,必须按照拆除方案进行脚手架的拆除作业,不能随意拆除。
2.拆除脚手架时要注意小心操作,防止脚手架倒塌或破坏其他建筑设施。
3.拆除脚手架后要及时清理周围区域,确保场地干净整洁。
以上是关于盘扣式脚手架模板及支撑架专项施工方案的详细介绍,希望能为相关从业人员提供一些参考和指导,在施工过程中做好安全防护措施,确保工作的顺利进行和员工的安全。

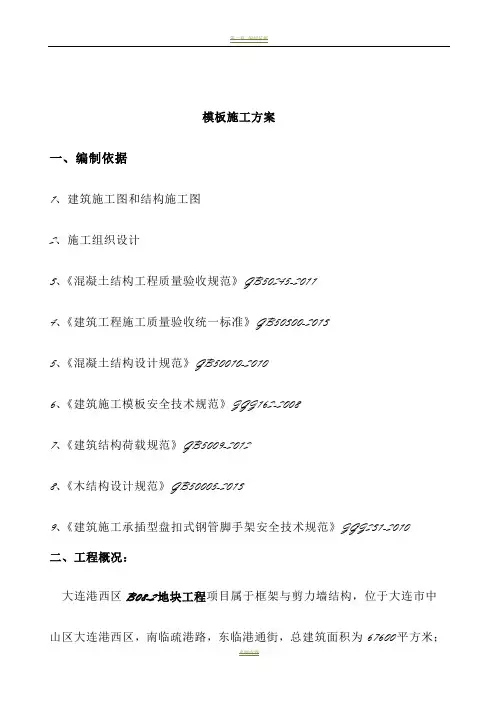

模板施工方案一、编制依据1、建筑施工图和结构施工图2、施工组织设计3、《混凝土结构工程质量验收规范》GB50245-20114、《建筑工程施工质量验收统一标准》GB50300-20135、《混凝土结构设计规范》GB50010-20106、《建筑施工模板安全技术规范》JGJ162-20087、《建筑结构荷载规范》GB5009-20128、《木结构设计规范》GB50005-20139、《建筑施工承插型盘扣式钢管脚手架安全技术规范》JGJ231-2010二、工程概况:大连港西区B08-2地块工程项目属于框架与剪力墙结构,位于大连市中山区大连港西区,南临疏港路,东临港通街,总建筑面积为67600平方米;1号楼地下3层、地上20层, 2号楼地下3层、地上4层,3号楼地下3层、地上20层,4号楼地下3层,建筑功能为地下车库;地上建筑功能均为商业办公,层高为4.8米,总高度为98.5米。
开工时间2019年3月12日,竣工时间2020年12月30日。
本工程由大连中信海港投资有限公司投资建设、大连都市发展设计有限公司设计、大连市勘察测绘研究院有限公司地质勘查、大连连信土木工程建设监理有限公司监理、大连博源建设工程有限公司组织施工。
三、编制说明:1、模板工程施工前,先编制较为详尽支撑体系以及配模方案:a.模板配置前,熟悉图纸,严格按图纸几何尺寸进行模板的配制。
b、确定各种材料,包括钢管、扣件、立杆座垫、木方、板材、对拉螺杆、可调底座、顶托、型钢等。
c.绘图与验算:在进行模板配板布置及支撑系统布置的基础上,对其强度、刚度及稳定性进行验算,合格后绘制模板设计图。
2、按照图纸几何尺寸配置柱、墙、梁模板后逐一进行编号,并分类码放整齐。
3、木胶板的加工,其裁口顺直均匀,无毛刺,裁口边用防水密封胶封边,以防多层板受潮发生翘曲,提高模板周转利用率。
4、模板表面每次使用完毕都要进行清理干净,安装前涂刷脱模剂。
四、模板施工流程:(一)基础砖胎膜1、根据施工图纸及施工组织设计要求,若承台和基础梁等的侧模选择采用砖胎膜,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。

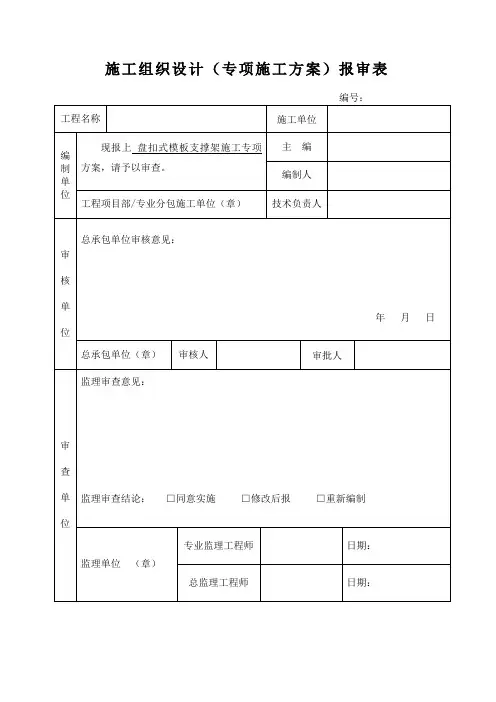

施工组织设计(专项施工方案)报审表项目盘扣式模板支撑架施工专项方案编制人:审核人:审批人:公司编制时间:年月日目录第一章编制说明及依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (3)一、本工程参建单位 (3)二、工程地点及规模 (3)三、模板承插型盘扣式钢管支撑架概况 (4)第三章施工计划 (5)一、施工进度计划 (6)二、材料需求计划 (6)三、设备需求计划 (7)第四章模板设计及施工工艺技术 (8)一、基础处理 (8)二、承插型盘扣支撑系统构造 (8)三、主要梁、板支模设计方案 (11)四、施工操作工艺 (13)五、材料的选择 (18)第五章施工安全保证措施 (19)一、组织保障措施 (19)二、模板安装和拆除的安全技术措施 (19)三、监测监控措施 (22)第六章施工管理及作业人员配备和分工 (24)一、施工管理配备及分工 (24)二、作业人员配备及分工 (24)第七章验收要求 (25)一、检查与验收 (25)二、验收人员 (28)第八章应急处置措施 (28)第一章编制说明及依据一、编制说明在现浇钢筋混凝土结构工程中,模板及支撑体系设计及施工质量是现浇混凝土结构工程质量及施工安全的保障。
我司细致地阅读、分析了本工程的施工图纸,对模板支撑体系部分按要求进行认真的设计和施工。
本专项施工方案包括以下九部分内容:编制说明及依据、工程概况、施工计划、模板设计及施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关图纸。
二、编制依据1、招标文件,施工合同;2、《施工组织设计》;3、设计图纸文件;4、国家、地方现行有关法律法规:(1)《建筑工程安全生产管理条例》(国务院令[第393号]);(2)住建部《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建办质[2018]31号);5、标准、规范:(1)《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010);(2)《建筑施工模板安全技术规范》(JGJ162—2008);(3)《低压流体输送用焊接钢管》(GB/T3091-2015);(4)《钢管脚手架扣件》(GB15831—2006);(5)《混凝土结构设计规范》(GB50010-2010);(6)《建筑结构荷载规范》(GB50009-2012);(7)《建筑地基基础设计规范》(GB50007-2011);(8)《钢结构设计标准》(GB50017-2017);(9)《木结构设计标准》(GB50005-2017);(10)《冷弯薄壁型钢结构技术规范》(GB50018-2002);(11)《高层建筑混凝土结构技术规程》(JGJ3-2010);(12)《建筑工程施工质量验收统一标准》(GB50300-2013);(13)《混凝土结构工程施工质量验收规范》(GB50204-2015);(14)《建筑施工安全检查标准》(JGJ59-2011)等。
XXXXXXXXXXXXXXXXX综合仓库高支模专项施工方案编制:职务:审核:职务:批准:职务:XXXXXXXXXXXXX公司编制日期:2019年6月30日目录一、工程概况 (1)1.1总体简介 (1)1.2设计概况 (1)1.3危大工程概况和特点 (7)1.4施工要求和技术保证条件 (7)1.5技术保证条件 (8)1.6支架选型 (8)二、编制依据 (9)2.1相关法律、法规 (9)2.2规范性文件、标准、规范 (10)2.3施工图设计文件、施工组织设计 (10)2.4编制范围 (11)三、施工计划 (11)3.1材料计划 (11)3.2设备计划 (12)3.3工期安排 (12)四、施工工艺技术 (12)4.1技术参数 (12)4.2模板支撑架体搭拆施工工艺 (21)4.3技术要求 (24)4.4本工程不同部位施工方法 (25)4.5模板支撑架的拆除 (26)4.6检查要求 (27)五、混凝土浇筑与养护措施 (30)5.1混凝土浇筑一般规定 (30)5.2混凝土振捣 (30)5.3混凝土养护 (31)5.4现场制作足够数量的混凝土试块,在常温下的混凝土取样: (31)5.5混凝土一般缺陷处理方法 (31)5.6质量要求 (32)六、施工安全保证措施 (32)6.1安全管理组织机构图及岗位职责 (32)6.2安全管理保证体系 (32)6.3组织保障措施 (33)6.4模板支撑体系搭设与拆除技术措施 (34)6.5监测措施 (36)七、施工管理及作业人员配备和分工 (39)7.1、施工管理人员 (39)7.2、专职安全生产管理人员 (41)7.3、特种作业人员 (41)7.4、其他作业人员 (41)八、验收要求 (42)8.1验收标准 (42)8.2验收程序 (44)8.3验收内容 (44)8.4验收人员 (47)九、应急处理措施 (47)9.1编制目的 (47)9.2适用范围 (48)9.3预防措施与现场处置措施措施 (48)9.4应急预案 (51)十、计算书及图纸 (54)10.7500MM×1000MM梁模板(盘扣式,设置搁置横梁)计算书 (145)10.8120MM板模板(盘扣式)计算书 (160)10.9梁侧模板计算书 (172)9.10柱模板(设置对拉螺栓)计算书 (179)十一、现场平面布置图(略) (189)一、工程概况1.1总体简介1.2设计概况结构形式如下图:(轴5~15/轴D~F)地梁结构图2(轴5~15/轴D~F)4.9m结构图3(轴5~15/轴D~F)10.7m、15.5m结构图4(轴5~15/轴D~F)屋面结构图51-1剖面图62-2剖面图1.3危大工程概况和特点本工程承插型盘扣式支撑架搭设至最大高度23.96m;按照《危险性较大的分部分项工程安全管理规定》建办质(2018)31号中附件2“超过一定规模的危险性较大的分部分项工程范围”第2.2条混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/㎡及以上;集中线荷载20kN/m及以上的工程施工单位应当组织专家对专项方案进行论证。
盘扣模板安全专项施工方案
一、前言
盘扣模板在工程施工中广泛应用,为确保施工现场安全,特制定盘扣模板安全
专项施工方案,以规范施工过程,确保工程顺利进行。
二、安全管理措施
1.施工前,要进行模板结构的检查和验收,确保结构完整稳固。
2.施工现场要配备足够的安全防护设施,如扶手、防护栏杆等,确保工
人操作安全。
3.确保施工现场通风良好,排除因含尘过多而引发的安全隐患。
4.施工现场要保持整洁,及时清理材料堆放和垃圾,减少事故风险。
5.施工作业人员要全程佩戴安全帽、手套等个人防护装备,遵守现场安
全操作规程。
6.确保盘扣模板的搭接结构牢固可靠,严禁因搭接不当引发的安全事故。
三、应急预案
1.制定并组织应急演练,培训工程人员在突发事件时的处置方法和应对
策略。
2.配备必要的急救设施和器材,并安排专人负责急救工作。
3.确保安全疏散通道畅通无阻,定期进行疏散演练,提高工人应急疏散
能力。
四、质量监督
1.施工过程中要加强监理和质量监督,确保盘扣模板施工符合要求。
2.对施工过程中出现的质量问题及时整改,确保工程质量稳定可靠。
3.做好施工记录和材料使用记录,以备日后查阅和核对。
五、总结
盘扣模板安全专项施工方案经过认真制定和执行,能够有效提高施工安全系数,保障工程施工质量和人员安全。
未来在实际施工中,我们将进一步完善方案,加强安全管理,确保施工安全有序进行。
以上是盘扣模板安全专项施工方案的内容,我们将严格按照上述要求,完善方
案并执行,以确保施工安全顺利进行。
模板工程施工方案(盘扣式脚手架)1. 项目背景盘扣式脚手架作为一种常用的临时性建筑支撑工具,在建筑施工中有着广泛的应用。
本文将针对模板工程的施工方案进行详细说明,以确保施工进度和工程质量。
2. 施工准备工作2.1 施工场地准备在施工前,必须对施工场地进行仔细勘察和准备工作,确保场地平整、洁净,并清除障碍物,以便顺利展开脚手架搭设工作。
2.2 材料准备准备好盘扣式脚手架所需的各类构件、连接件、螺栓等材料,确保数量充足,并做好材料清点和分类管理,以便后续施工使用。
3. 盘扣式脚手架搭设3.1 基础搭设首先在搭设现场进行基础布置,确保基础牢固、支撑稳定。
根据设计要求,搭设脚手架的底层结构,确保平整。
采用盘扣式连接方式,使得脚手架稳固。
3.2 杆件搭设依照设计图纸规范,将杆件按照顺序连接,使其形成支撑结构。
严格按照规范要求,确保连接牢固,避免出现安全隐患。
3.3 钢管搭设安装横向和纵向的钢管支撑结构,使脚手架整体更加坚固。
注意钢管之间的连接细节,确保连接处紧密顶托,杜绝晃动和变形。
3.4 安全防护在搭设脚手架的同时,设置好相关的安全防护设施,包括扶手、挡板、防滑材料等,确保施工人员的安全。
4. 施工质量监控在脚手架搭设完毕后,进行质量检查和验收。
检查脚手架结构是否符合设计要求,各部件连接是否牢固,保证脚手架的安全可靠。
5. 施工后收尾工作施工完成后,对施工场地进行清理整理,及时清除材料和垃圾,保持工地整洁。
同时对脚手架进行拆除,按照规范要求进行拆卸,确保施工安全完工。
6. 总结盘扣式脚手架作为建筑施工中重要的辅助工具,其搭设质量直接影响到施工进度和工程质量。
本文围绕模板工程的盘扣式脚手架施工方案进行详细阐述,希望能为相关施工提供参考借鉴,保障工程的顺利进行。
模板工程专项施工方案(盘扣式钢管支架)一、项目背景模板工程是建筑施工过程中重要的一环,它直接关系到整个建筑施工质量和工期进度。
盘扣式钢管支架是一种常用的模板支撑结构,具有承载能力强、施工效率高等优点。
本文针对模板工程中盘扣式钢管支架的施工方案进行详细说明。
二、施工准备1.资料准备–盘扣式钢管支架设计图纸–施工方案及操作规范–施工人员相关证件及技术资质2.材料准备–符合要求的盘扣式钢管支架材料–相关连接件和配件–安全防护用具三、施工流程1.搭设基础支撑–根据设计要求,搭设基础支撑结构,确保平整稳固。
2.定位主体工程–根据设计图纸,准确定位盘扣式钢管支架的位置和高度。
3.安装支架结构–拼装盘扣式钢管支架结构,确保连接紧固牢固。
4.调整支架位置–调整支架位置,保证垂直度和水平度符合要求。
5.固定支撑–通过螺栓等方式将支架固定牢固,确保施工安全。
6.完善支撑系统–检查支撑系统完整性,确保施工过程中没有缺陷或安全隐患。
四、施工注意事项1.安全第一–施工过程中必须严格遵守安全操作规程,穿戴安全防护用具。
2.质量把关–检查材料质量,严格按照设计要求安装支架结构。
3.合理布局–合理分配施工人员,协调工作进度,保证施工效率。
4.现场整洁–施工现场保持整洁有序,减少施工安全事故的发生可能。
五、施工结束1.整体验收–完成施工后,整体验收盘扣式钢管支架的安装情况。
2.清理现场–清理施工现场,将材料、工具等设备妥善收拾,保持环境整洁。
六、结语盘扣式钢管支架作为模板工程中的重要施工工艺,对整个工程质量和安全性具有重要影响。
建议施工人员在操作过程中严格按照设计要求和操作规范进行作业,确保施工顺利进行。
盘扣式模板工程施工方案一、项目概况1.2项目位置:施工地点1.3项目规模:根据具体施工需求确定1.4项目时间:根据具体施工计划确定二、施工准备2.1项目组建:组建具备相关经验和技能的施工队伍,包括项目经理、技术负责人、施工人员等。
2.2材料采购:根据施工需求,提前进行材料采购,确保施工过程中的供应。
2.3设备准备:根据施工要求,准备所需的施工设备和工具。
2.4方案设计:根据施工要求,制定详细的施工方案,并与相关部门进行沟通和确认。
三、施工工艺3.1地基处理:首先对施工区域进行地基处理,确保地基平整和稳定。
3.2安装基础支撑体系:根据设计要求,安装基础支撑体系,包括基础地锚固、桩基等结构。
3.3盘扣式模板安装:根据盘扣式模板的设计要求,进行模板的安装和调整,确保模板的平整和稳固。
3.4模板拆除:在混凝土浇筑完毕后,按照规定的时间要求,进行模板的拆除工作。
3.5清理和修复:在施工完成后,进行施工现场的清理和修复工作,确保施工现场的干净和安全。
四、施工安全4.1安全培训:在施工前,对施工人员进行安全培训,提高施工人员的安全意识和操作技能。
4.2安全防护:在施工过程中,加强现场的安全防护工作,包括搭设安全网、设置警示牌等措施。
4.3应急预案:制定施工现场的应急预案,确保在发生紧急情况时能够及时采取措施,保障人员安全。
五、质量控制5.1施工文件:制定施工文件,包括工程施工方案、施工记录等,确保施工过程的可追溯性。
5.2材料验收:对采购的材料进行验收,确保材料的质量符合要求。
5.3施工过程监控:加强对施工过程的监控和检查,确保施工质量。
5.4质量检验:在施工完成后,进行质量检验,确保施工质量符合相关标准和要求。
六、项目进度控制6.1施工计划:制定施工计划,明确施工的时间节点和进度要求。
6.2进度监控:加强对施工进度的监控和控制,及时调整施工计划,确保项目按时完成。
6.3问题处理:及时处理施工中遇到的问题和难题,避免对项目进度造成影响。
高支模专项施工方案盘扣1. 引言高支模是一种常用于建筑施工中的模板系统,它具有结构稳定、重复使用、安装简便等优点,在建筑工程领域得到了广泛应用。
在高支模的使用过程中,盘扣是其中重要的一环,高质量的盘扣施工能够确保整个模板系统的稳定性和安全性。
本文将介绍高支模专项施工方案中盘扣的相关内容,包括盘扣设计原则、盘扣施工要点、常见问题及解决方法等。
2. 盘扣设计原则在高支模体系中,盘扣是连接模板板件的重要部件,其设计应符合以下原则:2.1 强度和刚度盘扣连接应具有足够的强度和刚度,能够承受施工期间的荷载和模板工作中的变形力。
因此,在盘扣设计过程中,需要考虑合适的材质和截面形状,以确保连接部位的稳定性。
2.2 方便拆装高支模具有重复使用的特点,因此盘扣的设计应方便拆装。
在设计过程中,应考虑盘扣的形状、尺寸和连接方式,使其易于安装和拆卸,并能够保持连接的稳定性和准确性。
2.3 可调节性高支模施工中,模板的尺寸和形状会因工程需要而变化,因此盘扣设计应具有一定的可调节性,能够满足不同尺寸和形状模板的连接需求。
可调节性包括盘扣长度和角度的可调节,以适应不同连接情况。
3. 盘扣施工要点盘扣的施工过程中,有一些关键要点需要注意,以确保连接的稳定性和安全性:3.1 材料选择选择适合的盘扣材料是盘扣施工的首要要点。
合适的材料应具有足够的强度和刚度,能够承受模板的负荷和变形力。
常见的盘扣材料有钢材和铝材,具体的选择根据工程需求和实际情况进行。
盘扣间距是指盘扣之间的距离,合理的盘扣间距能够保证模板连接的稳定性和刚度。
通常情况下,盘扣间距不应大于模板板件的边长的1/3。
在实际施工中,需要根据具体情况进行调整,并进行必要的加固。
3.3 盘扣连接方式盘扣的连接方式有多种,包括螺栓连接、焊接连接和槽口连接等。
在选择盘扣连接方式时,应根据实际工程情况和施工要求进行选择。
同时,在连接过程中需要注意连接的准确性和紧密度,确保连接的稳定性。
一、工程概况工程名称:***建设单位:***监理单位:***设计单位:***勘察单位:***施工单位:***建设地点:******工程位于***,合同总价约***万元,总建筑面积约8.9万平方米,地下3层约3.6万平方米,地上8层约5.3万平方米的商业楼。
***工程建筑结构的安全等级为二级,属于钢筋混框架结构。
所在地区抗震设防烈度为7度,地上部分抗震等级一级,地下负一层塔楼相关范围抗震等级一级,地下负一层非塔楼相关范围抗震等级三级,地下负二层抗震等级二级,地下负三层抗震等级三级。
结构使用年限为50年。
地下室防水等级为Ⅱ级,屋面防水等级一级。
建筑物防火分类一类,耐火等级一级。
建筑物人防等级6级,人防建筑面积7830平方米。
本工程为1栋商业楼,地下3层,地上8层,其中地下负二、三层高均为4米,地下负一层高为5米,地上一层高为5米,地上2至7层高均为4.8米,地上8层高为4.65米。
建筑总高度43.25米。
本方案为采用盘扣式脚手架的模板及支撑架专项施工方案。
适用于5m及以下支模区域。
本工程盘扣支模位置为:本工程盘扣支模支撑说明:板(层高5m)、人防300板(层高5m)进行计算,计算设计按最不利状况设计。
自动扶梯、夹层中庭等位置支模高度超过5m及以上区域另编制高大支模专项方案。
另:梁高700-1000mm加对拉螺杆一道。
间距900mm。
教育课件,试卷,学习资料,ppt模板,报告,范文整理版!!!1.《建筑施工承插型套扣式钢管脚手架安全技术规程》DBJ 15-98-20142.《混凝土结构工程质量验收规范》GBJ50202-2002(2011版)。
3、《建筑施工扣件式钢管脚手架安全技术规范》JGJ33-2011。
4、《建筑工程模板施工手册》5、《建筑工程施工质量验收统一标准》(GB50300-2013)6、《建筑施工模板安全技术规范》(JGJ126-2008)7、《钢管脚手架扣件》(GB15831)8、《建设工程项目管理规范》GB/T50326-20069、《建筑施工安全检查标准》(JGJ59—2011);10、《建筑施工高处作业安全技术规范》(JGJ80-91)11、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)12、《建筑工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)三、盘扣式脚手架介绍盘扣式脚手架全称为多功能盘扣式脚手架,广东省地方规范标准称其为承插型套扣式钢管脚手架。
盘扣式脚手架模板及支撑架专项施工设计方案目录一、项目概述 (1)1. 项目背景介绍 (1)2. 工程概况分析 (2)3. 设计目标与要求 (4)二、方案设计原则及依据 (5)1. 设计原则 (6)(1)安全优先原则 (7)(2)经济性原则 (8)(3)可行性原则 (9)(4)标准化原则 (10)2. 设计依据 (11)(1)国家相关规范标准 (12)(2)工程实际需求情况 (12)(3)材料性能参数等 (13)三、设计参数与规格选型 (14)一、项目概述本项目为盘扣式脚手架模板及支撑架专项施工设计方案,旨在确保施工过程的顺利进行,提高施工效率,保证施工质量,同时保障施工人员的安全。
通过科学合理的模板和支撑架设计,以及精细化的施工组织管理,我们力求打造一项优质、安全、高效的工程。
本方案所涉及的盘扣式脚手架模板及支撑架适用于各种建筑结构,包括但不限于框架结构、剪力墙结构等。
我们将在充分理解工程实际情况的基础上,结合相关规范和标准,对模板和支撑架进行定制化设计,以满足不同施工需求。
在施工过程中,我们将严格遵守安全生产规定,确保施工现场的安全。
我们将采用先进的施工技术和设备,提高施工速度和质量。
我们还将对施工人员进行专业培训,提升其技能水平,确保项目的顺利完成。
本方案的实施将为整个工程项目提供有力支持,为公司的持续发展和社会责任的履行做出积极贡献。
1. 项目背景介绍随着现代建筑事业的飞速发展,高层建筑越来越多,施工难度也越来越大。
传统的脚手架和支撑架在施工过程中存在诸多问题,如稳定性差、安全性低、耗材多、施工周期长等。
为了解决这些问题,提高施工效率,保证施工安全,我们提出了盘扣式脚手架模板及支撑架专项施工设计方案。
盘扣式脚手架模板及支撑架作为一种新型的临时支撑结构,具有自锁功能,能够有效防止架体倾覆,同时具有承载力高、拆装方便、周转率高、环保节能等优点。
在高层建筑、大型桥梁、地下工程等复杂结构施工中,盘扣式脚手架模板及支撑架得到了广泛的应用。
模板施工方案一、编制依据1、建筑施工图和结构施工图2、施工组织设计3、《混凝土结构工程质量验收规》GB50245-20114、《建筑工程施工质量验收统一标准》GB50300-20135、《混凝土结构设计规》GB50010-20106、《建筑施工模板安全技术规》JGJ162-20087、《建筑结构荷载规》GB5009-20128、《木结构设计规》GB50005-20139、《建筑施工承插型盘扣式钢管脚手架安全技术规》JGJ231-2010二、工程概况:港西区B08-2地块工程项目属于框架与剪力墙结构,位于市区港西区,南临疏港路,东临港通街,总建筑面积为67600平方米;1号楼地下3层、地上20层, 2号楼地下3层、地上4层,3号楼地下3层、地上20层,4号楼地下3层,建筑功能为地下车库;地上建筑功能均为商业办公,层高为4.8米,总高度为98.5米。
开工时间2019年3月12日,竣工时间2020年12月30日。
本工程由海港投资投资建设、都市发展设计设计、市勘察测绘研究院地质勘查、连信土木工程建设监理监理、博源建设工程组织施工。
三、编制说明:1、模板工程施工前,先编制较为详尽支撑体系以及配模方案:a.模板配置前,熟悉图纸,严格按图纸几何尺寸进行模板的配制。
b、确定各种材料,包括钢管、扣件、立杆座垫、木方、板材、对拉螺杆、可调底座、顶托、型钢等。
c.绘图与验算:在进行模板配板布置及支撑系统布置的基础上,对其强度、刚度及稳定性进行验算,合格后绘制模板设计图。
2、按照图纸几何尺寸配置柱、墙、梁模板后逐一进行编号,并分类码放整齐。
3、木胶板的加工,其裁口顺直均匀,无毛刺,裁口边用防水密封胶封边,以防多层板受潮发生翘曲,提高模板周转利用率。
4、模板表面每次使用完毕都要进行清理干净,安装前涂刷脱模剂。
四、模板施工流程:(一)基础砖胎膜1、根据施工图纸及施工组织设计要求,若承台和基础梁等的侧模选择采用砖胎膜,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。
2、若砖模较高,防止回填过程中侧压力过大遭成垮塌,回填分层进行,每次回填厚度不大于500mm。
3、砖胎膜砌筑前,基础垫层表面清扫干净,洒水湿润。
先砌筑转角,每次砌筑转角高度不超过五皮砖,随砌随靠平、吊直。
4、放线时,在砖胎膜侧预留抹灰厚度,保证承台结构截面尺寸。
根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高。
如第一层砖的水平灰缝大于20mm时,先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。
平整和垂直符合要求后再挂线砌墙。
5、筑砌方法应正确,砌体上下错缝,里外咬槎,采用“三一”砌砖法(即一铲灰、一块砖、一挤揉),严禁用水冲砂浆灌缝的方法。
灰缝厚度宜为10mm且饱满、平直、通顺,立缝砂浆填实。
挤压碰头灰,防止透亮或瞎缝如下图所示:砖胎膜构造节点(二)柱模板1、柱支模前,按照事先弹好的控制线矫正钢筋位置,焊接模板定位筋。
为防止模板下口漏浆,造成墙柱烂根,墙柱模板应整平、顺直、光洁,标高准确。
2、在安装模板之前,要对新旧混凝土接头部分进行凿毛。
3、浇筑混凝土前通过用高压风管或吸尘器清理模板木屑和杂物;新配制的墙、柱模根部应设清扫口。
4、为防止模板漏浆,模板接缝应严密,当接缝宽大于1.5mm时,用胶纸帖缝。
5、浇筑混凝土前12小时,用1:3的水泥砂浆对柱模板下口进行堵缝。
6、模板背楞木方要到边到角,防止背楞不到位造成胀模。
7、在安装模板过程中,对已完成的墙柱模板进行垂直度实测。
混凝土浇筑过程中有专人模板看护及垂直度矫正(上述容适用于剪力墙支模)如图所示。
图2、柱模构造示意图(三)、板模板及支撑1、板厚12mm,板下次龙骨间距为250mm。
主龙骨采用盘口式脚手架支撑,离板端不大于300mm。
2、模板立杆支撑间距不大于1200mm,局部不大于1500mm,各立杆之间设置纵横方向水平杆,水平杆步距不大于1600mm,上水平杆之间均用扣件,扫地杆连续设置,每5排立杆设置一道竖向全立面剪刀撑。
3、板底龙骨间距符合要求,并且到边到角。
4、在模板安装过程中,实测整层平面总尺寸,平整度等。
5、在模板安装过程中,用激光水平仪检查楼板的标高。
6、模板表面缝宽大于等于1.5mm,采用胶带粘贴,避免漏浆如图所示:板模构造示意图(四)、梁模板及支撑1、梁高<600mm,梁侧模沿梁高方向设水平木方背楞,间距为250mm,采用梁夹固定。
侧模加固时,使用梁夹并保证其牢固,侧模背楞木方间距不大于250mm;梁底水平钢管(2根立柱)排架支撑间距为900mm (可根据情况调整,但不大于1000mm),底部双立柱排架离梁端部≤250mm开排。
2、梁高≥600mm,梁侧模沿梁高方向设置水平木方背楞,间距为250mm,采用对拉螺杆紧固,对拉螺杆沿梁长方向间距不大于600mm,高度每增加300mm增设一道¢14对拉螺杆,以保证梁模板的稳固。
梁高600-800mm梁底水平钢管(2根立柱)排架支撑间距为900mm(可根据情况调整,但不大于1000mm),梁高>800mm可调式钢管顶撑间距为600-800mm,底部双立柱排架离梁端部≤250mm开排。
3、大于4米梁底模应起拱,起拱高度应为跨度的1/1000—3/1000.4、梁底模支设完成后,检查梁轴线位置及梁底标高,复核无误后进行侧模施工。
(五)、后浇带模板(梁板、剪力墙)1、在梁、板面留置后浇带,模板上部侧口模板与钢筋位置锯槽吻合,安装牢固,或采用钢丝网支设牢固,上口两侧加设木方,并用木模板整体封闭、保护、直到砼浇筑时打开。
2、后浇带底部模板支设采用独立设计系统,与满堂脚手架安拆互不影响,且上下层立杆放置同轴心;楼层通道按方案明确位置预留架体开口,后浇带板面按要求做防护。
3、地下室顶板后浇带两侧砼浇筑后加设挡水台,并采用模板进行封闭防护,防止水进入地下室以及防止杂物进入梁板钢筋难以清理。
4、地下室剪力墙后浇带外侧采用砖胎膜,按照设计或图集要求进行砌筑,随砌随抹灰。
侧采用单面支撑模板体系进行支撑。
5、支撑前将端头混凝土残渣凿除并清洗干净,整理好钢筋。
图1、梁板后浇带构造节点图2、剪力墙后浇带示意图(六)、底板模板(吊模、反梁)1、底板电梯井及集水井侧制作、安装时,先在底板模板上预留直径100mm的圆洞,间距500mm。
2、浇筑砼时,可以从预留口插入振动棒,对井筒底部的砼进行振捣。
3、待砼浇筑至筒体底部图示虚线时,封闭预留口后再浇混凝土。
4、反梁模板在混凝土支撑采用钢筋焊制,有防水需要部位下部垫制与砼相同强度垫块,侧模根据计算采用对拉螺杆进行固定。
5、反梁模板支撑用斜撑支撑牢固,防止位移和跑模。
图1集水坑构造节点图2反梁构造节点(七)、剪力墙模板(墙、外墙)1、墙支模前,先按照先弹好的控制线校正钢筋位置,焊接模板定位筋。
防止模板下口漏浆,造成墙柱烂根墙根部模板要平整、顺直、光洁、标高准确,浇筑砼前用1:3的水泥砂浆对剪力墙模板下口进行堵缝。
2、地下室外墙和人防区域模板,采用一次性不小于¢14的对拉止水螺栓紧固,对拉螺栓上40mmx40mmx4mm钢板止水片。
对拉螺杆两端做50mmx50mmx10mm木塞或成品橡胶圈,地下室模板设置斜撑,每2米一道。
3、剪力墙模板采用12mm厚多层板作侧板,背楞采用50mm*100mm木方,间距为250mm,¢48双钢管水平牵杠。
4、剪力墙模板设置¢14的对拉螺杆,底部第一道对拉螺杆距地面200mm,顶部对拉螺杆距板底350mm,中间部分根据验算均分设置,对拉螺杆水平间距一般不大于500mm。
5、用可调钢管顶撑做斜撑,每隔2米设一道,上口用顶托顶住水平横楞钢管,下口置于混凝土面并采取防滑措施。
6、外墙模板与旧混凝土的搭接长度为100mm-200mm。
图1、剪力墙墙构造节点图2、剪力墙外墙构造节点(八)、电梯井模板1、竹(木)胶合板拼装成大模板时应进行强度和刚度验算。
层高高于4.5米以上的电梯井剪力墙模板,其方木外楞中距为300-400mm;截面尺寸60*80mm;水平外钢楞5道,井筒外模的外钢楞与楼面支撑系统的水平杆用扣件,便于拆除外模。
2、斜撑间距约1500mm;井筒格构式井架采用¢48钢管搭设,施工中一般保持4个自然层高。
井筒模的外钢楞与井格构式井架间加钢顶管用扣件。
为保证模板的侧向刚度,还同时采用穿墙螺栓加套管的方法。
3、施工时先在楼面上准确弹出电梯井四周剪力墙的轴线,再根据电梯井剪力墙截面与轴线间的几何尺寸关系,在楼面上弹出剪力墙的外边线。
4、井筒外模就位后用钢管连成定位框固定模板根部,并与楼面支撑系统连成整体,以确保模板就为准确。
井筒模就位时,底部搁置在井预埋的穿墙钢管上,或预埋的18-25mm钢筋支脚,其底部应低于楼面50-100mm,并紧贴下层井壁,以防错位及漏浆。
5、在井格构式井架上安装钢顶管,一端顶住模,并与模上的钢管外楞用扣件固定,另一端固定在格构式井架上,模通过穿墙螺栓与外模连接牢固。
(九)、楼梯间模板1、楼梯支模结合结构图和建筑图,注意相邻楼地面的建筑做法,以确定楼梯结构施工标高与位置,并在楼梯模成型后严格按施工大样检查各部位的标高、位置、尺寸。
2、休息平台处,第一步台阶要与下一跑最后一步台阶背向错开不少于40mm,各部向上推,以保证装饰后台阶对齐。
楼梯施工缝留设在梯段跨中1/3处。
3、梯板下龙骨木方间距不大于250mm。
4、设置两排垂直于梯段的顶撑,斜撑间距不大于900mm,顶撑位于楼梯边缘向200mm。
5、设置一道通长钢管与顶撑相连,起稳定斜撑作用。
6、梯段两边无墻时,沿楼梯方向设置两根对拉螺杆加固,间距不大于800mm.7、梯段一侧有墙时,另一侧用可调钢管顶撑,顶撑间距不大于800mm.8、梯板与梯梁接头部分要凿除浮浆和松动混凝土,露出密实混凝土为止并用压力水冲洗。
9、楼梯模板安装需考虑后期初装修时的装修厚度。
10、楼梯拆模板时注意不要撬坏楼梯混凝土边角。
图1、楼梯支撑示意图图2、全封闭式楼梯支模示意图五、模板方案设计原则:1、模板及其支架的结构设计,力求做到结构安全可靠,造价经济合理。
2、选用材料时,力求做到常见通用、可周转利用、便于保养维修。
3、结构造型时,力求做到受力明确,构造措施到位,便于检查验收。
4、模板及模板支架的搭设,必须符合国家相关规标准要求。
结合以上设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,本工程模板采用1830*915*12多层胶合板,木方为50*100和50*80,该支撑架体主要由立杆、横杆、斜杆、可调底托、可调顶托、主龙骨梁、次龙骨梁等组成,其中立杆采用直径为60mm的钢管制成,壁厚为3.2mm,材质为Q345B高强度低合金钢,具有高强度、高承载能力的特点。
