现浇水磨石地面施工工艺
- 格式:docx
- 大小:191.05 KB
- 文档页数:4

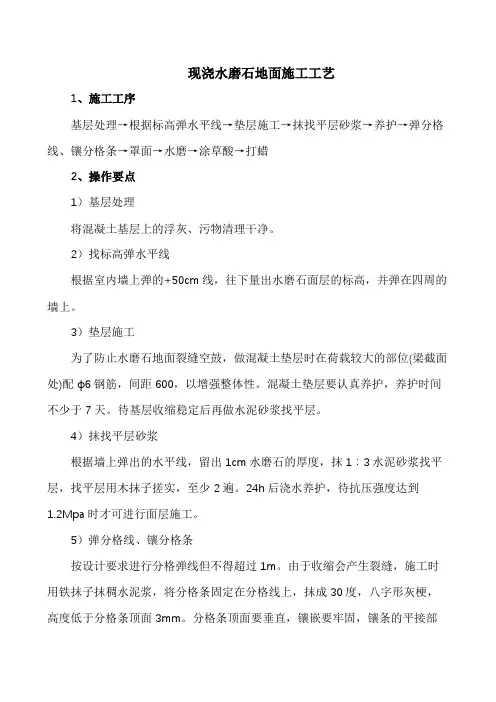

水磨石地面施工(一)工艺流程现浇水磨石的施工工艺流程主要包括:基层找平→做标筋→设置分格线→嵌固分格线→基层湿润→刷水泥素浆→铺设水磨石拌合料→清边拍实→辊筒湿润→铁抹子拍实抹平→养护→水磨(二浆三磨)→抛光→打蜡.(二)施工要点1.基层找平基层找平的方法非常简单,是根据墙面上﹢500mm标高线,向下测出面层的标高,并弹在四周的墙面上,再以此线作为基准,留出10~15mm的面层厚度,抹配合1:3水泥砂浆找平层.找平层的平整度将直接影响水磨石面层的平整度,为保证找平具有合格的平整度,在抹找平层钱应先做标志块,标志块的纵横间距为 1.5m 左右,再以水泥砂浆标志块抹纵横标筋,然后抹1:3水泥砂浆,用刮杠刮平,但表面不要压光,应达到粗糙而平整俄要求。
2.嵌固分格条在抹好水泥砂浆找平层24h后,按照设计要求在找平层上弹(划)线进行分格,分格间距一般以1m以内为宜.选择相应的嵌缝分格条,铜条。
彩色水磨石地面采用玻璃、铜条分格条时,应在嵌条处先抹一条宽20mm的白水泥浆,然后再弹性嵌条。
嵌条时先用靠尺板,用素水泥浆在分格条另一侧根部抹成八字形灰埂固定,起掉靠板尺后再另一侧抹水泥浆。
水磨石分格条的嵌固是一项十分重要的工作,应特别注意水泥浆的粘贴高度和水平方向角度,灰埂的高度应比分格条顶面的高度低3mm。
水平方向角度以30°为宜.分格条纵横交叉处应各留出30mm的空隙,以确保铺设水泥石粒浆时使石粒在分格条十字交叉处分布饱满。
如果嵌固灰埂不当,磨光后将会沿分格条出现一条明显的水泥斑带,俗称为“秃斑:,严重影响水磨石的装饰效果。
分格条的接头不应出现错位,交点应当比较平直,侧面不得弯曲。
在常温情况下嵌固12h后开始浇水养护,养护时间一般为2~3d,此间不得进行其他工序的施工。
3.基层刷水泥素浆先用清水将找平层洒水进行湿润,待表面无明显积水时,涂刷与面层颜色一致、水灰比为0。
40~0.50的水泥浆结合层,为增加其与找平层的黏结强度,可在水泥浆内掺加适量的胶黏剂。

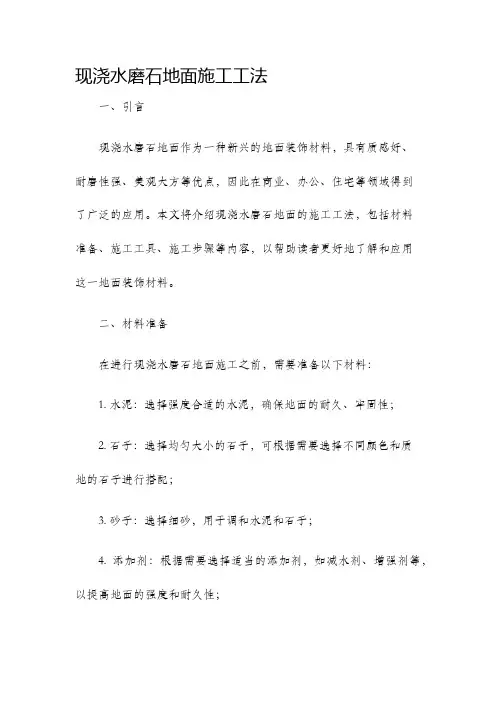

现浇水磨石地面施工工法
一、引言
现浇水磨石地面作为一种新兴的地面装饰材料,具有质感好、
耐磨性强、美观大方等优点,因此在商业、办公、住宅等领域得到
了广泛的应用。
本文将介绍现浇水磨石地面的施工工法,包括材料
准备、施工工具、施工步骤等内容,以帮助读者更好地了解和应用
这一地面装饰材料。
二、材料准备
在进行现浇水磨石地面施工之前,需要准备以下材料:
1. 水泥:选择强度合适的水泥,确保地面的耐久、牢固性;
2. 石子:选择均匀大小的石子,可根据需要选择不同颜色和质
地的石子进行搭配;
3. 砂子:选择细砂,用于调和水泥和石子;
4. 添加剂:根据需要选择适当的添加剂,如减水剂、增强剂等,以提高地面的强度和耐久性;
5. 固化剂:用于加速水泥固化的固化剂。
三、施工工具
进行现浇水磨石地面施工需要准备以下工具:
1. 打地机:用于对地面进行打磨和抛光,使地面光滑均匀;
2. 喷涂机:用于喷涂固化剂,使地面固化更加均匀;
3. 平板车:用于将材料运输至施工地点;
4. 手工工具:如铁锹、刷子等,用于施工细节处理。
四、施工步骤
现浇水磨石地面的施工通常分为以下步骤:
1. 地面处理:首先清理施工地面,确保地面平整、无杂物,并
进行必要的修补和处理。
如果地面有明显凹陷或裂缝,需要进行修补,以确保施工质量。
2. 水泥砂浆施工:将水泥、砂子和适量的水混合均匀,浇筑在
地面上,用铁锹或批刀将水泥砂浆按照一定的厚度铺平,形成基层。

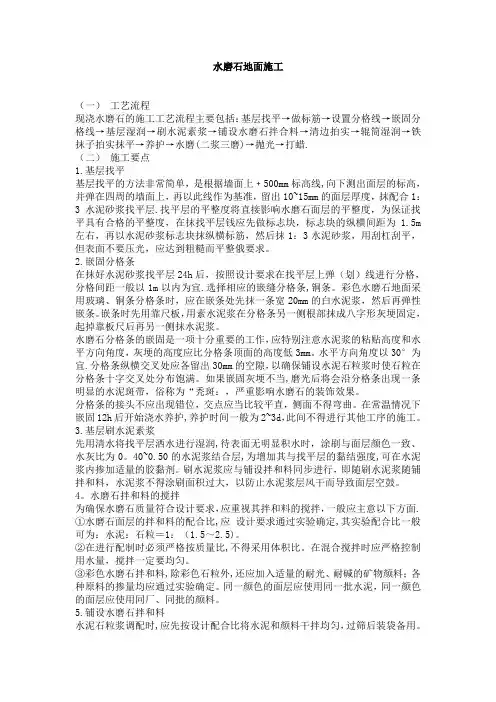

现浇水磨石地面施工工艺1、施工工序基层处理→根据标高弹水平线→垫层施工→抹找平层砂浆→养护→弹分格线、镶分格条→罩面→水磨→涂草酸→打蜡2、操作要点1)基层处理将混凝土基层上的浮灰、污物清理干净。
2)找标高弹水平线根据室内墙上弹的+50cm线,往下量出水磨石面层的标高,并弹在四周的墙上。
3)垫层施工为了防止水磨石地面裂缝空鼓,做混凝土垫层时在荷载较大的部位(梁截面处)配ф6钢筋,间距600,以增强整体性。
混凝土垫层要认真养护,养护时间不少于7天。
待基层收缩稳定后再做水泥砂浆找平层。
4)抹找平层砂浆根据墙上弹出的水平线,留出1cm水磨石的厚度,抹1∶3水泥砂浆找平层,找平层用木抹子搓实,至少2遍。
24h后浇水养护,待抗压强度达到1.2Mpa时才可进行面层施工。
5)弹分格线、镶分格条按设计要求进行分格弹线但不得超过1m。
由于收缩会产生裂缝,施工时用铁抹子抹稠水泥浆,将分格条固定在分格线上,抹成30度,八字形灰梗,高度低于分格条顶面3mm。
分格条顶面要垂直,镶嵌要牢固,镶条的平接部分接头要严密,侧面不弯曲。
灰梗带麻面,凝结硬化的灰梗要浇水养护3d。
在距分格条十字交点40mm处不抹水泥浆,以便拌合料填塞密实(见下图)。
洞口处的分格条需设在洞口的两边。
6)罩面水泥石渣罩面前,将镶条分格内的浮砂清理干净,并刷1遍与面层颜色相同水灰比为0.4—0.5的水泥砂浆做结合层,随刷随铺。
同一房间的色粉和水泥使用同一批材料,一次拌和,石渣要清洗干净,以保持色泽一致,并留取部分干灰作为修补用。
水泥石渣计量必须准确。
先将水泥与颜料干拌过筛,再掺入石渣搅拌均匀,然后加水搅拌。
水泥石渣的稠度应适宜,拌和前预留20%石子作为撒面用。
为避免水磨石开裂,宜采用大粒径石渣。
水泥石渣拌和均匀,铺在结合层上高出镶条1—2mm,罩面完毕后,在面层均匀地撒一层石子,然后用钢抹子由镶条向中间将石子拍入水泥石渣浆中并拍实压平,边压边补石子,压至表面出浆后再用钢抹子抹平。

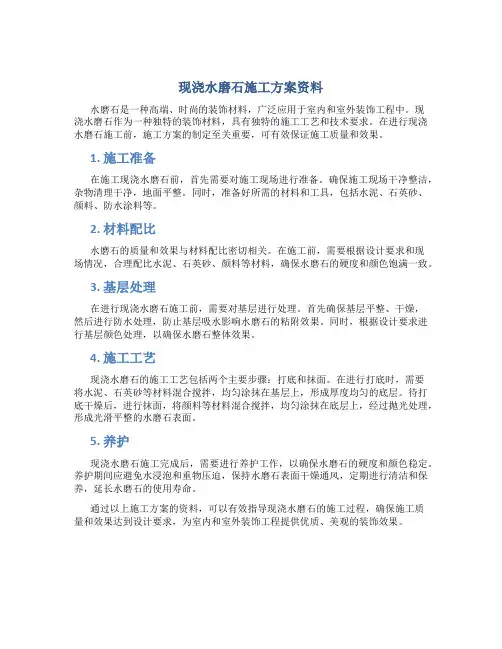

现浇水磨石施工方案资料水磨石是一种高端、时尚的装饰材料,广泛应用于室内和室外装饰工程中。
现浇水磨石作为一种独特的装饰材料,具有独特的施工工艺和技术要求。
在进行现浇水磨石施工前,施工方案的制定至关重要,可有效保证施工质量和效果。
1. 施工准备在施工现浇水磨石前,首先需要对施工现场进行准备。
确保施工现场干净整洁,杂物清理干净,地面平整。
同时,准备好所需的材料和工具,包括水泥、石英砂、颜料、防水涂料等。
2. 材料配比水磨石的质量和效果与材料配比密切相关。
在施工前,需要根据设计要求和现场情况,合理配比水泥、石英砂、颜料等材料,确保水磨石的硬度和颜色饱满一致。
3. 基层处理在进行现浇水磨石施工前,需要对基层进行处理。
首先确保基层平整、干燥,然后进行防水处理,防止基层吸水影响水磨石的粘附效果。
同时,根据设计要求进行基层颜色处理,以确保水磨石整体效果。
4. 施工工艺现浇水磨石的施工工艺包括两个主要步骤:打底和抹面。
在进行打底时,需要将水泥、石英砂等材料混合搅拌,均匀涂抹在基层上,形成厚度均匀的底层。
待打底干燥后,进行抹面,将颜料等材料混合搅拌,均匀涂抹在底层上,经过抛光处理,形成光滑平整的水磨石表面。
5. 养护现浇水磨石施工完成后,需要进行养护工作,以确保水磨石的硬度和颜色稳定。
养护期间应避免水浸泡和重物压迫,保持水磨石表面干燥通风,定期进行清洁和保养,延长水磨石的使用寿命。
通过以上施工方案的资料,可以有效指导现浇水磨石的施工过程,确保施工质量和效果达到设计要求,为室内和室外装饰工程提供优质、美观的装饰效果。

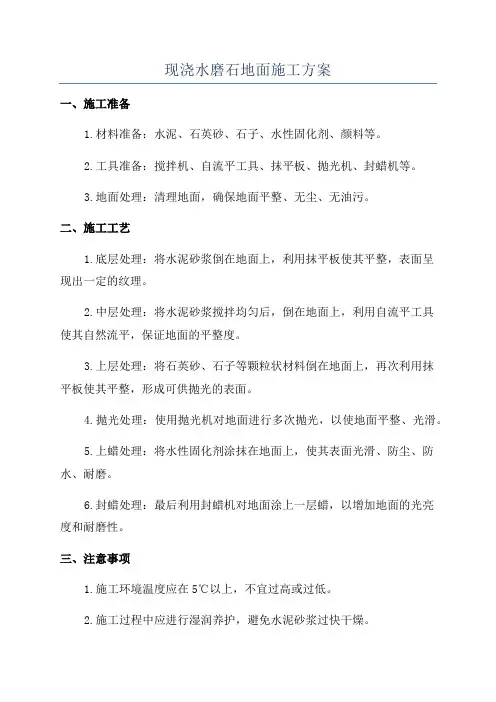

现浇水磨石地面施工方案
一、施工准备
1.材料准备:水泥、石英砂、石子、水性固化剂、颜料等。
2.工具准备:搅拌机、自流平工具、抹平板、抛光机、封蜡机等。
3.地面处理:清理地面,确保地面平整、无尘、无油污。
二、施工工艺
1.底层处理:将水泥砂浆倒在地面上,利用抹平板使其平整,表面呈
现出一定的纹理。
2.中层处理:将水泥砂浆搅拌均匀后,倒在地面上,利用自流平工具
使其自然流平,保证地面的平整度。
3.上层处理:将石英砂、石子等颗粒状材料倒在地面上,再次利用抹
平板使其平整,形成可供抛光的表面。
4.抛光处理:使用抛光机对地面进行多次抛光,以使地面平整、光滑。
5.上蜡处理:将水性固化剂涂抹在地面上,使其表面光滑、防尘、防水、耐磨。
6.封蜡处理:最后利用封蜡机对地面涂上一层蜡,以增加地面的光亮
度和耐磨性。
三、注意事项
1.施工环境温度应在5℃以上,不宜过高或过低。
2.施工过程中应进行湿润养护,避免水泥砂浆过快干燥。
3.施工前应进行好防护措施,以免污染其他场所。
4.施工完毕后应进行严格的环境保护,及时清理施工现场垃圾。
5.施工过程中应注意安全,避免发生意外事故。
现浇水磨石地面具有高强度、高硬度、耐磨、耐腐蚀等优点,经久耐用,在商业和办公场所有着广泛的应用。
通过本文的施工方案介绍,相信读者对现浇水磨石地面的施工过程有了更加深入的了解,能够在实际工作中有效地操作和施工。

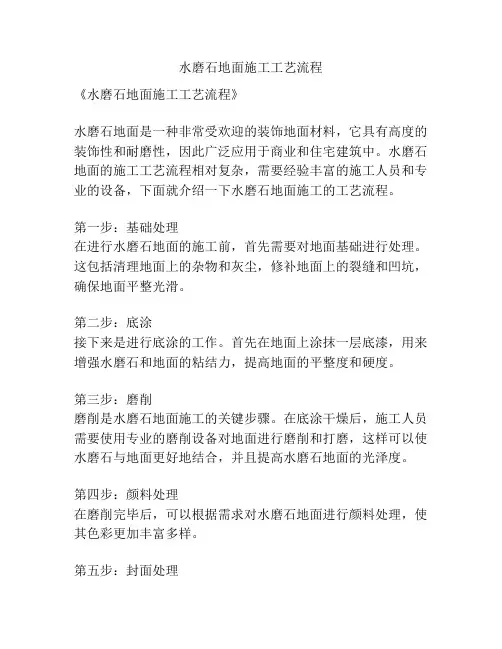

水磨石地面施工工艺流程
《水磨石地面施工工艺流程》
水磨石地面是一种非常受欢迎的装饰地面材料,它具有高度的装饰性和耐磨性,因此广泛应用于商业和住宅建筑中。
水磨石地面的施工工艺流程相对复杂,需要经验丰富的施工人员和专业的设备,下面就介绍一下水磨石地面施工的工艺流程。
第一步:基础处理
在进行水磨石地面的施工前,首先需要对地面基础进行处理。
这包括清理地面上的杂物和灰尘,修补地面上的裂缝和凹坑,确保地面平整光滑。
第二步:底涂
接下来是进行底涂的工作。
首先在地面上涂抹一层底漆,用来增强水磨石和地面的粘结力,提高地面的平整度和硬度。
第三步:磨削
磨削是水磨石地面施工的关键步骤。
在底涂干燥后,施工人员需要使用专业的磨削设备对地面进行磨削和打磨,这样可以使水磨石与地面更好地结合,并且提高水磨石地面的光泽度。
第四步:颜料处理
在磨削完毕后,可以根据需求对水磨石地面进行颜料处理,使其色彩更加丰富多样。
第五步:封面处理
最后一步是对水磨石地面进行封面处理。
施工人员需使用专业的封面剂对地面进行封面处理,增加地面的抗污性和耐磨性。
通过以上工艺流程,水磨石地面可以呈现出高雅的装饰效果,同时具有良好的耐磨性和易清洁性。
但需要注意的是,水磨石地面施工需要由经验丰富的施工人员来完成,同时还需要使用专业的设备和材料,以确保施工质量和使用效果。

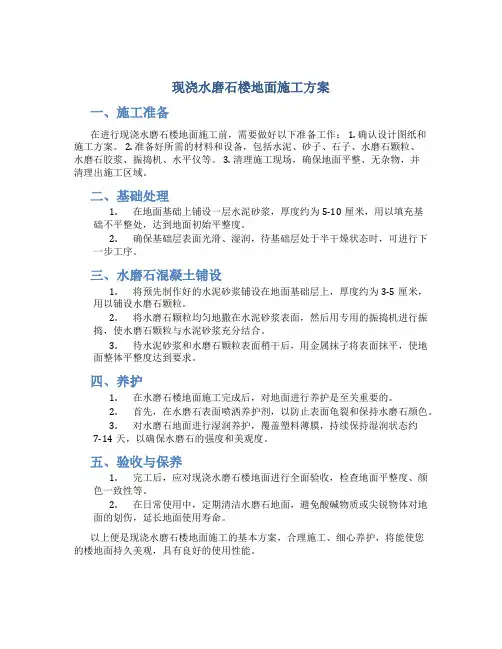

现浇水磨石楼地面施工方案
一、施工准备
在进行现浇水磨石楼地面施工前,需要做好以下准备工作: 1. 确认设计图纸和
施工方案。
2. 准备好所需的材料和设备,包括水泥、砂子、石子、水磨石颗粒、
水磨石胶浆、振捣机、水平仪等。
3. 清理施工现场,确保地面平整、无杂物,并
清理出施工区域。
二、基础处理
1.在地面基础上铺设一层水泥砂浆,厚度约为5-10厘米,用以填充基
础不平整处,达到地面初始平整度。
2.确保基础层表面光滑、湿润,待基础层处于半干燥状态时,可进行下
一步工序。
三、水磨石混凝土铺设
1.将预先制作好的水泥砂浆铺设在地面基础层上,厚度约为3-5厘米,
用以铺设水磨石颗粒。
2.将水磨石颗粒均匀地撒在水泥砂浆表面,然后用专用的振捣机进行振
捣,使水磨石颗粒与水泥砂浆充分结合。
3.待水泥砂浆和水磨石颗粒表面稍干后,用金属抹子将表面抹平,使地
面整体平整度达到要求。
四、养护
1.在水磨石楼地面施工完成后,对地面进行养护是至关重要的。
2.首先,在水磨石表面喷洒养护剂,以防止表面龟裂和保持水磨石颜色。
3.对水磨石地面进行湿润养护,覆盖塑料薄膜,持续保持湿润状态约
7-14天,以确保水磨石的强度和美观度。
五、验收与保养
1.完工后,应对现浇水磨石楼地面进行全面验收,检查地面平整度、颜
色一致性等。
2.在日常使用中,定期清洁水磨石地面,避免酸碱物质或尖锐物体对地
面的划伤,延长地面使用寿命。
以上便是现浇水磨石楼地面施工的基本方案,合理施工、细心养护,将能使您
的楼地面持久美观,具有良好的使用性能。

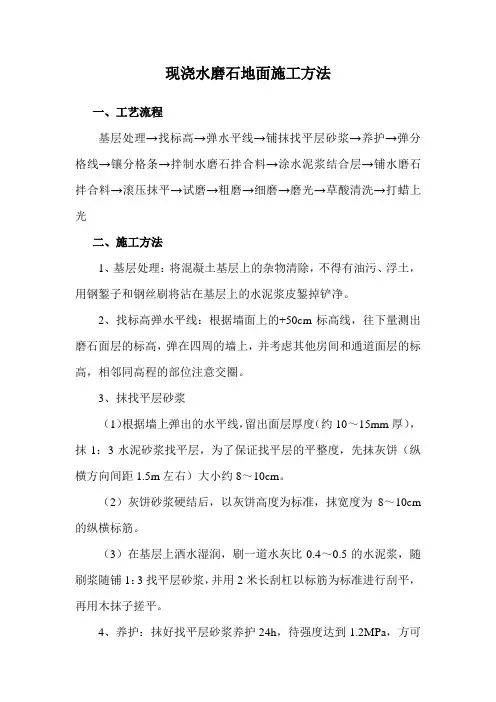

现浇水磨石地面施工方法一、工艺流程基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂水泥浆结合层→铺水磨石拌合料→滚压抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光二、施工方法1、基层处理:将混凝土基层上的杂物清除,不得有油污、浮土,用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。
2、找标高弹水平线:根据墙面上的+50cm标高线,往下量测出磨石面层的标高,弹在四周的墙上,并考虑其他房间和通道面层的标高,相邻同高程的部位注意交圈。
3、抹找平层砂浆(1)根据墙上弹出的水平线,留出面层厚度(约10~15mm厚),抹1:3水泥砂浆找平层,为了保证找平层的平整度,先抹灰饼(纵横方向间距1.5m左右)大小约8~10cm。
(2)灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为8~10cm 的纵横标筋。
(3)在基层上洒水湿润,刷一道水灰比0.4~0.5的水泥浆,随刷浆随铺1:3找平层砂浆,并用2米长刮杠以标筋为标准进行刮平,再用木抹子搓平。
4、养护:抹好找平层砂浆养护24h,待强度达到1.2MPa,方可进行下道工序施工。
5、弹分格线:根据设计预设的分格尺寸。
在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线,如果设计有图案要求时,应按设计要求弹出清晰的线条。
6、镶分格条:(1)用小铁抹子抹稠水泥浆,将分格条固定在分格线上,抹成30八字形(图01),高度应低于分格条顶4~6mm,分格条必须平直通顺,牢固,接头紧密,不得有缝隙,作为铺设面层的标志,粘贴分格条时,在分格条十字交叉接头处,距点40~50mm内不抹水泥浆,为了使拌合料填塞饱满。
(2)采用铜条时,应预先在两端头下部1/3处打眼,穿入22号铁丝,锚固于下口八字水泥浆内,镶条后12h后开始浇水养护,最少2d,在此期间,房间应封闭,禁止各工序进行作业。
7、拌制水磨石拌合料(1)拌合料的体积比例采用1:2~1:2.5(水泥:石粒),要求计量准确,拌合均匀。

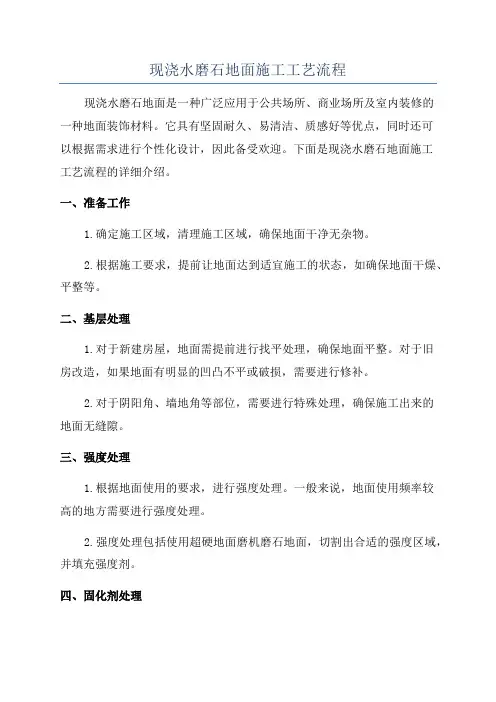

现浇水磨石地面施工工艺流程现浇水磨石地面是一种广泛应用于公共场所、商业场所及室内装修的一种地面装饰材料。
它具有坚固耐久、易清洁、质感好等优点,同时还可以根据需求进行个性化设计,因此备受欢迎。
下面是现浇水磨石地面施工工艺流程的详细介绍。
一、准备工作1.确定施工区域,清理施工区域,确保地面干净无杂物。
2.根据施工要求,提前让地面达到适宜施工的状态,如确保地面干燥、平整等。
二、基层处理1.对于新建房屋,地面需提前进行找平处理,确保地面平整。
对于旧房改造,如果地面有明显的凹凸不平或破损,需要进行修补。
2.对于阴阳角、墙地角等部位,需要进行特殊处理,确保施工出来的地面无缝隙。
三、强度处理1.根据地面使用的要求,进行强度处理。
一般来说,地面使用频率较高的地方需要进行强度处理。
2.强度处理包括使用超硬地面磨机磨石地面,切割出合适的强度区域,并填充强度剂。
四、固化剂处理1.在施工前后,需要使用固化剂对地面进行处理,以提高地面的硬度、耐磨性和抗冲击性。
同时,固化剂还可以防止水渗透,延长地面使用寿命。
2.固化剂的施工需要根据厂家要求进行,确保涂布均匀,不要漏涂或太厚。
五、砂浆配制1.根据设计要求,选择适合的水泥和骨料进行配制砂浆。
2.可根据需要加入颜料,以获得预期的颜色。
六、挂水1.在配制好的砂浆上均匀地喷洒水,以提高砂浆的流动性。
2.注意不要挤压砂浆,防止砂浆扩散。
七、浇筑砂浆1.根据地面的实际情况,选择合适的浇筑方法,如自流平或人工批刮。
2.浇筑时要注意砂浆厚度的控制,以及避免砂浆流出施工区域。
八、抹平整1.在浇筑砂浆后,用抹光工具对整个地面进行抹平整处理,确保地面的平整度。
2.抹平整时要注意力度的控制,避免出现磨痕。
九、磨光处理1.在砂浆初凝后,使用专业的水磨石机对地面进行磨光处理。
2.磨光处理时要注意按照施工要求进行,逐渐磨去砂浆表面的浮渣,使表面逐渐平整、光滑。
十、打蜡处理1.在磨光后,使用专业的地面打蜡机对地面进行打蜡处理。

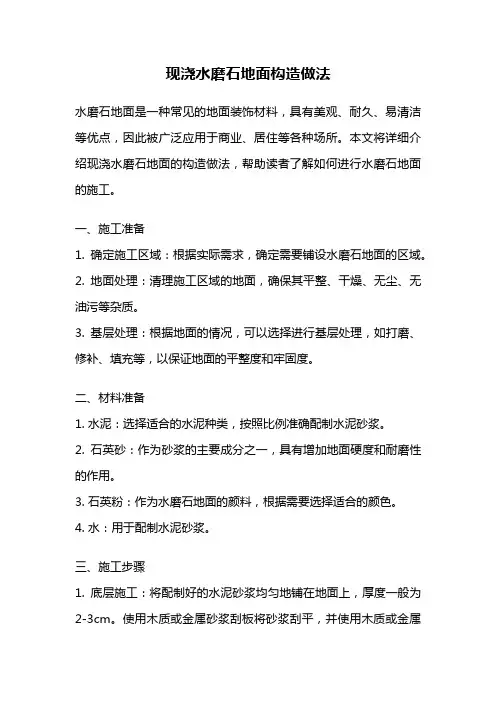

现浇水磨石地面构造做法水磨石地面是一种常见的地面装饰材料,具有美观、耐久、易清洁等优点,因此被广泛应用于商业、居住等各种场所。
本文将详细介绍现浇水磨石地面的构造做法,帮助读者了解如何进行水磨石地面的施工。
一、施工准备1. 确定施工区域:根据实际需求,确定需要铺设水磨石地面的区域。
2. 地面处理:清理施工区域的地面,确保其平整、干燥、无尘、无油污等杂质。
3. 基层处理:根据地面的情况,可以选择进行基层处理,如打磨、修补、填充等,以保证地面的平整度和牢固度。
二、材料准备1. 水泥:选择适合的水泥种类,按照比例准确配制水泥砂浆。
2. 石英砂:作为砂浆的主要成分之一,具有增加地面硬度和耐磨性的作用。
3. 石英粉:作为水磨石地面的颜料,根据需要选择适合的颜色。
4. 水:用于配制水泥砂浆。
三、施工步骤1. 底层施工:将配制好的水泥砂浆均匀地铺在地面上,厚度一般为2-3cm。
使用木质或金属砂浆刮板将砂浆刮平,并使用木质或金属拍子将砂浆压实,确保底层牢固平整。
2. 中层施工:待底层水泥砂浆初凝后,将配制好的水泥砂浆与石英砂按照一定比例混合,均匀地铺在底层砂浆表面,厚度一般为1-2cm。
同样使用刮板和拍子将砂浆刮平、压实,确保中层平整。
3. 表层施工:待中层水泥砂浆初凝后,将配制好的水泥砂浆与石英粉按照一定比例混合,均匀地铺在中层砂浆表面,厚度一般为0.5-1cm。
同样使用刮板和拍子将砂浆刮平、压实,确保表层平整。
4. 打磨处理:待水泥砂浆凝固后,使用打磨机和打磨石对水磨石地面进行打磨处理,使其表面光滑细腻。
打磨时应注意均匀施力,避免过度打磨导致地面厚度不均匀。
5. 封固处理:打磨后,对水磨石地面进行封固处理,可以选择使用专用的地面封固剂。
封固剂可以提升水磨石地面的硬度和耐磨性,延长使用寿命。
6. 养护阶段:施工完成后,需进行养护阶段,保持地面的湿润,避免干燥过快导致开裂。
一般养护时间为7-14天,期间需定期进行湿润保养。

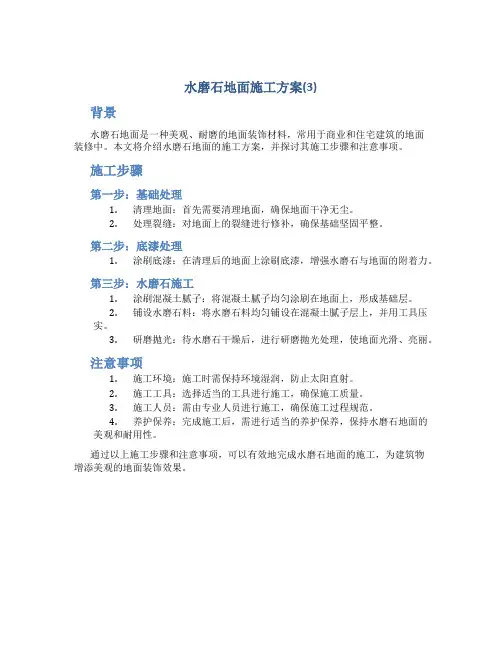

水磨石地面施工方案(3)
背景
水磨石地面是一种美观、耐磨的地面装饰材料,常用于商业和住宅建筑的地面
装修中。
本文将介绍水磨石地面的施工方案,并探讨其施工步骤和注意事项。
施工步骤
第一步:基础处理
1.清理地面:首先需要清理地面,确保地面干净无尘。
2.处理裂缝:对地面上的裂缝进行修补,确保基础坚固平整。
第二步:底漆处理
1.涂刷底漆:在清理后的地面上涂刷底漆,增强水磨石与地面的附着力。
第三步:水磨石施工
1.涂刷混凝土腻子:将混凝土腻子均匀涂刷在地面上,形成基础层。
2.铺设水磨石料:将水磨石料均匀铺设在混凝土腻子层上,并用工具压
实。
3.研磨抛光:待水磨石干燥后,进行研磨抛光处理,使地面光滑、亮丽。
注意事项
1.施工环境:施工时需保持环境湿润,防止太阳直射。
2.施工工具:选择适当的工具进行施工,确保施工质量。
3.施工人员:需由专业人员进行施工,确保施工过程规范。
4.养护保养:完成施工后,需进行适当的养护保养,保持水磨石地面的
美观和耐用性。
通过以上施工步骤和注意事项,可以有效地完成水磨石地面的施工,为建筑物
增添美观的地面装饰效果。
现浇水磨石地面施工工法引言:现浇水磨石地面施工工法是一种常见的地面装饰方式,具有美观、耐磨、易清洁的特点,在商业、住宅和公共场所广泛应用。
本文将介绍现浇水磨石地面施工的步骤、材料和技巧,以便读者了解并掌握该工法。
一、施工准备1.1 安全准备在进行现浇水磨石地面施工前,必须确保施工现场的安全。
所有施工人员应穿戴安全帽、防滑鞋等个人防护装备,以避免人员意外伤害。
1.2 现场准备施工前应对施工现场进行准备,确保地面平整、干燥、无杂物。
需要清理地面上的灰尘、油渍和胶黏物,以保证施工的质量。
二、材料准备2.1 水泥水泥是现浇水磨石地面施工中不可或缺的材料,选择质量好、粒度细的水泥,以保证地面的强度和耐久性。
2.2 砂浆砂浆是现浇水磨石地面的填充材料,用于填平地面上的不平整处。
选择适合地面装饰的砂浆,并按要求进行配比。
2.3 石英砂石英砂是现浇水磨石地面的主要成分之一,可影响地面的颜色和硬度。
根据设计要求选择合适颜色和粒度的石英砂。
2.4 颜料颜料用于调配水泥砂浆的颜色,根据装饰要求选择适当的颜料,并进行充分搅拌,以确保颜色的均匀分布。
三、施工步骤3.1 基础处理在进行现浇水磨石地面施工前,必须对基础进行处理。
首先清理基础上的灰尘和杂物,然后进行必要的修补,如填补裂缝和坑洞。
3.2 拉线定位根据设计要求,用拉线在地面上进行定位,确保施工的准确性和一致性。
拉线的方式可以根据具体情况选择。
3.3 做模板根据设计要求和定位线,在地面上搭建合适的模板,用于浇筑水泥砂浆。
模板的材料可以选择木板或者钢模板,确保模板的稳定和水平。
3.4 浇筑水泥砂浆在模板内浇筑水泥砂浆,根据设计要求和厚度控制浇筑的厚度。
使用振动器对水泥砂浆进行振动,以排除气泡和提高地面的致密性。
3.5 整平和养护浇筑水泥砂浆后,使用刮板和抹平工具对地面进行整平,保证地面的平整度。
然后进行养护,覆盖湿布或保温材料,防止水分的过早蒸发。
四、施工注意事项4.1 施工温度现浇水磨石地面施工应避免在高温或低温的环境下进行,温度会影响水泥的凝结和施工质量。
现浇水磨石地面施工方法施工前一天将垫层浇水润透。
施工时浇水泥浆并扫匀,低凹处先将积水扫除干净。
根据墙上+50cm线,先由四周拉线做灰饼,用干硬性砂浆冲筋,冲筋距离控制在1.0~2.0m之间。
底子灰配合比为1∶3干硬性水泥砂浆,地面冲筋后,跟着装挡。
底子灰完成后常温浇水养护2~3天,低温或冬季施工不浇水养护约3~5天。
镶分格条按设计要求,分格间距控制在0.5~1m,镶条12小时后,浇水养护两天,并加以保护,以免碰坏。
地面石子浆配比为1∶2.5(水泥∶石子)。
先把地面水清扫干净,薄撒一层同标号同色的水泥浆并扫匀,随即将搅好的石子浆装档,用铁抹子将石子浆由中间向四角推送压实抹平,罩面高度高出玻璃条1~2mm。
找平后的石子浆表面,再均匀满撒一层石子,随即用石滚子或铁滚子横竖碾压,至出浆均匀为止,2小时后再横竖压一遍,并用铁抹子将压出的浆抹平。
罩面后于次日进行浇水养护,常温时养护2~4天,低温及冬期施工养护6天以上。
磨石机开机后,先进行试磨,以石子不松动为准,经检查合格后,再正式开磨。
用粒度为60~80号粗砂轮磨头遍,头遍磨完达到石子磨透、磨平,均匀无花纹道,分格条全部露出,清水洗刷干净,经检查合格后擦素浆。
次日继续浇水养护,常温养护2-3天,低温及冬期施工养护5天以上。
用粒度120~180号砂轮磨第二遍,磨面方法同头遍,再第二次擦素浆,并同样进行养护。
用粒度180~240 号砂轮磨第三遍,边角用手磨找齐,并用油石出光。
经细油石出光的地面,用清水冲干净后,即撒草酸粉洒水,用油石进行酸洗,酸洗后的地面经晾干表面发白后,用干布将表面擦干净。
用碎布或干净的麻丝沾稀粥状的白蜡涂在地面上,然后用打蜡磨光机打出光泽。
用上述同样方法,人工涂第二遍蜡,并磨光打亮,保证达到地面光亮、整洁、颜色一致。
现浇水磨石地面施工工艺1)工艺流程现浇水磨石地面工艺流程为:基层处理--浇水润湿--拌制底灰-- 冲筋及踢脚板找规矩—铺抹底灰—底灰层养护—镶分格条—拌制石灰渣—铺抹石灰渣层—养护—磨光酸洗—打蜡2)施工工艺(1)基层处理检查基层的平整度和标高,对凸出处进行处理,落地灰、杂物和油污等应清除干净。
(2)浇水润湿地面抹灰前一天,将基层浇水润湿。
(3)拌制底子灰底子灰配合比:地面为1:3干硬性水泥砂浆,踢脚板为1:3塑性水泥砂浆。
要求配合比准确,拌合均匀。
(4)冲筋及踢脚板找规矩根据墙上+50cm的水平线确定地面标高,留出面层厚度,沿墙边拉线做灰饼,并用于干硬性砂浆冲筋,冲筋间距一般为。
有地漏的地面按设计要求找坡,一般沿排水方向的泛水坡度为%-1%。
根据墙面抹灰厚度,在阴阳角处套方、量尺、拉线确定踢脚板的厚度及高度,按底层抹灰的厚度冲筋,间距一般为。
(5)底灰铺抹在装灰前基层刷1:的水泥素浆。
A、按底灰的标高冲筋后,跟着装档,先用铁抹子将灰摊平拍实,用2m的刮杠刮平,随即用木抹子搓平,用2m的靠尺检查底灰表面的平整度。
B、铁脚板冲筋后,分2次装档,第1次用铁抹子将灰压实一薄层,第2次与筋面铺平,压实刮平,用木抹子搓成麻面并划毛。
(6)底层灰养护底层灰抹完后,于次日浇水养护,视气温情况,确定养护时间及浇水程度,常温一般要充分浇水养护2d。
(7)镶分格条A、按设计要求进行风格弹线。
在已经做好的底灰表面上,一般以间距1m左右进行分格弹线,有镶边要求的应留出镶边量。
B、美术水磨石地面采用玻璃条时,在排好分格尺寸后,镶条处先抹一条宽50mm的彩色面层的水泥砂浆带,再弹线镶玻璃条。
C、玻璃条和铜条均为10mm高,镶条时先将平口板尺寸按分格线的位置靠直,将玻璃条或铜条就位贴紧板尺,用铁抹子在分格条底口,抹素水泥浆八字角,八字角抹灰高度为5mm,底角抹灰宽度10mm。
拆去板尺再抹另一侧八字角,两边抹完八字角后,用毛刷蘸水轻刷1遍。
现浇水磨石地面施工步骤
水磨石地面在建筑装饰中具有广泛的应用,它的美观和耐用性受到人们的喜爱。
下面是现浇水磨石地面的施工步骤:
1. 准备工作:准备工作:
- 清理施工区域,确保地面平整干净;
- 检查地面强度和稳定性,必要时进行修复;
- 根据设计要求,确定水磨石地面的颜色和花纹。
2. 底层处理:底层处理:
- 在地面上铺设一层底漆,增加地面粘附性;
- 使用水泥浆均匀地将地面浇满,使其与底层牢固粘合。
3. 水磨石浆料制备:水磨石浆料制备:
- 根据使用的水磨石浆料种类和比例,将水磨石粉料与所需的颜色和添加剂混合;
- 搅拌均匀,确保浆料质地细腻。
4. 施工流程:施工流程:
- 将水磨石浆料均匀铺在地面上,使用橡胶刮刀将其平整;
- 钢托板平整和压实地面,确保水磨石浆料厚度均匀;
- 使用橡胶刮刀修整边缘,使其光滑整齐;
- 等待水磨石水泥干燥定型。
5. 研磨和抛光:研磨和抛光:
- 使用研磨机械对水磨石地面进行粗磨,去除表面不平整;
- 进行细磨,以获得光滑且一致的表面;
- 使用聚氨酯保护剂对水磨石地面进行抛光,增加光泽度。
6. 清洁和保养:清洁和保养:
- 清理施工过程中产生的废料和垃圾;
- 使用适当的清洁剂和工具进行定期清洁;
- 避免重物碰撞和尖锐物品划伤。
以上就是现浇水磨石地面施工的基本步骤。
在施工过程中,应注意工人的安全,严格按照相关规范和要求进行操作,确保施工质量和效果。
现浇水磨石地面施工技术交底一、项目概述现浇水磨石地面是一种高质量的地面装饰材料,具有美观、耐磨、易清洁等特点,适用于商业、公共建筑等多个场所。
本文档对现浇水磨石地面施工技术进行详细交底,以确保工程的顺利进行。
二、施工准备工作1. 材料准备根据项目需求,准备好适量的水泥、磨料、颜料等材料,并保证其质量符合规定标准。
2. 设备准备确保施工中使用的设备如摊铺机、打磨机、平整机等都处于良好工作状态。
3. 地面基础处理检查地面基础是否平整、坚固,如有不平整或松散部分,应进行修复和加固。
三、施工工艺流程1. 调配水泥磨石砂浆按照一定比例将水泥、磨石砂浆、颜料等材料混合均匀,确保浆料质地均匀细腻。
2. 摊铺砂浆将调配好的砂浆均匀地铺在地面基础上,使用专用的摊铺机进行摊铺,保证整体厚度均匀。
3. 砂浆初凝处理砂浆摊铺完成后,进行初凝处理。
可使用水刷或喷雾器将水轻轻喷洒在地面上,使其保持湿润状态,防止过早干燥。
4. 打磨处理砂浆初凝后,使用打磨机对地面进行打磨处理,保证地面光滑平整。
根据需求可以进行多次打磨,直至达到理想的效果。
5. 水磨处理打磨完毕后,使用水进行水磨处理,将地面清洁干净,并去除打磨时产生的尘土和杂质。
6. 防滑处理(可选)根据需要,可在施工完成后对地面进行防滑处理,以增加地面的安全性。
四、质量控制要点1. 材料质量把控严格按照相关标准进行材料选用和施工配比,确保砂浆配比准确,材料质量稳定。
2. 环境控制施工过程中,保持施工现场的适宜环境温度和湿度,避免因环境影响导致施工质量不稳定。
3. 施工工艺控制根据现浇水磨石地面的施工工艺要求,严格按照流程进行施工,确保每一步工艺的顺利进行。
4. 施工现场管理做好工地现场卫生整洁工作,及时清理施工过程中产生的垃圾和废弃材料。
五、安全措施1. 工人必须穿戴好安全帽、安全鞋等个人防护用品,严禁离开施工台面或站立在高处。
2. 施工现场必须设置明显的安全警示标志,禁止非工作人员靠近。
现浇水磨石地面施工方案及技术措施一、施工方案1.材料准备:水泥、细石子、颜料、固化剂、脱模剂、石英砂等。
2.基础处理:将地面清理干净,清除尘土和杂物。
若地面不平整,需要进行找平处理。
3.界面处理:用浸透式固化剂涂刷在地面上,增强地面的密实度和附着力。
4.脱模剂处理:在地面上涂刷一层脱模剂,以防止水泥与模板粘连。
5.模板安装:根据设计要求,安装模板。
模板一般采用钢模、木模或塑料模板。
6.施工混凝土:将水泥、细石子和适量的水混合均匀,调配成磨石地面专用的水泥砂浆。
7.石英砂撒布:在混凝土表面浇筑完成后,撒布适量石英砂,增加地面的耐磨度。
8.打磨和抛光:待混凝土完全干燥后,使用机械设备对地面进行打磨和抛光,使其表面光滑。
9.颜料处理:根据设计要求,将适量的颜料加入水泥砂浆中,进行固化。
10.施工保护:用厚塑料布覆盖在地面上,保护地面免受污染或损坏。
二、技术措施1.水泥砂浆配比:根据施工现场的具体情况,合理调整水泥、砂子和水的配比,以保证地面的强度和光滑度。
2.施工温度控制:水泥砂浆在施工过程中,要注意控制施工环境的温度,避免在较高温度下进行施工,以防止水泥过快干燥,影响地面的品质。
3.施工时间控制:水泥砂浆浇筑后,要合理控制施工时间,使其充分凝固,以保证地面的硬度和强度。
4.打磨和抛光技术:打磨和抛光过程中,要注意机械设备的选择,保证打磨头的充分接触地面,并注意施工速度和施工压力的控制,以达到理想的光滑效果。
5.颜料使用:颜料的使用应根据设计要求,合理控制其添加量,确保石面颜色均匀一致。
6.保养工作:施工完成后,要进行地面保养,在水泥砂浆完全干燥前,避免液体的浸泡和重物的碰撞,保持地面的干燥和清洁。
总结起来,现浇水磨石地面的施工方案包括材料准备、基础处理、界面处理、脱模剂处理、模板安装、施工混凝土、石英砂撒布、打磨和抛光、颜料处理、施工保护等步骤;技术措施包括施工配比、施工温度控制、施工时间控制、打磨和抛光技术、颜料使用、保养工作等。
冯洼小学教学楼现浇水磨石楼地面施工方案一.施工准备:1.现浇板表面砼结块和浮浆等杂物已全部清除干净2.地面水电管线已安装就位,穿过地面的管洞已进行封堵,且做好闭水实验3.室内墙体已弹好五零控制水平标高线4.各种原材料已进场,且有出厂合格证和复试报告二.材质要求:1.水泥:采用白水泥42.5级2.石粒:采用坚硬可磨的白云石,大理石等岩石加工而成,石粒洁净无杂物,为6-10毫米3.矿物颜料:水泥中掺入的颜料采用耐光,耐碱的矿物颜料,其掺入量宜为水泥用量的3%-6%,或实验确定,同一彩色面层,应使用同厂同批号的颜料4.砼垫层:采用普通硅酸盐水泥32.5级,中粗砂,含泥量不得大于3%,垫层厚度为35毫米三.施工方法:1.工艺流程:基层处理→按标高弹水平控制线→铺抹找平层砂浆→养护→弹分格线→镶铜条→拌制水磨石拌合物→涂水泥浆结合层→铺水磨石拌合料→碾压抹平→试磨→粗磨→细磨→磨光→草酸清理→打蜡上光2.操作工艺:在砂浆摊铺前,应将板表面砼结块浮灰等杂物必须清除干净,不得有油污,浮土,用钢蟹子和钢丝刷将沾在基层上的水泥浆铲净.用水冲刷干净,地面上不得有积水现象,根据弹好的标高控制线,纵横间距1000-1500,抹灰饼,宽8-10,高度按标高线留出面层厚度,灰饼砂浆凝结后,在基层上撒水湿润,刷一道水灰比0.4-0.5的水泥浆结合层,随刷随铺1:3水泥砂浆找平层并用刮杆根据灰饼进行刮平,用木抹进行撮平.待砂浆隔12小时进行养护24小时,待强度达到1.2mpa方可进行弹铜条分格线,应根据甲方要求分隔尺寸,在房间中部弹十字线,计算好周边的宽度,以十字线为准弹分隔线,根据弹好分隔线用调制好素水泥膏,将分隔铜条固定在分隔线上,抹成30度八字形,高度低于分格条顶4-6毫米,分隔条必须平直通顺,接头严密,不得有缝隙,在分格条十字交叉点接头处,距点40-50毫米内不抹水泥浆,为了拌和料填塞饱满,镶条后12小时开始浇水养护,最少两天禁止各工序进行作业.在铺设彩色水磨石拌和物时应将基层清理干净,洒水湿润,涂刷同等级水泥浆结合层,其水灰比宜为0.4-0.5,要刷均匀,要随刷随铺拌和物,拌和物必须搅拌均匀,矿物颜料掺量为水泥3%-5%,在施工前必须进行试验确定,同一颜色水磨石面层应使用同厂,同批颜料,在拌制前水泥与颜料,根据整个面层的需要,一次统一配制,配足,拌和物的体积比例采用1:1.5-1:2.5(水泥:石砾),铺水磨石拌和物料时将搅拌均匀的拌和料先铺分格条边,后铺分格条方框中间,用铁抹子由中向边推进,在分格条两边及交叉处特别注意压实抹平,随抹随用,随时进行平整度检查,如局部过高,应用铁抹子挖去一部分,在将周围的水泥石子拍齐抹平(不得用刮杆刮平)几种颜色的水磨石拌和料,不可同铺设,要先铺深颜色的,后铺浅颜色的,待前一种达到施工允许强度后,再铺后一种.铺设时要随时用滚筒滚压,滚压时用力要均匀,应从横竖两个方向轮换进行,达到表面平整,密实,出浆石粒均匀为止,待石粒浆收水后,用铁抹子将浆抹平压实,如发现石粒不均,应补石粒浆,再用铁抹子拍平,压实.24小时后浇水养护,常温下养护5-7天.3.待表面达到一定强度后,要进行试磨,以不掉石子为准,经检查试磨后方可正式粗磨,第一遍用60-80号粗砂轮磨,边磨边加水,并随抹随用水冲洗检查,用靠尺检查平整度,直至表面磨均匀,分格条和石粒全部露出,检查合格晾干后,用与水磨石表面相同成分的水泥浆,将水磨石表面擦一遍,特别是面层洞眼小孔隙要填实抹平,缺落石子应补齐,浇水养护2-3天,第二遍用120-180号金刚石磨,要求磨至表面光滑为止,然后用清水冲净,满擦第二遍水泥浆,注意小孔隙要细致擦严密,然后养护2-3天,第二遍用180-240号金刚石磨,磨至表面显露石子均匀,无缺石粒现象,平整光滑,无孔隙为度.为了取得打蜡后显着效果,在打蜡前磨石面层要进行一次适量限度的酸洗,一般用草酸进行擦洗,用扫帚甩在地面上,再用油石轻轻磨一遍,磨出水泥及石子本色,再用清水冲洗拖把擦干,此工序必须所有工种完工后才能进行.清理干净后进行打蜡上光.四、质量要求:1、面层表面应光滑,无明显裂纹、砂眼和磨纹,石粒密实,显露均匀,颜色图案一致,不混色,分格条牢固,顺直和清晰。
现浇水磨石地面施工现浇水磨石地面施工是一种常见的地面装饰方式,适用于办公楼、商业中心、酒店、别墅等建筑物。
优点是耐磨、美观、环保、易清洁、防尘等。
施工流程基础处理地面基础要求坚硬平整、无油渍、无阳台流水等。
首先,应用清水洗地,再借助刷子、铲子等工具将地面上的杂物、油污、浮土清理干净。
如有阳台流水现象,则在25cm以内使用水泥沙浆进行坡度调整。
铺垫防潮层地面基础处理完成后,要在地面上铺设一层防潮垫,以防止地下潮气上升对水磨石的影响。
防潮层厚度一般在0.2-0.3CM左右即可。
填充渗透反应液渗透反应液可以促进水泥和混凝土的硬化和密实,使磨石地面的密度和硬度增强,提高耐磨度和质量。
渗透反应液使用要注意按照施工说明,掌握好渗透反应液的用量,并迅速将其均匀地涂在整个地面上,确保渗透反应液能够全部渗透至地面,避免遗漏造成降低效果。
铺贴玻纤网格布铺贴玻纤网格布是为了防止施工过程中的裂缝或地面拓宽。
其对地面平整度和韧性的提升也是有帮助的。
铺贴前应先将网格定位,从底层向上依次铺贴,避免错位或折叠。
涂刷干粉磨石浆干粉磨石浆是由水磨石磨制而成,干燥时是碎片,施工时加水后变成浆体。
涂刷干磨石浆时应均匀地磨涂在地面上,涂刷有规律,不能漏刷。
浆面初始设置时间约40分钟左右,但不能等待过长时间,应在规定时间内继续施工。
打磨、抛光浆料表面经过凝固混凝之后,就要进行打磨和抛光操作。
打磨时要求先选择粗磨,再进行细磨。
抛光时要选择合适的设备,选用不同的砂纸进行连续研磨和抛光。
整个打磨抛光过程一般需要经过6-8遍的重复操作。
做防滑处理根据不同的需求,可在最后一次抛光后进行不同的防滑处理。
有不增加光泽的防滑处理和增加光泽的防滑处理两种方式。
其中,光泽度在90以上的水磨石地面,不应该选择增加光泽的防滑处理方式。
施工注意事项1.温度要适中:施工应选择气温适宜的时候进行,避免过热或过冷;2.湿度要控制:施工时要注意保持室内通风良好,湿度不能太大或太小,否则容易影响水磨石地面的复合效果;3.工具要选对:施工时应选用专业水磨石施工工具,保证施工质量;4.温差要小:当施工地面面积较大时,要避免背阴面和背晒面温差太大,以免出现开裂现象;5.勾缝要均匀:在施工完成后,勾缝是非常关键的一道工序,要选择合适的时间和工具进行,勾缝要保证要均匀、美观,避免缝隙大小差异过大;6.收模留心:在整体施工过程中,要重点注意收模时的突出部分。
现浇水磨石地面施工工
艺
集团文件发布号:(9816-UATWW-MWUB-WUNN-INNUL-DQQTY-
现浇水磨石地面施工工艺
1)工艺流程
现浇水磨石地面工艺流程为:基层处理--浇水润湿--拌制底灰-- 冲筋及踢脚板找规矩—铺抹底灰—底灰层养护—镶分格条—拌制石灰渣—铺抹石灰渣层—养护—磨光酸洗—打蜡
2)施工工艺
(1)基层处理
检查基层的平整度和标高,对凸出处进行处理,落地灰、杂物和油污等应清除干净。
(2)浇水润湿
地面抹灰前一天,将基层浇水润湿。
(3)拌制底子灰
底子灰配合比:地面为1:3干硬性水泥砂浆,踢脚板为1:3塑性水泥砂浆。
要求配合比准确,拌合均匀。
(4)冲筋及踢脚板找规矩
根据墙上+50cm的水平线确定地面标高,留出面层厚度,沿墙边拉线做灰饼,并用于干硬性砂浆冲筋,冲筋间距一般为1-1.5m。
有地漏的地面按设计要求找坡,一般沿排水方向的泛水坡度为0.5%-1%。
根据墙面抹灰厚度,在阴阳角处套方、量尺、拉线确定踢脚板的厚度及高度,按底层抹灰的厚度冲筋,间距一般为1-1.5m。
(5)底灰铺抹
在装灰前基层刷1:0.5的水泥素浆。
A、按底灰的标高冲筋后,跟着装档,先用铁抹子将灰摊平拍实,用2m的刮杠刮平,随即用木抹子搓平,用2m的靠尺检查底灰表面的平整度。
B、铁脚板冲筋后,分2次装档,第1次用铁抹子将灰压实一薄层,第2次与筋面铺平,压实刮平,用木抹子搓成麻面并划毛。
(6)底层灰养护
底层灰抹完后,于次日浇水养护,视气温情况,确定养护时间及浇水程度,常温一般要充分浇水养护2d。
(7)镶分格条
A、按设计要求进行风格弹线。
在已经做好的底灰表面上,一般以间距1m左右进行分格弹线,有镶边要求的应留出镶边量。
B、美术水磨石地面采用玻璃条时,在排好分格尺寸后,镶条处先抹一条宽50mm 的彩色面层的水泥砂浆带,再弹线镶玻璃条。
C、玻璃条和铜条均为10mm高,镶条时先将平口板尺寸按分格线的位置靠直,将玻璃条或铜条就位贴紧板尺,用铁抹子在分格条底口,抹素水泥浆八字角,八字角抹灰高度为5mm,底角抹灰宽度10mm。
拆去板尺再抹另一侧八字角,两边抹完八字角后,用毛刷蘸水轻刷1遍。
采用铜条分格时,应先在两端下部1/3处打眼,穿入22号铅丝,锚固于直口八字角素水泥浆内。
D、分格条应按5m通线检查,其偏差不得超过1mm。
E、镶条后12h开始养护,养护时间最少2d。
(8)抹面层石粒灰
A、面层石粒灰配合比为1:2-2.5(水泥:石粒),踢脚板配合比为1:1-1.5(水泥:石粒)。
B、美术水磨石应加颜料,颜料均以水泥重量百分比计算。
C、将石粒灰铺入分格条中间,并由中间向边部和角部推平,压实抹平,罩面石粒灰应高出分格条1-2mm。
D、用滚碾横竖碾压,并在低洼处撒拌好的石粒灰找平,压至出浆为止。
2h后用铁抹子将压出的浆抹平。
E、将踢脚板底子灰用睡润湿,在阴阳角及上下口,用靠尺按水平线找规矩,贴好靠尺板,先涂刷一薄层素水泥浆,随即抹石粒灰并压光,刷水2遍将水泥浆轻轻刷去,使石子面上无浮浆。
切勿刷得过深,防止石粒脱落。
F、石粒灰罩面完成后,于次日浇水养护,常温需5-7d。
(9)磨光酸洗
普通水磨石地面磨光遍数应不少于3遍,高级水磨石地面应适当增加遍数及提高油石的号数。
出光后撒草酸粉并洒水,用油石进行擦洗,露出面层本色,用水清洗撒锯末扫干。
(10)打蜡
酸洗后晾干打蜡。
(11)冬季施工
冬季现浇水磨石时,环境温度应保持在5℃以上。
冬季施工底层灰时不得浇水养护,正常温度下养护3-5d,面层石粒灰10d后方可磨光。
