更换采煤机截割电机标准作业流程
- 格式:doc
- 大小:97.00 KB
- 文档页数:6
综采工作面更换采煤机左右滚筒操作规程1. 操作准备- 操作人员应戴好安全帽,并穿戴好相关的防护装备。
- 检查采煤机是否处于停机状态,并断开电源。
- 在工作面上设置好安全警示标志,并确保其他人员远离操作区域。
2. 冒进作业- 使用试锤检查冒进区域是否松动,如有松动,应进行固定。
- 使用刮板将冒进区域清理干净,确保没有杂物。
- 检查左右滚筒轴承的润滑情况,如有需要,要及时添加润滑油。
3. 卸压操作- 操作人员应将卸压工具放置在需要更换的滚筒轴承上,确保其牢固。
- 解开锁螺栓,轻轻敲打卸压工具,直到滚筒轴承位移,使滚筒产生锥形效果。
- 使用起重机将滚筒卸下。
4. 更换滚筒- 将新的滚筒安装在滚筒架上,并放好在正确的位置上,确保滚筒与驱动链轮对齐。
- 用锁螺栓将滚筒固定在滚筒架上,确保其稳固可靠。
5. 安装滚筒- 使用起重机将新的滚筒放置在滚筒架上,确保其与驱动链轮对齐。
- 检查滚筒是否放置正确,并用锁螺栓将其固定。
- 使用卸压工具使滚筒回位,确保其与相邻滚筒间隙均匀。
6. 轴承润滑- 检查滚筒轴承的润滑情况,并及时添加润滑油。
- 检查润滑油的清洁度和油位,并做好相应的记录。
7. 装配部件- 检查滚筒的传动链条和链轮是否完好,如有磨损或松动,应及时更换。
- 检查滚筒的刮板和导板,确保其完好无损。
- 检查滚筒的安全保护装置,如防护罩和挡板,确保其完整有效。
8. 检查和试运行- 检查更换滚筒后的采煤机工作状态是否正常。
- 进行空载试运行,观察滚筒是否运转平稳,无异常声音或振动。
- 检查煤机的工作效果,如有需要,对滚筒进行微调。
9. 完工清洁- 清理工作区域的杂物和尘土。
- 将工具和设备存放到指定的位置,清点工具数量,确保完整无缺。
10. 操作记录- 对更换滚筒的操作过程进行详细记录,并标注好时间、地点和操作人员。
- 将记录交由工作负责人审核,并存档备查。
以上是综采工作面更换采煤机左右滚筒的操作规程,操作人员在进行操作时需严格按照规程进行,确保操作安全可靠。
陕西黄陵二号煤矿有限公司更换采煤机左截割电机安全技术措施综采一队2011年9月9日审批:总工程师:调度室:安监部:机电部:生产部:通风部:区队主管:编制人:姜华由于206工作面采煤机左截割电机绝缘值低,需要及时更换,为了确保截割电机电机安全、顺利地安装,特制定本安全技术措施。
一、施工前的准备工作1、准备完好的拆运和安装工具、起吊用具,承载力必须满足起吊负荷要求,准备需要更换的零部件,并由专人详细检查其完好状态。
2、在回风巷机尾50米范围内运输机组部件前,必须把运输通道整理畅通,保证新电机顺利通过,需要回单体时,要先支后回,单体柱要栓好防倒绳,当部件通过后,要及时恢复原支护方式。
3、更换前,要指定专人负责停送电,严格执行停电、送电挂牌制度,并设专人看管停电开关。
4、进入工作地点,首先要敲帮问顶搞好煤帮、顶板的支护,支架要打出防片帮板,煤帮要打好贴帮柱。
当支架不接顶时,要倾倒活煤活矸,保证支架接顶严实。
5、工作溜上的煤必须拉完,对工作地点闭锁键闭锁。
运输机开关,支架开关闭锁,控制台司机负责看管。
二、施工要求:1、作业前,班长和验收员必须对起吊工具进行逐项检查认证,并根据起吊物件的重量选择合适的起吊工具。
验证合格的起吊工具由验收员签字后,方可投入使用,不完好的吊链或受伤、变形或磨损严重的勾、链环、大链等严禁使用。
2、起吊作业由班长统一指挥,派专人(责任心强、经验丰富的老工人)观察,密切观测顶板、起吊锚杆、起吊工具的运行情况,发现异常立即停止作业,采取有效措施处理好后方可作业。
严禁在视线不清的情况下作业。
3、起吊点的起吊锚杆必须专门安设,并做拉拔实验,保证每根锚杆的拉拨力不小于10吨,严禁使用巷道内的支护锚杆做起吊锚杆用。
4、起吊作业时,所有人员必须站在安全地点,任何人严禁将身体的任何部位伸入重物下方,任何人严禁站在重物意外坠落可能涉及的方向和范围。
保证导链小钩端有足够的行程,严禁无行程时强行起吊。
5、调向时人员必须远离起吊物,以防坠下伤人,整体转向后稳慢平稳放下。
更换采煤机右截割电机安全技术措施采煤机是煤矿生产中不可或缺的设备,而采煤机的运转中,截割电机是非常关键的一部分,它决定了采煤机的截割效率和截割品质。
然而,由于采煤机运转频繁,截割电机容易出现故障,需要进行更换和维修。
本文将针对更换采煤机右截割电机的安全技术措施进行详细讲解。
一、更换采煤机右截割电机前的准备工作1.安排专人进行更换作业;2.周密检查和排除采煤机右侧其它零部件的故障;3.停机、切断截割电机电源,并贴上警示标语;4.遵守安全操作规程,使用专业工具,保证更换作业安全可靠。
二、更换采煤机右截割电机具体操作步骤1.拆除原截割电机由专业人员在更换处配备8T以上的吊车或其他适当的起重设备,拆开对截割电机供电的电缆线,并将整个截割电机从采煤机上拆下,尽量避免出现突然断电或其他安全事故。
2.安装新截割电机安装新截割电机的过程需要人员在采煤机的右侧进行操作,另外配备足够的人员协助,以便于保证更换安全。
在安装时应注意对接线的正确性,安装后应以特定的衡量工具对截割电机进行调试,使之符合正常工作电流和功率。
3.检查整电路系统对系统进行全面检查并调试,检查更换后的截割电机供电改变是否正常、线路焊接是否牢固,以免出现安全隐患或运输过程中造成采煤机对相关任何机器或人员的损害。
三、更换采煤机右截割电机时需要注意的安全事项1.务必检查相关电气设备是否按照工艺规程和生产安全标准进行安装、使用和维护;2.维修工作前要将截割电机与电源断开,取下遮盖板,将连接线松开,对电源线进行标记并记录好位置,备份资料,以便于在更换后恢复时顺利进行;3.在更换截割电机过程中,维修人员应采取适当的防护措施,穿着符合要求的个人防护装备,避免出现安全事故或灾难事件;4.在更换截割电机的过程中,机械设备的行车应该放松及其固定钢索缓慢放下;5.在更换截割电机后对机组的全面检查,以及安装之后的调试和试运行必须进行。
在试验运行时,要渐进加速,不超负荷运行,以确保主机在正常运行。

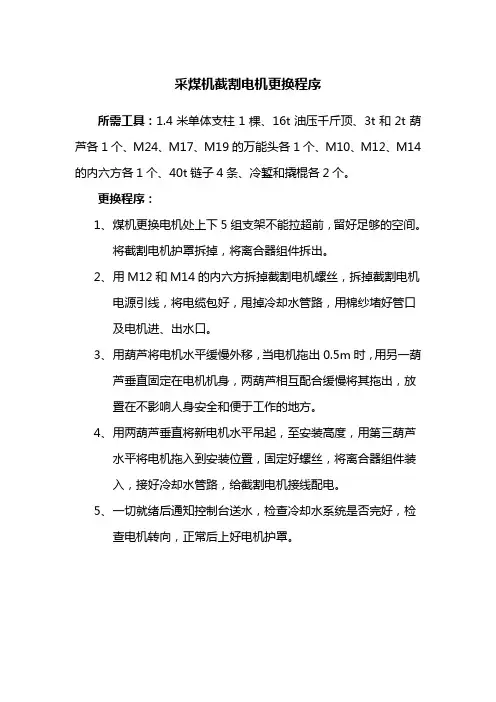

采煤机截割电机更换程序
所需工具:1.4米单体支柱1棵、16t油压千斤顶、3t和2t葫芦各1个、M24、M17、M19的万能头各1个、M10、M12、M14的内六方各1个、40t链子4条、冷錾和撬棍各2个。
更换程序:
1、煤机更换电机处上下5组支架不能拉超前,留好足够的空间。
将截割电机护罩拆掉,将离合器组件拆出。
2、用M12和M14的内六方拆掉截割电机螺丝,拆掉截割电机电
源引线,将电缆包好,甩掉冷却水管路,用棉纱堵好管口及
电机进、出水口。
3、用葫芦将电机水平缓慢外移,当电机拖出0.5m时,用另一葫
芦垂直固定在电机机身,两葫芦相互配合缓慢将其拖出,放
置在不影响人身安全和便于工作的地方。
4、用两葫芦垂直将新电机水平吊起,至安装高度,用第三葫芦
水平将电机拖入到安装位置,固定好螺丝,将离合器组件装
入,接好冷却水管路,给截割电机接线配电。
5、一切就绪后通知控制台送水,检查冷却水系统是否完好,检
查电机转向,正常后上好电机护罩。
煤矿更换电机标准作业流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!一、前期准备1. 确定更换电机的原因:电机故障、设备升级、生产需要等。
更换采煤机右截割电机安全技术措施1.背景介绍采煤机是煤炭开采中最重要的设备之一。
右截割电机作为采煤机关键部件之一,用于支撑采煤机正常工作。
但在长期使用过程中,右截割电机会因故障或老化而需要更换,为了保障工作人员和设备的安全,我们需要采取一系列安全技术措施。
2.更换前的准备工作在更换右截割电机之前,需要进行以下准备工作:2.1停机检查采煤机需要先停机检查,确保没有任何零部件在运动中。
可以使用红色告警闪灯或者机械挡板进行停机。
2.2液压系统的处理在更换电机之前,需要拆除电机上的管路,因此需要关闭液压系统,执行泄压操作。
2.3工作环境检查更换电机的现场需要清理干净,不得有杂物或障碍物。
同时要检查工作地点的安全环境,如安装电机的工井是否符合要求等等。
3.更换电机的步骤3.1拆除电机在液压系统关闭,并进行泄压之后,可以进行电机的拆除。
拆除过程中要注意保护电机上的电缆,避免被损坏。
另外,拆卸电机前需要用手感觉一下拆卸处是否有留下压力,如果有的话需要进行泄放。
3.2安装新电机安装新电机的时候,应该根据采煤机的结构,在正确的位置放置电机。
在安装之前,需要先检查电机各个部分是否完好无损,检查电缆连接是否正确,确保电气接地符合要求。
然后将电机以正确的方位放置在安装支架上,利用螺栓完成电机的固定,一定要按正确的扭矩固定,避免松动。
另外,连接管路时,需要检查管路是否正确连接,避免接口松动漏油。
3.3启动采煤机安装完新电机后,需要在启动采煤机前检查电机的接线是否正确,液压管路是否连接牢固。
启动采煤机后,需要先观察电机的运行情况,确认无异常后方可继续进行采煤作业。
4.安全注意事项在更换右截割电机的整个过程中,需要注意以下安全事项:4.1现场管理更换电机的现场要进行人员的管理,禁止非授权人员进入现场。
同时需要保证现场通风良好,避免因湿度过高造成电气短路和人员感觉不适。
在工作过程中,应注意现场卫生和整洁,避免工留误伤。
4.2安全设施更换电机时,要确保周围地面平整无障碍物,避免人员和器材跌落。
更换采煤机右截割电机安全技术措施1603工作面采煤机在生产过程中右摇臂截割电机出现异常,需进行更换到地面检修,为保证施工期间施工人员的人身安全及设备安装质量,特编制本措施。
一、施工前的准备:1.准备好更换电机工作所需要的工具及材料,1个2T葫芦、2个3T葫芦、扳手一套、一张2米长的皮带。
2.在机尾处打2个起吊点,作为电机装车、缷车起吊用,用2.2m的锚杆,每根锚杆使用3卷树脂锚固剂,锚固深度不低于1.5m。
3.将采煤机牵到工作面机尾处,造好机窝,把运输机开空后。
班长安排专职电工对采煤机、运输机开关停电闭锁,并挂上“有人工作,禁止合闸”安全警示牌,安排专人看管开关,防止误送电伤人事故发生。
4.施工前把煤机隔离刀闸打到零位,再将离合器手把拉至断开位置。
5.由地面后勤将新电机装入矿车并下井,由运搬工区将其运到三中场下平台,再由综采工区井下运料人员用无极绳运至尾轮。
再用3T葫芦将电机吊起放到准备好的2米皮带上,用3T葫芦托运到运输机机尾。
二、施工步骤:1.将采煤机牵至机尾,造好机窝。
2.把支架的伸缩梁完全打出,煤壁与支架空顶的顶板上好网子。
煤帮打贴帮柱,每架两根,拴好防倒绳。
片帮处要用背板背实。
3.先从下到上拆下电机螺栓,用2T葫芦先把电机拉出一部份,在用一个3T葫芦以支架为起吊点吊起电机,在用2T葫芦慢慢拉出电机,直到完全拉出为止,将电机慢慢放下到支架前底座箱上,在运到轨顺超前以外安全地点,不要影响新电机运输。
4.将新电机运至煤机右摇臂处,以拆坏电机的相反顺序装上新电机。
5.更换工作完成后,先检查各部件是否完好,并根据情况作适当处理及调节冷却喷雾水流量和水压。
然后对煤机进行试车,由检修人员随时观察运转情况,发现问题及时处理,试车前必须清理采煤机周围的杂物,符合文明生产要求。
6. 试运转无异常后收拾现场,煤机移交下班生产。
三、安全注意事项1.当班跟班人员为安全负责人,当班班长为施工负责人。
2. 2T葫芦和3T葫芦必须完好,自锁可靠,各种索具必须满足起吊安全系数。
