振冲碎石桩方案
- 格式:doc
- 大小:58.00 KB
- 文档页数:13
振冲碎石桩施工方案振冲碎石桩施工方案一、工程概况振冲碎石桩施工是指使用振动和冲击力将塑料筒内的碎石填入地下,形成桩体的一种施工方法。
本方案适用于地基软弱、承载力不足、用普通桩无法满足设计要求的情况下进行桩基加固。
二、施工过程及方法1. 施工准备(1)依据设计图纸确定桩的位置和布点,标明碎石桩的编号。
(2)清理施工现场,确保施工区域无杂物,方便机械设备的进场施工。
(3)分类储存原材料,提前准备好所需的振冲机、碎石和塑料筒等。
2. 现场调试振冲机(1)根据施工要求,选择合适的振冲机。
(2)对振冲机进行检查和调试,确保设备正常运转,振动力和冲击力符合设计要求。
(3)进行试打桩,检查桩的质量和振动情况,根据试验结果调整振冲机的参数。
3. 开始施工(1)用钻机在桩点位置钻孔。
根据设计要求确定桩孔的直径和深度,并保证孔壁垂直。
(2)将塑料筒送入孔内到设计的深度,加固其固定位置。
(3)振冲机放入塑料筒内,启动机器开始振动和冲击,将碎石填入塑料筒内,并通过振冲机的力量将碎石填实。
4. 桩顶处理(1)振冲完成后,将振冲机从孔内取出。
(2)剪掉多余的塑料筒,并处理桩顶,使其平整。
5. 桩基验收和质量检测(1)施工完成后,进行桩基验收。
检查桩表面是否齐平,有无裂缝和变形等问题。
(2)进行桩基质量检测,包括承载力试验、桩身垂直度测试等。
三、施工注意事项1. 施工现场要保持整洁,每天结束施工后清理好现场。
2. 振冲机的使用必须经过专业操作人员的指导和操作。
3. 桩孔一旦钻好,要及时进行振冲施工,以防止孔壁坍塌。
4. 振冲机施工过程中,要保持正常的振动和冲击力,通过调整参数确保施工效果。
5. 定期检查和维护振冲机的使用状态,确保其正常运转。
6. 桩基施工结束后,及时进行验收和质量检测,确保施工质量。
四、安全措施1. 施工现场必须明确施工区域范围,设置警示标志并张贴安全警示牌。
2. 振冲机操作人员必须具备相关的操作资质和技术,穿戴好安全防护设备。
振冲碎石桩方案振冲碎石桩是一种新兴的地基加固技术,主要是针对软土地基等地质条件不良的情况下采用,可以有效地提高地基的承载力和稳定性。
该技术已被广泛应用于建筑、桥梁、隧道、码头等领域,取得了良好的效果。
下面将对振冲碎石桩的方案进行详细介绍。
一、振冲碎石桩的基本原理振冲碎石桩是一种通过高频振动器和特殊工具,将破碎钻头逐渐推进地下,同时将破碎钻头周围土壤剪切、挤压和摩擦,使土壤变形、密实和加固的技术。
其基本原理是通过高频振动器振动起动破碎钻头,并以一定速度推进深入地下,振动过程中,破碎钻头产生的振动波传导到周边土体中,以逐层递进的方式将土体破碎、压实、加固。
破碎后的土体与位于破碎钻头周围的碎石骨料自然混合,形成一根密实的碎石桩,从而提高地基的承载力和稳定性。
二、振冲碎石桩的施工工艺振冲碎石桩的施工工艺包括以下步骤:1、现场实地勘测:在实施振冲碎石桩之前,需要先进行现场实地勘测,确定振冲碎石桩的施工位置、数量和尺寸,以及周围土壤的性质等。
2、现场准备:准备施工所需的设备和材料,包括振动器、破碎钻头、钢管、碎石骨料、水泥、砂浆等。
3、孔洞钻探:根据设计要求,在施工位置下方采用孔洞钻探设备进行钻探,直到达到设计要求的深度和直径,并同时进行取土和标识。
4、破碎钻头安装:将破碎钻头安装在振动器上,逐渐将振动器伸入孔洞中,直到破碎钻头接触土体。
5、振动施工:通过调节振动器的功率和频率,将破碎钻头逐层递进,进行振动破碎和碾压,同时,将碎石骨料不断加入到孔洞中,以形成碎石桩。
6、洞口处理:施工完成后,需要进行孔洞内部的处理,主要包括补充一定量的水泥和砂浆,加强碎石桩的稳定性和密实度。
7、验收和测试:施工完成后,需要进行验收和测试,主要包括检查碎石桩的深度、直径和密实度等,以确保施工质量符合设计要求。
三、振冲碎石桩的优点和适用范围1、增强地基承载力:振冲碎石桩可以将原有的松散土层破碎、压实和加固,从而增强地基的承载能力,减小地基沉降。

1、工程概况本工程振冲碎石桩桩径,间距,桩长为,正三角形布置,桩顶设厚的碎石垫层,处理桩号为:长。
共分三个区,其中Ⅰ区桩长间距,Ⅱ区桩长,间距,Ⅲ区桩长,间距.、施工总体设想碎石桩总长,施工拟投入套振冲桩机同时进行,计划一个月内完成,其施工顺序沿着道路的前进方向平行流水施工。
碎石材料水运至,堆放于河堤边,以载重汽车运至施工现场。
、施工方案、施工准备)、场地平整施工:振冲碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据“宁填勿挖”的原则进行整平。
挖除地表坚硬物体,使振冲器能顺利下钻。
)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、沉淀池及清水池,准备好照明设施以便夜间施工。
)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。
、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。
低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。
、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少内的草皮、树根、农作物的根系和表土予以清除,并符合振冲碎石桩桩顶标高。
)、测量放样及布桩。
根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及设计单位复核后,方进行测量放样,每个桩位均以钢钎作标志,编制桩号。
)、正式施工前,每个机组和各个地质状况不同的场地进行现场成桩试验,试验的桩数不小于根,以取得满足设计要求所需的施工机具、施工工艺和技术参数,以此作为正式施工的依据。
)、进行施工技术交底。
在施工的各项准备工作完成后,施工前由技术负责人根据试桩结果及设计要求向全体施工人员进行技术交底。
、振冲碎石桩试验段施工振冲碎石桩施工前,根据施工规范要求施工前须通过试验段的施工,记录冲孔、清孔、制桩时间和深度、记录冲水量、水压、填入碎石量及电流的变化等,验证设计参数和施工控制的有关参数,选定科学合理的技术参数作为振冲碎石桩施工的控制指标。
XXXXXX工程碎石桩分项工程施工方案XXXXXX有限公司二〇一五年十月目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)3.1 场地准备 (3)3.2 材料、机械设备准备 (3)3.3 技术准备 (3)3.4 施工机械 (3)四、施工部署 (5)4.1 碎石桩项目部人员责任制 (5)4.2 施工进度计划 (6)4.3 施工布置 (6)五、振动碎石桩施工方法及技术措施 (7)5.1施工方法 (7)5.2 振动碎石桩设计参数 (8)5.3 施工程序和步骤方法 (8)5.4施工工艺及要求 (10)5.5施工中注意事项及处理方法 (11)六、工程质量保证措施 (12)6.1 质量保证目标 (12)6.2 质量管理领导小组 (12)6.3 质量保证措施 (12)6.4 质量管理措施 (13)6.5 质量检验 (14)七、环境/安全/职业健康/文明施工管理措施 (15)7.1 施工降噪 (15)7.2 其它环保措施 (15)7.3 安全保证措施 (15)7.4 文明施工措施 (18)八竣工资料的整理 (19)一、工程概况临空经济区一期路网杨家湖街工程,位于江西省南昌市新建县樵舍镇,该工程地基处理范围为K1+500~K2+000,路基软基处理面积约28012㎡,地基处理均采用振动碎石桩法,桩根数为23780条,桩径500mm,平均桩长约5.0m,总工作量约118900m。
场地稳定,场区地基为中等液化土,场地内地形基本平坦。
二、编制依据(1)本工程地质勘查报告(2)《建筑地基基础设计规范》(GB 50007-2002)(3)《建筑抗震设计规范》(GB 50011-2001)(2008年版))(4)《建筑地基处理技术规范》(JGJ79-2002、J220-2002)(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)三、施工准备3.1 场地准备项目部进入场地后,立即协助业主做好现场的“三通一平”工作,根据工程图纸实际情况划分作业区,了解管网的分布情况,对施工场地统筹规划,创造良好的施工条件准备施工。

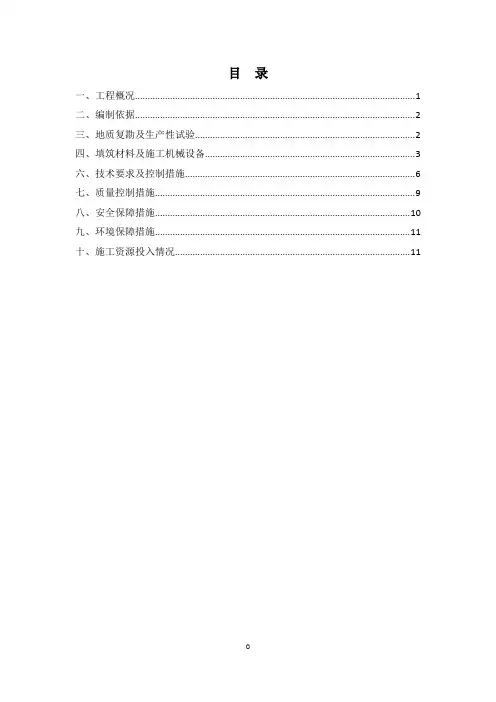

目录一、工程概况 (1)二、编制依据 (2)三、地质复勘及生产性试验 (2)四、填筑材料及施工机械设备 (3)六、技术要求及控制措施 (6)七、质量控制措施 (9)八、安全保障措施 (10)九、环境保障措施 (11)十、施工资源投入情况 (11)振冲碎石桩施工方案一、工程概况1.1 工程简介本工程为南水北调中线一期工程总干渠陶岔渠首~沙河南段(中线建管局直管项目)湍河渡槽工程施工标,合同编号ZXJ/SG/THD-001。
南水北调中线一期总干渠湍河渡槽位于河南省邓州市小王营~冀寨之间的湍河上,西距邓州~内乡省道3km,北距内乡县20km,南距邓州市26km。
渡槽槽身为相互独立的3槽预应力混凝土U型结构,单跨40m,共18跨,单槽内空尺寸(高×宽)7.23m×9.0m。
湍河渡槽主要建筑物为1级,次要建筑物为3级。
湍河渡槽设计流量为350m3/s,加大流量为420m3/s。
1.2工程地质根据湍河渡槽工程招标文件技术条款可知,本工程地质情况如下:粉质粘土、砾砂。
粉质粘⑴进口渠道段、进口渐变段:地基基础主要为Q3土厚7.5m~10.0m,可塑~硬塑状,具中等压缩性,弱膨胀性。
粉质粘土承载力标准值180kPa~210kPa。
下部砾砂强度高于上覆土体强度。
⑵进口闸室段、过渡段:地基基础主要为Q粉质粘土、砾砂,粉质粘土承3载力标准值180kPa~210kPa,下部砾砂承载力标准值300kPa~320kPa。
⑶出口闸室段、过渡段:地基土层主要为Q粉质粘土、砾砂。
粉质粘土承3载力标准值180kPa~210kPa,下部砾砂承载力标准值300kPa~320kPa。
粉质粘土、砾砂。
粉质粘⑷出口渐变段、出口渠道段:地基土层主要为Q3土厚3.5m~8.0m,可塑~硬塑状,具中等压缩性,弱膨胀性。
粉质粘土承载力标准值180kPa~210kPa,下部砾砂层强度高于上覆土体强度。
粉质粘土、砾砂。
粉质粘土具中等压缩性,⑸退水闸段:地基基础主要为Q3弱膨胀性,粉质粘土承载力标准值180kPa~210kPa,下部砾砂强度高于上覆土体强度。
振冲碎石桩方案
一、方案介绍
振冲碎石桩是一种基于振动技术的无声化钻进土层,同时利用
压力将钻进的土层破碎,从而形成桩身的一种桩基加固技术。
该技
术具有施工效率高、施工精度高、对周围环境影响小等优点,被广
泛应用于建筑施工和其他工程领域。
本文基于建筑工程现场具体情况,提出一种适用于该工地的振
冲碎石桩方案,以期达到加固地基、提高桩的承载能力的目的。
二、工程情况
建筑工程位于城市中心区域,是一个地下三层的老旧住宅与商
业综合体的改造项目。
用地面积为3000平方米,总建筑面积约为10000平方米。
工地地质情况较为复杂,主要分为三种类型:一是
黏性土层,二是砂质土层,三是石灰岩岩石层。
此外,在地下平面
和竖向空间均存在管道、线路等障碍物。
三、方案设计
1. 钻孔直径和深度
根据经验和实际情况,选择钻孔直径为φ500mm。
由于该工地地
质条件较复杂,为保证施工效率和施工质量,最好进行探测勘探,
确定钻孔深度。
在没有探测结果的情况下,可先初步测量土层厚度,再根据设计荷载计算出桩身长度,加上6-10米的嵌入深度,得出钻
孔深度约为30-35米。
振冲碎石桩施工方案振冲碎石桩,是指将预制混凝土桩通过振动和冲击的方式将其周围的土层振压破碎,使桩身能够下沉至设计标高,形成一种新型深基础。
它具有施工周期短、造价低、可逆性好、建设速度快、适应性强等优势,因此得到广泛应用。
本文将从振冲碎石桩施工前的准备工作、具体施工方案、安全注意事项等方面对振冲碎石桩施工进行详细介绍。
一、施工前准备工作1. 选址与探测首先,在进行振冲碎石桩施工前,需要对选址区域进行详细的勘探与探测,包括土层稳定性、地下水位、土壤类型、地下管线及其他障碍物等,以确保施工的设计方案得到正确执行。
2. 设计施工方案在探测工作完成后,需要根据实际情况,制定合理可行的施工方案,该方案要经过专业人员的论证才能合理地确定施工流程、施工工艺及施工周期等,并且与业主、监理单位等进行反复的沟通与确认,以有效地避免施工过程中不必要的问题与纠纷。
3. 选用合适的设备和材料针对施工方案提出的各项技术要求,要选择合适的设备和材料,比如现场需要使用的特种振动器、打桩机、跌球锤、给水泵、水泥等材料,并对这些设备和材料进行充分的检查和测试,确保其性能良好、运行可靠、以及安全稳妥。
二、具体施工方案在施工准备工作完成后,我们需要对振冲碎石桩的具体施工方案进行详细的介绍。
1. 振动桩的施工振动桩是将振动器狭长的钢管导入到预制桩中,施加振动力并不断提升钢管,其作用是动态改变土体颗粒排列结构,使桩身能够进一步下降至预先设定的标高位置。
其施工步骤如下:(1)现场布置:现场布置线桩,确定施工中心线和中心点,并根据振动桩的长短和孔桩直径等参数进行控制标高。
(2)冲击钢管:沿着桩孔的轴线方向,利用冲击打桩机将加厚的冲击钢管推到预制桩上端。
(3)安装振动器:将振动器同时伸入振动钢管的顶部和底部,然后接通水泥稀浆送水泵。
(4)振动:当水泥稀泥到位时,启动振动器,振动力并不断提升钢管,直至桩的下沉到到设计标高。
2. 冲击桩的施工冲击桩的施工一般按照孔内加棒、加球、打桩加固阶段完成。
振冲碎石桩方案振冲碎石桩方案一、方案背景振冲碎石桩是一种新型的钢筋混凝土桩,其结构特点是由几节短桩体组成,中间加接头连接,通过振动器将其震入地下。
振冲碎石桩施工简便,成本低、周期短,适用于砂土、砾石或坚硬砂质土层中使用。
因此,在土木工程领域应用非常广泛,特别是在建筑、高速公路、桥梁、码头等领域都有广泛的应用。
本方案是在振冲碎石桩的基础上,对其施工过程进行了改进和完善,以满足更为严格的工程要求。
二、方案内容1. 施工前准备在施工前,需要对振冲碎石桩的设备进行检查和调试,确保其正常工作。
同时根据实际地质条件和受力情况,进行桩长、桩径、桩距、桩头及桩身钢筋等方面的设计和制定施工方案。
工程施工前还需要考虑到施工现场的安全,采取相关安全措施。
2. 施工流程振冲碎石桩的施工流程大致如下:(1)桩位测量:先根据设计图纸确定振冲碎石桩的位置,然后进行测量和标记。
(2)处理桩位周边的地表:为了便于设备作业,需要对桩位周边的地表进行平整和清理处理。
(3)桩孔钻探:使用钻探井或钻孔机器对桩位进行钻探,获取地质和土壤信息,确定桩长和桩径。
(4)浇筑混凝土:同时,进行钢筋的安装,按照设计要求在井孔内浇筑混凝土。
(5)注浆:在紧实土层之后,通过注浆的方式将混凝土与土层紧密的结合起来。
(6)静力载荷试验:将试验器与试验桩相连,按设计规定施加荷载,记录沉降与荷载曲线,获取桩身的承载力。
(7)后期维护:对已完成的振冲碎石桩进行后期的维护和保养。
三、方案优势1. 高强度:采用高强度混凝土,弥补了普通混凝土强度差的缺陷,达到了更高的承载力;2. 经济可行:相比于传统的桩基施工,振冲碎石桩的成本更低,周期更短,维护简单,经济效益明显;3. 施工便捷:振冲碎石桩的施工灵活,能够快速应对现场变化,有利于提高工程进度、降低施工风险;4. 良好的适应性:振冲碎石桩适用于各种不同的地质和土层条件,对地下水位、淤泥等也有很好的适应性;5. 环保节能:振冲碎石桩的施工过程中不产生废弃物和噪音,较好地保护了环境,也符合当前环保理念。

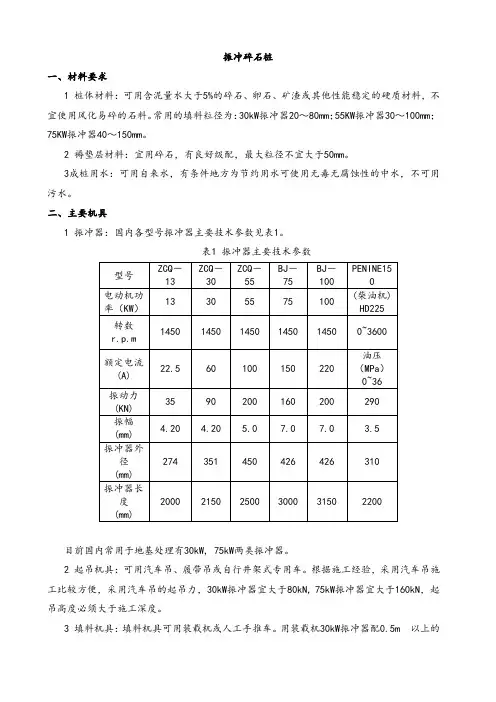

振冲碎石桩一、材料要求1 桩体材料:可用含泥量水大于5%的碎石、卵石、矿渣或其他性能稳定的硬质材料,不宜使用风化易碎的石料。
常用的填料粒径为:30kW振冲器20~80mm;55KW振冲器30~100mm;75KW振冲器40~150mm。
2 褥垫层材料:宜用碎石,有良好级配,最大粒径不宜大于50mm。
3成桩用水:可用自来水,有条件地方为节约用水可使用无毒无腐蚀性的中水,不可用污水。
二、主要机具1 振冲器:国内各型号振冲器主要技术参数见表1。
表1 振冲器主要技术参数型号ZCQ-13ZCQ-30ZCQ-55BJ-75BJ-100PENINE15电动机功率(KW)13 30 55 75 100(柴油机)HD225转数r.p.m1450 1450 1450 1450 1450 0~3600额定电流(A) 22.5 60 100 150 220油压(MPa)0~36振动力(KN)35 90 200 160 200 290振幅(mm)4.20 4.205.0 7.0 7.0 3.5振冲器外径(mm)274 351 450 426 426 310振冲器长度(mm)2000 2150 2500 3000 3150 2200目前国内常用于地基处理有30kW, 75kW两类振冲器。
2 起吊机具:可用汽车吊、履带吊或自行井架式专用车。
根据施工经验,采用汽车吊施工比较方便,采用汽车吊的起吊力,30kW振冲器宜大于80kN, 75kW振冲器宜大于160kN,起吊高度必须大于施工深度。
3 填料机具:填料机具可用装载机或人工手推车。
用装载机30kW振冲器配0.5m以上的为宜,75kW振冲器配1.0m³,以上的为宜。
4 电器控制设备:目前有手控式和自控式两种控制箱。
手控式施工过程中电流和留振时间是人工按电钮控制。
自动控制式可设定加密电流值,当电流达到加密电流值能自动发出信号,该控制系统还具有时间延时系统用于留振时间控制。

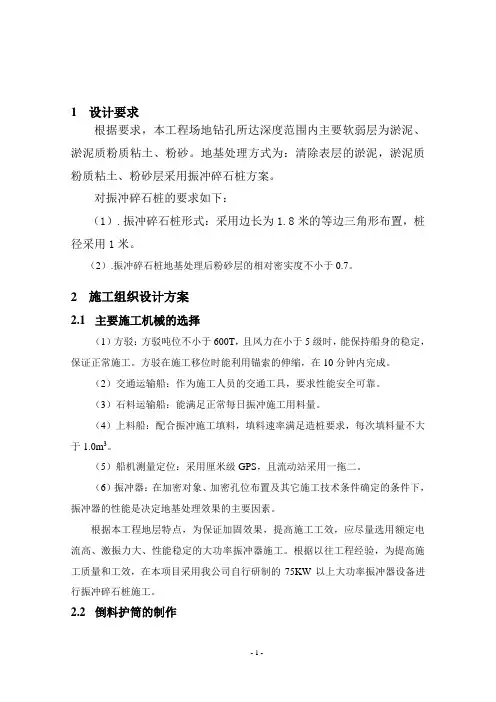

1设计要求根据要求,本工程场地钻孔所达深度范围内主要软弱层为淤泥、淤泥质粉质粘土、粉砂。
地基处理方式为:清除表层的淤泥,淤泥质粉质粘土、粉砂层采用振冲碎石桩方案。
对振冲碎石桩的要求如下:(1).振冲碎石桩形式:采用边长为1.8米的等边三角形布置,桩径采用1米。
(2).振冲碎石桩地基处理后粉砂层的相对密实度不小于0.7。
2施工组织设计方案2.1主要施工机械的选择(1)方驳:方驳吨位不小于600T,且风力在小于5级时,能保持船身的稳定,保证正常施工。
方驳在施工移位时能利用锚索的伸缩,在10分钟内完成。
(2)交通运输船:作为施工人员的交通工具,要求性能安全可靠。
(3)石料运输船:能满足正常每日振冲施工用料量。
(4)上料船:配合振冲施工填料,填料速率满足造桩要求,每次填料量不大于1.0m3。
(5)船机测量定位:采用厘米级GPS,且流动站采用一拖二。
(6)振冲器:在加密对象、加密孔位布置及其它施工技术条件确定的条件下,振冲器的性能是决定地基处理效果的主要因素。
根据本工程地层特点,为保证加固效果,提高施工工效,应尽量选用额定电流高、激振力大、性能稳定的大功率振冲器施工。
根据以往工程经验,为提高施工质量和工效,在本项目采用我公司自行研制的75KW以上大功率振冲器设备进行振冲碎石桩施工。
2.2倒料护筒的制作作为水上施工,如何使石料顺利的下落到施工桩位的孔口是本次施工的难点与重点。
我公司在借鉴以往的施工经验的同时考虑到本次施工的特点,对下料护筒进行进一步优化,其制作要点如下:(1)护筒的定位:采用自行浮筏式,下料筒移动与振冲器导杆同步,并始终保持二者相对位置不变,这样可保证填料的准确性。
(2)护筒的构造:本次护筒采用可拆式的铰链组合。
这样在起吊设备及维修时可减少设备装卸的工作量。
(3)钢板网的选择:倒料护筒底部采用钢板网,网眼大小适中,确保石料下落过程中不外泄。
同时网眼可以使孔内返浆无障碍逸出,保证成孔和清孔质量。
振冲碎石桩施工振冲碎石桩是利用在地基中就地振制的碎石快速加固松软地基的方法。
近几年来在高层建筑地基的加固及处理中也得到了广泛地应用。
它具有技术可靠、设备简单、操作技术易于掌握、施工简便快速、工期短、既不用水泥,又不用钢材,加固后地基承载力有显著提高等优点。
适用于中、粗砂和部分细砂或粉砂土地基。
(1) 施工工艺振冲碎石桩施工必须严格按照施工操作规程及施工的先后程序进行施工,才能达到成桩的目的。
其施工程序如下:施工前的准备工作→测量放线定桩位→振冲器就位→对桩位→成孔→填料震冲→成桩→检验(如图示)。
①施工前的准备工作首先施工人员熟悉施工图及各种资料,详细了解和掌握施工图内容,设计意图,做好图纸会审,技术交底工作。
根据施工图内容计算出施工期内应配置的机械设备,所需的施工人员,工地用水、用电和材料数量等。
搭好临时设施,并确定好施工方案,绘制施工平面图。
做好场地表面处理,以便机械行驶。
②测量放线定桩位根据桩位图用水平仪找平放线,并用小木桩和钢筋头固定好桩的位置,然后进行校核。
在基础四周原有建筑物上留设四个基准点,便于复核和后续工作测量放线。
③机具选用及就位根据工程内容和现场情况选用机械。
包括:振冲器(ECQ-30),汽车吊(或履带吊)及其它配套机具。
振冲法施工除振冲器外,尚需行走式起吊装置,泵送给水系统,电气控制台等配套设备。
上述工作就绪后,机具就位。
同时安装电流控制箱及操作台接通高压水泵及压力管。
检查机具、水压、电压是否符合施工要求,再进行空载试验,开机前应先起动水泵电机,然后再开振冲器电机,当振冲器电机运行指示灯亮后,方可进行工作。
④对桩位首先将振冲器对准桩位,要求振冲器要垂直落下,且不可出现倾斜现象,否则会偏位和损坏方向节。
对好桩位后再次开动水源,电源检查它们是否正常。
(ECQ-30振冲器的额定电流为60A,空载电流为25A。
)⑤振冲成孔一切准备好后,开动振冲器同时启动吊车,使振冲器下降,振冲器开孔后,在孔口附近应扩孔。
振冲碎石桩施工方案振冲碎石桩是一种常用的深基础施工方法,在建筑工程、电力工程、桥梁工程等领域得到广泛应用。
下面我将为大家介绍一下振冲碎石桩的施工方案。
一、前期准备工作1.确定桩位:根据设计要求和图纸,确定振冲碎石桩的位置,标志好桩位。
2.查找地下管线:使用地下探测仪等设备,查找地下的管线和障碍物,避免施工中的损坏。
二、设备准备1.振动碎石机:选择适合的振动碎石机,根据设计要求确定振动频率和振动力。
2.起桩机:选择合适的起桩机,负责将碎石机安装在桩顶。
3.起重机:用于起吊和安装碎石机。
三、施工步骤1.测量与修正:将起桩机准确安装在桩顶上,并进行测量和修正,确保碎石机正常工作。
2.振动放桩:将振动碎石机安装在起桩机上,通过机械力振动机器,将其下压至地下。
在下压过程中,要注意控制振动频率和振动力,使石料能够充分碎裂。
3.抽取管芯:当振动碎石机下压到所需深度后,将碎石机慢慢抽出,控制抽出速度,防止石料回弹。
4.回填桩孔:将上一步产生的空心桩孔通过砂浆或混凝土进行回填。
四、注意事项1.操作人员必须经过专业培训,熟悉操作流程和安全规范。
2.严禁超负荷使用设备,以免出现设备故障。
3.定期检查设备的工作状态,及时进行维护和保养。
4.在操作过程中,要保持桩身的水平和垂直度,避免出现偏斜和倾倒。
5.施工现场要进行合理的封闭,保证施工安全,防止杂物掉落。
以上就是振冲碎石桩施工方案的简要介绍,通过合理的施工步骤和注意事项,能够提高施工质量和工作效率。
使用振冲碎石桩施工方法,能够有效地提高地基的承载力和稳定性,为工程的顺利进行提供保障。
振冲碎石桩施工方案1. 引言振冲碎石桩是一种常用的地基处理方法,用于提高土壤的承载力和稳定性。
本文将介绍振冲碎石桩的施工方案,包括施工前准备、施工步骤以及施工注意事项。
2. 施工前准备在进行振冲碎石桩施工前,需要进行以下准备工作:2.1 确定施工区域根据设计要求和勘测资料,确定需要施工的区域。
同时需要注意周边环境的影响,如附近建筑物、地下管线等。
2.2 确定施工参数根据设计要求,确定振冲碎石桩的尺寸、间距等参数。
同时根据土层特性和荷载要求,选择合适的振锤型号和施工方法。
2.3 确定施工设备和材料根据施工参数,确定所需的振锤、碎石器等施工设备。
同时准备足够的碎石材料和其他辅助材料。
2.4 制定施工计划根据施工区域的大小和施工参数,制定详细的施工计划,包括施工步骤、时间安排和人员配置等。
3. 施工步骤振冲碎石桩施工一般包括以下步骤:3.1 地面准备工作在施工区域进行地面清理和平整工作,清除障碍物,确保施工场地的安全和整洁。
3.2 安装振锤和碎石器根据振锤的尺寸和施工参数,将振锤安装在合适的振动机械上,并将碎石器连接到振锤上。
3.3 开始振冲施工按照施工计划,按序进行振冲碎石桩的施工。
在每个桩位上,将振锤和碎石器放置在土层表面,并进行振动。
振动力会将振冲碎石桩逐渐插入土层中。
3.4 桩长和碎石量的控制在施工过程中,需要根据土层的反馈情况,控制振冲碎石桩的插入深度和碎石的量。
根据土层的密实程度和承载力要求,调整振动力和振动时间。
3.5 碎石桩的验收当振冲施工完成后,需要对碎石桩进行验收。
验收主要包括对桩长、碎石的密实度、桩身的垂直度等进行检验,确保施工质量符合设计要求。
4. 施工注意事项在进行振冲碎石桩施工时,需要注意以下事项:4.1 施工安全施工过程中要严格遵守安全生产规范,使用符合要求的施工设备和工具。
同时要注意施工现场的安全,设置警示标志和防护措施,确保工人和周边环境的安全。
4.2 施工质量控制在振冲碎石桩施工过程中,要进行严格的质量控制。
振冲碎石桩施工方案1.工程概况 (1)2.方案选择 (3)3.设计依据 (4)4.地质概况 (4)4.1、地层结构 (4)4.2、水文地质条件 (5)5.振冲碎石桩设计 (5)5.1、桩间距运算 (5)5.2、布桩设计 (6)5.3、技术要求 (6)6.质量检测 (7)设计图纸北京韩一汽车饰件厂房振冲碎石桩设计及施工方案一、工程概况北京韩一汽车饰件厂房的建筑场地位于顺义区仁和镇河南村。
受北京韩一汽车饰件托付,北京京岩工程承担了本工程建筑场地的岩土工程勘察工作。
本工程由北京市工业设计研究院负责设计工作。
本工程由地上3层框架结构的办公楼和1层框架结构的主厂房(跨度为36×3+24×1)及地上1层混和结构的变电所、空压站、锅炉房、消防泵房及门卫组成,上述各建筑物均无地下室。
基础深度拟为2.00m,目前本工程的室内地坪标高(±0.00标高)尚未确定。
拟建场区位于潮白河西岸、高河漫滩内,历史上曾是潮河故道,现状地势差不多平坦,场内西部有一条南北向的排水沟,宽约7.00m,沟深约1.5m左右。
勘察期间,勘探钻孔孔口处相对面标高一样为27.10m—27.57m,唯2#孔位于排水沟内,孔口标高为25.97m。
依照现场勘察及室内土工试验成果,将本次勘探深度(21.00m)范畴内的土层按照成因类型、沉积年代划分为人工堆积层、新近沉积层和第四纪沉积层三大类,依照各土层岩性及工程性质指标对各土层进行一步划分。
现按自上而下顺序,对各土层分述如下:●表层为厚0.70m-1.90m的人工堆积之粘质粉土、粉质粘土填土①层。
●标高25.17m-26.78m以下以下为新近沉积的粉质粘土、粘质粉土②层,粘质粉土、砂质粉土②1层,重粉质粘土、粉质粘土②2层。
●标高21.90m-23.59m以下为新近的沉积粉砂、细砂③层,粉质粘土、重粉质粘土③1层,砂质粉土、粉质粘土③2层。
●标高18.77m-21.99m以下为新近的细砂、中砂④层,含有机物粉质粘土、重粉质粘土④1层;●标高14.80m-19.06m以下为第四纪沉积的细砂,中砂⑤层,圆硕⑤1层,含有机物粘土⑤2层;●标高11.91m-12.52m以下为第四纪沉积的粘质粉土、粉质粘土⑥层,砂质粉土⑥1层;●标高7.86m-10.81m以下为第四纪沉积的细砂、粉砂⑦层。
1、0 工程概况本工程振冲碎石桩桩径,间距~,桩长为12m~14m,正三角形布置,桩顶设厚的碎石垫层,处理桩号为:K43+~K45+100长。
共分三个区,其中Ⅰ区桩长14m间距,Ⅱ区桩长12m,间距,Ⅲ区桩长12m,间距.2、0 施工总体设想碎石桩总长29456m,施工拟投入4套振冲桩机同时进行,计划一个月内完成,其施工顺序沿着道路的前进方向平行流水施工。
碎石材料水运至,堆放于河堤边,以载重汽车运至施工现场。
3、0施工方案3、1施工准备1)、场地平整施工:振冲碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据“宁填勿挖”的原则进行整平。
挖除地表坚硬物体,使振冲器能顺利下钻。
2)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、沉淀池及清水池,准备好照明设施以便夜间施工。
3)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。
a、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。
低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。
b、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少200mm内的草皮、树根、农作物的根系和表土予以清除,并符合振冲碎石桩桩顶标高。
4)、测量放样及布桩。
根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及设计单位复核后,方进行测量放样,每个桩位均以钢钎作标志,编制桩号。
5)、正式施工前,每个机组和各个地质状况不同的场地进行现场成桩试验,试验的桩数不小于5根,以取得满足设计要求所需的施工机具、施工工艺和技术参数,以此作为正式施工的依据。
6)、进行施工技术交底。
在施工的各项准备工作完成后,施工前由技术负责人根据试桩结果及设计要求向全体施工人员进行技术交底。
3、2振冲碎石桩试验段施工振冲碎石桩施工前,根据施工规范要求施工前须通过试验段的施工,记录冲孔、清孔、制桩时间和深度、记录冲水量、水压、填入碎石量及电流的变化等,验证设计参数和施工控制的有关参数,选定科学合理的技术参数作为振冲碎石桩施工的控制指标。
振冲碎石桩方案引言振冲碎石桩是一种常用于土木工程中的基础处理技术。
通过振荡和冲击的方式,将桩体插入地下,以确保土壤的稳定性。
本文将介绍振冲碎石桩的工作原理、施工步骤和优势,以及在土木工程中的应用情况。
工作原理振冲碎石桩主要通过振动和冲击的方式,将桩体插入地下。
其工作原理可以概括如下:1.预制桩体:振冲碎石桩通常由预制的钢筋混凝土桩体组成,桩体的形状和尺寸可以根据具体工程需求进行设计。
2.预处理地面:在进行振冲碎石桩施工前,需要对地面进行预处理。
这包括清除地表的杂物和障碍物,并进行地面平整处理。
3.振动设备:振冲碎石桩施工需要使用振动设备,一般为专业的振冲碎石桩机械。
该设备能够施加高频率和高振幅的振动,以实现桩体的插入。
4.插入桩体:在施工现场安装振动设备后,工作人员将预制桩体插入地面。
振动设备会产生振动力,使得桩体在地下不断向下进入。
同时,冲击力也会帮助桩体克服地下的阻力。
5.重复循环:在一定深度后,振动设备可以停止振动,直接应用冲击力将桩体继续插入地下。
重复振动和冲击的过程,直到桩体完全插入地下并达到设计深度。
施工步骤下面是振冲碎石桩施工的一般步骤:1.确定施工方案:在施工前,工程师需要根据实际需要确定施工方案。
这包括桩体的尺寸、数量和位置等。
2.地面预处理:清除地面上的杂物和障碍物,并进行平整处理。
3.安装振动设备:将振动设备安装在施工现场,并确保设备的稳定性和安全性。
4.桩体插入:启动振动设备,将预制桩体插入地下。
工作人员需要控制振动设备的参数,以确保插入过程的顺利进行。
5.检测和调整:在桩体插入地下后,需要对其进行检测和调整。
使用专业的测量仪器,检测桩体位置和垂直度,并进行必要的调整。
6.完成固结:当桩体达到设计深度后,工程师会进行土壤固结处理。
这包括土工填料和加固材料的施加,以提高桩体的稳定性和承载能力。
优势振冲碎石桩在土木工程中具有许多优势,主要包括以下方面:•高效性:振冲碎石桩施工速度较快,能够在较短时间内完成桩体的插入,缩短整个工程周期。
唐山港曹妃甸港区煤码头三期工程堆场区土建和安装工程堆场泥区周边砂混厚泥区地基处理专项施工方案编制单位:编制人:编制日期:一、工程概况1.1工程参建单位建设单位:河北华电曹妃甸储运有限公司设计单位:中交第一航务工程勘察设计院有限公司监理单位:北京水规院京华工程管理有限公司施工单位:中建港务建设有限公司1.2工程位置本工程位于河北省唐山市曹妃甸工业区一港池西侧,位于新建成的煤码头二期工程和通用散货(弘毅)码头之间,距离唐海镇约35公里,车程约半小时,位于一港池二港池之间,濒临首钢规划用地(码头)对面。
本工程地基处理施工阶段分为①堆场西南淤泥集中区,采用打设塑料排水板堆载预压+水泥搅拌桩、真空降水强夯处理。
②堆场西北部砂混薄泥区,采用无填料振冲+降水强夯置换处理。
③东部及中北部厚层吹砂区,采用无填料振冲+小能量强夯处理。
④堆场泥区周边砂混厚泥区,采用振冲碎石桩+满夯处理。
本专项施工方案主要针对堆场泥区周边砂混厚泥区地基处理进行编制。
本工程具体位置如下图所示:工程位置图图中阴影部分为本堆场泥区周边砂混厚泥区范围1.3 工程区域地质根据勘察报告,工程区域范围内土层自上而下主要有:①1粉细砂;流泥;①2淤泥、①2淤泥质粉质粘土、①2粉质粘土;①3粉细砂;②1粉质粘土;②2粉砂、②2粉土;②3粉质粘土、②3粘土;③1粘土、③1粉质粘土;③2粉土。
表层①1粉细砂;流泥;①2淤泥、①2淤泥质粉质粘土、①2粉质粘土为冲填土。
吹填土以厚层粉细砂为主,松散层底标高变化在-7.0m~-15.0m之间,细颗粒含量相对较高,标贯击数多数在1~10击间,中等~严重液化,且较普遍存在较厚(4m~7m)淤泥质粉质粘土或粉质粘土夹层。
1.4 工程内容及主要工作量本区域地基处理主要包括振冲碎石桩,其上进行小能量满夯并压实处理,处理面积约为17.3万平方米,施工主要工程量如下表所示:1.5设计指标根据钻探,本工程为软土地基,需进行处理。
1、0 工程概况本工程振冲碎石桩桩径0.8m,间距 1.5~2.0m,桩长为12m~14m,正三角形布置,桩顶设0.3m厚的碎石垫层,处理桩号为:K43+916.03~K45+100长112.652m。
共分三个区,其中Ⅰ区桩长14m 间距1.5m,Ⅱ区桩长12m,间距1.8m,Ⅲ区桩长12m,间距2.0m.2、0 施工总体设想碎石桩总长29456m,施工拟投入4套振冲桩机同时进行,计划一个月内完成,其施工顺序沿着道路的前进方向平行流水施工。
碎石材料水运至,堆放于河堤边,以载重汽车运至施工现场。
3、0施工方案3、1施工准备1)、场地平整施工:振冲碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据“宁填勿挖”的原则进行整平。
挖除地表坚硬物体,使振冲器能顺利下钻。
2)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、沉淀池及清水池,准备好照明设施以便夜间施工。
3)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。
a、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。
低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。
b、填方路基用地范围内的垃圾、有机物残渣及原地面以下至少200mm内的草皮、树根、农作物的根系和表土予以清除,并符合振冲碎石桩桩顶标高。
4)、测量放样及布桩。
根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及设计单位复核后,方进行测量放样,每个桩位均以钢钎作标志,编制桩号。
5)、正式施工前,每个机组和各个地质状况不同的场地进行现场成桩试验,试验的桩数不小于5根,以取得满足设计要求所需的施工机具、施工工艺和技术参数,以此作为正式施工的依据。
6)、进行施工技术交底。
在施工的各项准备工作完成后,施工前由技术负责人根据试桩结果及设计要求向全体施工人员进行技术交底。
3、2振冲碎石桩试验段施工振冲碎石桩施工前,根据施工规范要求施工前须通过试验段的施工,记录冲孔、清孔、制桩时间和深度、记录冲水量、水压、填入碎石量及电流的变化等,验证设计参数和施工控制的有关参数,选定科学合理的技术参数作为振冲碎石桩施工的控制指标。
根据现场试桩的结果,需要取得如下的施工技术参数:造孔电流、造孔水压、加密电流、加密水压、留振时间、填料量和加密段长度等。
施工时应密切注意对周围结构物的影响。
试桩施工直接在振冲碎石桩施工范围内进行布置,根据振冲碎石桩施工图设计的分区要求,每区段振冲碎石桩施工前都必须进行试验桩施工,且每区不小于5根。
试验段施工前将试验方案(包括施工工艺、施工设备、实施细则、进度要求、质量控制等)报业主和监理工程师审批。
试验桩施工过程如下:1)、首先用吊机将振冲器吊起垂直对准桩位,启动水泵和振冲器,水压控制在400~600KPa之间,水流量为每分钟350~400L(喷水中心偏差≤50mm),将振冲器徐徐沉入土中,观察此过程电流变动范围,振冲器继续以每分钟1.5m左右往下沉,通过造孔电流和造孔水压的变化判断是否已进入粉细砂层。
2)、提升振冲器进行“清孔”两次,造孔完毕,记录整个成孔过程所用时间。
3)、向孔内倒入碎石料,并将振冲器沉入孔内进行振密,如果因地质较弱,碎石料扩散较大,电流一时难以提高,继续向孔内加碎石料并振密,观察电流何时达到密实电流(初定为50A),为保证不卡死振冲器,填料采用“间接填料法”随着碎石料不断下沉至孔底,孔内碎石也逐渐被振实成桩,记录整个制桩过程共用时间和填料量。
4)、观察几根试验振冲碎石桩的成桩过程和记录数据:a、该区段淤泥层厚度情况,地质分布情况,是否经常发生塌孔现象,振冲碎石桩成桩时间的长短。
b、如果因地质较差,碎石填料扩散系数也较大,平均扩散系数较大,每米填料量相应增大,随着制桩的增多填料量和扩散系数会相对减少,可加快制桩进度。
c、将振冲置换振冲碎石桩试桩施工情况统计列成表,经分析比较取得该试桩区段施工技术参数:造孔电流、造孔水压、加密电流、加密水压、留振时间、填料量和加密段长度。
d、根据试桩结果推断地基承载力和最终沉降量,确定最终的施工桩长和终孔标准。
3、3振冲碎石桩施工程序1)、清淤、清理场地,平整场地至桩顶设计标高;布置桩位,根据试桩结果,确定施工技术参数。
2)、放线、定位:测量放线后吊车就位,徐徐吊起振冲器,使其竖直、悬空,距地面10~20cm,并让尖端对准桩位,检查水压、电压和振冲器电流是否正常。
3)、造孔:开启高压清水泵,注入高压水,开动振冲器,振冲器在压力冲击作用和振动作用下竖直贯入地层至设计深度。
4)、清孔:造孔完毕后,将振冲器全部吊出后再对准孔位,保持坚直状态,贯入孔底,进行一次清孔排浆,记录清孔过程,并根据实际成孔排浆情况,确定清孔次数。
5)、填料、振密、制桩:清孔完毕,控制室改用加密电流,并改变水压,采取连续填料,分段振密的制桩方法。
将振冲器提离孔口1.0~1.5m,用装载机装载石料倾倒至接料器向孔内倒石料,每次填料数量视土质条件而定,一般每次填料高度为0.5~0.8m。
待石料沉入孔底后,再缓慢下沉振冲器,振密孔底桩体,当振冲器工作电流达到规定的密实电流后,留振10~20s。
循环上段工序,进行下一段桩体的压密工作直至孔口,则完成一根桩的制桩过程。
6)、关机、停水,振冲器移位至下一桩位。
7)、清沟排污:打桩过程中,施工现场安排人力清沟,保证排污网络畅通,避免泥浆漫淌,沉淀后的泥浆采用泥浆车出运至弃土场排放;做好场地整洁,文明施工。
8)、填料记录:每根桩体的充盈系数β=1.2~1.5,施工过程中通过振冲器上配备的振冲碎石桩施工自动监控系统记录仪,对每段桩体的成孔电流、密实电流、填料量及留振时间等进行现场施工过程的实时跟踪记录,作为设计、监理部门质量签认的主要依据。
每桩施工均填写施工记录表。
9)、铺设碎石垫层:振冲碎石桩处理完成后,在桩顶上铺填30cm 厚碎石垫层,全部处理范围均采用20t振动压路机重叠轮迹碾压至少二遍。
4、0振冲碎石桩施工质量控制措施1)、严格控制水压、电流和振冲器在固定深度位置的留振时间。
水量要充足,使孔内充满水,防止塌孔,使制桩工作得以顺利进行;水压视土质及其强度而定,一般对强度较低的软土,水压小一些;对强度较高的土,水压大些;成孔过程中水压和水量尽可能大,当接近设计加固深度时,降低水压,以免影响桩底以下的土;加料振密过程中水压和水量均小些。
2)、电压一般为380±20V,并保持稳定。
电流一般为空载电流加10~15A为加料振密过程中的密实电流,或为额定电流的90%。
严禁在超过额定电流的情况下作业。
振冲器在固定深度位置留振时间为10~20s。
3)碎石采用干净砾石或轧制碎石,粒径宜为2cm~10cm,含泥量不大于10%。
4)、填料注意加料不过猛,原则上“少吃多餐”,勤加料,但每批不加得太多。
施工中,每段桩体均做到满足密实电流、填料量和留振时间三方面的规定。
当达不到规定的密实电流时,向孔内继续加碎石并振密,直至电流值超过规定的密实电流值。
避免出现断桩,缩径现象。
5)、振冲碎石桩施工严格按《公路软土地基路堤设计与施工技术规范》JTJ017-96要求施工。
6)、碎石桩质量检验:振冲碎石桩施工完成四个星期后即可做单桩复合地基荷载试验,按每300根随机抽取1根进行检验,但总数不得少于3根。
要求符合地基容许承载力不小于120KPa;桩体密实度抽查5%;复合地基承载力抽查5%,采用重Ⅱ型动力触探测试。
碎石桩软基处理经检测符合有关规范及验收标准要求后,经监理工程师批准方可转下一道工序。
振冲碎石桩施工允许偏差如下表——表1:振冲碎石桩施工允许偏差表。
表1:振冲碎石桩施工允许偏差表5、0碎石桩质量验收标准与检验方法1)、单桩复合地基处理效果检验:振冲碎石桩施工完成1月以上后(前期施工过振冲碎石桩养护期己超过),即进行单桩复合地基的静载荷压板的试验,试验数量为:每300根桩随机抽取1根进行检验,但总数不少于3根,抽样应有代表性,土质较差的地段抽样不少于2根。
2)、复合地基承载力检验:静载荷压板试验是判定振冲碎石桩复全地基承载力的最主要、最直接和最真实的试验方法,试验的安全系数取1.5~2.0。
试验确定振冲碎石桩复合地基的极限承载力是否能达到设计要求的沉降量计算标准:①、以粘性土为主的地基,取s/b 或s/d=0.2所对应的荷载(b和d分别为压板宽度和直径)。
②、当Q-S线上出现明显的拐点时,此拐点视为本复合地基的承载力极限值,可取该比例极限所对应的荷载,大于设计要求的100Kpa以上,即视为本次单桩复合地基达到设计要求。
3)、碎石桩桩体密实度检验:抽样数量为总桩数的5%,检验方法采用重Ⅱ型动力触探测试,选取桩间土形心位置,取与贯入量10cm 相应的击数平均什确定复合地基承载力标准值。
平均值取值范围为桩顶或桩间土自然地面以下淤泥层1cm至桩端之间。
4)、利用原始参数进行质量鉴定:振冲器配合碎石桩施工质量自动监控记录装置,进行连续的记录,监控碎石桩的整个造孔、制桩施工中的各种原始参数,以便检查每米桩终孔电流、每段桩密实电流及留振时间,作为质量鉴定的主要依据。
6、0施工进度计划7、0机械使用计划8、0安全施工措施为了确保碎石施工安全生产,须作好以下安全技术措施:1、好起重施工安全,起重臂下严禁站人,吊机安装振冲器时要对准桩位,有起重工指挥。
2、进入施工现场要带好安全帽(系安全带),高处作业(配合起重,维修)但要求系安全带。
3、碎石桩施工人员要熟练掌握该施工工艺技术,并遵守相关的安全生产操作规程。
4、现场施工用电严格执行“一机、一闸、一漏电开关”。
5、施工人员要注意台风信息,注意施工现场的防台工作。
6、施工人员每月至小进行一次安全学习或安全教育。
9、0文明施工措施9.1废料、废方的处理1、清理场地的废料和土石方工程的废方时,不得随意倾泻,影响附近排灌系统及农田水利设施。
应按规定在适当地点设置弃土场;有条件时,力求少占土地。
2、碎石桩施工过程中的泥浆及废弃物等,应在工程完工时及时清除干净,以免堵塞河道和妨碍交通。
3、废方堆放点应统筹安排,堆放点应远离河道,尽量不要覆盖植被,尽可能选择荒地。
4、及时对弃方进行压实,并在其表面进行植被覆盖,可以种植草皮、灌木或树木,既可防止水土流失,又能美化环境。
9.2、防止水土流失1、在施工期间,应始终保持工地的良好排水状态,修建一些临时排水渠道,并与永久性排水设施相连接,且不得引起淤积和冲刷。
2、桩基及下部结构施工时施工现场地面应筑成适当的横坡,避免积水;3、施工中应因地制宜地采取有效预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷,防止从本工程施工中土石方材料对河流、水道、灌溉或排水系统产生淤积或堵塞。
