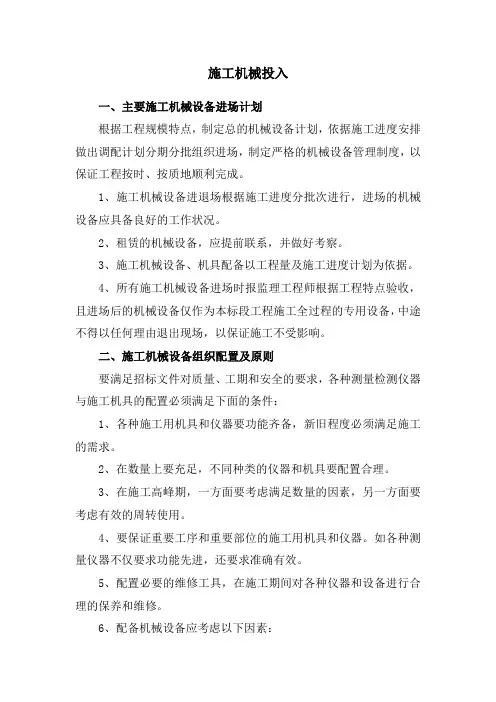

施工机械设备配备情况人员进退场计划安排
- 格式:docx
- 大小:15.13 KB
- 文档页数:8
施工机械设备配备
8.1机械设备配置方案
由于本工程的施工工期比较紧迫,工序繁多,使用机械设备的数量、种类较多,如何解决好机械的选型和调配,关系着整个工程能否顺利进行,能否保质按期完成整个工程。因此,在主要施工机械选择和调配上必须做到统筹兼顾。在工程开工前以及各分部工程开始前施工准备阶段,编制出各阶段(分部工程)机械设备配置方案。
8.2 主要机械设备的确定及进场计划
8.2.1主要机械设备的确定
1.施工垂直运输工具
本工程主体施工中,计划安装一台塔吊,在施工基础结构前,将塔吊安置就位,解决施工用钢筋、设施料的垂直运输和施工面上的水平运输。
主体结构施工完成时,设置一台井字架。模板拆除料、瓦粉施工所需的砂浆、及砖、砌块等材料,由此送到作业面。
(1)塔吊
①塔吊选型
现场计划安装一台塔吊,在施工基础结构前,将塔吊安置就位,为附着自升式塔吊,有效回转半径为50m。该塔吊可以覆盖全部施工作业面。
塔吊选型表
以上机械生产厂家均有生产许可证,特种设备制造安全认可证,以及安装改造维修许可证书等证书资料,进场安装前有塔吊安装、拆除施工方案,以及塔吊应急预案、塔吊使用制度、塔式起重机定期检验报告等安全控制性文件,经审批后方可安装、使用。
②塔吊安装
塔吊底部设砼基座,在基座中预埋螺栓,便于安装连接。由于塔吊基座安装高度分别设置在-3.0米位置,为了便于后期室外土方施工,以塔吊为中心,间距1.5m砌砖挡土墙,砌至-0.35米左右内设爬梯,在上面用架板遮盖,便于塔吊维修和拆卸。
③塔吊防雷措施
在塔吊基座处设置防雷接地,接地电阻符合安全规范要求。
(2)井字架
井字架选型
2.砼输送泵
(1)砼的制备及输送系统:砼输送泵→砼布料机→作业面
(2)砼输送泵选型
现场选用一台砼输送泵,其砼理论输送能力为60m3/h,能满足需要。
砼泵的选型
(3)采用砼泵的可行性分析:
①优良的性能:高达30.5MPa的出口压力可将混凝土输送至此200米以上的高处。同
时,大大降低了输送过程中堵管的可能性。
②卓越的可靠性:独创的开式液压系统,全液压控制换向,使该泵具有油温低、换向冲击小、工作可靠等特点,尤其是采用原装进口世界名牌厂家生产的主油泵、液压阀、电气元件、密封件使该泵工作可靠,故障率低。
3.砼布料机
本工程选用最大回转半径为15m的砼布料机(无动力)1台,布置在作业层中,基本覆盖全部施工面。
(1)砼布料机选型
(2)采用砼布料机的可行性分析:
整机采用焊接钢架结构,布料范围3-15米,可以在θ≤2700全方位正反回转布料。采用Φ125标准管径及管接头,与砼泵连接方便。在浇筑地点将砼及时地进行分布和摊铺,实现砼浇注的连续性,充分发挥泵送的优越性,从而提高施工效率,加快施工进度,降低工程造价,使泵送满足施工要求。
8.2.2主要机械设备的进场计划
由于本工程的施工工期比较紧迫,如何解决好机械的选型和调配,关系着整个工程能否顺利进行,能否保质按期完成整个工程。因此,在主要施工机械选择和调配上必须做到统筹兼顾。
1.主要土建机械设备供应计划
2.主要安装机械设备供应计划
3.主要试验、质检设备的进场计划
