电力工程开工、竣工资料模板
- 格式:doc
- 大小:263.00 KB
- 文档页数:39
电力竣工报告模板范文电力竣工报告是电力工程建设完成后的一个重要文件,它记录了电力工程建设的全过程和最终的竣工情况。
以下是电力竣工报告的模板范文:电力竣工报告。
一、工程概况。
1. 工程名称,(填写工程名称)。
2. 建设单位,(填写建设单位名称)。
3. 建设地点,(填写建设地点)。
4. 建设规模,(填写建设规模,如装机容量、线路长度等)。
5. 建设内容,(填写建设内容,如主要设备、工程进度等)。
二、建设过程。
1. 前期准备,(填写前期准备工作情况,如选址、勘察、设计等)。
2. 施工情况,(填写施工过程中的主要工作内容、进度和质量情况)。
3. 设备安装,(填写设备安装情况,如主要设备的安装、调试情况)。
4. 工程验收,(填写工程竣工验收情况,包括各项验收文件和结果)。
三、竣工情况。
1. 工程投资,(填写工程总投资和资金使用情况)。
2. 工程质量,(填写工程质量情况,如主要设备性能、工程结构稳定性等)。
3. 竣工时间,(填写工程竣工时间)。
4. 竣工效果,(填写工程建设后的效益和影响)。
四、存在问题。
1. 工程建设中存在的问题,(填写工程建设中出现的问题和不足)。
2. 解决措施,(填写已采取或计划采取的解决措施)。
五、后续工作。
1. 后续利用,(填写工程建成后的后续利用计划)。
2. 运营管理,(填写工程建成后的运营管理计划)。
六、附录。
1. 相关证明文件,(列出相关的证明文件,如竣工验收文件、质量检测报告等)。
2. 相关图片资料,(列出相关的图片资料,如工程建设过程中的照片、竣工后的效果图等)。
以上是电力竣工报告的模板范文,建议根据实际情况进行具体填写,确保内容全面、准确。
(施工方)建设单位:施工单位:2022 年月日施工方必须填写人员密集区;江河、高速公路、铁路跨越;穿越高压及其它特殊作业面应填写施工方必须填写建设方填写上报施工方填写开工前由建设方填写上报施工方填写施工方填写(选填)施工方填写(自建工程不提交\选填)施工方提交施工方提交施工方提交供电所提供供电所提供供电所提供3 4 5 6 7 8 9 10 14致我方承担的工程,已完成为了开工前的各项准备工作,特申请于年月日开工,计划于年月日完工,请审查。
□施工图会审已进行;□施工技术、安全交底已进行;□主要施工管理人员已到位;□物资、材料准备能满足连续施工的需要;□特种作业人员能满足施工需要。
承包单位(章):项目经理:日期:工程概况:1、架设10kV路线公里、 0.4kV路线公里,铺设10kV电缆公里、 0.4kV 电缆公里;2、安装变压器台、真空断器台、计量箱套建设单位审查意见:建设单位(章) :项目负责人:日期:供电所意见:日期:本表(含附件)一式 3 份,由承包项目部填报,供电所、客服部各存 1份,承包单位存 1 份致现报上附件:专项/重要施工方案建设单位审查意见:供电所意见:安监科意见:生技科意见:分公司意见:工程专项/重要施工方案,请审查。
承包单位(公司章):项目经理:日期:建设单位(公司章):负责人:日期:日期:日期:日期:日期:本表(含附件)一式 3 份,由承包项目部填报,供电所、客服部各存 1 份,承包单位存 1 份。
致现报上本项目部主要施工管理人员、特殊工种 /特种作业人员名单及其资格证件,请查验。
工程进行中如有调整,将重新统计并上报。
附件:相关资格证件复印件承包单位(章):项目经理:日期:供电所审查意见:日期:本表(含附件)一式 2 份,由承包项目部填报,供电所、客服部客存 1 份。
致兹有工程,因,原供电方案无法实施,特申请调整供电方案。
附件:变更方案建设单位(业主项目部)(章):项目负责人:日期:供电所意见:日期:营销科意见:日期:分公司意见:日期:本表(含附件)一式 3 份,由建设单位填报,建设单位(业主项目部)、供电所、客服部客存1份致:我方已按合同要求完成为了工程。
电力竣工资料范本1.电力工程竣工资料要怎么写为适应基本建设投资管理体制和电力建设的需要,部在原水电部(87)财基字第107号文颁发的《水利电力工程基本建设竣工决算试行办法》的基础上进行了修订,现颁发给你们,请按照执行。
原水电部颁发的《水利电力工程基本建设竣工决算试行办法》同时废止。
凡是1991年以后竣工的项目,没有编报竣工决算的,一律按本规程的规定办理。
在执行中有何问题,请随时向部反映。
第一章总则第一条为了适应基本建设投资管理体制改革的需要,进一步加强电力工业基本建设单位的竣工决算编制工作,做到规范化、标准化、和科学化,正确考核投资效益,结合能源部电力基本建设管理转变职能新体制的特点,特制定《电力发、送、变电工程基本建设项目竣工决算报告编制规程》(以下简称《规程》)。
第二条电力基本建设工程竣工决算报告是指全部工程完工后,为正确及时反映工程筹建到竣工验收实际发生的全部建设费用的投资用向、投资效果和建设经验的总结性文件。
它的作用在于考核设计概算的执行结果,分析建设成本的节约与超支,为报请上级主管部门和投资方审查核销基本建设拨、贷款的报帐,以及移交生产使用单位登记与核算固定资产的主要依据。
它对积累各个历史时期的基本建设技术经济指标,为今后选择先进的设计方案和施工方法以及加强控制建设单位工程管理费用,节约投资具有重要意义。
第三条凡列入国家基本建设投资计划的所有新建、扩建、改建、恢复和迁建的火电、水电、核电、风力、潮汐、地热发电、送、变电以及微波、载波、光纤通讯等基本建设工程项目,在工程竣工后,均应按本《规程》的要求及时、全面、正确和完整编制竣工决算。
(地方电力基本建设项目竣工工程可参照执行)。
第四条编制竣工决算工程费用的范围。
应包括从工程筹建开始到竣工验收的全部建设费用。
即:建筑工程费、安装工程费、设备购置费和其它费用(含:建设工程前期费)。
第五条编制竣工决算应按大、中、小型工程项目分别编制。
大、中、小型项目的划分标准仍按国家计委、建委、财政部计字(1978)234号文的规定要求执行;(一)电站:大型:装机容量25万千瓦以上(包括25万千瓦);中型:装机容量2.5万千瓦 ̄25万千瓦(包括2.5万千瓦);小型:装机容量2.5万千瓦以下(不包括2.5万千瓦)。
小区电力设施改造工程竣工资料1. 工程名称:小区电力设施改造工程2. 工程地址:XX小区3. 工程内容:本工程包括对小区内的电力设施进行全面改造,包括电力线路、变压器、配电箱等设施,以提升小区的供电质量和安全性。
4. 工程施工单位:XX建筑工程有限公司5. 工程施工时间:从XX年XX月XX日至XX年XX月XX日6. 施工费用:共计XX万元7. 改造设施:在本次改造工程中,共更换了XX条电力线路,XX台变压器,XX个配电箱等设施。
8. 改造效果:经过改造后,小区内的供电质量得到明显提升,供电稳定性和安全性得到了加强,为小区居民提供了更加可靠和安全的电力服务。
9. 监理单位:XX监理有限公司10. 竣工验收:经过对工程改造设施进行全面检查和测试,并经监理单位的验收,确认改造工程符合相关标准和规范要求,达到了设计要求和使用要求。
本次小区电力设施改造工程顺利完成,希望新的电力设施能够为小区居民带来更好的用电体验,保障居民的用电安全和正常生活。
很高兴地向大家宣布,经过辛勤劳动,小区电力设施改造工程终于竣工了。
这是一个非常重要的工程,对小区的电力供应和居民生活质量都有着深远的影响。
在过去的几个月里,施工人员和监理单位一直在不懈努力,经过各方的努力和合作,我们终于成功地完成了这个工程。
本次改造工程的目的是为了提高小区的供电质量和安全性。
在过去,小区内的电力设施老化严重,经常出现停电、短路等问题,给居民的生活带来了不便和安全隐患。
因此,我们决定进行全面的电力设施改造,以确保小区居民能够享受到稳定、安全的电力供应。
在此次改造工程中,我们对小区内的电力线路进行了全面的检修和更换,所有的变压器和配电箱也进行了更新和升级。
施工单位在施工过程中严格按照相关标准和规范进行施工,经过了多次的检验和测试,保证了改造的质量和安全。
监理单位也在整个过程中进行了严格的监督和验收,确保改造工程符合相关规定和要求。
经过改造后,小区的供电质量得到了明显提升,经过测试,供电稳定性和安全性都得到了加强,为小区居民提供了更加可靠和安全的电力服务。
电力施工竣工报告模板1. 项目概述本次电力施工竣工报告涉及的项目为XX电厂二期扩建工程,电力施工竣工时间为2021年5月至2022年3月。
本文档是该工程的施工竣工报告的模板,方便施工方及监管机构进行报告撰写,统一施工标准。
2. 竣工内容2.1 电力设施工作本次施工工程主要涉及以下电力设施建设:序号设施名称数量备注1 发电机组 5 台功率:50MW/台2 变电站3 座容量:500kv/座3 输电线路 5 条容量:50mw/条2.2 初验、调试和试运行情况本次施工过程中,所有设备的初验、调试和试运行情况如下:设备名称初验情况调试情况试运行情况发电机组全部通过全部调试完成运行良好变电站全部通过全部调试完成运行良好输电线路全部通过全部调试完成运行良好2.3 施工人员技能水平本次施工过程中,所有施工人员持有相关职业资格证书,并接受过专业的技能培训,技能水平较高。
2.4 保证与审批本次施工过程中,严格按照相关法规和规范进行,所有环节均有监管机构进行监督和检查,因此保证过程合法有效。
3. 现场实施情况3.1 工期本次施工过程中,总工期为10个月,具体如下:施工阶段工期上部结构施工2个月下部结构施工4个月设备安装调试2个月联合调试和试运行2个月3.2 现场卫生本次施工过程中,现场卫生情况良好,未发生任何污染事故。
3.3 安全环保本次施工过程中,严格遵守了施工安全和环保法规规范,所有操作均在控制范围内,未发生任何安全环保问题。
4. 项目效果本次施工后,电力设施的运行效果十分稳定,其运行指标均符合国家相关标准。
项目后续发展中,将对当地经济和社会建设产生积极推动作用。
5. 总结通过本次电力施工竣工报告的撰写,旨在规范化施工,提高工程质量与效率。
施工过程中严格按照法规规范进行,保证了环保和安全,项目取得了良好的效果。
希望本文档可以为其他电力施工竣工报告提供参考,实现施工标准化和互通。
项目编号:项目名称:施工单位: (全称)2022 年月日1、配电网项目施工直接发包审批表(或者施工任务书)2、配电网项目新设备投运单3、配电网项目开工报告4、配电网项目现场交底记录5、配电网项目安装施工记录(可选填,在“□”里打“ √ ”)① 柱上配电变压器安装施工记录---------------------------------------------- □② 柱上开关安装施工记录------------------------------------------------------- □③ 环网柜安装施工记录---------------------------------------------------------- □④ 箱式变压器安装施工记录---------------------------------------------------- □⑤ 电缆分支箱安装施工记录---------------------------------------------------- □⑥ 架空配电路线安装施工记录------------------------------------------------- □⑦ 电力电缆敷设施工记录------------------------------------------------------- □⑧ 接地装置安装施工记录------------------------------------------------------- □6、配电网工程阶段性验收记录7、配电网项目竣工报告8、配电网工程竣工验收记录9、折旧工程材料处理招标计划申报表10、领料单11、试验报告单12、配电网工程安装施工设备资料(合格证、说明书)13、配电网工程竣工图纸生产技术部配网工程编号:字第号工程管理单位:申请投运日期:工程管理单位负责人:申请投运设备:新设备主要参数:设备主管单位验收意见配电运行单位验收意见可靠性管理意见配电MIS 变更调度运行意见实际投运时间:年月日当值调度员:项目名称建设单位计划开工时间计划竣工时间计划工程量:开工准备情况:申请单位意见:年月日年月日项目编号施工单位项目负责人路线名称填报人:建设或者监理单位意见:负责人:年月日批准人:备注:施工单位监理单位配变名称配变型号生产厂家出厂日期出厂编号出线形式低压无功补偿安装日期台架形式试验情况工程名称工程编号所在路线额定容量额定电压额定电流接线组别低压开关□ 综合配电箱□有□ 无□框架式□未试验□附属设备材料名称1、跌落式熔断器2、高压避雷器3、低压开关(配电箱)4、低压配变监测装置TTU5、低压无功补偿装置6、其他低压出线数配变监测有□安装地点标识情况配变名称标识□其他规格型号与厂家信息Dyn11□无□安全警示标识□数量施工负责人:年月日监理人员:年月日Yyn0 □背包式□已试验□施工单位工程名称监理单位工程编号开关名称所在路线柱开型号额定电压生产厂家额定电流出厂日期开断电流出厂编号柱开类型断路器□ 负荷开关□安装日期试验情况已试验□ 未试验□附属设备材料名称1、避雷器2、电压互感器 PT3、电流互感器 CT4、故障指示器5、接地环6、其他安装杆号标识情况规格型号与厂家信息□数量施工负责人:年月日监理人员:年月日柱开名称标识施工单位监理单位环网柜名称环网柜型号环网柜厂家开关柜型号开关柜厂家间隔数量电动操作安装日期浇基础日期标识情况工程名称工程编号所在路线额定电压额定电流出厂日期出厂编号投运间隔数有□ 无□ 配网自动化有□安装地点试验情况已试验□面板开关标识□ 主接线图□ 环网柜外壳名称标识□附属设备材料名称规格型号与厂家信息1、带电指示器2、故障指示器3、电压互感器 PT4、电流互感器 CT5、蓄电池6、终端电缆头7、绝缘封帽8、避雷器9、电缆名称标志牌10、其他无□未试验□安全警示标识□数量施工负责人:年月日监理人员:年月日施工单位监理单位箱变名称箱变型号箱变厂家箱变出厂日期主变型号主变厂家主变出厂日期主变出厂编号安装日期浇基础日期试验情况工程名称工程编号所在路线额定容量额定电压额定电流已试验□ 未试验□附属设备材料名称1、高压开关(柜)2、高压避雷器3、高压故障指示器4、高压带电指示器5、低压配电监测装置TTU6、低压开关(柜)7、低压无功补偿装置8、其他接线组别箱变型式箱变类型低压回路数安装地点标识情况其他Yyn0 □欧式□环网□箱变名称标识□规格型号与厂家信息Dyn11□美式□终端□安全警示标识□数量施工负责人:年月日监理人员:年月日施工单位监理单位分支箱名称分支箱型号生产厂家出厂日期回路数量分支箱型式安装日期浇基础日期试验情况工程名称工程编号所在路线4 □欧式□已试验□ 未试验□附属设备材料名称1、带电指示器2、故障指示器3、终端电缆头4、绝缘封帽5、电缆名称标志牌6、其他额定电压额定电流出厂编号投运回路数其他安装地点标识情况其他规格型号与厂家信息安全警示标识□数量施工负责人:年月日监理人员:年月日分支箱名称标识□6 □美式□施工单位监理单位路线名称图纸杆号杆塔信息杆塔型号杆塔类型横担信息横担规格横担数量工程名称工程编号施工日期绝缘子信息绝缘子型号绝缘子数量拉线形式导监理人员:项目负责人:施工施工单位工程名称监理单位工程编号所在路线起止地点电缆型号额定电压生产厂家出厂日期总长度中间接头有□ 无□敷设日期敷设天气标识情况路径标识□ 名称标识□ 其他敷设方式排管□ 电缆沟□ 隧道□ 直埋□ 上杆□分段长度施工负责人:年月日监理人员:年月日施工单位监理单位路线名称接地装序置位置号 (杆号) 12345678监理人员:工程名称工程编号施工日期接地设备名称接地性质接地材料测量仪器名称标准值(Q ) 接地电阻施工负责人:建设单位施工单位监理单位工程内容:(具体附施工图纸和施工记录) 工程名称工程编号工程地点自验收意见:施工负责人:年月日监理单位意见:监理人员:年月日验收单位意见:验收人员:年月日建设单位意见:负责人:年月日工程名称建设单位实际开工时间实际竣工时间实际工程量:验收意见:申请单位意见:年月日年月日工程编号施工单位项目负责人路线名称验收负责人:建设或者监理单位意见:负责人:年月日批准人:备注:项目名称项目编号施工地点序号1 2 3 4 5 6 7资料名称接线图全套竣工图纸变更设计文件安装施工记录和交接试验报告等安装使用说明书出厂试验报告备品备件、专用工器具和仪器验收项目杆塔基础和接地导线金具和绝缘子柱上开关拉线低压接户线电缆路线土建电缆本体电缆附件建设单位施工单位监理单位标准与现场实际一致整洁、齐全与现场实际一致与现场实际变更一致齐全、项目无遗漏、试验合格内容齐全、符合技术协议要求齐全、项目无遗漏、试验合格移交清单,存储、保管说明齐全并装订整齐质量标准要求具体参照《江苏省电力公司配网工程竣工验收大纲》中相关条款要求。
最新电力工程竣工验收全套资料(范本)资料本文档旨在提供一份最新的电力工程竣工验收全套资料范本,以帮助相关人员进行电力工程竣工验收工作。
以下是该资料的主要内容及范本示例:1. 工程基本信息- 工程名称:- 工程地点:- 工程类型:- 施工单位:- 验收单位:2. 竣工验收文件清单- 验收申请书- 工程竣工验收报告- 工程竣工验收证书- 工程竣工验收资料及图纸清单3. 验收申请书范本验收申请书工程名称:工程地点:建设单位:施工单位:竣工日期:竣工投入使用日期:申请单位盖章:日期:4. 工程竣工验收报告范本工程竣工验收报告工程名称:工程地点:建设单位:施工单位:竣工日期:竣工投入使用日期:验收结论及意见:- 符合设计要求- 符合相关标准和规范- 设备运行稳定- 安全可靠存在的问题及整改意见:- 问题1:- 问题2:- 问题3:备注:报告编制单位盖章:日期:5. 工程竣工验收证书范本工程竣工验收证书工程名称:工程地点:建设单位:施工单位:竣工日期:竣工投入使用日期:特此证明:本工程依据相关法律、法规和标准规范进行设计、施工和验收,各项工作按照相关程序和要求进行,并已完成竣工验收。
确认该工程符合设计要求、各项指标达到标准要求,并可以投入使用。
发证单位盖章:日期:6. 工程竣工验收资料及图纸清单- 设计图纸及方案- 建设施工许可证及审批文件- 施工图设计说明- 设备技术参数及质量检验报告- 工程量清单及结算文件- 其他相关资料以上是一份最新的电力工程竣工验收全套资料范本,供参考使用。
实际应用中,请根据具体工程情况进行相应调整。
电力工程竣工验收全套资料(范本)电力工程竣工验收全套资料(范本)
一、前期准备文件
1. 项目建设批准文件
2. 用地手续办理文件
3. 施工图设计文件
4. 设计变更及审批文件
5. 施工合同文件
6. 材料采购及验收文件
7. 质量监管文件
二、工程竣工验收报告
1. 工程概况介绍(包括工程名称、位置、规模等)
2. 工程建设情况描述
3. 施工组织与管理
4. 施工质量控制
5. 工程安全与环保措施
6. 施工期间遇到的问题及解决情况
7. 项目投资概况
8. 工程竣工验收结论与意见
三、工程竣工验收申请表
1. 申请单位信息
2. 工程概况
3. 竣工验收日期及地点
4. 申请理由及附加说明
5. 相关附件清单
四、工程竣工验收资料清单
1. 施工图纸及变更图纸
2. 勘察报告和设计文件
3. 材料验收报告
4. 施工过程记录及验收记录
5. 质量检测报告
6. 工程竣工图册
7. 项目投资财务报表
8. 其他相关证明文件
五、其他备用文件
1. 工程质量保证书
2. 安全环保证明文件
3. 工程竣工验收备忘录
以上是一份电力工程竣工验收全套资料范本的内容,根据实际工程情况可以进行适当调整和补充。
注:本文档仅供参考,请根据实际需要和相关法规对内容进行确认和修改。
供电工程竣工资料范本标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-竣工资料目录1、工程来源说明(招标工程中标通知书、沈阳供电公司客户工程发包通知书)2、施工单位资质3、营业执照4、承装(修、试)电力设施许可证5、安全生产许可证6、工程开工报告7、工程开工报审表8、项目管理实施规划报审表9、施工管理人员资质报审表10、安全文明施工二次策划报审表11、特殊工种作业人员报审表12、施工进度计划报审表13、施工组织设计14、接地装置报审表15、接地电阻测试记录16、接地装置隐蔽工程检验验收记录(接地电阻CAD图)17、电缆排管报审表18、电缆排管沟隐蔽工程检查验收记录19、电缆井报审表20、电缆井施工检查验收记录21、电缆敷设报审表22、工程材料—电缆进场报审表(电缆清单、自检报告、设备合格证)23、电缆施工报审表(高、低压电缆敷设安装质量记录)24、主要设备开箱申请表(开箱设备清单、设备合格证)25、分部/分项工程工程质量评定报审表(分部/分项工程质量评定表)26、主要设备产品合格证(高低压柜、变压器等设备)27、试验报告28、工程竣工报验单29、工程竣工报告30、竣工图纸工程开工报告工程开工报审表工程名称:致项目监理部:我方承担的工程,已完成了开工前的各项准备工作,特申请于2016年 7月02日开工,请审查。
□项目管理实施规划(施工组织设计)已审批;□施工图会检已进行;□各项施工管理制度和相应的作业指导书已制定并审查合格;□安全文明施工二次策划满足要求;□施工技术交底已进行;□施工人力和机械已进场,施工组织已落实到位;□物资、材料准备能满足连续施工的需要;□计量器具、仪表经法定单位检验合格;□特殊工种作业人员能满足施工需要。
承包单位(章):项目经理:日期:项目监理部审查意见:项目监理部(章):总监理工程师:日期:建设管理单位审批意见:建设管理单位(章):项目经理:日期:本表一式三份,由承包单位填报,建设管理单位、监理单位、承包单位各一份。
10kV线路竣工资料范本一、工程概况1.1 工程名称:10kV线路(具体线路名称)1.2 工程编号:(根据实际情况填写)1.3 开工日期:(具体日期)1.4 竣工日期:(具体日期)1.5 工程施工单位:(具体单位名称及联系方式)1.6 工程监理单位:(具体单位名称及联系方式)二、工程范围2.1 工程位置:(具体地点)2.2 线路起点及终点:(具体起点和终点)2.3 线路长度:(具体长度)2.4 运行情况:(描述线路的输电能力、运行状态等情况)三、主要工程量统计3.1 杆塔及杆塔基础:(列出杆塔及杆塔基础的数量与规格)3.2 主线导线与地线:(列出主线导线与地线的种类、型号及长度)3.3 绝缘子及附件:(列出绝缘子及附件的数量与规格)3.4 路由器与接地装置:(列出路由器与接地装置的数量与规格)3.5 防雷装置:(列出防雷装置的数量与规格)四、关键节点施工情况4.1 杆塔安装与验收:(描述杆塔安装与验收的具体情况)4.2 导线张紧与验收:(描述导线张紧与验收的具体情况)4.3 绝缘子安装与验收:(描述绝缘子安装与验收的具体情况)4.4 接地装置安装与验收:(描述接地装置安装与验收的具体情况)五、施工质量验收5.1 安全生产:(描述施工期间的安全生产情况)5.2 工程质量:(描述施工期间的工程质量控制情况)5.3 环境保护:(描述施工期间的环境保护措施与效果)5.4 监理报告:(监理单位对本工程验收的评价与建议)六、竣工资料6.1 竣工图纸:(提供线路平面图、剖面图等)6.2 变更设计与图纸:(如有变更设计与图纸,提供相应文件)6.3 资料归档:(对相关工程资料进行归档,并备份保存)七、工程总结7.1 工程总结:(对整个工程的施工过程、质量控制、安全生产等方面进行总结)7.2 经验教训:(总结工程中的经验教训,并提出改进意见)以上是对10kV线路竣工资料范本的详细描述和具体要求。
根据实际情况,相应内容可以进行适当修改和补充,以确保符合实际需求。
电气竣工报告书模板一、前言本竣工报告主要是对电气工程项目的竣工情况进行详细的阐述和总结,旨在向业主和上级主管部门展示本工程项目的竣工情况,为进一步规范电气竣工工作提供参考。
二、工程概况本项目名称:XXX电力工程项目地址:XXX省XXX市XXX区XXX路XXX号建设单位:XXX公司项目经理:XXX设计单位:XXX公司监理单位:XXX公司施工单位:XXX公司三、竣工资料本项目的竣工资料包括:•电气施工图纸及图纸变更•施工日志、质量验收记录和质量报告•预制品、材料、设备的进货验收记录、检验报告和供货商证明•试运行记录和检查论证记录•安装和试运行的检查单•竣工报告及图纸上传资料四、安装及检验情况4.1 设备安装情况本项目中设备的阳极安装、跨越架的设置、接地及避雷等设施都已按照设计要求和规范进行了安装,并经过施工单位和监理单位检查验收。
4.2 线路敷设情况本项目的线路敷设采用的是XXX规范要求,线路路线清晰,导线悬垂垂度符合要求。
4.3 运行试验情况本项目进行的是电气工程项目,试运行为最重要的一环,在试运行期间,通过检查工程质量,收集试运行数据等方法,对本项目进行了全面的检验,收集到的数据表明,电气设备的运行状态符合建设要求,没有发现异常情况。
五、施工质量情况本项目的施工质量情况得到了监理单位的认可,下面就本项目的施工质量情况进行具体说明:5.1 施工规范本项目按照国家和行业相关的规定进行施工,设备安装位置清晰,敷设线路路径直线且导线间距符合规范要求,施工现场管理有序。
5.2 工程品质本项目采用的是具有良好声誉和高品质的设备和材料,安装质量受到了监理单位和上级主管部门的肯定,设备和线路的敷设、接头的接触紧密、沟槽的排水情况、时限节点的管控均符合质量要求。
5.3 安全问题本项目施工过程中未发生安全事故,所有安全隐患已被施工单位及时消除,施工现场秩序井然。
六、总结本电气工程项目经过设备安装、线路敷设和试运行的检验,整体的进度符合预期,先进的技术和良好的服务使得项目顺利进行。
第一节施工现场质量管理检查记录表该表是GB50300—2001第3.0.l条的附表,健全的质量管理体系的具体要求。
一般一个标段或一个单位(子单位)工程检查一次,在开工前检查,由施工单位现场负责人填写,由监理单位的总监理工程师(建设单位项目负责人)验收。
下面分三个部分来说明填表要求和填写方法。
一、表头部分填写参与工程建设各方责任主体的概况。
工程名称栏:应填写工程名称的全称,与合同中的工程名称一致。
施工许可证(开工证X填写当地建设行政主管部门批准发给的施工许可证(开工证)的编号。
建设单位栏填写合同文件中的甲方,单位名称也应写全称,与合同签章上的单位名称相同。
建设单位项目负责人栏,应填合同书上签字人或签字人以文字形式委托的代表一工程的项目负责人。
工程完工后竣工验收备案表中的单位项目负责人应与此一致。
设计一单位栏填写设计合同中签章单位的名称,其全称应与印章上的名称一致。
设计单位的项目负责人栏,应是设计合同书签字人或签字人以文字形式委托的该项目负责人,工程完工后竣工验收备案表中的单位项目负责人也应与此一致。
监理单位栏填写单位全称,应与合同或协议书中的名称一致。
总监理工程师栏应是合同或协议书中明确的项目监理负责人,也可以是监理单位以文件形式明确的该项目监理负责人,必须有监理工程师任职资格证书,专业要对口。
施工单位栏填写施工合同中签章单位的全称,与签章上的名称一致。
项目经理栏、项目技术负责人栏与合同中明确的项目经理。
项目技术负责人一致。
表头部分可统一填写,不需具休人员签名,只是明确了负责人的地位。
二、检查项目部分填写各项检查项目文件的名称或编号,并将文件(复印件或原件)附在表的后面供检查,检查后应将文件归还。
l、现场质量管理制度。
主要是图纸会审。
设计交底、技术交底。
施工组织设计编制审批程序。
工序交接、质量检查评定制度,质量好的奖励及达不到质量要求处罚办法,以及质量例会制度及质量问题处理制度等。
2、质量责任制栏,质量负责人的分工,各项质量责任的落实规定,定期检查及有关人员奖罚制度等。
供电工程竣工资料范本(注意:以下是一个供电工程竣工资料范本的示例,请根据具体情况进行修改和完善)供电工程竣工资料范本一、工程基本情况1.1 工程名称:XXXX 供电工程1.2 工程位置:XXXXX地区,具体地址:XXXXX1.3 工程规模:XXXX1.4 工程施工单位:XXXX 公司1.5 工程监理单位:XXXX 监理公司1.6 工程建设单位:XXXX 提供单位二、竣工资料清单2.1 竣工报告2.1.1 工程概况工程概况应包括工程设计依据、施工图设计、主要设备和材料等。
2.1.2 供电系统建设情况供电系统建设情况应包括供电方案、配电方案、供电设备选型、供电线路设计等。
2.1.3 工程质量情况工程质量情况应包括工程验收合格证明、工程质量检测报告等。
2.1.4 安全文明施工情况安全文明施工情况应包括安全生产许可证、施工合同、现场设施、危险源管理情况等。
2.2 工程图纸包括施工图纸、设备图纸等。
2.3 安全技术文件包括供电工程施工方案、安全生产操作规程、设备使用说明等。
2.4 竣工验收报告包括供电工程的竣工验收报告、相关验收资料等。
2.5 施工台账包括供电工程的施工过程中产生的各类施工记录、报工表、巡检表等。
2.6 设备清单包括供电系统中使用的各类设备的清单、技术参数等。
三、附录附录部分包括工程相关的其他资料,如各类证书、检测报告、验收意见等。
以上是本次供电工程竣工资料范本的基本内容,请根据实际情况进行具体的补充和修改。
在提供资料的同时,还需根据相关规定进行安全审核和质量验收,确保工程质量符合要求。
电力工程中包含施工合同、招标文件、施工单位投标报价书;工程招投标文件、工程投标答疑、工程最高限价通知、工程投标报价书、中标通知书、施工合同书、工程开工报告、工程图纸会审纪要、工作联系单、工程量签证单、设计变更单、施工图纸、竣工图纸、质检部门质量评估报告(或监理质量评估报告)、工程竣工报告、工程领料单、工程退料单、工程结算报价书等等资料。
一般电力工程资料分三个阶段,即施工准备阶段、施工阶段、竣工验收阶段;工程资料收集大致分5部分:即工程施工项目管理部分、工程施工安全管理部分、工程施工质量管理部分、工程施工造价管理部分、工程施工技术部分。
、、一、施工准备阶段资料的收集本阶段的资料收集主要是工程开工前的准备工作方面的资料,主要有以下几方面:1、施工图审查文件施工图审查应有资质的施工图审查机构出具施工图审查意见书,设计单位应根据施工图审查意见进行修改,并出具设计变更文件。
2、施工组织设计施工组织设计是施工单位进行施工的指导性文件,是履行施工合同和监理单位监理的重要依据,施工组织设计的编制应有针对性、可操作性,技术方案应有先进性。
施工组织设计必须经上一级技术负责人进行审批并加盖公章方为有效,并须填写施工组织设计审批表(合同另有规定的,按合同要求办理),由总监理工程师审定后方可实施。
在施工过程中发生变更时,应有变更审批手续;3、开工报告、开工令工程开工前承包单位必须提交《工程开工/复工报审表》,由监理工程师审查施工单位的准备工作,符合要求后由总监理工程师签署开工令。
对于已停工程,则须有总监理工程师的复工指令如能复正。
对于工程规模较小或监理范畴以外,而未实行监理的工程,施工单位在开程开工前,应填写开工报告,经建设单位、及建设行政主管部门批准后方可实施;4、分包单位资格审批资料涉及到需要分包的分项工程,在工程开工前,总承包单位应提交《分包单位资格报审表》及相关证明文件供监理工程师审查,审查通过后由总监理工程师签署意见;5、工程定位、测量放线记录工程开工前,施工单位对建设单位(或其委托的单位)给定的原始基准点、基准线和标高等测量控制点进行复核,并将复测结果进行报验,经监理批准后施工单位始能据以进行准确的测量放线,并填写测量放线记录。
电力工程开工、竣工资料模板工程名称为___10kV城北线绝缘化改造,工程编号为2014子轩中压大足08#,建设单位为国网___,施工单位为___。

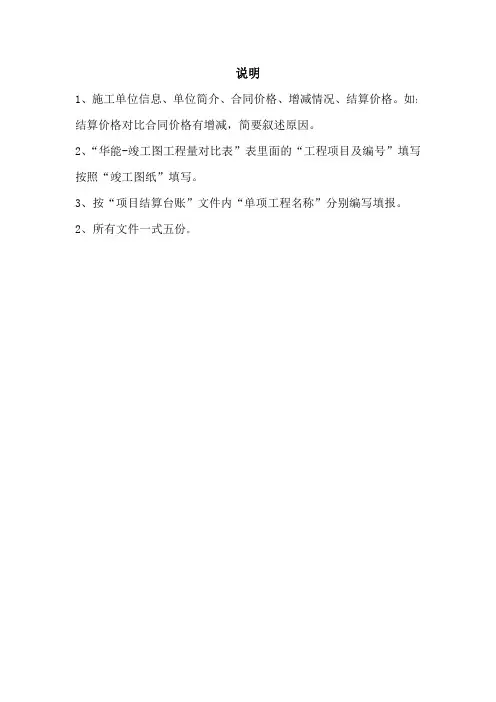

以下是生产工程资料目录表:序号资料名称备注1 项目立项概算批复情况、计划文件 112 技术交底、现场查勘记录 53 施工、设计、监理、物资询价(招标)及合同 64 施工计划审批表及废旧物资回收、处置情况记录 7-105 工程预算书 126 设计施工图 137 设计说明 148 设计杆位明细表 159 施工组织设计(四措一案) 1610 工程开工报告 1711 工程材料领用明细 1812 工程材料价格核定 1913 主要材料设备合格证 2014 赔偿汇总表及赔偿清单 2115 材料试验记录、设备调试报告 2216 工程变更或签证单 2317 工程竣工图纸 2418 竣工说明 2519 竣工杆位明细表 2620 工程竣工设备、材料汇总表 2721 工程余料回收记录 2822 隐蔽工程验收记录、自检报告 2923 工程竣工验收申请表 3024 验收申请报告附表25 工程竣工验收报告26 竣工报告27 监理旁站记录 3128 监理例会记录及监理日记等资料29 结算书 3230 结算单在施工单位进行___10kV城北线绝缘化改造工程时,必须按照现场安全管理制度的要求,将安全生产摆在第一位。
施工前要组织全体施工作业人员研究安全组织措施和技术措施,进行全方位的安全技术交底,使全体施工作业人员掌握本工程、本工种、本岗位的安全技术操作规程,不得违章作业、冒险作业,并遵守劳动纪律,坚守工作岗位。
施工人员必须熟知安全技术操作规程,熟悉安全管理制度,熟悉电网安全管理内容,并严格执行保证安全的组织措施和技术措施。
进入施工现场人员必须正确戴好安全帽,禁止穿拖鞋、凉鞋、短裤等,不准赤膊露体。
在2米以上高空作业时,应系好安全带,材料要堆放平稳,工具随时放入工具袋内,上下传递物件时禁止抛掷,严禁酒后作业。
国网重庆大足区供电有限责任公司2014年生产工程竣工资料建设单位:国网重庆大足区供电有限责任公司施工单位:重庆市大足区精诚电力发展总公司生产工程资料目录表安全技术交底记录表施工交底记录施工方案(四措一案)报审表国网重庆大足区供电有限责任公司大足公司10kV城北线绝缘化改造四措一案年月日施工单位方案批准:审核:编制:重庆市大足区精诚电力发展总公司年月日编制说明大足公司10kV城北线绝缘化改造,为大足供电公司上报重庆市电力公司批准实施的配电线路检修项目;该项目经大足供电公司运维检修部现场交底,本公司多次到现场查戡确定施工方案而编制本施工计划。
一、工作时间及主要内容工作时间年月日- 年月日工作内容该工程对回龙变电站-大足供电公司施放光纤14713米;城西变电站-大足供电公司施放光纤3811米。
二、组织措施项目管理小组人员名单1.工程负责人(项目经理):刘勇联系电话:2.施工负责人:冉建联系电话:程生明联系电话:3.技术负责人:魏登模联系电话:4.专职安全员:黄清中联系电话:5.质检负责人:曹万学联系电话:6.材料领料员:陈世富联系电话:7.材料管理员:李海联系电话:8、一个施工班(供计电工15人),另加临工数人。
职责及分工:1、工程负责人,负责工程管理层工作。
2、施工负责人,负责工程施工现场具体安排、管理、培训。
3、技术负责人,负责工程施工现场安装标准、规范、新工艺及技术方面指导工作。
4、专职安全员,负责工程施工安全培训、违章管理、安全工机具管理、检查及效验。
5、质检负责人,负责工程施工材料检测、。
6、停电工作终结后,停电线路工作负责人应及时报告工作许可人,可采用当面报告或用电话报告(并经复诵无误)等方式。
7、工作期间工作负责人(监护人)不得擅自离开施工现场,如果因工作需要离开现场的,必须指定有资格的负责人(监护人)代替,并认真履行工作负责人变更手续。
8、施工班组不得擅自变动按工作票内容办理的安全措施,特殊情况需要变更安全措施时,必须征得工作票签发人的同意,并采取补充安全措施、加强监护。
9、工作中,工作班成员之间应按照“三不伤害”原则相互加强作业过程中的协调、配合,互相照应,互相监护,及时提醒纠正违章动作,及时提醒加强监护,防止误登带电杆塔。
10、工作前,工作负责人应向所请普工、民工详细交代当天工作内容,并根据工作性质提出危险点及注意事项,交代完毕后,普工、民工应在《民工安全提示卡》上签字确认。
三、安全措施安全目标(1)、公司安全目标1、不发生生产一般人身轻伤及以上事故。
2、不发生农电人身轻伤及以上事故。
3、不发生本企业人员责任的较大及以上电网、设备、火灾事故。
4、不发生本单位负有责任的一般及以上的交通事故。
5、不发生本单位发包、承包、分包本辖区内负责任的工程现场人身死亡事故。
6、安全风险管理、隐患排查治理、应急管理、反违章等专项活动、重点工作符合公司要求。
7、不发生一般及以上的设备事故。
8、不发生被公司查处的违章行为。
9、安全监督管理、领导、管理人员上岗到位、两票三制执行、安全例会、安全检查、事故调查、机制建设等安全例行工作管理到位。
10、不发生有人员责任的未遂事故和异常情况,个人不发生差错和违章行为。
(2)保证安全的组织措施1.全体施工人员均严格执行《电业安全工作规程》的条款规定施工作业,保证工程的施工安全。
2. 认真执行工作票制度和派工单制度,派工单要根据当天的工作特点,明确各部位人员的职责,作好危险点分析的重点预防措施。
3. 进入施工现场的全体人员必须戴安全帽,并随时注意高空情况,以防高空重物伤人。
高空作业人员必须按规定系好安全带,以防高空坠落。
各种工器具和材料,上下必须用绳索传递,不准任意抛扔。
4、停电线路及安全措施本工程为10kV绝缘化改造工程:(1)停10kV城竹线,在10kV城竹线#1、#11、竹龙支线#1、#30、龙累支线#1、#15杆挂接地线;在电源断开点挂“线路正在工作禁止合闸”标示牌。
(2)停10kV城北线,在10kV城北线#12、#20、北累支线#2、#4杆挂接地线;在电源断开点挂“线路正在工作禁止合闸”标示牌。
(3)停10kV城关线,在10kV城关线#1、#9杆挂接地线;在电源断开点挂“线路正在工作禁止合闸”标示牌。
验电应由两人进行,一人验电,一人监护,验电人员必须戴绝缘手套。
验电前必须确认该线路是停电检修线路,并检查验电器必须完好合格。
挂接地线时,应先挂接地端,后挂导线端,且接触良好,连接可靠。
撤除时顺序相反。
未经验电挂接地线时,禁止任何人员登杆工作。
临近带电线路工作,必须设专人监护。
交叉跨越清理好下跨电源,与相关单位及用户联系好停送电办理好相关手续,在电源断开点挂“线路正在工作禁止合闸”标示牌,跨越公路的地方要设立施工标示牌并留专人看守。
保证安全的组织措施(明确安全技术交底及参加交底人员、交底内容)1. 工程实施前,组织专业技术人员及工作负责人、安全负责人进行现场实地勘察,对线路走向、线路交叉跨越情况、杆塔现状、铁附件、金具、拉线和导线等作好详细的查勘记录,并根据查勘记录制定出相应的安全技术措施。
2.工程开工前,必须对全体人员进行详细的安全技术交底,要把工程的安全技术措施落实到每个人头,切实做到人人心中有数,作好完整的交底记录。
3.工程开工前,应对用于施工的各种工器具、安全防护用具进行认真的外观和性能检查,对有缺陷的或经检查不符合施工要求的工器具、安全防护用具严禁带入施工现场用于施工。
4、施工时在施工地段放好施工标志.5、改接电缆必须效试合格,核定好相序做好标识。
6、线路施工中,直线开耐张要做好拉线,打好临时风绳防止电杆倾斜。
专业施工一般安全措施1.在主体工程开始前,需对原线路进行改造时,应提前对现场情况进行查勘,并制定相应的技术措施和安全措施。
2、停电作业前必须认真核对线路名称、工作地段、交叉跨越,严格按照《电业安全工作规定》认真履行手续和验电、接地后方能开始工作。
3、停电后,高低压线路均应在工作地段两端及支路验电接地。
特别要防止用户自备电源倒供电伤人。
4、对于低压下跨线路应严格按停电、验电、挂接地线(或短路)的程序工作,解除下跨线路应对电杆作临时拉线,作好相应的安全措施,不得存有侥幸心理。
5、出工前应排班点名交待工作,并应检查每个人工具及劳保用具是否齐全可靠,不合格不得使用。
6、施工区域应设立“前方电力施工,请勿靠近”的标示牌和围栏绳,并设专人持信号旗看守。
看守负责人应使用对讲机。
7、树竹的修剪、砍伐由专人负责,并配备监护人。
8、送电前,必须检查线路上有无遗留物,接地线是否全部撤除,工作人员是否全部撤出现场。
危险点及控制措施特殊季节施工安全措施(按雨季、夏季、冬季分别填写施工安全措施)A、特殊安全1、工作前必须了解停电线路名称及杆号。
2、分清线路杆号无误,工作人员必须在工作负责人或监护人的带领下到达工作位置,并监护其工作。
3、工作人员进入施工现场应穿统一的服装;工作前必须进行危险点分析,并落实责任人。
B、危险点分析与控制措施1、工作任务不清、安全措施不全。
控制措施:各施工班组应严格按照编制的“四大”措施方案,组织施工队成员认真学习,落实具体措施。
工作前的班务会,班长应进行“三交代、三检查”。
每日工作结束后,应开班后会进行当天工作总结,并布置第二天工作安排,交代注意事项和工作重点。
2、无票进入现场施工。
控制措施:在电气设备和线路中工作时,必须按安规有关规定填写工作票。
在工作期间,工作票应带到施工现场,始终保留在工作负责人手中。
若一张工作票下设多个工作小组,则每个小组应指定小组工作负责人(监护人),并使用现场派工单。
3、次日复工未认真检查现场安全措施。
控制措施:工作间断,第二日复工之前,应会同有关人员重新检查安全措施是否齐全完整并符合工作票的要求后,方可重新开始工作,工作班成员,由工作负责人或监护人带领进入现场,同时进行“三交代”、“三检查”后方可开工。
4、工作中作业人员互相照应、协调监护人不够。
控制措施:工作班成员互相之间加强作业过程中的协调、配合。
互相照应,结对包保,互相监护,及时提醒纠正违规动作。
及时提醒加强监护,防止误登带电设备,误入带电间隔和误碰触电。
5、人员未全部退出现场,已下令办理消票终结工作。
控制措施:只有在工作全部完毕,工作负责人清理全部作业人员人数、姓名与工作票相符,方可消票。
禁止以传话、带信的方式清点人数,以致工作未完,人员没有全部下杆,导致误消票,线路送电伤人。
6、滑轮组操作失控。
控制措施:锚桩应固定良好,滑轮组应用钢丝绳套与锚桩连接紧密,滑轮转动灵活,棕绳牢固。
7、物体坠落打击。
控制措施:地面组装应选择保证安全距离足够的地点。
吊装时杆塔下应无人逗留。
杆塔上使用的工具、螺栓等材料,应用工具包装好,防止散跌。
吊装器材的绑扎在重心以上。
杆上、杆下工作人员戴好安全帽,严格检查系好帽带。
8、现场指挥信号不清。
控制措施:现场指挥的全体施工人员应熟知旗语、哨音、手势,服从指挥人员的统一指挥。
9、导线被障碍卡阻。
控制措施:跨越房障、树障、山地突出物时派人看守。
导线卡阻受力时,处理人员必须站在受力导线外角侧,在通知暂停导线展放后方可处理。
上树、上房防止摔跌。
10、跨越低压电力线路误碰触电。
控制措施:事先调查、并征得产权人同意办理停电解火手续。
验明低压线路确无电压,方可解线、落线。
攀登低压电杆线路,防止电杆倾倒。
实行二人制作业,专人监护。
11、放线滑车卡死,滑车、导线坠落。
控制措施:滑车使用前检查注油,保障转动灵活。
开门档板完好,插销可靠。
选择使用与展放导线规格相近的放线滑车。
绝缘子串弹簧销安装齐全、到位。
滑车悬挂方式可靠、牢固,并加强监视。
注意观察压接管、导线接头过滑车有无卡住现象。
导地线下方严禁站人和行人逗留。
12、受力导线跑出、弹起。
控制措施:工作人员不得站在受力导线垂直前方或下方。
展放余线时人员不得站立在线圈内,内角侧。
人员不得跨越受力导线。
在处理障碍挂线时,不得站在内角侧。
监视行人不得跨越已牵引受力导线。
13、紧线卡线器滑脱失效,卸口U型环、千斤绳失效。
控制措施:使用卡线器紧线时,卡线器必须事先检查,保险可靠。
卡线器规格必须与导线规格匹配,不准任意代用。
高处安装耐张线夹时,防止卡线器滑脱,并采取保险钢丝绳等可靠的防跑线措施。
卸口、U型环、千斤绳使用前检查保证完好可靠。
特种作业施工(检修)安全措施1、高空作业时从高处坠落。
控制措施:高空作业必须戴安全帽,并严格系好帽带。
安全带必须打在杆身、构件主材上,并使用个人保安线、保险绳。
安全带受力前必须再次检查封口是否扣牢,换位时不得失去安全带保护。
2、“2+3”在道路条件允许情况下,坚持使用吊车或高空作业车两种方式进行配网作业;在道路条件不允许情况下,坚持使用防倒杆装置、打临时浪风绳或通过组立抱杆三种方式进行配网作业。
