桩基础;防水处理
桩基础地上部分进入承台基础,属于混凝土结构,对此一般采用外防水外贴的施工处理方法。防水材料应尽量采用强度高、延伸率大,具有良好的不透水性和韧性、耐腐蚀性的卷材,如SBS、APP以及合成高分子防水卷材等。选用的胶粘剂与基层处理剂种类也很多,但要求其性能应与所选用的卷材相容,不同种类的卷材选用的的胶粘剂与基层处理剂不能相互混用。高层建筑工程的基础形式通常采用桩基础,对桩基础工程的防水处理,是施工中的一个关键控制环节,如处理不好将会影响到整个地下工程的使用功能,尤其当遇有地下水位高、地下水量的大的地区,尤为重要。
施工中一般采用,500g/㎡SBC聚乙烯丙纶复合防水卷材做主防水层,300g/㎡做附加层。它属于高分子材料的柔性防水层,具有良好的任性和延伸性,可以适应一定的结构振动和微小变形,具有抗渗性能好、抗拉伸强度高,低温柔性好、对基层伸缩或开裂适应性强、使用寿命长(使用寿命达50年以上)、施工简便,防水效果好等特点。其缺点是材料成本高,施工工序多。粘接剂一般选用聚合物水泥防水胶。
卷材防水层施工的铺贴方法,按其与地下防水结构施工的先后顺序分为外贴法和内贴法两种。外贴法是指在地下建筑墙体做好后,直接将卷材防水层铺贴墙上,然后砌筑建筑保护墙。其优点是构筑物与保护墙有不均匀沉降时,对防水层影响较小;防水层做好后即可进行漏水试验,修补方便。
内贴法施工是指在地下建筑物施工前,先砌筑保护墙,然后将卷材
防水层铺贴在保护墙上,最后进行地下墙体浇筑。内贴法的优点是防水层施工比较方便,不必留接头;施工占地面积小。但是构筑物与保护墙有不均匀沉降时,对防水层影响较大,另外保护墙稳定性差,竣工后发现漏水较难修补。
此外,为适应建筑结构沉降、温度伸缩等因素产生的变形,在地下建筑物的变形缝地下通道等连接口处,两侧的基础结构之间留有20-30mm的空隙,两侧的基础是分别浇筑的,因此处属于防水结构的薄弱环节,如在这些部位产生渗漏,抗渗堵漏较难实施。因此为防止变形缝处的渗漏水现象,除在结构设计中考虑防水的能力外,还应采用止水带防水。常用的止水带材料有橡胶止水带、塑料止水带、氯丁橡胶板止水带和金属止水带等。桩基础工程的地下防水使用的止水带一般为橡胶止水带和金属止水带。橡胶止水带属于柔性材料,抗渗、适应变形能力强。金属止水带一般用于高温环境条件下,而无法采用橡胶止水带后塑料止水带时。
这里我以常用的SBC聚乙烯丙纶复合防水卷材为例,谈一下桩基础工程的防水处理措施和施工中应控制的环节。
1 施工程序分为
清理基层制备胶粘剂节点处理卷材防水层施工;地下基础部分的地下剪力墙部分宜采用外防外贴法的卷材防水层施工。其施工程序:验收基层清扫基层制备粘接胶处理节点部位铺贴底板和临时保护墙卷材。
2 主要施工工艺如下
(1)首先进行基层处理。找平层应抹平、压光,不应有脱皮、起沙、空鼓、开裂等现象。坡向均匀一致符合设计要求,阴阳角处应做成直角。
(2)进行粘接剂配制。专用胶粘剂为水泥重量的2%,配制时将1㎏胶粘剂与6㎏~10㎏水泥干混均匀,然后边搅拌边将其加入到27.5㎏~32.5㎏的水中,搅拌均匀后逐渐加入剩余的水泥,边加入边搅拌,至无凝快、无沉淀、无气泡即可使用。
(3)桩头节点防水处理:

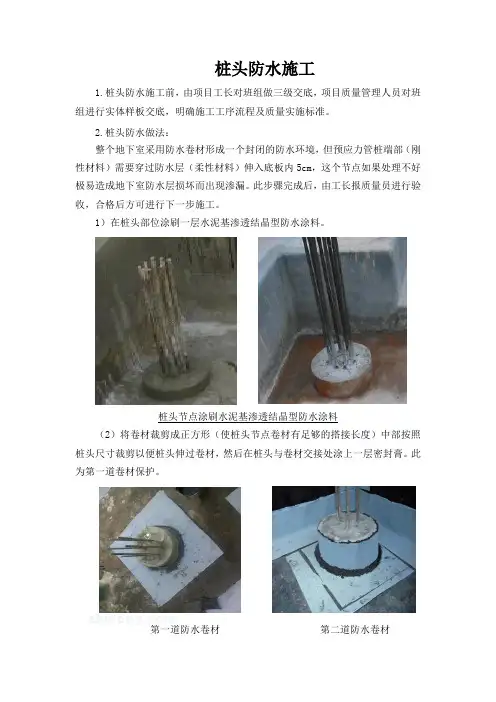

桩头采用SGN承载防水型材,结合施工现场基层实际情况,桩头卷材采用预制配套节点型材施工,粘接高度依据现场桩头实际高度,上表面涂刷聚合物水泥基防水涂料,底板防水卷材铺帖至桩头根部,形成封闭整体。
检查、清理、修补基面,基面应为坚实基体。若有污渍应清理干净,基面出现破损应进行修复。桩头侧壁及转角处要求平整、光滑、均匀一致。
桩头侧壁防水采用桩头节点型材, 节点型材在桩头侧面粘接,施工高度为桩头实际高度,要求无空鼓、无翘边、无打皱。
桩头上表面涂刷水泥基聚合物水泥防水涂料厚度约1.5mm。
(4)钢筋根部设置遇水膨胀止水条。
1- 底板垫层;2-500g/㎡防水卷材防水层;3- 桩头节点型材;4-保护层;5-遇水膨胀止水条;6-聚合物水泥防水涂料;(5)复合卷材铺贴:将卷材预放3~12m,找正方向后在中间处固定将卷材一端卷至固定处
将水泥胶涂刷到基层滚动卷材用刮板排气压实。垂直面的卷材必须纵向铺贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,厚度约1.0㎜。(6)接缝施工:复合卷材接缝采用搭接方式,搭接宽度长边100mm,短边100mm,接缝应错开转角处,接缝位置应距转角0.3m以上。(7)复合卷材粘贴应目视无空鼓现象,粘贴层必须连续均匀,铺贴完整。有效粘接面积应达到90% 以上,接缝粘接面积为100%。卷材施工验收合格后应急时进行保护层施工,防止人为、机械意外损坏。一般在防水层施工完毕并经验收合格后24小时,进行保护层施工,做好防水层的成品保护工作。
3 施工过程中还应处理好的环节有(1)施工过程中避免交叉作业,施工完的卷材24小时严禁踩踏。(2)施工人员必须穿软底鞋,避免损坏卷材。(3)复合卷材严禁与有机溶剂接触,避免溶胀变形、起鼓。(4)防水层验收合格后方可进行下道工序施工。(5)环境温度低于0 度时,禁止施工。此外一个好的工程还需一个好的施工队伍,因此在选用施工队伍时也很关键。施工中应制定安全生产、文明施工的各项管理措施,制定完善质量保证体系。在施工人员进场前应进行岗前安全教育培训以及对施工方案的实施细则和技术标准进行分级交底。防水工程的施工属于隐蔽工程项目的施工,因此施工过程中的每一道工序施工完成后均按照自检、交叉检,合格后上报监理单位、建设单位验收,全部过程质量验收合格之后方可进行下一道工序的施工。
