综合水泵房安装施工方案
- 格式:doc
- 大小:117.00 KB
- 文档页数:13
生活垃圾焚烧发电项目综合水泵房工程施工方案设计综合水泵房建设方案一、项目概况综合水泵房平面尺寸为49.5米×12.80米,建筑面积为445.5米㎡,建筑高度为 6.8米,分为地下和地上两部分。
地下部分为现浇混凝土结构——吸水池,长29.5米,宽3.8米,底板厚400毫米,壁厚300毫米。
吸水池顶板厚150mm,混凝土等级C30P6。
顶板120厚,现浇梁。
梁、板、柱混凝土等级为C30,垫层混凝土等级为C15。
目前水泵房建筑面积已由专业平整施工单位施工至539.00±0.10面积,并已进入岩层。
因此,在基坑开挖过程中,应先破碎基坑岩层,再进行开挖施工。
本工程特点:吸水池地下部分较深(-2.4m),场地狭窄,不能现场堆放土方,工期短。
因此,必须加强管理,做好充分的施工准备,合理安排施工程序,认真落实施工组织和技术措施。
精心施工,确保顺利竣工投产。
此外,还包括综合水泵房的吸水池、辅助冷却塔和生产消防池。
施工方案见水池工程施工方案。
二、施工部署根据泵房地下部分埋深的特点,在施工程序中安排了泵房和生产池的基坑开挖和土方运输。
水泵房施工顺序为:挖运土方→人工挑底→混凝土垫层→地下楼板、墙、柱→上部柱梁板筑墙→安装门窗→屋面防水→内外粉刷→楼板→安装机电、通讯设备、管道→外墙涂料、饰面。
三、施工进度计划水泵调试工期紧,应采取技术措施,在不影响工程质量和施工安全的前提下,合理交叉施工,并相应编制施工进度计划。
四、施工准备1、生产安排A、清除项目范围内的障碍。
B、修复水泵房边缘与主干道之间的临时道路,尽量与永久道路结合修建。
c、土方工程,采用挖掘机开挖,用破碎头破碎基坑岩石,土方运至垃圾场堆放。
d、根据施工总平面图搭建临时设施堆放场、预制构件堆放场。
安装水电线路,测试水电。
在工地周围设置临时排水沟。
E、如遇软土地基,将进行换填(加固)。
f、提出泵房门窗、预埋件等配件的加订货数量和进场时间。
2.技术准备a、认真学习施工图纸,审查和全面图纸会审土建和机电管线,并做好技术交底。
一、项目背景本工程为XX给水泵房安装施工项目,位于XX地区,主要承担城市供水任务。
水泵房建筑面积为XX平方米,安装有XX台给水泵,设计流量为XX立方米/小时,扬程为XX米。
为确保工程顺利进行,特制定以下施工方案。
二、施工组织1. 施工单位:XX建设有限公司2. 施工人员:具备相关资质的专业施工队伍3. 施工材料:符合设计要求的给水泵、电机、管道、阀门、法兰、管件等材料4. 施工设备:施工车辆、起重设备、测量仪器、焊接设备等三、施工工艺1. 施工准备(1)施工图纸会审:组织施工人员对施工图纸进行会审,明确施工要求、施工工艺、质量标准等。
(2)施工材料、设备采购:根据设计要求,采购符合质量标准的给水泵、电机、管道、阀门、法兰、管件等材料。
(3)施工人员培训:对施工人员进行技术培训,确保施工人员掌握施工工艺和质量标准。
2. 施工步骤(1)基础施工1)对水泵房基础进行平整、夯实,确保基础表面平整、坚实。
2)按照设计图纸进行放线,确定水泵房位置。
3)根据设计要求,进行基础模板安装、钢筋绑扎、混凝土浇筑。
(2)设备安装1)设备进场:按照设备清单,核对设备型号、规格、数量,确保设备齐全。
2)设备搬运:采用吊装设备将设备吊至安装位置。
3)设备就位:按照设计要求,将设备放置在基础台上,确保设备水平、牢固。
4)设备连接:按照设计要求,连接设备进出口管道、阀门、法兰等。
(3)管道安装1)管道铺设:按照设计要求,进行管道铺设,确保管道平直、整齐。
2)管道连接:采用焊接、法兰连接等方式,将管道与设备连接。
3)管道试压:对管道进行试压,确保管道无泄漏。
(4)电气安装1)电缆敷设:按照设计要求,进行电缆敷设,确保电缆平直、整齐。
2)电气设备安装:按照设计要求,将电气设备安装在指定位置。
3)电气线路连接:按照设计要求,连接电气线路。
(5)试运行1)设备调试:对设备进行调试,确保设备运行正常。
2)管道冲洗:对管道进行冲洗,确保管道无杂物。
一、编制依据1. 《建筑给水排水设计规范》(GB50015-2003)2. 《给排水及采暖工程施工质量验收规范》(GB 50242-2002)3. 《建筑给水排水及采暖工程施工质量查收规范》(GB 50242-2002)4. 相关设备供应商提供的技术文件和施工图纸二、工程概况1. 工程名称:水泵房给排水安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:新建水泵房一座,安装各类水泵及给排水管道三、施工准备1. 技术准备:组织施工人员学习施工图纸和规范,了解工程特点,掌握施工工艺。
2. 材料准备:按照施工图纸和规范要求,准备各类给排水管道、阀门、水泵、配件等材料。
3. 人员准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
四、施工工艺及流程1. 施工测量:根据施工图纸,进行现场测量,确定给排水管道、阀门、水泵等设备的位置。
2. 管道安装:按照设计要求,安装给排水管道,确保管道连接牢固、无泄漏。
a. 管道切割:使用管道切割机进行管道切割,确保切割面平整。
b. 管道连接:采用焊接、螺纹连接等方式,将管道连接在一起,确保连接牢固、无泄漏。
c. 管道试压:对管道进行试压,确保管道无泄漏。
3. 水泵安装:按照施工图纸和规范要求,安装各类水泵,确保水泵运行平稳、无异常。
a. 水泵基础检查:检查水泵基础是否符合要求,确保水泵安装牢固。
b. 水泵安装:将水泵安装到基础上,调整水泵位置,确保水泵运行平稳。
c. 水泵试运行:对水泵进行试运行,检查水泵运行是否正常。
4. 阀门安装:按照设计要求,安装各类阀门,确保阀门启闭灵活、无泄漏。
a. 阀门检查:检查阀门质量,确保阀门符合要求。
b. 阀门安装:将阀门安装到管道上,调整阀门位置,确保阀门启闭灵活。
c. 阀门试压:对阀门进行试压,确保阀门无泄漏。
5. 系统试压:对整个给排水系统进行试压,确保系统无泄漏。
五、安全技术措施1. 施工人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
一、工程概况1. 工程名称:XX水泵房安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XXX平方米,建筑面积XXX平方米4. 工程内容:水泵房主体结构、设备安装、管道安装、电气安装等二、施工依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)3. 《机械设备安装工程施工及验收规范》(GB 50231-2007)4. 《电气装置安装工程施工及验收规范》(GB 50257-2010)5. 设计图纸及相关技术资料三、施工准备1. 技术准备:组织施工人员学习设计图纸及相关技术资料,明确施工工艺、质量要求和安全措施。
2. 材料准备:根据工程需求,提前采购各类建筑材料、设备、管道、阀门等,并确保质量合格。
3. 施工机械准备:准备施工所需的各类施工机械,如吊车、电动葫芦、切割机、焊接机等。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
四、施工工艺1. 水泵房主体结构施工:(1)基础施工:按照设计要求进行基础开挖、垫层铺设、混凝土浇筑等。
(2)墙体施工:按照设计要求进行墙体砌筑、抹灰、防水处理等。
(3)屋面施工:按照设计要求进行屋面防水、保温、隔热等。
2. 设备安装:(1)水泵安装:按照设备说明书进行安装,确保水泵水平、垂直度符合要求。
(2)电机安装:按照设备说明书进行安装,确保电机水平、垂直度符合要求。
(3)控制柜安装:按照设备说明书进行安装,确保控制柜安装牢固、线路连接正确。
3. 管道安装:(1)管道制作:根据设计要求进行管道制作,确保管道尺寸、形状符合要求。
(2)管道安装:按照设计要求进行管道安装,确保管道连接牢固、密封良好。
4. 电气安装:(1)线路敷设:按照设计要求进行线路敷设,确保线路连接牢固、安全可靠。
(2)设备接线:按照设备说明书进行设备接线,确保设备运行正常。
供水水泵房的安装施工方案一、施工准备1.1 设计图纸审核在施工前,对水泵房的设计图纸进行详细的审核,确保与现场实际情况相符,并满足使用功能。
1.2 材料准备根据设计图纸,准备所需的建筑材料、水泵设备、管道及附件等。
1.3 施工队伍组织组织专业的施工队伍,确保人员具备相应的技能和资质。
1.4 安全教育和培训对施工人员进行安全教育和培训,确保施工过程中的人身和设备安全。
二、水泵房基础施工2.1 定位与放线根据设计图纸,确定水泵房的位置,并进行准确的定位与放线。
2.2 基础开挖按照设计要求进行基础开挖,确保尺寸和深度满足要求。
2.3 基础混凝土浇筑在开挖好的基础上进行混凝土浇筑,确保基础的稳固性。
三、水泵房主体安装3.1 钢结构安装如采用钢结构水泵房,按照设计要求进行钢结构的安装和固定。
3.2 墙体砌筑如采用砖混结构水泵房,进行墙体的砌筑工作。
3.3 屋面防水处理对水泵房的屋面进行防水处理,确保不出现渗漏现象。
四、设备安装与调试4.1 水泵安装根据设计要求,将水泵安装到指定位置,并进行固定。
4.2 电机安装安装水泵配套的电机,并进行电气连接。
4.3 设备调试对安装好的水泵和电机进行调试,确保设备能够正常运行。
五、管道敷设与连接5.1 进水管道敷设按照设计要求,敷设进水管道,并进行固定和密封处理。
5.2 出水管道敷设同样,按照要求敷设出水管道,确保水流顺畅。
5.3 管道连接对敷设好的管道进行连接,确保连接处无渗漏。
六、系统联调与测试6.1 系统联调对整个供水系统进行联调,确保各设备协同工作正常。
6.2 压力测试对供水系统进行压力测试,确保管道和设备的承压能力满足要求。
七、安全技术措施7.1 防雷接地对水泵房进行防雷接地处理,确保设备安全。
7.2 电气安全对电气部分进行安全检查,确保无漏电、短路等现象。
7.3 消防安全配置相应的消防设施,如灭火器、消防栓等,确保施工和后期使用的消防安全。
八、工程验收与交付8.1 自检与整改在施工完成后进行自检,对发现的问题进行整改。
综合水泵房安装施工方案一、前言综合水泵房是城市供水系统中至关重要的设施之一,它起着抽水、输水、增压等重要作用。
本文旨在探讨综合水泵房的安装施工方案,旨在确保施工高效、安全、顺利进行。
二、施工准备1. 资料准备施工前要准备好设计图纸、材料清单、工具设备清单等必要资料。
### 2. 人员准备组织施工人员进行相关安全培训,确保所有人员熟悉工作内容及安全规范。
### 3. 施工区域准备清理施工区域,确保施工场地平整、整洁,便于施工作业展开。
三、施工步骤1. 安装水泵设备1.1 根据设计图纸确定水泵设备的位置。
1.2 安装水泵设备,确保设备稳固可靠。
1.3 连接水泵设备与管道系统,进行密封处理,保证管道系统畅通。
2. 安装电气设备2.1 安装电控柜,连接电源及设备。
2.2 进行接地工作,确保电气设备安全可靠。
2.3 调试电气设备,确保各功能正常。
3. 施工检查3.1 对安装工作进行全面检查,确保设备安装正确。
3.2 进行联合试车,调试设备功能,排除故障。
四、施工注意事项1.施工过程中要严格遵守相关安全规定,确保施工人员的人身安全。
2.施工现场要保持整洁,确保施工作业顺利进行。
3.施工结束后,彻底清理施工现场,保证环境整洁。
五、施工结束施工结束后,要进行验收工作,确保综合水泵房安装工程达到设计要求,保证设备运行正常。
六、总结综合水泵房的安装施工是一项复杂的工程,需要相关人员按照方案要求,合理安排施工进度,保证施工质量。
只有做好施工准备、严格按照步骤进行施工,才能确保综合水泵房设备能够正常运行,发挥其应有的作用。
以上为综合水泵房安装施工方案,希望能为相关施工工作提供一定的参考价值。
水泵房安装施工方案一、项目背景水泵房是城市供水系统中不可或缺的设施,用于提供稳定可靠的水源。
本施工方案旨在就水泵房的安装过程进行详细说明,确保施工质量和进度。
二、施工准备1.确定设计方案:根据工程需求和设计要求,确定水泵房的结构、设备及管道布置。
2.采购材料与设备:按照设计方案的要求,采购水泵、管道、阀门、配件等所需材料与设备。
3.施工人员培训:对参与水泵房安装的施工人员进行培训,包括安装要求、工艺流程和安全操作规范等。
4.确定施工计划:根据工程的时间要求,制定合理的施工计划,确保施工进度与工期相符。
5.环境整理:对施工区域进行清理,确保施工现场整洁有序,以便顺利施工。
三、施工流程1.地基准备:根据设计图纸要求,进行地基的准备工作,包括土方开挖、地基处理、填土、压实等工作。
确保地基平整、坚实。
2.墙体基础施工:按照设计要求进行墙体基础的施工,采用混凝土浇筑方式,确保墙体基础的牢固与稳定。
3.墙体施工:根据设计要求,进行墙体的砌筑工作,采用耐震、保温等特殊要求的砌筑技术,确保墙体的结实和保温效果。
4.屋面施工:根据设计要求进行屋面的施工,包括屋面结构搭建、防水、保温等工作,确保屋面的密封性和耐久性。
5.安装设备:根据设计要求,对水泵、管道、阀门等设备进行安装,确保设备的安全和运行正常。
6.布线与接地:进行电气系统的布线工作,确保电气设备的正常运行。
同时进行水泵房的接地工作,确保安全使用与防止雷击等意外事故。
7.通风与排气:对水泵房进行通风与排气工作,确保水泵房内空气流通,防止设备受潮、气味积聚等问题。
8.环境整理:对施工现场进行整理,清除垃圾、杂物等,保持施工现场的整洁有序。
四、施工质量控制1.严格按照设计方案进行施工,确保施工质量与设计要求相符。
2.按照国家标准和相关规范进行施工,确保工艺规程与要求相符。
3.施工过程中严格按照施工图纸或工艺文件进行作业,如有变更需及时报审并记录。
4.采取科学的施工方法和措施,确保施工安全与环境保护。
1. 《建筑给水排水设计规范》(GB50015-2003)2. 《泵房设计规范》(GB50181-2003)3. 《建筑给水排水及采暖工程施工质量查收规范》(GB50242-2002)4. 设计单位提供的技术要求二、工程概况1. 工程名称:生活水泵房安装工程2. 工程地点:[具体地址]3. 工程规模:[具体规模]4. 工程内容:生活水泵房设备安装、管道安装、电气控制柜安装、调试等三、施工准备1. 施工技术准备(1)熟悉施工图纸,掌握施工工艺、技术要求;(2)对施工人员进行技术交底,确保施工质量;(3)组织材料、设备、工具等进场,确保施工顺利进行。
2. 施工现场准备(1)施工现场清理,确保场地平整、畅通;(2)搭建临时设施,如施工用脚手架、临时电源等;(3)施工区域进行安全防护,确保施工安全。
四、施工技术措施1. 设备基础施工(1)基础施工前,对地基进行检测,确保地基承载力符合要求;(2)根据施工图纸,进行基础放样,确保基础尺寸准确;(3)浇筑混凝土基础,控制混凝土强度,确保基础质量。
2. 水泵安装(1)安装前,检查水泵设备,确保设备完好;(2)按照水泵安装图,进行水泵就位;(3)安装水泵时,注意水平度和垂直度,确保安装精度;(4)连接水泵进出口管道,确保管道连接牢固。
3. 管道安装(1)管道安装前,检查管道材质、规格,确保符合要求;(2)按照施工图纸,进行管道布置,确保管道走向合理;(3)管道连接时,注意连接牢固,避免渗漏;(4)管道安装完成后,进行压力试验,确保管道无泄漏。
4. 电气控制柜安装(1)安装前,检查电气控制柜设备,确保设备完好;(2)按照施工图纸,进行电气控制柜就位;(3)连接电气控制柜内外线路,确保线路连接正确;(4)调试电气控制柜,确保控制系统正常运行。
5. 系统调试(1)完成设备、管道、电气控制柜安装后,进行系统调试;(2)检查水泵运行情况,确保水泵运行稳定;(3)检查管道压力,确保管道无泄漏;(4)检查电气控制系统,确保控制系统正常运行。
综合水泵房设备管道安装施工方案(总16页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--1 工程概况及工程量工程概况本工程为内蒙古京能集宁热电2×350MW供热机组工程。
综合给水泵房建筑轴线尺寸为长36、宽。
泵房地下部分由水泵间和水泵吸水前池组成,水泵间内布置有消防供水泵组、电厂生产给水泵、电厂生活给水泵、生活给水消毒装置及泵房排水泵等设备。
吸水前池建筑轴线尺寸为长36m、宽3m、净深。
吸水前池设有阀门井、人孔及爬梯。
吸水前池分为3部分:生产水泵吸水池、消防水泵吸水池和生活水泵吸水池。
其中生产水泵吸水池设有2根DN500的分别接2座自生产水池的进水管,消防水泵吸水池设有2根DN500的分别接自2座消防水池的进水管,生活水泵吸水池设有1根DN300的接自1座生活水池的进水管。
本工程生产水主水源为华立污水处理厂城市再生水,备用水源为霸王河东污水处理厂中水。
生活、消防水源为城市自来水的红梅子水源地来水。
工程量主要设备及技术参数2 编写依据综合给水泵房安装图F1402S-S0405《给水排水管道工程施工及验收规范》(GB50268-2008)电力建设施工质量验收及评价规程第3部分:汽轮发电机组DL/ —2009电力建设施工质量验收及评价规程第5部分:管道及系统DL/电力建设施工质量验收及评价规程第7部分:焊接工程DL/ —2010《火力发电工程建设标准强制性条文实施指南》 2013年版《电力建设安全工作规程》(第1部分火力发电厂); DL江西省火电建设公司《管理体系程序文件》、《质量管理体系手册》、《质量管理制度》、《技术管理制度》《施工工艺纪律》江西火电建设公司(第三版)《火力发电厂焊接技术规程》DL/T869-20043施工准备及作业条件综合给水泵房安装人员应包括施工负责人、技术质量负责人、安装工、电焊工、质检员、电工、起重工、安全员,特殊工种需有专业资格证书,安装人员应能满足施工进度要求,配备结构应合理。
综合水泵房施工方案一、前期准备工作1.1 方案制定在进行综合水泵房施工前,需要制定详细的施工方案。
方案中包括整体施工流程、工程量清单、施工进度计划等内容。
1.2 人员配备合理配置施工人员,包括项目经理、工程师、技术工人等,确保施工过程的顺利进行。
1.3 材料采购根据施工方案和工程量清单,及时采购所需的施工材料,保障施工进度。
二、水泵房建筑施工2.1 地基处理在选定施工地点后,进行地基处理工作,包括挖土、填土等,确保地基的稳固性。
2.2 建筑结构施工按照设计图纸和施工方案进行水泵房建筑结构的施工,包括地基、墙体、屋面等部分。
2.3 门窗安装安装水泵房的门窗,确保门窗的密封性和使用功能。
三、水泵设备安装3.1 水泵设备调试根据设计要求,安装水泵设备并进行调试,确保水泵设备的正常运转。
3.2 管道连接连接水泵设备和输水管道,注意管道连接的牢固性和密封性。
3.3 电气连接进行水泵设备的电气连接工作,确保电气系统的安全性和稳定性。
四、系统测试与调试4.1 系统测试进行水泵系统的整体测试,包括水泵设备、管道系统和电气系统等的测试工作。
4.2 故障排除如发现系统存在故障或问题,及时进行排查和处理,确保系统的正常运行。
五、清理与验收5.1 工地清理在施工结束后,对工地进行清理整理,确保施工现场的整洁。
5.2 竣工验收完成水泵房的施工后,进行竣工验收工作,确保水泵房符合设计要求和相关标准。
以上为综合水泵房施工方案的基本内容,施工过程中应严格按照施工方案进行操作,保障施工质量和安全。

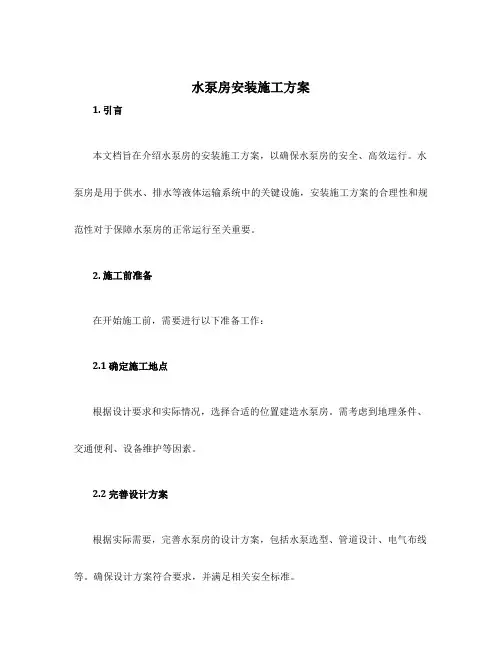

水泵房安装施工方案1. 引言本文档旨在介绍水泵房的安装施工方案,以确保水泵房的安全、高效运行。
水泵房是用于供水、排水等液体运输系统中的关键设施,安装施工方案的合理性和规范性对于保障水泵房的正常运行至关重要。
2. 施工前准备在开始施工前,需要进行以下准备工作:2.1 确定施工地点根据设计要求和实际情况,选择合适的位置建造水泵房。
需考虑到地理条件、交通便利、设备维护等因素。
2.2 完善设计方案根据实际需要,完善水泵房的设计方案,包括水泵选型、管道设计、电气布线等。
确保设计方案符合要求,并满足相关安全标准。
2.3 准备施工材料和设备根据设计方案,准备所需的施工材料和设备。
包括水泵、管道、电气设备、阀门等。
3. 施工过程水泵房的安装施工过程包括以下几个步骤:3.1 地基处理进行地基处理是确保水泵房稳固性的重要步骤。
根据地质情况,采取适当的地基处理措施,如填土、夯实等。
3.2 建造水泵房主体根据设计方案,开始建造水泵房主体结构。
包括基础施工、墙体建造、屋面安装等。
确保主体结构的稳固性和密封性。
3.3 安装水泵及相关设备根据设计方案,进行水泵、管道、阀门等设备的安装。
确保安装准确、牢固,并符合相关安全要求。
3.4 进行电气布线进行水泵房的电气布线工作。
根据设计方案进行线缆敷设、开关插座安装等工作,确保电气设备的正常运行。
3.5 测试与调试完成安装后,进行水泵房的测试与调试工作。
包括水泵性能测试、管道流量测试、设备运行测试等。
确保设备运行稳定、正常。
4. 施工后的验收与维护4.1 施工验收在完成施工后,进行水泵房的验收工作。
根据相关标准和规范,对水泵房的主体结构、设备安装、电气系统等进行检查和测试,确保达到设计要求,并通过相应的验收程序。
4.2 维护管理一旦水泵房安装完毕,需要进行日常的维护管理工作,以保证设备的正常运行和延长使用寿命。
维护管理包括设备巡检、定期保养、故障处理等。
5. 安全管理在水泵房安装施工过程中,安全管理至关重要。
水泵房施工方案水泵房施工方案一、工程概述水泵房是为了提供给需要用水的建筑或区域提供稳定的供水设施,本工程旨在建造一座功能完善、安全可靠的水泵房,以满足使用者的需求。
主要工作包括水泵房建筑结构的施工、设备安装、电气系统配套、管道连接等。
二、施工步骤1. 施工准备:确定施工计划,包括人员、材料、设备的准备和安排。
同时对施工现场进行勘测和标记,确保施工顺利进行。
2. 基础工程施工:根据设计图纸进行地基和基础的施工,包括挖掘、浇筑混凝土、安装钢筋等。
3. 主体结构施工:根据设计要求进行水泵房主体结构的施工,包括墙体砌筑、梁柱安装、屋面施工等。
4. 设备安装:安装水泵、管道、阀门等设备,确保设备的牢固和正常运行。
5. 电气系统施工:安装电线、配电箱、开关等设备,确保电气系统的安全和可靠。
6. 管道连接:连接主要供水管道和排水管道,确保水泵房与水源和供水对象的畅通连接。
7. 装饰装修:对水泵房内部进行装饰装修,确保环境整洁、美观。
8. 检验与调试:对水泵房进行检验和调试,确保设备正常运行、管道无泄漏等。
三、施工安全措施1. 在施工现场设置明显的安全警示标识,提醒施工人员注意安全。
2. 施工人员必须佩戴头盔、安全鞋等个人防护用品,确保施工人员的人身安全。
3. 高空作业时,施工人员必须系好安全带,保证无坠落事故发生。
4. 严禁违章操作,如使用不合格的设备和材料,以确保施工质量和人员安全。
5. 重大作业前进行风险评估和安全技术交底,确保各项工作安全可靠。
6. 消防设施和应急预案必须到位,并经常进行演练,以应对突发情况。
四、材料及设备使用1. 基础施工材料:选用符合相关标准的水泥、砂、石等材料,确保基础施工质量。
2. 建筑材料:选用强度高、耐用、抗风、隔热性能好的材料,确保水泵房的稳定性和保温性。
3. 设备材料:选用符合相关标准的水泵、阀门等设备,确保设备正常运行和使用寿命。
4. 电气设备:选用符合国家电气设备安全标准的电线、配电箱、开关等设备,确保电气系统的安全和可靠。

一、编制依据1. 《建筑给水排水设计规范》(GB50015-2003)2. 《机械设备安装工程施工及验收通用规范》(GB50231-98)3. 《泵安装工程施工及验收规范》(GB50275-98)4. 《建筑给水排水及采暖工程施工质量查收规范》(GB50242-2002)5. 设计单位提供的技术要求及施工图纸二、工程概述1. 工程名称:XX水泵房安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 主要工程内容:水泵、电动机、控制柜及其他辅助设备的安装、调试三、施工准备1. 施工技术准备a. 组织施工人员学习相关规范、图纸及施工技术;b. 对施工人员进行安全技术培训;c. 编制施工组织设计及施工方案。
2. 施工现场准备a. 施工现场应平整、坚实,符合施工要求;b. 施工现场应设置安全警示标志,确保施工安全;c. 施工现场应配备必要的施工设备、材料及工具。
四、施工技术举措1. 基础查收检查a. 检查基础尺寸、标高及平整度;b. 核对基础混凝土强度及养护情况。
2. 在基础上放线,确立安装地点a. 根据设计图纸,放线确定水泵、电动机等设备的安装位置;b. 确保设备安装位置符合设计要求。
3. 基础处理a. 对基础进行清理、凿毛,确保基础表面平整;b. 根据设备重量,在基础上设置地脚螺栓。
4. 水泵安装a. 安装前检查水泵外观,确保无损伤;b. 按照设计要求,将水泵与电机连接;c. 检查水泵与电机连接是否牢固,确保无松动。
5. 电动机安装a. 安装前检查电动机外观,确保无损伤;b. 按照设计要求,将电动机与水泵连接;c. 检查电动机与水泵连接是否牢固,确保无松动。
6. 管道及支架安装a. 安装前检查管道、支架材质及尺寸;b. 按照设计要求,将管道与设备连接;c. 检查管道连接是否牢固,确保无渗漏。
7. 阀门安装a. 安装前检查阀门外观,确保无损伤;b. 按照设计要求,将阀门与管道连接;c. 检查阀门连接是否牢固,确保无渗漏。
一、工程概况本项目涉及的水泵安装工程,主要包括各类水泵的安装施工。
为确保水泵安装质量,保证工程顺利进行,特制定本专项施工方案。
二、施工准备1. 人员准备:成立水泵安装施工小组,明确各成员职责,确保施工过程中沟通顺畅。
2. 材料准备:根据水泵型号、规格和工程需求,提前准备好所需材料,如水泵、管道、阀门、垫片、紧固件等。
3. 设备准备:准备起重机、电动工具、焊接设备、水平仪、测量仪器等施工设备。
4. 施工现场准备:确保施工现场干燥通风,装卸及保养便利,基础平整、水平。
三、施工工艺流程1. 水泵基础施工:对水泵房地面或楼面进行清扫、凿毛,按项目设备专业工程师审核后的水泵基础图进行放线,支模板,按设计砼标号或不小于C20的砼灌注基础。
2. 水泵就位:使用起重机将水泵吊装至基础,确保水泵水平,与基础台稳固连接。
3. 管道安装:根据水泵进出口尺寸和管道布置要求,安装吸入管、排出管等管道,确保管道连接牢固、密封。
4. 阀门安装:按照设计要求,安装阀门,确保阀门开启灵活、密封良好。
5. 隔振安装:根据水泵底座尺寸,安装隔振器,确保水泵运行平稳。
6. 系统试压:对安装完成的管道系统进行试压,确保系统无泄漏。
7. 水泵试运行:在确保系统无泄漏的情况下,启动水泵进行试运行,观察水泵运行情况,调整水泵参数。
四、施工质量控制1. 材料质量:严格控制材料质量,确保所使用材料符合设计要求。
2. 施工质量:严格按照施工工艺流程进行施工,确保施工质量。
3. 安装精度:使用水平仪、测量仪器等设备,确保水泵安装精度。
4. 试运行:试运行过程中,观察水泵运行情况,确保水泵运行平稳、无异常。
五、安全措施1. 施工人员需佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 严格遵守操作规程,防止误操作。
4. 定期检查施工设备,确保设备安全运行。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
小型水泵房整体综合支架安装施工工法小型水泵房整体综合支架安装施工工法一、前言小型水泵房是现代建筑中常用的设施之一,其主要功能是通过水泵将水源供给到需要的地方。
为了确保水泵房的安全稳定运行,支架的选择和安装至关重要。
本文将介绍一种小型水泵房整体综合支架安装施工工法,详细介绍其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法采用整体综合支架安装方式,具有支架结构简单合理、安装效率高、施工周期短、质量稳定可靠等特点。
通过优化支架设计,减少材料用量和施工人力需求,能够降低工程成本,提高工程的整体效益。
三、适应范围该工法适用于小型水泵房的支架安装,包括水泵和管道支架的安装,适合各种地形环境和施工条件。
四、工艺原理该工法依托支架的主要功能是支撑和固定水泵设备和管道。
通过选择合适的支架材料和结构,采取科学的安装技术措施,能够确保支架与水泵房的结合紧密,支架的稳定性和承载能力满足设计要求。
五、施工工艺1. 施工准备阶段:包括人员组织、材料准备、施工方案编制等。
2. 基础处理:清理基础、进行基础加固等。
3. 支架安装:先在地面上组装支架的零部件,然后使用吊车将整体支架吊装至预定位置,最后进行固定。
4. 水泵设备安装:根据设计要求将水泵设备进行安装,并进行调试。
5. 管道安装:根据设计要求进行管道的连接和安装,确保管道与支架的连接牢固。
六、劳动组织根据工程规模和施工条件确定劳动力需求及其组织形式。
组织施工人员按照施工工艺进行作业,并对施工人员进行培训和指导。
七、机具设备该工法所需的主要机具设备包括吊车、焊接机、工具等。
吊车用于进行支架的吊装和安装,焊接机用于支架的焊接,工具用于支架的组装和连接。
八、质量控制通过严格按照设计要求进行施工,包括尺寸准确、焊接质量良好、连接牢固等。
在施工过程中进行质量检查,并及时处理出现的问题,确保施工质量达到设计要求。
目录1 工程概况2 编制依据3施工准备及条件4施工方法及工艺要求5 《工程建设标准强制性条文》条款6质量标准及检验要求7职业安全健康与环境保证措施及文明施工要求8 附表附表一:施工危险因素辨识、评价表附表二:施工危险因素辨识、评价及控制对策表附表三:施工环境因素辨识、评价及控制对策表1、工程概况1。
1工程概况大唐武安发电项目2*300MW新建综合给水泵房,框架抗震等级为三级,建筑结构安全等级为二级。
综合给水泵房为半地下建筑,分为生产、反冲洗部分和生活消防部分,地下结构为池体结构,上部结构为框架结构,±0.00m相对于绝对标高273.300m,泵坑底标高为—2.8m,建筑高度为7。
7m,屋面为钢混结构,地下混凝土等级为C30抗渗P6,上部结构混凝土等级为C30,钢筋采用HPB235级、HRB335级。
1。
2主要工程量综合给水泵房钢筋用量约为96t,混凝土用量C30为621m³,C15为40m³.2、编制依据2。
1综合给水泵房(生活、消防部分)土建施工图)F220S—T5401综合给水泵房(生产、反冲洗部分)土建施工图)F220S—T54022.2参考资料:2。
2。
1《平面整体表示方法制图规则和构造详图》03G101-12.2.2《建筑物抗震设计规范》GB50011—20102。
2.3《混凝土结构工程施工质量验收规范》GB50204—20022.2。
4《建筑结构荷载规范》GB50009—2001(2006年版)2。
2.5《建筑地基基础设计规范》GB50007—20022。
2.6院标准图集《预埋件图集》21TD—JZ2008—60022。
2.7《电力建设安全工作规程》火力发电厂部分 DL5009.1—20022.2。
8《电力建设施工质量验收及评定规程》DL/T5210。
1—20052.2.9《工程建设标准强制性条文》电力工程部分(2006年版)3、施工组织及准备工作熟悉设计图纸,做好人员、材料、机具等各项准备工作,做好施工场地规划工作。
水泵房安装施工方案水泵房安装施工方案一、施工前准备工作1. 确定水泵房的位置和尺寸,根据设计要求进行场地平整和清理。
2. 检查施工用水和电力是否满足要求,并做好相应的准备工作。
3. 确定水泵房的布置和设备安装位置,并进行标定和标示。
4. 准备好所需的施工材料、工具和设备。
二、水泵房基础施工1. 根据设计要求进行基础开挖和土方整平工作。
2. 在基础底部铺设一层砂浆,用来填平不平整的地面。
3. 进行模板搭设和定位,根据设计要求浇筑混凝土基础。
4. 等待混凝土基础达到设计强度后,进行拆模和基础验收。
三、水泵房主体安装施工1. 按照设计方案搭设水泵房的主体结构,包括墙体和屋顶。
2. 确保主体结构的稳固和牢固,安装过程中要严格按照施工规范进行操作。
3. 进行现场安装的同时,对水泵房的排水、防水和通风等设施进行安装和调试。
四、水泵安装施工1. 根据设计要求选购合适的水泵,并进行检验和试运行。
2. 根据水泵的型号和性能要求,进行水泵的安装和调试。
3. 确保水泵安装正确并与水源管道、管道阀门等设施连接良好。
五、电气设备安装1. 根据设计要求选购合适的电气设备,包括电动机、控制柜等。
2. 进行电气设备的安装和连接,确保设备安装正确、接线牢固。
六、施工完工与验收1. 确保水泵房的设备安装和调试工作完成并达到设计要求。
2. 进行水泵房的清洁和整理工作,确保施工现场的整洁。
3. 进行水泵房的初步验收,包括设备运行情况、工艺要求等方面的检查。
4. 编制施工技术文件和施工总结,汇总施工中遇到的问题和解决方案。
七、安全注意事项1. 在施工过程中,要严格按照相关安全操作规范进行操作,确保施工人员的安全。
2. 对施工现场的安全隐患要及时进行整改和处理。
3. 施工现场应设置警示标志和安全防护措施,确保周围人员的安全。
以上所述为水泵房安装施工方案的一般步骤和注意事项,具体的施工方案还需根据实际情况和设计要求进行调整和完善。
在施工过程中,要注重质量控制和安全管理,确保水泵房的安装施工质量和运行效果达到设计要求。
一、工程概况本工程为某水泵安装项目,主要内容包括水泵设备的采购、运输、安装、调试等。
水泵设备主要用于供水、排水、消防等系统。
为确保水泵安装质量,特制定本施工方案。
二、施工准备1. 人员准备:组织一支具备水泵安装经验的施工队伍,明确各施工人员职责。
2. 材料准备:根据设计图纸和设备清单,提前准备好所需的水泵、电机、管道、阀门、法兰、垫片、密封件等材料。
3. 工具准备:准备扳手、螺丝刀、锤子、钢卷尺、水平仪、压力表、试压泵等工具。
4. 施工现场准备:确保施工现场平整、干燥、通风,满足水泵安装要求。
三、施工工艺1. 水泵基础施工(1)对水泵房地面或楼面进行清扫凿毛,确保基础表面平整。
(2)按项目设备专业工程师审核后的水泵基础图进行放线,确定水泵基础位置。
(3)支模板:要求水泵基础高度至少高于水泵房装修好的地面50mm。
(4)按设计砼标号或不小于C20的砼灌注基础,待基础达到永久强度后,用1:2水泥砂浆将基础四周抹光压平。
(5)打砼及抹灰后都应进行浇水养护。
(6)验收:由土建专业质检员检查合格后,填写水泵基础预检记录,交设备专业,并分别由交方与接方的签字。
2. 水泵与隔振安装(1)水泵搬运:最好连同包装箱一起运输。
水泵在地上及地下时,有提升设备,采用提升设备搬运;水泵在地下有坡道,可由坡道运下;水泵在地下有吊装孔时,可用卷扬机送下。
(2)水泵开箱检查:水泵开箱检查应按下列项目检查,并作出记录箱号和箱数,以及包装情况;设备名称、型号和规格;设备有无缺件、损坏和外观油漆等情况,进出管口保护物和封盖应完好。
(3)测量放线:测出基础纵横中心线,根据水泵底座尺寸定隔振器的位置。
(4)隔振器安装:采用JSD橡胶隔振器,做水泵的隔振元件。
3. 水泵安装(1)检查水泵基础,确保平整、牢固。
(2)将水泵放置于基础上,调整水泵水平,使水泵与基础保持垂直。
(3)连接进出水管,确保管道连接处严密、牢固。
(4)安装电机,调整电机与水泵的同心度,确保电机与水泵连接良好。
综合水泵房水泵、管道和阀门安装施工方案一、编制依据1、《压缩机、风机、泵安装工程施工及验收规范》 GB 50278-20102、《机械设备安装工程施工及验收通用规范》 GB 50231-20093、《阀门的检查与安装规范》 ST/T 4102—954、《装建筑给水排水及采暖工程施工质量验收规范》 GB 50242---20025、设计单位提供的技术要求等二、工程概况1、工程名称:神光电厂综合泵房水泵、管道和阀门安装2、安徽省凤阳县门台镇山后街村3、本工程主要针对凤阳神光电厂的综合水泵房进行水泵安装、管道安装和阀门安装,具体型号及数量如下表所示:阀门型号数量表设备一览表(泵类)三、施工准备1、施工技术准备(1)泵安装前应具备下列技术资料:1)泵的出厂合格证明书;2)制造厂提供的有关重要零件和部件的制造、装配等质量检验证书;3)泵安装平面布置图、安装图、基础图、总装配图、主要部件图、易损零件图及安装使用说明书等;4)泵的装箱清单;(2)设备安装前,技术人员必须认真阅读设备技术文件,了解泵的结构形式、操作条件等,并对每台泵的安装写出详细的技术交底。
2、施工现场准备(1)泵安装前,施工现场应具备下列条件:1)基础具备安装条件,基础附近的地下工程基本完成,场地平整;2)施工运输和消防道路畅通;3)施工用的照明、水源及电源已备齐;4)安装用的起重运输设备具备使用条件;5) 泵周围的各种大型设备及其上方管廊上的大型管道均已吊装完毕;6)备有必要的消防器材。
(2) 泵安装前,检查泵的安装基础的尺寸、位置和标高,确认其符合要求,基础强度满足安装要求后进行基础交接。
(3)泵安装前应对基础做如下工作:1) 需要二次灌浆的基础表面,应铲出麻面,麻点深度不小于 10 毫米,密度为每平方米内有 30~ 50个点,表面不允许有油污或疏松层;2)放置垫铁处(至周边约 50 毫米)的基础表面应铲平,其水平度允许偏差为 2 毫米/米;3) 螺栓孔内的碎石、泥土等杂物和积水,必须清除干净;(4)设备到货后,设备员要及时会同建设单位及监理、项目部材料设备工程师进行设备开箱检验,检验应符合以下要求,并填写设备开箱检验报告。
综合水泵房水泵、管道和阀门安装施工方案一、编制依据1、《压缩机、风机、泵安装工程施工及验收规范》GB 50278-20102、《机械设备安装工程施工及验收通用规范》GB 50231-20093、《阀门的检查与安装规范》ST/T 4102-954、《装建筑给水排水及采暖工程施工质量验收规范》GB 50242---20025、设计单位提供的技术要求等二、工程概况1、工程名称:神光电厂综合泵房水泵、管道和阀门安装2、安徽省凤阳县门台镇山后街村3、本工程主要针对凤阳神光电厂的综合水泵房进行水泵安装、管道安装和阀门安装,具体型号及数量如下表所示:阀门型号数量表设备一览表(泵类)厂家配套控制等质量检验证书;3)泵安装平面布置图、安装图、基础图、总装配图、主要部件图、易损零件图及安装使用说明书等;4)泵的装箱清单;(2)设备安装前,技术人员必须认真阅读设备技术文件,了解泵的结构形式、操作条件等,并对每台泵的安装写出详细的技术交底。
2、施工现场准备(1)泵安装前,施工现场应具备下列条件:1)基础具备安装条件,基础附近的地下工程基本完成,场地平整;2)施工运输和消防道路畅通;3)施工用的照明、水源及电源已备齐;4) 安装用的起重运输设备具备使用条件;5) 泵周围的各种大型设备及其上方管廊上的大型管道均已吊装完毕;6) 备有必要的消防器材。
(2)泵安装前,检查泵的安装基础的尺寸、位置和标高,确认其符合要求,基础强度满足安装要求后进行基础交接。
(3)泵安装前应对基础做如下工作:1) 需要二次灌浆的基础表面,应铲出麻面,麻点深度不小于10 毫米,密度为每平方米内有30~50个点,表面不允许有油污或疏松层;2) 放置垫铁处(至周边约50 毫米)的基础表面应铲平,其水平度允许偏差为2 毫米/米;3) 螺栓孔内的碎石、泥土等杂物和积水,必须清除干净;(4)设备到货后,设备员要及时会同建设单位及监理、项目部材料设备工程师进行设备开箱检验,检验应符合以下要求,并填写设备开箱检验报告。
1) 按设备技术文件的规定清点泵的零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;2) 核对泵的主要安装尺寸并应与工程设计相符;3) 核对输送特殊介质的泵的主要零件、密封件以及垫片的品种和规格;(5)运到现场的泵及其零部件和专用工具,要妥善保管,避免使其变形、损坏、锈蚀、错乱或丢失;(6)凡与泵配套的电气、仪表等设备及配件,应由各专业人员进行验收,妥善保管; (7)根据方案给出的机具及劳动力需求计划,作好准备,同时备好施工措施用料。
四、施工技术措施1、基础验收检查泵组安装前,先对泵组砼基础进行检查,对超差的基础进行修复或采取其它措施予以处理。
主要工作是检查砼基础的几何尺寸位置高程,地脚螺栓孔位置、尺寸、深度、倾斜度、基础本身质量、表面质量等,基础检查允许偏差如下表所示: 2、在基础上放线,确定安装位置 泵组的基础放线,按泵房工艺平面设计图纸,依据建筑物基准轴线来确定泵组的纵横向基准线。
安装标高以建筑物和结构标高线或标高点为标高基准点。
在基础上确定安装基准线,核对与机组安装有关的基础几何尺寸,预留孔洞的相互位置及与基准轴线的位置偏差,机组本身相关尺寸是否与设计图纸相符等。
水泵的中心线按出水管壁板上的套管实际中心线确定,机组轴线要放通线,中心线和轴线两端埋设标志桩并用冲孔标记。
然后将安装基准线用墨线弹放于基础表面上作为修整砼和安装机组的依据。
在附近醒目的地方,设置标高点,用红油漆圈上,标明标高值,并加以保护,作为设备安装标高检测的依据。
安装基准线和基准高程点的允许偏差见下表:3、基础的处理在基础验收,放线后,对基础表面应进行处理,以保证安装的精度要求,基础表面视安装精度要求,砼表面修整至20mm/m以内,地脚螺栓孔洞内的垂直度,应修整至地脚螺栓在设计位置放入孔洞内垂直放置无阻碍为止。
基础表面要清洗地角螺孔内的碎砼及其他杂物。
清理干净后,保护洞口。
4、基础垫板设置机组基础除承受机组重量外,在运行中还承受水泵的水推力。
砼表面的平整度很难保证机座在调平过程中的要求,且机座与之接触不良也不能保证有足够的承压面积,在基础施工时应在机组基础面设计标高线以下40mm处,地脚螺栓左右位置设置基础垫板,这样就能保证每块垫板与一期砼完全接触。
每块垫板面积理论上应按下式计算S≥G/b0n。
式中S是每块垫板面积,G是基础最大荷载(kg),b0是基础砼设计标号(kg/cm2),n 是垫板总数。
基础垫板平面平整度应符合要求,在预埋过程中用水平仪找平,其平面高程误差控制在±1mm以内,水平误差控制在0.1mm/m以内,用角钢或其他型钢支撑稳定。
预埋前,按照设计位置把预埋孔口切割下来。
在砼浇筑时,要注意垫板不要被碰撞移位。
5、埋设地脚螺栓泵组机座由地脚螺栓紧固,地脚螺栓埋设的质量直接影响到泵组的运行安全。
在埋设过程中,应使地脚螺栓位置偏差符合设计要求,放入地脚螺栓孔内保持垂直状态。
螺栓顶部高程和埋深与设计标高与埋深符合,偏差不大于0~+2mm,确保螺栓不致倾斜和位置与高程的准确。
待地脚螺栓埋设,精度符合达到要求,二期砼强度达到要求后,就可以开始机组安装。
6、基础板的设置如机组到货没有底座,则应设置基础板,在基础板下,每个地脚螺栓孔两侧各放置一对反向搭叠的斜垫铁,斜垫铁的斜度1/50,用两块垫铁搭接的长度变化来调整基础板的水平和标高。
在实际调整中,斜垫铁的搭接面积应不小于总面积的70%,斜垫铁的总面积按下式计算:A=c(Q1+Q2)/0.7R式中:c为安全系数,取c=2.0 Q1为设备荷载,kgR为基础砼标号(kg/cm2)Q2为地脚螺栓紧固力,kg7、水泵安装1)水泵与基础板装配后,利用起重机将水泵整体吊装就位。
水泵机座地脚螺栓孔对准地脚螺栓缓慢落下,直至放在基础垫板上面已事先放好的斜垫铁上,螺栓初拧后,卸取吊装索具。
2)水泵就位后,首先找正水泵的水平位置,按照安装基准轴线和中心线对正。
然后利用斜垫铁将水泵高程调整至设计高程并校核其水平度;中心线方向将进出水口法兰垂直度调整好,轴线方向使水泵轴水平。
3)水泵的水平位置度及高程调整好以后,将地脚螺栓依次对称全部紧固,再复测所有控制数据,并作记录。
如超过允许误差范围,则应对所测数据研究后,松开地脚螺栓再重新调整。
直至所有控制数据在地脚螺栓紧固状态下均符合质量标准,再把地脚螺栓按要求拧紧,将最终检测记录填写表格。
4) 调整完全合格后,在水泵机座与基础板上钻铰定位销孔,打入定位销,把基础垫板、斜垫铁、基础板相互之间焊接牢固。
8、电机安装1)将电机与基础板装配好,吊起后底座螺孔对准地脚螺栓落下,放在已配置好的斜垫铁上。
电机位置和高程的调整,应服从于电机轴与水泵轴同轴度的调整要求。
因水泵机组的安装,最关键的是水泵轴与电机轴的同轴度精度,即在找正位置后,将水平和高程调整好,还要反复地从两轴头或两半轴联轴器,四处测量调整同轴度。
2)根据图纸要求,精确控制两轴端或两半轴联轴器的距离,使其控制在允许偏差范围内。
用专门制作的千分表卡具把千分表固定在电机轴头或联轴器上,依次紧固电机地脚螺栓后,转动电机轴,测量两轴头的不同轴度,根据上述分析结果,松开地脚螺栓,调整斜垫铁高度和电机平面位置,再重新拧紧螺栓,测量同轴度。
如此反复操作使电机与水泵同轴度控制在允差范围内。
3)电机调整合格后,按要求将电机座地脚螺栓和其它装配螺栓依次对称拧紧,重新复核其精度无误后,钻铰定位销孔,打入定位销钉,最后把基础垫板、斜垫铁和基础板之间点焊牢固。
4)电机单机空载试运转合格后,连接联轴器。
5)机组安装完成后,清理、清洗砼基础表面油污等,浇筑二期砼至设计标高。
9、管道及支架安装(1)一般要求1)所有送达工地的管道均应为全新的,并带有色带、标识以利辩认不同的等级;2)所有管道应按施工图纸安装;3)管道接头不应藏在墙身或地板之内;4)管道应借管套越过墙壁、地台。
若管道所穿越之结构需要防水密封时,须用柔性防水法兰套管接驳;5)配合施工进度提交所有有关管道的安装资料;6)所有跨越楼宇伸缩缝的管道必须采用波纹伸缩器连接;7)在安装需配合吊顶时,施工单位须负责调整管道的高低使符合吊顶高度。
若管道须早于吊顶安装时,施工单位应预先获得工程师发出预定高度的指令后方可进行;8)所有管道如装设于室内如有结露的可能,必须提供保温材料;9)任何情况下,镀锌钢管不得采用焊接方法。
(2)管道和支架安装1.1管道接口1)管道连接方法,应按要求进行。
除安装必要,接口的间距应不小于3m;2)泵房内所有管道和附件须采用对焊、法兰接口或卡箍式联接器;1.2 管道支架1)提供所有进行系统安装所需的吊架、支架、导向支架和固定支撑等。
各类支架的强度及设计应允许在应力范围之内扩展和收缩;2)所有管道支架、承托、吊支架、导向支架和固定支撑均为型钢制作,涂上防腐漆及面漆。
钢类管件应采用钢类管码;铜类管件及聚氯乙烯类管件应采用钢类管码外,并需于管码外层包上聚氯乙烯垫。
阀门附近及其他大管径管道上需支撑的配件均应提供附加支架,以防过度的应力作用于毗连管道上。
对水泵类连接等亦应提供附加支架,以防止过度的应力作用于设备上;3)所有固定销件和螺栓必须配有弹簧垫圈和螺帽;4)除另有说明外,各支架之间的间距不应超过下表所规定的中心间距:碳钢管1.3管道导向支架所有水平和垂直的管道必须在适当位置提供管道导向支架,从而能有效地控制因热胀冷缩所产生的移动、使膨胀管及伸缩器能有适当的操作。
管道导向支架的布置和间距必须根据伸缩器制造商的建议设置。
导向支架位置和其构造的装配图须提供予业主方/建筑师审批。
1.4管道固定支撑1)管道固定支撑应设于管道系统改变方向处、伸缩器以及膨胀管处,以便吸收因管道膨胀或收缩和内部压力所引致的应力,并把这些应力传递到结构上;2)管道固定支撑均应能承受进行水压测试所产生的较高推力;3)固定支撑构造细节和尺寸须提供审批。
1.5管道安装1) 所有管道及配件须平滑,不含铁锈及鳞片,在安装前应彻底清扫。
在工作进行中,管道的两头须用特别金属或塑胶帽盖着不准使用木塞。
2) 管道安装应横平竖直,并保持室内净空要求和保持人行通道畅通;3) 管件的切割应平滑和精巧且不损坏管件,管子端部应打磨以去除毛口;4) 管道支架应设于建筑结构上。
在结构构架之间如需要安装支架,则须提供适当的金属构架;5) 丝扣接口的管道应采用套丝机切割及套丝,接口必须用氧化铅与甘油的粘稠混合物或用聚四氟乙烯带,接口完成后不应露出3个圈以上螺纹;6)每种须维修的设备或材料如水泵、控制阀等设备等需用法兰连接,法兰接口之间须设置认可使用的垫片,安装应为平整和密气;7)水平安装管道上的阀门,其阀杆应装成水平或垂直向上;8)按照图纸设计要求在合适的位置设置闸阀或蝶阀,每个阀门须加上卷标以便识别;9) 与设备连接的管道应独立地支撑,使设备不致因管道重量或膨胀而承受应力;10)在整个装配系统的前后过程中,采取一切措施,以防止管道受污染或堵塞;11)所有铺设在地下或埋藏于混凝土/砖墙的钢管,应在表面作三油两布防腐处理;1.6管道焊接1)所有焊接工作必须由具备有关专业机关发出的有效焊工证书的合格技工执行。
