高速公路双连供隧道施工方案
- 格式:doc
- 大小:502.50 KB
- 文档页数:48

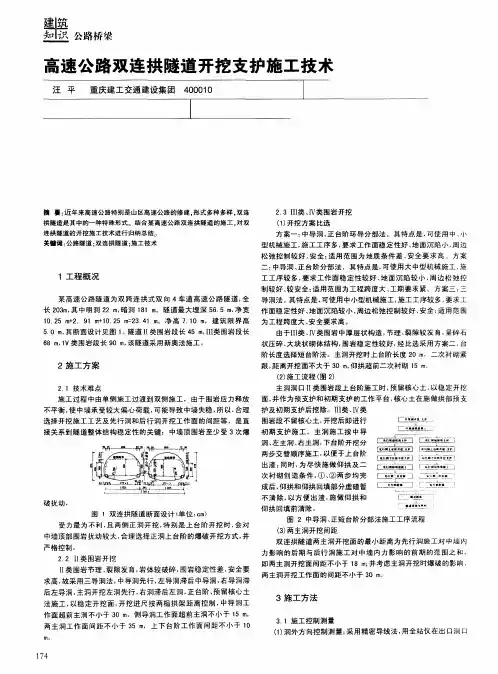

双连拱隧道施工方案一、工程概况(一)隧道概况南安Ⅰ号隧道位于安徽省东至县马坑乡南安村,起讫桩号为K71+760.00~K71+956.00,全长196m,为整体式连拱隧道,曲线短隧道。
单洞建筑限界净宽10.25m,净高5m,进出口设计标高分别为94.878m和98.404m,隧道最大埋深50.4m。
隧道平面线型为直线接圆曲线,曲线半径为R=2700m(左偏),曲线处不设超高,路面横坡为2%。
隧道线路纵坡为+1.78%,由安庆端向景德镇端上坡。
隧道洞内结构概况详见表3-1《南安Ⅰ号隧道工程概况表》。
南安Ⅰ号隧道工程概况表表3-1隧道形式里程桩号长度(m)围岩级别及长度(m)明洞ⅤIV III整体式连拱隧道 K71+760~K71+956 196 20 29 121 26所占比例(%) 10.2 14.8 61.7 13.3衬砌内轮廓设计衬砌结构类型Ⅴ级加强Ⅳ级加强Ⅲ级明洞一般内轮廓形式:单心圆内轮廓半径:5.45m净高:7.14m净宽:10.61m 初期支护主洞:Ф50超前注浆小导管;Ф25中空注浆锚杆;Ф8钢筋网;I20工字钢拱架;喷C25早强砼25cm中导坑:Ф50超前注浆小导管;Ф22早强砂浆锚杆;Ф8钢筋网;I16工字钢拱架;喷C25早强砼20cm侧导坑:Ф22早强砂浆锚杆;Ф8钢筋网;I16工字钢拱架;喷C25早强砼20cm主洞:Ф42超前注浆小导管;Ф25中空注浆锚杆;Ф8钢筋网;I16工字钢拱架;喷C25早强砼22cm中导坑:Ф22超前砂浆锚杆;Ф22早强砂浆锚杆;Ф8钢筋网;I14工字钢拱架;喷C25早强砼16cm主洞:Ф22早强砂浆锚杆;Ф6钢筋网;喷C25早强砼15cm中导坑:Ф22早强砂浆锚杆;Ф6钢筋网;I喷C25早强砼10cm二次衬砌C25钢筋砼50cm厚(设仰拱)C25钢筋砼50cm厚(设仰拱)C25钢筋砼50cm厚C25钢筋砼70cm厚(设仰拱)(二)地形、地貌隧址区地貌单元属构造剥蚀低山丘陵,隧道穿越段地面标高在80~153m之间,地形最大切割深度约70m,地形上表现为山顶坡度较缓,山坡较陡,地形坡度20~35°,山体植被发育,水土保持较好,多生长灌木、竹林。
施工工艺(一)工艺原理双连拱隧道施工以新奥法的基本原理为依据,以“短开挖、快封闭、强支护、勤量测”为指导。
首先开挖中导洞并灌注中墙混凝土,然后开挖右洞,贯通后再进行左洞施工。
两洞在开挖中可根据不同的地质条件分成若干单元,分步开挖及时施作工字钢支撑、锚喷混凝土等初期支护,与围岩共同组成承荷系统,协同变形一承荷,充分利用围岩自承能力。
建立监控量测体系,实施信息化管理,根据反馈信息及时指导施工,确保安全、稳定。
(二)工艺流程(三)施工方法1、开挖及支护步骤II类围岩采用中导坑加侧壁导坑法开挖,先墙后拱法衬砌。
开挖以中导坑超前并灌注中墙混凝土,然后侧壁导坑推进,衬砌边墙混凝土,上半断面开挖采用环形留核心土的方法,最后施作拱部二次衬砌,具体步骤见图。
III类围岩中导开挖并灌注中墙混凝土,正洞上下台阶法开挖(上下台阶相距不小于10m),全断面二次衬砌,具体步骤见图。
W、V类围岩中导先行,正洞全断面开挖、全断面衬砌,具体步骤见图。
2、开挖及运输方法开挖I类围岩主要以风镐为主,人工装碴,1t四轮翻斗车运碴,开挖ni、W、V类围岩用简易钻孔台车人工操纵7655型凿岩机钻孔爆破,ZL40B装载机配合8t自卸汽车运碴。
简易钻孔台车是自行研制的能供20人同时钻孔的工作平台,钻架的高度、宽度可根据开挖面的不同加以调整,它固定于东风车底盘上,进出方便,不必拆卸,操作安全可靠。
3、控制爆破及中墙防护在双连拱隧道正洞开挖过程中,因中墙混凝土已灌注,开挖时必须考虑爆破振动和飞石对中墙混凝土的影响,中墙混凝土厚度只有1.4m,且初期支护的工字钢支点已作用于中墙顶面,所以在施工中必须有严格保护措施,不得有任何影响和扰动。
办法是,111类围岩上下断面开挖,采用火雷管分段分区爆破,以减小爆破振动的叠加,把振动降低到最小程度。
具体见图。
W、V类围岩采用全断面光面爆破,但在靠中墙一侧预留1.0m保护层进行二次切割预裂爆破,具体爆破设计见图。

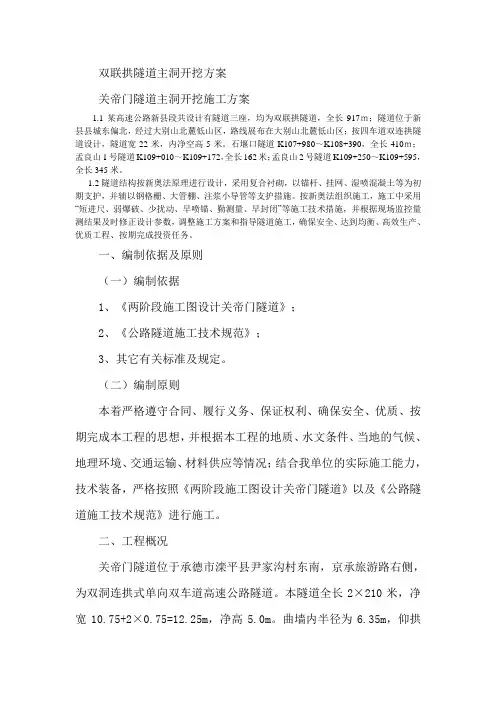

双联拱隧道主洞开挖方案关帝门隧道主洞开挖施工方案1.1某高速公路新县段共设计有隧道三座,均为双联拱隧道,全长917m;隧道位于新县县城东偏北,经过大别山北麓低山区,路线展布在大别山北麓低山区;按四车道双连拱隧道设计,隧道宽22米,内净空高5米。
石堰口隧道K107+980~K108+390,全长410m;孟良山1号隧道K109+010~K109+172,全长162米;孟良山2号隧道K109+250~K109+595,全长345米。
1.2隧道结构按新奥法原理进行设计,采用复合衬砌,以锚杆、挂网、湿喷混凝土等为初期支护,并辅以钢格栅、大管棚、注浆小导管等支护措施。
按新奥法组织施工,施工中采用“短进尺、弱爆破、少扰动、早喷锚、勤测量、早封闭”等施工技术措施,并根据现场监控量测结果及时修正设计参数,调整施工方案和指导隧道施工,确保安全、达到均衡、高效生产、优质工程、按期完成投资任务。
一、编制依据及原则(一)编制依据1、《两阶段施工图设计关帝门隧道》;2、《公路隧道施工技术规范》;3、其它有关标准及规定。
(二)编制原则本着严格遵守合同、履行义务、保证权利、确保安全、优质、按期完成本工程的思想,并根据本工程的地质、水文条件、当地的气候、地理环境、交通运输、材料供应等情况;结合我单位的实际施工能力,技术装备,严格按照《两阶段施工图设计关帝门隧道》以及《公路隧道施工技术规范》进行施工。
二、工程概况关帝门隧道位于承德市滦平县尹家沟村东南,京承旅游路右侧,为双洞连拱式单向双车道高速公路隧道。
本隧道全长2×210米,净宽10.75+2×0.75=12.25m,净高5.0m。
曲墙内半径为6.35m,仰拱内半径为13.25m,隧道路面中心至拱顶高7.96m;设双侧检修道,宽度为0.75m,边墙侧高0.46m,中墙侧高0.25m。
二洞最小净距3.0m。
本隧道由中侏罗纪土城组1段(J2tc1)砾岩、中侏罗纪土城组2段(J2tc2)的砂岩、粉砂岩与泥岩互层组成,土层主要为山坡上的残坡积土(Q3dl+pl)和中间冲沟覆盖有坡洪积土(Q4dpl)。
隧道总体施工方案一、工程概况:迳古潭(二)隧道设计为双线四车道双连拱隧道,隧道净宽(10.25+1.8+10.25)m,内轮廓采用单心圆,半径R=5.71m,建筑限界高度 5.0m。
迳古潭(二)隧道起点桩号K73+157,终点桩号K73+620,全长463m。
衬砌结构设计为:洞身段衬砌均按新奥法原理设计,初期支护采用喷、锚、网、钢拱架支护,二次衬砌采用钢筋砼、素砼衬砌,双跨连拱隧道中隔墙采用钢筋砼,洞口段采用大管棚预支护,洞内视地层、地质条件采用小管棚、超前锚杆等预加固措施。
迳古潭(二)隧道Ⅰ类偏压衬砌长88米,覆盖层厚度平均30米;Ⅰ类复合式衬砌长235米,覆盖层厚度平均75米,Ⅱ类复合式衬砌长60米,覆盖层厚度平均50米;Ⅲ类复合式衬砌长85米,覆盖层厚度平均92米。
主要工程数量:洞身开挖 114984.04 m3C25喷射砼 4417.83 m3C25衬砌防水砼 17190.77 m3C25回填砼 9983.18 m3C25砼仰拱 4578.9m3C10仰拱回填砼 7506.4 m3Ф22锚杆 507747.82kgI16工字钢 700265.9kgII级钢筋 1179715.75kgI级钢筋 240063.6kgФ108导管 328762.0kgФ42导管 227895.0kg水泥水玻璃双液浆注浆 5233.35 m37.5#浆砌片石 35645.36 m3C15预制块砼 1011 m3锚杆 239789.5kgI级钢筋 68310kg二、隧道施工方案:隧道开挖,自隧道进、出口两端同时相向掘进,Ⅰ、Ⅱ类围岩采用人工手持风镐配合风动凿岩机钻爆开挖;Ⅲ类围岩采用风动凿岩机、隧道钻眼台车进行钻爆施工,光面爆破。
隧道出碴采用机械化无轨运输;湿喷砼;衬砌采用自制整体式液压钢模衬砌台车施工,左右线隧道对称浇筑,砼运输车运输,泵送砼。
隧道施工方案见“图5-1 隧道总体施工方案图”。
具体施工方案为:1、隧道开挖:采用三导洞先中墙后边跨的施工方案。
双连拱隧道施工方案本合同段设双向四车道双连拱隧道3座,共长为602m。
隧道限界净宽均为0.75m检修道+0.5m左侧向宽度+2×3.75m行车道+1.0m右侧向宽度+1.0m检修道,限界净高均为:行车道净高5.0m,检修道净高2.5m,横坡为2%。
玉台隧道、月山一号隧道洞门形式均为斜切式,月山二号隧道洞门形式为绩溪端采用削竹式、黄山端采用端墙式,设计车速均为100km/h。
玉台隧道:进口桩号为:K15+740、出口桩号为K16+083,明洞段长为18m、洞身围岩为Ⅴ级加强段长325m(衬砌结构为:φ50×5mm 超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
月山一号隧道:进口桩号为:K17+025、出口桩号为K17+124,明洞段长为21m、洞身围岩为Ⅴ级加强段长78m(衬砌结构为:φ50×5mm超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
月山二号隧道:进口桩号为:K17+200、出口桩号为K17+360,明洞段长为29m、洞身围岩为Ⅴ级偏压段长25m,Ⅴ级加强段长106m(衬砌结构为:φ50×5mm超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
双连拱隧道工程施工组织设计方案第一部分基本情况第一节、施工方案设计说明1、编制依据(1)、国家高速公路十堰至天水联络线(G7011)陕西境汉中至略阳(陕甘界)公路H-C31合同段两阶段施工图设计;(2)、管理处招标文件及施工技术交底;(3)、施工现场勘察获得的资料及我标段的各类资源;(4)、现行的国家有关方针政策及国家和交通部有关标准、规范、验标及施工指南等要求编制。
2、编制范围新建十天高速陕西境汉中至略阳公路工程H-C31标内**隧道围岩支护形式分类:K433+040~~K433+050 明洞K433+050~~K433+080 加强段S洞K433+080~~K433+155 SIV-2K433+155~~K433+185 加强段S洞K433+185~~K433+190 明洞3、编制遵循的技术规范和标准(1). 国家高速公路十堰至天水联络线(G7011)陕西境汉中至略阳(陕甘界)公路H-C31合同段两阶段施工图设计;(2).《公路工程质量检验评定标准》(JTG F80/1-2004);(3).《公路工程施工安全技术规范》(JTJ076-95)。
(4).交通部部颁标准《公路工程技术标准》(JTGB01-2003);(5).《锚杆喷射混凝土砼支护技术规范》(GB50086-2001);(6).交通部部颁标准《公路隧道施工技术规范》(JTJ042-94);第二节、工程概况**隧道为双连拱隧道,双向四车道高速公路短隧道,设计行车速度为80Km/h,净宽为2×11.75米,净高为5.2米,设计荷载为公路-Ⅰ级。
隧道起讫桩号为ZK433+040~190,全长150m。
隧道进出口端均位于圆曲线段上,隧道纵面线形为+3.3%的单向坡。
两阶段施工设计地质纵断面图显示,隧址区分布的地层为强分化和中风化片岩,灰绿色片状构造,裂隙发育,岩体破碎,易坍塌;洞室埋藏较浅,易出现地表下沉。
洞室开挖后逢强降雨时,地表水体易沿上部裂隙下渗,形成点状、线状流水。

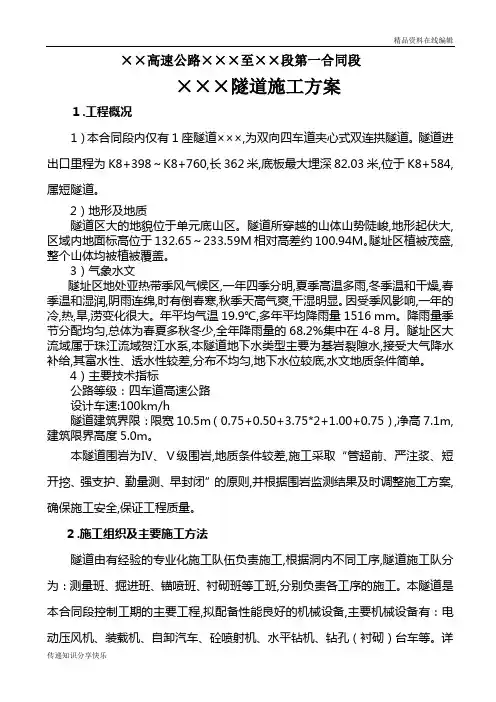

××高速公路×××至××段第一合同段×××隧道施工方案1.工程概况1)本合同段内仅有1座隧道×××,为双向四车道夹心式双连拱隧道。
隧道进出口里程为K8+398~K8+760,长362米,底板最大埋深82.03米,位于K8+584,属短隧道。
2)地形及地质隧道区大的地貌位于单元底山区。
隧道所穿越的山体山势陡峻,地形起伏大,区域内地面标高位于132.65~233.59M相对高差约100.94M。
隧址区植被茂盛,整个山体均被植被覆盖。
3)气象水文隧址区地处亚热带季风气候区,一年四季分明,夏季高温多雨,冬季温和干燥,春季温和湿润,阴雨连绵,时有倒春寒,秋季天高气爽,干湿明显。
因受季风影响,一年的冷,热,旱,涝变化很大。
年平均气温19.9℃,多年平均降雨量1516 mm。
降雨量季节分配均匀,总体为春夏多秋冬少,全年降雨量的68.2%集中在4-8月。
隧址区大流域属于珠江流域贺江水系,本隧道地下水类型主要为基岩裂隙水,接受大气降水补给,其富水性、透水性较差,分布不均匀,地下水位较底,水文地质条件简单。
4)主要技术指标公路等级:四车道高速公路设计车速:100km/h隧道建筑界限:限宽10.5m(0.75+0.50+3.75*2+1.00+0.75),净高7.1m,建筑限界高度5.0m。
本隧道围岩为Ⅳ、Ⅴ级围岩,地质条件较差,施工采取“管超前、严注浆、短开挖、强支护、勤量测、早封闭”的原则,并根据围岩监测结果及时调整施工方案,确保施工安全,保证工程质量。
2.施工组织及主要施工方法隧道由有经验的专业化施工队伍负责施工,根据洞内不同工序,隧道施工队分为:测量班、掘进班、锚喷班、衬砌班等工班,分别负责各工序的施工。
本隧道是本合同段控制工期的主要工程,拟配备性能良好的机械设备,主要机械设备有:电动压风机、装载机、自卸汽车、砼喷射机、水平钻机、钻孔(衬砌)台车等。

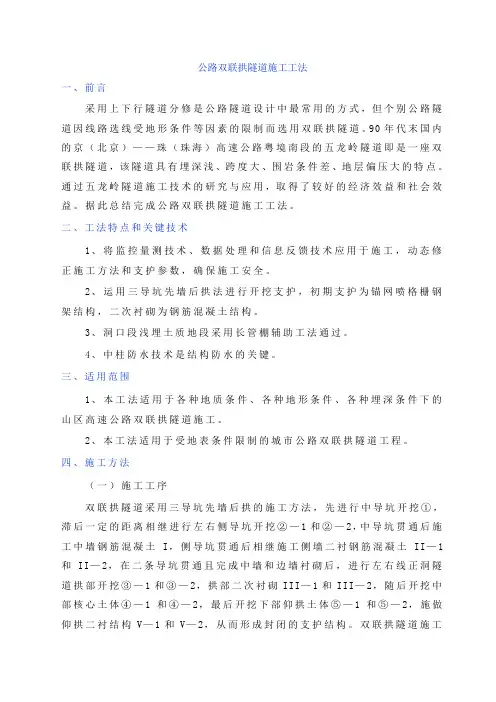

公路双联拱隧道施工工法一、前言采用上下行隧道分修是公路隧道设计中最常用的方式,但个别公路隧道因线路选线受地形条件等因素的限制而选用双联拱隧道。
90年代末国内的京(北京)——珠(珠海)高速公路粤境南段的五龙岭隧道即是一座双联拱隧道,该隧道具有埋深浅、跨度大、围岩条件差、地层偏压大的特点。
通过五龙岭隧道施工技术的研究与应用,取得了较好的经济效益和社会效益。
据此总结完成公路双联拱隧道施工工法。
二、工法特点和关键技术1、将监控量测技术、数据处理和信息反馈技术应用于施工,动态修正施工方法和支护参数,确保施工安全。
2、运用三导坑先墙后拱法进行开挖支护,初期支护为锚网喷格栅钢架结构,二次衬砌为钢筋混凝土结构。
3、洞口段浅埋土质地段采用长管棚辅助工法通过。
4、中柱防水技术是结构防水的关键。
三、适用范围1、本工法适用于各种地质条件、各种地形条件、各种埋深条件下的山区高速公路双联拱隧道施工。
2、本工法适用于受地表条件限制的城市公路双联拱隧道工程。
四、施工方法(一)施工工序双联拱隧道采用三导坑先墙后拱的施工方法,先进行中导坑开挖①,滞后一定的距离相继进行左右侧导坑开挖②—1和②—2,中导坑贯通后施工中墙钢筋混凝土I,侧导坑贯通后相继施工侧墙二衬钢筋混凝土II—1和II—2,在二条导坑贯通且完成中墙和边墙衬砌后,进行左右线正洞隧道拱部开挖③—1和③—2,拱部二次衬砌III—1和III—2,随后开挖中部核心土体④—1和④—2,最后开挖下部仰拱土体⑤—1和⑤—2,施做仰拱二衬结构V—1和V—2,从而形成封闭的支护结构。
双联拱隧道施工工序见(1、做好进出口场地的“三通一平”工作。
隧道洞门仰坡处理遵循“早进晚出”的施工原则,尽可能少地破坏山体植被,减少刷方和护坡工作量,确保隧道施工和今后的运营安全。
仰坡边坡开挖要一次到位,并及时进行坡面防护,如系统锚杆、网喷砼及截水天沟等要提前施工。
特别强调正面仰坡喷砼封闭必须密实坚固,达到设计要求厚度。
高速公路双连拱隧道施工工法一、刖言随着我国高速公路建设的发展和五纵七横高速公路丹干网的逐步形成,高速公路设计为满足线路选线和美观的需要,设计了许多高速公路双连拱隧道,其中一部分已竣工交付使用。
我局自1997年至今相继施工了XX省戏至XX省XX高速公路省界连体隧道和XX省XX高速公路XXX隧道。
施工采用五导坑先墙后拱法,成功地解决了在软弱围岩中施工大跨度双连拱隧道的难题。
我们对之进行了总结,形成本工法。
二、工法特点1、能有效地控制围岩变形和地表下沉。
2、采用五导坑先墙后拱法施工,开挖过程中辅以超前管棚、超前小导管、超前小钢管和锚杆、径向系统锚杆(中空注浆锚杆、砂浆锚杆、早强药卷锚杆)、挂网、钢拱架、喷射混凝土等支护手段,加之开挖对围呼扰动小,故大大提高了施工的安全度。
3、本工法采用分部开挖,其中导坑可以起到超前地质预报的作用。
4、采用新奥法施工,其初期支护系统能很好地适应围岩的变化,与围岩形成「个整体,能充分发挥围岩的自承能力。
5、能利用监控量测等信息化管理方法指导施1:,使整个施工过程均处亍受控状态。
6、施工作业简便,不需用特殊的施工机械和设备,故容易推广使用。
三、适用范围本工法适用于双连拱隧道和类似结构地下工程施工。
四、工艺原理J |双连拱ll道施工采角五导五先墙后拱法施工。
根据双连拱隧道的结构特点(见图I),中隔墙为左右线隧道拱部的共用支点,必须先开挖中导坑,施工中隔墙衬砌,然后分别开挖左右侧导坑,施工左右侧边墙初期支护及二次衬砌,再开挖左右主洞上导坑,施工拱部初期支护和二次衬砌,最后开挖中槽核心土和仰拱,施工仰拱、仰拱回填和路面。
掘进过程中左、右侧导坑以及左、右主洞开挖掌子面应始终保持20米以上的距离。
根据地形和覆盖层厚度先施工山体压力较大-侧的隧道,滞后一段时间施工另一侧隧道。
主洞开挖前,将中导坑另--侧回填密实,以增强中隔墙的稳定性,减轻山体偏压对中墙的影响。
五导坑先墙后拱法将开挖断面分成7部分,按照施工的先后顺序逐步开挖。
目录1. 施工总体布置及规划 (1)1.1编制依据及编制原则 (1)1.1.1 编制依据 (1)1.1.2 编制范围 (1)1.1.3 编制原则 (1)1.2工程概况 (2)1.2.1 工程概况 (2)1.2.2主要技术标准 (2)1.2.3自然状况 (2)1.2.4主要工程数量 (3)1.3施工组织机构及施工队伍安排 (4)1.3.1隧道施工组织管理机构 (4)1.3.2施工队伍安排及任务划分 (5)1.4施工进度安排 (6)1.4.1隧道施工开、竣工日期 (6)1.4.2施工进度计划 (6)1.4.3施工进度横道图....................................... 错误!未定义书签。
1.5主要施工机械设备、试验、监测设备配备 (6)1.5.1主要施工机械设备配备 (6)1.5.2主要试验、监测设备配备 (7)1.6主要材料供应计划...................................... 错误!未定义书签。
1.6.1主要材料需求量....................................... 错误!未定义书签。
1.6.2主要材料供应计划 .................................. 错误!未定义书签。
1.7施工总平面布置、临时工程及临时设施 (7)1.7.1施工总平面布置 (7)1.7.2施工临时设施布置及规划 (7)1.7.3主要临时工程数量及用地计划 .............. 错误!未定义书签。
2. 主要工程项目的施工方案、施工方法 (8)2.1总体施工方案 (8)2.2施工顺序 (9)2.2.1总体施工顺序 (9)2.3 双连拱隧道施工具体施工方案 (10)2.3.1隧道开挖 (10)2.3.2隧道超前支护施工 (13)2.3.3隧道开挖与支护施工 (13)2.3.4二次衬砌施工 (14)2.4主要施工方法、施工工艺 (14)2.4.1洞口施工 (14)2.4.2洞身开挖 (15)2.4.3超前支护 (19)2.4.4 初期支护 (22)2.4.5隧道防排水 (27)2.4.6洞身衬砌 (30)2.4.7隧道路面 (33)2.4.8洞内附属建筑物 (33)2.4.9特殊地质地段的施工方法 (34)2.4.10超前地质预测预报措施 ........................ 错误!未定义书签。
双连拱隧道施工方案本合同段设双向四车道双连拱隧道3座,共长为602m。
隧道限界净宽均为0.75m检修道+0.5m左侧向宽度+2×3.75m行车道+1.0m 右侧向宽度+1.0m检修道,限界净高均为:行车道净高5.0m,检修道净高2.5m,横坡为2%。
玉台隧道、月山一号隧道洞门形式均为斜切式,月山二号隧道洞门形式为绩溪端采用削竹式、黄山端采用端墙式,设计车速均为100km/h。
玉台隧道:进口桩号为:K15+740、出口桩号为K16+083,明洞段长为18m、洞身围岩为Ⅴ级加强段长325m(衬砌结构为:φ50×5mm 超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
月山一号隧道:进口桩号为:K17+025、出口桩号为K17+124,明洞段长为21m、洞身围岩为Ⅴ级加强段长78m(衬砌结构为:φ50×5mm超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC 防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
月山二号隧道:进口桩号为:K17+200、出口桩号为K17+360,明洞段长为29m、洞身围岩为Ⅴ级偏压段长25m,Ⅴ级加强段长106m (衬砌结构为:φ50×5mm超前注浆小导管,环向间距40cm,长4.5m+φ25mm中空注浆锚杆,间距75×100cm,长4.0m+φ8钢筋网,间距20×20cm+I20a工字钢,间距75cm+C25早强喷射砼25cm+15cm预留变形量+1.2mmPVC防水板+350g/㎡土工布+ C25钢筋砼二次衬砌50cm),路面为复合路面,照明采用高压钠灯,通风采用自然通风。
隧道按照新奥法原理进行,采用光面爆破,及时支护,加强量测。
施工中按照中导坑先行的原则贯通中导坑,随后施工中隔墙。
在中隔墙施工完成后按照开挖→支护→防水→衬砌→沟槽→路面→装饰的顺序拉开一定距离展开平行流水作业。
隧道均两端同时掘进施工。
对于洞口Ⅴ级围岩段采用以注浆中管棚为超前支护,初期支护以锚网喷为主,辅以钢拱架;对于洞身Ⅴ级围岩段采用环形开挖中心留核心土法,以注浆小导管为超前支护,初期支护以锚网喷为主,辅以钢拱架,及时封闭,早日成环,二次衬砌采用定型钢模板整体施工。
根据现场监控量测结果及时修正设计参数、调整施工方案。
隧道工程主要采用大型机械快速施工,实行各工序的专业化、平行化施工。
隧道工程施工开挖出碴、进料采用无轨运输方式,实施掘进(挖、装、运)、喷射砼(拌、运、锚、喷)、衬砌(拌、运、灌、捣)等三条机械化作业专业化、平行化施工。
在施工过程中,及时对岩溶地段根据不同地质采取不同方法进行加固处理,保证围岩稳定,之后再进行开挖。
隧道施工安排在冬季及雨季前完成洞门及明洞的开挖,并完成进洞施工。
洞内施工开挖、出碴、初期支护、仰拱浇筑、片石回填与二次衬砌模筑砼顺序平行作业。
本标段隧道工程具有以下特点:1)三座隧道全部为双连拱短隧道,洞口围岩为Ⅴ级加强,施工中需加强支护措施,避免造成坍塌。
2)月山二号隧道洞口段为偏压地段,施工前需进行防护,开挖过程中加强支护措施。
3)隧道洞口段为浅埋地段,洞顶围岩厚度较薄,岩石风化强烈,岩石破碎,强度较低,施工中除按图纸施工外,还需根据现场情况采用必要的措施,防止洞顶坍落、冒顶。
4)隧道洞身穿越断裂构造带,断层处岩体破碎,施工中需要加强超前地质预报,进行超前小导管注浆,防止坍塌、冒顶。
隧道工程施工工艺框图见下页1 、施工方案概述本标段隧道全部为双连拱形式,双连拱隧道的施工特点是分块切割,对围岩的扰动次数多,这种扰动不仅来自自身而且还来自邻洞,多次扰动将使围岩力学性质下降,危及洞身山体安全。
隧道工程施工工艺框图隧道洞身施工工序见下图:施工步骤;1、中导坑开挖,并施工导坑临时支护,中导坑开挖采用台阶法。
2、浇筑中隔墙,在左侧安装临时横向钢支撑,并采用7.5浆砌片石回填。
3、错开2倍洞径进行侧导坑开挖,并施工导坑临时支护,侧导坑开挖采用台阶法。
4、开挖右洞拱部围岩,并施工支护和及时架设钢拱架,此时应严格控制开挖循环进尺 和及时支护,并注意量测洞内、地表变形。
5、错开2倍洞径开挖左洞拱部围岩,并施工支护和及时架设钢架。
6、右洞核心土开挖,施工右洞防水层及模注砼。
7、错开2倍洞径左洞核心土开挖,施工左洞防水层及模注砼。
隧道围岩开挖、支护顺序为:开挖1Ⅰ初期支护初期支护ⅡⅢ初支、中墙开挖4、中导坑回填初期支护Ⅳ开挖5初期支护ⅤⅥ初期支护因此在施工过程中将严格遵循“弱爆破、短进尺、多循环、少扰动、强支护、勤量测、快衬砌”的施工原则,充分保护和利用围岩的自稳能力,保证施工经济、安全。
施工中采用中导坑先行、中隔墙紧跟、主洞开挖随后的方法进行施工。
在开挖过程中由于围岩差,主要采用人工配合机械,必要时采用松动爆破的方法,尽量减少对围岩的扰动。
在施工中根据隧道长度,在围岩允许的情况下也可采用中导坑贯通、中隔墙完工后再进行主洞开挖。
2、隧道测量控制我单位在交桩后立即采用GPS卫星定位系统进行整体复测布网,在隧道口适当位置选取四个控制点,组成基本大地四边形网,用于控制隧道施工。
确定准确无误后,放出护桩,并编号绘制示意图上报监理单位审核。
洞内采用双导线法布设控制测量网,在施工中定期对水准点、控制桩复测,洞内与洞外测量结果要闭合,发现问题应及时纠正确保施工万无一失。
为满足精度要求和尽量减少测量工作量,洞内平面控制拟采用主控网、基本网和施工导线三级控制;洞内高程控制拟采用高精度数字水准仪实施三等精密几何水准控制。
3、洞口、明洞及洞门施工3.1洞口段开挖根据隧道实际情况,进洞按“先排水、再进洞,统筹安排,减少干扰”的原则进行。
洞口段施工前先清除地表植被,完成必要的排水设施。
土质边坡采用挖掘机自上而下分层开挖,石质边、仰坡采用预裂爆破法开挖,边、仰坡坡面由人工配合修整,严格控制边坡超挖,并适时进行边坡防护,以保安全。
3.2明洞施工明洞施工采用明挖法,临时边坡1:0.5,采取锚网喷支护。
明洞衬砌采用全断面衬砌台车,采用Φ48钢管弯制弧形拱架固定外模,外模选用木板或竹胶板;端模(挡头板)选用5cm厚松木板制作,采用角钢U形卡和短方木固定,以适应端模尺寸的不规则性。
砼采用拌和站集中拌和,砼运输车运输,泵送入模,具体施工工艺同暗洞二次衬砌施工。
在明洞防水层和塑料盲沟施工后及时进行回填,明洞拱墙底面向上根据设计采用M7.5浆砌片石回填,施工中注意预埋排水管道。
M7.5浆砌片石以上部分采用人工夯实碎石土回填,回填时对称分层夯实,分层厚度小于30cm,两侧回填土高度不得大于0.5m,夯实度达到90区标准。
3.3洞门施工洞门施工尽量避开雨季及冬季,基础开挖后,检测地基承载力是否与设计要求相符,不能达到进行处理。
砼浇筑采用拌和站集中拌和,砼输送车运输,泵送入模。
砌筑洞门墙时在墙后铺20cm的砂砾倒滤层及土工布,在墙根预埋横向排水管,横向排水管接至洞外排水沟。
砌体工程采用挤浆法施工,砂浆采用机械拌和,严格配合比计量。
4中导坑施工4.1中导坑开挖、支护中导坑开挖制约着整个隧道施工进度,因为其它工序都要等到中导坑开挖、支护及中隔墙施工完成的情况下才能进行。
由于隧道围岩为Ⅴ级围岩地段,开挖时须对中导坑施做超前小导管预注浆加固,保证施工安全。
开挖采取上、下台阶法,采用人工配合机械开挖,必要时采取预裂爆破。
钻孔采用风枪打眼,微差毫秒雷管,导爆管非电起爆系统。
开挖进尺结合钢架间距确定,一般控制1~2榀钢架距离。
开挖后,迅速进行初期支护。
支护顺序为:断面形成→清理危石、基面→喷砼5㎝厚→量测点布置→立拱架→钻孔→安装锚杆→喷砼至设计厚度→监控量测。
由于中导坑作业空间较小,施工中采用小型挖掘机进行开挖,3t 自卸汽车及装载机出碴。
4.2中隔墙模筑(衬砌)砼由于本标段隧道围岩差,全部为Ⅴ级围岩,施工中需要中隔墙紧跟,以确保施工安全。
中隔墙砼采用自制大块钢模块,小型衬砌台架,砼采用泵送砼,直接泵送入模浇注的方法,振动器采用附着式振捣器。
注意中隔墙部分施工时,模筑砼不包括二次衬砌部分,二次衬砌部分留待与整个左、右洞身二次衬砌砼整体施工,保证主洞外表美观、结构防水性能良好。
施工中隔墙时,一定要注意使墙顶砼密实,墙顶与初期支护之间不能留有任何空隙,如有空隙,将直接影响左右洞开挖时的安全。
为保证砼封顶时密实,特采取如下施工措施:a、浇注封顶砼时,加大泵送压力。
b、隔墙顶部预留注浆管,待隔墙砼强度达到70%以上时,对墙顶进行压浆处理,压浆采用水泥砂浆材料,确保墙顶部能填充密实。
5、主洞开挖5.1左、右两侧壁导坑施工两侧壁导洞开挖在中导坑开挖完成、中隔墙施工且回填完成后进行。
根据地形情况优先开挖埋深较深一侧的侧壁导坑,在先行一侧导洞开挖25米后,再开始后行侧侧壁导坑开挖。
开挖采用台阶法开挖,外侧与正洞设计开挖轮廓重合。
侧壁导洞的开挖方法与中导坑要求相同。
侧壁导坑的支护方法同中导坑相似。
但两侧导坑靠外侧边墙部分的初支护是隧道永久支护的一部分,故该部分施工的参数应按主洞支护的设计数值进行施工。
拱部及内侧墙部分为临时支护,采用10㎝厚的喷砼,必要时采取锚杆钢筋网和拱架加强支护。
5.2左、右洞中央部分的施工中央部分的开挖施工要等到中隔墙强度到达80%以上时方可进行。
中央部分的开挖是整个洞身施工的关键环节,它们开挖跨度大,岩层易塌落,应严格执行“弱爆破、强支护、短进尺、多循环、少扰动、紧封闭,衬砌紧跟”的原则。
开挖时,必须采取浆砌片石回填中导坑的方法,保护好中隔墙,减少对中隔墙的振动,避免中隔墙承受单向不平衡推力作用。
开挖步骤:左右洞中央部分开挖时错开施工,左右洞开挖拉开的距离为30米左右。
采用台阶预留核心土法开挖,第一步施工拱部超前小导管注浆预支护,按设计要求钻孔,安装小导管、注浆。
第二步开挖上部环型部分,采取人工配合机械开挖,个别需爆破地方用预裂爆破技术,当采用爆破方法时须在靠近中隔墙部分预留约1m厚的二次切割保护层,保护中隔墙部分的安全。
开挖时每次开挖循环进尺控制在0.5~1.2米之间。
