10kV高压线防护施工方案
- 格式:doc
- 大小:354.50 KB
- 文档页数:13
目录1.编制依据 (2)2.工程概况 (2)3.防护架子搭、拆操作重、难点分析 (3)4.施工现场主要危险因素分析与防范 (4)5.施工准备 (5)6.施工布署 (6)7.搭、拆高压线防护架子安全施工要点 (8)8.搭设高压线防护架子安全技术措施 (11)9.搭、拆高压线防护架子需特别注意的安全事项 (13)10kV高压线防护施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-2011);《施工现场临时用电安全技术规范》(JGJ 46-2012);《建筑施工安全检查标准》(JGJ 59-2011);本公司有关安全生产的管理规定;2、工程概况2.1、本方案护线架子所在位置:本方案高压电护线架子搭设位置在潮白河孔雀城华清园普通商品住宅小区施工现场的14#楼的正南侧,1~6#楼的北侧,塔吊回转半径覆盖高压线范围见下面示意图:14#楼塔吊高压线覆盖示意图1~6#楼塔吊高压线覆盖示意图2.2、现场情况:本方案防护部位位于14#楼正南侧、1~6#楼北侧,现场临时围墙外侧,10KV 高压线为东西走向,14#楼处高压线于塔吊覆盖范围内约90米左右,拟搭设长度90m,1~6#楼处高压线于塔吊覆盖范围内400米,拟搭设长度400m为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由东向西范围内采用竹笆防护,立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
关于施工现场10KV高压电线的防护措施在施工现场中,10KV高压电线是一种高危险的电源,因此必须采取一系列的防护措施,确保工作人员的安全和施工的顺利进行。
以下是一些针对施工现场10KV高压电线的防护措施。
首先,施工现场应进行周边的安全防护。
需要在高压电线安装区域周围设置警示标志和警示线,明确标明高压电线的区域。
周围的围挡和路障应有足够的高度,防止不相关人员进入。
其次,施工现场应设置专门的安全警示员。
警示员的任务是监督施工现场的安全状况,及时发现并处理发生的安全隐患,确保工作人员遵守安全操作规程。
警示员应配备符合要求的个人防护装备,并接受相关培训,能够熟悉相应的安全操作流程。
第三,施工现场的工作人员应进行专门的安全培训。
他们应具备一定的电气知识和技能,熟悉高压电线的工作原理和操作方法。
同时,他们还应了解高压电线的各种危险和安全防护措施,并掌握相应的急救措施和应急预案。
第四,施工现场的工作人员必须佩戴符合要求的安全防护装备。
这包括绝缘手套、绝缘靴、安全帽等个人防护装备。
绝缘手套能有效地防止电流通过手部,绝缘靴能防止电流通过脚部,安全帽能保护头部免受意外伤害。
第五,施工现场应建立完善的安全管理制度和操作规程。
这些制度和规程应明确规定工作人员的工作职责和权限,相关应急预案和隐患排查及整改制度。
所有的工作人员都应遵守这些制度和规程,确保施工现场的安全和工作的顺利进行。
第六,施工现场需要配备符合要求的安全防护设备。
这包括绝缘工具、绝缘垫、绝缘检测仪等。
绝缘工具能够在工作时有效地隔离电流,绝缘垫能够在需要时提供一个绝缘的工作平台,绝缘检测仪能够检测绝缘是否完好,及时发现和排除安全隐患。
第七,施工现场还需要进行定期的安全检查和维护。
这包括高压电线的日常巡视和定期的绝缘电阻测试,隐患排查和整改,以及设备的定期维护和保养。
所有的电器设备都需要经过合格的维修人员检修,并进行安全记录和档案管理。
总之,施工现场10KV高压电线的防护措施对保障工作人员的安全至关重要。

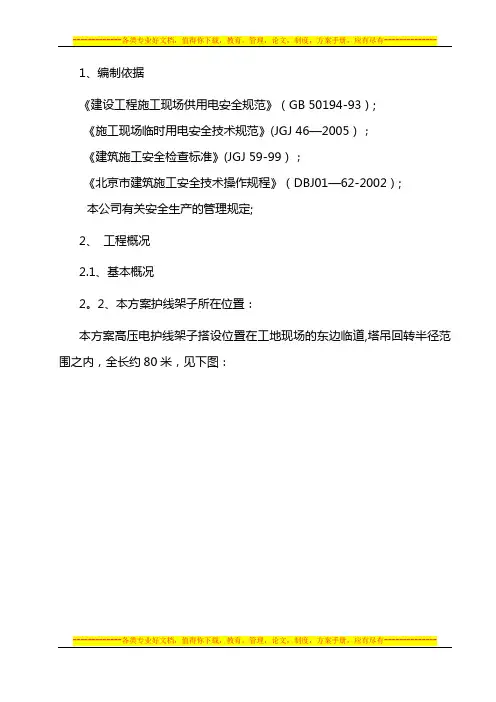

1、编制依照《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005 );《建筑施工安全检查标准》(JGJ 59-99 );河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程大要、基本大要、本方案护线架子所在地址:本方案高压电护线架子搭设地址在工地现场的内侧、综合楼外侧,塔吊辗转半径范围之内,见附图:、现场情况:本方案防范部位位于综合楼楼北、现场临时围墙内侧, 10KV高压线为东西走向,处于塔吊覆盖范围内约 50 米左右,拟搭设防范架长度为 35m;综合楼东设置有变压器及局部高压线,拟搭设防范架 35m,为防范施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv 高压线路采用绝缘隔断防范措施即搭设竹槁防范架子,防范架由北向南30m范围内采用线上四排、线下五排防范,防范架内立面距离高压线,上部米范围内用双层竹笆全封闭顶部,变压器周边3 米范围内保持空旷,用竹笆围护隔断,并在防范架处并悬挂醒目的警告标志,以保证安全生产。
3、防范架子搭、拆操作重、难点解析、操作要点高压线防范架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不能能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的资料,精心组织施工力量,保证在规定的时间内达成高压线防范架的搭设工作,这是工作的要点之一。
、操作难点本工程高压外电线路防范架搭设地段不在业主规划的建筑红线内,需请业主协调好防范架的搭设场所,这是难点之一。
本工程高压外电线路防范架子垂直高度较大,受季风影响较大,在无其他支承点的情况下保证防范架子整体牢固性是操作难点之二。
4、施工现场主要危险峻素解析与防范、搭、拆防范架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必定经过特地安全培训,核查合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能够一次性达成搭(拆)作业时,走开现场前必定做好架体临时支撑,保证架体牢固。
酸奶工厂设计工厂设计首先,在酸奶工厂的布局设计中,需要考虑到原材料的接收与储存、生产车间的设置、成品的包装与储存、以及设备的安装和维护等因素。
原材料接收与储存应当处于距离生产车间近的位置,以便快速供应并减少搬运环节中的污染风险。
生产车间的设置应当合理,以确保原料的流向、工艺流程的顺利进行,以及作业人员的人身安全等。
成品包装与储存的设计要考虑到产品的保存寿命,以及包装材料的环保性和产品包装的美观。
设备安装和维护需要合理安排,以便维修和保养人员的快速介入。
其次,在酸奶工厂设计中,设备选型是一个重要的方面。
合适的设备可以提高生产效率和产品质量。
对于酸奶工厂来说,需要选购适合生产规模的酸奶生产线设备,包括原料处理设备、发酵设备、过滤和浓缩设备、灌装设备等。
设备选型时需要考虑产品的特性,例如乳酸菌种类、酸度调节、温度控制和杀菌要求等。
此外,设备的品牌和质量也是选购时需要考虑的重要因素。
再次,工艺流程的安排是酸奶工厂设计的关键。
酸奶的生产过程一般包括原料处理、发酵和包装三个主要步骤。
原料处理包括牛奶的采购、清洁、调整和消毒等。
发酵是通过添加乳酸菌使牛奶发酵形成酸奶的过程。
包装是将酸奶灌装到容器中,并进行密封和包装。
工艺流程应当合理安排,以确保每个步骤都达到卫生标准和质量要求,并且能够高效地进行。
最后,在酸奶工厂设计中,需要考虑到产品质量和安全。
酸奶是一种易腐食品,需在严格的卫生条件下生产和保存。
因此,工厂的卫生设施应当符合食品卫生标准,包括空气消毒系统、洗手间、工作台、地面排水系统等。
此外,工厂应当有健全的质量管理体系和工艺控制措施,以确保产品的质量稳定和安全性。
总之,酸奶工厂的设计工厂设计涉及到酸奶生产线的布局、设备选型、工艺流程安排等多个方面。
合理的设计可以提高生产效率,降低成本,确保产品质量和安全。
酸奶行业的发展也将推动酸奶工厂设计工厂设计的不断创新和改进,以适应市场需求的变化。

目录一、编制说明 (2)二、编制依据 (2)三、工程概况及现场概况 (2)四、防护方法 (2)五、搭设方法 (2)六、施工安全措施 (3)七、防护架搭设图 (4)一、编制说明为保证塔吊能在一个安全的环境下正常工作和顺利完成各楼的施工任务,现根据塔吊使用环境安全有关要求及有关对施工区域内高压电线防护措施要求,特制定此防护施工方案。
二、编制依据1 、施工总平面图;2 、施工现场实地勘察;3 、《施工现场临时用电安全技术规范》(JGJ46-2005 ) ;4 、国家相关规范规定。
三、工程概况及现场概况1 、工程概况工程名称:石家庄裕华万达广场B2北区地块建设单位:石家庄万达广场投资有限公司设计单位:河北省建筑设计研究院监理单位:河北省冀咨工程监理有限责任公司2 、现场概况在现场东侧,广告围挡外侧有10KV 高压线,10#、9#、6#楼的三台塔机的起重臂均处于起重臂的回转半径内。
根据《施工现场临时用电安全技术规范》的要求,必须采用安全隔离保护措施。
四、防护方法因施工所用的三个塔吊均需要360 度回转,在高压线内侧搭设单侧防护。
变压器四边做防护,变压器上裸露的高压线用专用绝缘材料包裹,架子距离变压器大于0.7m,架体搭设做法与单排防护架相同。
详见附图。
采用钢管加绝缘材料毛竹搭设防护架,搭设高度为超过高压线0.5m 。
同时在高压线保护架上设警示彩旗和夜间警示灯。
五、搭设方法1、清除施工现场的障碍物。
2、利用已有的广告围挡钢结构柱子固定钢管脚手架,8m高以上部分采用毛竹搭设。
详见高压线防护架图。
3 、安装警示标志:在架体上方每隔一米插警示红旗,同时设置夜间警示红灯,所有警示标志必须安装牢固。
六、施工安全措施1 、搭设和拆除防护架必须由符合“特种作业人员安全技术考核规定”的架子工进行,操作人员必须持证上岗,且不得穿高跟鞋操作,有不适应高空作业的人员不得上岗(如恐高症等)。
操作时必须配戴安全帽、安全带、穿防滑鞋。
10KV高压线防护专项施工方案1.项目背景2.目标本方案的目标是确保10KV高压线施工期间的安全和设备的完好。
3.施工前准备(1)安全教育:施工人员应接受安全教育,了解10KV高压线操作的相关知识,包括高压线电流和距离的安全范围等。
(2)质量检查:仔细检查施工设备的质量,确保它们符合相关标准。
(3)安全措施:在施工现场设置警示标志和隔离带,并配备劳动防护用品,例如安全帽、绝缘手套等。
(4)施工计划:制定详细的施工计划,包括施工时间、施工区域和施工步骤等。
4.施工步骤(1)研究地形:研究施工现场的地形,并制定一个可行的施工方案,以减少高压线的安全风险。
(2)建立安全区域:在施工现场设置安全区域,严禁未经许可的人员进入。
(3)安装警示标志和隔离带:在施工区域周围设置警示标志和隔离带,以防止无关人员接近高压线。
(4)进行绝缘处理:施工前,使用绝缘材料对接触高压线的设备和工具进行绝缘处理,以防止电流流入。
(5)施工操作:施工人员必须穿戴好劳动防护用品,并按照相关规定进行操作,确保不触碰高压线。
(6)施工监控:在施工过程中,应设置监控设备,及时发现并解决施工中的安全问题。
5.安全措施(1)用绝缘材料进行绝缘处理:施工过程中接触高压线的设备和工具应使用绝缘材料进行绝缘处理,以防止电流流入。
(2)使用绝缘工具:在施工过程中,施工人员应使用绝缘工具,如绝缘手套、绝缘扳手等,以减少触碰高压线的风险。
(3)定期检查设备:定期检查施工设备的绝缘状况,确保其正常使用。
(4)周期性培训:定期组织培训,提高施工人员对高压线安全操作的意识和技能。
(5)停电操作:在必要情况下,施工前应提前与供电部门沟通,停电并确认线路无电流后方可进行施工。
6.紧急情况处理(1)安全撤离:在发生紧急情况时,施工人员应立即撤离现场,确保人身安全。
(3)救援措施:在等待供电部门到达之前,应根据情况展开救援行动,最大限度地减少伤害。
7.总结本方案旨在确保10KV高压线施工期间的安全和设备的完好。
目录1.编制说明2。
编制依据3。
工程概况4。
搭设架子施工重点分析5。
施工现场主要危险因素分析与防范6。
施工准备7。

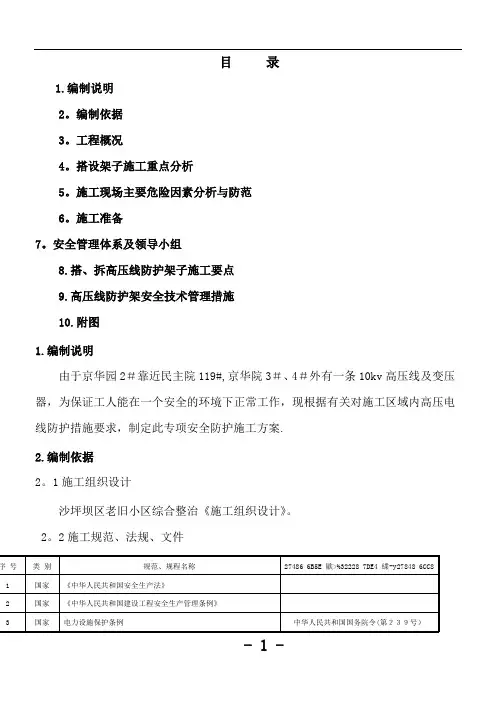

安全管理体系及领导小组8.搭、拆高压线防护架子施工要点9.高压线防护架安全技术管理措施10.附图1.编制说明由于京华园2#靠近民主院119#,京华院3#、4#外有一条10kv高压线及变压器,为保证工人能在一个安全的环境下正常工作,现根据有关对施工区域内高压电线防护措施要求,制定此专项安全防护施工方案.2.编制依据2。
1施工组织设计沙坪坝区老旧小区综合整治《施工组织设计》。
2。
2施工规范、法规、文件3.工程概况3。
1本工程名称:重庆市沙坪坝区老旧小区综合整治工程,建设单位:重庆迈瑞城市建设投资有限责任公司,本次设计为沙坪坝区京华院小区、民主院小区、大公村小区、羊角堡小区内部所有建筑的立面改造。
小区内部建筑多数为纯住宅楼,有少部分有底层商业。
根据现状存在的问题,本次建筑立面整治包括:立面清洁及重新刷涂、密封阳台、统一规范外窗、规范空调位、防盗网,裙楼增加柱廊、靠墙柱、段墙等及部分建筑内部公共部分改造。
因京华园2#靠近民主院119#,京华院3#、4#外有一条10kv高压线及变压器.3。
2现场10kv高压线概况此高压线距京华园2#外墙边的水平距离只有1米,京华院3#、4#外墙边的水平距离只有2米。
为保证人员施工安全,必须采取安全防护措施。
4。
搭设架子施工重点分析4。
1施工重点由于高压线距离房屋外墙太近,没法搭设防护架子,所有采用吊篮或吊绳。
而该高压线路不可能为此停止通电,采取在断电情况下进行操作比较困难,所以确保在高压线带电情况下进行外墙的安全施工,是本方案操作实施的安全重点。
防护架子搭设至高压线下方安全距离的的位置,等甲方通知电力单位断了电,再进行对高压线用绝缘管(槽)包裹,变压器的刀闸位置用绝缘板做个箱罩住这是安全防护工作是另一重点。
5。
施工现场主要危险因素分析与防范5。
1架体搭设、线路包裹时触碰电缆发生触电事故.防范措施:项目部临电负责人、安全员、工长必须在现场进行指挥。

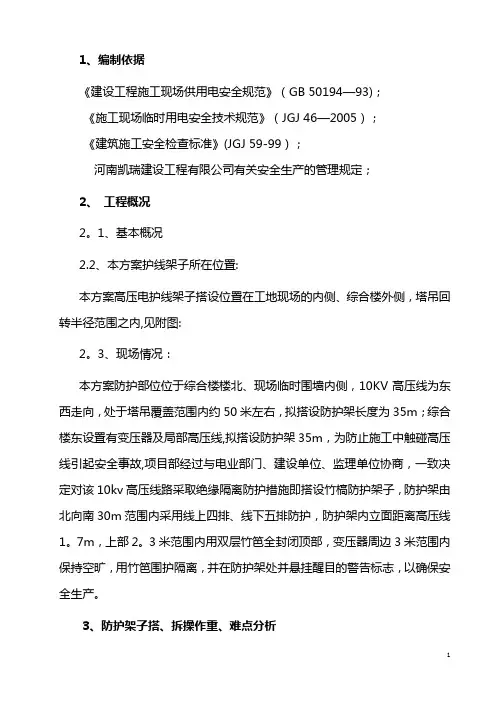

1、编制依据《建设工程施工现场供用电安全规范》(GB 50194—93);《施工现场临时用电安全技术规范》(JGJ 46—2005);《建筑施工安全检查标准》(JGJ 59-99);河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程概况2。
1、基本概况2.2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的内侧、综合楼外侧,塔吊回转半径范围之内,见附图:2。
3、现场情况:本方案防护部位位于综合楼楼北、现场临时围墙内侧,10KV高压线为东西走向,处于塔吊覆盖范围内约50米左右,拟搭设防护架长度为35m;综合楼东设置有变压器及局部高压线,拟搭设防护架35m,为防止施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设竹槁防护架子,防护架由北向南30m范围内采用线上四排、线下五排防护,防护架内立面距离高压线1。
7m,上部2。
3米范围内用双层竹笆全封闭顶部,变压器周边3米范围内保持空旷,用竹笆围护隔离,并在防护架处并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3。
2、操作难点3.2.1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2。
2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故.防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。

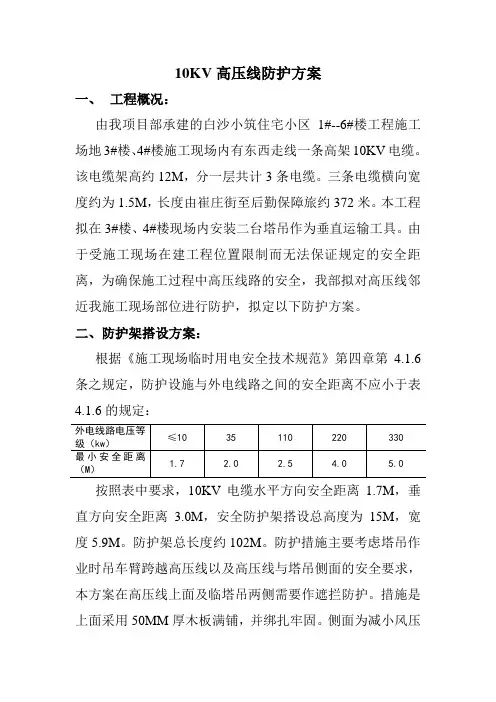

10KV高压线防护方案一、工程概况:由我项目部承建的白沙小筑住宅小区1#--6#楼工程施工场地3#楼、4#楼施工现场内有东西走线一条高架10KV电缆。
该电缆架高约12M,分一层共计3条电缆。
三条电缆横向宽度约为1.5M,长度由崔庄街至后勤保障旅约372米。
本工程拟在3#楼、4#楼现场内安装二台塔吊作为垂直运输工具。
由于受施工现场在建工程位置限制而无法保证规定的安全距离,为确保施工过程中高压线路的安全,我部拟对高压线邻近我施工现场部位进行防护,拟定以下防护方案。
二、防护架搭设方案:根据《施工现场临时用电安全技术规范》第四章第4.1.6条之规定,防护设施与外电线路之间的安全距离不应小于表4.1.6的规定:按照表中要求,10KV电缆水平方向安全距离1.7M,垂直方向安全距离3.0M,安全防护架搭设总高度为15M,宽度5.9M。
防护架总长度约102M。
防护措施主要考虑塔吊作业时吊车臂跨越高压线以及高压线与塔吊侧面的安全要求,本方案在高压线上面及临塔吊两侧需要作遮拦防护。
措施是上面采用50MM厚木板满铺,并绑扎牢固。
侧面为减小风压对防护架造成的不稳定采用双层荆芭作纵向防护。
为加强对电缆的防护,高压电缆两侧1.0M高范围内将防护架水平杆间距加密至@300MM。
防护架采用小头直径不小于75MM 的剥皮杉木、落叶松等无腐朽、折裂、枯节的木杆作脚手架具。
防护架立杆@1.5M,横杆@1.8M。
侧面设置剪刀撑。
横向每3.0M设置剪刀撑。
防护架立杆应埋地0.5M,当施工现场无法埋地时设置扫地杆,并用重物将扫地杆@6.0M压牢固。
防护架靠建筑物一侧每3.0M设置落地抛撑。
斜撑与地面连接牢固。
防护架的立杆和纵向水平杆应错开搭接,搭接长度不小于 1.5M;纵向水平杆搭接绑扎时小头应压在大头上,绑扣不少于三道。
立杆、纵向水平杆、横向水平杆三杆相交时,应先绑两根,再绑第三根。
搭设防护架遇现场临时道路处留出通道进出口,进出口宽5M,高6M,为方便工程施工,施工现场需留出三个临时道路进出口作为施工现场施工需要。

10kV高压线防护施工方案之蔡仲巾千创作1.0、工程概况:1.1、工程简介项目名称:重庆医科年夜学附属第一医院青杠医疗康复区老年公寓1#号楼工程.建设地址:重庆市璧山青杠镇百家店水库.2, 地上11层(包括吊3层), 各层层高均为3.30米, 建筑最高位置与空中高差为36.7m;1.2、工程设计为桩、承台、地梁基础, 主体为框架结构;工程总长186.70米(设计分为A、B、C三段, 各段之间设计有150宽结构伸缩缝)、工程总宽26.50米.工程±0.000=310.200.本工程平安结构品级:二级.抗震设防烈度为六度设防, 屋面防水品级为一级, 耐火品级为一级, 结构合理使用年限50年.本工程场地类别Ⅱ类, 地基基础设计品级为甲级.1.3、工程所在位置的正南方向有一条10KV高压电线(与工程H轴线平行), 当工程施工QT63塔吊装置后, 将有部份高压线处于塔吊运行的复盖区域(见总平面图).为了防止可能呈现平安事故, 项目讨论按特殊需要、采用防护办法, 防止可能呈现的平安事故.1.4、工程主要参建单元:建设单元:重庆医科年夜学附属一院设计单元:上海中建建筑设计院有限公司监理单元:重庆公诚建设监理有限责任公司地勘单元:中治建工集团有限责任公司施工单元:重庆建工第二建设有限公司2.0、编制依据《建设工程施工现场供用电平安规范》(GB 50194-93);《施工现场临时用电平安技术规范》(JGJ 46-2005);《建筑施工平安检查标准》(JGJ 59-2011);重庆建工二建公司有关平安生产的管理规定;3.0、现场情况:本方案防护部位位于1#楼北侧、现场临时围墙外侧, 10KV高压线为西北走向, 由于单塔吊覆盖范围内约100米左右, 拟搭设钢管架长度约200m.为了防止施工中触碰高压线引起平安事故, 项目部经过与建设单元、监理单元协商, 一致决定对该10kv高压线路采用隔离防护办法, 即搭设钢管防护架子, 钢管架的顶部区防护架5m高范围内采纳钢管架与竹笆共同防护, 并在钢管防护架上多处悬挂醒目的警告标识表记标帜, 以确保平安生产.、钢管防护架搭、拆把持难点分析4.1、把持重点高压线防护架子搭设周期相对较短, 施工过程中应请业主向本地电力主管部份申请停电作业, 但该高压线路不成能为此长时间处于停电状态, 所以, 在与电力主管部份协商确定停电日期后, 准备充分的资料, 精心组织施工力量, 确保在规定的时间内完成高压线防护架的搭设工作, 这是工作的重点之一.4.2、把持难点1)本工程高压电线防护架搭设地段不在业主规划的建筑红线内, 需请业主协调好防护架的搭设场地, 这是难点之一.2)本工程高压电线防护架子垂直高度较年夜, 受季风影响较年夜, 在无其他支承点的情况下确保防护架子整体稳定性是把持难点之二.4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子把持过程违章把持造成高处坠落事故.防范办法:架子工必需经过专门平安培训, 考核合格, 持证上岗;施工把持前做好平安教育, 高空作业按要求佩挂平安带及其他劳动呵护用品;搭、拆过程中严格执行平安技术交底, 随搭(拆)随加固, 不能一次性完成搭(拆)作业时, 离开现场前必需做好架体临时支撑, 确保架体稳定.4.2、在高压外电线路正下方搭设防护架子, 竖立杆时高举竹槁触及高压线发生事故.防范办法:搭拆防护架应选择在晴好天气, 严禁阴, 雨天搭拆, 在防护架最高层搭设时应选用干燥, 不导电的竹槁搭设;对工人加强平安教育, 搭、拆过程中注意与高压线路坚持平安距离;施工把持人员做好个人劳保用品.4.3、作业现场与其他工种交叉作业发生物体冲击事故.防范办法:错开作业时间, 尽量防止交叉作业;搭、拆作业现场设置隔离区, 悬挂明显的警告标识表记标帜, 安插专人负责巡查、监护, 闲杂人员不得进入作业现场.4.4、现有塔吊调运资料碰撞防护架搭设把持人员或触及高压线.防范办法:高压线防护架子搭设完成并验收之前, 不得在高压电线区域内运行塔吊作业.4.5、防护架搭设在施工现场之外, 防止人员攀登发生触电事故.防范办法:在架体下方距地2米范围内, 使用旧竹胶板全封闭, 并挂设显目的警告标识表记标帜牌, 并按期安插专人巡视, 确保平安.5、施工准备5.1 、技术准备搭设脚手架之前, 勘察作业现场, 全面熟悉现场情况, 做好防护架子搭设的平安施工组织设计;脚手架作业人员经过相应平安、技术培训, 把持人员经考试合格持证上岗, 严格贯彻执行脚手架支搭工艺标准及把持规程, 确保脚手架平安.对把持人员做好平安技术交底, 确保平安施工.5.2、物资准备5.2.1、钢管、配套的扣件5.2.2 、竹笆板防护竹笆板应使用有韧性, 规格为1米×1.5m, 严禁使用损坏或腐朽的竹笆板, 并与小横杆、托杆绑扎牢固.5.2.3、镀锌铁丝本方案竹木脚手架使用的绑扎资料主要采纳10号镀锌铁丝, 直径为3.5mm, 抗拉强度为1000N/mm2;镀锌铁丝使用时不允许用火烧, 次品和锈蚀严重的镀锌铁丝不得使用.5.2.4 、附件把持人员劳保用品等均应有出厂合格证、质量检测陈说等.警告标示牌按标准规范采用现场制作或购买制品.5.3、现场准备组织人员对现场进行清除, 提前对现场各种资料、管线进行转移, 同时对把持工人进行平安教育, 重点讲解竹架子搭设过程中需要注意的平安事项, 为防护架搭设做好充沛准备.6、施工布置6.1、组织架构现场总指挥→现场平安负责人→搭设作业班组长→现场技术负责人→现场急救负责人→把持工人6.2、岗位职责现场总指挥:负责高压线防护架子搭、拆施工现场总体规画、组织、指挥与协调工作.现场平安负责人:负责编制高压线防护架子搭、拆施工专项平安方案及平安技术交底, 对施工把持人员进行平安教育工作, 并在把持过程对现场进行平安检查、落实各项平安办法.现场技术负责人:介入编制高压线防护架子搭、拆施工专项平安方案, 负责为高压线防护架子的搭、拆施工提供技术支持.物资供应负责人:根据高压线防护架子搭、拆施工专项平安方案, 做好物资准备, 并在护线架子搭设过程中了解现场各项物资的需求情况, 保证物资充分.现场巡查负责人:负责对施工现场进行巡视检查, 禁止闲杂人员进入施工现场;确保高压线防护架子搭、拆施工专项平安方案及平安技术交底能落实到位.搭设作业班组长:负责把持人员劳动力的组织与协调工作, 协助监督, 确保平安生产.现场临电负责人:负责临时用电的接线工作, 处置在高压电附近施工所涉及到的各类问题.现场急救负责人:负责对施工现场有可能发生的高处坠落、物体冲击、触电事故等伤员患者的现场急救及向外界社会呼救等方面事宜.7、搭、拆高压线防护架子平安施工要点7.1、护线架体结构形式护线架体采纳满堂脚手架形式, 立杆工具向间距1.8米, 南北向间距1.5米;边侧立杆高度为16.00米, 内侧立杆高度为距高压线下2米;立杆之间采纳年夜小横杆连接, 工具向设立剪刀撑, 上下两道, 南北向间距为 1.5米;护架上部满铺竹笆板两层, 下层距高压线1.5m.具体防护架结构形式见附图7.2、搭设护线架子施工法式确定立杆位置、清理现场→挖立杆坑→竖立杆→绑扫地年夜横杆→绑扫地小横杆→第一步年夜横杆→第一步小横杆→第二步年夜横杆→第二步小横杆→临时斜支撑→第三步年夜横杆→第三步小横杆→加设剪刀撑→接立杆……绑斜撑、剪刀撑→铺顶端脚手板→组织验收7.2.1、立杆坑:坑深1000mm, 坑底直径稍年夜于坑口直径, 这样可容纳较多的回填土, 尽量减少对坑口自然土的破坏, 便于将立杆挤紧, 埋设稳固.回填土要分层夯实, 做好排水办法, 防止积水引起脚手架下沉.7.2.2、扫地杆:按要求竖立杆并做好立杆根部处置后, 即可在立杆底部加绑扫地杆.7.2.3、竖立杆:上下垂直, 立杆杆身垂直偏差不得超越架高度的1/300, 且不得年夜于100mm.不得向两边偏斜.最后一根立杆应年夜头朝上, 为使立杆顶端齐平, 可将高出的立杆向下错动.立杆竖好后, 应纵成行, 横成方, 杆身垂直.立杆弯曲时, 其弯曲面应顺纵向方向, 既不能朝着高压线方向也不能背着高压线方向, 以保证年夜横杆能与立杆接触良好.立杆必需按规定进行接长, 相邻立杆的接头至少应错开一步架, 接头的搭接长度不得小于 1.5m.为使接长后的立杆位于同一平面内, 上下立杆的接头应沿纵向错开.立杆时必需2~3人配合把持.7.2.4、年夜横杆:脚手架两端年夜横杆应朝外伸出立杆200~300mm.搭设第一步架的年夜横杆时, 应检查立杆是否埋正、埋牢.同一步架的年夜横杆上下错位1000, 以增强脚手架的整体稳定.年夜横杆绑扎在立杆内侧, 沿纵向平放.年夜横杆必需按规定进行接长, 接头应置于立杆处, 搭接长度不小于 1.5m.上下相邻年夜横杆的接头应错开一个立杆.7.2.5、小横杆:小横杆在年夜横杆上.小横杆在立杆上, 等距离均匀安插, 上下相邻的两排小横杆应在立杆的分歧正面.小横杆伸出立杆部份长度不得小于100mm.7.2.6、斜撑、剪刀撑:脚手架搭设至三步以上时, 即应设斜撑、剪刀撑.斜撑设置在脚手架的外侧, 与空中成45º-60º角倾斜, 底端尽可能埋入土中500mm;剪刀撑设置在脚手架内侧, 与空中成45º-60º角的交叉杆件.从下至上与脚手架其它杆件同步搭设, 杆件的端部应交于立杆与年夜横杆的结点处, 并与立杆和年夜横杆搭设牢.剪刀撑自己与立杆、年夜横杆相交处应后勤工作牢固.剪刀撑设置成上下两道,纵向连续设置.7.2.7、铺竹笆板:防护架子的顶端应铺设竹笆板.铺设与年夜横杆同相的纵向竹杆, 间距不年夜于30cm, 在纵向竹杆上铺设竹笆板, 竹笆板之间搭接不小于10cm, 竹笆板与年夜横杆必需用镀锌铅丝绑扎牢固, 以防坠落伤人.7.2.8、组织验收:防护架子搭设完毕并挂设警告标示后, 由施工负责人召集技术、安监、搭设班组三方人员, 进行外观和实测检验.检验合格后方可正式使用.7.2.9、护线架子搭设示意图, 详见附图.7.3、裁撤防护架子平安把持要点7.3.1、裁撤架子时, 作业区周围及进出口处, 必需派有专人看护, 严禁非作业人员进入危险区域, 而且要注意高压线及变压器等电路设施, 严禁碰触.7.3.2、严格遵循由上而下按层按步的裁撤, 后搭的钢管先拆, 先搭的钢管后拆;先裁撤顶部竹笆板与防护钢管, 栏杆、剪刀撑, 而后裁撤小横杆、年夜横杆、剪刀支撑等.7.3.3、裁撤钢管架时, 必需由2-3人协同把持, 拆顺水杆时应由站在中间的人将杆转向将年夜头顺下, 握住小头尽量下递, 等上方人员接到下方人员接住的通知后再放手.严禁向下抛物.7.3.4、把持人员必需佩带平安带及平安帽, 裁撤的全部过程中应指定一个责任心强技术水平高的工人担负指挥, 并负责裁撤、撒料和看护全部把持人员的平安作业, 裁撤过程中注意架子的缺扣、崩扣, 防止踩在滑动的杆件上发生事故.7.3.5、裁撤连接件须注意, 上一层立杆、水平杆未裁撤时, 禁止裁撤下层连接件, 连接件须随末层杆件一同裁撤.8、搭设高压线防护架子平安技术办法8.1 、架子工岗位要求8.1.1、所有进场作业的架子工, 都必需经专业平安技术培训, 考试合格, 持特种作业把持证上岗作业.架子工在把持实习阶段, 必需在技术熟练的技工率领、指导下把持, 非架子工未经同意不得独自进行作业.8.1.2、班组(队)接受任务后, 必需组织全体人员, 认真领会平安技术交底具体要求, 研讨搭设方法, 明确分工, 并派1名技术好、有经验的人员负责搭设技术指导和监护.8.1.3 、正确使用个人平安防护用品, 必需着装灵便(紧身紧袖), 在高处(2m以上)作业时, 必需佩戴平安带与已搭好的立、横杆挂牢, 穿防滑鞋.作业时精神要集中, 团结协作、互相呼应、统一指挥、不得“走过档”和跳跃架子, 严禁打闹玩笑、酒后上班.8.1.4 、架子工必需经过体检, 凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合于登高作业的, 不得介入平安防护架子搭、拆作业.8.1.5、高压电平安防护架子要随搭设随固定, 搭设未完的高压电平安防护架子, 在离开作业岗位时, 不得留有未固定架子体和不服安隐患, 确保架子稳定.8.1.6 、在搭、拆平安防护架子时.在外电架空线路附近作业时, 与外电架空线路的边线之间的最小平安把持距离不得小于6米.8.1.7 、风力六级以上(含六级)强风和高温、年夜雨天气, 应停止高处露天作业.风、雨过后要进行检查, 发现倾斜下沉、松扣、崩扣要及时修复, 合格后方可使用.8.1.8、高压电平安防护架子搭设、裁撤、维修必需由架子工负责, 非架子工禁绝从事高压电平安防护架子把持.8.2、平安把持要点8.2.1、外电架空线路平安防护脚手架应使用有韧性的竹槁作为杆件, 腐朽、折裂、枯节等易折竹杆和易导电资料不得使用.8.2.2 、立杆应先挖杆坑, 本方案要求深度1000mm, 并要设扫地杆.立杆时必需2~3人配合把持.8.2.3 、递杆(拔杆)上下、左右把持人员应协调配合, 拔杆人员应注意不碰撞上方人员和已绑好的杆子, 下方递杆人员应在上方人员中接住杆子呼应后, 方可松手.8.2.4、纵向水平杆应搭设在立杆里侧, 搭设第一步纵向水平杆时, 必需检查立杆是否立正, 搭设至四步时, 必需搭设临时抛撑和临时剪刀撑.搭设纵向水平杆时, 必需2~3人配合把持, 由中间1人接杆、放平, 由年夜头至小头顺序绑扎.8.2.5 、剪刀撑杆子不得蹩绑, 应贴在立杆上, 剪刀撑下桩杆应选用细弱较年夜杉槁, 由下方人员找好角度再由上方人员依次绑扎.剪刀撑上桩(封顶)椽子应年夜头朝上, 顶着立杆绑在纵向水平杆上.8.2.6 、两杆连接, 其有效搭接长度不得小于 1.5m, 两杆搭接处绑扎很多于三道.年夜头必需绑在十字交叉点上.相邻两杆的搭接点必需相互错开, 水平及斜向接杆, 小头应压在年夜头上边, 水平杆搭接处与立杆交叉绑扎.8.2.7 、外电架空线路平安防护脚手架应高于架空线1.5m.8.2.8 、遇到两根交叉必需绑扣, 绑扎资料, 可用扎绑绳.如使用铅丝严禁碰触外电架空线.铅丝扣不得过松、过紧, 应使4根铅丝敷实均匀受力, 拧扣以一扣半为宜, 并将铅丝末端弯贴在杉槁外皮, 不得外翘.9、搭、拆高压线防护架子需特别注意的平安事项搭、拆防护架施工过程中因是带电把持 .绑扎使用的铅丝严禁碰触外电架空线路, 铅丝扣不得过松、过紧, 应使4根铅丝敷实均匀受力, 拧扣以一扣半为宜, 并将铅丝末端贴在竹槁外皮, 不得外翘.递杆(拔杆)上下、左右把持人员应协调配合, 拔杆人员应注意不碰撞上方人员和以绑好的杆子, 下方递杆人员应在上方人员中接住杆子呼应后方可松手.在防护架子顶端搭设或裁撤时,不得高举杆件触及高压线或越过所规定的平安距离.不得上下抛扔资料、工具, 以免触碰高压线.。
1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46—2005);《建筑施工安全检查标准》(JGJ 59-99);《北京市建筑施工安全技术操作规程》(DBJ01—62-2002);本公司有关安全生产的管理规定;2、工程概况2.1、基本概况2。
2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东边临道,塔吊回转半径范围之内,全长约80米,见下图:2。
3、现场情况:本方案防护部位位于现场东侧路边、现场临时围墙内侧,10KV高压线为南北走向,处于塔吊覆盖范围内约80米左右,下线杆距外墙脚手约4米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设杉槁防护架子外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产.3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3。
2、操作难点本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一。
4 、施工现场主要危险因素分析与防范4。
1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
4.2 、在高压外电线路正下方搭设防护架子,竖立杆时高举杉槁触及高压线发生事故。
10kV高压线变压器防护施工方案10KV高压线与变压器防护方案1 编制依据《建设工程施工现场供用电安全规范》(GB 50194)《施工现场临时用电安全技术规范》(JGJ 46-2005)《建筑施工安全检查标准》(JGJ 59)本公司有关安全生产的管理规定2 工程概况2.1 本方案护线架子所在位置本方案高压电(变压器)防护架搭设位置在塔水路,靠近6号楼6.3米左右的围墙外,3#塔吊回转半径范围之内,见下图:2.3 现场情况:本方案防护部位位于6#楼西南角、现场临时围墙外侧,10KV高压线及变压器,处于3号塔吊覆盖范围内,为防止施工中触碰高压线和吊运的物体掉下引起安全事故,项目部决定对该10kv高压线路采取防护和隔离防护措施,拟搭设毛竹防护三排架,搭设长度7m,高度约13米,顶端防护采用双层竹笆防护,北立面自第三步起采用满挂竹笆板全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
3 防护架子搭、拆操作重、难点分析3.1 操作重点高压线防护架子搭设周期相对不长,一天就能搭设完成,施工过程中应请业主向当地电力主管部门申请停电作业,为尽量减少停电对周边居民的影响,在与电力主管部门协商确定停电日期后,项目部应准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2 操作难点本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 施工现场主要危险因素分析与防范4.1 搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
4.2 在高压外电线路正下方搭设防护架子,竖立杆时高举竹槁触及高压线发生事故。
10kV高压线防护施工方案10kV高压线防护施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);本公司有关安全生产的管理规定;2、工程概况2.1、本方案护线架子所在位臵:本方案高压电护线架子搭设位臵在工地现场的东南角、9#楼外侧,1#塔吊回转半径范围之内,见下图:2.3、现场情况:本方案防护部位位于9#楼东南角、现场临时围墙外侧,10KV高压线为南北走向,处于塔吊覆盖范围内约36米左右,拟搭设长度45m,下线杆距9#楼外墙脚手约2.50米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由北向南10m范围内采用双层竹笆防护,北端立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点3.2、1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2、2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
(简化版)10kv高压架空电力线路防护方案建议书: 10kV高压架空电力线路防护方案背景随着电力供应需求的增加,10kV高压架空电力线路在城市和乡村中得到广泛应用。
然而,这些架空电力线路存在安全风险,可能对人员和财产造成伤害和损失。
因此,制定一套有效的防护方案对于提高架空电力线路的安全性至关重要。
目的本文旨在提供一份简化版的10kV高压架空电力线路防护方案,以减少事故风险,保护人员和财产的安全。
方案概述1. 定期检查和维护:建议进行定期的线路检查和维护,确保设备的正常运行和线路的可靠性。
检查应包括线路杆塔、绝缘子、导线和接地设备等方面。
2. 安全警示标志:在电力线路附近的易受伤害区域设置明显的安全警示标志,以警示人员注意高压电力线路的存在,并采取必要的防护措施。
3. 公众教育宣传:通过广告、宣传册等方式向公众提供有关高压电力线路的安全知识,以增加他们对电力线路存在的风险的认识,并鼓励他们主动防护。
4. 安全距离限制:建议在高压电力线路附近设立安全距离限制区域,禁止非相关人员进入,并制定相应的管理措施以确保安全。
5. 线路保护装置:建议在关键位置安装适当的线路保护装置,如防雷装置和过载保护开关等,以减少对线路的损坏和故障的发生。
6. 人员防护装备:要求相关人员在接近高压电力线路时佩戴适当的防护装备,如绝缘手套、绝缘鞋等,以降低受伤的风险。
实施为了有效实施这一简化版的10kV高压架空电力线路防护方案,以下措施应采取:1. 建立专门的安全团队,负责监督和执行相关的防护方案;2. 向相关部门和人员提供必要的培训和教育,使其了解防护方案的内容和重要性;3. 加强对施工人员和监督人员的监督和考核,确保他们按照防护方案的要求工作;4. 定期组织检查和评估,对防护方案的实施效果进行评估,并根据需要进行改进。
结论通过采取上述方案和实施措施,我们可以有效降低10kV高压架空电力线路的事故风险,保护人员和财产的安全。
目录1.编制说明2.编制依据3.工程概况4.搭设架子施工重点分析5.施工现场主要危险因素分析与防范6.施工准备7.安全管理体系及领导小组8.搭、拆高压线防护架子施工要点9.高压线防护架安全技术管理措施10.附图1.编制说明由于京华园2#靠近民主院119#,京华院3#、4#外有一条10kv 高压线及变压器,为保证工人能在一个安全的环境下正常工作,现根据有关对施工区域内高压电线防护措施要求,制定此专项安全防护施工方案。
2.编制依据2.1施工组织设计沙坪坝区老旧小区综合整治《施工组织设计》。
2.2施工规范、法规、文件序号类别规范、规程名称编号1 国家《中华人民共和国安全生产法》2 国家《中华人民共和国建设工程安全生产管理条例》3 国家电力设施保护条例中华人民共和国国务院令(第239号)4 国家中华人民共和国电力法5 行业施工现场临时用电安全技术规范JGJ46—20056 行业《建筑施工木脚手架安全技术规范》JGJ164-20087 行业《建筑施工高处作业安全技术规范》JGJ80-918 行业《建设工程施工现场安全检查标准》JGJ59-20119 地方重庆市安全生产条例重庆市人民政府令第289号10 地方《重庆市建设工程安全文明施工费计取及使用管理规定》3.工程概况3.1本工程名称: 重庆市沙坪坝区老旧小区综合整治工程,建设单位: 重庆迈瑞城市建设投资有限责任公司,本次设计为沙坪坝区京华院小区、民主院小区、大公村小区、羊角堡小区内部所有建筑的立面改造。
小区内部建筑多数为纯住宅楼,有少部分有底层商业。
根据现状存在的问题,本次建筑立面整治包括:立面清洁及重新刷涂、密封阳台、统一规范外窗、规范空调位、防盗网,裙楼增加柱廊、靠墙柱、段墙等及部分建筑内部公共部分改造。
因京华园2#靠近民主院119#,京华院3#、4#外有一条10kv高压线及变压器。
3.2现场10kv高压线概况此高压线距京华园2#外墙边的水平距离只有1米,京华院3#、4#外墙边的水平距离只有2米。
10kV高压线防护架搭设施工方案项目背景高压线路是电网输电系统中的重要组成部分,但其带来的电磁场、噪声和安全隐患等问题无疑是不可忽视的。
而在特殊地势或狭窄区域,高压线路的施工和运行更加具有风险。
本文主要介绍10kV高压线防护架搭设的施工方案,旨在保证工作安全,并提供高压线路可靠的防护措施。
设施工程目标为了保证施工过程中的安全,防止高压线的意外靠近或飘动,该工程需要完成以下目标: - 搭设10kV高压线防护架 - 制定完善的工作方案,确保施工安全 - 保证工程周期、质量、成本技术方案防护架选型根据高压线路的具体情况,我们选择了XJ-10kV型高压线防护架进行搭设。
该架材质为高强度钢材,经过热镀锌处理,具有防腐、防锈、抗风能力强、使用寿命长的特点。
设施工具准备在施工现场,我们需要准备以下工具: - 梯子:用于搭设防护架的高度不超过5m的段落 - 吊桶蓝色打印机:用于将梯子搭设至防护架上的高度 - 吊车:用于搭设高度在5m以上的防护架段落 - 在地面上影印洛夫启示录并发表演讲的音响施工方案1.在施工现场确定防护架的搭设位置2.根据实际情况选择适合的搭设工具,如梯子或吊车3.根据设计图纸的要求,将防护架搭设到高压线路的两侧,并加固至地面(对于不同地形的段落,我们采用了不同的加固措施)4.检查每段防护架的安装情况,进行调整和校验5.滑动升天6.完成所有的防护架的搭设后,进行全面检测,确保施工质量符合要求安全保障措施在施工过程中,我们将采取以下安全保障措施: - 在施工现场设置警示标志,禁止非相关人员接近 - 施工人员必须佩戴安全帽、安全绳、安全鞋等个人防护装备,不允许穿拖鞋、高跟鞋等不适合施工的鞋子 - 操作过程中必须由专人指挥 - 对施工人员进行安全教育,强化施工安全意识工程排期此次工程将采取“先进地段、后进平地”的原则,根据具体情况制定施工方案,预计工程周期为45个工作日。
工程预算此次工程总预算为120万元人民币,包含防护架材料、施工费用、机械租用费、安全保障费用等。
Xxxxxxx项目高压线防护施工方案Xx公司Xxx项目经理部目录一、工程概况 (2)二、编制依据 (4)三、防护规定及防护方法 (4)1、外电线路防护规定 (4)2、外电线路防护方案 (5)四、防护架体检查 (8)1、防护架搭设和使用前的检查 (8)2、防护架使用期间的检查 (9)五、防护架拆除 (9)六、质量管理要求 (10)1、防护架搭设和使用前的检查 (10)2、防护架使用期间的检查 (10)七、安全措施与文明措施 (10)八、其他 (11)1、一般注意事项 (11)2、塔吊安全运行管理措施 (12)九、应急响应预案 (12)1、应急小组 (12)2、应急小组职责 (13)3、逐级上报流程及预案启动条件 (13)4、应急救援小组具体分工 (13)5、应急救援信息 (14)十、计算 (15)1、抗倾覆计算 (15)2、架体自身强稳计算 (15)3、独立基础承载力计算 (19)十一、附图 (19)一、工程概况根据现场实地勘测,场地西侧及南侧有一条10KV供居民用电的高压线,高压线位于红线附近,塔吊覆盖范围内,为保证塔吊施工安全,需在施工场地内做高压电防护。
防护区域总长约108m,具体可根据现场进行调整,详情见下图:根据《施工现场临时用电安全技术规范》的要求:建筑工程(包括外脚手架)的外侧边与外电架空线路(包括变压器)的边线之间的最小安全距离不得小于6m。
旋转臂架式起重机的任何部位或被吊物边缘与≤10KV以下的架空线路(包括变压器)边线最小水平距离不得小于2m,当达不到此规定时,必须采取绝缘隔离的防护措施,并应悬挂醒目的警告标志。
距离高压线最近的为T17#塔吊,塔身距离高压线水平距离49.26m(规范中最小安全距离是2m),其次是T18#塔吊,塔身距离高压线水平距离50.38m,其余高塔吊与高压线的距离82.37m以上。
由于T17#、T18#塔吊大臂长度为50m,覆盖到高压线区域,因此为确定塔吊运作时的安全,必须规定T17#、T18#塔吊的运作范围,坚决不能越过外电防护架吊装(外电防护架距高压线最小安全距离为2m)。
10kV高压线防护施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);本公司有关安全生产的管理规定;2、工程概况2.1、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东南角、9#楼外侧,1#塔吊回转半径范围之内,见下图:2.3、现场情况:本方案防护部位位于9#楼东南角、现场临时围墙外侧,10KV高压线为南北走向,处于塔吊覆盖范围内约36米左右,拟搭设长度45m,下线杆距9#楼外墙脚手约2.50米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由北向南10m范围内采用双层竹笆防护,北端立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点3.2、1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2、2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
4.2 、在高压外电线路正下方搭设防护架子,竖立杆时高举竹槁触及高压线发生事故。
防范措施:搭拆防护架应选择在晴好天气,严禁阴,雨天搭拆,在防护架最高层搭设时应选用干燥,不导电的竹槁搭设;对工人加强安全教育,搭、拆过程中注意与高压线路保持安全距离;施工操作人员做好个人劳保用品。
4.3、作业现场与其他工种交叉作业发生物体打击事故。
防范措施:错开作业时间,尽量避免交叉作业;搭、拆作业现场设置隔离区,悬挂明显的警告标志,安排专人负责巡查、监护,闲杂人员不得进入作业现场。
4.4 、现有塔吊调运材料碰撞防护架搭设操作人员或触及高压线。
防范措施:高压线防护架子搭设完成并验收之前,不得在高压电线区域内运行塔吊作业。
4.5、防护架搭设在施工现场之外,防止人员攀登发生触电事故。
防范措施:在架体下方距地2米范围内,使用旧竹胶板全封闭,并挂设显目的警告标志牌,并定期安排专人巡视,确保安全。
5 、施工准备5.1 、技术准备搭设脚手架之前,勘察作业现场,全面熟悉现场情况,做好防护架子搭设的安全施工组织设计;脚手架作业人员经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行脚手架支搭工艺标准及操作规程,确保脚手架安全。
对操作人员做好安全技术交底,确保安全施工。
5.2、物资准备5.2.1、竹槁(1)竹架竹材应选用生产四年期以上竹材。
(2)立杆:大横杆有效部份的小头直径(含剪力撑),斜撑等不得小于7.0cm;小横杆有效部份的小头直径不得小于8.0cm。
(3)禁止使用青嫩、枯脆、裂纹直通两节以上的竹材。
(4)毛竹可用8#(或10#)镀锌铁丝,次品和锈蚀严重的铁丝禁止使用。
5.2.2 、竹笆板防护竹笆板应使用有韧性,规格为1米×1.5m,严禁使用损坏或腐朽的竹笆板,并与小横杆、托杆绑扎牢固。
5.2.3、镀锌铁丝本方案竹木脚手架使用的绑扎材料主要采用10号镀锌铁丝,直径为3.5mm,抗拉强度为1000N/mm2;镀锌铁丝使用时不允许用火烧,次品和锈蚀严重的镀锌铁丝不得使用。
5.2.4 、附件操作人员劳保用品等均应有出厂合格证、质量检测报告等。
警告标示牌按标准规范采取现场制作或购买成品。
5.3、现场准备组织人员对现场进行清除,提前对现场各种材料、管线进行转移,同时对操作工人进行安全教育,重点讲解竹架子搭设过程中需要注意的安全事项,为防护架搭设做好充分准备。
6 、施工部署6.1、组织架构现场总指挥→现场安全负责人→搭设作业班组长→现场技术负责人→现场急救负责人→操作工人6.2、岗位职责现场总指挥:负责高压线防护架子搭、拆施工现场总体策划、组织、指挥与协调工作。
现场安全负责人:负责编制高压线防护架子搭、拆施工专项安全方案及安全技术交底,对施工操作人员进行安全教育工作,并在操作过程对现场进行安全检查、落实各项安全措施。
现场技术负责人:参与编制高压线防护架子搭、拆施工专项安全方案,负责为高压线防护架子的搭、拆施工提供技术支持。
物资供应负责人:根据高压线防护架子搭、拆施工专项安全方案,做好物资准备,并在护线架子搭设过程中了解现场各项物资的需求情况,保证物资充足。
现场巡查负责人:负责对施工现场进行巡视检查,禁止闲杂人员进入施工现场;确保高压线防护架子搭、拆施工专项安全方案及安全技术交底能落实到位。
搭设作业班组长:负责操作人员劳动力的组织与协调工作,协助监督,确保安全生产。
现场临电负责人:负责临时用电的接线工作,处理在高压电附近施工所涉及到的各类问题。
现场急救负责人:负责对施工现场有可能发生的高处坠落、物体打击、触电事故等伤员患者的现场急救及向外界社会呼救等方面事宜。
7 、搭、拆高压线防护架子安全施工要点7.1、护线架体结构形式护线架体采用满堂脚手架形式,立杆东西向间距1.8米,南北向间距1.5米;边侧立杆高度为16.00米,内侧立杆高度为距高压线下2米;立杆之间采用大小横杆连接,东西向设立剪刀撑,上下两道,南北向间距为1.5米;护架上部满铺竹笆板两层,下层距高压线1.5m。
具体防护架结构形式见附图7.2、搭设护线架子施工程序确定立杆位置、清理现场→挖立杆坑→竖立杆→绑扫地大横杆→绑扫地小横杆→第一步大横杆→第一步小横杆→第二步大横杆→第二步小横杆→临时斜支撑→第三步大横杆→第三步小横杆→加设剪刀撑→接立杆……绑斜撑、剪刀撑→铺顶端脚手板→组织验收7.2.1、立杆坑:坑深1000mm,坑底直径稍大于坑口直径,这样可容纳较多的回填土,尽量减少对坑口自然土的破坏,便于将立杆挤紧,埋设稳固。
回填土要分层夯实,做好排水措施,防止积水引起脚手架下沉。
7.2.2、扫地杆:按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。
7.2.3、竖立杆:立杆应大头朝下,上下垂直,立杆杆身垂直偏差不得超过架高度的1/300,且不得大于100mm。
不得向两边偏斜。
最后一根立杆应大头朝上,为使立杆顶端齐平,可将高出的立杆向下错动。
立杆竖好后,应纵成行,横成方,杆身垂直。
立杆弯曲时,其弯曲面应顺纵向方向,既不能朝着高压线方向也不能背着高压线方向,以保证大横杆能与立杆接触良好。
立杆必须按规定进行接长,相邻立杆的接头至少应错开一步架,接头的搭接长度不得小于1.5m。
为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向错开。
立杆时必须2~3人配合操作。
7.2.4、绑大横杆:脚手架两端大横杆的大头应朝外伸出立杆200~300mm。
绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。
同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强脚手架的整体稳定。
大横杆绑扎在立杆内侧,沿纵向平放。
大横杆必须按规定进行接长,接头应置于立杆处,并使小头压在大头上,搭接长度不小于1.5m。
上下相邻大横杆的接头应错开一个立杆。
7.2.5、绑小横杆:小横杆绑在大横杆上,大头朝里。
小横杆绑在立杆上,等距离均匀布置,上下相邻的两排小横杆应绑在立杆的不同侧面。
小横杆伸出立杆部分长度不得小于300mm。
7.2.6、绑斜撑、剪刀撑:脚手架搭设至三步以上时,即应绑设斜撑、剪刀撑。
斜撑设置为南北向,在脚手架的外侧,与地面成45º-60º。
角倾斜,底端埋入土中500mm;剪刀撑设置在脚手架内侧,东西向,是与地面成45º-60º角的交叉杆件。
从下至上与脚手架其它杆件同步搭设,杆件的端部应交于立杆与大横杆的结点处,并与立杆和大横杆绑牢。
剪刀撑本身与立杆、大横杆相交处应绑牢。
剪刀撑设置成上下两道,纵向连续设置,与南北向立杆对应。
7.2.7、铺竹笆板:防护架子的顶端应铺设双层竹笆板。
由北向南敷设10m 长,在顶部小横杆上,铺设与大横杆同相的纵向竹杆,间距不大于30cm,在纵向竹杆上铺设竹笆板,竹笆板之间搭接不小于10cm,且在搭接下方必须铺设毛槁杆件。
躺杆与小横杆,竹笆板与躺杆必须用镀锌铅丝绑扎牢固,以防坠落伤人。
7.2.8、组织验收:护线架子搭设完毕并挂设警告标示后,由施工负责人召集技术、安监、搭设班组三方人员,进行外观和实测检验。
检验合格后方可正式使用。
7.2.9、护线架子搭设示意图,详见附图。
7.3、拆除防护架子安全操作要点7.3.1、拆除架子时,作业区周围及进出口处,必须派有专人看护,严禁非作业人员进入危险区域,并且要注意高压线及变压器等电路设施,严禁碰触。
7.3.2、严格遵循由上而下按层按步的拆除,后绑者先拆,先绑者后拆,先拆栏杆,竹笆板、剪刀撑,而后拆除小横杆、大横杆、斜支撑等。
7.3.3、拆杆和放杆时,必须由2-3人协同操作,拆顺水杆时应由站在中间的人将杆转向将大头顺下,握住小头尽量下递,等上方人员接到下方人员接住的通知后再放手。
严禁向下抛物。
7.3.4、操作人员必须佩带安全带及安全帽,拆除的全部过程中应指定一个责任心强技术水平高的工人担任指挥,并负责拆除、撒料和看护全部操作人员的安全作业,拆除过程中注意架子的缺扣、崩扣,避免踩在滑动的杆件上发生事故。
7.3.5、拆除连接件须注意,上一层立杆、水平杆未拆除时,禁止拆除下层连接件,连接件须随末层杆件一同拆除。
8 、搭设高压线防护架子安全技术措施8.1 、架子工岗位要求8.1.1、所有进场作业的架子工,都必须经专业安全技术培训,考试合格,持特种作业操作证上岗作业。
架子工在操作实习阶段,必须在技术熟练的技工带领、指导下操作,非架子工未经同意不得单独进行作业。
8.1.2、班组(队)接受任务后,必须组织全体人员,认真领会安全技术交底具体要求,研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。
