邯郸金地大厦工程安石粉工程施工方案编制人:审核人:审批人:中国建筑第八工程局有限公司2014年9月编制2014年9月实施目录1、工程概况 (1)1.1项目概况 (1)1.2安石粉工程设计概况 (1)2 编制依据 (2)3 施工部署 (3)a) 组织管理 (3)b) 进度计划安排 (3)c) 施工现场安排 (4)d) 劳动力安排 (4)4 施工准备 (4)a) 技术准备 (4)b) 机械、用具准备 (5)c) 材料准备 (6)5 施工工艺 (6)i. 作业条件 (6)ii. 操作工艺 (7)iii. 质量标准 (10)1.质量标准 (10)2.材料验收及复试 (10)3.施工过程中隐蔽工程验收 (10)iv. 成品、半成品保护措施 (11)Ⅴ. 安全文明施工 (12)6 施工管理措施 (13)a) 质量管理措施 (13)b) 消防、环保管理措施 (13)c) 施工进度保证措施 (14)1、工程概况1.1项目概况1.2安石粉工程设计概况本工程塔楼主体结构为框架剪力墙结构,商业为框架结构。
安石粉工程使用材料主要为:粉刷石膏、耐水腻子、天然安石粉。
主要使用部位包括:主楼核心筒内:管道井内剪力墙及BM轻集料隔墙砌块墙、顶板;强弱电间、楼梯间和前室的剪力墙及BM轻集料隔墙砌块墙、顶板;B/C区走廊的剪力墙及BM 轻集料隔墙砌块墙。
楼梯间及前室、走廊有踢脚线,走廊带吊顶。
墙体施工范围不包括顶板吊顶20cm以上范围内、地面高度范围内、踢脚线高度范围内。
核心筒外其他房间:2编制依据3施工部署a)组织管理1.由技术质量部负责编制装饰施工方案报送业主、监理,并对相关楼号的管理人员进行交底。
由栋号长负责向各专业施工班组交底并督促工期和质量。
由技术质量部负责工序交接检及装饰工程的验收。
本工程组织机构见下图:2.项目部安全监督保证体系组长:王德银副组长:陈梓梁组员:王宇、高鲲鹏、马广军、李艳强、朱志礼、李明涛、贾艳鹏、梁加顺、李冬超、张兴东、位石圈、马福亮、王静伟、各劳务队生产负责人、各劳务队安全员。
天然安石粉施工方法5、工艺流程及操作要点一、工艺流程天然安石粉施工工艺流程图如下图:二、操作要点2.1、基体层处理(1)检查基层是否满足设计和施工方案要求:水泥砂浆墙面在28天以上,夏季可在14天以上。
基体层平整度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层垂直度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层应无开裂、空鼓,目测、检验锤检查。
(2)施工前清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净,对金属物品涂刷防锈漆。
其他墙面只要剔除突出墙面大于5mm的异物保证干净即可,不需特殊处理。
2.2、安石抗碱封底漆施工对混凝土基面、抹灰基面进行满刷安石抗碱封底漆。
2.3、天然安石粉基底粗骨料施工基底粗骨料: 水=1:0.26(重量比);搅拌均匀后静止10分钟,再次进行搅拌后使用。
刮涂天然安石粉基底粗骨料,找平原则为“顶部仅找板缝,墙体高剃低补”。
2.4、天然安石粉第一遍天然安石粉:天然安石粉配液=1:0.5(重量比),搅拌均匀后方可使用。
竖向刮涂天然安石粉第一遍。
2.5、天然安石粉第二遍第一遍干透后,横向刮涂天然安石粉第二遍(勿收光)。
待干透后用砂布打磨,使之无刮痕、无疙瘩,清扫使之无浮尘。
2.6、天然安石粉面层施工以分格缝、墙的阴角处或阳角处等为分界线,以顺向展开,竖向刮抹天然安石粉面层,要求薄厚均匀并收光。
2.7、工程验收(1)自检:涂饰工程应待涂层完全干燥后,方可进行验收,按面积抽查10%。
(2)四方验收:检查所用的材料品种、颜色应符合设计和选定的样品要求。
2.8、工程结束拆移脚手架等施工设施时,应注意不要碰坏涂层。
(跳板翻动自里向外翻板)。
三、材料与设备3.1、主要材料安石抗碱封底漆、天然安石粉基底粗骨料、天然安石粉、天然安石粉配液等。
3.1.1、技术参数3.1.1.1、石粉技术参数(1)细度400目(标准筛测定)(2)色差:无色差(1米远处目测观察);(3)纯度:杂质、异物含量≤5%(实测);(4)干燥度:受潮结块率≤5%(实测);3.1.1.2、石液技术参数(1)粘度:流出时间≥5S(参国家标准GB67354-86);(2)纯度:沉淀物与絮状物含量≤5%(实测);(3)颜色及外观:成啤酒色或无色,均为透明状态(目测);(4)耐冻融性:不变质(参照国家标准GBT9755-1995);3.1.1.2、浆液技术指标(1)容器中状态:搅拌混合后无硬块,呈均匀状态(参照国家标准GBT9755-88, GBT9153-88, GBT9755-1995);3.2、机具准备抹子、刮板、油灰刀、滚筒等。

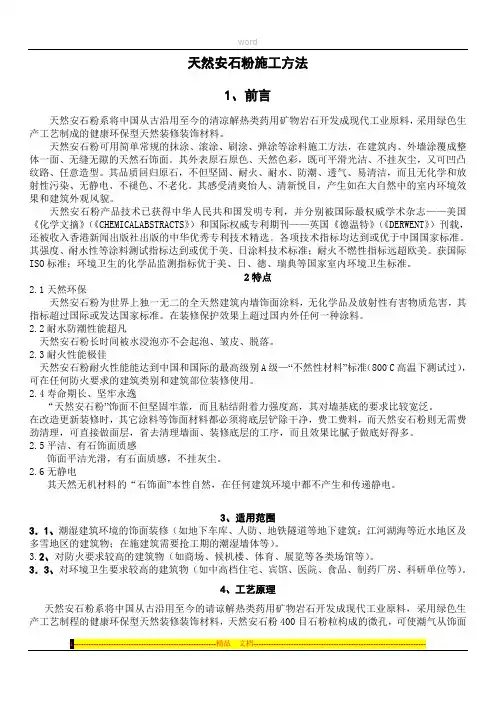

天然安石粉施工方法1、前言天然安石粉系将中国从古沿用至今的清凉解热类药用矿物岩石开发成现代工业原料,采用绿色生产工艺制成的健康环保型天然装修装饰材料。
天然安石粉可用简单常规的抹涂、滚涂、刷涂、弹涂等涂料施工方法,在建筑内、外墙涂覆成整体一面、无缝无隙的天然石饰面。
其外表原石原色、天然色彩,既可平滑光洁、不挂灰尘,又可凹凸纹路、任意造型。
其品质回归原石,不但坚固、耐火、耐水、防潮、透气、易清洁,而且无化学和放射性污染、无静电、不褪色、不老化。
其感受清爽怡人、清新悦目,产生如在大自然中的室内环境效果和建筑外观风貌。
天然安石粉产品技术已获得中华人民共和国发明专利,并分别被国际最权威学术杂志——美国《化学文摘》(《CHEMICALABSTRACTS》)和国际权威专利期刊——英国《德温特》(《DERWENT》)刊载,还被收入香港新闻出版社出版的中华优秀专利技术精选。
各项技术指标均达到或优于中国国家标准。
其强度、耐水性等涂料测试指标达到或优于美、日涂料技术标准;耐火不燃性指标远超欧美。
获国际ISO标准;环境卫生的化学品监测指标优于美、日、德、瑞典等国家室内环境卫生标准。
2特点2.1天然环保天然安石粉为世界上独一无二的全天然建筑内墙饰面涂料,无化学品及放射性有害物质危害,其指标超过国际或发达国家标准。
在装修保护效果上超过国内外任何一种涂料。
2.2耐水防潮性能超凡天然安石粉长时间被水浸泡亦不会起泡、皱皮、脱落。
2.3耐火性能极佳天然安石粉耐火性能能达到中国和国际的最高级别A级—“不然性材料”标准(800.C高温下测试过),可在任何防火要求的建筑类别和建筑部位装修使用。
2.4寿命期长、坚牢永逸“天然安石粉”饰面不但坚固牢靠,而且粘结附着力强度高,其对墙基底的要求比较宽泛。
在改造更新装修时,其它涂料等饰面材料都必须将底层铲除干净,费工费料,而天然安石粉则无需费劲清理,可直接做面层,省去清理墙面、装修底层的工序,而且效果比腻子做底好得多。

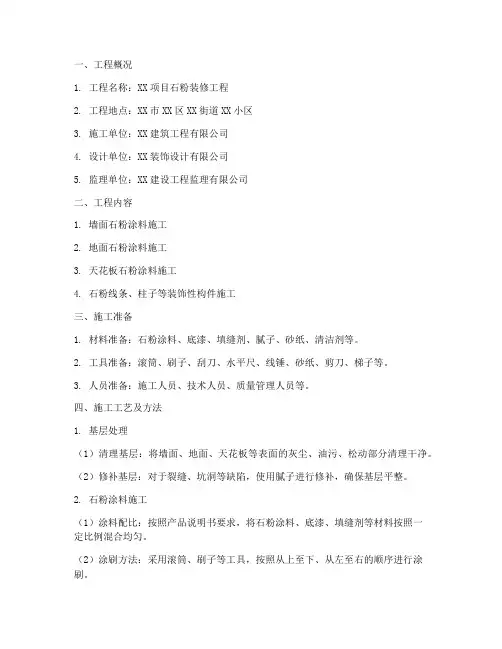

一、工程概况1. 工程名称:XX项目石粉装修工程2. 工程地点:XX市XX区XX街道XX小区3. 施工单位:XX建筑工程有限公司4. 设计单位:XX装饰设计有限公司5. 监理单位:XX建设工程监理有限公司二、工程内容1. 墙面石粉涂料施工2. 地面石粉涂料施工3. 天花板石粉涂料施工4. 石粉线条、柱子等装饰性构件施工三、施工准备1. 材料准备:石粉涂料、底漆、填缝剂、腻子、砂纸、清洁剂等。
2. 工具准备:滚筒、刷子、刮刀、水平尺、线锤、砂纸、剪刀、梯子等。
3. 人员准备:施工人员、技术人员、质量管理人员等。
四、施工工艺及方法1. 基层处理(1)清理基层:将墙面、地面、天花板等表面的灰尘、油污、松动部分清理干净。
(2)修补基层:对于裂缝、坑洞等缺陷,使用腻子进行修补,确保基层平整。
2. 石粉涂料施工(1)涂料配比:按照产品说明书要求,将石粉涂料、底漆、填缝剂等材料按照一定比例混合均匀。
(2)涂刷方法:采用滚筒、刷子等工具,按照从上至下、从左至右的顺序进行涂刷。
(3)涂层厚度:根据设计要求,控制涂层厚度,确保涂层均匀、饱满。
3. 石粉线条、柱子等装饰性构件施工(1)制作线条:根据设计要求,制作石粉线条,确保线条尺寸、形状符合要求。
(2)安装线条:将制作好的石粉线条粘贴在墙面、柱子等部位,确保线条牢固、平整。
(3)修饰线条:对线条进行修饰,使其与整体装修风格相协调。
4. 成品保护(1)施工过程中,对已完成的部分进行保护,防止损坏。
(2)施工完成后,对石粉涂料表面进行清洁,确保无污渍。
五、质量保证措施1. 严格按照设计要求和施工规范进行施工。
2. 施工过程中,对关键工序进行严格控制,确保施工质量。
3. 对施工过程中的质量问题,及时整改,确保工程顺利完工。
六、安全、文明施工1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 施工过程中,严格遵守操作规程,防止安全事故发生。
3. 施工现场保持整洁,做到文明施工。
邯郸金地大厦工程安石粉工程施工方案编制人:审核人:审批人:中国建筑第八工程局有限公司资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
9月编制 9月实施目录1、工程概况 (1)1.1项目概况 (1)1.2安石粉工程设计概况 (1)2编制依据 (2)3施工部署 (2)a)组织管理 (2)b)进度计划安排 (3)c)施工现场安排 (4)d)劳动力安排 (4)4施工准备 (4)a)技术准备 (4)b)机械、用具准备 (5)c)材料准备 (6)5施工工艺 (6)i.作业条件 (6)ii.操作工艺 (7)iii.质量标准 (10)1.质量标准 (10)2.材料验收及复试 (10)3.施工过程中隐蔽工程验收 (11)iv.成品、半成品保护措施 (11)Ⅴ . 安全文明施工 (13)6施工管理措施 (14)a)质量管理措施 (14)b)消防、环保管理措施 (15)c)施工进度保证措施 (15)1、工程概况1.1项目概况表1-11.2安石粉工程设计概况本工程塔楼主体结构为框架剪力墙结构, 商业为框架结构。
安石粉工程使用材料主要为: 粉刷石膏、耐水腻子、天然安石粉。
主要使用部位包括:主楼核心筒内:管道井内剪力墙及BM轻集料隔墙砌块墙、顶板; 强弱电间、楼梯间和前室的剪力墙及BM轻集料隔墙砌块墙、顶板;B/C区走廊的剪力墙及BM轻集料隔墙砌块墙。
楼梯间及前室、走廊有踢脚线, 走廊带吊顶。
墙体施工范围不包括顶板吊顶20cm以上范围内、地面高度范围内、踢脚线高度范围内。
核心筒外其它房间:2编制依据3施工部署a)组织管理1.由技术质量部负责编制装饰施工方案报送业主、监理, 并对相关楼号的管理人员进行交底。
由栋号长负责向各专业施工班组交底并督促工期和质量。
由技术质量部负责工序交接检及装饰工程的验收。
本工程组织机构见下图:2.项目部安全监督保证体系组长: 王德银副组长: 陈梓梁组员: 王宇、高鲲鹏、马广军、李艳强、朱志礼、李明涛、贾艳鹏、梁加顺、李冬超、张兴东、位石圈、马福亮、王静伟、各劳务队生产负责人、各劳务队安全员。
精品文档邯郸金地大厦工程安石粉工程施工方案编制人:审核人:审批人:中国建筑第八工程局有限公司2014 年 9 月编制2014年9月实施精品文档目录1、工程概况 (1)1.1 项目概况11.2 安石粉工程设计概况 12编制依据 (2)3施工部署 (2)a)组织管理 (2)b)进度计划安排 (3)c)施工现场安排 (3)d)劳动力安排 (3)4施工准备 (3)a)技术准备 (3)b)机械、用具准备 (4)c)材料准备 (5)5施工工艺 (5)i.作业条件 5ii.操作工艺 5iii.质量标准71.质量标准 (7)2.材料验收及复试 . (7)3.施工过程中隐蔽工程验收. (8)iv.成品、半成品保护措施8Ⅴ .安全文明施工.96施工管理措施 (10)a)质量管理措施 (10)b)消防、环保管理措施 (10)c)施工进度保证措施 (11)1、工程概况1.1 项目概况表 1-1 项目内容工程名称金地大厦工程地址人民路以南、柳和街以西、东柳大街以东建设单位邯郸银行股份有限公司设计单位北京市建筑设计研究院有限公司监理单位北京赛瑞斯国际工程咨询有限公司施工单位中国建筑第八工程局有限公司工期总工期为 740 日历天, 2012 年 12 月 20 日~ 2014 年 12 月 30 日质量目标质量标准:合格质量奖项:确保安济杯,争创鲁班奖1.2 安石粉工程设计概况本工程塔楼主体结构为框架剪力墙结构,商业为框架结构。
安石粉工程使用材料主要为:粉刷石膏、耐水腻子、天然安石粉。
主要使用部位包括:主楼核心筒内:管道井内剪力墙及 BM轻集料隔墙砌块墙、顶板;强弱电间、楼梯间和前室的剪力墙及 BM轻集料隔墙砌块墙、顶板; B/C 区走廊的剪力墙及 BM轻集料隔墙砌块墙。
楼梯间及前室、走廊有踢脚线,走廊带吊顶。
墙体施工范围不包括顶板吊顶20cm以上范围内、地面高度范围内、踢脚线高度范围内。
核心筒外其他房间:楼层房间楼梯间及前室、走道、库房、地下室外墙、通风机房、集内墙气室、移动电站、人防汽车库、汽车坡道、储油间、密闭通道地下三层及前室顶板楼梯间及前室、库房、汽车坡道地下二层内墙楼梯间及前室、走道、库房、机房车库、机动车坡道地下二层顶板楼梯间及前室、库房、机动车库、机动车坡道地下一层楼梯间及前室、通道、弱电机房、进线间、机动车库、机内墙动车坡道、自行车库、自行车坡道、库房、窗井顶板楼梯间及前室、弱电机房、进线间、机动车库、机动车坡道、自行车库、自行车坡道、库房2编制依据序号名称编号1 图纸金地大厦建筑、结构施工图纸《建筑装饰装修工程质量验收规范》GB50210-2001规范《建筑工程施工质量验收统一标准》GB50300-20012标准《民用建筑工程室内环境污染控制规范》GB50325-2001《建设工程项目管理规范》GB50326-20014 其他《金地大厦施工组织设计》3施工部署a)组织管理1.由技术质量部负责编制装饰施工方案报送业主、监理,并对相关楼号的管理人员进行交底。
天然安石粉施工方法5、工艺流程及操作要点一、工艺流程天然安石粉施工工艺流程图如下图:二、操作要点2.1、基体层处理(1)检查基层是否满足设计和施工方案要求:水泥砂浆墙面在28天以上,夏季可在14天以上。
基体层平整度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层垂直度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层应无开裂、空鼓,目测、检验锤检查。
(2)施工前清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净,对金属物品涂刷防锈漆。
其他墙面只要剔除突出墙面大于5mm的异物保证干净即可,不需特殊处理。
2.2、安石抗碱封底漆施工对混凝土基面、抹灰基面进行满刷安石抗碱封底漆。
2.3、天然安石粉基底粗骨料施工基底粗骨料: 水=1:0.26(重量比);搅拌均匀后静止10分钟,再次进行搅拌后使用。
刮涂天然安石粉基底粗骨料,找平原则为“顶部仅找板缝,墙体高剃低补”。
2.4、天然安石粉第一遍天然安石粉:天然安石粉配液=1:0.5(重量比),搅拌均匀后方可使用。
竖向刮涂天然安石粉第一遍。
2.5、天然安石粉第二遍第一遍干透后,横向刮涂天然安石粉第二遍(勿收光)。
待干透后用砂布打磨,使之无刮痕、无疙瘩,清扫使之无浮尘。
2.6、天然安石粉面层施工以分格缝、墙的阴角处或阳角处等为分界线,以顺向展开,竖向刮抹天然安石粉面层,要求薄厚均匀并收光。
2.7、工程验收(1)自检:涂饰工程应待涂层完全干燥后,方可进行验收,按面积抽查10%。
(2)四方验收:检查所用的材料品种、颜色应符合设计和选定的样品要求。
2.8、工程结束拆移脚手架等施工设施时,应注意不要碰坏涂层。
(跳板翻动自里向外翻板)。
三、材料与设备3.1、主要材料安石抗碱封底漆、天然安石粉基底粗骨料、天然安石粉、天然安石粉配液等。
3.1.1、技术参数3(1)细度400目(标准筛测定)(2)色差:无色差(1米远处目测观察);(3)纯度:杂质、异物含量≤5%(实测);(4)干燥度:受潮结块率≤5%(实测);3(1)粘度:流出时间≥5S(参国家标准GB67354-86);(2)纯度:沉淀物与絮状物含量≤5%(实测);(3)颜色及外观:成啤酒色或无色,均为透明状态(目测);(4)耐冻融性:不变质(参照国家标准GBT9755-1995);3(1)容器中状态:搅拌混合后无硬块,呈均匀状态(参照国家标准GBT9755-88, GBT9153-88, GBT9755-1995);3.2、机具准备抹子、刮板、油灰刀、滚筒等。
天然安石粉施工方法1、前言天然安石粉系将中国从古沿用至今的清凉解热类药用矿物岩石开发成现代工业原料,采用绿色生产工艺制成的健康环保型天然装修装饰材料。
天然安石粉可用简单常规的抹涂、滚涂、刷涂、弹涂等涂料施工方法,在建筑内、外墙涂覆成整体一面、无缝无隙的天然石饰面。
其外表原石原色、天然色彩,既可平滑光洁、不挂灰尘,又可凹凸纹路、任意造型。
其品质回归原石,不但坚固、耐火、耐水、防潮、透气、易清洁,而且无化学和放射性污染、无静电、不褪色、不老化。
其感受清爽怡人、清新悦目,产生如在大自然中的室内环境效果和建筑外观风貌。
天然安石粉产品技术已获得中华人民共和国发明专利,并分别被国际最权威学术杂志——美国《化学文摘》(《CHEMICALABSTRACTS》)和国际权威专利期刊——英国《德温特》(《DERWENT》)刊载,还被收入香港新闻出版社出版的中华优秀专利技术精选。
各项技术指标均达到或优于中国国家标准。
其强度、耐水性等涂料测试指标达到或优于美、日涂料技术标准;耐火不燃性指标远超欧美。
获国际ISO标准;环境卫生的化学品监测指标优于美、日、德、瑞典等国家室内环境卫生标准。
2特点2.1天然环保天然安石粉为世界上独一无二的全天然建筑内墙饰面涂料,无化学品及放射性有害物质危害,其指标超过国际或发达国家标准。
在装修保护效果上超过国内外任何一种涂料。
2.2耐水防潮性能超凡天然安石粉长时间被水浸泡亦不会起泡、皱皮、脱落。
2.3耐火性能极佳天然安石粉耐火性能能达到中国和国际的最高级别A级—“不然性材料”标准(800.C高温下测试过),可在任何防火要求的建筑类别和建筑部位装修使用。
2.4寿命期长、坚牢永逸“天然安石粉”饰面不但坚固牢靠,而且粘结附着力强度高,其对墙基底的要求比较宽泛。
在改造更新装修时,其它涂料等饰面材料都必须将底层铲除干净,费工费料,而天然安石粉则无需费劲清理,可直接做面层,省去清理墙面、装修底层的工序,而且效果比腻子做底好得多。

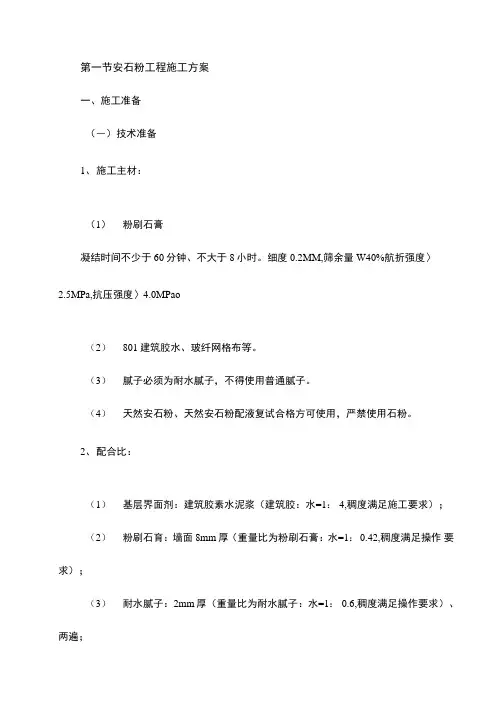

第一节安石粉工程施工方案一、施工准备(―)技术准备1、施工主材:(1)粉刷石膏凝结时间不少于60分钟、不大于8小时。
细度0.2MM,筛余量W40%航折强度〉2.5MPa,抗压强度〉4.0MPao(2)801建筑胶水、玻纤网格布等。
(3)腻子必须为耐水腻子,不得使用普通腻子。
(4)天然安石粉、天然安石粉配液复试合格方可使用,严禁使用石粉。
2、配合比:(1)基层界面剂:建筑胶素水泥浆(建筑胶:水=1: 4,稠度满足施工要求);(2)粉刷石育:墙面8mm厚(重量比为粉刷石膏:水=1: 0.42,稠度满足操作要求);(3)耐水腻子:2mm厚(重量比为耐水腻子:水=1: 0.6,稠度满足操作要求)、两遍;(4)双组份:天然安石粉:天然安石粉配液=2:1 (重量比)或根据使用说明书配液。
(二)机械、用具准备手提搅拌器、手推车、木抹子、铁抹子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、方口靠尺、木杠、长毛刷、钢丝刷、苕帚、胶皮水管、水桶、锤子、钳子、天线板等。
(三)材料准备1、根据施工图纸进行工程量计算,确定材料种类及各阶段材料用量,进行定货采购。
2、产品必须有出厂合格证、产品检测报告单、进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
材料贮存堆放应做到:场地平整,同品种、同规格、同等级做好标记,整齐稳妥,需有防雨措施。
产品运输时,宜成垛绑扎或有其它包装。
二、施工工艺(-)操作工艺1、内墙腻子安石粉施工流程基层清理一墙面、顶棚石膏找平一阴阳角找方一第一遍满刮腻子一第二遍满刮腻子一磨平一满刮天然安石粉一收光一验收2、内墙腻子安石粉施工要点(1)基层处理:将基层表面上的浮浆、灰尘、污垢等必须清除干净;基层破损或缺棱掉角处,用1: 3的水泥砂浆修补,表面麻面及缝隙用石膏找补;对墙体上外露钢丝头等进行防锈处理,避免以后出现返锈现象。
(2)吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。

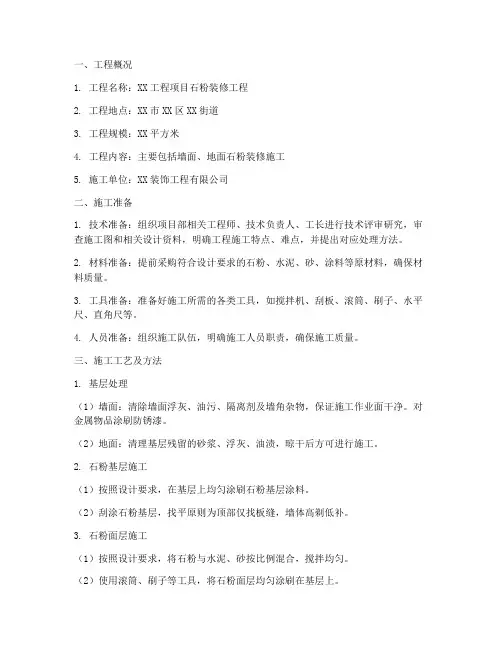

一、工程概况1. 工程名称:XX工程项目石粉装修工程2. 工程地点:XX市XX区XX街道3. 工程规模:XX平方米4. 工程内容:主要包括墙面、地面石粉装修施工5. 施工单位:XX装饰工程有限公司二、施工准备1. 技术准备:组织项目部相关工程师、技术负责人、工长进行技术评审研究,审查施工图和相关设计资料,明确工程施工特点、难点,并提出对应处理方法。
2. 材料准备:提前采购符合设计要求的石粉、水泥、砂、涂料等原材料,确保材料质量。
3. 工具准备:准备好施工所需的各类工具,如搅拌机、刮板、滚筒、刷子、水平尺、直角尺等。
4. 人员准备:组织施工队伍,明确施工人员职责,确保施工质量。
三、施工工艺及方法1. 基层处理(1)墙面:清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净。
对金属物品涂刷防锈漆。
(2)地面:清理基层残留的砂浆、浮灰、油渍,晾干后方可进行施工。
2. 石粉基层施工(1)按照设计要求,在基层上均匀涂刷石粉基层涂料。
(2)刮涂石粉基层,找平原则为顶部仅找板缝,墙体高剃低补。
3. 石粉面层施工(1)按照设计要求,将石粉与水泥、砂按比例混合,搅拌均匀。
(2)使用滚筒、刷子等工具,将石粉面层均匀涂刷在基层上。
(3)根据设计要求,进行石粉面层图案、纹理等装饰。
4. 成品保护(1)施工过程中,注意保护已完成的石粉装修面层,防止污染、损坏。
(2)施工结束后,对石粉装修面层进行清理、擦拭,确保无污渍、灰尘。
四、质量保证措施1. 严格按设计要求和技术规范进行施工,确保工程质量。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 做好施工记录,为工程验收提供依据。
4. 施工结束后,组织相关部门进行工程验收,确保工程质量符合设计要求。
五、安全文明施工1. 严格遵守施工现场安全规定,确保施工人员安全。
2. 加强施工现场环境卫生管理,保持施工区域整洁。
3. 做好施工噪声、粉尘等污染控制,降低对周边环境的影响。
第1篇一、施工准备1. 材料准备:根据施工面积和设计要求,准备所需的安石粉、抗碱封底漆、基底粗骨料、配液等材料。
2. 工具准备:准备抹子、刮板、刷子、滚筒、喷枪、砂纸、水平尺、垂直尺、检验锤、清洁工具等。
3. 人员培训:对施工人员进行安石粉施工工艺的培训,确保施工人员熟悉施工流程和操作要点。
二、基层处理1. 检查基层:确保基层平整度、垂直度满足设计和施工要求,无开裂、空鼓等现象。
2. 清洁基层:清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净。
3. 金属物品处理:对金属物品涂刷防锈漆。
三、安石抗碱封底漆施工1. 混合封底漆:按照说明书要求,将抗碱封底漆与清水按比例搅拌均匀。
2. 涂刷封底漆:使用刷子或滚筒将封底漆均匀涂刷在基层上,确保涂层均匀,无漏刷、厚薄不均等情况。
四、天然安石粉基底粗骨料施工1. 混合基底粗骨料:按照说明书要求,将基底粗骨料与水按比例搅拌均匀,静止10分钟后再次搅拌。
2. 刮涂基底粗骨料:使用刮板将混合好的基底粗骨料均匀刮涂在基层上,找平原则为顶部仅找板缝,墙体高剃低补。
五、天然安石粉第一遍施工1. 混合天然安石粉配液:按照说明书要求,将天然安石粉配液与清水按比例搅拌均匀。
2. 涂刷第一遍:使用刷子或滚筒将混合好的天然安石粉配液均匀涂刷在基底粗骨料上,确保涂层均匀,无漏刷、厚薄不均等情况。
六、天然安石粉第二遍施工1. 混合天然安石粉配液:按照说明书要求,将天然安石粉配液与清水按比例搅拌均匀。
2. 涂刷第二遍:使用刷子或滚筒将混合好的天然安石粉配液均匀涂刷在第一遍涂层上,确保涂层均匀,无漏刷、厚薄不均等情况。
七、天然安石粉面层施工1. 混合天然安石粉配液:按照说明书要求,将天然安石粉配液与清水按比例搅拌均匀。
2. 涂刷面层:使用刷子或滚筒将混合好的天然安石粉配液均匀涂刷在第二遍涂层上,确保涂层均匀,无漏刷、厚薄不均等情况。
八、养护1. 完成施工后,将施工区域封闭,避免暴晒或雨淋。
天然安石粉施工方法5、工艺流程及操作要点一、工艺流程天然安石粉施工工艺流程图如下图:二、操作要点2.1、基体层处理(1)检查基层是否满足设计和施工方案要求:水泥砂浆墙面在28天以上,夏季可在14天以上。
基体层平整度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层垂直度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层应无开裂、空鼓,目测、检验锤检查。
(2)施工前清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净,对金属物品涂刷防锈漆。
其他墙面只要剔除突出墙面大于5mm的异物保证干净即可,不需特殊处理。
2.2、安石抗碱封底漆施工对混凝土基面、抹灰基面进行满刷安石抗碱封底漆。
2.3、天然安石粉基底粗骨料施工基底粗骨料: 水=1:0.26(重量比);搅拌均匀后静止10分钟,再次进行搅拌后使用。
刮涂天然安石粉基底粗骨料,找平原则为“顶部仅找板缝,墙体高剃低补”。
2.4、天然安石粉第一遍天然安石粉:天然安石粉配液=1:0.5(重量比),搅拌均匀后方可使用。
竖向刮涂天然安石粉第一遍。
2.5、天然安石粉第二遍第一遍干透后,横向刮涂天然安石粉第二遍(勿收光)。
待干透后用砂布打磨,使之无刮痕、无疙瘩,清扫使之无浮尘。
2.6、天然安石粉面层施工以分格缝、墙的阴角处或阳角处等为分界线,以顺向展开,竖向刮抹天然安石粉面层,要求薄厚均匀并收光。
2.7、工程验收(1)自检:涂饰工程应待涂层完全干燥后,方可进行验收,按面积抽查10%。
(2)四方验收:检查所用的材料品种、颜色应符合设计和选定的样品要求。
2.8、工程结束拆移脚手架等施工设施时,应注意不要碰坏涂层。
(跳板翻动自里向外翻板)。
三、材料与设备3.1、主要材料安石抗碱封底漆、天然安石粉基底粗骨料、天然安石粉、天然安石粉配液等。
3.1.1、技术参数3.1.1.1、石粉技术参数(1)细度400目(标准筛测定)(2)色差:无色差(1米远处目测观察);(3)纯度:杂质、异物含量≤5%(实测);(4)干燥度:受潮结块率≤5%(实测);3.1.1.2、石液技术参数(1)粘度:流出时间≥5S(参国家标准GB67354-86);(2)纯度:沉淀物与絮状物含量≤5%(实测);(3)颜色及外观:成啤酒色或无色,均为透明状态(目测);(4)耐冻融性:不变质(参照国家标准GBT9755-1995);3.1.1.2、浆液技术指标(1)容器中状态:搅拌混合后无硬块,呈均匀状态(参照国家标准GBT9755-88, GBT9153-88, GBT9755-1995);3.2、机具准备抹子、刮板、油灰刀、滚筒等。
天然安石粉施工方法1、前言天然安石粉系将中国从古沿用至今的清凉解热类药用矿物岩石开发成现代工业原料,采用绿色生产工艺制成的健康环保型天然装修装饰材料。
天然安石粉可用简单常规的抹涂、滚涂、刷涂、弹涂等涂料施工方法,在建筑内、外墙涂覆成整体一面、无缝无隙的天然石饰面。
其外表原石原色、天然色彩,既可平滑光洁、不挂灰尘,又可凹凸纹路、任意造型。
其品质回归原石,不但坚固、耐火、耐水、防潮、透气、易清洁,而且无化学和放射性污染、无静电、不褪色、不老化。
其感受清爽怡人、清新悦目,产生如在大自然中的室内环境效果和建筑外观风貌。
天然安石粉产品技术已获得中华人民共和国发明专利,并分别被国际最权威学术杂志——美国《化学文摘》(《CHEMICALABSTRACTS》)和国际权威专利期刊——英国《德温特》(《DERWENT》)刊载,还被收入香港新闻出版社出版的中华优秀专利技术精选。
各项技术指标均达到或优于中国国家标准。
其强度、耐水性等涂料测试指标达到或优于美、日涂料技术标准;耐火不燃性指标远超欧美。
获国际ISO标准;环境卫生的化学品监测指标优于美、日、德、瑞典等国家室内环境卫生标准。
2特点2.1天然环保天然安石粉为世界上独一无二的全天然建筑内墙饰面涂料,无化学品及放射性有害物质危害,其指标超过国际或发达国家标准。
在装修保护效果上超过国内外任何一种涂料。
2.2耐水防潮性能超凡天然安石粉长时间被水浸泡亦不会起泡、皱皮、脱落。
2.3耐火性能极佳天然安石粉耐火性能能达到中国和国际的最高级别A级—“不然性材料”标准(800.C高温下测试过),可在任何防火要求的建筑类别和建筑部位装修使用。
2.4寿命期长、坚牢永逸“天然安石粉”饰面不但坚固牢靠,而且粘结附着力强度高,其对墙基底的要求比较宽泛。
在改造更新装修时,其它涂料等饰面材料都必须将底层铲除干净,费工费料,而天然安石粉则无需费劲清理,可直接做面层,省去清理墙面、装修底层的工序,而且效果比腻子做底好得多。
目录第一章编制说明 (2)1.1 编制依据 (2)1.2 主要经济技术指标 (2)第二章工程概况 (2)2.1 工程概述 (2)第三章施工组织部署 (2)3.1 施工总体安排 (2)3.2 施工作业准备 (3)3.3 施工机具准备 (3)3.4 施工材料准备 (4)3.5 劳动力用量计划 (4)3.6 施工工期 (4)3.7 施工平面布置 (4)第四章施工技术措施 (4)4.1 工艺流程和施工要点 (4)4.2 技术管理制度 (5)第五章施工质量保证措施 (6)5.1 质量保证体系 (6)5.2 质量控制要点 (6)5.3 质量保证措施 (6)第六章安全文明施工措施 (7)第七章成品保护措施 (8)第一章编制说明1.1 编制依据1.1.1 相关文件施工组织设计、施工图纸等文件。
1.1.2 工程中应用的主要国家规范、质量标准《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑施工安全检查标准》(JGJ59-2011)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑机械使用安全技术规程》(JGJ33-2001)1.2 主要经济技术指标(1)工期指标:总工期60日历天。
(2)质量指标:按国家颁布的施工验收规范进行检验评定,达到合格。
(3)安全指标:确保无重大工伤和火灾事故,杜绝死亡事故,轻伤频率控制在0.5‰以内。
(4)文明施工指标:达到山东省建筑施工安全文明工地。
(5)消防目标:消除现场消防隐患。
第二章工程概况2.1 工程概述XXXX第三章施工组织部署3.1 施工总体安排3.1.1 施工人员安排根据现场实际情况、工程要求和施工条件,拟派以下专业管理人员:施工班组:30人,主要为安石粉施工工作。
3.1.2 施工方案总体安排根据工期进度要求及现场实际情况科学划分施工区域,合理组织劳动力,保证工程顺利进行,按期完成劳动计划。
装饰工程作业人员必须为专业施工人员,且现场施工工人应持有相应的技能操作证或专业上岗证。

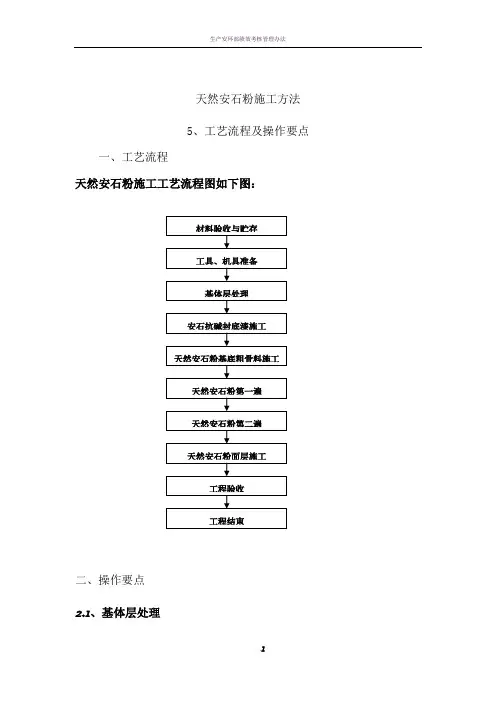

安石粉施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]天然安石粉施工方法5、工艺流程及操作要点一、工艺流程天然安石粉施工工艺流程图如下图:二、操作要点、基体层处理(1)检查基层是否满足设计和施工方案要求:水泥砂浆墙面在28天以上,夏季可在14天以上。
基体层平整度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层垂直度,普通抹灰不大4毫米,混凝土结构不大于8毫米,砌体工程不大5毫米。
基体层应无开裂、空鼓,目测、检验锤检查。
(2)施工前清除墙面浮灰、油污、隔离剂及墙角杂物,保证施工作业面干净,对金属物品涂刷防锈漆。
其他墙面只要剔除突出墙面大于5mm的异物保证干净即可,不需特殊处理。
、安石抗碱封底漆施工对混凝土基面、抹灰基面进行满刷安石抗碱封底漆。
2.3、天然安石粉基底粗骨料施工基底粗骨料: 水=1:(重量比);搅拌均匀后静止10分钟,再次进行搅拌后使用。
刮涂天然安石粉基底粗骨料,找平原则为“顶部仅找板缝,墙体高剃低补”。
2.4、天然安石粉第一遍天然安石粉:天然安石粉配液=1:(重量比),搅拌均匀后方可使用。
竖向刮涂天然安石粉第一遍。
2.5、天然安石粉第二遍第一遍干透后,横向刮涂天然安石粉第二遍(勿收光)。
待干透后用砂布打磨,使之无刮痕、无疙瘩,清扫使之无浮尘。
2.6、天然安石粉面层施工以分格缝、墙的阴角处或阳角处等为分界线,以顺向展开,竖向刮抹天然安石粉面层,要求薄厚均匀并收光。
2.7、工程验收(1)自检:涂饰工程应待涂层完全干燥后,方可进行验收,按面积抽查10%。
(2)四方验收:检查所用的材料品种、颜色应符合设计和选定的样品要求。
2.8、工程结束拆移脚手架等施工设施时,应注意不要碰坏涂层。
(跳板翻动自里向外翻板)。
三、材料与设备3.1、主要材料安石抗碱封底漆、天然安石粉基底粗骨料、天然安石粉、天然安石粉配液等。
、技术参数、石粉技术参数(1)细度400目(标准筛测定)(2)色差:无色差(1米远处目测观察);(3)纯度:杂质、异物含量≤5%(实测);(4)干燥度:受潮结块率≤5%(实测);、石液技术参数(1)粘度:流出时间≥5S(参国家标准GB67354-86);(2)纯度:沉淀物与絮状物含量≤5%(实测);(3)颜色及外观:成啤酒色或无色,均为透明状态(目测);(4)耐冻融性:不变质(参照国家标准GBT9755-1995);、浆液技术指标(1)容器中状态:搅拌混合后无硬块,呈均匀状态(参照国家标准GBT9755-88, GBT9153-88, GBT9755-1995);、机具准备抹子、刮板、油灰刀、滚筒等。
汾州文化交流中心项目安石粉工程施工方案编制单位:华夏建筑第九建筑工程有限公司编制人:日期:目录第一章编制依据 (1)第二章工程概况 (1)2.1 工程概况一览表 (1)2.2 工程建筑设计概况 (2)2.3 安石粉工程设计概况 (2)2.4 安石粉材料简介 (3)第三章施工安排 (5)3.1 项目管理组织 (5)3.2 项目管理目标 (7)第四章施工进度计划 (7)第五章施工准备与资源配置计划 (8)5.1 施工准备计划 (8)5.2 资源配置计划 (9)第六章施工方法及工艺要求 (10)6.1作业条件 (10)6.2施工工艺流程 (11)6.3 质量标准 (12)第七章各项管理计划 (13)7.1 质量管理计划 (13)7.2 安全管理计划 (14)7.3 成品保护计划 (15)7.4 绿色施工管理计划 (15)第八章应急管理措施 (16)8.1 应急处理小组及职责 (16)8.2 应急处理程序 (17)8.3 应急培训与演练 (17)8.4 应急救援工具及药品 (20)第一章编制依据第二章工程概况2.1 工程概况一览表2.2 工程建筑设计概况汾州文化交流中心项目项目道路红线南北长约420m,东西宽约320m项目总建筑面积141019㎡,其中地上建筑面积70761㎡,地下建筑面积70258㎡,包含传媒中心:地上五层地下一层,建筑高度24m;歌剧院(2050座):地上五层地下一层,建筑高度37.5m;音乐厅(1500座):地上四层地下一层,建筑高度24m;多功能剧场(500座):地上四层地下一层,建筑高度24m;电影院(6个普通厅):地上三层地下一层,建筑高度18m。
效果图2.3 安石粉工程设计概况安石粉工程使用材料主要为天然安石粉,主要使用部位为地下车库及汽车坡道,包括:地下室强弱电间、楼梯间和前室的剪力墙及隔墙砌块墙、顶板。
楼梯间及前室、走廊有踢脚线,走廊带吊顶。
墙体施工范围不包括踢脚线高度120cm范围内。
2.4 安石粉材料简介天然安石粉主要特点:替代腻子、涂料一次成型,可在潮湿墙面、环境下施工,易于抢工期。
基底粗骨料特点:替代水泥抹灰,一次性施工厚度可致3-4mm,免养护。
可在潮湿墙面、环境下施工,易于抢工期。
1、耐火不燃性天然安石粉燃烧性能达到国家标准GB8624-2006《建筑材料及制品燃烧性能分级》的最高级别A1级标准,可在任意燃烧等级要求的建筑类别和建筑部位使用。
2、耐潮性天然安石粉的涂层具有良好的呼吸性,可使水气从基层墙体透出,而环境中的水蒸气却不能透过涂层进入墙体,这样即使天然安石粉在潮湿的墙面、潮湿的环境中施工,或者施工完成后天然安石粉处于一个潮湿的环境中,天然安石粉墙面也不会有起泡、开裂、剥落、粉化、变色的现象出现。
此性能保证了:①在新墙基底未干透时即可进行天然安石粉的施工,以缩短工期。
②在长期潮湿的地下室环境中,保证了天然安石粉的使用寿命。
3、耐水性天然安石粉的耐水性极佳,在反映耐水性的性能指标中,耐水性测试(48h)的结果是未发现起泡、开裂及脱落的现象,完全符合国家标准GB/T9756-2009《合成树脂乳液内墙涂料》的要求。
浸水后的粘结强度,标准要求达到0.3Mpa,实际测试值都在1 Mpa以上,而耐水腻子的此项指标为0.4 Mpa。
此性能保证了天然安石粉在对潮湿环境适应性和维护性。
4、环保性天然安石粉为世界上独一无二的全天然建筑内墙饰面材料,无化学品及放射性有害物质危害,在施工前的材料原始状态和施工中,均无任何异味释出。
产品并通过了环境标志产品认证。
在环保性能的检测中,检测指标远超过国家标准(VOC和溶剂的检测结果均是未检出)。
在放射性核素限量的检测中,检验结论是:使用量不受限制。
这两项性能保证了安石粉对人体和环境不会造成任何伤害。
5、耐霉菌性长期处于地下潮湿环境的材料,容易滋生霉菌,而天然安石粉有良好的耐霉菌性,经检测,天然安石粉的长霉等级为0级(按照国标GB/T1741-2007《漆膜耐霉菌性测定法》的分级,将长霉等级分为0级、1级、2级、3级、4级共五个等级,0级为最高等级),而市售乳胶漆一般只能达到2级。
6、寿命期长可以“与墙基底同寿命,与建筑物共存亡”。
“天然安石粉”饰面不但坚固牢靠,而且粘结附着强度高,其对墙基底的要求比较宽泛。
在改造更新装修时,其它涂料等饰面材料都必须将底层铲除干净,再打腻子底,费工费料,而天然安石粉则无须费劲清理,也无须再打腻子(已经很平整),可直接做面层,省去清理墙面、装修底层的工艺,而且效果比腻子做底好得多。
7、平洁有石饰面质感饰面平洁光滑,有石面质感,具有完全不同于其它饰面材料的外观。
不挂灰附尘,不象其它涂料和壁纸、壁布饰面易灰尘污染,藏污纳垢。
8、无静电其天然无机材料的“石饰面”本性自然,在任何建筑环境中都不产生和传导静电,这种特性不但对机房等电器设备间,而且对于因“办公室自动化”、“家用电器化”、“家庭物品化学品化”、“衣着服饰化纤化”而产生的越来越多的静电和静电导体起了“绝缘”作用,也解决了人们日常工作、生活中的触静电之患。
第三章施工安排3.1 项目管理组织项目管理人员配备情况如下表所示:第四章施工进度计划根据施工组织设计总控进度计划安排,粉刷石膏、腻子、安石粉的施工时间为2020年12月20日开始~2021年3月30日完成。
安石粉工程施工采用样板引路的方法,计划2020年12月20开始进行样板间的施工,样板间施工结束后,经监理、甲方验收合格后进行大面积施工。
施工顺序:安石粉施工应在砌筑工程施工完毕且水电、通风、消防管线安装完成、对所有洞口进行封堵收口完毕后进行,以防止后期开槽、开洞难以修补恢复。
第五章施工准备与资源配置计划5.1 施工准备计划1、技术准备技术质量部负责施工方案的编定、组织施工技术人员进行装修规范的学习。
对本工程装修方面的重点、难点进行探讨,确定合理的施工方法、合理的施工顺序。
(1)安石抗碱封底漆直接滚涂、喷涂使用(2)天然安石粉基底粗骨料搅拌使用标准配比:水:粗骨料=0.45:1公斤使用工具:手提电动搅拌器、搅料桶搅拌方法:开启搅拌器,在搅拌桶里加入相应配比的粗骨料和水,由下至上、由中心向四周搅拌,搅拌均匀后静止10分钟,再次进行搅拌使用(可以使水和粗骨料能够充分融合,增强粘接强度)。
施工原则:批抹压实,每遍间隔不小于2小时,表面强度以开刀划无明显划痕,厚度不大于2cm,局部(不大于300*300mm面积)不超过3cm。
(3)天然安石粉与天然安石粉配液搅拌使用标准配比:天然安石粉:安石粉配液=1:0.5~0.6公斤使用工具: 手提电动搅拌器、搅料桶。
搅拌方法:开启搅拌器,在搅拌桶里加入相应配比的粉和液,由下至上、由中心向四周搅拌,搅拌均匀后使用,搅拌均匀后静止10分钟,再次进行搅拌使用。
施工原则:每遍间隔以干透为准,总厚度不超1.5mm。
2、现场准备(1)熟悉工程概况,对工地的环境、安全因素、危险源进行识别、评价。
掌握工地施工用电、道路、运输(包括垂直运输)、脚手架使用等情况。
(2)熟悉施工图纸及相关图集。
收集准备质量、安全、施工所涉及的相关规范、规定、施工日志、作业指导书等资料。
(3)按计划组织施工工人、材料、机具等资源,做好施工的准备。
(4)进行图纸会审,并对管理人员、工人班组进行图纸、施工组织设计、质量、安全、环保、文明施工、施工技术交底,并作好记录。
5.2 资源配置计划1、劳动力准备计划安石粉工程施工劳动力安排见下表:(1)根据施工图纸进行工程量计算,确定材料种类及各阶段材料用量,进行定货采购。
(2)产品必须有出厂合格证、产品检测报告单、进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
安石粉工程施工所需材料:(1)粉体材料(安石粉、找平骨料)a.入库码放时,要求下方用木方、砖块等物品垫高20-30厘米,上铺木板、竹胶板等,然后满铺一层防潮布。
b.粉体材料码放时,要求包装标识面朝上,并按不同材料的性能、用途、材质进行分区码放,排放整齐、过目成行,并悬挂标识、标签,便于发放、清点。
c.粉体材料入库码放时实行四号定位、五五化标准码放,即对材料的产品型号、标号、规格、标识进行定位码放,码放层高为五袋。
(2)液体材料(安石粉配液、抗碱封底漆)a.液体材料贮存温度为5℃-40℃b.根据桶装液体材料的特性,石液、抗碱封底漆等桶装材料进场时,要求码放时场地平整,下铺防水布,材料标识一律面向外进行码放。
c.码放时层高不得超过二层,以防压坏包装,造成材料损失。
码放并横竖成行,过目整齐。
(3)所有进场材料码放到位后,必须标明材料的规格、型号、有效期、原产地、进场日期。
(4)材料入库码放后做好防水、防潮等工作,不得随意乱仍乱放。
(5)每一批次进货要分类、分批存放,先进先出。
(6)码放入库后要有专人负责看管,随时清点,并记录材料的日使用量,周汇总,月盘点。
第六章施工方法及工艺要求6.1作业条件(1)主体结构已经过有关部门(质监、监理、建设单位、设计院等)验收。
(2)楼层标高控制线已引至操作层,并复检符合要求。
(3)安石粉工程施工的环境温度不应低于5℃,当必须低于5℃的气温施工时,搭砌焦炭炉生火散热取暖保温以保证工程质量;(4)施工前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3的水泥膨胀砂浆分层嵌塞密实。
若缝隙较大时,>50mm时,应用细石混凝土封堵;(5)混凝土墙应清理干净,并洒水湿润;(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
安装工作未完成的洞口,预先做好模型,矩形洞口预留方正。
(7)施工样板已通过验收,并合格。
(8)对施工班组的技术交底已进行。
6.2施工工艺流程1、内墙腻子安石粉施工流程基层清理→涂刷抗碱封底漆-遍→基底粗骨料靠阴、阳角修补找平→刮抹第一遍安石粉→刮抹第二遍安石粉→砂纸打磨→刮抹第三遍安石粉→收光→验收安石粉施工样板示意图2、施工要点(1)浮灰和油渍的清除,底层的表面必须要进行清洗,干燥后才能够进行涂装。
墙面经过处理后就要尽快的进行施工;对墙体上外露螺杆丝头等进行打磨防锈处理,避免以后出现返锈现象。
(2)重点对基层进行处理使其平整。
墙面、顶面平整度大于5mm处采安石粉基底粗骨料找平5mm厚。
阳角找平、修平:阴角用直角尺与弹线的方法;阳角用铝合金靠尺的方法;墙面平整度小于5mm的可直接用安石粉施工。
(3)第一遍安石粉的涂刷:大面积的墙面要作分格的处理,分格的缝隙需要宽度及深度均匀,表面要光滑,棱角要整齐,墙面上各种的预理件、管线要按设计图纸安装到位,安石粉及配液的比例要是2: 1, 要求要无刮抹痕迹,基本找平,每遍间隔应不少于2小时。
