1.4全国统一安装工程预算定额应用

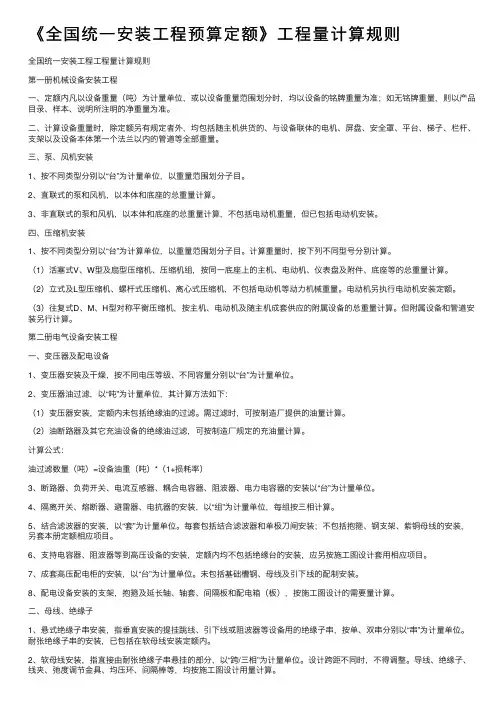

1.4.1全国统一安装工程预算定额简介
安装工程预算定额分为由中华人民共和国建设部批准颁发的《全国统一安装工程预算定额》和由省(直辖市、特区和自治区)建设工程定额主管部门颁发的地方安装工程预算定额。地方预算定额是依据全国统一预算定额各分项工程子目所给定的实物消耗量,按照省会城市的预算价格,并结合本地实际情况增加一些适用本地的补充项目而编制的。编制地方定额的省份,通常只是制定常用工程的地方定额,并不是制定全部安装工程的地方定额。就全国范围来看,主要是使用全国统一预算定额,而地方定额的格式和使用方法与全国统一预算定额相同。因此,本节重点介绍全国统一安装工程预算定额。
目前,建设部已于2000年发布了新的十二册版《全国统一安装工程预算定额》及配套的“安装工程量计算规则”(见表1.2)。该定额是在总结原1986年十六册“全统安装定额”执行情况的基础上,依据十多年经济发展和科学进步的新形势而制定的。2000年十二册版“全统安装定额”具有以下特点:
(1)以最新发布的现行相关的“规范、规程、标准、定型图”等为依据;突出定额的通用性、适用性和指导性;
(2)补充了安装工程中的新项目、新材料,新工艺、新技术、新设备等内容;
(3)调整了定额分项与专业归口范围。十二册《全国统一安装工程预算定额》中,取消原1986年版定额第七册的“长输管道”;第二、三册合并为第二册,取消其中电力输变电专业项目;第四、五册合并为第十二册,取消其中邮电项目,增加有线电视等内容(该册尚未发布,仍执行“1986版定额”的第四、五册);第十一、十五、十六册合并为第五册,取消专业化项目等;
(4)凡技术性较强的非通用专业安装项目,列入相关“专业部”或“行业协会”管理范畴,分别独立发布专项安装定额,在行业内部执行。例如水电站、高压输变电、化工、石油、冶金、交通、水利、铁道、煤炭、国防等,都要有本行业的专业设备安装定额,实行纵向管辖;
(5)2000年版“全统安装定额”中,新增了“消防及安全防范设备安装工程”,编为第七分册,以满足日益发展的消防及安全防范工作的需要;
(6)新定额的基价是以北京市的资源单价(1996年预算工资标准和材料预算单价、1998年施工机械台班单价)为计算依据。
2000年版十二册《全国统一安装工程预算定额》发布后,各地都作了相应的技术准备和组织准备,结合本地区生产实践,陆续发布其执行规定。有些省、市已编制了本地区相应的“单位估价表”或“计价表”,发布其配套的“安装工程费用定额”,全面推行新定额。此举将在规范建筑市场,实施宏观调控,统一安装工程造价行为等方面,发挥重要作用。
表1.2
1.4.2全国统一安装工程预算定额地方预(结)算计价表
全国统一安装工程预算定额中的各分项工程预算单价,是按编制基期的北京市的人工工资标准、材料预算价格和机械台班使用费计算的。由于全国各地的人工工资、材料和机械台班价格与北京市不同,其定额预算单价也不同,因此,各省、直辖市、自治区的工程定额管理部门,根据全国统一安装工程预算定额所给定的实物消耗量,按照本省会城市的人工工资标准、材料预算价格和机械台班价格,编制和颁发适合于本地区的地方定额或《全国统一安装工程预算定额》地方预结算估价表或计价表。
江苏省于2003年12月2日发布了《江苏省安装工程计价表》(规定于2004年4月1日起在全省范围内执行),并在2004年4月1日起同时停止执行原2001年《全国统一安装
工程预算定额江苏省单位估价表》和《江苏省安装工程费用定额》。
地方计价表或估价表通常是按《全国统一安装工程预算定额》的项目划分、定额编号、工作内容、计算规则、定额指标、调整规定等基本内容进行编排,所以在使用时,首先根据分项工程名称,在全国统一预算定额中查出定额编号和该项目未计价材料数量,然后根据查出的定额编号,再查地方单价表中相同定额编号所对应的基价及其中的人工费、材料费和机械费单价,便能算出该分项工程的定额直接费。
当定额项目中有未计价的材料,可按材料名称、规格和消耗数量,查地区材料预算单价表,计算出未计的材料费并计入该项费用中,得出该项目的完全价格。
地方计价表或估价表通常由说明和表格组成。说明部分,阐明价格表中单价定额确定的依据与选用定额时必要的说明;表格部分是主要组成部分。在表中列出全国统一安装工程预算定额的编号和本省的定额综合单价及其中的人工费、材料费、机械台班使用费、管理费和利润。
2004年江苏省计价表(或估价表)的形式,见表1.3和表1.4。
该估价表属于全国统一安装工程预算定额在本地贯彻执行的配套价格表,它只能与《全国统一安装工程预算定额》配套执行,而不单独使用。
表1.3
注:工日单价分为一类工每工日28元,二类工每工日26元,三类工每工日24元,包括基本工资、工资性津贴、流动施工津贴、房租补贴、劳动保护费、职工福利费。
表1.4
1.4.3全国统一安装工程预算定额中按规定系数计算的费用
全国统一安装工程预算定额中,有一些费用需按定额中规定系数计算,这些费用可分两大类。
1、每册定额各章说明中规定的分项工程子目修正系数
定额中所列分项工程项目所发生的费用(即定额单价),都是按该项目的工作内容和施工技术要求确定的。有些实际安装项目,在套用定额中同类项目的预算单价时,如其工作内容和施工技术要求与定额项目不同,所发生的工程费用就有差别,此时,就需根据定额各章说明中规定的分项工程子目增减系数进行调整。
以上分项工程子目的修正系数,按定额各章说明中的规定计取。
2、定额按分类项目系数计取的费用
在预算定额中,有一些相同或不便于列入定额单价表中的费用项目,例如脚手架搭拆和摊销费、安装与生产同时进行因工效降低而增加的费用等。这些费用既是同类项目,又不便列入定额单价表中。定额规定这类费用按规定的系数计取,并计入定额直接费。这类费用主要有以下几项:
(1)高层建筑增加费。暖卫、通风空调、电气照明等安装定额费用,是按多层建筑层数不超过6层或单层建筑物的高度不超过20m确定的。如果建筑层数超过6层或单层建筑高度超过20m时,就需按定额中规定的系数(或称费率)计算高层建筑增加费。
在计算高层建筑增加费后,除去规定的人工工资外,其余列入机械费中。
(2)超高增加费。超高增加费,是指安装操作高度超过定额中规定的高度时,所增加的费用。
(3)设置于管道间、管廊内的管道、阀门、法兰、支架等安装增加费。如第八册定额规定,设置于管道间、管廊内的管道、阀门、法兰、支架安装,其定额人工费乘以系数1.3。所谓管廊是指宾馆、饭店内封闭的天棚、竖向通道井(或称管道竖井)安装给排水、采暖、煤气管道的空间。但地沟内管道安装不能视同为管廊内管道安装。
(4)主体结构为现场浇注混凝土时的预留孔洞增加费。第八册定额规定,为配合土建施工而预留孔洞,凡主体结构为现场浇注混凝土采用钢模施工的工程,内外浇注时定额人工费乘以系数1.05,内浇外砌时定额人工费乘以系数1.03。
以上第(2)、(3)、(4)三项增加费全部列人人工费中。
(5)安装工程的脚手架搭拆及摊销费。各册定额中规定的脚手架搭拆费及摊销费(简称脚手架搭拆费)系数是综合测算的系数。因此,除个别定额不计取外,无论工程实际是否搭设还是搭设脚手架数量多少,均按相应定额中规定的系数计取脚手架搭拆费。在脚手架搭拆费中,除去规定的人工工资外,其余均列入材料费。
(6)系统调整费。系统调整费包括调试人工费,仪表、仪器、消耗材料等费用,按规定的系数计取。
①采暖系统调整费,按采暖工程人工费的15%计取,其中人工工资占20%。
②通风空调系统调整费,按通风空调工程人工费的13%计取,其中人工工资占25%。
③民用建筑工程中的工艺管道系统调整费,按其工程人工费的15%计取,其中人工工资占20%。
在系统调整费中,除规定的人工工资外,其余均列入材料费中。
(7)安装与生产同时进行的增加费,是指改扩建工程中,因生产操作或生产条件限制干扰安装工作正常进行而降低工效的增加费用。
(8)在有害身体健康环境中施工降效的增加费。该项费用是指改扩建工程中,由于车间或装置内有害气体或高分贝噪声超过国家标准规定,以致有害身体健康而降效所增加的费用。
以上第(7)、(8)两项费用,按定额中规定的人工费的10%计取,全部列人人工工资内。
(9)特殊地区(或条件)施工增加费,是指在高原、山区、高寒、高温、沙漠、沼泽地区施工,或在洞库、水下施工需要增加的费用。该项费用除定额规定外,均按各省、直辖市、自治区的有关规定执行。
以上两大项按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两类:
一类:子目系数。定额各章说明中的分项工程子目增减系数、高层建筑增加系数、超高增加费系数、管道间和管廊内安装增加系数、配合主体结构现场浇注混凝土预留孔洞费用增加系数等五项为子目系数。
另一类:综合系数。脚手架搭拆系数,采暖、通风及民用建筑工程中的工艺管道系统调整费系数,安装与生产同时进行的增加费系数,在有害身体健康环境中施工降效的增加费系数,特殊地区(或条件)施工增加费系数等五项为综合系数。
子目系数是综合系数的计算基础。计算时首先按所发生的子目系数计算增加费用。然后在已计取子目系数费用的基础上,再计算所发生的综合系数增加费用。各综合系数之间为互相平行关系,不得按连续叠加的方法计算。
在以上费用系数中,有一些系数,例如脚手架搭拆费及超高增加费系数,在各册定额中规定的系数都不同,当一项工程需套几册定额时,就应分别按各册定额规定的系数计算,这就给计费工作带来麻烦。为了便于编制预算,各省、直辖市和自治区定额主管部门,可通过测算制定统一系数或采用其他简化办法计算。因此,按系数计取费用时,应首先按各省规定的系数执行,本省没有特殊规定时,可按全国统一预算定额中规定的系数执行。
1.4.4安装工程预算定额的应用要点
1、材料与设备的划分
安装工程材料与设备界线的划分,目前国家尚未正式规定,通常凡是经过加工制造,由多种材料和部件按各自用途组成独特结构,具有功能、容量及能量传递或转换性能的机器、容器和其他机械、成套装置等均称为设备。但在工艺生产过程中不起单元工艺生产作用的设备本体以外的零配件、附件、成品、半成品等均称为材料。
2、计价材料和未计价材料的区别
计价材料是指编制定额时,把所消耗的辅助性或次要材料费用,计入定额基价中。主要材料是指构成工程实体的材料,又称为未计价材料。该材料规定了其名称、规格、品种及消耗数量,它的价值是根据本地区定额,按地区材料预算单价(即材料预算价格)计算后汇总在工料分析表中。计算方法为:
某项未计价材料数量=工程量×某项未计价材料定额消耗量
未计价材料定额消耗量通常列在相应定额项目表中。而未计价材料费用的计算式为:某项未计价材料费=工程量×某项未计价材料定额消耗量
×材料预算价格
3、运用系数计算的费用
预算造价计价表或计费程序表中的某些费用,要经过定额规定的系数来计算。有些系数在费用定额中不便列出,而是通过在原定额基础上乘以一个规定系数计算,计算后属于直接费用系数的有章节系数、子目系数、综合系数三种。
(1)章节系数
有些子目(分项工程项目)需要经过调整,方能符合定额要求。其方法是在原子目基础上乘以一个系数即可。该系数通常放在各章说明中,称为章、节系数。
(2)子目系数
子目系数是费用计算中最基本的系数,又是综合系数的计算基础,也构成工程直接费。子目系数由于工程类别不同,各自的要求亦不同,列在各册说明中。如高层建筑工程增加系数、单层房屋工程超高增加系数以及施工操作超高增加系数等。计取方法可按地方规定执行。
(3)综合系数
它是列入各册说明或总说明内,通常出现在计费程序表中,如脚手架搭拆系数、采暖工程中的系统调试计算系数、安装与生产同时进行时的降效增加系数、在有害健康环境中施工时要收取的降效增加系数以及在特殊地区施工中应收取的施工增加系数等。
4、安装工程预算定额表的查阅
预算定额表的查阅,就是指定额的使用方法,即熟练套用定额。其步骤为:
(1)确定工程名称,要与定额中各章、节工程名称相一致。
(2)根据分项工程名称、规格,从定额项目表中确定定额编号。
(3)按照所查定额编号,找出相应工程项目单位产品的人工费、材料费、机械台班费和未计价材料数量。
在查阅定额时,应注意除了定额可直接套用外,定额的使用中,还存在定额的换算问题。安装工程中如出现换算定额时,一般有定额的人工、材料、机械台班及其费用的换算,多数情况下,采用乘以一个系数的办法解决。但各地区可根据具体情况酌情处理。
(4)将套用的单位产品的人工费、材料费、机械台班费、未计价材料数量和定额编号,按照施工图预算表的格式及要求,填写清楚。
至于定额中查阅不到的项目,业主和施工方可根据工艺和图纸的要求编制补充定额,双方必须经当地造价部门批准后方可执行。
5、定额各册(地方定额为篇)的联系和交叉性
(1)第二册(篇) (电气设备安装工程)没有的项目应执行其他册(篇)定额
①金属支架除锈、刷油、防腐执行第十一册(篇)《刷油、防腐蚀、绝热工程》中第一章、第二章、第三章定额的有关子目。
②火灾自动报警系统中的探测器、报警控制器、联动控制器、报警联动一体机、重复显示器、警报装置、远程控制器、火灾事故广播、消防通讯、报警备用电源安装等执行第七册(篇)《消防及安全防范设备安装工程》中第一章定额的有关子目。水灭火系统、气体灭火系统和泡沫灭火系统分别执行第七册(篇)第二章、第三章、第四章的相应子目。自动报警系统装置、水灭火系统控制装置、火灾事故广播、消防通讯等系统调试可套用第七册(篇)第五章定额的相应子目。
③设备安装用的地脚螺栓按土建预埋考虑,不包括二次灌浆。
(2)第二册(篇)(电气设备安装工程)与其他册(篇)定额的分界
①与第一册(篇)“机械设备”定额的分界
ⅰ各种电梯的机械设备部分主要指:轿厢、配重、厅门、导向轨道、牵引电机、钢绳、滑轮、各种机械底座和支架等,均执行第一册(篇)有关子目。而电气设备安装主要指:线槽、配管配线、电缆敷设、电机检查接线、照明装置、风扇和控制信号装置的安装和调试,均执行第二册(篇)《电气设备安装工程》定额。
ⅱ起重运输设备的轨道、设备本体安装、各种金属加工机床等的安装均执行第一册(篇)《机械设备安装工程》定额有关子目。而其中的电气盘箱、开关控制设备、配管配线、照明装置以及电气调试执行第二册(篇)定额相应子目。
ⅲ电机安装执行第一册(篇)定额有关子目,电机检查接线则执行第二册(篇)定额相应子目。
②与第六册(篇)“工艺管道”定额的分界
大型水冷变压器的水冷系统,以冷却器进出口的第一个法兰盘划界。法兰盘开始的一次阀门以及供水总管与回水管的安装执行第六册(篇)《工业管道工程》定额有关子目。而工业管道中的电控阀、电磁阀等执行第六册(篇)定额,至于其电机检查接线、调试等项目,分别执行第二册、第七册以及第十册定额相应子目。
(3)注意定额各册(篇)之间的关系
在编制单位工程施工图预算中,除需要使用本专业定额及有关资料外,还涉及其他专业定额的套用。而具体应用中,有时不同册(篇)定额所规定的费用等计算有所不同,那么应该如何解决呢?原则上按各定额册(篇)规定的计算规则计算工程量及有关费用,并且套用相应定额子目。如果定额各册(篇)规定不一样,此时要分清工程主次,采用“以主代次”的原则计算有关费用。比如主体工程使用的是第二册(篇)《电气设备安装工程》定额,而电气工程中支架的除锈、刷油等工程量需要套用第十一册(篇)《刷油、防腐蚀、绝热工程》中的相应子目,所以只能按第二册(篇)定额规定计算有关费用。
本节内容要点
本节主要简介了全国统一安装工程预算定额、地方预(结)算计价表、预算定额中按规定系数计算的费用和预算定额的使用。
1、全国统一安装工程预算定额简介。简介了建设部2000年发布的新十二册版《全国统一安装工程预算定额》执行简表和它具有的特点。
2、全国统一安装工程预算定额地方预(结)算计价表:它是指各省、直辖市、自治区的工程定额管理部门,根据全国统一安装工程预算定额所给定的实物消耗量,按照本省会城市的人工工资标准、材料预算价格和机械台班价格,编制和颁发适合于本地区的地方定额或《全国统一安装工程预算定额》地方预结算估价表或计价表。介绍了江苏省于2003年12月2日颁布的《江苏省安装工程计价表》的形式与使用。
3、全国统一安装工程预算定额中按规定系数计算的费用。它有每册定额各章说明规定的分项工程子目修正系数和定额按分类项目系数计取的两大类费用。这些费用计算系数一类是子目系数,有定额各章说明中的分项工程子目增减系数、高层建筑增加系数、超高增加费系数、管道间和管廊内安装增加系数、配合主体结构现场浇注混凝土预留孔洞费用增加系数等五项;另一类是综合系数,脚手架搭拆系数,采暖、通风及民用建筑工程中的工艺管道系统调整费系数,安装与生产同时进行的增加费系数,在有害身体健康环境中施工降效的增加费系数,特殊地区(或条件)施工增加费系数等五项。
4、安装工程预算定额的应用要点。介绍了材料与设备的划分,计价材料和未计价材料的区别,运用系数计算的费用,安装工程预算定额表的查阅和定额各册(篇)的联系和交叉性等安装工程预算定额应用的问题。
本节复习思考题
1、全国统一安装工程预算定额中按规定系数计取的费用有哪些?如何计算?
2、颁发适合于本地区的地方定额或《全国统一安装工程预算定额》地方预结算估价表能否单独使用?为什么?
3、在应用安装工程预算定额时,常应注意哪些问题?怎样划分材料与设备?怎样区别计价材料和未计价材料?
4、预算造价计价表或计费程序表中的某些费用,要经过定额规定的系数来计算。有些系数在费用定额中不便列出,而是通过在原定额基础上乘以一个规定系数计算,计算后属于直接费的系数有哪三种?
全国统一安装工程预算定额解释汇编 第七册消防设备安装工程 1. 本定额与其他有关定额的分界是如何划分的? 答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。 2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。 2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。 4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。 5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。 6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。
7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。 8)各册定额之间的界限划分将下表: 各册定额之间的界线划分表
续表
续表
2.定额中超高费用是如何考虑的?超过部分如何计算? 答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。 3.消防系统调试的含义是什么? 答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。例如:仅设火灾自动报警系统时,其系统调试只计算自动报警装置调试。若既有火灾自动报警系统,又有自动喷水灭火系统时,其系统调试应同时计算两个系统(即自动报警装置调试和水灭火系统控制装置调试)的调试。 4.消防系统调试工程量如何计算? 答: 1)自动报警系统:系统包括各种探测器、报警按钮、报警控制器组成的报警系统。分别按不同点数以“系统”为计量单位。其点数按多线制或纵向制报警控制器的点数计算。
建筑工程定额与预算试题 一、单项选择题(每小题1分,共20分) 1.( B )是衡量工人劳动生产率的主要尺度。 A.施工定额 B.劳动定额 C.定额水平 D.施工定额 水平 2.材料原价是指生产或供应单位的材料( A )。 A.销售价格 B.市场价格 C.信息价格 D.预算价格 3.概算定额中,内墙抹灰按内墙面积,两面抹灰乘以系数( D )。 B.1.71 C. 给水工程中的取水工程、输水工程等,属于( B)。 A.单位工程 B.单项工程 C.分部工程 D.分项工程 5.零星借工是指建设单位向施工单位借用工人,由( C)负责管理的零星用工。 A.施工单位 B.监理单位 C.建设单位 D.设计单位 6.层高在( B )以内的设备管道层、贮藏室不计算建筑面积。 A.1.1m B.2.2m C.3.0m D.2.5m 7.有柱的雨蓬、车棚、货棚等,按( C )计算建筑面积。 A.顶盖水平投影面积 B.顶盖水平投影面积的一半 C.柱外围水平面积 D.柱外围水平面积的一半 8.单层建筑物按如下规定计算建筑面积( B )。 A.层高超过2.2m,按一层计算建筑面积 B.不论其高度如何,均按一层计算建筑面积 C.层高6~9m,按倍计算 D.层高9m以上,按倍计算建筑面积 9.平整场地工程量按建筑物外墙外边线每边各加( C )以平方米计算。 A.1m B.1.5m C.2m D.3m 10.一砖半厚的标准砖墙,计算工程量时,墙厚取值为( C )mm。 .360 C 计算。 )D( 内墙工程量应按11. A.外边线 B.中心线 C.内边线 D.净长线 12.某砖混工程,有四根边角构造柱,断面尺寸为240×240mm.柱高12m,其工3。 D )m程量为( B.3.11 C. 综合脚手架定额未综合( C )。 A.内外墙砌筑脚手架 B.抹灰脚手架 C.高度在3.6米以上的抹灰脚手架 D.斜道和上料平台 14.砖烟囱、水塔计算工程量时,对孔洞的处理是( C )。 22以下扣除 B.0.3m A.0.3m以上扣除 C.全扣除 D.全不扣除 15.( A )按梁板体积之和计算工程量。
通用安装工程--册说明 一、2015年《四川省建设工程工程量清单计价定额通用安装工程》(以下简称 本定额),全册共分为十三分册,包括: (一) A-------机械设备安装工程 B-------热力设备安装工程 C-------静置设备与工艺金属结构制作安装工程 (二) D-------电气设备安装工程 E-------建筑智能化系统设备安装工程 F-------自动化控制仪表安装工程 (三) G-------通风空调工程 H-------工业管道工程 J-------消防工程 K-------给排水、采暖、燃气工程 (四) L-------通信设备及线路工程 M-------刷油、防腐蚀、绝热工程 N-------措施项目 二、对特殊自然地理条件下进行施工的安装工程,作如下规定: 1.高原、高寒地区或地震烈度大于七度地区:(定额人工费+定额机械费)× 系数。 2.洞库安装工程:(定额人工费+定额机械费)×1.3。
三、安装与生产同时进行的增加费用按定额人工费的10%计取,全部为因降效 而增加的人工费。 四、在有害身体健康的环境中施工增加的费用按定额人工费的10%计取,全部 为因降效而增加的人工费。 五、为适应当前建筑安装工程的需要,本定额已将《全国统一安装工程预算定额》 中的某些未计价材料列入了计价材料内,或将某些计价材料作为未计价材料处理,因此,在使用时,未计价材料应以本定额所列项目和数据为准。六、本定额及相关配套文件与《全国统一安装工程预算定额》及配套文件不符时, 以本定额为准。 七、锅炉高压容器安装监督检测费,应列入建设单位管理费,由建设单位负责。 八、各分册管道定额的执行界线如下图所示: 1.供水管道:
全国统一安装工程预算定额解释汇编 电气部分 综合性问题解释 1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2.高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3.高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4.超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5.安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7.水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。
郑州大学现代远程教育《建筑工程定额与预算》试卷 (闭卷本科样题) 一、单项选择题(每题1分,共20分) 1、投资决策、筹资与控制造价的主要依据就是( A)。 A、投资估算 B、概算造价 C、预算造价 D、合同价 2、建设工程( A)就是指建设工程初始建造成本与建成后日常使用成本之与。 A、全寿命期造价 B、全过程造价 C、全要素造价 D、全方位造价 3、在项目决策阶段,( B)就成为项目财务分析与经济评价的重要依据。 A、工程造价管理 B、项目建议书 C、建设工程造价 D、筹集资金的能力 4、造价工程师就是一种(A)。 A.执业资格 B.技术职称 C.技术职务 D.执业职称 5、建设项目的实际造价就是( C)。 A.中标价 B.承包合同价 C.竣工决算价 D.竣工结算价 6、《综合单价2008》中子目综合单价由人工费、材料费、机械费、管理费与( A )五项组成。 A 利润 B 成本 C 直接费 D 间接费 7、在项目建议书与可行性研究阶段应编制的经济技术文件就是( C) A 设计概算 B 施工图预算 C 投资估算 D 施工预算 8、( C)就是指施工合同期内因人工、材料、机械等市场价格的上涨因素,导致工程造价超出正常承包造价的费用。 A预备费B涨价预备费 C风险费D准备金 9、税费(营业税、城市建设维护税、教育费附加)的计算基数就是( D) A人工费B综合工日 C定额直接费D税前造价 10、以下项目中,不计算建筑面积的就是( A)。 A、建筑物通道 B、地下室 C、有永久性顶盖的室外楼梯 D、半地下室 11、室外楼梯建筑面积计算,( B)
A、有永久性顶盖的按自然层投影面积之与计算 B、有永久性顶盖的按自然层投影面积的二分之一计算 C、无永久性顶盖的按自然层投影面积的二分之一计算 D、不应计算 12、建筑物外墙外侧有保温隔热层的( A)。 A.应按保温隔热层外边线计算建筑面积 B.不应按保温隔热层外边线计算建筑面积 C.应按结构外围外边线计算建筑面积 D.同外墙装饰、抹灰、镶嵌块料面层一样,不计算建筑面积 13、房间地平面低于室外地平面的高度超过该房间净高的( C )者为地下室。 A、1/4 B、1/3 C、1/2 D、2/3 14、人工挖土子目就是按干土编制的,如挖湿土,人工乘以系数( B) 。 A 1、15 B 1、18 C 1、2 D 1、13 15、土方体积应按( D)计算。 A、松填土体积 B、夯实土体积 C、虚土体积 D、挖掘前天然密实体积 16、凡图示基底面积在( B)㎡以内(不包括加宽工作面)的为地坑。 A、15 B、20 C、25 D、30 17、砌体结构中的单梁,伸入墙内的梁头、梁垫( B) A、忽略不计 B、并入梁内计算 C 单独列项 D 并入墙体计算 18、1、5标准砖厚的砌体,其厚度应为( B) A、200 B、365 C、370 D、250 19、钢筋混凝土柱高的规定就是:底层自( C)算起 A、室外地坪 B、室内地坪 C、柱基上表面 D、柱基下表面 20、预制构件就位运输:《综合单价》构件安装时按机械起吊中心回转半径( C)以内的距离计算的。 A、10m B、12m C、15m D、20m 二、多项选择题(每题2分,共10分) 1、工程造价的职能包括( ABDE) A.预测职能 B.控制职能 C.降价功能 D.评价职能 E.调控职能 2、《河南省建设工程工程量清单综合单价(2008)》中的施工组织措施费包括( ABCD)。 A现场安全文明施工措施费、B材料二次搬运费、C夜间施工
石油建设安装工程预算 定额版解释 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
时间:2015年5月18日 地点:造价中心八楼会议室 主持人:葛宪忠 参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚 姚海波孙艳张洪利马庆竹王晓娟江涛 姜青松张南赵海轮赵玉斌 1、横钻孔机穿越、挤压法穿越公路没有相应定额? 解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。 2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移? 解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。 3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额? 解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加个操作坑执行。 4、管线穿越公路是否计取管体穿越? 解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
5、《石油建设安装工程预算定额(2013版)》第九册长距离输送管道工程预算定额(中册)第583页的“(2)钻具按拆:是指钻导向孔、扩孔、回拖的钻具按拆,不分地质,按钻机类型和管径划分:”,但是实际定额子目却是按照地质级别划分的,如何执行? 解释:按定额子目执行。 6、水平定向钻穿越项目套用水平定向钻相应定额的同时,可否套用工作坑设施安拆子目? 解释:《石油建设安装工程预算定额(2013版)》第九册应是顶管工作坑设施安拆,不适用水平定向钻穿越。 7、《石油建设安装工程预算定额(2013版)》第八册定额中“管线进出场(站)联头”如何执行? 解释:《石油建设安装工程预算定额(2013版)》第八册中指新建管线联头,凡是“管线进出场(站)联头”都可以套用,以管径划分套用定额,计量单位为“处”,联头费由联头单位计取。新老管线联头按《大庆油田维修及改造工程预算定额》相关子目执行 8、站外集输管道中扫线如何执行定额? 解释:按《黑龙江省建设工程计价依据(建筑工程计价定额)2010版》“场地平整”相应子目及配套的费用定额执行,操作面宽度按照相应技术规范执行。 9、油田站外集输油管道安装施工规范要求,管道下沟回填后,进行音频检漏,如何执行定额?
《电气设备安装工程》定额说明及工程量计算规则 一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。( 二、本定额主要依据的标准、规范有: 1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90; 2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90; 3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90; 4.《电气装置安装工程电气设备交接试验标准》GB50150-2006; 5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006; 6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006; 7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006; 8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92; 9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92; 10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92; 11.《电气装置安装工程低压电器施工及验收规范》GB50254-96; 12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96; 13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96; 14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96; 5.《建筑电气工程施工质量验收规范》GB50303-2002; 16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002; 17.《民用建筑电气设计规范》JCJ/T16-2008; 18.《建筑照明设计标准》GB50034-2004; 19.《电力建设质量等级评定标准》。 三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。 四、本定额不包括以下内容: 1.10kV以上及专业专用项目的电气设备安装; 2.电气设备(如电动机等)本体安装及配合机械设备进行单体试运转和联合试运转工作。 五、起重机的机械部分以及电机的安装,执行C.A《机械设备安装工程》相关项目。 六、关于下列各项费用的规定: 1.脚手架搭拆费(10kV以下架空线路除外),操作物高度离楼地面>5m的,按超过部分定额人工费的15%计算,其中人工工资占25%;
建筑安装工程费用定额总说明 一、自治区建筑安装工程费用定额(以下简称本费用定额)是在1998年《新疆维吾尔自治区建筑安装工程费用定额》的基础上,按照国家有关费用标准编制的规定、文件,并结合新疆实际情况进行编制的。 二、本费用定额是编制建筑安装工程概算、施工图预算、工程竣工结算的依据,是照、投标工程编制招标工程标底和投标报价的依据,是实行投资包干的计价依据。 三、本费用定额应与全国统一建筑工程基础定额、新疆维吾尔自治区建筑工程补充预算定额、2000年全国统一安装工程预算定额以及相应定额的2004年单位估价汇总表配套使用。 四、根据国家计委、建设银行计标(1985)352号文关于“间接费定额与直接费定额一般应配套使用,执行什么直接费定额,就采用相应的间接费定额”的规定。 1.自治区各级施工企业承担各项专业工程,应按承担专业工程的性质,执行各专业部制定的专业工程定额及相应费用定额; 2.自治区水利、电力、煤炭、华工、公路、铁路、有色金属等专业施工企业,承担专业工程的应执行专业工程费用定额,承担一般工业与民用建筑安装工程的应执行全国统一建筑工程基础定额、新疆地区建筑工程补充预算定额和全国统一安装工程预算定额及本费用定额; 3.中央各专业部专业施工企业进疆施工,承担一般工业与民用建筑安装工程,亦应执行本费用定额。 五、定额外签证用工费用,是指非正式工程项目的用工。如设计变更的返工用工,建设单位劳务用工及各种签证用工等。定额外签证用工单独计列,不再计取其他各项费用。 定额外签证用工单价18.47×(1+78%)×(1+3.3%)=33.96元/工日 六、本费用定额费用标准是按照工程类别制定的。 七、凡我区各建筑安装施工企业及外省来疆承揽工程的建筑安装施工企业一律按所承担的工程类别对照相应取费准计取费用。 八、本费用定额的适用范围: (一)建筑工程: 1.适用于新建、扩建、改建的工业与民用建筑工程的永久性和临时性的房屋和构筑物工程,建筑工程已综合了各类混凝土、钢筋混凝土构件、金属结构件、木作结构件的自制、安装、商品构件现场安装和运输的因素。 2.人工大型土石方工程:凡单位工程人工挖方或填方工程量超过一万立方米的为人工大型土石方工程;单独承揽的土石方工程且

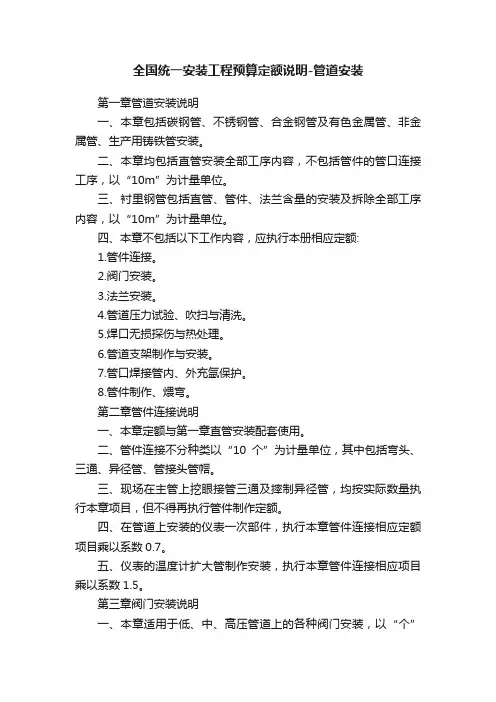

第一章管道安装说明 一、本章适用于室内外生活用给水、排水、雨水、采暖热源管道、法兰、套管、伸缩器、安装。 二、界线划分: 1.给水管道: (1)室内外界线以建筑物外墙皮1.5m为界。入口处设阀门者以阀门为界; (2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。 2.排水管道: (1)室内外以出户第一个排水检查井为界; (2)室外管道与市政管道以室外管道与市政管道碰头井为界。 3.采暖热源管道: (1)室内外以入口阀门或建筑物外墙皮1.5m为界; (2)与工业道界线以锅炉房或泵站外墙皮1.5m为界; (3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界; (4)设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。 三、本章定额包括以下工作内容: .管道及接头零件安装。 1. 2.水压试验或灌水试验。 3.室内DN32以内钢管包括管卡及托钩制作安装。 4.钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。 5.铸铁排水管、雨水管及塑料排水管均包括管卡及托吊支架、臭气帽、雨水漏斗制作安装。6.穿墙及过楼板铁皮套管安装人工。 四、本章定额不包括以下工作内容: 1.室内外管道沟土方及管道基础,应执行《全国统一建筑工程基础定额》。 2.管道安装中不包括法兰,阀门及伸缩器的制作安装,执行定额时按相应项目另计。 3.室内外给水、雨水铸铁管包括接头零件所需的人工,但接头零件价格应另行计算。 4.DN32以上的钢管支架按本章管道支架另行计算。 5.过楼板的钢套管的制作、安装工料,按室外钢管(焊接)项目计算。 第二章阀门、水位标尺安装说明 一、螺纹阀门安装适用于各种内外螺纹连接的阀门安装。 二、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、 带帽螺栓及钢垫圈数量减半。 三、各种法兰连接用垫片均按石棉橡胶板计算。如用其他材料,不做调整。 编制的。N102-3四、浮标液面计FQ-Ⅱ型安装是按《采暖通风国家标准图集》 五、水塔、水池浮漂水位标尺制作安装,是按《全国通用给水排水标准图集》S318编制的。第三章低压器具、水表组成与安装说明 一、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实调整,其余不变。 二、法兰水表安装是按《全国通用给水排水标准图集》S415编制的。定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变。 第四章卫生器具制作安装说明 一、本章所有卫生器具安装项目,均参照《全国通用给水排水标准图集》中有关标准图集计算,除以下说明者外,设计无特殊要求均不作调整。
《建筑工程定额与预算》第16章在线测试 A B C D A B C D
A 、1.5 B 、1.375 C 、1.250 D 、1.625 4、计算工程量时,以投影面积为计算单位者为( ) A 、现浇雨蓬 B 、现浇栏板 C 、平板 D 、现浇整体楼梯 5、计算工程量时,下列说法正确的是( ) A 、现浇混凝土与钢筋混凝土构件除注明按投影面积、图示长度计算工程量者之外,均按设计图示尺寸以体积计算,需扣除钢筋、铁件、螺栓所占体积。 B 、次梁长度算到柱侧面 C 、混合房屋中构造柱高度从地圈梁下表面算起 D 、平板伸入墙内的板头体积可忽略 第二题、多项选择题(每题2分,5道题共10分) 1、关于柱高的规定,以下说法正确的有( )。 A 、底层自柱基下表面算起;其它层从楼板上表面算起,至上层楼板上表面 B 、无梁板结构柱高计至柱帽下表面,柱帽体积并入“无梁板” C 、混合房屋中的构造柱按全高计算;若需分层计算,底层自室内地坪算起 D 、筏板上的钢筋混凝土柱从筏板上表面计起,柱墩体积并入柱身
E、牛腿体积和升板结构的柱帽体积并入柱身体积计算 2、下列现浇构件中,工程量以体积计的为()。 A、梁 B、现浇整体楼梯 C、现浇雨蓬 D、现浇栏杆 E、后浇带 3、配合比不同的混凝土材料换价需要考虑的因素包括() A、混凝土种类 B、骨料种类 C、骨料种类 D、混凝土强度 E、水泥强度 4、预算员的工作内容包括 A、确定工程造价 B、确定工程的人工用量 C、确定工程的各类材料用量 D、确定工程的机械台班用量 E、确定建筑材料价格 5、构造柱可以按净断面面积乘以规定的系数,该增大系数表述正确的是() A、接墙侧面数为1,体积增大系数为1.125。
精品文档,放心下载,放心阅读 第一章 《全国统一安装工程预算定额》总说明 一、《全国统一安装工程预算定额》共分十二册,包括: 第一册机械设备安装工程 GYD-201-2000; 第二册电气设备安装工程 GYD-202-2000; 第三册热力设备安装工程 GYD-203-2000; 第四册炉窑砌筑工程 GYD-204-2000; 第五册静置设备与工艺金属结构制作安装工程 第六册工业管道工程 GYD-206-2000; GYD-205-2000;第七册消防及安全防范设备安装工程GYD-207-2000; GYD-208-2000; 第八册给排水、采暖、燃气工程 第九册通风空调工程 GYD-209-2000; 第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程GYD-210-2000; GYD-211-2000; 第十二册通信设备及线路工程 GYD-212-2000。 二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量 单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据; 也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。 三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定 标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺 和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。 五、本定额是按下列正常的施工条件进行编制的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计 要求,附有合格证书和试验记录。 2.安装工程和土建工程之间的交叉作业正常。 3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。 4.水、电供应均满足安装施工正常使用。 5.正常的气候、地理条件和施工环境。 六、人工工日消耗量的确定: 1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用 工和人工幅度差。 2.综合工日的单价采用北京市 1996年安装工程人工费单价,每工日 2 3.22元,包括基本工资和工资性津贴等。 七、材料消耗量的确定: 1.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到安装地点的运 输损耗、施工操作损耗、施工现场堆放损耗。 2.凡定额内未注明单价的材料均为主材,基价中不包括其价格,应根据“()”内所列的用量,按各省自治区、直辖市的材料预算价格计算。
综合布线系统 说明 一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。 二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。 三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。 四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。 计算规则 一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。 二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。 三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。 四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。 五、光纤连接以“芯”(磨制法以“端口”)计算。 六、布放尾纤以“根”计算。 七、室外架设架空光缆以“米”计算。
八、光缆接续以“头”计算。 九、制作光缆成端接头以“套”计算。 十、安装漏泄同轴电缆接头以“个”计算。 十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。 十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。 第二章通信系统设备安装工程 说明 一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。 二、本章铁塔的安装工程计价定额是在正常的气象条件下施工取定的,本计价定额不包括铁塔基础施工、预埋件的埋设及防雷接地施工。楼顶铁塔架设,相应人工费上调25%。 三、安装通信天线: 1.楼顶增高架上安装天线按楼顶铁塔上安装天线处理。 2.铁塔上安装天线,不论有、无操作平台均执行本计价定额。 3.安装天线的高度均指天线底部距塔(杆)座的高度。 4.天线在楼顶铁塔上吊装,是按照楼顶距地面20m以下考虑的,楼顶距地面高度超过20m的吊装工程,按照本册说明的高层建筑施工增加费用计取。 四、光纤通信,光纤传输设备安装与调测计价定额10Gb/s、2.5Gb/s、622Mb/s 系统按1+0状态编制。当系统为1+1状态时,TM终端复用器每端增加2个工日,ADM分插复用器每端增加4个工日。 五、会议电话和会议电视的音频终端执行有关章节计价定额。 六、有关电话线、广播线的布放计价定额,执行第一章相关计价定额。
第一册机械设备安装工程预算定额的解释 1、旧设备的拆除费用是按人工费50%计算,还是按基价50%计算?答:本册定额说明第一页,二页第三条规定的,是按相应安装定额基价的50%计算。 2、新设备安装完毕后未正式使用,因生产工艺变更,需要拆迁至其它地方,基拆除费用是否按旧设备拆除费用计算?“拆旧装新”是否也是用本规定?答:已安装好的设备,无论是否正式使用过,如需拆除,均视为旧设备拆除。只有未经安装的新设备,才算新设备。“拆旧装新”中的旧设备拆除费,也按本规定执行。 3、设备的“超高”是否按超出部分为基数计算?某一工程的设备安装,一部分操作高度超过五米,另一部分不超过五米,应如何计算?答:本册定额所指的“超高”,是指所安装的设备,其底座的安装标高(不是操作高度)超过地平面正或负十米时,即视为“超高”。凡属“超高”安装设备,其超高增加费按工程所套用的相应定额(不是超出部分)的人工和机械费之和乘以本册定额表中的系数调整。 4、施工现场与安装现场有何区别?其范围各有多大?答:施工现场通常称为“工地”,一般是指工厂(电部)围墙内的范围。而安装现场则是指距离所安装设备基础70米以内的范围。 5、出库搬运、厂内搬运、场内搬运三者有何区别?答:出库搬运分两种:A设备出库搬运。是指将要安装的设备,从设备仓库运到安装现场指定堆放地点的搬运工作。本册定额未包括设备出库搬运工作,需按当地有关规定或有关定额另行计算。B材料或工具出库搬运。是指将材料或工具,从施工单位工地仓库运到安装地点的搬运工作。其费用已包括在安装定额内。厂内搬运。是工厂围墙范围内的搬运工作。材料或工具的搬运工作,即属厂内搬运工作。场内搬运。是指距离所安装设备的基础七十米范围内的搬运工作。其费用已包括在定额内。 6、起重机安装定额中,起重机的试运转是否包括负荷?答:已包括了起重机的…静负荷“、“动负荷”有“超负荷”试运转。详见有关“规范”及本册定额第四章说明第二三条。 7、设备自安装现场指定堆放地点运至安装地点的水平距离超过七十米,是否可以调整?答:“指定堆放地点”是指施工组织设计中,所指定的在安装现场范围内较合理的堆放地点。因此在正常条件下,不应该将堆放地点指定在距所安装设备的基础七十米以外;如果指定在七十米以外,定额也不允许调整。在非政党条件(如场地狭小、有障碍物、沟、坑等)下,不能在安装现场七十米范围内指定堆放地点时,则应按其他直接费
建筑工程定额与预算 实训报告 专业_____________ 班级_____________ 学号_____________ 姓名_____________
辅导老师____________ 起止日期____________
第一部分实训目的 为了使教学更好地与生产相结合,以理论联系实际,加深我们对专业知识的认识与理解以及实践技能的培养。生产实习必须与工程实践紧密结合在一起,进行实际的锻炼。在实训过程中,运用所学的专业知识,解决工程实际问题,检验并提高学生的实践动手能力和技能水平。 第二部分实训容 1、熟识图纸,收集资料(包括施工规、设计文件、勘测资 料和各种定额、验收规等)。 2、在计算相应分部工程量时必须熟读定额,掌握相应定额 工程量的计算容及方法和调整系数的关系等。 3、掌握建筑面积的构成容,准确地计算出建筑物、构筑物 等的建筑面积。(掌握什么情况下不计建筑面积,什么 情况下计建筑面积,什么情况下计一半,特别注意雨篷、阳台、挑檐、站台、走廊、台阶、门厅、楼梯等特殊部 分建筑面积计算)。 4、土石方量计算。(必须明白地坪平整、挖沟槽、挖地坑、 挖土石方等挖方量区别,掌握他们对应的定额工程量和 清单工程量计算方法。大型土石方工程量计算的横断面 法和网络划分法的应用。填方量计算和一些特殊挖方的 定额调整)
5、砌筑工程量计算。(包括砖砌基础、砖砌墙、砖砌柱基 和砖柱、砖砌烟囱;其他砌体所砌的墙、柱、基础等)6、钢筋混凝土工程量计算。(包括现浇混凝土工程的柱、 梁、板、及其他特殊部件的模板工程量计算、现浇混凝 土制作量计算、现浇混凝土浇捣工程量计算;预制混凝 土构件模板工程量计算、预制混凝土制作量、浇捣工程 量、预制构件运输量、安装工程量计算;钢筋工程量计 算(包括墙体加固筋)、及一些预埋件工程量计算等。 7、楼地面工程量计算。(包括整体楼地面、石砌块料楼地 面、塑料和木质楼地面工程量计算。特别注意这三种楼 地面计算围的不同)。 8、屋面工程量计算(包括面层、基层、保温隔热层、防水 卷材或防水涂漠等计算) 9、装饰工程量计算(包括、外墙、天棚、独立柱、阳台、 楼梯、挑檐、雨篷、零星工程、和各种装饰线条工程量 的计算) 10、门窗工程量计算(包括木门窗、钢门窗、铝合金门窗、 卷帘门、型钢门窗及其一些特种门窗的制作、安装工程 量计算) 11、脚手架工程量计算(包括室外综合脚手架、里脚下手架、 满堂脚下手架、满堂基础脚手架、外墙单排脚手架、独 立柱、围墙、特殊雨篷、吊装工程脚下手架、单独装饰
第二篇设备安装工程
设备安装工程说明 一、本定额根据国家和有关部门颁发的定额标准、施工技术规程、验收规范等进行编制。 二、定额适用于下列主要施工条件 1.设备、附件、构件、材料符合质量标准及设计要求。 2.设备安装条件符合施工组织设计要求。 三、本定额中人工、材料、机械台时等均以实物量表示。 四、本定额中材料及机械仅列出主要材料和主要机械的品种、型号、规格及数量,次要材料和一般小型机械及机具已分别按占主要材料费和主要机械费的百分率计入“其他材料费”和“其他机械费”中。使用时如有品种、型号、规格不同时,不分主次不作调整。 五、本定额未计价材料的用量,应根据施工图设计量并计入规定的操作损耗量计算。 六、本定额除各章说明外,还包括以下工作内容和费用 1.设备安装前后的开箱、检查、清扫、滤油、注油、刷漆和喷漆工作。 2.安装现场内的设备运输。 3.设备的单体试运转、管和罐的水压试验、焊接及安装的质量检查。 4.随设备成套供应的管路及部件的安装。 5.现场施工临时设施的搭拆及其材料、专用特殊工器具的摊销。 6.施工准备及完工后的现场清理工作。 7.竣工验收移交生产前对设备的维护、检修和调整。 七、本定额不包括的工作内容和费用 1.由厂家随设备供应的材料,如水轮发电机定子线圈用的绝缘材料、绑线、焊锡等。 2.属于厂家供应的设备部件,如设备连接螺栓、地脚螺栓、基础铁件等。 3.设备体腔内的定量填充物,如透平油、六氟化硫气体等。 4.鉴定设备制造质量的工作。
5.设备基础的开挖、浇筑、回填、灌浆、抹灰工作。 6.设备、构件的喷锌、镀锌、镀铬及要求特殊处理工作;由于消防工作的需要,电缆敷设完成后,需在电缆表面涂刷防火材料的费用。 7.材料的质量复检工作。 8.按施工组织设计设置在各安装场地的总电源开关及以上线路的敷设维护工作。 9.大型临时设施费用。 10.施工照明。 11.属厂家责任的设备缺陷处理或缺件所需费用。 12.机组和电力系统联合试运转期间所发生的费用。 八、使用本定额时,对不同的地区、施工企业、机械化程度和施工方法等差异因素,除本定额有规定外,均不作调整。 九、按设备重量划分子目的定额,当所求设备的重量介于同型号设备的子目之间时,可按插入法计算安装费。 B b c b a B C +---=A ) ())(( 式中 A —所求设备的安装费; a ——A 项设备的重量; B —较所求设备小而最接近的设备安装费; b — B 项设备的重量; C —较所求设备大而最接近的设备安装费; c — C 项设备的重量。 十、使用电站主厂房桥式起重机进行安装工作时,桥式起重机台时费中不计基本折旧费和安装拆卸费。
安装工程预算定额解释汇编 电气部分 综合性问题解释 1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2.高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3.高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4.超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5.安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7.水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。 8.如何理解垂直运输基准面?
《建筑工程定额与预算》第05章在线测试 A B C D A B C D A B
C、定额直接费 D、工程造价 4、工程定额测定费的计算基数是() A、人工费 B、综合工日 C、定额直接费 D、工程造价 5、意外伤害保险的计算基数是() A、人工费 B、综合工日 C、定额直接费 D、工程造价 第二题、多项选择题(每题2分,5道题共10分) 1、《河南省建设工程工程量清单综合单价(2008)》中建筑工程造价由()组成。 A、工程成本(直接费、间接费) B、利润 C、建安工程费 D、设备购置费 E、税金 2、《河南省建设工程量清单综合单价(2008)》规定:其他项目费由()组成。 A、预留金 B、材料购置费 C、总承包服务费 D、零星工作项目费 E、计日工 3、《河南省建设工程工程量清单综合单价(2008)》中的施工组织措施费包括()。
A、现场安全文明施工措施费 B、材料二次搬运费 C、夜间施工增加费 D、冬雨季施工增加费 E、总承包服务费 4、以下可以记取施工配合费的情况有()。 A、专业分包单位要求总承包单位为其提供的脚手架 B、专业分包单位要求总承包单位为其提供的垂直运输 C、专业分包单位要求总承包单位为其提供的水电设施 D、专业分包单位要求总承包单位为其提供的劳务队 E、专业分包单位要求总承包单位为其提供的材料和构配件 5、《河南省建设工程工程量清单综合单价(2008)》的编制依据有: A、现行国家标准《建设工程工程量清单计价规范》(G B50500-200 8); B、《河南省建筑和装饰工程综合基价(2002)》 C、《全国统一建筑工程基础定额》 D、《河南省统一施工机械台班费用定额》 E、国家现行相关技术规范、规程、质量评定标准 第三题、判断题(每题1分,5道题共5分) 1、措施项目费和注明不得调整的规定仅适用于编制招标标底和拦标价。 正确错误
全国统一安装工程预算定额解释汇编(第六册) 2011-03-11 09:38:31| 分类:默认分类 | 标签: |字号大中小订阅第六册工艺管道工程 问题:本定额与原定额的不同 回答:1、补充的项目有(1)低中高压碳钢管安装(氩电联焊);(2)低中高压铬钼钢安装(氩电联焊);(3)高压不锈钢管安装(电弧焊和氩电联焊);(4)有缝低温钢管安装(引进STPL-39、46)(电弧焊和氩电联焊);(5)低中压钛管安装(氩弧焊);(6)焊口管内局部充氩气保护;(7)全加热外套两半管件安装(电弧焊);(8)碳钢伴热管安装(氧炔焊);(9)碳钢板压制两半弯头纵缝焊接(电弧焊);(10)不锈钢波形补偿器制作(电弧焊);(11)上述各种管道安装的配件焊接也列有相应项目;(12)钢板卷管与管件制作项目;(13)管件安装项目。2、本定额的主要变动(1)管道施工及验收技术规范标准的变动:第一根据规范GBJ235-82第三章及第四章管口工序(切口、坡口、焊口)规定:“对管口切割和坡口加工,应用机械法”,本定额对DG32-50MM低中压碳钢管,由原定额的手工锯切割改为砂轮切管机切割。第二、施工及验收技术规范规定,压力在1.6MPD以下的碳钢管道,也要按焊口的比例抽查,进行无损探伤检验,若发现不合格者,按原规定比例加倍抽查。因此,本定额所有低压炭钢管均按射线探伤检验标准施工,增加了焊缝层间打磨和1、2级焊缝的氩弧焊打底工序,在辅助材料中相应增加了砂轮片、氩气等消耗量,机械费中增加快速砂轮机和氩弧焊机的台班费用。第三、根据规范要求和保证焊接质量,发挥机械加工的优越性和效率,本定额对1、2、级焊缝管道和不锈钢,合金钢和中高压碳钢管等都采用集中加工方法。因此,增加了管段吹扫、管口封闭和管段运输等工序。第四、为了保证管口焊接质量,根据规范要求,增加了电焊条烘干箱。(2)定额结构形式的改变:第一,原定额的管道安装项目包括管件的制作、安装,本定额除铅管、非金属管(不包括塑料管)法兰铸铁管、承插铸铁管仍沿用原定额形式外,其他类管道中的管件安装单独列项,并按成品及现场制作二种形式考虑。第二、原定额分室(车间)内、外、站类,油罐区管道安装,本定额不再按上述形式分类,一律执行管理安装定额的相应项目,管件按图纸数量,另行计算。第三、新定额已将原定额的章节顺序作如下调整:首先,第五章增列了钢板卷管及管件制作;其次,将第六章改为管架、金属构件制作与安装;其
