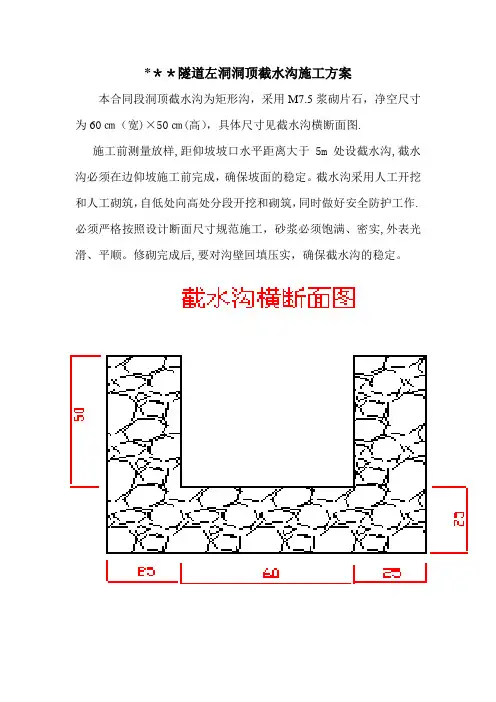

***隧道左洞洞顶截水沟施工方案本合同段洞顶截水沟为矩形沟,采用M7.5浆砌片石,净空尺寸为60㎝(宽)×50㎝(高),具体尺寸见截水沟横断面图.施工前测量放样,距仰坡坡口水平距离大于5m处设截水沟,截水沟必须在边仰坡施工前完成,确保坡面的稳定。
截水沟采用人工开挖和人工砌筑,自低处向高处分段开挖和砌筑,同时做好安全防护工作.必须严格按照设计断面尺寸规范施工,砂浆必须饱满、密实,外表光滑、平顺。
修砌完成后,要对沟壁回填压实,确保截水沟的稳定。
***隧道进口左洞洞口开挖施工方案进洞前应尽早完成洞口排水系统,保证水流畅通并疏导到附近河流中,按照施工图标示的里程、高程对洞口边仰坡进行放线.标出边仰坡开挖边线及土石方开挖厚度。
施工前应清除洞口上方有可能滑塌的表土,灌木及山坡危石,不留任何安全隐患,确保进洞安全。
洞口及边仰坡采用挖掘机开挖、人工修坡的方式进行.在遇到石质地层需要放炮时,应采用松动弱爆破,不得采用深孔强爆破,爆破完成后应及时的清理危石,对于边坡土层较硬的围岩采用人工手持风镐进行凿除.按照施工测量放样边线自上而下逐段分层开挖,不得上下重叠开挖,并每层检查边坡坡度。
,***隧道进口左洞边仰坡防护边仰坡支护与刷坡同时进行,边开挖边防护,开挖完成及时用坡度板检查坡度,待坡度检查合格后,进行支护。
支护采用10㎝厚C20喷射混凝土+Φ8钢筋网+Φ22螺纹钢。
钢筋网网格间距20㎝×20㎝,锚杆长3m,间距1m×1m,梅花型布设。
1、钻孔钻孔前应根据设计要求定出孔位.作出标记,孔位允许偏差为±15mm;钻孔应圆而直,钻孔方向宜尽量与岩层主要结构面垂直。
2、锚杆的施工锚杆安设应在初喷砼后及时进行;施工前应检查锚杆的质量,规格和性能等与设计是否符合,根据锚杆的类型,规格及围岩的级别选择钻孔机具;采用砂浆锚杆应按设计要求截取杆体,并整直,除锈和除油。
锚杆杆体插入孔内的长度不得小于设计长度的95%.锚杆留出土体外10㎝,焊接Φ8钢筋网。
隧道洞外截水沟施工技术方案一、工程概况国道318线川藏公路(西藏境)通麦至105道班段整治改建工程K4093+607隧道出洞口洞外坡面设置截水沟,截水沟顺坡面排走,在出水口处设置浆砌片石铺砌,截水沟伸缩缝每10米设置一道,缝用沥青麻筋填塞,截水沟采用M10浆砌片石,结构断面形式为厚30㎝,60×120cm梯形,每延米工程量为浆砌片石0.785m3/m;开挖沟槽土石方2.31m3/m,出口端截水沟长35.6m,计浆砌片石 32 m3;开挖土石方106.1 m3。
二、施工准备情况【1】材料施工所需的材料已准备就绪。
1)原材料质量符合要求。
2)砂浆配合比及强度符合要求。
3)尺寸各项指标均符合要求。
【2】人员、机械设备情况为保证工程质量,提高施工效率,标准施工现场,规范作业程序,项目部派出与之相匹配的专业人员到现场进行指导。
为满足施工需要,并对施工队配备充足的机械、工具、操作人员以及劳动力。
《进场试验仪器、施工机械设备》(附后)、人员(附后): 【3】测量放样(附后)三、工期进度计划计划总工期10天。
开工日期:2012年12月19日计划完工日期:2012年12月29日四、施工方法及工艺流程【1】施工放样测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺。
【2】施工工艺流程(见附表)【3】施工方法3.1、沟槽开挖:根据现场施工测量放线进行开挖土方,控制好平面开挖尺寸及深度,避免沟槽超挖及欠挖。
3.2、浆砌片石砌筑3.2.1、浆砌片石的石料强度必须符合设计要求,采用色泽均匀、结构密实、不易风化、无裂缝的硬质石料,石料中部厚度不小于15㎝,镶面片石选用表面较平整及尺寸较大者,截水沟铺砌后应与坡面衔接平顺,避免雨水渗入沟基底。
3.2.2、所用M10#砂浆的强度要符合设计规定的标准,所用水泥、砂、水应符合规范规定的质量要求,砂要用中、粗砂,砂的粒径不大于5㎜,砂浆采用重量法进行配比、拌和,在3~4小时内使用完毕,在运输过程发生离析、泌水的砂浆,砌筑前应需要重新拌和方可使用,已凝结的砂浆不得再使用。
截水沟施工方案一、编制依据:1、《公路隧道设计规范》JTJD70—2004;2、我国现行的公路工程设计规范、施工技术规范;3、施工设计图纸;4、施工现场实际地形及地质情况。
二、工程概况xxxxx为丘陵地貌,植被发育,高程介于330-440米之间,相对高差约110米,丘陵自然坡度为30-500坡面石英砂岩裸露。
隧道左侧约200-300米为204省道,隧道进出口交通便利。
xxxxx为双线四车道隧道,左线长398米,里程为XXXXX,右线长397米,里程为XXXXX。
隧道为小净距隧道,进出口净距仅4米,出口段为崩积粉质粘土及崩积含砾粉质粘土,稳定性极差易坍塌。
雷公蒲隧道进口采用端墙式洞门,出口采用斜切式洞门,洞身主要以Ⅲ、Ⅴ级围岩为主,部分地段为浅埋和破碎带,施工难度大,设计施工方法分别为单侧壁导坑法,台阶法,明挖法和半断面法。
xxxxx弃渣量约9万立方米。
三、施工准备3.1 施工用水隧址周边有大量的山涧溪水,经试验,该溪水满足混凝土拌合用水的质量指标要求,但需高扬程水泵提升,故xxxxx出口山顶修建一座容积80m3的高山水池供水,水池与隧道拱顶要求形成大于40m的高差,并铺设φ100mm钢管至用水面,可满足施工用水需求;3.2 施工用电隧址所在地域电力资源较丰富,但距施工现场较远,须架设临时供电线路,据勘测,雷公铺需架设临时供电线路1km,同时,出口东侧安装800kVA变压器一台,并备300kWA的柴油发电机组各一台,以备施工生产之急需。
3.3施工组织机构及施工队伍的分布安排现场设生产主管陈进文全面负责现场的施工生产。
劳动力组织安排:生产的组织协调;跟踪并组织落实各工序施工任务;技术主管全面负责施工技术;现场安全人员和质检人员负责施工安全和施工质量。
3.4通风、排水洞内采用自然通风。
xxxxx出口端采用顺坡方式排水。
3.5技术准备组织有关人员熟悉、了解设计文件、图纸和有关资料,使施工人员明确设计意图,熟悉施工图的内容和结构物的细部构造,掌握各种原始资料,补充调查资料。

水沟首件施工方案
一、前言
在城市建设和农村改造中,水沟的施工方案至关重要。
一项精心设计的水沟首件施工方案不仅可以有效排水,还能有效防止污染和水土流失,是保障城乡环境卫生的重要措施。
二、设计原则
1.适宜性:水沟的设计应根据地势起伏、流域情况等因素进行,以确
保排水畅通。
2.稳定性:施工方案需考虑水沟横断面结构的稳定性,确保长期使用
不变形、不损坏。
3.经济性:方案应尽可能减少材料和人力成本,提高施工效率。
三、施工步骤
1. 方案设计
根据实地勘察结果,绘制水沟首件的详细设计图纸,包括水沟长度、宽度、深度等参数。
2. 准备材料和器具
根据设计图纸确定所需材料和施工器具,包括水泥、砖块、沙子、水平仪等。
3. 土方开挖
根据设计要求,对水沟的通道进行土方开挖,保证通道顺畅。
4. 水泥砌筑
利用水泥和砖块,按设计要求对水沟首件进行砌筑,确保结构牢固。
5. 排水管道设置
安装排水管道,确保排水通畅,防止水沟水位过高造成溢水。
6. 稳固土方
对水沟周围的土方进行稳固处理,防止坡体坍塌。
四、验收与保养
完成施工后,应及时进行验收,确保施工质量符合设计要求。
对水沟进行定期检查和维护,保持畅通和干净。
五、总结
水沟首件施工方案的设计与实施对城乡环境保护具有重要意义,应根据实际情况精心制定方案,并加强施工后的验收和保养工作,以确保水沟长期有效运行。
以上是关于水沟首件施工方案的相关内容,希望对您有所帮助。

隧道洞口排水沟施工方案1. 引言隧道洞口排水沟是隧道建设中的重要部分,其主要作用是排除洞口附近的积水,保证车辆和行人的安全通行。
为了有效建设和管理隧道洞口排水沟,本文将介绍一个施工方案。
2. 施工方案2.1 施工前准备在进行隧道洞口排水沟施工前,需要进行以下准备工作:•进行现场勘察,确定排水沟的位置和长度。
•制定施工计划,确定施工队伍和施工时间。
•采购施工所需的材料和设备,如水泥、砂浆、排水管道等。
•安排人员培训,确保施工人员掌握相关施工技能。
2.2 施工过程隧道洞口排水沟的施工过程主要包括以下几个步骤:2.2.1 清理工作首先,需要清理洞口附近的杂物和泥浆,确保施工区域干净整洁。
清理工作可以使用铁锹、扫帚等工具进行,必要时还可以使用吸尘器等设备。
2.2.2 准备材料接下来,需要准备施工所需的材料。
根据设计要求,采购适量的水泥、砂浆和排水管道等材料,并根据需要进行预处理。
2.2.3 构建排水沟施工人员根据设计图纸和要求,进行排水沟的构建工作。
一般情况下,可以采用挖掘机等设备进行挖土和修整工作,确保排水沟的形状和尺寸符合设计要求。
2.2.4 安装排水设备完成排水沟的构建后,需要安装排水设备,如排水管道和检查井等。
施工人员应根据设计要求,正确安装排水设备,并保证其与排水沟的连接紧密、无漏水情况。
2.2.5 测试和修整完成排水设备的安装后,需要进行测试,确保排水沟可以正常工作。
测试包括向排水沟中注入一定量的水,并观察排水设备的排水情况。
如有必要,还需对排水沟进行修整,以保证其排水能力符合要求。
2.3 施工安全在进行隧道洞口排水沟施工时,应注意施工安全。
以下是几点施工安全注意事项:•施工人员应佩戴安全帽、防护鞋等个人防护设备。
•确保施工现场的安全,设置警示标识,并保证周围人员不会受到施工影响。
•合理安排施工队伍,确保施工人员之间的协作。
•遵守施工规范和操作流程,不得擅自修改或忽略安全要求。
3. 施工后维护隧道洞口排水沟施工完成后,还需要进行定期维护,以保证排水沟的畅通和功能。
***隧道左洞洞顶截水沟施工方案本合同段洞顶截水沟为矩形沟,采用M7.5浆砌片石,净空尺寸为60㎝(宽)×50㎝(高),具体尺寸见截水沟横断面图。
施工前测量放样,距仰坡坡口水平距离大于5m处设截水沟,截水沟必须在边仰坡施工前完成,确保坡面的稳定。
截水沟采用人工开挖和人工砌筑,自低处向高处分段开挖和砌筑,同时做好安全防护工作。
必须严格按照设计断面尺寸规范施工,砂浆必须饱满、密实,外表光滑、平顺。
修砌完成后,要对沟壁回填压实,确保截水沟的稳定.***隧道进口左洞洞口开挖施工方案进洞前应尽早完成洞口排水系统,保证水流畅通并疏导到附近河流中,按照施工图标示的里程、高程对洞口边仰坡进行放线。
标出边仰坡开挖边线及土石方开挖厚度.施工前应清除洞口上方有可能滑塌的表土,灌木及山坡危石,不留任何安全隐患,确保进洞安全。
洞口及边仰坡采用挖掘机开挖、人工修坡的方式进行。
在遇到石质地层需要放炮时,应采用松动弱爆破,不得采用深孔强爆破,爆破完成后应及时的清理危石,对于边坡土层较硬的围岩采用人工手持风镐进行凿除.按照施工测量放样边线自上而下逐段分层开挖,不得上下重叠开挖,并每层检查边坡坡度.,***隧道进口左洞边仰坡防护边仰坡支护与刷坡同时进行,边开挖边防护,开挖完成及时用坡度板检查坡度,待坡度检查合格后,进行支护。
支护采用10㎝厚C20喷射混凝土+Φ8钢筋网+Φ22螺纹钢.钢筋网网格间距20㎝×20㎝,锚杆长3m,间距1m×1m,梅花型布设。
1、钻孔钻孔前应根据设计要求定出孔位。
作出标记,孔位允许偏差为±15mm;钻孔应圆而直,钻孔方向宜尽量与岩层主要结构面垂直。
2、锚杆的施工锚杆安设应在初喷砼后及时进行;施工前应检查锚杆的质量,规格和性能等与设计是否符合,根据锚杆的类型,规格及围岩的级别选择钻孔机具;采用砂浆锚杆应按设计要求截取杆体,并整直,除锈和除油。
锚杆杆体插入孔内的长度不得小于设计长度的95%。

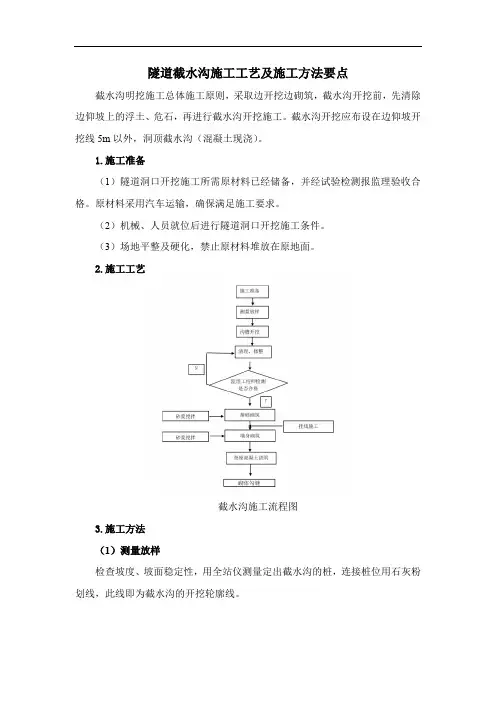

隧道截水沟施工工艺及施工方法要点截水沟明挖施工总体施工原则,采取边开挖边砌筑,截水沟开挖前,先清除边仰坡上的浮土、危石,再进行截水沟开挖施工。
截水沟开挖应布设在边仰坡开挖线5m以外,洞顶截水沟(混凝土现浇)。
1.施工准备(1)隧道洞口开挖施工所需原材料已经储备,并经试验检测报监理验收合格。
原材料采用汽车运输,确保满足施工要求。
(2)机械、人员就位后进行隧道洞口开挖施工条件。
(3)场地平整及硬化,禁止原材料堆放在原地面。
2.施工工艺截水沟施工流程图3.施工方法(1)测量放样检查坡度、坡面稳定性,用全站仪测量定出截水沟的桩,连接桩位用石灰粉划线,此线即为截水沟的开挖轮廓线。
(2)截水沟开挖在边仰坡开挖线以外5m开挖截水天沟。
截水沟开挖后,基底应夯实整平,如遇见裸露岩石时需将截水天沟的位置进行适当调整,调整后线型必须顺直且排水顺畅,基础尺寸必须满足设计要求。
砌筑施工时注意:“截水沟每10米设一道伸缩缝,缝用沥青筋填塞”。
(3)材料要求石料:砌体工程的石料应质地坚硬,不易风化,无裂纹,禁止采用风化石进行砌筑。
石料表面的污溃应予清除。
用于镶面的片石宜选用表面较平整,尺寸较大者,且边缘的厚度不得小于15cm。
不大于20cm~30cm外露面应稍加修凿。
砂浆:砌体工程所用砂浆的强度等级为M10,釆用机械拌合,现场应该摆放砂浆配合比的标识牌,禁止采用人工拌合。
配合比应严格按照实验室提供的配合比。
砂浆应充分的搅拌均匀。
(4)沟槽开挖挖掘机开挖,自卸汽车运土,开挖至距设计尺寸10cm时,改用人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
(5)基础砌筑基础釆用坐浆法施工,禁止在原地面进行码砌。
片石砌筑分段分层砌筑,每10m并设置一道沉降缝。
砌筑时注意外路面带细凿边缘是,细凿边缘的宽度应为3cm~5cm。
基底为石质时,应先将基底表面清洗、湿润再坐浆砌筑基。
砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。
截水沟施工技术方案一、前期准备工作:1.组织设计师进行现场勘测和测量,确保设计的可行性。
2.形成清晰的施工图纸和施工方案,明确施工流程和要求。
3.采购必要的施工材料和设备,包括挖掘机、铲车、水泥、砖石等。
二、挖掘水沟:1.根据设计要求,在所需位置采用挖掘机进行水沟的挖掘,确保沟槽的宽度和深度符合要求。
2.在挖掘过程中,要注意施工安全,确保挖掘机运行平稳,不破坏周边环境。
3.挖掘结束后,要清理沟槽内的杂物和泥沙,保持沟道的畅通。
三、沟槽处理:1.对于挖掘后的水沟,需要进行处理,以保证沟底坚实平整。
2.首先,在沟底倒入适量的碎石,并用铁锹进行均匀的铺平。
3.然后,使用振动平板进行碎石的地面压实,以确保沟底结实平整。
四、水泥砌筑:1.在沟槽两侧的边坡上,进行水泥砌筑,主要目的是加固边坡,防止其坍塌。
2.先在边坡上进行喷水湿润处理,然后再进行涂抹水泥砂浆,并进行振实处理。
3.为了增强边坡的稳定性,还可以在边坡中间加入钢筋网,用于加固。
五、排水管安装:1.根据设计图纸中的要求,选择适当的排水管材料进行安装。
2.在沟槽中安装排水管之前,要先对管道进行清洗和处理,确保畅通无阻。
3.安装排水管时要注意管道的坡度和连接的牢固性,避免漏水和掉落。
六、沟槽填充:1.安装排水管后,需要对沟槽进行填充处理。
2.首先,在排水管周围铺设一层砂浆,保证管道的固定性和密封性。
3.然后,对沟槽进行填充,可以使用砂土、碎石等材料进行填充。
4.在填充过程中,要注意逐层进行振实处理,确保填充均匀紧实。
七、边坡处理:1.对于水沟两侧的边坡,要进行相应的处理,以防止坍塌和滑坡。
2.可以在边坡上设置护坡网或者进行草皮种植,增强边坡的稳定性。
3.针对较高的边坡,还可以进行石笼墙等工程措施,加强坡面的支护。
八、竣工验收:1.完成水沟施工后,需要进行竣工验收,检查施工质量和符合设计要求。
2.对排水管进行试验,确保排水通畅。
3.检查沟槽填充情况,确保没有空隙和松散现象。

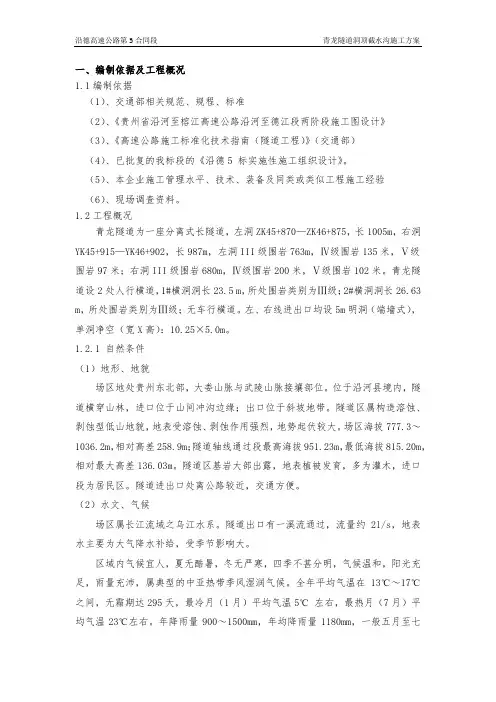

一、编制依据及工程概况1.1编制依据(1)、交通部相关规范、规程、标准(2)、《贵州省沿河至榕江高速公路沿河至德江段两阶段施工图设计》(3)、《高速公路施工标准化技术指南(隧道工程)》(交通部)(4)、已批复的我标段的《沿德5 标实施性施工组织设计》。
(5)、本企业施工管理水平、技术、装备及同类或类似工程施工经验(6)、现场调查资料。
1.2工程概况青龙隧道为一座分离式长隧道,左洞ZK45+870—ZK46+875,长1005m,右洞YK45+915—YK46+902,长987m,左洞III级围岩763m,Ⅳ级围岩135米,Ⅴ级围岩97米;右洞III级围岩680m,Ⅳ级围岩200米,Ⅴ级围岩102米。
青龙隧道设2处人行横道,1#横洞洞长23.5 m,所处围岩类别为Ⅲ级;2#横洞洞长26.63 m,所处围岩类别为Ⅲ级;无车行横道。
左、右线进出口均设5m明洞(端墙式),单洞净空(宽X高):10.25×5.0m。
1.2.1 自然条件(1)地形、地貌场区地处贵州东北部,大娄山脉与武陵山脉接壤部位。
位于沿河县境内,隧道横穿山林,进口位于山间冲沟边缘;出口位于斜坡地带。
隧道区属构造溶蚀、剥蚀型低山地貌,地表受溶蚀、剥蚀作用强烈,地势起伏较大。
场区海拔777.3~1036.2m,相对高差258.9m;隧道轴线通过段最高海拔951.23m,最低海拔815.20m,相对最大高差136.03m。
隧道区基岩大部出露,地表植被发育,多为灌木,进口段为居民区。
隧道进出口处离公路较近,交通方便。
(2)水文、气候场区属长江流域之乌江水系。
隧道出口有一溪流通过,流量约2l/s,地表水主要为大气降水补给,受季节影响大。
区域内气候宜人,夏无酷暑,冬无严寒,四季不甚分明,气候温和,阳光充足,雨量充沛,属典型的中亚热带季风湿润气候。
全年平均气温在13℃~17℃之间,无霜期达295天,最冷月(1月)平均气温5℃左右,最热月(7月)平均气温23℃左右。

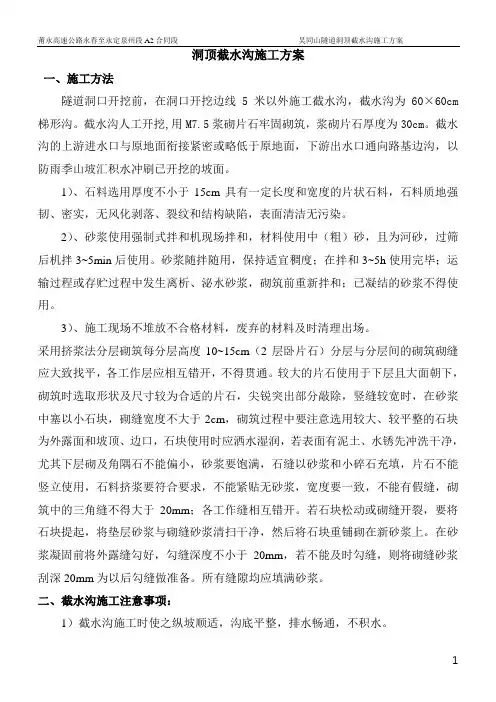

洞顶截水沟施工方案一、施工方法隧道洞口开挖前,在洞口开挖边线5米以外施工截水沟,截水沟为60×60cm 梯形沟。
截水沟人工开挖,用M7.5浆砌片石牢固砌筑,浆砌片石厚度为30cm。
截水沟的上游进水口与原地面衔接紧密或略低于原地面,下游出水口通向路基边沟,以防雨季山坡汇积水冲刷已开挖的坡面。
1)、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
3)、施工现场不堆放不合格材料,废弃的材料及时清理出场。
采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。
所有缝隙均应填满砂浆。
二、截水沟施工注意事项:1)截水沟施工时使之纵坡顺适,沟底平整,排水畅通,不积水。
2)砌体坚实、稳定,其上游进水口与原地面衔接紧密或略低于原地面,以利于坡面水流入沟内。

可编辑修改精选全文完整版目录一、工程概况 (12)二、准备情况 (12)三、实施目标 (3)四、实施计划 (3)五、实施方案 (3)六、质量保证措施 (7)七、施工安全保证措施 (9)八、环境保护措施 (11)九、水土保持措施 (11)十、防洪渡汛措施 (11)十一、防火灾措施 (12)十二、文明施工保证措施 (12)十三、实施过程 (13)十四、总结 (13)隧道中心水沟施工首件工程方案一、工程概况隧道中心水沟首件工程选择马鞍山隧道进口明洞与暗洞交界处,施工里程DIK258+075~DIK258+081。
隧道通长设置中心深埋水沟。
中心深埋水沟采用Φ1000mm(t=150mm)钢筋混凝土预制件管,水管埋置深度(水管顶距仰拱填充面 2.75m)大于当地土壤的最大冻结深度(2.2m),深埋水沟坡度与对应位置线路坡度一致。
深埋中心水沟下设C20混凝土基座,回填级配碎石至罐顶以上25cm,以上部分回填保温混凝土。
隧道中心每隔30m设置一处中心深埋检查井。
检查井井身采用C35钢筋混凝土。
井身周围仰拱二次衬砌钢筋混凝土设置加强环。
检查井上下设置俩层盖板,上层采用盖板采用10cm厚钢筋混凝土盖板,盖板周围外贴2cm厚橡胶条密封。
下层盖板采用5cm厚侵油木盖板,盖板间放置聚氨酯保温材料。
二、准备情况上道工序已完成(施做仰拱初支已完成,施做完纵梁和临时横撑钢架),并检查合格。
进入下道工序中心水沟的施工,其准备情况如下所列。
1.测量控制:隧道中心水沟的施工,在仰拱开挖初支完成满足规范要求后进行。
施工前对仰拱底部尺寸进行复测,复测的内容有:中心线、标高。
测量数据指导下一步施工。
2.材料准备:防水、保温卷材、排水材料、砂、石子、水泥、钢材、外加剂等均与生产厂家签订了购销合同,并对各种材料做了足量的储备。
材料的各项指标均做了试验,满足设计及规范要求。
混凝基座C20混凝土、保温混凝土配合比出台,其试验资料见试验资料部分。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.隧道洞外截水沟首件工程施工技术方案正式版隧道洞外截水沟首件工程施工技术方案正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。

一、工程概况国道318线川藏公路(西藏境)通麦至105道班段整治改建工程K4093+607隧道出洞口洞外坡面设置截水沟,截水沟顺坡面排走,在出水口处设置浆砌片石铺砌,截水沟伸缩缝每10米设置一道,缝用沥青麻筋填塞,截水沟采用M10浆砌片石,结构断面形式为厚30㎝,60×120cm 梯形,每延米工程量为浆砌片石0.785m3/m;开挖沟槽土石方2.31m3/m , 出口端截水沟长35.6m,计浆砌片石 32m3;开挖土石方106.1 m3。
二、施工准备情况【1】材料施工所需的材料已准备就绪。
1)原材料质量符合要求。
2)砂浆配合比及强度符合要求。
3)尺寸各项指标均符合要求。
【2】人员、机械设备情况为保证工程质量,提高施工效率,标准施工现场,规范作业程序,项目部派出与之相匹配的专业人员到现场进行指导。
为满足施工需要,并对施工队配备充足的机械、工具、操作人员以及劳动力。
《进场试验仪器、施工机械设备》(附后)、人员(附后):【3】测量放样(附后)三、工期进度计划计划总工期10天。
开工日期:20xx年12月19日计划完工日期:20xx年12月29日四、施工方法及工艺流程【1】施工放样测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺。
2023年隧道洞外截水沟首件工程施工技术方案一、工程概况本次工程为隧道洞外截水沟首件工程,主要任务是在洞外开挖一段隧道洞外截水沟,以保证隧道施工过程中地下水的有效控制和排泄。
该工程位于XX地区,隧道洞身为XX型隧道,总长XX 米。
本工程施工技术方案旨在确保施工质量,提高效率,保障施工安全。
二、施工方法1. 开挖方法采用人工开挖和机械开挖相结合的方法进行开挖,首先对开挖沟段进行人工开挖,然后利用挖掘机、铲车等机械进行挖掘。
为了保障施工安全,需要提前进行地下管线勘测,确保施工过程中不会破坏现有地下管线。
2. 土方处理在开挖完成后,对挖出的土方进行处理。
挖出的土方可以直接作为填埋物,填埋在工地附近的划定区域内。
同时,也可以通过车辆运输到远离工地的地方进行填埋。
在土方填埋过程中,需要注意保护环境、遵守环保相关规定。
3. 支护结构根据洞外截水沟的尺寸和土质特点,采用适当的支护结构。
一般可以采用预制钢筋混凝土构件和喷射混凝土等方式进行支护。
施工过程中需要确保施工质量,保证支护结构的稳定性和耐久性。
4. 排水处理为了保证施工过程中的排水,需要进行合理的排水处理。
可以在洞外截水沟处设置泵站,通过泵站进行地下水的有效控制和排泄。
同时也可以设置合适的排水管道,将地下水排到指定位置。
三、施工方案1. 施工准备在施工前需要进行必要的准备工作,包括施工方案的编制、材料和设备的采购、场地的清理等。
同时还需要与相关部门进行沟通,确保施工过程中能够满足相关法规和标准的要求。
2. 施工过程(1)土方开挖:按照施工图纸和设计要求进行土方开挖,确保开挖平整。
(2)支护结构安装:根据洞外截水沟的尺寸和土质特点,进行支护结构的安装。
可以采用预制钢筋混凝土构件和喷射混凝土等方式进行支护。
(3)排水处理:在支护结构安装完毕后,进行排水处理。
设置泵站以及排水管道,将地下水排到指定位置。
(4)土方处理:将挖出的土方进行处理,可以填埋在工地附近的划定区域内,或者运输到远离工地的地方进行填埋。
2024年隧道洞外截水沟首件工程施工技术方案____年隧道洞外截水沟首件工程施工技术方案1. 项目概述本项目是隧道洞外截水沟的首件工程,旨在解决隧道洞外面对雨水和地下水的排水问题。
通过合理的施工技术和设备,实现隧道盾构机施工过程中的水阻问题的处理,为后续隧道施工提供一个干燥稳定的施工环境。
2. 施工方案2.1 前期准备工作2.1.1 测量定位:根据设计要求,确定截水沟的位置、长度和高程,进行测量定位,确保施工的准确性。
2.1.2 厨师材料准备:包括所需材料的采购、搬运和储存等工作,确保施工过程中材料的及时供应和质量保障。
2.1.3 设备准备:配备所需机械设备、施工工具和安全设备,并进行调试和检查,确保施工设备的正常运行和施工安全。
2.1.4 施工人员组织:根据工程需要,组织施工人员进行技能培训和安全教育,并制定相应的施工人员组织和作业安排。
2.2 施工过程2.2.1 采用盾构机施工方式:根据现场实际情况,选择适合施工的盾构机型号和参数,并进行现场安装和调试。
2.2.2 施工区域围护:在截水沟施工区域进行围护,包括搭建围护结构、设置安全警示标志等,确保施工安全。
2.2.3 开挖截水沟:使用盾构机进行截水沟的开挖,根据设计要求进行控制和调整,确保开挖的尺寸、形状和纵横坡的准确度。
2.2.4 土方处理:对开挖出的土方进行及时处理,如回填、转运或堆放,确保施工场地的整洁和安全。
2.2.5 截水沟支护:根据施工地质条件和设计要求,采用合适的支护方式,如支撑结构、喷射混凝土等,确保截水沟的稳定和安全。
2.2.6 排水系统安装:根据设计要求,安装排水系统设施,如排水管道、排水阀门等,确保截水沟的排水功能良好。
2.2.7 收尾工作:清理施工现场,处理施工废弃物和余料,进行施工记录和资料整理,并进行相应的检查和验收工作。
3. 施工技术要点3.1 施工过程管控:在施工过程中,严格控制盾构机的推进速度、转向角度和推力等参数,确保盾构机的稳定性和施工质量。
某隧道洞外截水沟施工技术方案一、工程概况某隧道进出口洞外均设置截水沟,采用M7.5浆砌片石结构,断面形式为30㎝厚、60×60㎝梯形,每延米工程量为浆砌石0.8m3/m;开挖沟槽土石方 1.71m3/m,安庆端长123.00m,计浆砌片石 98.5 m3;开挖土石方210.00 m3。
景德镇端长108.00m, 计浆砌片石 87.00 m3;开挖土石方185.00 m3。
二、施工方法及工艺流程。
1、施工放样测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺。
2、施工工艺流程(见附表)3、施工方法a、沟槽开挖:根据现场施工测量放线进行开挖土方,控制好平面开挖尺寸及深度,避免沟槽超挖及少挖。
b、浆砌片石砌筑浆砌片石后圬工的石料强度必须符合设计要求,采用色泽均匀、结构密实、不易风化、无裂缝的硬质石料,石料中部厚度不小于15㎝,镶面片石选用表面较平整及尺寸较大者,截水沟铺砌后应与坡面衔接平顺,避免雨水渗入沟基底。
●所用7.5#砂浆的强度要符合设计规定的标准,所用水泥、砂、水应符合规范规定的质量要求,砂要用中、粗砂,砂的粒径不大于5㎜,砂浆采用重量法进行配比、拌和,在3~4小时内使用完毕,在运输过程发生离析、泌水的砂浆,砌筑前应需要重新拌和方可使用,已凝结的砂浆不得再使用。
●截水沟浆砌片石时采用挤浆法施工作业,砂浆应饱满,上下层片石砌缝互相错开,错缝距离不得少于8㎝,杜绝通缝、瞎缝等质量通病,施工时10m(转弯处2m)处挂面线作业,保证砌面大面平顺。
砌筑用的石料上如有土等物要洗净,方可砌筑。
●在沟槽开挖后如遇沟底为岩层,应先符合设计尺寸,再将沟底进行表面清洗、湿润,方可坐浆砌筑。
如沟底为土质,清除浮土后可直接坐浆砌筑。
●砌体中的石块应大小搭配、相互错迭、咬接密实并备有各种小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
截水沟施工技术方案(正式版)编制:___________________审核:___________________日期:___________________截水沟施工技术方案一、工程概述合同段内存在多处碎落台排水沟、挡墙带排水沟、填方脚排水沟、护坡道排水沟等等地段路基排水, 按照路基排水的目的是将影响路基稳定的地面水或地下水加以拦截和引排, 排出路基范围之外。
对于影响路基稳定的地下水, 应加强现场调查, 注意予以截断, 降低并引导到路基范围之外, 在地下水丰富路段设置了纵、横向排水盲沟、渗沟等措施, 把地下水位降低并引排出路基, 以保证路基的稳定。
各施工管理人员及施工机械已就位, 已具备开工条件。
二、施工准备及施工测量①施工前应全面校核全线排水系统的设计是否完备和妥善, 必要时报监理工程师进行补充及修改。
使全线的沟渠、管道、桥涵构成完整的排水体系。
②按设计图纸钉出排水沟的具体走向及基坑宽度, 以便进行开挖。
③设置相适应的施工机械,并作好保修准备。
三、技术控制措施1、基坑开挖:排水沟开挖方法采用人工开挖及机械开挖。
开挖前, 沿测量放样的木桩标高, 再用人工及挖掘机沿线开挖, 以控制线形和深度。
然后按照放样线和水准测量进行人工修整基坑。
2、排水沟施工时注意事项①为了保持路基能处于干燥、坚固和稳定状态, 并防止四周的水冲刷边坡, 必须将影响路基稳定的地面水予以拦截, 并排除到路基范围之外, 防止漫流、聚集和下渗。
对于影响路基稳定的地下水, 应予以截断, 疏干, 降低水位, 并引导到路基范围外。
②路基排水设施应有合适的泻水断面和纵坡。
如泻水断面不满足排水要求时, 可报监理工程师, 适当的增加泻水断面。
排水设施的进出水口, 应根据土质、水文、地形条件及筑路材料等情况, 适当加固。
③路基施工中, 必须按设计要求首先做好排水工程以及施工场附近的临时排水设施。
④路基施工期间, 不得任意破坏地表植被或堵塞水路;各类排水设施应及时维修和清理, 保持其完好状态, 使流水畅通不产生冲刷和淤塞;临时性排水设施应尽量与永久性排水设施结合起来。
编订:__________________
单位:__________________
时间:__________________
隧道洞外截水沟首件工程施工技术方案(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-6664-59 隧道洞外截水沟首件工程施工技术
方案(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况
国道318线川藏公路(西藏境)通麦至105道班段整治改建工程K4093+607隧道出洞口洞外坡面设置截水沟,截水沟顺坡面排走,在出水口处设置浆砌片石铺砌,截水沟伸缩缝每10米设置一道,缝用沥青麻筋填塞,截水沟采用M10浆砌片石,结构断面形式为厚30㎝,60×120cm梯形,每延米工程量为浆砌片石0.785m3/m;开挖沟槽土石方2.31m3/m , 出口端截水沟长35.6m,计浆砌片石 32 m3;开挖土石方106.1 m3。
二、施工准备情况
【1】材料
施工所需的材料已准备就绪。
1)原材料质量符合要求。
2)砂浆配合比及强度符合要求。
3)尺寸各项指标均符合要求。
【2】人员、机械设备情况
为保证工程质量,提高施工效率,标准施工现场,规范作业程序,项目部派出与之相匹配的专业人员到现场进行指导。
为满足施工需要,并对施工队配备充足的机械、工具、操作人员以及劳动力。
《进场试验仪器、施工机械设备》(附后)、人员(附后):
【3】测量放样(附后)
三、工期进度计划
计划总工期10天。
开工日期:20xx年12月19日
计划完工日期:20xx年12月29日
四、施工方法及工艺流程
【1】施工放样
测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟
线型的直顺。
【2】施工工艺流程(见附表)
【3】施工方法
3.1、沟槽开挖:
根据现场施工测量放线进行开挖土方,控制好平面开挖尺寸及深度,避免沟槽超挖及欠挖。
3.2、浆砌片石砌筑
3.2.1、浆砌片石的石料强度必须符合设计要求,采用色泽均匀、结构密实、不易风化、无裂缝的硬质石料,石料中部厚度不小于15㎝,镶面片石选用表面较平整及尺寸较大者,截水沟铺砌后应与坡面衔接平顺,避免雨水渗入沟基底。
3.2.2、所用M10#砂浆的强度要符合设计规定的标准,所用水泥、砂、水应符合规范规定的质量要求,砂要用中、粗砂,砂的粒径不大于5㎜,砂浆采用重量法进行配比、拌和,在3~4小时内使用完毕,在运输过程发生离析、泌水的砂浆,砌筑前应需要重新拌和方可使用,已凝结的砂浆不得再使用。
3.3.3、截水沟浆砌片石时采用挤浆法施工作业,砂浆应饱满,上下层片石砌缝互相错开,错缝距离不得少于8㎝,杜绝通缝、瞎缝等质量通病,施工时10m (转弯处2m)处挂面线作业,保证砌面大面平顺。
砌筑用的石料上如有土等物要洗净,方可砌筑。
3.2.4、在沟槽开挖后如遇沟底为岩层,应先符合设计尺寸,再将沟底进行表面清洗、湿润,方可座浆砌筑。
如沟底为土质,清除浮土后可直接座浆砌筑。
3.2.5、砌体中的石块应大小搭配、相互错迭、咬接密实并备有各种小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
3.2.6、砌体勾缝必须符合设计要求,勾缝深度不小于20㎜,在勾缝砂浆终凝后及时养生7-14天,养生期间避免碰撞、振动和承重,确保砌体圬工质量。
3.2.7、伸缩缝设置长度为10m,缝宽2㎝,应上下垂直、大小均匀、且贯穿整个断面,以沥青麻絮添塞。
五、质量保证措施
【1】建立从上到下的质量管理体系,并在整个施工过程中开展,从始至终坚持质量管理活动,建立管理点、管理工具,采用立方图法、排列图法和因果分析法使质量管理从静态进化为动态管理。
【2】抓人的工作。
我们认为工程质量的好坏,在很大程度上取决于参与工程的全体员工的工作责任心,因此,必须抓紧、抓死思想教育工作,以使每个职工做到工作一丝不苟,认真细致,用人的工作质量来保证工程质量,牢固树立质量责任重于泰山的思想。
【3】作好技术交底工作。
在每项工作、每道工序施工前,将有关施工技术规范、设计要求、质量控制部位及应达到的标准等编制成手册发到各施工班组进行书面交底并作为学习的依据,同时利用各种会议形式进行口头交底,达到人人知晓,并在施工中对照检查,做到人人遵守,互相督促;开工前将对进入合同段的全体员工进行技术规范教育,针对各工种进行技术培训,培训结束后,要进行考试,对不合格者不发给上岗证,且不得上岗。
【4】实行质量与经济利益挂钩的奖罚制度,在施工过程中,我们将根据工程的重要性,复杂性等因素制定一套奖罚制度,实行重奖、重罚,利用经济手段以保证优良工程的实现。
【5】严格施工纪律,把好工序质量关,上道工序不合格,不能进行下道工序施工。
【6】各种材料均要有试验单或出厂合格证,并且按设计及规范要求进行试验,达到要求后方可投入使用,不合格材料坚决不能使用。
六、安全保证措施
【1】建立健全安全保证体系:项目经理部设后勤保安部,专职负责安全工作,工区、施工工班、组设专职安全员,形成一个组织体系。
对外和当地的治安机关密切配合,负责安全保卫工作,对内要加强宣传教育,形成安全的超前控制,并认真组织督促,确保人员设备安全,项目部和各施工队设保健人员和必要的抢救设施以防发生不测时能及时进行抢救。
【2】健全安全生产责任,坚持安全第一的原则,
各级领导都要把安全放在一切工作的首位,要杜绝一切漏洞,保证安全生产。
必须防止因车辆运输等原因造成的事故,安全工作要分专人管理,各级领导要亲自抓。
【3】加强安全生产教育,提高全员安全意识,主要是主人翁责任感和安全第一的教育,本职工作安全基本知识技术教育、操作规程、排除险情和应急措施的教育,遵守规章制度和岗位作业标准教育,以及行车安全教育,人员上岗前将进行安全培训。
详见《施工安全检查工作程序框图》
