隔离开关作业指导手册
- 格式:doc
- 大小:59.00 KB
- 文档页数:9

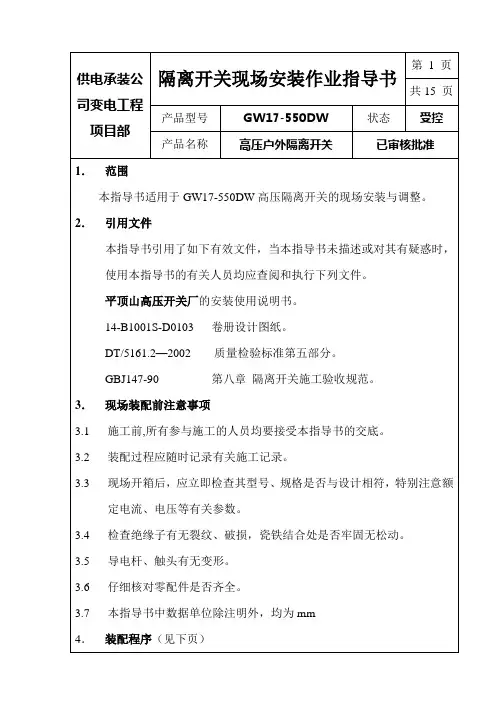

隔离开关安装作业指导书审批页批准:审核:编制:编制时间:目录1、适用范围 (1)2、编写依据 (1)3、作业流程 (1)4、安全风险辨析与预控 (2)5、作业准备 (5)6、作业方法 (6)7、质量控制措施及检验标准 (11)1、适用范围本作业指导书适用于110~500kV电压等级、频率为50Hz的垂直断口隔离开关、水平断口隔离开关安装作业。
2、编写依据表2-1编写依据序号引用资料名称1GBJ147—1990《电气装置安装工程高压电器施工及验收规范》2DL3DL4Q/CSG10001—2004《变电站安健环设施标准》5Q/CSG10007—2004《电力设备预防性试验规程》6《10kV~500kV输变电及配电工程质量验收与评定标准第2部分:变电电气安装工程》7Q/CSG11105.2—2008《南方电网工程施工工艺控制规范》8《中国南方电网公司十项重点反事故措施》3、作业流程作业(工序)流程见图3-1。
图3-1作业(工序)流程图4、安全风险辨析与预控4.1隔离开关安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与隔离开关安装作业相关联的《电网建设安全施工作业票》(编码:BDDQ-ZW-04-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表4-1作业任务安全基准风险指南5、作业准备5.1人员配备表5-1作业人员配备表5.2 主要工器具及仪器仪表配置表5-2 主要工器具及仪器仪表配置表6、作业方法6.1施工准备6.1.1技术准备:按规程、生产厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性。

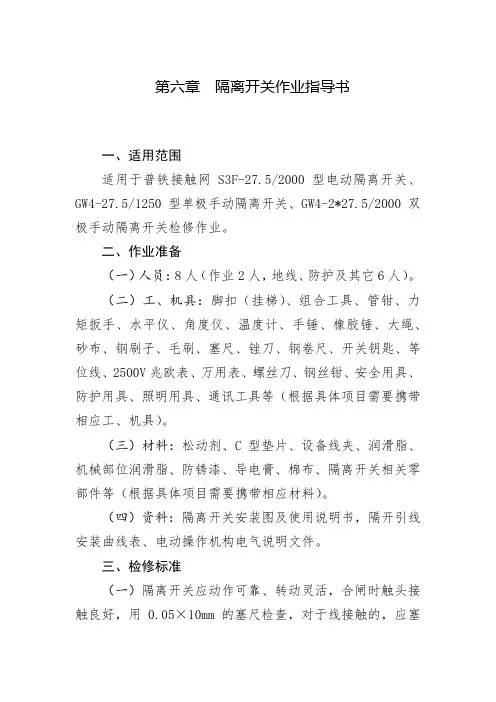

第六章隔离开关作业指导书一、适用范围适用于普铁接触网S3F-27.5/2000型电动隔离开关、GW4-27.5/1250型单极手动隔离开关、GW4-2*27.5/2000双极手动隔离开关检修作业。
二、作业准备(一)人员:8人(作业2人,地线、防护及其它6人)。
(二)工、机具:脚扣(挂梯)、组合工具、管钳、力矩扳手、水平仪、角度仪、温度计、手锤、橡胶锤、大绳、砂布、钢刷子、毛刷、塞尺、锉刀、钢卷尺、开关钥匙、等位线、2500V兆欧表、万用表、螺丝刀、钢丝钳、安全用具、防护用具、照明用具、通讯工具等(根据具体项目需要携带相应工、机具)。
(三)材料:松动剂、C型垫片、设备线夹、润滑脂、机械部位润滑脂、防锈漆、导电膏、棉布、隔离开关相关零部件等(根据具体项目需要携带相应材料)。
(四)资料:隔离开关安装图及使用说明书,隔开引线安装曲线表、电动操作机构电气说明文件。
三、检修标准(一)隔离开关应动作可靠、转动灵活,合闸时触头接触良好,用0.05×10mm的塞尺检查,对于线接触的,应塞不进去;引线和连接线的截面与开关的额定电流及所连接的接触网当量截面相适应,引线不得有接头。
(二)隔离开关的触头接触面应平整、光洁和无损伤;在动静触头的耦合面涂抹导电膏。
(三)隔离开关的分、合闸角度及止钉间隙符合产品的技术要求。
隔离开关的分、合闸止钉间隙为1~3mm。
(四)隔离开关操作机构应完好无损并加锁,转动部分注润滑油,操作时平稳正确无卡阻和冲击。
(五)引线及连接线应连接牢固接触良好,无破损和烧伤。
引线的长度应保证当接触悬挂受温度变化偏移时有一定的活动余量并不得侵入限界,引线张力不得大于500N,引线摆动到极限位臵对接地体的距离不小于350mm。
(六)支持绝缘子应清洁无破损和放电痕迹,瓷釉剥落面积不超过300mm²。
(七)新安装的隔离开关在投入运行前应做交流耐压试验,运行中每年用2500V的兆欧表测量一次绝缘电阻,与前一次测量结果相比不应有显著降低。
xxxxxxx工程隔离开关安装作业指导书xxxxxxx工程xxxxxxx公司项目经理部xxxx年xx月xx日目录1 概述 (1)1.1编制说明 (1)1.2编写依据 (1)2 施工准备 (1)2.1人员组织 (1)2.2岗位职责 (1)2.3安全交底 (2)2.4技术交底 (3)2.5填写并签发安全作业票 (3)3 施工流程图 (3)4 安装前的准备 (4)4.1施工现场准备 (4)4.2安装前检查 (4)5 隔离开关安装及调整 (4)5.1隔离开关安装本体的安装 (4)5.2隔离开关的调整 (5)5.3接地开关的调整 (6)5.4隔离开关及接地开关与操动机构的调整 (6)5.5调整后检查 (6)6 隔离开关安装的安全措施 (7)7 隔离开关安装的质量保证措施 (8)8 安全文明施工及环境保护措施 (9)9 应急措施 (9)10 施工结束阶段 (9)11 附件 (9)10.1机械、工器具 (9)10.2材料 (10)设备支架安装作业指导书1 概述1.1 编制说明1.1.1 为使xxxxxxx工程设备支架安装的技术水平达到更高的要求,安装工艺达到更高的标准特制定本措施。
1.1.2 本规程适用于xxxxxxx工程设备支架的安装。
1.2 编写依据《电力建设施工质量验收及评定规程》第一部分:土建工程(DL/5201.1-2005)《110Kv-1000kV变电(换流)站土建工程施工质量验收及评定规程》Q/GDW183-2008 220kV设备支架及基础设计图纸2 施工准备2.1 人员组织施工负责人:xxx安全员:xxx质检员:xxx技术员:xxx施工人员:2.2 岗位职责2.2.1 设备支架安装施工负责人:xxx负责设备支架安装工作,做好设备支架安装进度安排,做好施工人员的工作分配,保证设备支架安装各道工序的顺利进行,严把质量关,严禁擅自更改施工方案或擅自进行安装工作。
2.2.2 设备支架安装技术负责人:xxx负责设备支架安装的技术工作,。

隔离开关检调、更换作业指导书一、内容与适应范围本标准规定了隔离开关检调的作业程序和质量标准。
本标准适用于隔离开关检调和更换。
二、隔离开关检调1、作业准备1.1、作业人员:3人1.2、主要工具:触网常用扳手、开关摇手柄、开关钥匙、梯子、专用油脂、绳子、塞尺、卷尺1.3、安全用具:柔性接地棒、柔性验电器、安全带、安全帽1.4、主要材料:无2、作业程序2.1、核对施工检修申请单与工作票是否符合规定;2.2、要令申请,向行调申请允许作业命令。
2.3、行调下达准许作业命令后进行验电接地2.4、确认牵引所小车位置处于冷备用状态,确认隔离开关在合闸状态2.5、进行隔离开关检调2.5.1、检查隔离开关在分合闸时动静刀头是否有烧伤痕迹和绝缘子状态2.5.2、检查分闸、合闸时动静刀头是否到位2.5.3、检查消弧棒合闸情况下间隙是否符合要求2.5.4、检查隔离开关分合闸过程中动静刀头和消弧棒之间关系是否正确2.5.5、观察隔离开关在合闸过程中消弧棒是否有撞击现象2.5.6、检查各部分螺栓有无松动和放电情况2.5.7、合闸位置时用0.05mm*10mm的塞尺检查刀片密合情况(塞入深度20mm。
2.5.8、清洁动静刀头和绝缘子(户内)2.5.9、涂抹专用油脂2.5.10、操作机构箱在保养过程中要对所有接线端子进行紧固2.5.11、操作机构箱的大小齿轮每年进行一次加油(黑牛油)2.5.12、操作机构箱的大齿轮的固定螺母应按8N/M力矩进行检查2.5.13、操作机构箱的大小齿轮配合松紧适当,不可过紧或过松2.5.14、联系总调所进行远动分合闸操作(或手动的信号),现场确认开关是否到位2.6、工作结束,工作负责人对人员、工器具及材料进行清点;2.7、拆除接地线,作业人员撤离现场;2.8、消令登记;2.9、回基地填写相应的报表。
三、隔离开关更换1、作业准备1.1、作业人员:6人1.2、主要工具:触网常用扳手、开关摇手柄、开关钥匙、梯子、专用油脂、绳子、塞尺、卷尺1.3、安全用具:柔性接地棒、柔性验电器、安全带、安全帽1.4、主要材料:隔离开关、动静刀头以及零配件2、作业程序2.1、核对施工检修申请单与工作票是否符合规定;2.2、要令申请,向行调申请允许作业命令。
单位:编制:审核:批准:监理:日期:目录1 适用范围: (1)2 作业准备: (1)3 技术要求: (1)4 施工程序与工艺流程: (2)5 施工要求: (2)6 劳动组织: (4)7 材料要求 (6)8 设备机具配置 (6)9 质量控制及检验: (7)10 安全及环保要求: (7)某变电所隔离开关施工作业指导书1 适用范围适用于电压在10kv—220kv,隔离开关的相间距离误差在5-22mm之间变电所的隔离开关施工作业。
2 作业准备2.1 技术准备:熟悉、审查施工图纸和相关设计资料,澄清有关技术问题,并由项目部总工向项目部各部室及技术人员、技术主管向作业队技术人员、作业队技术人员向班组长及全体作业人员进行三级技术交底。
2.2 人员配备:施工现场应配备作业队技术人员、班组长、质检员、安全员及满足施工需求的作业人员。
参加施工人员应进行上岗前技术培训、安全培训,电焊工、电工必须经培训合格后持证上岗。
2.3 施工人员应熟悉施工图纸的要求及现场布置。
2.4 施工人员掌握GB50169-92《电气装置安装工程隔离开关装置施工及验收规范》的规定及其安全措施的要求。
2.5 施工人员熟悉施工工艺及程序。
2.6 机械设备及工器具配备:施工前应配备满足施工需求的机械设备及工器具。
所有测量、计量仪器、仪表应按要求定期或在使用前进行校准和检定,并报验后方能使用。
2.7 材料:物资材料已到货。
3 技术要求3.1 施工前按设计技术要求派施工经验丰富的技术人员进行首件示范,确定施工工艺能达到设计要求。
3.2 在大范围开展施工作业前,根据首件示范确定工艺参数,并报监理单位确认。
4 施工程序与工艺流程图1 220kV以下GW4系列隔离开关安装调整工序流程图2 55 kV以下GN2系列隔离开关安装调整工序流程5 施工要求5.1 技术要求5.1.1 隔离开关运到现场后的检查,应符合下列规定:5.1.1.1 设备的型号及规格符合设计要求;5.1.1.2 所有部件及零、配件齐全,无损伤、变形或锈蚀现象;5.1.1.3 绝缘子等瓷件无裂纹、破损等缺陷,瓷、铁粘合牢固;5.1.1.4 隔离开关及其操动机构的转动部分灵活,所有固定连接部位牢靠;5.1.1.5 户内型熔断管的密封良好,瓷件无裂纹;户外型熔断管的绝缘体无裂纹或变形,其转动部位灵活。
6~10.5kV隔离开关检修维护作业指导书一、目的与范围为了加强公司各电站6~10.5kV隔离开关检修、试验技术工作,确保6~10.5kV隔离开关检修、试验工作符合工艺质量和安全生产管理要求,并确保该工作全过程无不安全情况发生,确保隔离开关检修、试验后能安全、可靠地运行,所有参加本检修、试验项目的工作人员、质检人员,必须遵循本质量保证程序。
本指导书适用于额定电压6~10.5kV的隔离开关(柜)的定期维护、检修、缺陷处理现场检修、试验。
其他类型的隔离开关(柜)的现场检修、试验可参照执行。
隔离开关的检修、试验需贯彻预防为主,计划检修和诊断检修相结合的方针,作到应修必修,修必修好、安全第一、质量为先。
二、规范性引用文件(含验收标准等)GBJ147—90《电气装置安装工程高压电器施工验收规范》GB1984-1989 《交流高压隔离开关》GB11022-89《高压开关设备通用技术条件》GB50150—2006《电气装置安装工程电气设备交接试验标准》GB50171—92《电气装置安装工程盘、柜及二次回路接线施工验收规范》JGJ46—88《施工现场临时用电安全技术规范》SD132-85《交流高压隔离开关技术条件》SJT31002-94《设备维护保养通则》DL/T596—2005《电力设备预防性试验规程》DL408—91《电业安全工作规程》《隔离开关使用维护说明书》三、作业过程控制3.1 作业准备3.1.1 人员配备3.1.3消耗材料包括备品3.2 作业项目、方法、标准、风险评估、风险预控措施3.2.1作业项目风险评估、风险预控措施43.2.2作业项目、方法、标准56789四、附件4.1作业过程记录表(实际工作时填写,连同现场作业指导书、工作票一起保存)4.2检修技术数据记录表检修技术数据记录表工作成员:记录人员:记录日期:天气情况:温度:湿度:4.3 验收卡4.4 风险控制措施卡风险控制措施卡工作内容:4.5 缺陷处理及部件更换记录缺陷处理及部件更换记录部件更换记录4.6设备名牌参数设备技术台账4.7设备检修前后试验记录设备检修试验记录单位__________________ 站名_______________。
作业指导书工程编号:工程名称: 110KV柳林变电站工程单位工程名称: 11KV、35KV屋外配电装置分部工程名称: 110KV、35KV屋外配电设备安装作业项目名称:隔离开关安装编制单位:湖北电建二公司电气工程处编写:日期:审核:日期:会签:日期:批准:日期:实施日期:2002.6.1 版次 1目录1.编制依据2.施工内容3.施工条件4.施工程序和方法5.技术质量要求6.安全注意事项7.主要工器具一、编制依据1.1 隔离开关安装使用说明书1.2 电气装置安装工程高压电器施工及验收DL/T 5161.2-2002、GBJ147-901.3 工程设计施工图(湖北电力勘测设计院)1.4 火电施工质量检验及评定标准,电气装置篇二、施工内容35KV屋外配电装置,GW4D型隔离开关3组。
三、施工条件3.1 土建基础结束并已验收合格,符合规范及设计要求3.2 安装区域内场地平整、道路畅通、施工机具、电源等布置就绪。
四、施工程序和方法施工程序图及各施工要点如下:(1)施工准备→(2)核对土建基础→(3)设备开箱检查→(4)主体安装→(5)操作机构安装→(6)操作连杆安装→(7)开关调整→(8)整体操作→(9)安装检查验收4.1 施工准备4.1.1 工器具准备:吊装工具如钢丝绳、卡扣、吊装机械等常规工具如扳手、角向砂轮机、电火焊器具,测试工具如线坠、卷尺、水平仪等。
4.1.2 施工人员配备:应包括电工、起重工、吊车司机、电火焊工等。
4.1.3 材料准备:配置连杆用的镀锌钢管,找正用垫铁,接地用扁铁,常用材料如螺栓、油漆、砂纸等。
4.2 基础找正:底座的相间高度误差不大于2mm,中心距误差不大于5mm,利用薄铁找正垫平。
4.3 设备开箱检查4.3.1 根据装箱单清单检查所有部件,附件、备件应齐全,无损伤变形及锈蚀。
4.3.2 瓷件无裂纹及破损4.3.3 设备铭牌符合设计,技术资料齐全4.4 主体安装4.4.1 检查接线端、载流部分应清洁,且接触良好,触头镀银层无脱落,绝缘子表面清洁无裂纹破损,瓷铁粘合应牢固。

隔离开关安装作业指导书1、编制依据、目的:根据GB5040-2010《电气装置安装工程高压电气施工及规范》对隔离开关进行安装、调试。
确保设备各部件安装合格,保证交给业主合格产品。
2、本作业指导书适用于220kV柳沟变电站工程3、组织及职责施工负责人:汪建国安全员:孟昭龙质量员:陈卫国成员:戴新明、彭建华、戚玉江、吊装指挥:鲍其文吊装司索:楮建4:过程控制(1)安装前,在现场应按装箱清单检查零部件是否与装箱清单相符,产品外观无损伤,隔离开关的瓷柱应无裂纹及破损,瓷与铁粘合应牢固。
接线端子及载流部分应清洁且接触良好,触头镀银层无脱落,隔离开关附件齐全。
(2)隔离开关的底座转动部分动作应灵活,并涂以润滑脂。
(3)隔离开关安装时,确保同一绝缘子柱的各绝缘子中心线应在同一垂直线上;同相各绝缘子柱的中心线应在同一垂直面内。
(4)隔离开关的各支柱绝缘子间连接应牢固,安装时可用厂家配套的金属调整片校正其水平及垂直度偏差,使触头相互对准、接触良好;其缝隙应用腻子抹平后涂以油漆。
(5)隔离开关传动拉杆的内径应与操动机构的直径相配合,两者间的间隙不应大于1mm;连接部分的销子不应松动。
(6)隔离开关的闭锁装置应动作灵活、准确可靠;带有接地刀刃的隔离开关,接地刀刃与主触头间的机械及电器闭锁应可靠。
(7)隔离开关的操动机构零部件应齐全,所有固定连接部件应紧固,转动部分涂以润滑脂。
(8)操动机构的电动机转向正确,机构的分、合闸指示与设备的实际分、合闸位置相符。
(9)操动机构动作平稳,无卡阻、冲击等异常现象。
(10)操动机构的限位装置动作准确可靠,到达规定分、合极限位置时,能可靠切除电源。
(11)隔离开关的辅助开关安装应牢固,动作准确,接触良好。
(12)隔离开关采用地面组装,整体吊装。
5、安全措施(1)严格遵守电力建设安全规程;(2)贯彻执行“安全第一、预防为主、预防为主”的安全方针;(3)了解设备性能,做好设备和人身安全的措施;(4)所有进场施工人员都要进行安全教育并经考试,合格后方可进入现场施工;(5)进入施工现场应正确佩戴安全帽;登高作业应正确使用安全带,佩工具袋,严禁高空抛物;(6)高空作业做好防滑、防坠落工作。

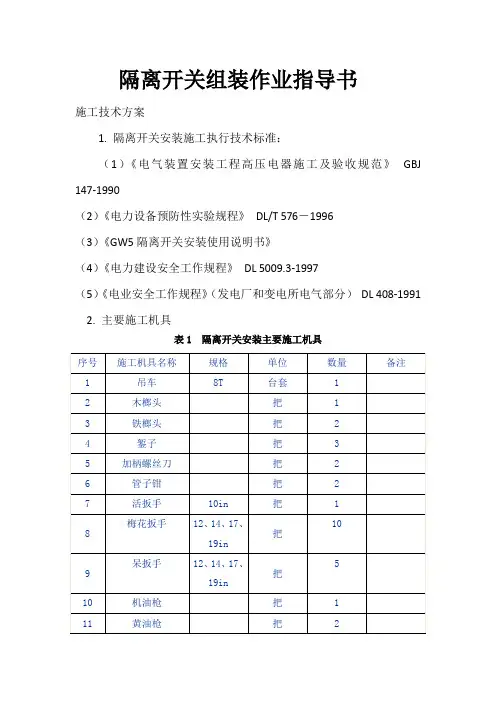

隔离开关组装作业指导书施工技术方案1. 隔离开关安装施工执行技术标准:(1)《电气装置安装工程高压电器施工及验收规范》GBJ 147-1990(2)《电力设备预防性实验规程》DL/T 576-1996(3)《GW5隔离开关安装使用说明书》(4)《电力建设安全工作规程》DL 5009.3-1997(5)《电业安全工作规程》(发电厂和变电所电气部分)DL 408-1991 2. 主要施工机具表1 隔离开关安装主要施工机具4. 施工现场布置(1)作业范围内应设置专用配电箱,并有专职人员负责。
(2)施工现场,消防器材齐全,布置合理。
(3)隔离开关安装要求天气无雨,无大风及扬沙。
如果天气条件不能满足条件,应将设备拆下后转移至室内。
(4)与带电设备间设置围栏,并挂有醒目的标志牌。
(5)施工现场物品摆放合理、整齐,现场无多余的杂物。
3. 施工前的准备工作组识准备(1)开工前工作负责人组织现场施工人员必须认真学习有关隔离开关的安装作业指导书、施工及验收规范、《安规》有关要求和本措施,熟悉安装工艺和质量标准,了解施工内容及要求。
该项目总负责人应组织有关人员深入现场,仔细勘察现场,做好各项准备工作,正确标出施工现场的施工区、设备加工区。
以免出现上、下同时有人作业的现象。
(2)各班组负责人按工程处的方案,合理安排本班组的人员分工和施工进度。
(3)各班组负责人检查防火、防雨、防潮设施是否齐全。
(4)准备好吊车、斗车等特种车辆,保证其处于良好的工作状态。
(5)安装前应班组负责人员现场了解设备及基础的实际情况,落实施工设备布置场所,按照安规和现场工作实际需要检查安措是否完备,如有疑问向施工技术负责人反馈。
材料准备(1)工程处材料管理员事先做出详细的材料计划,包括检修备品、备件等,并逐项落实,并检查其状态、性能,保证数量足够、质量合格,按照要求发放足够的工器具,并作好记录。
(2)各班组按工作任务准备相应的材料、工具。
准备好施工工具、设备,包括:各型号梅花扳手一套、各型号活动扳手一套、个人工具每人一套、安全带,梯子,接地线、管钳、生产用汽油、机油、润滑油等。

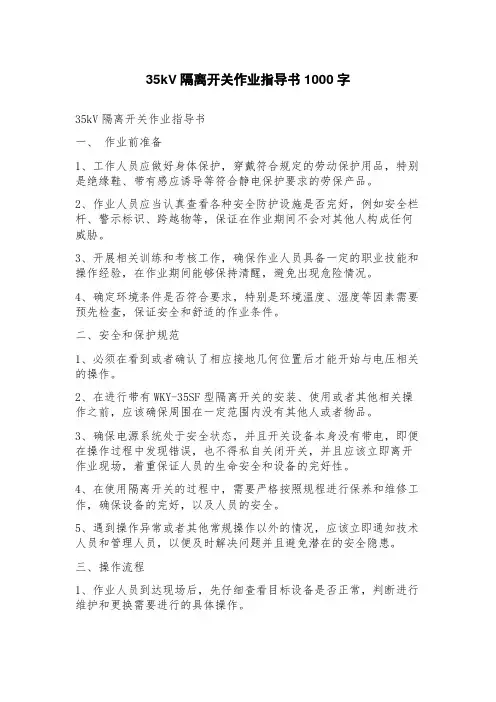

35kV隔离开关作业指导书1000字35kV隔离开关作业指导书一、作业前准备1、工作人员应做好身体保护,穿戴符合规定的劳动保护用品,特别是绝缘鞋、带有感应诱导等符合静电保护要求的劳保产品。
2、作业人员应当认真查看各种安全防护设施是否完好,例如安全栏杆、警示标识、跨越物等,保证在作业期间不会对其他人构成任何威胁。
3、开展相关训练和考核工作,确保作业人员具备一定的职业技能和操作经验,在作业期间能够保持清醒,避免出现危险情况。
4、确定环境条件是否符合要求,特别是环境温度、湿度等因素需要预先检查,保证安全和舒适的作业条件。
二、安全和保护规范1、必须在看到或者确认了相应接地几何位置后才能开始与电压相关的操作。
2、在进行带有WKY-35SF型隔离开关的安装、使用或者其他相关操作之前,应该确保周围在一定范围内没有其他人或者物品。
3、确保电源系统处于安全状态,并且开关设备本身没有带电,即便在操作过程中发现错误,也不得私自关闭开关,并且应该立即离开作业现场,着重保证人员的生命安全和设备的完好性。
4、在使用隔离开关的过程中,需要严格按照规程进行保养和维修工作,确保设备的完好,以及人员的安全。
5、遇到操作异常或者其他常规操作以外的情况,应该立即通知技术人员和管理人员,以便及时解决问题并且避免潜在的安全隐患。
三、操作流程1、作业人员到达现场后,先仔细查看目标设备是否正常,判断进行维护和更换需要进行的具体操作。
2、在确认环境安全后,应该对设备进行检查,先检查外表、表面等,以确保设备完好无损,接着将测量仪器等设备连接好,进行仪器调试和确认操作。
3、当更换设备完成后,应该对设备进行测试,以检测开关系是否良好,替换是否成功。
4、如果测试发现设备未能正常使用,应该立即通知技术人员,确保其他操作步骤能够正常进行,避免不必要的事故。
5、目标设备的使用过程中应该注意现场环境,设备本身是否存在故障,草案制定的程序是否合理,操作规范是否完善。
GW4A-126/GW22B-126/JW10-102型隔离开关作业指导书南通送变电工程有限公司二零零九年七月审批:日期:审核:日期:编制:日期:1 适用范围 (4)2 引用文件 (4)3人员要求 (4)4危险点分析与预控措施 (5)5工器具及耗材准备 ....................................................................................................................................... 6作业流程图:.................................................................................................................................................... 7工序及技术要求: (8)8 GW4A-126/GW22B-126/JW10-102型隔离开关安装检查记录...........................GW4A-126/GW22B-126/JW10-102型隔离开关安装调试1 适用范围本作业指导书适用于GW4A-126/GW22B-126/JW10-102型隔离开关安装调试2 引用文件DL 408—1991 电业安全工作规程(发电厂和变电所电气部分)DL 5009.3—1997 电力建设安全工作规程(变电所部分)GBJ 147—1990 电气装置安装工程:高压电器施工及验收规范电安生[1994]227号电业安全工作规程(热力和机械)DL/T 596—1996 电力设备预防性试验规程扬州北辰电气设备有限公司隔离开关安装和维护说明手册GBJ 147—1990 电气装置安装工程:高压电器施工及验收规范3人员要求3.1工作负责人应是具有相关工作经验,熟悉设备情况、熟悉工作班人员工作能力和《电业安全工作规程》,经工区(所、公司)生产领导书面批准的人员。
二○○九年八月批准:技术审核:安监审核:项目部审核:编写:日期:日期:日期:日期:日期:目录1. 合用范围 (1)2. 编写依据 (1)3. 作业流程 (1)3.1 作业(工序)流程图 (1)4. 作业准备 (1)4.1 人员配备 (1)4.2 工器具及仪器仪表配置 (2)5.作业方法 (2)5.1 开始 (2)5.2 操作机构调试 (2)5.3 回路电阻测试 (2)5.4 测量绝缘电阻 (2)5.5 耐压试验 (2)6.安健环控制措施 (2)6.1 试验前 (2)6.2 回路电阻测试及耐压试验 (3)6.3 交流耐压试验 (3)6.4 操作机构调试 (3)6.5 试验结束后 (3)6.6 危(wei)险点辨识 (3)7.质量控制措施及检验标准 (4)1. 合用范围本作业指导书合用于隔离开关。
2. 编写依据3. 作业流程3.1 作业(工序)流程图4. 作业准备 4.1 人员配备表 4-1 作业人员配备工序名称操作机构调试 回路电阻测量 绝缘电阻测量 交流耐压试验建议工作人数3 3 3 3监护人数1 1 1 1负责人数1 1 1 1开始操作机构调试回路电阻测量绝缘电阻测量耐压试验试验记录标准及规范名称电气装置安装工程电气设备交接试电业安全工作规程(发电厂和变电颁发机构中华人民共和国建设部中华人民共和国国家质量监督 检验检疫总局 中华人民共和国能源部GB 50150-2022 验标准 DL 408-1991 站电气部份)序号124.2 工器具及仪器仪表配置表 4-2 主要工器具及仪器仪表配置5.作业方法 5.1 开始5.1.1 检查隔离开关的一次状态,保证其与带电设备有明显断开点。
5.1.2 试验前工作票已开好,人员试验前的技术交底与安全交底已完成。
5.1.3 一次设备机械部份已安装完成,机械无卡涩。
5.1.4 隔离开关电气部份安装完毕,具备试验条件。
5.2 操作机构调试5.2.1 根据实际的操作电源, 用调压器或者试验电源调整电源电压到额定的80%,操作机构可靠分 合。
精心整理变电所新建工程
编号:DNA/GK01--35
隔离开关安装调整作业指导书
受控状态:
1总则
1.
1.
(包1.
2.
3.作业前的准备
3.1技术交底
3.1.1隔离开关安装调整前,对参与施工的全体作业人员应进行技术交底,并做
好技术交底记录,参加交底人员应由本人签字。
3.1.2作业人员必须掌握主要技术资料,安装时严格遵守。
3.2设备到货检验及保管
3.2.1隔离开关,负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平
整无积水的场地。
设备及瓷件应无裂纹及破损。
3.2.2隔离开关、负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。
设备及瓷件应安置稳妥,不得倾倒损坏,触头及操动机构的金属
3.3
4
4.
4.2
4.2.1隔离开关相间距离的误差,110KV及以下不一应大于10mm,
220KV及以下不应大于20mm,相间连杆应在同一水平线上。
4.2.2支持绝缘子应垂直于底座平面(V型隔离开关除外)且连接牢固,同一绝缘子柱的各绝缘子中心线应在同一垂直线上,同相各绝缘子柱的中心线应在同一垂直面内
4.2.3隔离开关的各支柱绝缘子间应连接牢固,安装时可用金属垫片校正其水平或垂直偏差,使触头相互对准,接触良好,其缝隙应用腻子没抹平后刷油漆。
4.2.4均压环(罩)和屏蔽环(罩)应安装牢固,平整。
4.3转动装置的安装与调整应符合下列要求:
4.3.1拉杆应校直,其与带电部分的距离应符合现行国家标准
,连
4.4
4.4.2电动或气动操作前,应先进行多次手动分合,机构动作正常后方可操作。
4.4.3电动机构的转向应正确,机构的分合闸位置指示应与设备的实际分合位置相符。
4.4.4机构动应平稳,无阻卡、冲击等异常情况。
4.4.5限位装置应准确可靠,到达规分合极限位置时,应切除电源惑气源。
4.4.6管路中的管接头阀门、工作缸等不应有锈漏现象
4.4.7机构密封垫应完整。
4.5气动机构的空气压缩机及空气管应符合规范有关规定。
4.6当拉杆手动操作机构的手柄位于上部或左端的极限位置,窝轮的窝杆机构的手柄位于顺时针方向的极限位置,应是隔离开关或负合开关的合闸位置,反之应是
4.7
4.8
5.
应紧
4.10.2触头间的表面应清洁,并涂以薄层的凡士林,载流部分的可绕连接不得有折损连接应牢固,接触应良好,载流部分表面应无严重的凹陷及锈蚀。
4.10.3设备接线端子应涂以薄层电力复合脂。
4.10.4隔离开关的闭锁装置动作灵活,准确可靠,带有接地刀的隔离开关,接地刀刃与主触头间机械或电器闭锁应准确可靠。
4.10.5隔离开关及符合开关的辅助开关应安装牢牢固,并动作准确、接触良好,
其安装位置应便于检查,装与室外时应有防雨措施。
4.11符合开关的安装及调查,除符合上述有关规定外还应符合下列要求。
4.11.1符合开关合闸时,主固定触头应可靠的与主刀刃接触,分闸时,三相的灭弧刀
片应同时跳离固定灭弧触头。
M20为
4.13.3扁钢与圆钢焊接时,其焊接长度为圆钢直径6倍。
5.质量标准及检验要求
5.1在验收时,应进行下列检查:
5.2在验收时应提交下列资料和文件:
6安全措施和文明施工
6.1安全措施:
6.1.2高处作业必须系好安全带,安全带挂在上方牢固可靠处,高空作业人员应衣着灵便,衣袖、裤脚应扎紧,穿软胶底鞋。
6.1.3梯子必须结实可靠,并应在使用前进行检擦查。
6.2
动操作机构。
6.3文明施工
6.3.1工作场地应平整、清洁。
6.3.2设备、工器具、材料应摆放整齐。
6.3.3施工指挥、联系语言要文明,无打架怠工现象。
6.3.4施工人员着装整齐,并佩带标志牌。
6.3.5设定作业区并设明显标志。
.
7作业工艺流程图
10.1《电气装置安装工程施工及验收规范》10.2设计图纸及厂家说明书
10.3质量保证体系程序文件
10.4变电达标投产考核项目分解实施要求11本期装置。
