文档之家
首页
教学研究
幼儿教育
高等教育
外语考试
建筑/土木
经管营销
自然科学
当前位置:
文档之家
›
(完整版)水池分部验收鉴定书
(完整版)水池分部验收鉴定书
格式:doc
大小:210.51 KB
文档页数:16
下载文档原格式
下载原文件
/ 16
下载本文档
下载提示
文本预览
1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(5)砌筑完成后,砌体外露面及时养护。
(6)浆砌块石选用选用陆良石鱼新鑫砂石场料场石料,质地坚硬、不易风化、没有裂缝且大致方正的样式,其抗水性、抗压强度等均符合工程设计要或有关技术要求的规定,其性能指标均符合有关规范的要求和规定。
(7)水泥根据工程进度的需要,专人专车运发给各施工班组,施工班组堆放处保持干燥。
(12)砌筑前完成清基整平工作,浆砌块石体采用铺浆法砌筑。
(13)在铺砂浆之前,无残流积水。灰缝厚度一般 为20~35mm,较大的空隙用碎石填塞,但不在底座止或石块的下面用高于砂浆层的小石块支垫。
(14)所有的石块均放在新拌的砂浆上,砂浆缝饱满,石缝间不直接紧靠,不采用外面侧立石块、中间填心的方法砌石。
(15)砌缝做到饱满,勾缝自然,匀称美观,块石形态突出,表面平整。砌体外露面溅染的砂浆清除干净。
(16) 浆砌石砌体外露面宜在砌筑后12~18h之内及时养护,养护时间14d,并经常保持外露面的湿润。
5、水池C25混凝土浇筑施工:
(1)水池C25混凝土浇筑水泥、砂、机碎石由监理人现场对进行见证取样,送有资质的试验室进行配合比试验确定,并报监理人的批准。
1120
7d
28d
质量比
1
0.51
2.12
3.17
16.5
25.6
3、C15混凝土配合比
(4)开挖遵循自上而下进行施工的原则。
(5)开挖时由浅而深,控制预留20cm保护层,以避免超挖和土层遭受扰动。
(6)机械开挖时预留的20cm保护层采用人工开挖。
2、浆砌石砌筑施工:
(1)浆砌石砌筑工程按照施工详图和设计要求进行施工放样。
(2)砂浆采用砂浆搅拌机拌制,随拌随用。M7.5砂浆严格按照项目监理机构批准《砂浆配合比设计试验报告》如下表所示:
(1)进场后根据建设单位及村委会提供的施工范围内布置水池,水池布置本着既有利于最大限度保障用水面积且尽量少占耕地,并保障管网线路最短进行施工放样。
(2)开挖工作内容包括:准备工作、场地清理、剩余土方外运和堆存、完工验收前的维护以及按监理人指示对废弃的渣场进行清理等工作。
(3)水池土石方开挖面符合施工图纸所示的开挖,开挖后保持边坡的完整性和平整度符合设计要求。

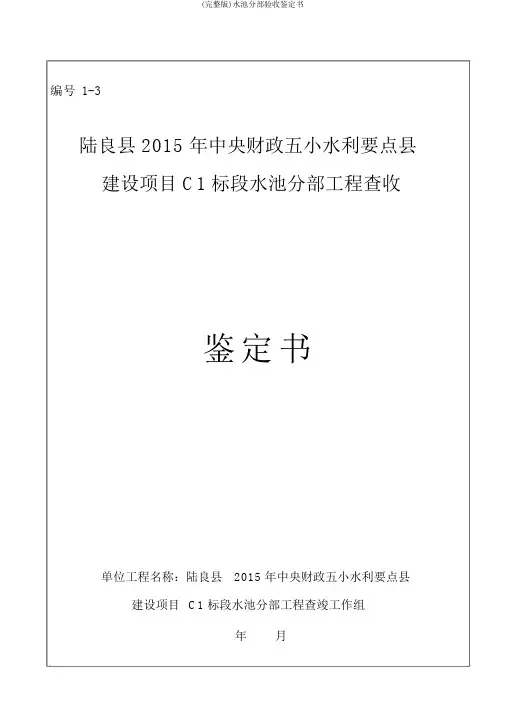

编号1-3
陆良县2015年中央财政五小水利重点县
建设项目C1标段水池分部工程验收
鉴定书
单位工程名称:陆良县2015年中央财政五小水利重点县
建设项目C1标段水池分部工程验收工作组
年月
前 言
根据2015年月陆良县水利工程质量与安全监督站陆水质督字【2015】号对《陆良县2015年中央财政五小水利重点县建设项目划分确认书》,将陆良县2015年中央财政五小水利重点县建设项目划分为:1~6标共6个单位工程、19个分部工程,其中:C1标段为1个单位工程(1-),泵站分部工程(1-1)、管网分部工程(1-2)、水池分部工程(1-3)。
20m3水池(共325个);土方开挖14040.00m3、石方开挖1404.00m3、土方回填4212.00m3、C20埋石混凝土3019.25m3、C20混凝土基础520.00m3、普通钢模板20176.00m2。

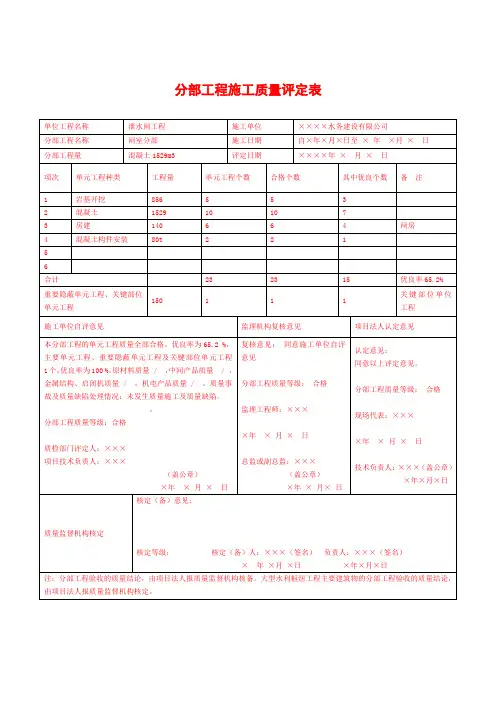

2015年月日,由项目法人陆良县2015年中央财政五小水利重点县建设项目工程建设管理局组织监理单位云南靖禹水利工程监理有限公司项目监理部、设计单位云南华禹水利水电勘察设计有限公司、施工单位云南昊源建筑有限公司、相关人员组成陆良县2015年中央财政五小水利重点县建设项目C1标水池分部工程验收工作组,按《水利水电建设工程验收规程》SL223—2008验收要求,对云南昊源建筑有限公司完成的陆良县2015年中央财政五小水利重点县建设项目C1标段水池分部工程进行验收,验收组人员对该分部工程进行现场查看,查阅了该分部工程施工质量相关资料,施工单位和监理单位对该分部工程的95个单元工程评定情况,95个单元工程评定为合格,其中优良22个,单元工程优良率23.1%。该分部工程通过施工单位自评,监理单位复核,项目法人认定,验收工作组一致同意该分部工程评定为合格。
1m3混凝土水泥、砂、水、拌和用量 单位:kg
1、C25混凝土配合比
材料
水泥
水
机制砂
机碎石
抗压强度(MPa)
m3用量(kg)
381
183
716
1120
7d
28d
wenku.baidu.com质量比
1
0.48
1.88
2.94
20.7
30.6
2、C20混凝土配合比
材料
水泥
水
机制砂
机碎石
抗压强度(MPa)
m3用量(kg)
353
180
747
(8)砂为班陆良石鱼新鑫砂石场料场的机制砂,不含草根等杂物。
(9)水采用地下水,水质符合中华人民共和国建设部标准(混凝土拌和用水标准)(JGJ63-89)的规定。
(10)砂浆拌和均匀。一次拌料做到在其初凝之前使用完。
(11)砂浆的配合比试验,由监理人现场对水泥、砂、见证取样,送有资质的试验室进行配合比试验确定,并报监理人的批准。
1、M7.5砂浆配合比
材料
水泥
水
机制砂
抗压强度(MPa)
m3用量(kg)
301
235
1664
7d
28d
质量比
1.0
0.78
5.52
6.5
10.7
(3)砌筑前,清除石块表面的泥垢等杂质。
(4)浆砌块石采用铺浆法砌筑。砌筑时,先铺砂浆后砌筑,石块分层卧砌,上下错缝,内外搭砌,砌立稳定。每层大体找平,分段位置应尽量设在沉降缝或伸缩缝外。
工程规模及主要工程量
(1)工程规模:500m3水池(共3个)、20m3水池(共325个)
2、主要工程量:
500m3水池(共3个);土方开挖2472.75m3、石方开挖245.70m3、土方回填240.75m3、C15混凝土垫层42.24m3、C25水池池壁混凝土133.88m3、C25水池底板混凝土139.23m3、C25共柱混凝土24.57m3、C25水池盖板混凝土93.56m3、钢筋制安28.77t、普通模板741.39m2、水池曲面模板1007.28m2、水池附件0.9t。
一、开完工日期;
开工日期:2015年4月10日
完工日期:2015年6月20日
二、工程建设内容
工程建设内容:20m3水池366个。500m3水池(共3个)、
三、施工过程及完成的主要工程量
(一)施工过程:
1、工程于2015年4月10日开工,于2015年6月20日施工结束,施工历时71天。
2、水池土石方开挖施工:
合集下载
相关主题
文档推荐
最新文档
饭店包间名字大全
word无法创建工作文件,请检查临时环境变量
自行车健身比赛开幕式讲话词
2018乡村医生个人工作总结
MySQL测试题 SQL
合勤NXC5200
铁路集中箱空箱调度优化建模案例(案例2)
微分几何教学大纲-复旦大学数学科学学院
人教版九年级数学上册导学案:24.1.1_圆【精品】
(整容后办护照用)医院整容证明
