流化床机组整套启动试运前质量监督检查记录典型表式机组整套启动试运前质量监督检查记录工程项目工程规模 12000 MW 机组号监检机构年月日工程机组整套启动试运前质量监督检查记录1、对工程建设各责任主体质量行为的监督检查序号检查项目检查结果1.1 建设单位的质量行为1.1. 1 在工程建设过程中的质量责任和义务符合《建设工程质量管理条例》的规定符合1.1. 2 规范地执行项目法人制、合同管理制、招标投标制、工程监理制和资本金等工程建设五项制度已执行1.1. 3 对设计、施工、调试、监理和设备监造各单位及设备订货等均实施了招标投标制度。
各类招标、投标文件和合同齐全1.1. 4 质量管理体系健全并运转有效,工程质量处于有效控制状态;各项工程管理、质量管理制度齐全,实施有效1.1. 5 工程档案管理制度健全,管理人员到位,施工、调试等各单位移交资料的管理办法已制订,档案案卷构成的要求已明确1.1. 6 按规定组织设计交底和图纸会检1.1. 7 无明示或暗示设计单位、施工单位、监理单位违反强制性条文,降低工作质量标准或因要求承包方压缩合理工期而影响工程质量等行为1.1. 8 按合同规定,由建设单位采购的材料、构配件和设备符合质量标准,相应建立的管理制度、责任制度和检查验收标准及办法等能有效实施1.1. 9 监督、检查监理单位完成机组整套启动试运前的全部施工和调试项目质量验收、签证1.1.10 协助试运指挥部按《启规》的要求开展工作;机组启动试运的组织分工、工作制度和调试计划及技术标准已经制订并落实,符合《启规》和《验评标准》的规定1.1.11 对施工单位在施工中采用的“四新”已审批1.2 勘察设计单位的质量行为1.2. 1 本单位的资质与本工程的勘察设计项目相符1.2. 2 项目主要负责人的职业资格与承担的设计项目相符,已经本企业法定代表人授权。
施工现场设计代表的工作满足现场施工的需要1.2. 3 按计划交付施工图纸,保证连续施工。
火电工程整套启动试运前质量监督检查典型大纲1 总则1.0.1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程质量监督工作程序、方法和内容,规范工程建设各责任主体及有关机构的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲。
凡接入公用电网的电力建设工程项目,包括各类投资方式的新建、扩建、改建的火电建设工程,均应按上述相关典型大纲的规定进行质量监督检查。
1.0.2《火电工程机组整套启动试运前质量监督检查典型大纲》(以下简称本《大纲》)适用于电力建设工程质量监督中心站(以下简称中心站)对火电建设工程机组整套启动试运前的工程质量和进入整套启动试运阶段前的条件进行监督检查。
1.0.3机组整套启动试运前,是指按设计范围和规定标准全部建筑、安装工程施工完毕;按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称《启规》)和《火电工程调整试运质量检验及评定标准》(以下简称《调试验标》)的规定,完成分部试运阶段工作后,具备机、炉、电第一次联合启动,机组开始整套启动试运阶段工作之前。
1.0.4机组整套启动试运,是对建筑、安装工程的设计、设备和施工质量的动态综合检验;是保证机组能安全、稳定、可靠地投入生产,及时形成生产能力,发挥投资效益的重要环节。
1.0.5分部试运的质量是保证机组整套启动试运效果和调试质量的基础,也是保证机组投产水平的重要环节,因此,也是本阶段监检的重要内容之一。
1.0.6质量监督检查以重点抽查的方法进行。
检查工程建设各责任主体质量行为时,对火电工程各《大纲》中内容相同的条款一般只抽查一次。
凡经检查符合规定、在后续工程中又未发生情况变化者,一般不再重复检查。
1.0.7根据工程设计中采用新设备和新技术的具体情况,中心站可结合工程的实际特点,补充编制其具体的监督检查细则,也可编制对本工程监督检查的《实施大纲》,保证检查的针对性和全面性。
机组整套启动试运行前质量监督检查记录(电力监检)某热电厂新建工程1号(2炉+1机)、2号(1炉+1机)机组整套启动试运前质量监督检查记录1、对工程建设各责任主体质量行为的监督检查序号检查项目检查结果1.1 建设单位的质量行为1.1.1 规范地执行项目法人制、合同管理制、招标投标制、工程监理制和资本金等工程建设五项制度符合1.1.2 对设计、施工、调试、监理和设备监造各单位及设备订货等均实施了招标投标制度。
各类招标、投标文件和合同齐全符合1.1.3 质量管理体系健全并运转有效,工程质量处于有效控制状态;各项工程管理、质量管理制度齐全,实施有效未见管理制度1.1.4 工程档案管理制度健全,管理人员到位,施工、调试等各单位移交资料的管理办法已制订,档案案卷构成的要求已明确未见工程档案管理制度,未见各单位移交资料的管理办法,未见档案案卷构成目录1.1.5 按规定组织设计交底和图纸会检未见设计交底纪要,施工图会检记录不全1.1.6 无明示或暗示设计单位、施工单位、监理单位违反强制性条文,降低工作质量标准或因要求承包方压缩合理工期而影响工程质量等行为未发现,1.1.7 按合同规定,由建设单位采购的材料、构配件和设备符合质量标准,相应建立的管理制度、责任制度和检查验收标准及办法等能有效实施有物资采购制度,未见物资管理制度1.1.8 监督、检查监理单位完成机组整套启动试运前的全部施工和调试项目质量验收、签证督促有关单位统计已完和未完项目1.1.9 协助试运指挥部按《启规》的要求开展工作;机组启动试运的组织分工、工作制度和调试计划及技术标准已经制订并落实,符合《启规》和《验评标准》的规定未见1号机组试运指挥部成立文件,3号锅炉2号机的不符合“启规”要求,组织分工应明确1.1.10 对施工单位在施工中采用的“四新”已审批未发生1.2 勘察设计单位的质量行为1.2.1 本单位的资质与本工程的勘察设计项目相符电力行业乙级1.2.2 项目主要负责人的职业资格与承担的设计项目相符,已经本企业法定代表人授权。
风力发电项目风力发电机组安全检查表序号检查项目检查依据实际情况结论一风电机组及其附属设备1风电机组及其附属设备均应有制造厂的金属铭牌,应有风电场内唯一的设备名称和设备编号,并标示在明显位置。
《风力发电场运行规程》第6.1.1条风电机组均有制造厂的金属铭牌,标有风电场名称和编号。
符合要求2机组及部件所有外露部分应涂漆或镀层,涂镀层应表面光滑、牢固和色泽一致。
《风力发电机组第1部分:通用技术条件》第4.7条经现场检查,机组及部件所有外露部分有涂漆,风机基础接地扁铁喷漆防腐。
符合要求3每半年至少对机组的变桨系统、液压系统、刹车机构、安全链等重要安全保护装置进行检测试验一次。
《风力发电场安全规程》第7.3.1条风电场每半年对机组的变桨系统、液压系统、刹车机构、安全链等重要安全保护装置进行一次检测试验,并做详细记录。
符合要求4每半年对塔架内安全钢丝绳、爬梯、工作平台、门防风挂钩检查一次;每年对机组加热装置、冷却装置检测一次;每年在雷雨季节前对避雷系统检测一次,至少每三个月对变桨系统后备电源充电电池组进行充放电试验一次。
《风力发电场安全规程》第7.3.6条风电场定期对塔架内安全钢丝绳、爬梯、工作平台、门防风挂钩进行检查;每年定期对机组加热装置、冷却装置进行检测;每年对避雷系统检测一次,定期对变桨系统后备电源充电电池组进行充放电试验。
符合要求51)风力发电机组接地电阻应满足风机制造厂对设备接地要求。
2)风力发电机组和变压器组及箱式变压器组使用一个总的接地体时,接地电阻应符合其中最小值的要求。
3)风力发电机组的变压器组及箱式变压器组周围应设置均压带。
4)风力发电机组塔架、控制柜、变压器组及箱式变压器组应接地。
《风力发电场设计技术规范》第6.5.2条本项目风力发电机组接地电阻满足风机制造厂对设备接地的要求;风力发电机组和箱式变压器组接地电阻符合规定要求;风力发电机组和箱式变压器组周围设置有均压带;风力发电机组塔架、控制柜及箱式变压器组均进行了接地,符合要求。

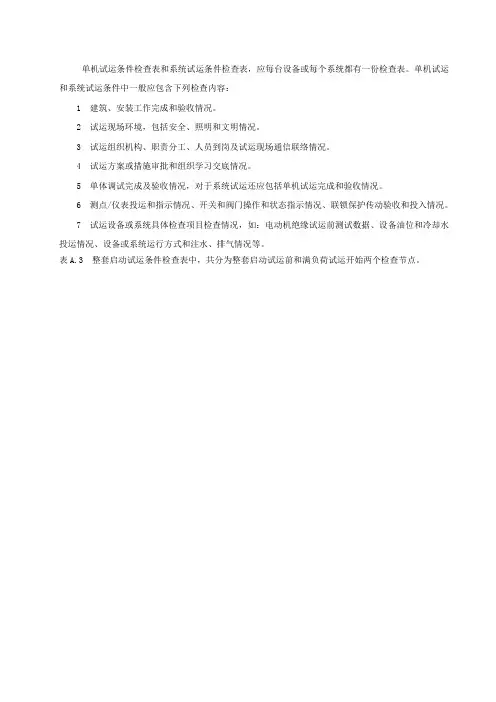

单机试运条件检查表和系统试运条件检查表,应每台设备或每个系统都有一份检查表。
单机试运和系统试运条件中一般应包含下列检查内容:
1 建筑、安装工作完成和验收情况。
2 试运现场环境,包括安全、照明和文明情况。
3 试运组织机构、职责分工、人员到岗及试运现场通信联络情况。
4 试运方案或措施审批和组织学习交底情况。
5 单体调试完成及验收情况,对于系统试运还应包括单机试运完成和验收情况。
6 测点/仪表投运和指示情况、开关和阀门操作和状态指示情况、联锁保护传动验收和投入情况。
7 试运设备或系统具体检查项目检查情况,如:电动机绝缘试运前测试数据、设备油位和冷却水投运情况、设备或系统运行方式和注水、排气情况等。
表A.3 整套启动试运条件检查表中,共分为整套启动试运前和满负荷试运开始两个检查节点。
火力发电工程质量监督检查大纲第9部分:机组整套启动试运前监督检查目次1. 总则2. 监督检查依据3. 监督检查应具备的条件4.责任主体质量行为的质量监督检查4.1 建设单位质量行为的质量监督检查4.2 设计单位质量行为的质量监督检查4.3 监理单位质量行为的质量监督检查4.4 施工单位质量行为的质量监督检查4.5 调试单位质量行为的质量监督检查4.6 生产运行单位质量行为的质量监督检查5. 工程实体质量的监督检查5.1 土建专业和试运环境的监督检查5.2锅炉专业的监督检查5.3 汽机专业的监督检查5.4 电气专业的监督检查5.5热控专业的监督检查5.6化学专业的监督检查5.7 调整试验的监督检查5.8生产运行准备的监督检查6. 质量监督检测附表1土建工程未完工项目清单附表2安装工程未完工项目清单附表3分系统调试未完项目清单1 总则1.0.1 本部分适用于火力发电工程机组整套启动试运前阶段的质量监督检查。
1.0.2 本部分所列检查内容应逐条检查,检查方式为重点抽查验证。
1.0.3本阶段监督检查有采用新技术、新工艺、新流程、新装备、新材料的具体情况时,可根据相应的批准文件补充编制监督检查细则。
2 监督检查依据监督检查组在开展本部分监督检查工作时,监检人员英担按照专业划分,熟练掌握以下标准。
引进国外设备的工程,还需要熟悉和掌握合同约定的其他标准。
《电气装置安装工程电气设备交接试验标准》(GB 50150)《钢结构工程施工质量验收规范》(GB 50205)《建筑工程绿色施工评价标准》(GB/T 50640)《电力建设施工技术规范》(DL 5190.1~9系列标准)《火电建设项目文件收集及档案整理规范》(DL/T 241)《火电工程项目质量管理规程》(DL/T 1144)《火力发电厂保温油漆设计规程》(DL/T 5072)《火电施工质量验收及评价规程》(DL/T 5210.1~8系列标准)《火力发电建设工程机组调试技术规范》(DL/T 5294)《火力发电建设工程启动试运及验收规程》(DL/T 5437)3 监督检查应具备的条件3.0.1机组整套启动试运应投入的设备和工艺系统及相应的建筑工程已按设计完成施工,并验收合格。
质量监督检查典型大纲火电工程整套启动试运前电力工业部电力建设质量监督中心总站一九九四年九月目录1.总则 (3)2.监督检查的依据 (4)3.应具备的技术条件 (5)4.应提供的技术文件、资料 (6)5.监督检查内容和要求 (7)6.检查方式和评价 (11)1 总则1.1 根据电力部《电力基本建设工程质量监督规定》和《火力发电厂基本建设工程启动及竣工验收规程》的要求,由电力建设工程质量监督中心站组织对火电厂机组整套启动试运前质量监督检查。
为此特制定本典型大纲。
1.2 本大纲适用于电力部归口管理的(或受外系统委托实施质量监督的)新建、扩建、改建火电厂机组的整套启动试运前的质量监督检查。
1.3新机整套启动试运是全面检查投产机组以及相应的建筑,安装工程的设计、设备和施工质量的动态综合检验。
是保证机组能安全、经济、可靠地投入生产、形成生产能力,发挥投资效益的重要环节。
1.4机组整套启动试运前是指机、炉、电第一次联合启动试运开始前。
整套启动试运前质量监督检查是全面检查机组施工、调试、生产准备等是否具备《火力发电厂基本建设工程启动及竣工验收规程》规定的条件。
整套启动试运前质量监督检查是停工待检点。
2 监督检查的依据2.1《电力工业技术管理法规(试行)》。
2.2《电力基本建设工程质量监督规定》。
2.3《电力建设施工及验收技术规范》。
2.4《火电施工质量检验及评定标准》。
2.5《电气装置安装工程施工及验收规范》。
2.6《火力发电厂基本建设工程启动及竣工验收规程》。
2.7《火力发电厂设计技术规程》。
2.8《火电工程启动调试工作条例(试行)》。
2.9 设备制造国家标准、制造厂标准、规范、技术条件及产品使用说明。
对于国外制造的设备,一般以设备供货合同中规定的标准,规范和技术条件为准,如国外无规定或规定不明确处,应参照国内有关规定执行。
2.10各专业规程或技术文件如:《电力工业锅炉监察规程》、《火力发电厂金属技术监督规程》、《电力基本建设热力设备化学监督导则(试行)》等。
