电梯安装进度计划
- 格式:doc
- 大小:24.50 KB
- 文档页数:2
电梯安装工程施工进度计划及保证措施1. 引言本文档旨在制定电梯安装工程的施工进度计划,并提出相应的保证措施,以确保施工过程的顺利进行。
2. 施工进度计划2.1 施工阶段划分本工程的施工可分为以下几个阶段:- 前期准备阶段:确定施工范围、编制施工方案等;- 沟通协调阶段:与相关部门和业主进行沟通,确保施工满足要求;- 设备准备阶段:订购并准备所需的电梯设备和材料;- 施工实施阶段:进行电梯设备的安装和调试;- 完工验收阶段:完成施工,并进行相应的验收工作。
2.2 施工进度计划安排根据项目要求和施工难度,制定以下施工进度计划:- 前期准备阶段:预计耗时2周;- 沟通协调阶段:预计耗时1周;- 设备准备阶段:预计耗时3周;- 施工实施阶段:预计耗时8周;- 完工验收阶段:预计耗时1周。
3. 保证措施3.1 人员配备根据工程要求,合理配置专业技术人员和熟练工人,确保施工过程的质量和效率。
3.2 资源准备提前安排所需的电梯设备和施工材料的采购,并按计划进行准备,以避免工期延误。
3.3 进度监控设立专门的进度监控机制,定期检查和评估施工进展,及时调整施工计划,确保进度的合理安排。
3.4 沟通协调与相关部门和业主保持良好的沟通,及时解决施工中的问题和难题,减少不必要的延误。
3.5 风险预警及时发现潜在的风险因素,并制定相应的应急措施,以防止工程进度受到严重影响。
4. 总结以上是电梯安装工程施工进度计划及保证措施的内容。
通过合理的施工进度安排和相应的保证措施,我们将确保电梯安装工程的顺利进行,并按时完成。
一、工程概况1. 工程名称:某住宅楼外跨施工电梯安装工程2. 工程地点:某市某区某住宅楼施工现场3. 施工单位:某建筑工程有限公司4. 设计单位:某建筑设计研究院5. 监理单位:某工程监理有限公司二、编制依据1. 国家相关法律法规和行业标准2. 工程设计文件3. 施工图纸及技术规范4. 施工现场实际情况三、施工准备1. 施工组织机构成立项目领导小组,负责施工电梯安装工程的全面管理;设立技术组、质量组、安全组等,确保工程顺利进行。
2. 施工现场总平面布置根据现场实际情况,合理规划施工电梯的安装位置,确保施工电梯安装与现场其他施工活动不发生冲突。
3. 施工材料、构件计划根据设计要求,采购施工电梯、吊装设备、脚手架、防护栏杆等材料,确保材料质量符合国家标准。
4. 器械、设备计划根据施工需要,配置施工电梯、吊车、脚手架、防护栏杆等设备,确保设备性能稳定、安全可靠。
四、施工方案及技术措施1. 施工电梯安装方法(1)根据现场实际情况,采用分段安装、整体吊装的方法进行施工电梯的安装。
(2)安装前,对施工电梯进行全面检查,确保其安全可靠。
2. 吊装设备安装(1)按照吊装设备的技术要求,进行设备的安装与调试。
(2)确保吊装设备在安装过程中稳定可靠,防止发生意外。
3. 脚手架工程(1)根据施工电梯安装需求,搭建脚手架,确保脚手架结构稳固、安全可靠。
(2)脚手架搭设完成后,进行验收,确保其符合相关规范要求。
五、质量保障方案1. 质保体系建立完善的质量保证体系,明确各岗位职责,确保施工电梯安装质量。
2. 质量保证措施(1)严格按照施工图纸及技术规范进行施工,确保施工电梯安装质量。
(2)对施工电梯安装过程进行全程监控,发现问题及时整改。
六、安全文明施工及环境保护措施1. 安全保障体系建立完善的安全保障体系,确保施工电梯安装过程中的安全。
2. 安全施工措施(1)对施工人员进行安全教育培训,提高安全意识。
(2)施工现场设置安全警示标志,防止安全事故发生。
电梯加装项目电梯安装部分施工组织设计方案施工组织设计方案是电梯加装项目中至关重要的一部分,它对于电梯安装工程的顺利进行起着关键的作用。
本文将针对电梯加装项目中电梯安装部分的施工组织进行详细设计,并提出相应的实施方案。
一、施工组织设计原则1. 安全第一:在电梯安装施工过程中,确保施工人员的人身安全是首要考虑。
所有施工现场必须符合相关安全标准和规范,必要时需配备防护设施和安全设备。
2. 合理高效:施工组织设计要考虑到施工效率,合理安排施工时间和工序,确保施工进度和质量。
3. 合作配合:电梯安装是一个复杂的工程,需要多个参与方的协作。
施工组织设计要确保各参与方之间的良好配合和沟通,形成合力。
4. 环保节能:在电梯安装施工中,要注重环境保护和节能减排,采取相应的措施减少对环境的不良影响。
二、施工组织设计方案1. 前期准备阶段:在施工前期,需要进行详细的项目调研和设计,明确施工的范围、施工工艺和施工任务。
(1)项目调研:对现场条件进行实地勘察,测量并制定详细的平面图和剖面图。
(2)工艺设计:根据调研结果,确定施工工艺路线和施工顺序,并编制详细的工艺流程图。
(3)施工任务划分:根据项目工作量和施工进度要求,合理划分施工任务,确定人员配备和材料供应计划。
2. 施工过程管理:电梯安装施工过程中,需要进行施工现场管理和质量控制,确保施工质量和进度。
(1)施工现场管理:建立施工现场安全管理制度,确保施工现场的安全、整洁和规范,包括人员进出管理、施工设备管理等方面。
(2)质量控制:建立严格的质量控制体系,加强施工过程中的现场巡检和监控,确保施工质量符合相关标准和规范。
(3)技术交底:为施工人员进行技术交底,让他们了解施工方案和要求,并确保施工工序的正确执行。
3. 完工验收阶段:在施工完成后,需要进行电梯的完工验收和相关报备手续。
(1)完工验收:按照相关标准和规范进行电梯的完工验收,包括电梯性能和安全性的检测,确保电梯安装质量符合要求。
引言概述:正文内容:1.前期准备工作1.1.方案制定:根据电梯项目的具体要求,制定适合的施工方案,包括施工计划、施工时间表和人员安排等。
1.2.设备准备:确认所需的施工设备和工具,并确保其完好和运行正常。
1.3.工程准备:对施工现场进行清理和整理,确保工程所需的材料和配件齐全。
2.安装细节2.1.电梯轿厢和井道的安装:按照厂家提供的安装图纸和手册,进行电梯轿厢和井道的组装和安装工作。
2.2.电气系统的布线和接线:根据电梯的电器图纸,进行电气系统的布线和接线工作,并确保电路的连通和可靠性。
2.3.控制系统的安装:根据电梯的控制系统图纸,进行控制器、按钮等设备的安装和调试。
2.4.安全装置的安装:根据电梯安全装置的要求,安装各类安全装置,如门锁、紧急停车系统等。
2.5.完善附属设施:安装电梯的同时,还需考虑到相关的设施,如楼层指示器、通讯设备等。
3.测试和调试程序3.1.电梯的负载测试:对电梯进行负载测试,测试其在满载、超载等情况下的运行情况和安全性能。
3.2.电梯的运行测试:对电梯进行运行测试,测试其在各种使用情况下的运行轨迹、速度和平稳性等。
3.3.电梯的故障处理:在测试过程中,出现故障的情况下,及时处理并解决,确保电梯的正常运行。
3.4.电梯安全系统的测试:对电梯的安全系统进行全面测试,确保各项安全措施的功能正常。
3.5.电梯的调试和优化:对电梯的各项参数进行调试和优化,以提升电梯的运行效果和用户体验。
4.工程验收和维护4.1.工程验收:按照设计和施工规范,对电梯工程进行验收,确保工程质量达到标准要求。
4.3.人员培训和交接:对电梯施工人员进行培训,确保他们了解电梯的操作和维护要点;对业主和使用方进行交接,提供相关的操作指引和维护建议。
4.4.定期维护计划:制定电梯的定期维护计划,包括保养、检修和更换配件等内容,以确保电梯的长期安全运行。
4.5.应急预案制定:制定电梯应急预案,明确各类紧急情况下的应对措施,提高电梯的安全性和应急响应能力。

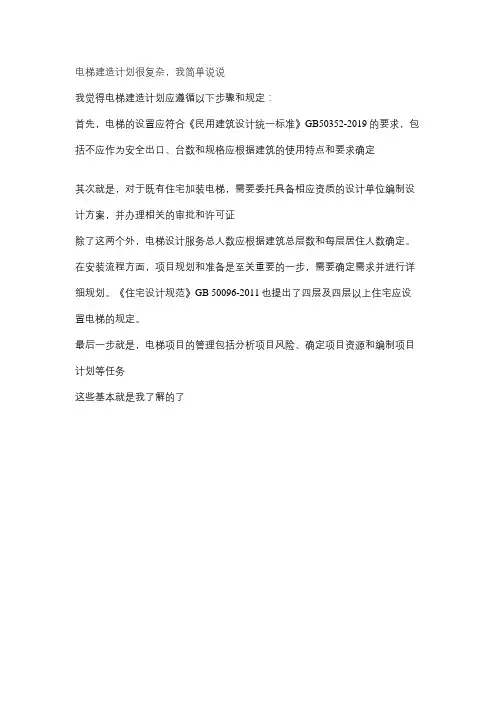

电梯建造计划很复杂,我简单说说
我觉得电梯建造计划应遵循以下步骤和规定:
首先,电梯的设置应符合《民用建筑设计统一标准》GB50352-2019的要求,包括不应作为安全出口、台数和规格应根据建筑的使用特点和要求确定
其次就是,对于既有住宅加装电梯,需要委托具备相应资质的设计单位编制设计方案,并办理相关的审批和许可证
除了这两个外,电梯设计服务总人数应根据建筑总层数和每层居住人数确定。
在安装流程方面,项目规划和准备是至关重要的一步,需要确定需求并进行详细规划。
《住宅设计规范》GB 50096-2011也提出了四层及四层以上住宅应设置电梯的规定。
最后一步就是,电梯项目的管理包括分析项目风险、确定项目资源和编制项目计划等任务
这些基本就是我了解的了。
电梯安装工期目标及进度计划保证措施一、工程工期目标:xx电梯采购及安装总工期为60日历天。
二、工程进度针对性措施1、xx电梯采购及安装施工项目程序复杂,工序穿插较多,各作业队伍须严格按项目管理人员安排合理插入,相互配合,协调一致,严格按施工进度计划进行施工。
2、工程施工进度计划详施工总进度计划表。
3、施工进度保证措施本工程组织技术素质高、强有力的施工队伍,配置精良的设备和具有丰富施工经验及相应专业技术的管理人员、组织一批生产技术优秀、操作熟练的工人,应用成熟的施工新技术、新工艺、新方法。
在施工过程中,以“满足业主要求,实现质量承诺,竭诚服务”为宗旨,以“全、快、严、细、实”的工作作风,精心组织,科学管理。
确立“急工程之所急,想工程之所想”的指导思想,采取如下措施保证工期目标的实现:1)、组织措施a、项目法施工管理建立技术、质量、安全、料具供应、劳动力等保证体系;建立以项目经理为第一责任者的“全面负责制”、“技术和施工负责人制”、“施管人员负责制”、“施工班组责任制”,实行全面计划管理。
b、生产要素优先本工程为公司重点工程,公司对项目部实行人员配够、材料供应及时、资金投足、时间用足和技术人才优先、机械设备优先的政策。
c、农忙节假日保证正常施工在节假日和农忙季节,对所有上班民工发放农忙、节假日补助费,这对工程的顺利进行具有很大作用。
d、现场调度每天定时召开现场碰头会,检查计划执行情况,研究并解决存在的问题,订出第二天形象进度目标,协调各工序和竖向的交叉作业,作好料具和劳动力的平衡与调度,超前作好准备。
2)、技术措施a、网络计划制定根据与业主签订合同所确定的开竣工时间,编制一个施工总进度网络计划并报业主和监理批准,作为指导整个工程进度的纲领性文件。
本公司采用已熟练掌握的进度计划软件,进行进度计划的编制与调整。
在总进度计划指导下,超前布局、计划当先、统筹兼顾、科学安排,编制出整个工程的三级网络计划,在此基础上再编制周计划和每日劳动计划,具体指导施工。
加装电梯整改工作计划书(实用8篇)甲方:(安装委托方)住所地:法定代表人:职务:乙方:(安装承揽方)法定代表人:职务:鉴于:甲方向乙方购买了台电梯设备,乙方具备电梯安装、维修保养的相应资质。
根据_《特种设备安全监察条例》(20xx年第549号令)关于电(扶)梯安装、维修应由制造企业进行的规定,甲乙双方商定由乙方负责安装位于的电梯,双方在自愿、平等、互利的基础上协商一致达成以下合同条款,并遵照执行。
一、安装设备型号、数量及安装费用:序号设备名称型号规格层站台数安装单价合同总价人民币(大写):圆整二、安装调试费以及支付:2.1本合同安装调试费用总金额为人民币(大写:人民币万元整)。
2.2安装调试费的支付:2.2.1货运到甲方工地并经双方验收合格后日内,甲方向乙方支付安装费的%,计人民币(大写:元整)。
2.2.2电梯设备安装、调试完毕,并通过安装地电梯质检部门验收合格并发放准用证,乙方向甲方正式移交电梯设备后日内,甲方向乙方支付安装费的%,计人民币(大写:元整)。
2.2.3余款元作为安装质量保证金,在质量保修期满,如果没有出现质量问题或乙方提供合格保修服务的,则在保修期满后日内,甲方全额支付给乙方;如保修期内,乙方没有提供合格的保修服务,则甲方可直接将质量保证金用于维修、养护,如有余额则在保修期满后日内,由甲方支付给乙方,如质量保证金不足以支付维修、养护费用的,甲方有权要求乙方补足缺额。
2.4乙方应在收到安装价款的同时向甲方出具正式发票。
三、电梯设备的安装施工期:3.1本安装工程开工时间应满足工程进度需要和甲方要求,安装完成并通过验收时间最迟不得超过年月日。
在电梯进场安装前,乙方应经常到工地监察督促土建施工进度,如土建进度延期无法进场安装、或甲方不能提供电梯试运行电源,则电梯安装工期相应顺延。
3.2安装开工日期最晚不得超过设备到货后的天,甲乙双方初步拟定于年月日开始施工安装。
四、甲乙双方责任义务:4.1、甲方责任:4.1.1提供符合安装布置技术要求和《一般建筑用电梯设备安装工程以外事项》要求的电梯井道及机房电源,并排除积水、污物,负责安装起吊场所,如有差错,应及时修正。
编制三层三站的电梯施工进度计划第一阶段:
在电梯施工的第一阶段,首先需要进行现场勘测,确定电梯设备的安装位置以及施工所需的材料和设备。
然后进行地基的处理和电梯井道的开挖工作,确保电梯设备的稳固安装。
接下来是安装电梯井道和相关设备支架,以及进行相关管道和电气接线的预埋工作。
具体施工计划安排如下:
第一站:进行现场勘测和确认电梯设备安装位置,确定所需材料和设备,为后续施工做好准备工作;
第二站:进行地基处理和电梯井道的开挖工作,确保施工扎实稳固;
第三站:安装电梯井道和设备支架,完成管道和电气接线的预埋工作。
第二阶段:
在电梯施工的第二阶段,主要是进行电梯井道和设备的安装工作,包括电梯轿厢、门套、导轨等设备的安装和调试。
进行相关设备的电
气接线和管道连接工作,确保电梯设备能够正常运行。
具体施工计划安排如下:
第一站:安装电梯轿厢和门套,进行相关设备的调试工作;
第二站:安装电梯导轨和相关连接部件;
第三站:进行电气接线和管道连接工作,确保电梯设备能够正常
运行。
第三阶段:
在电梯施工的第三阶段,主要是进行电梯设备的调试和安全检测
工作,确保电梯设备能够正常运行和安全使用。
对电梯设备进行最后
的清洁和保养工作,保证电梯设备的质量和安全性。
具体施工计划安排如下:
第一站:进行电梯设备的调试和安全检测工作,确保设备正常运行;
第二站:进行最后的清洁和保养工作,保证电梯设备的质量和安全性;
第三站:进行最后的验收工作,确保电梯设备符合相关要求,可以投入使用。
施工方案一. 工程概况:工程名称:铜塔寺步行街和金源地产办公楼工程地点:长垣县城关销售单位:巨人通力电梯监理单位:巨人通力电梯安装单位:巨人通力电梯工程容:电梯和扶梯的安装工程目标:合同签定、土建确认、用户同意生产后45天交货,货到现场后安装工期为30天,可根据实际情况进行调整。
按合同中用户的要求日期前竣工、验收完毕并交付使用,施工工程质量要求标准为合格。
二. 劳动力组织:为了在要求的工期完成以上工程施工目标,我们作如下的劳动力组织:1.配备1个安装班组及2名现场工程师。
2.从合同生效到设备到货、施工安装进场前,选派两名工程技术人员负责跟建设单位的联络配合及协调。
3.在设备到货土建具备安装条件,安装人员进场。
安排1个安装班组共6~8人(含质检员)进场,每一个班组分别同时安装2台电梯。
三. 施工前的技术准备:组织全体施工人员,布置任务,再次熟悉及加强电梯施工工艺流程中每个步骤中的质量控制要点,每个安装班组均应明确工期目标,领会工程进度计划表(见后)的安排的意图,作好有关资料及技术质量交底等工作。
四. 各分部工程的施工方法——安装工序流程出厂所提供的电梯,生产厂家以零部件的形式提供,在现场每台电梯梯需经以下17个安装工序,流程如下:⑴安装前的准备工作→⑵制作样板及井道放线→⑶安装导轨支架→⑷安装并调整导轨→⑸安装轿架及轿厢→⑹安装机房曳引机→⑺安装对重、曳引绳及限速器→⑻安装门地坎、门上坎及门框→⑼安装调整厅门并安装厅外信号装置→⑽安装井道线槽及布线→⑾安装随行电缆→⑿安装机房控制柜,配电柜及机房布线→⒀安装轿顶线槽及轿厢布线→⒁拆井道脚手架及安装底坑设备→⒂慢车调试并安装井道信息、端站减速保护装置→⒃快车调试及运行测试→⒄整理工地、资料;自检。
注:每一道工序的质量控制计划和要点见本施工组织设计方案的《施工质量保证及文明施工组织措施》。
五. 整体施工安排及工程进度计划根据本工程的总体要求,我们将本工程的进度计划安排三个大阶段:第一阶段:时间:为合同生效之日起约45天的时间任务目标:1. 产品的加工制作、运输到安装现场;2. 跟踪土建,确保土建部分具备满足合同中设备的安装条件。
一、工程概况本项目为一栋多层住宅楼,共计8层,每层建筑面积为120平方米。
为提高居住舒适度,业主决定在每层楼设置一部家用电梯。
本工程采用国产家用电梯,型号为XX,额定载重为800kg,速度为0.6m/s。
二、施工方法与施工方案1. 施工准备(1)熟悉图纸,了解工程概况,明确施工工艺和施工顺序。
(2)组织施工人员学习电梯安装技术规范,确保施工质量。
(3)准备施工所需材料、工具和设备,如电梯主机、电缆、支架、吊装设备等。
2. 施工步骤(1)电梯井道施工1)根据设计图纸,在电梯井道位置进行开凿,确保井道尺寸符合要求。
2)在井道四壁安装井壁模板,并进行加固。
3)在井道底部铺设垫层,确保平整。
4)在井道顶部设置电梯门洞,预留电缆通道。
(2)电梯主机安装1)在井道内安装电梯主机支架,确保其水平、垂直度。
2)将电梯主机吊装至支架上,调整水平、垂直度。
3)连接主机与电缆,确保连接牢固。
(3)电梯轿厢安装1)将轿厢吊装至井道内,调整水平、垂直度。
2)连接轿厢与电缆,确保连接牢固。
(4)电梯门安装1)安装电梯门框,确保其水平、垂直度。
2)安装电梯门板,调整门缝,确保门板关闭严密。
(5)电梯控制系统安装1)安装电梯控制系统,包括控制器、显示屏、按键等。
2)调试电梯控制系统,确保其功能正常。
3. 施工质量控制(1)严格按照施工规范和设计要求进行施工,确保施工质量。
(2)加强施工现场管理,确保施工安全。
(3)对施工过程中的关键工序进行检验,确保符合要求。
三、施工进度计划表1. 电梯井道施工:5天2. 电梯主机安装:3天3. 电梯轿厢安装:2天4. 电梯门安装:2天5. 电梯控制系统安装:2天总计:14天四、各项资源需要量1. 人工:20人2. 材料费:30万元3. 设备租赁费:5万元4. 其他费用:5万元总计:70万元五、注意事项1. 施工过程中,严格按照电梯安装技术规范进行施工。
2. 加强施工现场管理,确保施工安全。
3. 施工过程中,注意保护电梯井道及周围环境。
电梯安装工程施工组织设计方案一、引言随着城市化的发展,电梯在现代建筑中起着至关重要的作用。
为了确保电梯安装工程的顺利进行,有效组织施工流程是不可或缺的。
本文将从施工组织设计的角度出发,提出一份系统且可行的电梯安装工程施工组织设计方案,以确保施工过程高效、安全、协调。
二、施工组织管理原则及目标1. 规划性原则:在施工组织设计中,需要制定详细的施工方案,包括时间计划、人员安排、资源调度等,以确保施工流程的顺利进行。
2. 协调性原则:要确保各个施工环节之间的协调,避免因为工序之间的冲突而延误工期,需要建立有效的沟通和协作机制。
3. 安全性原则:在施工组织设计中,必须充分考虑安全因素,并制定相应的安全管理措施,以保障施工过程中的人员安全。
4. 经济性原则:在施工组织设计中,需合理利用资源,优化施工流程,降低施工成本,提高施工效率。
三、施工组织设计方案内容1. 施工方案制定根据电梯安装工程的具体要求,制定详细的施工方案,包括施工顺序、施工工序、材料使用、施工设备等,确保施工过程有条不紊。
2. 人员安排根据施工方案,合理安排人员,包括项目经理、工程师、技术人员、施工人员等,确保人员的专业能力和工作经验能够满足项目需求。
3. 物资采购与调配根据施工计划,制定物资采购计划,确保施工所需的材料可以及时供应。
同时,要合理调配物资,确保施工现场的顺利进行。
4. 机械设备选用与管理根据施工需要,选用适当的机械设备,并进行合理的管理与维护,确保设备的正常运转。
5. 施工现场管理建立科学有效的施工现场管理机制,包括施工组织管理人员的安排、施工现场的布置和维护、安全和质量监督等,以确保施工现场有序运作。
6. 安全管理与质量控制制定安全管理措施,包括标识设施、防护措施、培训等,以确保施工过程中的人员安全。
同时,要进行质量控制,制定施工质量检查标准和程序,确保施工质量达到要求。
7. 进度控制与监督建立施工进度监控体系,包括制定施工进度计划、定期检查、记录施工进度等,确保施工按时完成。
电梯加装电梯设计方案一、引言电梯作为现代化建筑的重要组成部分,已经成为提升人们生活质量的重要设施。
然而,对于一些老旧建筑,由于历史原因或技术限制,没有安装电梯,给居民的生活带来不便和困扰。
为了改善这种情况,我们提出了电梯加装的设计方案,希望通过合理的施工和设计,为老旧建筑增加电梯,提升居民生活质量。
二、方案概述本设计方案旨在给已有建筑加装电梯,以满足居民的实际需求。
方案将从技术可行性、施工安全性、经济成本等多个方面综合考虑,确保加装电梯的质量和效果。
三、技术可行性分析1.结构可行性加装电梯需要对建筑的结构进行分析和评估,确保建筑的结构足够强大,能够承受电梯的重量和运行压力。
同时,对可能存在的结构缺陷或问题进行修复和加固。
2.电力供应加装电梯需要充足的电力供应,以保证电梯正常运行。
需要对建筑进行电力供应系统的评估,如果供应不足,需要进行升级改造,确保电梯运行的安全可靠性。
3.电梯选择根据建筑的具体情况和居民的需求,选择合适的电梯品牌和型号。
需要考虑电梯的载重能力、尺寸适应性、安全性能等因素。
四、施工安全性考虑1.施工计划制定详细的施工计划,确保施工过程中不会影响到建筑的正常使用和周边居民的生活。
精确安排工期,合理安排施工人员和设备,确保施工进度和质量。
2.安全措施在施工现场设置必要的安全设施和警示标志,告知居民相关施工信息,并提供专人负责解答居民的问题。
施工期间需要配备专业的监理人员,确保施工过程的安全性和质量。
3.紧急预案制定紧急预案,安排专业的应急救援队伍,保证在施工过程中出现的紧急情况能够得到及时处理和解决,最大限度地减少安全事故的发生。
五、经济成本分析1.投资回报加装电梯将提升建筑的使用价值和居住舒适度,为居民带来更好的生活质量。
可以吸引更多的租户或购房者,增加房产的价值。
因此,加装电梯计划可以从长远的角度看作一项投资,具有一定的回报潜力。
2.施工成本加装电梯的施工成本会根据建筑的具体情况和需求而有所不同。
小区加装文案策划书模板3篇篇一小区加装电梯文案策划书一、项目背景随着城市的发展,老旧小区的居民数量不断增加,其中很多居民是老年人。
由于楼层较高,老年人上下楼成为了一个难题,给他们的生活带来了很大的不便。
为了解决这一问题,提高居民的生活质量,我们计划在小区内加装电梯。
二、项目目标1. 为小区居民提供更加便捷的出行方式,方便老年人上下楼。
2. 提高小区的整体品质和价值,增加居民的满意度。
3. 促进小区的和谐发展,增强居民之间的交流和互动。
三、项目内容1. 加装电梯的位置和数量根据小区的实际情况,选择合适的位置加装电梯,并确定电梯的数量。
2. 电梯的选型和设计选择适合小区居民使用的电梯型号,并进行个性化的设计,以提高居民的使用体验。
3. 施工方案制定详细的施工方案,包括施工时间、施工人员、施工安全等方面的内容。
4. 费用预算列出加装电梯的费用预算,包括电梯设备费用、安装费用、维护费用等。
5. 居民意见征询通过问卷调查、居民会议等方式,征询居民的意见和建议,确保加装电梯方案符合居民的需求。
6. 宣传推广制定宣传推广方案,通过小区公告、社交媒体、宣传册等方式,向居民宣传加装电梯的好处和相关信息。
四、项目实施步骤1. 成立项目小组由小区业主委员会、物业公司、电梯公司等相关人员组成项目小组,负责项目的策划和实施。
2. 可行性研究对加装电梯的可行性进行研究,包括技术可行性、经济可行性、社会可行性等方面的内容。
3. 方案设计根据可行性研究的结果,设计加装电梯的方案,并进行优化和完善。
4. 征求意见将设计方案向居民公示,征求居民的意见和建议,并根据居民的意见进行修改和完善。
5. 项目申报向相关部门申报加装电梯项目,获得批准后开始施工。
6. 施工建设按照施工方案进行施工建设,确保施工质量和安全。
7. 验收调试对加装的电梯进行验收和调试,确保电梯能够正常运行。
8. 投入使用电梯验收合格后,投入使用,并建立长效的维护机制,确保电梯的安全和稳定运行。
沃克斯电梯安装进度计划
4#东单元2部电梯:
立导轨:10.21-10.23
做门:10.24-10.26
拼轿厢:10.27-10.28
放电缆:10.29
底坑线、机房线:10.30-10.31
护脚板、刷漆、平层:11.01-11.05
4#西单元2部电梯及2# 4部电梯:
拼轿厢、放钢丝绳:10.21-10.25
立导轨:10.26-10.31
做门:11.01-11.03
拼轿厢:11.04-11.05
放电缆:11.06
底坑线、机房线:11.07-11.08
护脚板、刷漆、平层:11.09-11.12
5#西单元2部电梯:
放样线、稳主机、拼轿架、放钢丝绳:10.22-10.27
立导轨:10.28-11.02
做门:11.03-11.05
拼轿厢:11.06-11.07
放电缆:11.08
底坑线、机房线:11.09-11.10
护脚板、刷漆、平层:11.11-11.14
注:以上时间为电梯安装完成时间,如因工作面不具备,工期顺延。
以上节点必须按期完成,每拖延一天罚款2000元。
西奥电梯安装进度计划
5#东单元2部电梯:
放样线:10.24
稳主机走线:10.25-10.26
拼轿架、放钢丝绳:10.27-10.29
轿梁搭平台:10.30
主导轨:10.31-11.03
副导轨:11.04-11.07
做门:11.08-11.11
放电缆、底坑线:11.12-11.13
拼轿厢:11.14-11.15
护板、平层安装:11.16-11.17
3# 4部电梯:
放样线:10.24
稳主机走线:10.25-10.26
拼轿架、放钢丝绳:10.27-10.29
轿梁搭平台:10.30
主导轨:10.31-11.03
副导轨:11.04-11.07
做门:11.08-11.11
放电缆、底坑线:11.12-11.13
拼轿厢:11.14-11.15
护板、平层安装:11.16-11.17
1# 4部电梯:
放样线:10.31
稳主机走线:11.01-11.02
拼轿架、放钢丝绳:11.03-11.05
轿梁搭平台:11.06
主导轨:11.07-11.10
副导轨:11.11-11.14
做门:11.15-11.18
放电缆、底坑线:11.19-11.20
拼轿厢:11.21-11.22
护板、平层安装:11.23-11.24
注:以上时间为电梯安装完成时间,如因工作面不具备,工期顺延。
以上节点必须按期完成,每拖延一天罚款2000元。
