高压旋喷桩施工方案及工艺一、编制依据《客运专线铁路路基工程施工指南》(TZ212—2005)《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2005]160号《宁安铁路旋喷桩设计图》图号为宁安(三院)施路通-15《宁安铁路路基施工图》图号为宁安(三院)施路通-001《铁路工程土工试验规程》TB10102-2004《建筑地基处理技术规范》(JGJ79—2002)二、工程概况宁安铁路DK160+788。
61~DK160+910段地基采用高压旋喷桩处理,桩径0.6m,间距1。
5m,正方形布置,桩底打入基岩顶面。
共有1321根桩,桩长10-12m,共14084m。
三、地质岩层该段地层厚度10-12m,上部为粉质粘土,褐黄色,硬塑~软塑,局部夹细角砾;石灰岩:青灰色,薄层状结构,节理发育,弱风化。
四、施工准备1、人员组织:我分部人员已按要求进入施工现场,积极开展各项施工准备工作.本工艺试验施工主要进场人员如下:错误!。
施工负责人:孟祥志错误!.技术负责人:郭剑错误!. 机械负责人:王黎明错误!。
试验负责人:孔凡强错误!. 测量负责人:张庆军错误!.材料负责人:逯世文错误!。
质检员:任山松错误!。
安全员:张学宗2、机械设备配备:主要机具设备3、选用材料及配合比(1)设计要求:旋喷桩桩身28天龄期无侧限抗压强度不小于2。
0Mpa;室内混合料试块标养28天立方体抗压强度不宜小于3.0Mpa。
水泥采用P.O42.5普通硅酸盐水泥,水泥掺量比不少于40%(湿土重量比),水泥浆水灰比1:1,比重1.54。
(2)室内配合比试验水泥:安徽省芜湖狄港金鑫水泥厂生产的‘金刀牌’P。
O42.5水泥.根据实验室《旋喷桩配合比选定报告》选定用料为:4、成桩工艺:采用高压旋喷单管法施工。
根据试验桩桩径大小,旋喷桩施工确定为单管法施工工艺,单管法是利用钻杆把安装在注浆管底部侧面的特殊喷嘴,注入土层预定深度后,用高压泥浆砂等装置,以20Mpa左右的压力,把浆液从喷嘴中射出,破坏土体,同时旋转提升钻杆,使浆液和土体上崩裂下来的土搅拌均匀,凝固后,在土中形成固结体。
高压旋喷桩施工方案五篇篇一:高压旋喷桩施工方案工程概况2.1 工程位置及设计概况2.1.1 工程位置XX附属结构一号风道及A西北口位于XXX2.1.2 设计概况XX附属结构一号风道及A西北口、C东南口、疏散口、二号风道围护结构采用钻孔灌注桩+咬合旋喷桩止水帷幕,一号风道及A西北口、二号风道围护结构钻孔灌注桩为A、B、C、D四种桩,C东南口、疏散口围护结构为A、B、E、F四种类型桩,其中A、B、C型号桩直径为1000,间距为1500mm,D型号桩为800mm,间距为1400mm,E、F 型号桩直径为600mm,间距1200mm,咬合旋喷桩止水帷幕设计情况与钻孔灌注桩桩径有关系,具体情况见下图2.01咬合旋喷桩止水帷幕平面布置图(包括图1、图2、图3),咬合旋喷桩具体设计情况见表2.01咬合旋喷桩工程数量统计表图2.01 咬合旋喷桩止水帷幕平面布置图2.2 工程地质与水文地质条件2.2.1 工程地质XX以厚层粘土、粉土、粉质粘土为主,地层主要为人工堆积层、新近沉积层、第四纪全新世冲洪积层四大层,本场区按地层岩性及其物理力学性质进一步分为10个大层,各地层特征自上而下依次如下:①粉土填土、③粉土、③-1 粉质粘土、③-2 粘土、③-3 粉细砂④粉质粘土、④-1 粘土、⑤-1 细中砂⑥-1 粘土⑥-2 粉土。
2.2.2 水文地质XX附近的地下水主要为上层滞水、潜水和承压水。
上层滞水水位标高为34.65~36.13m,水位埋深为2.6m~4.0m,含水层主要为粉土填土1层。
潜水水位标高为29.12~31.20m,水位埋深为7.5m~9.7m,含水层主要为粉土3层.承压水水位标高为21.21~22.20m,水位埋深为16.5~17.6m,含水层主要为细中砂5-1层,上层滞水分部不均匀,水位不连续,主要接受大气降水、绿地灌溉和自来水、雨水、污水等地下管线的垂直渗漏补给;潜水主要接受侧向径流及越流补给,以侧向径流、向下越流方式排泄;承压水主要接受侧向径流及越流补给,以侧向径流、向下越流方式排泄。
高压旋喷桩施工方案一、高压旋喷主要施工方法(一)施工准备1、根据现场情况,进行场地平整;2、严格按照设计要求及有关规范规定,进行图纸的技术交底工作,作好施工前安全文明教育;3、经业主及监理单位认可,选择合适的位置,进行试桩,以期确定以下技术参数:①实际地质情况;②喷嘴型号及规格;③进尺及提升速度;④注浆压力;⑤注浆流量;⑥水灰比值及水泥掺入量;⑦成桩直径;⑧成桩强度;4、熟悉图纸,作好图纸会审前期工作;5、加强与业主、监理单位的联系,掌握其施工时的具体要求;6、做好通水、通电及硬化道路工作;7、设立临时生活设施;8、检查机器运转情况并做好各易损件的筹备工作;9、按现场平面布置图选好地点挖水泥浆池及铺水泥堆放台;10、按顺序对旋喷桩进行编号。
(二)测量放样1、依据业主提供主轴线控制点及具体尺寸,运用导线控制法,使用DJ2 光学经纬仪和钢尺进行主轴线的放样,其精度要求:距离中误差:土5mm角度中误差:± 10S;2、参照场地情况,将主轴线控制点引至不受破坏的位置,且加以保护;3、在复验合格的轴线基础上,进行桩位点的测定,其精度要求为±30mm;4、及时绘制测量复核签证,确保技术资料的完整性;(三)注浆工艺高压旋喷桩注浆固结体的质量因素较多,当确定采用一定形式的高压旋喷注浆管法之后,注浆工艺是影响固结体的重要因素之一。
1、旋喷高压旋喷注浆,均是自下而上,连续进行,若施工中出现了停机故障,待修好后,需向下搭接不小于500mm的长度,以保证固结体的整体性。
由于天然地基的地质情况比较复杂,沿着深度变化大,有多种土层,其密实度、含水量、土粒组成和地下水状态等,有很大差异和不同,若采用单一的技术参数来旋喷注浆,则会形成直径大小极不匀称的固结体,导致旋喷直径不一致,影响承载力。
因此,针对不同地质土层的特征,要采取相对的措施来注浆完成。
特别对硬土及粘土部位,深部土层要适当放慢提升速度和旋转速度或提高旋喷压力等。
高压水泥旋喷桩施工方法(六篇)本文章给大家提供了六篇高压水泥旋喷桩施工方法进行参考,大家可根据自身项目情况选取。
第一篇高压水泥旋喷桩施工方法如下:(1)场地平整先进行场地平整,清除桩位处地上、地下得一切障碍物,场地低洼处用粘性土料回填夯实,并做好排浆沟。
(2)测量定位首先采用全站仪根据高压旋喷桩的里程桩号放出试验区域得控制桩,然后使用钢卷尺与麻线根据桩距传递放出旋喷桩得桩位位置,用小竹签做好标记,并撒白灰标识,确保桩机准确就位。
(3)机具就位人力缓慢移动至指定桩位,由专人指挥,用水平尺与定位测锤校准桩机,使桩机水平,导向架与钻杆应与地面垂直,倾斜率小于 1.5%。
对不符与垂直度要求得钻杆进行调整,直到钻杆得垂直度达到要求。
将钻头对准孔位中心,同时整平钻机,放置平稳、水平,钻杆得垂直度偏差不大于1%~1.5%。
为了保证桩位准确,必须使用定位卡,桩位对中误差不大于5cm。
就位后,首先进行低压(0.5MPa)射水试验,用以检查喷嘴就是否畅通,压力就是否正常。
(4)钻孔、插管采单管旋喷法施工。
该方法插管与钻孔两道工序合二为一,即钻孔完成时插管作业同时完成。
当第一阶段贯入土中时,借助喷射管本身得喷射或振动贯入。
其过程为:启动钻机,同时开启高压泥浆泵低压输送水泥浆液,使钻杆沿导向架振动、射流成孔下沉;直到桩底设计标高,观察工作电流不应大于额定值。
在插管过程中,为防止泥砂堵塞喷嘴,可用较小压力(0.5~1.0MPa)边下管边射水,至设计标高后停止钻进。
(5)浆液配置桩机移位时,即开始按设计确定得配合比拌制水泥浆。
高压旋喷桩得浆液,采用普通硅酸盐水泥,水泥浆液配制严格按设计要求控制为水灰比1∶1。
搅拌灰浆时,首先将水加入桶中,再将水泥倒入,开动搅拌机搅拌10~20分钟,浆液在灰浆拌与机中要不断搅拌,直到喷浆前.喷浆时,拧开搅拌桶底部阀门,放入第一道筛网(孔径为0.8mm)过滤后流入浆液池,然后通过泥浆泵抽进第二道过滤网(孔径为0.8mm),第二次过滤后流入浆液桶中。
一、工程概况本工程为某建设项目地基加固工程,采用高压旋喷桩技术进行地基加固。
工程地点位于XX市XX区,施工面积约为XX平方米。
工程地质条件复杂,地基承载力低,为确保工程质量和施工安全,特制定本专项施工方案。
二、施工工艺1. 施工准备(1)技术准备:熟悉设计图纸,掌握工程地质和水文地质资料,了解场地及临近区域内的特殊建筑物分布情况。
(2)机具设备:地质钻机、高喷台车、高压水泵、高速制浆机、贮浆桶、灌浆泵、搅浆桶、移动式空压机等。
(3)作业条件:平整场地,清除地面、地下障碍;开挖排浆沟及过滤沉淀集浆坑;按施工图纸要求和监理人指示选择地质条件具有代表性的区段,进行高喷围井试验,以确定高喷施工技术参数。
2. 施工工艺流程(1)施工放样:按设计图施工并经监理工程师批准的有关参数由测量人员进行测量、放样与定位,并进行统一编号。
(2)造孔:采用地质钻机造孔,要求钻机就位准确,偏差不得大于10mm;钻孔应保护铅直。
(3)插管:钻好孔后,插入旋喷管,进行试喷,确定施工技术参数。
(4)高压旋喷注浆:根据设计要求,采用三管法高压旋喷。
施工前预先准备排浆沟及泥浆池,施工过程中应将废弃的冒浆液导入。
(5)旋喷结束:旋喷注浆完成后,停止注浆,将旋喷管提升至设计标高,成桩。
三、施工质量控制1. 控制桩位偏差:桩位偏差不得大于50mm。
2. 控制桩长:桩长应符合设计要求。
3. 控制桩体质量:桩体强度、密实度应符合设计要求。
4. 控制施工参数:旋喷压力、喷嘴直径、水泥浆浆比重、浆量等应符合设计要求。
四、安全措施1. 严格执行施工安全操作规程,确保施工安全。
2. 加强施工现场管理,防止发生安全事故。
3. 严格执行环保规定,降低施工对环境的影响。
4. 加强对施工人员的培训和教育,提高安全意识。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、总结本高压旋喷桩专项施工方案旨在确保工程质量和施工安全。
在施工过程中,应严格按照本方案执行,确保施工顺利进行。
高压旋喷桩加固施工:一、高压旋喷桩施工工艺流程:二、高压旋喷桩施工工艺:㈠孔位的布设:根据生产验证性的试验结果确定的孔距,测设孔位。
㈡钻机就位及高喷引孔的钻进:将履带液压式冲击回转钻就位,用水平尺调平机座和立轴,并使钻杆垂直对准孔中心位置,孔位偏差小于30mm,钻孔垂直度不大于3‰。
为保证钻孔的垂直度,每钻进5m校正一次主轴的垂直度。
利用钻机钻头后带有的可侧向伸缩的偏心扩孔器,随着钻进埋入钢套管,钻至设计孔深后,向套管内注入护壁泥浆,然后起拔套管,进入下一道工序。
待喷孔的孔口加以覆盖,防止掉进杂物。
㈢高喷台车就位:高喷引孔钻进完毕后,按要求将高喷台车就位,台车底部要垫实,塔架要调直,喷管要对准高喷引孔中心,然后将台车锁稳。
下设喷管时两节喷管导向槽要对齐,接头要密封不漏浆。
㈣水泥浆的制备:1、浆液配合比试验:按施工图纸对浆液性能的要求或监理的指示进行浆液配合比试验,并将试验成果报送监理审批。
2、浆液拌制:高喷浆液的主要材料为水泥,水泥采用强度等级不低于42.5MPa普通硅酸盐水泥,水泥新鲜无结块,过4900孔/0mm2筛筛余量不大于5%。
当需要提高墙体强度时,采用P.O42.5水泥。
原材料在使用前作质量鉴定,不合格严禁使用,制备浆液所用的水必须符合混凝土拌合用水标准。
3、为减缓水泥浆液的沉淀速度及保持良好的可喷性时,在硅酸盐水泥内加入3%水泥重量的膨润土和3%膨润土重量的碳酸钠,膨润土细度为200目。
当水泥浆液中需加入其它外加剂时,其质量须经检测合格,掺量由室内试验和现场试验确定,并报监理批准。
4、采用1m3高速制浆机搅拌水泥浆时,每槽浆液搅拌时间不少于30秒。
制备好的浆液当气温在10°以下时,不超过5小时;当气温在10°以上时,不超过3小时,当浆液存放时间超过有效时间时,应按监理的指示,降低标号使用或作废浆处理。
5、施工过程中使用比重计随时检查浆液比重,本工程使用三重管进行喷射,进浆比重1.05~1.08g/mm3之间。
高压旋喷桩施工方案高压旋喷桩施工方案一、工程概况本工程地处辽宁省大连市,桩基类型为高压旋喷桩,是用于支撑周边建筑物的重要工程,工程规模较大,总共需要施工100根高压旋喷桩。
施工时间为40天。
二、施工机械1. 高压旋喷桩机:采用国内一流品牌的高压旋喷桩机,能够满足本工程的施工要求。
三、施工组织1. 施工队伍:组建一支由合格的土建施工人员和专业的机械操作人员组成的施工队伍。
四、施工过程1. 施工前的准备工作:(1)组织施工人员进行安全培训,确保施工人员了解桩基施工的危险性和施工安全措施。
(2)准备施工材料和设备,确保施工所需后勤物资的供应充足。
2. 桩基施工工序:(1)确定施工位置:根据设计要求和实际情况,确定桩基位置。
(2)施工前的检查:对施工现场进行检查,确保施工现场的安全性。
(3)进行地面预处理:清理施工区域的杂草和垃圾,确保施工区域的整洁。
(4)设置施工标志和警示标识:设置施工标志和警示标识,提醒周边人员注意施工区域。
(5)机械设备的安装和调试:将高压旋喷桩机安装到施工位置,并进行设备调试。
(6)进行高压旋喷桩施工:根据设计要求,按照施工方案进行高压旋喷桩的施工,确保桩身的牢固性和稳定性。
(7)桩基的验收:对施工完成的高压旋喷桩进行验收,保证施工质量符合设计要求。
五、施工安全措施1. 严格遵守施工现场的安全操作规程,严禁违章操作和违法行为。
2. 所有施工人员必须佩戴个人防护用具,如安全帽、安全鞋等。
3. 施工现场必须明确划定好各区域的分工,确保各作业区域之间的安全距离。
4. 在施工现场设置合适的施工标志和警示标识,提醒施工人员和周边人员注意施工区域的安全。
六、施工进度控制1. 制定详细的施工计划,明确每个工序的时间节点和工作量。
2. 定期召开施工进度会议,及时处理施工中出现的问题,保证施工进度的顺利进行。
3. 加强与业主和监理单位的沟通,及时报告施工进度和工作质量,保持良好的施工合作关系。
七、总结通过本施工方案的制定和执行,可以保证高压旋喷桩施工的顺利进行,保证施工质量符合设计要求,并满足工程进度的要求。
高压旋喷桩施工技术方案和措施1.1高压旋喷桩施工1.工艺流程高压旋喷桩施工工艺流程2.旋喷桩机械原理高压旋喷灌浆采用地质回转冲击式钻机回转超前钻进,泥浆护壁成孔,高喷台车进行旋喷灌浆。
旋喷灌浆配备ZJ-400型高速制浆机制备水泥浆,由高压水泵提供高压水、由6m3/min电动空压机供风、由灌浆泵输送浆液。
使用分别输送水、气、浆三种介质的三通道注浆管,通过高压泵等高压发生装置,产生35~40Mpa左右的高压水旋喷流,周围环绕一股0.6-0.8Mpa的气流,利用高压水射流和气流同轴旋喷冲切土体,以形成较大的孔隙,另外再由泥浆泵注入压力为0.2-1.0Mpa的水泥浆液填充,当喷嘴旋转和提升时,浆液和土体混合,经过一定时间形成水泥土固结体即旋喷桩。
1.2 高压旋喷桩施工方案1.施工准备⑴场地平整正式进场施工前,进行管线调查后,清除施工场地杂物以及地面以下30cm表土层,然后整平、夯实;再建设好同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”。
⑵桩位放样施工前用全站仪测定旋喷桩施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,其误差不大于2cm。
在高压旋喷桩轴线拐弯处应设固定桩,同时在施工轴线5~10m范围设控制桩。
⑶修建排污和灰浆拌制系统旋喷桩施工过程中将会产生10~20%的返浆量,将废浆液引入沉淀池中,沉淀后的清水经过检测后进行达标排放。
沉淀的泥土则在开挖基坑时一并运走。
沉淀和排污统一纳入全场污水处理系统。
灰浆拌制系统主要设置在水泥附近,便于作业,主要由灰浆拌制设备、灰浆储存设备、灰浆输送设备组成。
(4) 由于桥涵段旋喷桩桩顶位于常年水位以下,桩纵向轴线在河道内,施工作业为水下作业,施工条件艰苦,施工难度非常大,为保证工程安全、进度、质量,我部在横向围堰完成后,纵向围堰导流完成后,首先清除岸坡及旋喷桩内外侧淤泥(旋喷桩纵轴线两侧4.0-10.0范围),仍后采用外运土方对旋喷桩操作平台进行粘土回填至设计标高,整平、夯实、钻孔、灌浆。
高压旋喷桩施工方案及施工工艺高压旋喷桩是一种常见的地基处理方法,常用于土壤较松散或不稳定的地区。
下面将详细介绍高压旋喷桩的施工方案及施工工艺。
一、施工方案:1.确定施工地点:根据工程需求,选定施工地点。
2.土壤勘察:进行土壤勘察,确定土壤的性质和承载能力,以确定高压旋喷桩的类型和尺寸。
3.设计施工方案:根据土壤勘察结果,设计施工方案。
包括选择合适的旋喷桩类型、桩径和桩长,并确定施工的方法和程序。
4.采购材料和设备:根据施工方案的要求,采购需要的材料和设备,如旋喷桩机、水泥、砂浆、钢筋等。
5.施工队伍组织:确定施工队伍,分配各个施工任务,并确保施工人员具备相关的资格和经验。
6.施工准备:清理施工现场,确保施工区域的安全和整洁。
检查施工设备和工具的状态,保证施工能够顺利进行。
二、施工工艺:1.桩孔打设:在确定的施工位置钻孔,将泥浆或清水进行注入,同时旋转旋喷桩机,形成土浆环,用来支护土体。
2.土壤移动:当旋喷桩机钻孔深度达到设计标高时,停止钻进,同时进行桩孔内的土壤移动。
3.确定桩身长度:桩孔内的泥浆通过连续输送系统,控制排出口排泥,当泥浆中没有杂质时,桩身长度就确定了。
4.注浆:在确定桩身长度后,使用高压泵将水泥浆注入桩孔,形成旋喷桩。
注浆过程中,根据设计要求,逐层注浆,确保桩体质量。
5.钢筋加固:在旋喷桩注浆后,将钢筋加入桩孔内,增强桩体的抗压能力和承载能力。
6.养护:完成钢筋加固后,对旋喷桩进行养护,使水泥充分硬化,确保桩体的稳定性和强度。
7.验收:按照相关标准和规范进行旋喷桩的验收,包括桩身的尺寸、钢筋的布置情况、注浆质量等。
8.清理现场:施工结束后,清理施工现场,保持施工区域的整洁和安全。
高压旋喷桩施工方案一、高压旋喷主要施工方法(一)施工准备1、根据现场情况,进行场地平整;2、严格按照设计要求及有关规范规定,进行图纸的技术交底工作,作好施工前安全文明教育;3、经业主及监理单位认可,选择合适的位置,进行试桩,以期确定以下技术参数:①实际地质情况;②喷嘴型号及规格;③进尺及提升速度;④注浆压力;⑤注浆流量;⑥水灰比值及水泥掺入量;⑦成桩直径;⑧成桩强度;4、熟悉图纸,作好图纸会审前期工作;5、加强与业主、监理单位的联系,掌握其施工时的具体要求;6、做好通水、通电及硬化道路工作;7、设立临时生活设施;8、检查机器运转情况并做好各易损件的筹备工作;9、按现场平面布置图选好地点挖水泥浆池及铺水泥堆放台;10、按顺序对旋喷桩进行编号。
(二)测量放样1、依据业主提供主轴线控制点及具体尺寸,运用导线控制法,使用DJ2 光学经纬仪和钢尺进行主轴线的放样,其精度要求:距离中误差:±5mm,角度中误差:±10S;2、参照场地情况,将主轴线控制点引至不受破坏的位置,且加以保护;3、在复验合格的轴线基础上,进行桩位点的测定,其精度要求为±30mm;4、及时绘制测量复核签证,确保技术资料的完整性;(三)注浆工艺高压旋喷桩注浆固结体的质量因素较多,当确定采用一定形式的高压旋喷注浆管法之后,注浆工艺是影响固结体的重要因素之一。
1、旋喷高压旋喷注浆,均是自下而上,连续进行,若施工中出现了停机故障,待修好后,需向下搭接不小于500mm 的长度,以保证固结体的整体性。
由于天然地基的地质情况比较复杂,沿着深度变化大,有多种土层,其密实度、含水量、土粒组成和地下水状态等,有很大差异和不同,若采用单一的技术参数来旋喷注浆,则会形成直径大小极不匀称的固结体,导致旋喷直径不一致,影响承载力。
因此,针对不同地质土层的特征,要采取相对的措施来注浆完成。
特别对硬土及粘土部位,深部土层要适当放慢提升速度和旋转速度或提高旋喷压力等。
高压旋喷桩施工方法及施工工艺方案1、施工准备清除施工现场地表及地下障碍物,找出钻孔桩桩缝位置,以便准确定位。
将水、电接至施工地点,并在附近设泥浆池,以便作废浆的排放处理,根据本工程工程量的大小,配备足够的加固设备和人员等。

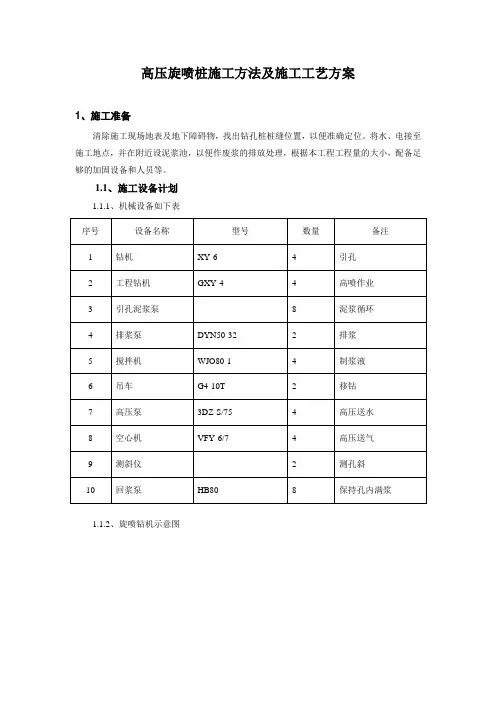

1.1、施工设备计划1.1.1、机械设备如下表1.1.2、旋喷钻机示意图1.2、人办资源计划2、施工工艺流程施工机具布置示意图3、主要施工技术3.1、定孔位在定孔位时,一定严格按照设计放样定孔位,其误差不大于2cm,并用木桩固定。
在高喷灌浆轴线拐弯处应设固定桩,同时在施工轴线5~10m范围设控制桩。
3.2、造孔把钻机移至钻孔位置,对准孔位用水平尺掌握机台水平,立轴垂直、垫牢机架、钻机的垂直度满足精度要求,经技术人员验测合格后方可开钻。
如发现钻机倾斜,则停机找平后再开钻。
钻进过程中,遇到异常情况及时查明原因,采取相应措施,对地层变化、颗粒大小、硬度等要详细记录,钻孔结束后,由技术人员进行质量检查,合格后方可移位进行下一个孔的钻进。
3.3、下喷射管将喷射台车移至成孔处,先在地面进行浆、气试喷,检查各项工艺参数符合设计要求后将喷射管下至设计深度,经现场质检人员检查认可后方可进行高喷灌浆施工,喷射过程中遇特殊情况,如浆压过高或喷嘴堵塞等,应将喷射管提出地面进行处理,处理好后再进行施工。
3.4、喷浆材料采用普通硅酸盐水泥搅制同,水泥应为新鲜无结块,通过0.08mm方孔筛的筛余量为≤5%,每批次进场水泥必须有生产厂家产品合格证,并根据有关规定进行抽查检验。
3.5、制浆浆液配置:高压旋喷桩的浆液,采用抗腐蚀的矿渣水泥,水泥浆液配制严格按设计要求控制为水灰比0.8∶1,水泥浆比重一般采用1:1-1:1.5的水灰比。
搅拌灰浆时,先加水(制浆用水必须保证清洁无污染,符合拌制要求,并掺入少量的外加剂。
),然后加水泥,每次灰浆搅拌时间不得少于2分钟,浆液用高速搅拌机搅制,拌制浆液必须连续均匀,水泥浆应在使用前一小时制备,浆液在灰浆拌和机中要不断搅拌,直到喷浆前。
高压旋喷桩施工工艺及技术措施(1)高压旋喷桩施工工艺流程高压旋喷桩施工流程图(2)高压旋喷桩施工工艺方法高压旋喷桩施工工艺方法浆液拌制系统测量定位)桩机就位,进行调平、对中,钻孔前应调试空压机等设备,使设备运转正常,校验钻杆长度,桩基就位试喷检查旋喷注射,同时将泥浆清理排出。
在旋喷提升过程中,旋喷注浆(3)高压旋喷桩施工技术措施高压旋喷桩施工技术措施施工安全注意事项施工安全教育培训的重要性随着项目工程的施工生产局面逐步打开,施工机械增多,劳动力增加,危险源也随之而来。
更显示出强化安全教育和培训的紧迫感、必要性、重要性。
不仅是特殊作业人员要进行安全教育和培训、持证上岗,包括一般工人、管理人员以及指挥者和各级领导都必须要经过安全教育和培训。
如何控制或减少伤亡事故的发生,是我们当务之急需要解决的一项重要课题。
确保安全施工的关键之一是“强化对人的安全教育和培训”。
众所周知,人员伤亡的发生是事故的结果,而事故发生的具体原因很多,绝大多数事故发生的原因都与人的不安全行为有关。
因此,只要有不安全的思想和行为,就会造成隐患,就可能演变成事故。
解决问题的关键——强化安全教育和培训。
通过各种形式的教育和培训,使施工人员树立“安全第一,预防为主”的思想,同时掌握安全施工所必须的知识和技能。
然后,从人的不安全行为方面,对每起事故进行解剖分析,发现其事故中不同程度地存在对安全知识的欠缺和薄弱、如:由不经过基本安全教育(三级安全教育)、无专业培训、无证上岗、违章操作等等,导致的事故发生。
从以上物的不安全状态和人的不安全行为显示:无安全知识,不懂安全技术操作规程,安全防护装置不具备等是导致伤亡事故的主要原因。
解决的办法或关键之一就是:“强化安全教育和培训”。
目前,工地的劳务工人大部分又是来自经济落后的农村,绝大部分还是农民,他们的安全意识、自我保护意识差,对工地施工中的基本安全常识,特别是安全技术操作规程知之甚少,无疑给建筑工地安全施工埋下重大事故隐患,尤其是从事特殊作业的人员,其造成的事故又是重大的。
高压旋喷桩施工方案
一、施工准备工作
1.桩基工程的设计要按照勘察和设计报告进行,合理布置桩位,确定桩的直径和长度。
2.按照设计要求购买所需的材料和设备,包括高压旋喷机、水泥、砂子、石子等。
3.确定桩基工程地面的标高和桩位,制定施工进场和施工平台的布置方案。
4.做好施工现场的清理和平整工作,确保施工安全和操作空间。
二、施工过程
1.桩机调试:将高压旋喷机安装在施工平台上,并与水泵和供水管道连接好,调试机器的工作状态。
2.水泥浆配制:按照设计要求配制水泥浆,控制其流动性和均匀度。
3.洞口处理:在桩位上进行挖孔,清理孔口周围的松散土层,确保孔底的垂直度和孔口的整洁。
4.高压旋喷施工:将高压喷头送入孔中,通过高压水射流冲洗土层,将土层冲击、松动。
再注入水泥浆,形成均质、致密的桩体。
5.桩顶处理:在桩顶部分,使用水泥砂浆灌浆或填充石子,使桩顶充实,提高桩顶的承载能力。
6.桩检验:对已完成的桩体进行检查,测试桩的质量和承载力,确保达到设计要求。
7.桩章施工:桩章是指在桩体周围挤土后,形成均匀土方。
对桩章的施工需根据设计要求进行。
三、施工注意事项
1.施工时应保证孔壁的稳定,防止塌方和坍塌。
2.在施工过程中,要加强现场管理,检查设备的运行状态,确保施工质量。
3.严格控制水泥浆的质量,保证注入桩体的水泥浆质地均匀,力求达到均质致密的效果。
4.施工中要注意安全措施,保护施工人员的人身安全。
5.桩机操作人员应经过专业培训,熟悉设备的使用方法,确保施工工艺正确和操作准确。
高压旋喷桩施工方案及施工工艺一、工程概述高压旋喷桩是一种常用的地基加固技术,适用于处理淤泥、淤泥质土、粘性土、粉土、砂土、人工填土和碎石土等地基。
本次工程位于_____,施工场地面积约为_____平方米。
工程的主要目的是通过高压旋喷桩施工,提高地基的承载力和稳定性,确保建筑物的安全。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解场地的地质条件和工程要求。
制定施工方案,包括施工工艺、施工顺序、质量控制标准等。
进行技术交底,使施工人员了解施工工艺和质量要求。
2、材料准备水泥:选用_____水泥,其质量应符合国家标准。
水:使用清洁的自来水。
3、设备准备高压旋喷桩机:根据工程规模和地质条件,选择合适型号的旋喷桩机。
高压泵:提供高压水和水泥浆的动力。
泥浆搅拌机:用于搅拌水泥浆。
注浆管:输送水泥浆的管道。
4、场地准备平整场地,清除障碍物,确保施工场地畅通。
布置施工用水、用电线路。
三、施工工艺流程1、定位放线根据设计图纸,使用全站仪或经纬仪放出桩位,并做好标记。
2、钻机就位将旋喷桩机移动到指定桩位,调整桩机水平和垂直度,使钻头对准桩位中心。
3、钻进成孔启动钻机,钻进至设计深度。
在钻进过程中,要注意控制钻进速度和垂直度。
4、制备水泥浆按照设计要求的配合比,在泥浆搅拌机中搅拌水泥浆。
5、高压旋喷提升当钻进到设计深度后,启动高压泵,将水泥浆通过注浆管以高压喷射的方式注入土体中,同时边喷射边提升钻杆,直至达到设计桩顶标高。
6、冲洗喷射完成后,向注浆管内注入清水,冲洗注浆管和钻杆,防止水泥浆凝固堵塞。
7、移位将旋喷桩机移动到下一桩位,重复上述施工步骤。
四、施工参数1、桩径:根据设计要求,桩径一般为_____毫米。
2、桩长:根据地质条件和工程要求,桩长一般为_____米。
3、水泥用量:每米桩长的水泥用量一般为_____千克。
4、水灰比:水灰比一般为_____。
5、喷射压力:高压水的喷射压力一般为_____兆帕,水泥浆的喷射压力一般为_____兆帕。
高压旋喷桩施工方案(完整版)一、工程概况本工程为高压旋喷桩施工项目,主要目的是为了提高地基承载力和稳定性,防止地面沉降。
工程地点位于某市,总施工面积约为1000平方米。
该区域地层主要为粘性土和砂土,地下水位较高。
二、施工准备1. 现场勘查:在施工前对现场进行详细勘查,了解地质情况、地下管线等,为后续施工提供依据。
2. 人员组织:组建专业的施工队伍,包括项目经理、技术负责人、质量检测员等,确保施工质量和进度。
3. 设备与材料准备:根据工程需要,准备高压旋喷桩施工所需的设备、材料等,并确保其质量符合要求。
4. 临时设施搭建:搭建施工现场所需的临时设施,如宿舍、仓库等,确保施工顺利进行。
三、施工机械在高压旋喷桩施工过程中,我们将使用以下主要施工机械:1. 高压旋喷钻机:用于钻孔和插入注浆管,是施工中的主要设备。
2. 高压注浆泵:用于将浆液压入地层,实现高压旋喷注浆。
3. 空压机:用于提供压缩空气,维持注浆管内的压力。
4. 混凝土搅拌机:用于制备浆液,保证浆液的质量。
5. 运输车辆:用于运输施工材料和设备,保证施工的顺利进行。
四、人员计划为了确保高压旋喷桩施工的顺利进行,我们将组织一支专业、经验丰富的施工队伍。
具体人员计划如下:1. 项目经理:负责整个施工项目的组织、协调和管理,保证项目的顺利进行。
2. 技术负责人:负责制定施工方案、技术交底和解决施工中遇到的技术问题。
3. 质量检测员:负责质量检测和控制,保证施工质量符合设计要求。
4. 钻孔工:负责钻孔和插入注浆管的工作。
5. 注浆工:负责注浆工作,控制注浆压力和注浆量。
6. 设备操作工:负责操作和维护施工设备,保证设备的正常运行。
7. 其他辅助人员:负责施工现场的清理、材料搬运等辅助工作。
五、施工工艺1. 定位放线:根据设计图纸,对桩位进行定位放线,并设置控制点。
2. 钻孔:采用钻机进行钻孔,孔径为110mm,孔深根据设计要求确定。
3. 高压旋喷注浆:将注浆管插入钻孔底部,通过高压注浆泵将浆液注入地层中。
高压旋喷桩施工方案一、高压旋喷主要施工方法(一)施工准备1、根据现场情况,进行场地平整;2、严格按照设计要求及有关规范规定,进行图纸的技术交底工作,作好施工前安全文明教育;3、经业主及监理单位认可,选择合适的位置,进行试桩,以期确定以下技术参数:①实际地质情况;②喷嘴型号及规格;③进尺及提升速度;④注浆压力;⑤注浆流量;⑥水灰比值及水泥掺入量;⑦成桩直径;⑧成桩强度;4、熟悉图纸,作好图纸会审前期工作;5、加强与业主、监理单位的联系,掌握其施工时的具体要求;6、做好通水、通电及硬化道路工作;7、设立临时生活设施;8、检查机器运转情况并做好各易损件的筹备工作;9、按现场平面布置图选好地点挖水泥浆池及铺水泥堆放台;10、按顺序对旋喷桩进行编号。
(二)测量放样1、依据业主提供主轴线控制点及具体尺寸,运用导线控制法,使用DJ2 光学经纬仪和钢尺进行主轴线的放样,其精度要求:距离中误差:±5mm,角度中误差:±10S;2、参照场地情况,将主轴线控制点引至不受破坏的位置,且加以保护;3、在复验合格的轴线基础上,进行桩位点的测定,其精度要求为±30mm;4、及时绘制测量复核签证,确保技术资料的完整性;(三)注浆工艺高压旋喷桩注浆固结体的质量因素较多,当确定采用一定形式的高压旋喷注浆管法之后,注浆工艺是影响固结体的重要因素之一。
1、旋喷高压旋喷注浆,均是自下而上,连续进行,若施工中出现了停机故障,待修好后,需向下搭接不小于500mm 的长度,以保证固结体的整体性。
由于天然地基的地质情况比较复杂,沿着深度变化大,有多种土层,其密实度、含水量、土粒组成和地下水状态等,有很大差异和不同,若采用单一的技术参数来旋喷注浆,则会形成直径大小极不匀称的固结体,导致旋喷直径不一致,影响承载力。
因此,针对不同地质土层的特征,要采取相对的措施来注浆完成。
特别对硬土及粘土部位,深部土层要适当放慢提升速度和旋转速度或提高旋喷压力等。
2、复喷在不改变旋喷技术参数的条件下,对同一土层作重复注浆(喷到顶再下钻重喷该部位),能增加土体破坏有效长度,从而加大固结体的直径或长度并提高固结体强度,复喷时全部喷浆,复喷的次数愈多固结体直径加长的效果愈好。
(四)水泥用量的控制在喷浆提升过程中,控制水泥用量是关键。
水泥的用量与喷浆压力、喷嘴直径、提升速度及水灰比等有直接关系,具体控制方法:1、若水泥量剩余措施如下:①适当增加喷浆压力;②加大喷嘴直径;③减慢提升速度;2、若水泥量不够措施如下:①保证桩径的情况下适当减少压力;②喷嘴直径适当减少;③保证桩体强度的情况下适当加快提升速度;④加大水灰比值;针对本工程具体情况,每根桩分次进行搅拌,施工用水精确量取,确保定量的水和水泥比例进行拌制水泥浆,通过调整以上参数可保证水泥量满足设计要求;针对水泥浆下沉现象(水泥浆液密度较大),采取自桩顶向下3.0m 进行复喷,可保证桩体上部水泥土强度。
(五)冒浆处理在旋喷过程中,往往有一定数量的土颗粒,随着一部分浆液沿着注浆管管壁冒出地面,通过对冒浆的观察,可以及时了解土层状况,判断旋喷的大致效果和断定参数合理性等,根据经验,冒浆(内有土粒、水及浆液)量小于注浆量20%为正常现象,超过20%或完全不冒浆时,应查明原因及时采取相应措施。
1、流量不变而压力突然下降时,应检查部位的泄漏情况,必要时拨出注浆管,检查其封密性能;2、出现不冒浆或断续冒浆时,或系土质松软则视为正常现象,可适当进行复喷;如系附近有空洞、暗道,则应不提升注浆管,继续注浆直至冒浆为止,或拨出注浆管待浆液凝固后,重新注浆直至冒浆为止,必要时采用速凝浆液,便于浆液在注浆管附近凝固;3、减少冒浆的措施冒浆量过大的主要原因,一般是有效喷射范围与注浆不相适应,注浆量大大超过旋喷固结所需的浆量所致;①提高旋喷压力(喷浆量不变);②适当缩小喷嘴直径(旋喷压力不变);③加快提升和旋转速度;对于冒出地面的浆液,可经过选择和调整浓度后进行前一根桩返浆回灌,以防止空穴现象。
(六)固结体控形固结体的形状,可以通过调节旋喷压力和注浆量,改变喷嘴移动方向和提升速度,予以控制。
由于本工程设计固结体的形状为圆柱形,在施工中采用边提升边旋转注浆,考虑到深层部位的成形,在底部喷射时,加大喷射压力,做重复旋喷或降低喷嘴的旋转提升速度,而且针对不同土层(硬土)可适当加大压力和降低喷嘴的旋转提升速度,使固结体达到匀称,保证桩径差别不大。
(七)确保桩顶强度当采用水泥浆液进行喷射时,在浆液与土粒搅拌混合后的凝固过程中,由于浆液析水作用,一般均有不同程度的收缩,造成固结体顶部出现一个凹穴,凹穴的深度随地层性质、浆液的析水性、固结体的直径和成孔深度因素不同而不同。
单管旋喷的凹穴深度一般为设计桩径的1-1.5 倍。
这种凹穴现象,对于地基加固是极不利的,必须采取有效措施予以清除。
为防止因浆液凝固收缩而产生的凹穴现象,便于地基加固达到理想的效果,可采取超高旋喷(旋喷处理地基的顶面超过建筑基础底面,本工程设计能满足要求)、返浆回灌等措施。
(八)防止串孔的措施1、在施工过程中,各机组采取跳打的施工方法;2、在高压缩土层适当减小喷浆压力。
3、加快提升速度和旋转速度。
二、施工工艺(一)主要技术要求1. 钻机或旋喷机就位时机座要平稳,立轴或转盘与孔位对正,倾角与设计误差一般不得大于0.5°2、喷射注浆前要检查高压设备和管路系统,设备的压力和排量必须满足设计要求。
管路系统的密封圈必须良好。
各通道和喷嘴内不得有杂物。
3、喷射注浆时要注意准备,开动注浆泵,待估算水泥浆的前锋已经流出喷头后,才开始提升注浆管。
自下而上喷射注浆。
4、喷射注浆时,开机顺序也要遵守第3条的规定。
同时开始喷射注浆孔的孔段要与前段搭接0.1m防止固结体脱节。
5、喷射注浆作业后,由于浆液析水作用,一般均有不同程度的收缩,使固体体顶部出现凹穴,所以应及时用水灰比为0.6~1的水泥浆进行补灌,并要预防其他钻孔排除的泥土或杂物进入。
6、为了加大固结体尺寸,或深层硬土为避免固结体尺寸减小,可以采用提高喷射压力、泵量或降低回转与提升速度等措施,也可采用复喷工艺。
7、技术要求及质量标准①施工过程中要经常对浆液质量进行检查,一般每根桩在施工过程中用浆液比重计抽样检测浆液浓度2次,并做好检测记录。
②施工过程中应根据对每根桩测量其钻杆长度以控制成桩长度符合设计要求。
③施工完的单桩其桩身完整性、均匀性、无侧限抗压强度应符合设计要求。
检查数量不少于总桩数的2‰,且不少于3根。
④高压旋喷桩施工完成后,其复合地基承载力应符合设计要求。
检查数量不少于总桩数的2‰,且不少于3根。
⑤成桩允许偏差符合《验标》要求。
序号检验项目允许偏差检验数量检验方法1 桩位(纵横向)50mm按成桩总数的10%检验,且每检验批不少于5根经纬仪或钢尺丈量2 桩体垂直度1%经纬仪或吊线测钻杆倾斜度3 桩体有效直径不小于设计值开挖50~100cm深后,钢尺丈量1、严格按确定的参数及技术要求施工,未经技术人员同意,不得随便改变工艺参数。
根据工艺性试验,针对本区域地质条件,结合施工机械设备,确定先采用地质钻机钻孔,再采用VY-60钻机注浆的钻孔注浆的施工方法。
其几项关键的工艺参数确定如下。
施工时严格按照经批准的试验参数施工,不得随意更改工艺参数。
①注浆时钻杆提升速率20cm/min;②注浆时钻杆旋转速率20r/min;③注浆高压注浆泵压力35MPa,风管压力0.8MPa。
2、成桩设计深度指通过地质钻孔复核确定的地质条件,满足设计要求达到的持力层所确定的钻孔深度。
注浆喷射施工时预留50cm桩头,防止浆液凝固收缩影响施工桩顶标高。
3、喷射注浆时注意连续均匀提升,无论何中原因造成停喷,在喷时必须下钻500mm以上进行衔接,以防桩体脱节夹泥夹砂。
4、在高压喷射注浆过程中,当出现压力突然增加或降低,大量冒浆或完全不冒浆时,应及时停喷检修,查明原因,采取相应措施。
三、施工注意问题及成品、半成品保护1、钻机就位应平稳,立轴、转盘与孔位对正,高压设备与管路系统应符合设计及安全要求,防止管路堵塞,密封要良好。
2、对深层长桩应根据地质条件,分层选择适宜的喷射参数,保证成桩均匀一致。
3、注浆完毕应迅速拔出注浆管,桩顶凹坑应及时以水灰比为0.6:1的水泥浆补灌。
4、钻机成孔和喷浆过程中,应将废弃的加固料及冒浆回收处理,防止污染环境。
5、施工期间应设置安全警示,并规划警界区。
高压管路附近非施工人员不得逗留,以免产生安全事故。
6、由于高压旋喷桩桩体强度较低,开挖桩头时必须采用人工开挖,切不可利用机械野蛮施工,以免造成桩身质量问题。
7、破除桩头不得采用重锤等横向侧击桩体,以防造成桩顶标高以下桩身质量问题。
四、安全文明措施1、施工时,对高压泥浆要全面检查和清洗干净,防止泵体的残渣和铁屑存在;各密封圈应完整无泄漏,安全阀中的安全销要进行试压检验。
确保能在额定量高压力时断销卸压;压力表应定期检查,保证正常使用,一旦发生故障,要停泵停机排除故障;2、高压胶管不能超过压力范围使用,使用时屈弯应不小于规定的弯曲半径,防止高压管爆裂伤人;3、高压喷射旋喷注浆是在高压下进行,高压射流的破坏较强,浆液应过滤,使颗粒不大于喷嘴直径;高压泵必须有安全装置,当超过允许泵压后,应能自动停止工作;因故需较长时间中断旋喷时,应及时地用清水冲洗输送浆液系统,以防硬化剂沉淀管路内;4、操纵钻机人员要有熟练的操作技能,了解注浆全过程及钻机旋喷注浆性能严禁违章操作;5、施工过程中注意现场的浆液存放,避免浆液四溢,做到工完场清。
