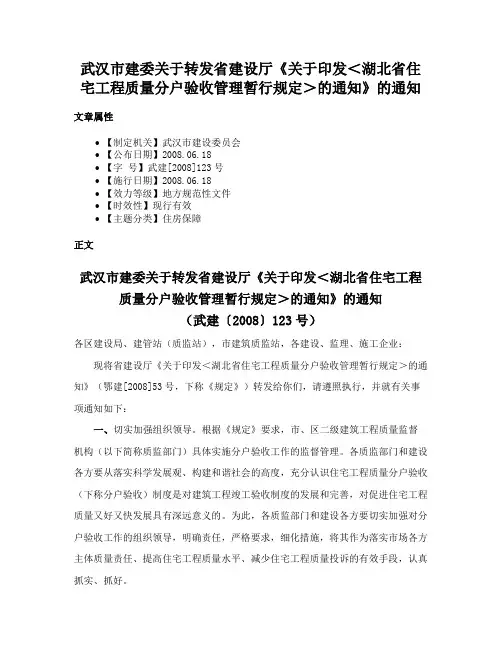

武汉市建委关于转发省建设厅《关于印发<湖北省住宅工程质量分户验收管理暂行规定>的通知》的通知文章属性•【制定机关】武汉市建设委员会•【公布日期】2008.06.18•【字号】武建[2008]123号•【施行日期】2008.06.18•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】住房保障正文武汉市建委关于转发省建设厅《关于印发<湖北省住宅工程质量分户验收管理暂行规定>的通知》的通知(武建〔2008〕123号)各区建设局、建管站(质监站),市建筑质监站,各建设、监理、施工企业:现将省建设厅《关于印发<湖北省住宅工程质量分户验收管理暂行规定>的通知》(鄂建[2008]53号,下称《规定》)转发给你们,请遵照执行,并就有关事项通知如下:一、切实加强组织领导。
根据《规定》要求,市、区二级建筑工程质量监督机构(以下简称质监部门)具体实施分户验收工作的监督管理。
各质监部门和建设各方要从落实科学发展观、构建和谐社会的高度,充分认识住宅工程质量分户验收(下称分户验收)制度是对建筑工程竣工验收制度的发展和完善,对促进住宅工程质量又好又快发展具有深远意义的。
为此,各质监部门和建设各方要切实加强对分户验收工作的组织领导,明确责任,严格要求,细化措施,将其作为落实市场各方主体质量责任、提高住宅工程质量水平、减少住宅工程质量投诉的有效手段,认真抓实、抓好。
二、创新方法、广泛宣传。
各质监部门要认真抓好建设各方和质量管理人员的培训工作,深入组织学习《规定》,深刻领会其精神实质,做到学以致用、融会贯通。
要充分利用报刊、杂志和网络等传媒手段,采取"走出去、请进来"等灵活多变的方式,进行大力宣传、全面发动,努力营造强大的外部舆论监督环境,增强各参建单位执行分户验收制度的自觉性和主动性。
三、严格标准、狠抓落实。
各质监部门应在新建工程开工前对分户验收工作拟定详细的质量监督计划,在质量监督工作中加强宣传和落实;对在建且未竣工验收的工程按《规定》的相关要求拟定分户验收实施方案,摸索经验,加强落实。
长航·蓝晶国际工程工程住宅工程质量分户验收方案编制人:审核人:湖北天慧工程咨询长航·蓝京国际工程监理部二O一一年十月工程质量分户验收方案一、工程简介〔一〕工程根本情况1、工程名称:长航·蓝晶国际2、工程建设地点:武汉市东湖高新区关山村长航机电厂厂区3、建设单位:长航美湾置业4、勘察单位:武汉勘察设计研究院5、设计单位:武汉市建筑设计院6、施工单位:武汉建工第一建筑〔二〕工程规模及特点长航·蓝晶国际工程位于武汉市东湖开发区关山一路以东,雄楚大道以南的原长航电机厂厂区,本工程由1#、3#、5#住宅楼以及1a#幼儿园、1b#配电房,其中5#住宅带一层商铺。
地下一层为设备用房,停车场等。
1#住宅30层 ,3#住宅27层,5#住宅33层,1a#幼儿园4层,1b#配电房2层,地下室1层。
二、分户验收的概况1、工程质量分户验收的依据〔1〕“鄂建[2021]53号〞文件:关于印发?湖北省住宅工程质量分户验收管理暂行规定?的通知〔2〕?建筑工程施工质量验收统一标准?〔GB50300-2001〕〔3〕?混凝土结构工程施工质量验收标准?〔GB50204-2002〕〔4〕?砌体工程施工质量验收标准?GB50203-20021〔5〕?建筑装饰装修工程质量验收标准?〔GB50210-2002〕〔6〕?建筑地面工程施工质量验收标准?〔GB50209-2002〕〔7〕?建筑给排水及采暖工程施工质量验收标准?〔GB50242-2002〕〔8〕?建筑电气工程施工质量验收标准?〔GB50303-2002〕〔9〕?建筑排水硬聚氯乙烯管道工程技术规程?〔CJJ/T29-98〕〔10〕关于印发?湖北省建筑节能工程质量监督管理方法?的通知鄂建文〔2007〕210号〔11〕已经审查合格的施工图设计文件〔12〕其它相关文件2、工程质量分户验收的范围本次验收范围1#楼、3#楼、5#楼,包括住宅242户。
3、工程质量分户验收的内容:依据设计图纸的要求,地基根底分部、主体结构分部均已通过验收。
附件1:

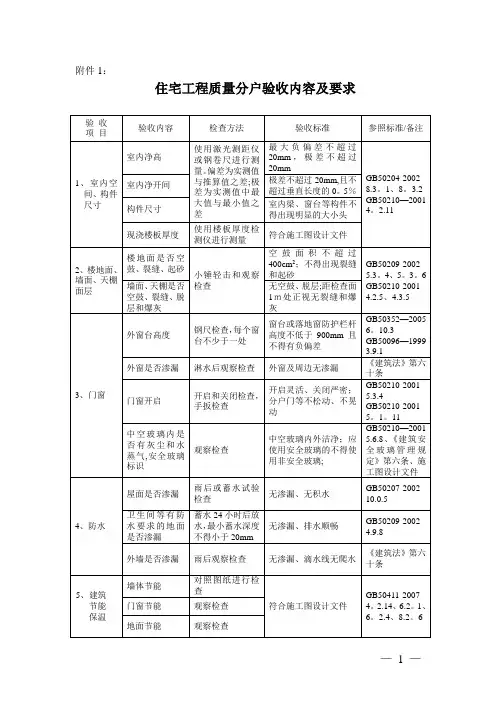

住宅工程质量分户验收内容及要求
住宅工程质量分户验收记录
附件3:
住宅工程分户验收汇总记录
填表说明:
1、本表是在建设单位组织分户验收的基础上,由监理单位填写汇总,相关单位及人员签章。
2、本表一式四份,一份在竣工验收前送质量监督机构,另外三份建设、监理、施工单位各一份。
3、验收户数指实际验收套数,一般与总户数一致,如果住户参加验收则在括号内填写参加户数。
4、验收情况是指分户验收过程质量情况描述。
5、每户验收项目是分户验收记录中的几何尺寸、墙面、天棚、地面、门窗、防水、给排水、电器照明、栏杆等验收项目,验收几项就填写几项。
6、功能试验指屋面蓄水试验、有防水要求的地面蓄水试验、有排水要求地面的泼水试验等。
应对每户试验情况进行描述。
7、物业单位验收指物业单位是否参加验收,如果参加填写物业公司名称及验收意见。
8、验收结论是指符合要求或不符合要求。

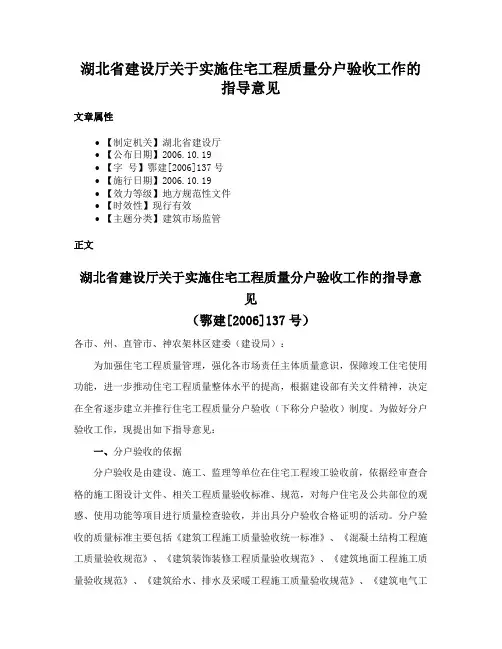

湖北省建设厅关于实施住宅工程质量分户验收工作的指导意见文章属性•【制定机关】湖北省建设厅•【公布日期】2006.10.19•【字号】鄂建[2006]137号•【施行日期】2006.10.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文湖北省建设厅关于实施住宅工程质量分户验收工作的指导意见(鄂建[2006]137号)各市、州、直管市、神农架林区建委(建设局):为加强住宅工程质量管理,强化各市场责任主体质量意识,保障竣工住宅使用功能,进一步推动住宅工程质量整体水平的提高,根据建设部有关文件精神,决定在全省逐步建立并推行住宅工程质量分户验收(下称分户验收)制度。
为做好分户验收工作,现提出如下指导意见:一、分户验收的依据分户验收是由建设、施工、监理等单位在住宅工程竣工验收前,依据经审查合格的施工图设计文件、相关工程质量验收标准、规范,对每户住宅及公共部位的观感、使用功能等项目进行质量检查验收,并出具分户验收合格证明的活动。
分户验收的质量标准主要包括《建筑工程施工质量验收统一标准》、《混凝土结构工程施工质量验收规范》、《建筑装饰装修工程质量验收规范》、《建筑地面工程施工质量验收规范》、《建筑给水、排水及采暖工程施工质量验收规范》、《建筑电气工程施工质量验收规范》以及地方或企业制定的相关验收标准等。
二、分户验收的内容分户验收是在相应分部、分项(建筑装饰装修、建筑给水、排水及采暖、建筑电气等)工程质量验收合格的基础上,以单位工程中每户住宅和公共部位的走廊(含楼梯间、电梯间)、地下车库等划分为若干个检查单元进行验收。
分户验收应以工程观感质量和使用功能质量为主要验收对象,以相应分部、分项工程的检验批项目为主要验收内容。
初装修住宅工程分户验收主要包括以下内容:(一)楼地面、墙面和天棚面层质量;(二)门窗安装质量;(三)栏杆安装质量;(四)防水工程质量;(五)室内空间尺寸;(六)给排水系统安装质量;(七)室内电气工程安装质量;(八)国家和省有关规定、标准中要求分户检查的内容。
统建锦绣中北分户验收方案统建锦绣中北项目部武汉鸿诚锦绣中北监理部湖北中进建设锦绣中北项目部二零一二年五月二十日目录一、编写依据 (1)二、工程概况 (2)三、分户验收组织机构及人员组成 (3)四、分户验收计划及检查工具配置 (4)五、组织学习,统一认识,统一检查尺度 (5)六、检查内容及要求 (6)七、操作办法 (7)八、验收总结 (8)统建·锦绣中北分户验收方案为维护广大用户的利益,通过此次分户验收,客观真实的反映工程实体质量状况,最大限度的保障竣工房屋的质量和使用功能,力争达到客户零投诉率的终级管理目标,向业主交出一份满意的答卷,本项目部依据相关规范、规程及标准要求,结合本工程特点制定分户验收方案如下:一、编制依据本次分户验收主要依据以下规范、规程及文件标准执行:二、工程概况(一)、基本情况统建·锦绣中北位于武昌中北路126号,总建筑面积为131397㎡,人防建筑面积为1.338万㎡,由A-F六栋高层建筑组成,其中:建设单位:武汉统建城市开发有限责任公司设计单位:武汉时代建筑设计有限公司勘察单位:武汉地质工程勘察院监理单位:武汉鸿诚工程咨询管理有限责任公司施工单位:湖北中进建设工程有限公司二、装修标准:三、分户验收组织机构及人员组成本次分户验收由建设单位组织实施,建设单位项目负责人及项目部主任、监理单位项目总监理工程师及各专业监理工程师、施工单位项目技术负责人及业主代表各方参加,共同组成以建设单位项目负责人为领导的分户验收小组,共分为实测实量、使用功能及观感质量,水电安装三个检查组,分户验收小组人员组成见下表:分户验收小组成员表(D栋)备注:各专业检查小组另配备相关辅助人员:记录员、操作员。
四、分户验收计划及检查工具配置:开始时间:2012年6月21日,结束时间:2012年8月19日,预计分户验收总历时两个月。
各栋分户验收具体时间安排如下:检查设备配置备注:检验工具仪器必须经计量认证,即符合计量检定标准要求。
附件1:
住宅工程质量分户验收内容及要求
附件2 :
住宅工程质量分户验收记录
附件3:
住宅工程分户验收汇总记录
填表说明:
1、本表是在建设单位组织分户验收的基础上,由监理单位填写汇总,相关单位及人员签章.
2、本表一式四份,一份在竣工验收前送质量监督机构,另外三份建设、监理、施工单位各一份。
3、验收户数指实际验收套数,一般与总户数一致,如果住户参加验收则在括号内填写参加户数。
4、验收情况是指分户验收过程质量情况描述.
5、每户验收项目是分户验收记录中的几何尺寸、墙面、天棚、地面、门窗、防水、给排水、电器照明、栏杆等验收项目,验收几项就填写几项.
6、功能试验指屋面蓄水试验、有防水要求的地面蓄水试验、有排水要求地面的泼水试验等。
应对每户试验情况进行描述。
7、物业单位验收指物业单位是否参加验收,如果参加填写物业公司名称及验收意见。
8、验收结论是指符合要求或不符合要求.。

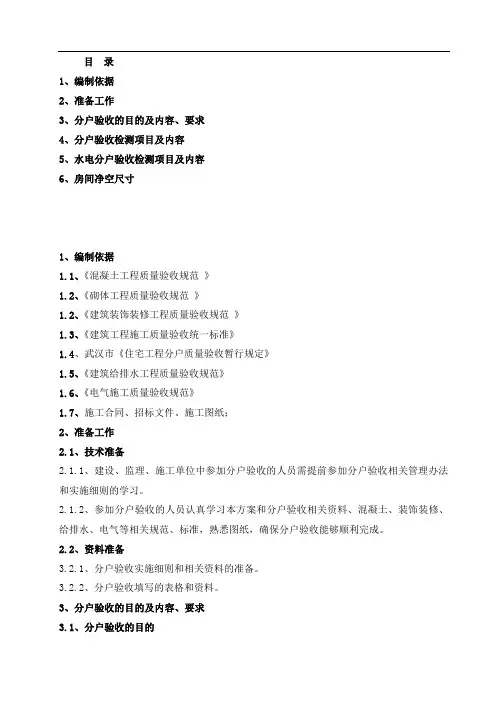

目录1、编制依据2、准备工作3、分户验收的目的及内容、要求4、分户验收检测项目及内容5、水电分户验收检测项目及内容6、房间净空尺寸1、编制依据1.1、《混凝土工程质量验收规范》1.2、《砌体工程质量验收规范》1.2、《建筑装饰装修工程质量验收规范》1.3、《建筑工程施工质量验收统一标准》1.4、武汉市《住宅工程分户质量验收暂行规定》1.5、《建筑给排水工程质量验收规范》1.6、《电气施工质量验收规范》1.7、施工合同、招标文件、施工图纸;2、准备工作2.1、技术准备2.1.1、建设、监理、施工单位中参加分户验收的人员需提前参加分户验收相关管理办法和实施细则的学习。
2.1.2、参加分户验收的人员认真学习本方案和分户验收相关资料、混凝土、装饰装修、给排水、电气等相关规范、标准,熟悉图纸,确保分户验收能够顺利完成。
2.2、资料准备3.2.1、分户验收实施细则和相关资料的准备。
3.2.2、分户验收填写的表格和资料。
3、分户验收的目的及内容、要求3.1、分户验收的目的为了进一步提高住宅质量,减少质量投诉,明确各参建方责任,保障竣工房屋使用功能,贯彻建设部建立分户验收制度的要求,根据《建设工程质量管理条例》及国家施工验收规范,推进住宅工程质量分户验收工作。
3.2、分户验收的概念分户验收以单位工程每套住宅和公共部分的走廊(含楼梯间、电梯间)、地下车库划分为一个子单位工程进行验收,在单位工程验收前,当某一套住宅的某项检验批具备质量验收条件时,根据国家施工验收规范以及经审查合格的施工图设计文件,重点对观感质量和影响使用功能的质量为主要验收项目进行检查,并在分户验收合格后出具工程质量竣工验收记录。
3.3、分户验收相关要求3.3.1、除每户外还包括公共部分的走廊;3.3.2、验收的工程要符合设计图纸等设计文件的要求;3.3.3、可观察到的工程观感和使用功能要全部检查,以房间为单位检查并记录;3.3.4、实测实量部位,按武汉市《住宅工程分户质量验收暂行规定》的有关规定确定检查部位,检查数量,检查点。

湖北省住宅工程质量分户验收管理暂行规定全解前言湖北省住宅工程质量分户验收管理暂行规定是湖北省住房和城乡建设厅为了加强住宅工程质量管理而制定的,旨在通过规范分户验收程序、严格验收标准、加强监督管理等手段,提高住宅工程质量。
制定背景为了保障人民群众合法权益和生命财产安全,加强住宅工程质量管理,湖北省住房和城乡建设厅在全省范围内开展了住宅工程质量治理工作。
其中,住宅工程质量分户验收管理暂行规定就是对住宅工程质量进行全面监督管理的重要举措。
规定内容湖北省住宅工程质量分户验收管理暂行规定主要包括以下内容:一、分户验收的概念及程序分户验收是指在住宅工程竣工后,业主按照建设部门要求对房屋进行验收的过程。
分户验收包括三个程序:业主提出分户验收申请、开展分户验收、制定分户验收等。
二、分户验收的标准和要求在分户验收的过程中,需要遵守标准和要求。
其中包括建设部门制定的《建筑工程质量验收规范》和《住宅质量验收规范》等标准,以及湖北省住房和城乡建设厅制定的《湖北省住宅工程质量分户验收管理暂行规定》等要求。
业主和开发商在验收过程中,需要全面、客观、细致地进行检查和评估,严格按照标准和要求进行验收。
三、分户验收的主体和职责分户验收的主体和职责主要有建设单位、监理单位、业主、开发商等。
其中,建设单位和监理单位要对工程质量进行监测检测,提供相关验收文件和资料。
业主和开发商要认真按照标准和要求进行验收,严格控制工程质量,确保工程质量符合标准。
四、分户验收的监督管理为了确保分户验收的全面、客观、公正,需要加强分户验收的监督管理。
具体措施包括建设单位、监理单位、住房城乡建设部门等相关部门的监督检查,业主、监理工程师等群众和社会各界的监督和举报等。
湖北省住宅工程质量分户验收管理暂行规定是湖北省住房和城乡建设厅加强住宅工程监督管理的一项重要举措,在确保住宅工程质量的同时,也保障了广大群众的安全和权益。
希望相关单位和人员共同遵守规定,加强监督管理,推动住宅工程质量提升。
统建锦绣中北分户验收方案统建锦绣中北项目部武汉鸿诚锦绣中北监理部湖北中进建设锦绣中北项目部二零一二年五月二十日目录一、编写依据 (1)二、工程概况 (2)三、分户验收组织机构及人员组成 (3)四、分户验收计划及检查工具配置 (4)五、组织学习,统一认识,统一检查尺度 (5)六、检查内容及要求 (6)七、操作办法 (7)八、验收总结 (8)统建·锦绣中北分户验收方案为维护广大用户的利益,通过此次分户验收,客观真实的反映工程实体质量状况,最大限度的保障竣工房屋的质量和使用功能,力争达到客户零投诉率的终级管理目标,向业主交出一份满意的答卷,本项目部依据相关规范、规程及标准要求,结合本工程特点制定分户验收方案如下:一、编制依据本次分户验收主要依据以下规范、规程及文件标准执行: 二、工程概况 (一)、基本情况类别 名称编号或文号规 格建筑装饰装修工程质量验收规范GB50210-2001 建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 建筑电气工程施工质量验收规范 GB50303-2002 屋面工程质量验收规范 GB50207-2002 建筑玻璃应用技术规程JGJ113-2009 建筑地面工程施工质量验收规范GB50209-2010 省 市 管 理 文 件湖北省住宅工程质量分户验收管理暂行规定 鄂建【2008】53号 湖北省保障性安居工程质量控制导则(试行) 鄂建【2011】71号 武汉市保障性安居工程质量管理手册(试行) 武城建【2012】5号 武汉市保障性安居工程质量分户验收实施细则武城建【2012】74号其他 设计文件、招投标文件、施工合同、施工组织设计统建·锦绣中北位于武昌中北路126号,总建筑面积为131397㎡,人防建筑面积为1.338万㎡,由A-F六栋高层建筑组成,其中:栋号层数建筑面积户数结构类型A栋33+1层19741㎡共198户框剪结构B栋33+1层31430㎡396户框剪结构C栋30+1层18831㎡204户框剪结构D栋30+1层17707㎡180户框剪结构E栋24+1层19850㎡256户框剪结构F栋24+1层24579㎡288户框剪结构合计1522户建设单位:武汉统建城市开发有限责任公司设计单位:武汉时代建筑设计有限公司勘察单位:武汉地质工程勘察院监理单位:武汉鸿诚工程咨询管理有限责任公司施工单位:湖北中进建设工程有限公司二、装修标准:部位设计主要做法备注300*300地砖,二层300*400丙纶防水,女儿屋面墙:涂料,避雷针:Φ10镀锌钢筋外墙涂料,两底两面门窗塑钢,双片玻璃5+9+5阳台栏杆8+0.76+8钢化夹胶玻璃厨卫初装式墙面,水泥砂浆刮糙,其余部位为乳室内墙面胶墙面地坪水泥砂浆天鹏乳胶漆厨房洗菜盆安装,毛坯灶台卫生间卫生洁具:大便器、面盆安装三、分户验收组织机构及人员组成本次分户验收由建设单位组织实施,建设单位项目负责人及项目部主任、监理单位项目总监理工程师及各专业监理工程师、施工单位项目技术负责人及业主代表各方参加,共同组成以建设单位项目负责人为领导的分户验收小组,共分为实测实量、使用功能及观感质量,水电安装三个检查组,分户验收小组人员组成见下表:分户验收小组成员表(D栋)姓名工作单位单位性质职务工程部部长组长李平子武汉统建城市开发有限责任公司建设单位(项目负责人)陈鸿斌武汉统建城市开发有限责任公司建设单位项目部主任副组长胡又林武汉鸿诚工程咨询管理有限责任公司监理单位总监代表李国强武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师沈建华武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师方福银武汉鸿诚工程咨询管理有限责任公司监理单位水电监理工程师程萍武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师王林武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师刘洋湖北中进建设工程有限公司施工单位项目经理张志标湖北中进建设工程有限公司施工单位技术负责人李登峰湖北中进建设工程有限公司施工单位水电安装负责人蔡维贵业主代表刘爱芝业主代表刘红兵业主代表备注:各专业检查小组另配备相关辅助人员:记录员、操作员。

武汉市分户验收施工方案1. 引言分户验收是指在房屋建设或装修过程中,根据相关法规和规范,对每一户房屋进行检查和验收。
分户验收的目的是确保房屋建设或装修符合相关规范和标准,保证房屋的质量和安全性。
本文档将介绍武汉市分户验收施工方案的具体流程和要求。
2. 施工前的准备工作在进行分户验收之前,施工方需要做好以下准备工作:2.1. 验收申请施工方需要向相关部门提交分户验收申请,申请内容包括项目名称、地址、建筑面积、施工单位等信息。
同时,还需要提供相关的施工图纸、资料和证明文件。
2.2. 分户验收文件准备在施工过程中,施工方需要准备分户验收文件,包括但不限于施工日志、质量检查记录、施工单位资质证书等。
这些文件将被用于分户验收的证明和记录。
2.3. 施工设备和材料准备施工方需要准备好所需的施工设备和材料,并确保其符合相关的安全和质量标准。
施工设备应进行定期维护和检查,确保其正常运行。
3. 分户验收流程武汉市分户验收的流程如下:3.1. 施工单位提交申请施工方在完成相关准备工作后,向相关部门提交分户验收申请,并提供所需的文件和证明材料。
3.2. 验收申请审核相关部门将对施工方提交的申请进行审核,核实申请所提供的信息和材料的真实性和完整性。
如果申请符合要求,将进入下一步。
3.3. 现场验收在申请审核通过后,相关部门将组织验收人员,前往施工现场进行现场验收。
验收人员将根据相关规范和标准,对房屋建设或装修进行检查和核实。
3.4. 验收结果处理根据现场验收的情况,验收人员将作出验收结果的处理。
如果房屋建设或装修符合相关规范和标准,则验收通过;如果存在不符合要求的情况,则需要施工方进行整改。
3.5. 验收报告验收人员将根据现场验收的情况,撰写验收报告,并将其提交给相关部门。
验收报告中将包括房屋建设或装修的具体情况、发现的问题和整改要求等内容。
3.6. 验收结果通知相关部门将根据验收报告的内容,通知施工方验收结果。
如果验收通过,则可以进行下一步工作;如果未通过,则需要施工方按照要求进行整改,并重新申请验收。
湖北住宅工程质量分户验收管理暂行规定前言为了提高住宅工程质量,保障人民群众生命财产安全,加强住宅工程质量监管,湖北省制定了《湖北住宅工程质量分户验收管理暂行规定》。
本规定是湖北省建设行政主管部门依照《建设法》等法律、法规制定的规章,适用于湖北省行政区域内的住宅工程建设。
规定适用范围本规定适用于湖北省行政区域内的住宅工程建设,包括新建住宅工程和委托代建的住宅工程。
质量验收内容住宅工程分户验收的内容应当涵盖该户的构造物、装修及配套设施的建设成果,并包括下列内容:•户内垂直度、水平度、平直度等;•户内地面、墙面、天花板装修、涂刷、饰面等;•外窗、内门窗、防盗门、实木地板、人造板材安装质量,五金配件齐全性、使用功能等;•洁具、卫浴、厨房、消防设备、电气设备配件等使用性能。
质量验收程序住宅工程分户验收应当按照以下程序进行:1.一户一验收。
开发商在交房前,应当将该户住宅工程建设成果进行竣工验收,并依据质量验收内容进行验收。
2.质量记录申报。
验收合格后,开发商应当向规划和建设主管部门申报质量验收记录。
3.规划主管部门验收。
规划和建设主管部门应当组织人员按照规定完成质量记录审核、资料审核等工作,并对验收记录的真实性进行审核,审核合格后出具验收合格证明书。
4.户主验收。
建设单位必须组织买房户进行验收,验收不合格可以向开发商要求整改或要求赔偿。
质量整改在住宅工程分户验收中,若发现不合格的项目,应当按照以下程序进行整改:1.报告。
住宅工程项目负责人应当立即向开发商报告。
2.整改。
开发商应当在整改期限内对不合格项目进行整改。
3.重验。
在整改期限内,重新进行质量验收。
若验收合格,即办理验收手续。
责任追究对于违反本规定的行为,由建设行政主管部门根据有关法律、法规的规定对责任人进行处理。
对于违反法律、法规规定的,依法追究其法律责任。
结束语本规定是湖北省建设行政主管部门为保障住宅工程质量,加强监管而制定的。
相信通过执行本规定,将有效提高住宅工程的建设质量,保障人民群众的生命财产安全。
城建委关于印发武汉市保障性安居工程质量分户验收实施细则的通知市城建委关于印发武汉市保障性安居工程质量分户验收实施细则的通知各区建设局、建管(质监)站,市建筑质监站,各建设、施工、监理单位:现将《武汉市保障性安居工程质量分户验收实施细则》印发给你们,请认真遵照执行。
武汉市城乡建设委员会二○一二年三月十五日武汉市保障性安居工程质量分户验收实施细则第一条为加强我市保障性安居工程质量管理,明确分户验收的程序和要求,维护保障性住宅消费者的合法权益,根据《住房和城乡建设部关于做好住宅工程质量分户验收工作的通知》和《湖北省住宅工程质量分户验收管理暂行规定》的精神,结合我市实际,制定本细则。
第二条本细则适用于全市保障性安居工程质量分户验收(以下简称分户验收)及其质量监督管理。
第三条市、区建筑工程质量监督机构具体对监督工程的分户验收工作实施监督管理。
第四条分户验收应按以下程序进行:(一)分户验收工作应在单位工程完工,竣工验收以前,由建设单位组织实施。
建设单位项目负责人及专业技术人员、设计单位项目设计负责人、监理单位项目总监理工程师及专业监理工程师、施工单位项目技术(质量)负责人等人员应参加分户验收工作。
已选定物业公司的,物业公司相关人员应参加分户验收;已经出售的住宅应告知业主(住户)参加分户验收工作。
(二)建设单位组织监理单位编制分户验收方案,确定具体验收项目、验收部位、验收时间、验收数量和方法及验收参与人员等。
分户验收应逐户、逐间进行。
对公共部位的验收应确定具体的内容。
(三)分户验收小组按照制定的方案进行分户验收。
分户验收可分阶段进行,当分户检验项目具备质量验收条件时,就可组织验收,并在验收部位做适当标识。
分户验收后,应及时填写《武汉市保障性安居工程质量分户验收记录》(附件1),并由建设单位项目负责人、总监理工程师和施工单位项目经理及各方参加人员签字。
如分户验收时未确定物业公司或无业主代表参加分户验收,则应在表格相应位置注明并加盖建设单位公章。
一、目录二、编制说明及编制依据 (3)1、编制说明 (3)2、编制依据 (3)三、工程概况 (3)1、工程建设概况 (3)2、工程设计概况 (4)3、建筑设备安装 (4)四、分户验收各方人员及职责 (6)1、分户验收领导小组 (6)2、建立会议制度 (6)3、建立整改制度及整改小组 (7)4、参建各方职责 (7)五、分户验收的目的及内容、要求 (8)1、分户验收的目的 (9)2、分户验收的概念 (9)3、分户验收的相关要求 (9)4、分户验收的内容 (10)六、分户验收项目检查实施细则 (13)1、现浇结构外观及尺寸偏差分户质量验收 (13)2、墙面一般抹灰工程质量分户验收 (14)3、塑料门窗安装质量分户验收 (17)4、门窗玻璃安装质量分户验收 (22)5、地面水泥砂浆面层质量分户验收 (23)6、防水隔离层质量分户验收 (26)7、“热桥”部位处理工程质量分户验收 (27)8、室内给水管道及配件安装质量分户验收 (28)9、各户型室内排水及配件安装质量分户验收 (30)10、户内雨水管道及配件的安装分户验收 (32)11、开关、插座安装质量分户验收 (32)12、成套配电柜、控制柜和动力、照明配电箱安装质量分户验收 (33)13、建筑物等电位联结质量分户验收 (35)14、建筑物照明通电试运行质量分户验收 (35)15、房间净空尺寸(见附图) (36)16、相关功能工程质量分户验收 (39)七、对抽查结果处理: (39)八、检查验收表格 (40)附件一:住宅工程质量分户验收记录 (41)附件二: 现浇结构外观及尺寸偏差 (43)附件三:住宅工程分户验收汇总记录 (45)附件四:室内地面、墙面、顶棚抹灰、门窗工程质量分户验收记录表. 46 附件五:室内空间尺寸、护栏、玻璃质量分户验收记录表 (49)附件六:防水工程、公共部位分户验收质量记录表 (50)附件七:安装工程分户验收质量记录表 (52)附件八:住宅单位工程验收问题记录表 (56)二、编制说明及编制依据1、编制说明为了加强住宅工程质量,提高质量控制管理,结合工程特点,在满足《湖北省住宅工程质量分户验收管理暂行规定》的要求下制定方案以指导丰泽苑A1区四标段4-01#楼、4-02#楼项目的分户验收工作。
湖北住宅工程质量分户验收指南下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!湖北住宅工程质量分户验收指南解读1. 引言湖北住宅工程质量分户验收指南是为了保障住宅工程建设质量,维护购房者的合法权益而制定的一项重要文件。

湖北省住宅工程质量分户验收管理暂行规定一、前言为了加强住宅工程质量管理,规范分户验收工作,促进住宅工程建设和产业发展,经过专家评审和公示,制定了本规定。
二、适用范围本规定适用于湖北省境内所有住宅工程分户验收管理工作。
三、分户验收3.1 安全技术验收住宅工程中存在安全隐患,可能对人员造成伤害或财产损失的,在安全技术验收前必须立即处理完毕,保证工程安全。
3.2 工程质量验收工程质量验收包括户内外墙面的平整、垂直度、水平度等,要求符合国家标准以及规划设计文件要求。
同时,还需进行水电验收、防水验收以及橱柜制作和安装的检查等。
3.3 环保验收住宅工程环保验收内容主要包括室内空气环境、水表抽样和噪声环境检测,必须符合国家相关标准,确保环保标准达到要求。
四、验收标准分户验收的结果为不合格的,应进行整改,并重新进行分户验收。
验收合格后,方可办理网签和产权证等相关手续。
五、分户验收管理5.1 管理机构设立分户验收工作的管理机构,并组织专业人员进行验收。
5.2 验收时点住宅工程的分户验收工作在建设过程中,进度具体把控以及监督管理应该全程跟踪,确保验收时点准确。
一般来说,分户验收要在装修完毕并通电之后,还要进行达到消防验收要求以及前期验收等工作。
5.3 相关资料分户验收时需要完善相关资料,包括装修方案、建设图纸、验收记录等。
5.4 验收结果验收结果应当详细记录,并签署相关文件记录,准确反映验收情况。
六、分权管理国家建立分权管理制度,各级机构代表行政权利开展分户验收管理工作。
七、责任与监督7.1 业主安全责任业主应当改善住宅环境、维护安全守则,对自己家庭成员的保护承担相关责任。
7.2 管理责任分户验收工作的组织者,要严格落实管理职责,确保分户验收规范、科学、合理、安全进行。
7.3 政府监督政府及相关部门应当积极开展分户验收的监督工作,同准备资料以及审核验收记录,确保分户验收工作质量。
八、附则本规定同时适用于私人住宅、公租房等其他类型的住宅工程的分户验收管理工作。
统建锦绣中北分户验收方案统建锦绣中北项目部武汉鸿诚锦绣中北监理部湖北中进建设锦绣中北项目部二零一二年五月二十日目录一、编写依据 (1)二、工程概况 (2)三、分户验收组织机构及人员组成 (3)四、分户验收计划及检查工具配置 (4)五、组织学习,统一认识,统一检查尺度 (5)六、检查内容及要求 (6)七、操作办法 (7)八、验收总结 (8)统建·锦绣中北分户验收方案为维护广大用户的利益,通过此次分户验收,客观真实的反映工程实体质量状况,最大限度的保障竣工房屋的质量和使用功能,力争达到客户零投诉率的终级管理目标,向业主交出一份满意的答卷,本项目部依据相关规范、规程及标准要求,结合本工程特点制定分户验收方案如下:一、编制依据本次分户验收主要依据以下规范、规程及文件标准执行: 二、工程概况 (一)、基本情况类别 名称编号或文号规 格建筑装饰装修工程质量验收规范GB50210-2001 建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 建筑电气工程施工质量验收规范 GB50303-2002 屋面工程质量验收规范 GB50207-2002 建筑玻璃应用技术规程JGJ113-2009 建筑地面工程施工质量验收规范GB50209-2010 省 市 管 理 文 件湖北省住宅工程质量分户验收管理暂行规定 鄂建【2008】53号 湖北省保障性安居工程质量控制导则(试行) 鄂建【2011】71号 武汉市保障性安居工程质量管理手册(试行) 武城建【2012】5号 武汉市保障性安居工程质量分户验收实施细则武城建【2012】74号其他 设计文件、招投标文件、施工合同、施工组织设计统建·锦绣中北位于武昌中北路126号,总建筑面积为131397㎡,人防建筑面积为1.338万㎡,由A-F六栋高层建筑组成,其中:栋号层数建筑面积户数结构类型A栋33+1层19741㎡共198户框剪结构B栋33+1层31430㎡396户框剪结构C栋30+1层18831㎡204户框剪结构D栋30+1层17707㎡180户框剪结构E栋24+1层19850㎡256户框剪结构F栋24+1层24579㎡288户框剪结构合计1522户建设单位:武汉统建城市开发有限责任公司设计单位:武汉时代建筑设计有限公司勘察单位:武汉地质工程勘察院监理单位:武汉鸿诚工程咨询管理有限责任公司施工单位:湖北中进建设工程有限公司二、装修标准:部位设计主要做法备注300*300地砖,二层300*400丙纶防水,女儿屋面墙:涂料,避雷针:Φ10镀锌钢筋外墙涂料,两底两面门窗塑钢,双片玻璃5+9+5阳台栏杆8+0.76+8钢化夹胶玻璃厨卫初装式墙面,水泥砂浆刮糙,其余部位为乳室内墙面胶墙面地坪水泥砂浆天鹏乳胶漆厨房洗菜盆安装,毛坯灶台卫生间卫生洁具:大便器、面盆安装三、分户验收组织机构及人员组成本次分户验收由建设单位组织实施,建设单位项目负责人及项目部主任、监理单位项目总监理工程师及各专业监理工程师、施工单位项目技术负责人及业主代表各方参加,共同组成以建设单位项目负责人为领导的分户验收小组,共分为实测实量、使用功能及观感质量,水电安装三个检查组,分户验收小组人员组成见下表:分户验收小组成员表(D栋)姓名工作单位单位性质职务工程部部长组长李平子武汉统建城市开发有限责任公司建设单位(项目负责人)陈鸿斌武汉统建城市开发有限责任公司建设单位项目部主任副组长胡又林武汉鸿诚工程咨询管理有限责任公司监理单位总监代表李国强武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师沈建华武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师方福银武汉鸿诚工程咨询管理有限责任公司监理单位水电监理工程师程萍武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师王林武汉鸿诚工程咨询管理有限责任公司监理单位土建监理工程师刘洋湖北中进建设工程有限公司施工单位项目经理张志标湖北中进建设工程有限公司施工单位技术负责人李登峰湖北中进建设工程有限公司施工单位水电安装负责人蔡维贵业主代表刘爱芝业主代表刘红兵业主代表备注:各专业检查小组另配备相关辅助人员:记录员、操作员。
四、分户验收计划及检查工具配置:开始时间:2012年6月21日,结束时间:2012年8月19日,预计分户验收总历时两个月。
各栋分户验收具体时间安排如下:栋号开始时间结束时间历时D栋2012年6月21日2012年6月30日10天C栋2012年7月1日2012年7月10日10天A栋2012年7月11日2012年7月20日10天B栋2012年7月21日2012年7月30日10天E栋2012年7月31日2012年8月9日10天F栋2012年8月10日2012年8月19日10天检查设备配置项目设备名称数量备注1 红外线水平垂直检测仪2台2 红外线测距仪2台3 钢卷尺3把4 空鼓锤3把5 绝缘电阻测量仪1把6 接地电阻测量仪1把7 多功能靠尺(2mm)2把备注:检验工具仪器必须经计量认证,即符合计量检定标准要求。
五、组织培训,统一认识,统一检查尺度(一)对分户验收的认识分户验收以检验批验收内容为主,但又与分项工程检验批有着显著区别,分户验收重点为检查工程观感及使用功能质量,具体如下:1、检验批划分不同:分户验收检验批以每户为单位划分。
2、检查内容不同:分户验收主要检查工程使用功能及观感质量。
3、实测项目数量不同。
4、参加人员不同:分户验收甲方、施工方、监理,物业及业主代表均参加,分项工程仅需施工方和监理参加。
5、使用检查记录表格不同。
(二)组织培训为了使分户验收落到实处,达到应有的效果,建设单位在分户验收前组织建设、监理、施工等单位中参加分户验收的人员提前进行分户验收相关内容的培训,认真学习相关规范、标准及管理文件,熟悉图纸,确保分户验收能够顺利完成。
(三)资料准备本次分户验收所使用的表格是在武汉市保障性安居工程质量分户验收专用表的基础上,结合本工程特点,制定出相应的补充条款及验收内容进行细化,方便操作,分户验收表格共分为三类:1、一级表--为分户验收汇总表和结论表,竣工验收时交质监部门检查,并进入档案资料。
使用《武汉市保障性安居工程质量分户验收实施细则》武城建【2012】74号文原表。
(见附表1)2、二级表--为分户验收检查表,在武汉市分户验收表的基础上进行了优化,形成针对锦绣中北项目特点的分户验收表,对每一户分户验收检查结果如实记录,验收完后粘贴于进户门后。
(见附表2)3、三级表--为自编表格,支撑二级表使用是分项工程质量过程检查验收表,是二级表检查验收内容的检查记录。
(见附表3-14)另电气照明全负荷试验(二级表第16项)在房屋投入使用后进行检测,检测完成后及时反馈物业公司。
分户验收前3天,由建设单位通知工程质量监督机构。
所有检查表,均须参建单位各方签字以确认。
除汇总表须报送质量监督机构,为一式四份外,其余表格均为一式三份,建设单位、监理单位、施工单位各一份。
六、检查内容及要求(一)实测实量组:检查二级表中第2、3、4、5、10项,具体内容为:墙面抹灰质量,顶棚抹灰质量,室内空间尺寸,梁柱、门窗套阴阳角方正及观感质量,楼梯、阳台栏杆、窗台等高处防护措施。
板厚在结构验收前已测定。
(二)功能及观感质量检查组:检查二级表中第1、6、7、8、9、11、12项,具体内容为:楼地面地坪质量,塑钢门窗安装质量及外窗淋水试验,防盗门、木门安装及油漆观感质量,厨卫间、阳台蓄水试验,屋面蓄水试验,烟道、透气管,安全玻璃使用。
(三)水电安装检查组:检查二级表中第13、14、15、17项,具体内容为:给水管通水试验,排水管立管、水平干管管道通球试验,卫生器具满水试验,线路、插座、开关接地检测。
七、操作办法(一)实行流水交叉检查验收,按分工小组检查内容分层分户分项逐步进行,检查顺序:使用功能及观感检查组----水电安装检查组---实测实量检查组。
(二)渗漏检查:外墙及窗边淋水试验,厨卫间蓄水验收。
(三)层高检查:所有客厅、房间检测5个点(四个角点,一个中心点)。
(四)墙面空鼓开裂:在空鼓开裂处用红油漆做好标记,便于修复。
(五)对分户验收过程中发现的其它问题,在相应位置做出标记,在整改前,由施工单位拿出书面处理方案,报监理部审核通过后,进行全面整改销号,并重新组织验收。
(六)所检部位,统一用“检”字粘贴在检查的相应部位。
(七)各类检查数量如实填写在分户验收表格内,各参检方签字予以确认,将检查表粘贴在进户门背后,便于业主对所检数据进行复核。
八、验收总结本次分户验收必须按照规定全数检查所有户数,对检查中发现的各类问题全数处理完毕,验收完成后验收组应形成最后验收结论,并及时将相关资料整理归档。
统建锦绣中北项目部武汉鸿诚锦绣中北监理部湖北中进建设锦绣中北项目部二0一二年5月二十日武汉市保障性安居工程质量分户验收记录表汇总表一级表工程名称结构及层数面积建设单位设计单位总户数监理单位施工单位其他单位开竣工日期年月日- 年月日验收时间年月日- 年月日内容验收情况武汉市保障性安居工程质量分户验收记录表 二级表概况组织相关单位对 年 月 日对本工程进行了分户验收。
对屋面进行了48小时蓄水试验,发现屋面渗漏 处,外窗设置淋水带 层(带)并进行了淋水试验(2小时淋水),发现外窗渗漏 个,室内有防水要求房间进行了48小时蓄水试验 间(其中卫生间 间,厨房 间,阳台 间),发现渗漏 间。
室内 共验收 户,验收合格 户,验收不合格 户。
经整改,共验收合格 户。
公共部位共验收公共部位 个检查单元(其中外墙 个 检查单元,楼(电)梯通道 个 检查单元,地下室 个检查单元,无障碍设施 个检查单元)。
验收合格 个检查单元,验收不合格 个检查单元(其中存在渗、漏、裂现象 个检查单元)。
经整改,共验收合格 个检查单元。
整改完成情况验收结论建设单位: 项目负责人:(公章) 年 月 日设计单位: 项目负责人:(公章) 年 月 日监理单位: 项目负责人:(公章) 年 月 日施工单位: 项目负责人:(公章) 年 月 日物业公司: 项目负责人:(公章) 年 月 日工程名称 验收部位(户名) 栋 单元 号结构/层数建筑面积(㎡)建设单位 设计单位 物业公司监理单位施工单位分户验收时间年 月 日板厚允许偏差(mm )房间名称GB50204-2002(2011年版)+8,-5设计板厚 实测板厚分户验收楼地面检查记录表三级表室内净空尺寸测量示意图 套型图贴图区,标注房间名称层高允许偏差 (mm )设计净高 (mm ) 净高推算值(mm ) 设计长/宽(mm )长款推算值(mm )实测值(mm ) 房间名称 室内净高最大负荷偏差不大于20mm,级差不大于20mm ,净开空间级差不大于20mm 。
