电梯厅门系统的安装
- 格式:doc
- 大小:2.78 MB
- 文档页数:21
REGEN-M电梯安装步骤西子奥的斯电梯有限公司Xizi Otis Elevator Co., Ltd.1.卸载:使用正确的操作工具卸下设备。
导轨的卸货导轨包卸货时采用吊车,起吊点选择在导轨包端部1.25处,角度不得超过60度,见下图。
安全警告!现场所有工作人员必须穿戴符合OTIS要求的个人防护用品(安全帽,安全鞋,工作服及其它)。
只有经过检查并符合OTIS要求的起吊设备才可投入使用,比如:吊带、卷扬机等。
起吊作业时工具及工作程序必须符合OTIS要求货物堆放不得有产生倾倒、坠落等机械能。
超过25kg的物体,请使用合适的工具协助搬运。
搬运重物时,必须保持正确的姿势。
为避免产生身体损伤,工作中适当的休息是必要的。
钢丝绳卸货及注意事项●当卸载或移动钢丝绳时必须用专用工具小心处理,避免由于手工直接操作造成的钢死绳损坏。
可参考下图进行。
●由于没使用专用吊装工具而是直接手工移动钢丝绳卷盘造成钢丝绳被楼梯台阶碰撞损坏。
2.按照WWJSSS的要求,在临时区域内存储物料。
导轨的现场堆放导轨包堆放应选择平整、不易积水的场地堆放,且堆放地与电梯井道位置较近,方便导轨搬运;堆放时,在导轨包下垫木方,如果选择2根木方,2根木方分别与导轨包2端部各距1.25米处(见下图示意),使导轨包受力均衡.导轨包的叠放高度不得超过3层,且不允许其它包装箱叠放在导轨包上;如果导轨包在露天长时间堆放,需要查看导轨包是否已破损,如破损,需要在导轨上用蓬布覆盖,防止泥沙和雨水浸入。
在卸载或移动钢丝绳过程中,由于错误操作而导致钢丝绳表面损坏和擦伤。
1.25米 1.25米木方导轨钢丝绳贮藏及注意事项:●钢丝绳包装轮堆放时应在下面垫枕木,避免不同尺寸的包装轮混放,包装轮边缘不能碰压钢丝绳。
●钢丝绳应该存放在干燥通风的环境下,远离雨水、阳光和酸、碱性物质。
由于暴露在雨水中造成钢丝绳生锈由于存放在潮湿的环境造成钢丝绳生锈切割好待用钢丝绳应平放在木板或塑料/纸张上面,避免沾染杂物;不应立式存放,避免钢丝绳变形。

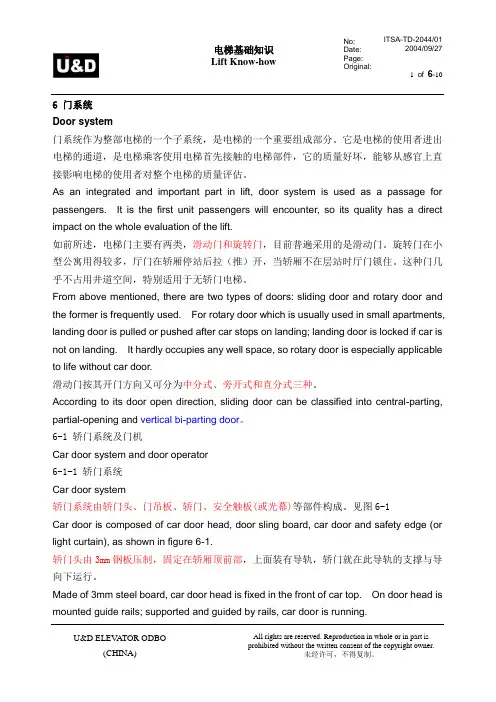

1of 6-106 门系统Door system门系统作为整部电梯的一个子系统,是电梯的一个重要组成部分。
它是电梯的使用者进出电梯的通道,是电梯乘客使用电梯首先接触的电梯部件,它的质量好坏,能够从感官上直接影响电梯的使用者对整个电梯的质量评估。
As an integrated and important part in lift, door system is used as a passage for passengers. It is the first unit passengers will encounter, so its quality has a direct impact on the whole evaluation of the lift.如前所述,电梯门主要有两类,滑动门和旋转门,目前普遍采用的是滑动门。
旋转门在小型公寓用得较多,厅门在轿厢停站后拉(推)开,当轿厢不在层站时厅门锁住。
这种门几乎不占用井道空间,特别适用于无轿门电梯。
From above mentioned, there are two types of doors: sliding door and rotary door and the former is frequently used. For rotary door which is usually used in small apartments, landing door is pulled or pushed after car stops on landing; landing door is locked if car is not on landing. It hardly occupies any well space, so rotary door is especially applicable to life without car door.滑动门按其开门方向又可分为中分式、旁开式和直分式三种。
电梯厅门安装工艺标准电梯厅门是电梯装修中非常重要的一部分,安装工艺标准的制定是确保电梯厅门安全可靠运行的关键。
下面是电梯厅门安装工艺标准的内容:1. 材料选择与准备:电梯厅门应选用符合国家标准和行业标准的优质钢材,具有良好的耐腐蚀性和抗变形能力。
在安装过程中,需要对钢材进行清洗、除锈、防腐处理,确保材料质量达到要求。
2. 尺寸与平整度要求:安装电梯厅门前需要进行现场测量,并按照标准要求确定尺寸。
安装过程中,要确保门的水平度、垂直度和垂直度的偏差满足标准要求,门扇之间的平整度误差应控制在合理的范围内。
3. 门扇安装:门扇安装前需要检查门扇是否完好,并做好保护措施,防止在安装过程中产生划伤或损坏。
门扇的安装要依据标准要求进行,确保门扇安装牢固、稳定,并且关闭时与门洞边角之间的间隙满足标准要求。
4. 导轨与导向装置:导轨安装要严格按照标准要求进行,确保导轨的固定可靠、平整度符合要求。
导向装置的安装要根据门机和导轨的类型选择适当的固定方式,并确保导向装置可以确保门扇的平稳运行和准确的定位。
5. 电器系统连接与调试:安装电梯厅门时需要根据现场的电器系统布局进行电气连接,确保安全、准确和可靠。
在安装完成后,需要对电器系统进行调试,包括门扇的开闭、电气系统的正常工作、安全装置的灵敏度等。
6. 系统测试和验收:安装完成后,需要对电梯厅门进行系统测试,包括门扇运行、开闭速度、故障报警等功能的测试,并通过验收测试确保电梯厅门的安装质量符合标准和要求。
以上是对电梯厅门安装工艺标准的要求,通过严格按照这些要求进行安装,可以确保电梯厅门的安全可靠运行,提高电梯的安全性和使用效果。
7. 安全标志和警告标识:在电梯厅门安装完成后,需要安装适当的安全标志和警告标识,以提醒使用者注意电梯厅门的安全使用方法和注意事项。
这些标识应明确、易于理解,能够起到提醒和警示的作用,以保障使用者的安全。
8. 防火和密封性要求:电梯厅门在安装时需要满足相应的防火要求,确保电梯厅门能够有效阻隔火灾和烟雾的传播,为使用者提供安全的逃生通道。
日立电梯轿门的安装(安装维保)电梯的轿门机构是工作中运行最为频繁的系统,日立电梯71故障是日立经典故障,安装的好坏直接影响后期71故障的频率。
它不但直接体现日立电梯的外观品质,同时直接关系到日立电梯的安全可靠运行。
现在许多日立电梯生产厂家引进结构简单、安装方便、工作噪声低、效率高的先进门系统,但是日立电梯轿门系统的故障率在日立电梯的总故障率中仍占相当的比例。
寻其原因,大多是由于日立电梯轿门系统的安装工艺没有达到设计要求所致。
本人在多年的日立电梯安装、调试工作中对日立电梯轿门的安装积累了一些经验,下面作一介绍。
1 开门机的安装(皮带过松)因为许多门机构的门电机、门导轨、活动臂、门挂板等,在出厂前已装成一个整体,所以安装这类型开门机构在装上支撑件和开门机构后,首先要求确定门导轨的高度,同时保证它的水平度,其次是调整机架,使门导轨正面与轿厢地坎槽内侧垂直(也就是从门导机两端吊垂线至轿厢地坎槽内侧)。
第三,调整好门机本身的垂直度。
检查方法就是线垂吊皮带轮,或线垂吊门机架与门导轨两端接板使之垂直,调整好后拧紧联接螺丝。
2 日立电梯轿门的安装(吊高太小,与立柱间隙小)首先在日立电梯轿门上装上吊轨,且要求装上的两块门导轨是在一条直线上。
在挂上日立电梯轿门后必须做到:①门板与地坎距离为5mm,日立电梯轿门与轿厢前壁之间距离为5mm;②两扇日立电梯轿门上下必须在一个平面上。
检查方法就是用钢直尺靠两块门板的上下端,看它是否平整;③门板的正面、侧面必须垂直,这样才能保证关闭中缝整齐,同时打开之后,与轿厢前壁并齐。
安装完日立电梯轿门后,可以手动开关门,整个开关过程应该轻松、平稳。
3 安全触板的安装(提升高容易脱落)安全触板的安装,首先要把握触板的接触面与日立电梯轿门侧面是平的;其次安全触板活动自如且没有异常声响;最后伸出时触板突出量以30~50mm 为宜,用时两块触板伸出量相同。
4 门刀的安装(门刀碰门球)安装开门刀:第1步确定保证门刀与厅门地坎之间距离为7mm为佳,并且保证这一方向的垂直;第2步确定门刀的固定刀片与厅门门锁的的脱钩滚轮之间的距离7mm左右;第3步门刀固定刀片的两个面即推滚轮的一面必须垂直;第4步检查日立电梯轿门在带动厅门时,可动刀片不应有异常声响。

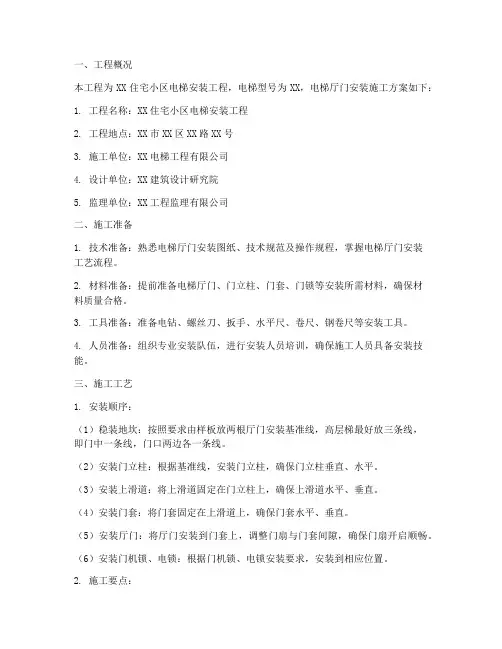

一、工程概况本工程为XX住宅小区电梯安装工程,电梯型号为XX,电梯厅门安装施工方案如下:1. 工程名称:XX住宅小区电梯安装工程2. 工程地点:XX市XX区XX路XX号3. 施工单位:XX电梯工程有限公司4. 设计单位:XX建筑设计研究院5. 监理单位:XX工程监理有限公司二、施工准备1. 技术准备:熟悉电梯厅门安装图纸、技术规范及操作规程,掌握电梯厅门安装工艺流程。
2. 材料准备:提前准备电梯厅门、门立柱、门套、门锁等安装所需材料,确保材料质量合格。
3. 工具准备:准备电钻、螺丝刀、扳手、水平尺、卷尺、钢卷尺等安装工具。
4. 人员准备:组织专业安装队伍,进行安装人员培训,确保施工人员具备安装技能。
三、施工工艺1. 安装顺序:(1)稳装地坎:按照要求由样板放两根厅门安装基准线,高层梯最好放三条线,即门中一条线,门口两边各一条线。
(2)安装门立柱:根据基准线,安装门立柱,确保门立柱垂直、水平。
(3)安装上滑道:将上滑道固定在门立柱上,确保上滑道水平、垂直。
(4)安装门套:将门套固定在上滑道上,确保门套水平、垂直。
(5)安装厅门:将厅门安装到门套上,调整门扇与门套间隙,确保门扇开启顺畅。
(6)安装门机锁、电锁:根据门机锁、电锁安装要求,安装到相应位置。
2. 施工要点:(1)安装过程中,严格控制门立柱、上滑道、门套的垂直度、水平度,确保电梯厅门安装质量。
(2)门扇安装时,注意调整门扇与门套间隙,确保门扇开启顺畅,无卡顿现象。
(3)门机锁、电锁安装到位,确保电梯厅门闭合严密,防止夹人、夹物。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品,确保施工安全。
2. 施工现场设置警示标志,提醒过往行人注意安全。
3. 严格按照操作规程进行施工,避免因操作不当导致安全事故。
4. 施工过程中,加强现场巡查,及时发现并排除安全隐患。
五、施工进度安排1. 施工前,制定详细的施工进度计划,明确各阶段施工任务及时间节点。

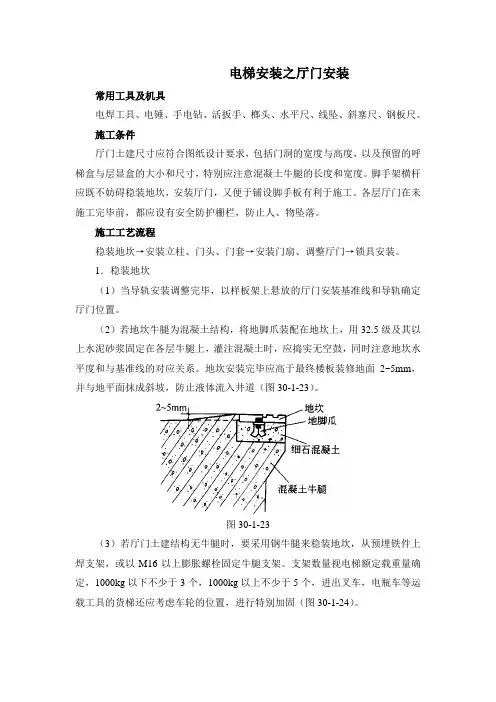

电梯安装之厅门安装常用工具及机具电焊工具、电锤、手电钻、活扳手、榔头、水平尺、线坠、斜塞尺、钢板尺。
施工条件厅门土建尺寸应符合图纸设计要求,包括门洞的宽度与高度,以及预留的呼梯盒与层显盒的大小和尺寸,特别应注意混凝土牛腿的长度和宽度。
脚手架横杆应既不妨碍稳装地坎,安装厅门,又便于铺设脚手板有利于施工。
各层厅门在未施工完毕前,都应设有安全防护栅栏,防止人、物坠落。
施工工艺流程稳装地坎→安装立柱、门头、门套→安装门扇、调整厅门→锁具安装。
1.稳装地坎(1)当导轨安装调整完毕,以样板架上悬放的厅门安装基准线和导轨确定厅门位置。
(2)若地坎牛腿为混凝土结构,将地脚爪装配在地坎上,用32.5级及其以上水泥砂浆固定在各层牛腿上,灌注混凝土时,应捣实无空鼓,同时注意地坎水平度和与基准线的对应关系。
地坎安装完毕应高于最终楼板装修地面2~5mm,并与地平面抹成斜坡,防止液体流入井道(图30-1-23)。
图30-1-23(3)若厅门土建结构无牛腿时,要采用钢牛腿来稳装地坎,从预埋铁件上焊支架,或以M16以上膨胀螺栓固定牛腿支架。
支架数量视电梯额定载重量确定,1000kg以下不少于3个,1000kg以上不少于5个,进出叉车,电瓶车等运载工具的货梯还应考虑车轮的位置,进行特别加固(图30-1-24)。
图30-1-242.安装立柱、门头、门套(1)等待灌注地坎的水泥完全干结后,安装门立柱、门头。
要保证门立柱与墙体连接可靠,有预埋铁的可直接将连接件焊接于其上;无预埋铁的应利用膨胀螺栓、角钢等替代(图30-1-25)。
图30-1-25(2)要保证门立柱垂直度和门头的水平度。
如侧开门,两根滑道上端面应在同一水平面上,并用线坠检查上滑道与地坎滑槽两垂面水平距离和两者之间的平行度。
(3)安装厅门门套时,应先将上门套与两侧门套连接成整体后,与地坎连接,然后用线坠校正垂直度,固定于厅门口的墙壁上。
钢门套安装调整后,用细钢筋将门套内筋与墙内钢筋焊接固定,加固用钢筋应具有一定松弛度的弓形,防止焊接时变形影响门套位置的保持。
电梯门系统的安装流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电梯门系统的详细安装流程电梯作为现代建筑的重要组成部分,其门系统的安装质量直接影响到电梯的运行安全和使用体验。
1.1.1电梯厅门系统的安装1.1.1.1厅门地坎的安装1地坎安装精度要求门样板安装示意图,参见图7-1。
图7-1a)地坎端面与门样线距离为30mm,在出入口宽上,该距离的误差应小于1mm。
参见图7-2。
图7-2图7-3b)地坎B面(参见图7-2,图7-3)上门口宽划线应与门口样线对齐,偏差小于1mm。
c)地坎B面(参见图7-3)的水平误差不超过0.5/75。
d)地坎B面应高出楼板装饰面2~5mm(参见图7-3)。
e)地坎托架角铁必须全焊。
2由样板放下的两条厅门安装标准线,对楼层高的仍可采用导轨的二次定位法将其固定在自然静止状态下,下样板仍用铁丝捆扎固定。
3根据电梯厅门地坎中心及净开门宽度,用划针画出开门中心线和净开门图7-3宽度线。
如图7-4。
4在安装厅门地坎之前,与土建协商,首先要定出各层厅门地坎的标高线。
这一点非常重要,以便能和以后的地面装修协调一致,对多台并列梯安装厅门地坎时尤为重要。
并作好相应记录,以便查验。
图7-45厅门地坎安装时必须控制的尺寸,参见图7-5,7-6。
图7-5图7-6厅门地坎前后水平度6牛腿的安装6.1对混凝土牛腿,应先根据地坎标高线和地坎与铁组合件确定地脚钢筋或螺栓高度。
然后测量轿厢导轨侧面至厅门地坎的距离L,厅门地坎净开门中心点是否一致。
(误差不大于1mm)。
6.2钢制牛腿时地坎的安装(图7-7)在样板架固定时已定出其位置,在测量梯井时,如墙面误差较大,要求剔、补的,应与土建部门联系。
其安装方法:1)用M12×120膨胀螺栓将层门地坎支架2紧固在层门侧井道墙壁上。
2)把层门地坎支架1与地坎组件临时紧固在一起。
3)用螺栓临时紧固层门地坎支架1和层门地坎支架2。
图7-74)通过层门地坎支架1和层门地坎支架2上的长圆孔前后、左右、上下移动地坎组件,使地坎的安装精度达到上述要求。
5)将所有紧固螺栓紧固。
6)点焊(两个位置)膨胀螺栓的平垫圈与层门地坎支架2,另焊接层门板支架1与层门地坎支架2的两端部。
电梯安装主要施工方法及施工技术措施一、无脚手架安装工序准备工作制作样板井道防护机房设备安装底坑设备安装底坑组装龙门架安装顶层工作平台对重架吊入井道曳引绳、随行电缆悬挂无脚手架安装工序二、安装工具简介1、厅门护栏和护网必须满足下列条件:a)厅门护栏高度为1120-1500mm;b)中间护栏高度为450-560mm;c)护栏应有足够的强度(可承受90kg外力)d)应有100-150mm高度的踢脚板;2、安全护网可封闭整个厅门口,且可重复利用。
a)规格高2500mm、宽1800mm,可把整个厅门遮住3、临时生命线:作用:1)防止杂物落入井道。
2)防止安装人员和途径人员意外坠入井道。
a)设备必须保证良好的状况和正确的使用;b)全身式安全带、自锁器、生命线必须满足下列要求:c)生命线的悬挂点承载力必须是已知的(至少1440kg)d)生命线需防快口保护。
4、工作平台:作用:3)用于坠落保护。
a)用做起吊对重架、悬挂钢丝绳、加对重铁;b)如果需要可用于清理井道内杂物。
c)5、卷扬机:a)要求能够起吊500kg以上载重;b)用途起吊重物和电梯部件;c)吊具符合要求500kg卷扬机 500kg卷扬机500kg卷扬机提升高度30-100米起吊用具 2吨手拉葫芦四米长、3T吊索6、头顶保护:注:虽然厅门有防护,仍要防止有异物坠落,伤及安装人员。
7、校导轨工具用于导轨的校正工作;校导轨尺校导轨尺轨距卡尺8、开孔水钻:用于机房放线开孔用9、对重架的防晃轮:10、声光报警器三、制作样板和放线1、在机房地面放置样板放架;2、样板架的制作:2.1、材料可选用厅门踏板封堵间隙的铁条制作。
2.2、选用30mm宽的铁条,取一段用于厅门,两段用于轿厢导轨,两段用于对重导轨。
见图:安装人员在放样线固定在机房样板架2.3、导轨支架面线离支架面3-5mm,两根面线在支架内5-10mm;2.4、轨距方向宽度计算方式是:导轨距+导轨厚度×2-10mm。
电梯安装施工方案本工程在VIP门厅设无机房电梯两部,载重量lOOOKg,为3层/3站,设计标准速度为电梯电源供电由A#变电室分两路直供,双路应急电源末端自动互投。
1设备及材料的检验电梯安装工程材料由专业电梯生产厂家提供。
电梯进场后我方将组织建设单位、监理单位等相关人员联合对电梯货物进行开箱检验,并形成记录。
2机具准备电焊机、电锤、无齿锯、倒链、钢丝绳、台钻、卷扬机、千斤顶、活扳手、水准仪、万用表、线坠、手电钻、墨斗、塞尺、气焊工具、套管板手、钢锯等主要机具应完好可用。
3施工条件3.1建筑主体已完工,能够提供出完整清洁且符合设计要求的电梯井道,并有畅通的设备运输通道。
3.2垂直电梯井道内脚手架搭设完毕,并符合《建筑安装工程脚手架安全技术操作规程》的要求。
3.3各层井道口设置防护栏,标志牌。
现场施工用照明用36V安全电压,且必须有足够的照明亮度。
3.4实际测量顶层高度,底坑高度,底坑深度应与图纸相符,并核算是否能满足该梯越程的要求。
4施工方案4.1工艺流程进行现场调查一办理开工前的各种有关手续一根据现场调查报告进行图纸会审,人员、材料的准备,并准备好库房一开箱点件一货件进库保管,水平及垂直运输一放样板线、测量一井道定线,放线,可能发生的偏差处理一支架安装,层门地坎安装一导轨安装及调整一设备安装,各层门套安装,土建配合装饰一层门安装及调整,底坑设备安装一轿厢组装及调整一配控制线一各部分接线一拆脚手架一查线,测绝缘,试动慢车一门刀安装f层门精确调整f整体调整f快车调试f运行数据测量f整改,资料整理f做验收准备一报验及验收。
4.1.1稳定样板架与吊线①1)工艺流程:搭设样板架;测量井道、确定基准线;样板就位、挂基准线。
②搭设样板架:在井道顶板下面1.2m左右处用膨胀螺栓将角钢水平牢固地固定于井道壁上,水平度误差不得大于3/1000o③测量井道,确定标准线:预放两根厅门口线测量井道。
确定轿厢轨道线位置时,要根据道架高度要求,考虑安装位置有无问题。
ThyssenKrupp Elevator A Company of ThyssenKrupp电梯旁开自动门系统安装使用维护说明书(K100,S100)Version:1.0目录第一章适用条件 1 第二章轿门装置安装 1 第三章轿门装置调整 3 第四章层门系统安装 6 第五章安装、调试、维护注意事项8第一章适用条件K100/S100型双折旁开门机是变频传动,轿门、层门同步运行的开门机。
适用于开门宽度JJ700-1200mm乘客电梯。
第二章轿门装置安装2.1 开门机安装: 按图1把开门机直接安装在轿厢上,通过安装座上的腰形孔来调整开门机前后及上下距离,使图2中导轨和轿门地坎的水平距离保证55±1mm和94±1㎜,高度方向和地坎保证HH+90±1mm。
上述尺寸须在开门机两侧同时符合。
层门导轨和地坎高度方向和水平方向的尺寸如图2所示。
(JJ表示净开门宽度、HH 表示净开门高度,以下同)图22.2 轿门板安装:按图3 用小封包中M10螺栓组件把门板吊装好, 若门板倾斜可在门板和挂板之间增减垫片直至调整门垂直。
门板倾斜度及中缝间隙保证在2mm以内。
按图3安装门滑块, 门滑块和门板之间加适量垫片,调整垫片厚度保证快门和慢门平行。
调整后保证快门和轿门地坎前端距离为24mm,快慢门之间间隙为4±1mm,轿门板和轿门地坎间隙为4±1mm。
图33.2可动刀片调整:图6为门关闭状态,关门到位后门刀梁刀片之间的距离为72 mm,门刀中心至挂板边线为125mm,开门时右边的锁紧装置弹簧锁紧凸轮,同时可动刀片合拢至46尺寸,然后可动刀片和挂板同步运动,开门开始。
前后间距应为4±1㎜,具体调整按轿门调整方法。
5.2在现场应做好电气控制的保护工作,避免将异物特别是金属物、屑进入开门机电气控制内部。
5.3电气调试请参阅变频器调试手册。
5.4在驱动轿厢门的电动机轴承应定期加注锂基润滑脂。
电梯厅门安装协议一、背景本协议旨在明确电梯厅门的安装范围、责任分工、施工要求以及支付方式等相关事项,以确保安装工作按照合同约定的标准和程序进行。
二、安装范围1.安装方应根据合同约定,在指定的楼层上安装电梯厅门。
2.安装方需确保电梯厅门的材料和设计符合国家相关安全规范,并提供符合安全标准的样品。
3.安装方需提供电梯厅门的尺寸、门扇厚度以及门框材质等必要信息。
三、责任分工1.建筑业主负责提供合适的安装场地,包括平整的地面、合适的门洞宽度以及相应的配电和照明设施。
2.安装方负责提供合格的电梯厅门和安装所需的工具、材料。
3.安装方负责组织施工队伍并安排施工进度,确保安装工作按时完成。
4.建筑业主应提供必要的协助,包括提供施工现场的安全保护措施、施工期间的协调工作以及工地秩序的整理等。
四、施工要求1.安装方应根据合同约定的标准和规范进行施工,确保电梯厅门的质量和外观符合要求。
2.安装方应保证施工期间的安全,采取必要的防护措施,防止发生意外事故。
3.施工过程中需遵守施工环境的相关规定,保持现场整洁,不得随意丢弃建筑垃圾。
五、验收标准1.安装方负责按照合同约定的标准进行自检,确保电梯厅门达到安装要求。
2.建筑业主应组织专业人员对安装工作进行验收,确保电梯厅门的质量和功能满足合同约定的要求。
3.若验收发现存在质量问题或未达到协议标准,安装方应承担相应责任并及时进行整改。
六、支付方式1.支付总金额根据合同约定,并依据工程进度进行阶段性支付。
2.安装方应提供合格的发票和相关证明文件,以保障支付合法合规。
七、违约责任1.若任一方未能履行协议约定的义务,应承担相应的违约责任。
2.若安装方未按照约定时间完成安装工作,建筑业主有权要求安装方支付违约金。
3.若建筑业主未提供合适的安装场地或无故延误施工进度,应承担相应的违约责任。
八、法律适用和争议解决1.本协议适用中华人民共和国法律。
2.若因履行本协议发生争议,合同双方应友好协商解决;协商不成时,可向相关仲裁机构提起仲裁。
1.1.1电梯厅门系统的安装1.1.1.1厅门地坎的安装1地坎安装精度要求门样板安装示意图,参见图7-1。
图7-1a)地坎端面与门样线距离为30mm,在出入口宽上,该距离的误差应小于1mm。
参见图7-2。
图7-2图7-3b)地坎B面(参见图7-2,图7-3)上门口宽划线应与门口样线对齐,偏差小于1mm。
c)地坎B面(参见图7-3)的水平误差不超过0.5/75。
d)地坎B面应高出楼板装饰面2~5mm(参见图7-3)。
e)地坎托架角铁必须全焊。
2由样板放下的两条厅门安装标准线,对楼层高的仍可采用导轨的二次定位法将其固定在自然静止状态下,下样板仍用铁丝捆扎固定。
3根据电梯厅门地坎中心及净开门宽度,用划针画出开门中心线和净开门图 7-3宽度线。
如图7-4。
4在安装厅门地坎之前,与土建协商,首先要定出各层厅门地坎的标高线。
这一点非常重要,以便能和以后的地面装修协调一致,对多台并列梯安装厅门地坎时尤为重要。
并作好相应记录,以便查验。
图7-45厅门地坎安装时必须控制的尺寸,参见图7-5,7-6。
业主标高线图 7-5基准钢线图 7-6厅门地坎前后水平度6牛腿的安装6.1对混凝土牛腿,应先根据地坎标高线和地坎与铁组合件确定地脚钢筋或螺栓高度。
然后测量轿厢导轨侧面至厅门地坎的距离L,厅门地坎净开门中心点是否一致。
(误差不大于1mm)。
6.2钢制牛腿时地坎的安装(图7-7)在样板架固定时已定出其位置,在测量梯井时,如墙面误差较大,要求剔、补的,应与土建部门联系。
其安装方法:1)用M12×120膨胀螺栓将层门地坎支架2紧固在层门侧井道墙壁上。
2)把层门地坎支架1与地坎组件临时紧固在一起。
3)用螺栓临时紧固层门地坎支架1和层门地坎支架2。
图7-74)通过层门地坎支架1和层门地坎支架2上的长圆孔前后、左右、上下移动地坎组件,使地坎的安装精度达到上述要求。
5)将所有紧固螺栓紧固。
6)点焊(两个位置)膨胀螺栓的平垫圈与层门地坎支架2,另焊接层门板支架1与层门地坎支架2的两端部。
参见图7-8。
托架图7-87)如有间隙封板,把间隙封板焊接在地坎组件及层门地坎支架2上。
1.1.1.2门套、上坎的安装1安装前应对厅门各部件进行检查,对不符合要求处应进行修整,对转动部分应进行清洗加油,作好安装准备。
2检查地坎应具有足够的强度并且其不水平度不大于0.5/600,地坎上水平面应高出装修地面2~5mm。
3门套组装:在平坦的地方进行,并有防止表面划伤的措施。
调整门套横梁与立柱互相平齐、垂直,确认门套立柱的间距为开门宽度(JJ)±1mm。
4门套的固定:梯井如为砖墙结构,采用预埋地脚螺栓法。
梯井如为混凝土结构,可以打膨胀螺栓(M12×100)或钢筋,加以固定。
4.1按门套加强板的间距将膨胀螺栓(M12×100)打入墙中。
使用Φ16钻头打孔。
如图7-9。
图7-94.2连接钢筋制作时,必须带有一定的弧度,以便在与门套及膨胀螺栓或墙上钢筋焊接时有一定的变形量。
L尺寸根据现场确定,参见图7-10。
图7-104.3在地坎上放置组装好的门套,确认左右门套立柱与地坎的出入口宽划线重合,然后拧紧门套立柱与地坎之间的紧固螺栓。
4.4门套立柱应与门口样线及地坎的门口宽划线对齐,参见图7-11。
d)门套前后、左右方向垂直度偏差、挠曲误差参见图7-12。
图 7-124.5门套与地坎安装还应注意,对角线尺寸D1、D2的校核,在实步与地坎连接后,最后用电焊将膨胀螺栓与门套固定。
在安装门套时,还要考虑门套与厅门间隙是否为2~6mm,门套中心与上坎中心是否在同一直线上。
净开门距离是否准确,参见图7-11/13。
图7-135层门装置和门套的连接按7-14进行。
同时,用M12x100膨胀螺栓(无预埋件)或焊接(有预埋件)将门上坎托架固定在井道壁上,待调整完毕后再拧紧螺栓、螺母。
安装上坎时应用400~600 mm水平仪测量其水平度,并用线坠检查门导轨与地坎滑槽的平面度。
上坎两侧与轿厢导轨的距离是否一致,上坎中心与地坎中心是在同一直线上。
参见图7-15。
图 7-14图7-155.1上坎与地坎之间的相对位置参见图7-16。
5.2门上坎托架与门上坎的垂直度误差不大于1mm(参见图7-17)。
图 7-16图7-171.1.1.3厅门门扇的安装1撕去门扇、门套和前轿壁转角部位的保护膜,待电梯投入运行时由用户除去其余部分。
参见图7-18。
图7-182清除地坎槽内的残留杂物。
3先用螺栓将门扇与门挂轮,门扇与滑块固定,用线锤测量门扇铅垂度是否为1/1000(正面和侧面),如不对,可用专用塞片调节,也可用小塞片在滑块处调节调正(参见图7-19/20)。
检查上坎处同一链条联结的链轮是否在同一平面上,如不在同一平面上,可造成开关门时的脱链。
强迫关门装置是否有效,开关门声音是否正常,滑块是否顺畅,链条与门联结处是否加并帽,偏心轮与门导轨为面接触。
图7-19图 7-204厅门导轨的外侧垂直面与地坎槽内侧垂直面的距离a,在门口两侧和中间三点处测得的a值的相对偏差,均应不大于±1mm。
5厅门门扇下端与踏板面的间隙以及门扇与门套两铅垂面之间间隙均为4±2 mm,如图7-20所示。
6厅门门扇铅垂度不大于2 mm,门缝下口以150N扒门力,其扒门量a<6~30 mm(对中分门总和为45),门偏心压轮对门导轨间隙b不大于0.5 mm,如图70-21所示。
图7-217中分式门合拢时二门共面度不大于1 mm,门扇之间的门缝在整个高度内误差不大于2 mm.如图7-22所示。
图7-228确认门扇的位置(1)在门扇全开的情况下,确认门扇的位置,见图7-23,24。
其中,中分式层门门扇边缘相对于门套端面的平齐度在±5mm以内;偏分式层门门扇边缘相对于门套端面的平齐度在±5mm以内,门扇与门扇边缘之间的平齐度在2mm以内。
(2)在门扇全闭的状态下,确认门扇与门套框架之间的重叠尺寸在15mm以上,偏分门门扇之间的重叠尺寸在20mm以上,偏分门门扇与门套上框端面的间隙在2~6mm之间。
如图7-23,24。
图7-23图7-24(3)在门扇全开的状态下,用1kg的力按下驱动钢丝绳的中央位置,确认钢丝绳偏移量在20mm, 如图7-25。
如果钢丝绳张力不合适,应将门关闭后,用钢丝绳两端的调整螺栓同时调紧或调松进行调整。
图7-259利用门滑轮组件中的调整用长圆孔将门导轨与限位轮的间隙调整为0.3~0.7mm,对门滑轮间隙用塞尺进行测量,参见图7-26。
图7-2610层门门板吊装及调整:按图7-27将门吊板调整到位。
用钢板尺测量层门门板上下两端和门套间隙,使之符合要求,并保证门板的铅锤度。
A=4±1mmB=4±1mm E =0.1-0.3m m 挡轮层门装置导轨拧紧力矩115-156kgf.cm图7-2711 重锤安装:先将重锤导杆安装在门板上,上部与门板侧面连接,下部与门板下封头连接。
然后将重锤装入导杆,将钢丝绳挂在绳轮上,另一端固定在门吊板上的固绳板上,用螺栓固定挡绳板,使其与绳轮的间隙小于2.5mm ,但不能碰到绳轮。
1.1.1.4门锁安装1安装前应对锁钩、锁臂、滚轮、弹簧等进行检查调整2厅门关好后,门锁开关与触点接触必须良好,因为可调部分为长孔,须用定位螺栓加以固定。
3厅门关好后,无论何种门锁均应将门锁住,为使其动作灵活,锁钩上留有2 mm活动间隙,锁钩啮合深度不小于7 mm,锁住后在厅门外扒门,门锁不应脱钩,如图7-28。
图7-284 门锁的调整:4.1调整门吊板上主锁钩与主板上副锁钩的相对位置,同时要保证主触点的压缩行程为4±1mm。
如图7-29所示。
调整时用板尺测量触点压缩行程;用塞尺测量锁钩间隙。
4.2通过调整动触点板与左锁盒的相对位置来调整副触点的压缩行程,保证压缩行程为4±1mm。
如图7-29所示。
调整时用板尺进行测量。
2±1m m 2±1mm 副触点位移量4±1mm 主触点位移量4±1m m图 7-291.1.1.5 井道安全门的安装《电梯制造与安装安全规范》(GB7588-2003)第3.16项:当相邻两层门地坎间的距离大于11m 时,其间应设置安全门,以确保相邻地坎间的距离不大于11m 。
注意:井道安全门属客户自理工程,若客户委托我公司安装,按下述安装工艺施行。
1确认出入口土建尺寸符合井道安全门安装要求,参见图7-30。
图7-302安装井道安全门2.1安全门出入口两边墙上按图7-31所示尺寸各打入三档Φ10×200钢筋。
2.2竖立固定安全门框前必须确保井道安全门安装完成后,门扇只能向厅门外方向开。
2.3用Φ10×200钢筋将打入墙中的钢筋与安全门框加强板进行焊接固定,参见图7-31。
焊接作业的焊缝高度为4mm。
图 7-312.4安全门框固定后,前后、左右方向尺寸偏差应达到图7-32所示要求。
图 7-322.5将安全门扇的门铰轴套套进安全门框的门铰转轴,然后确认安全门扇开闭转动灵活,门锁开启灵活、锁紧可靠,参见图7-33。
可编辑图 7-333安全门安全开关电缆从安全门横梁背部的引线孔引入井道,电缆在井道壁上可靠固定。
4对安全门电气回路进行检查,并确认安全门开关断开后,电梯停止运行。
5安全门应装设用钥匙开启的锁。
当门开启后,不用钥匙应能将其关闭和锁住。
6即使在锁住的情况下,也应能不用钥匙从井道内部将门打开。
. .--------------------------------------------------------------。
