钢结构工程采购技术要求和质量标准

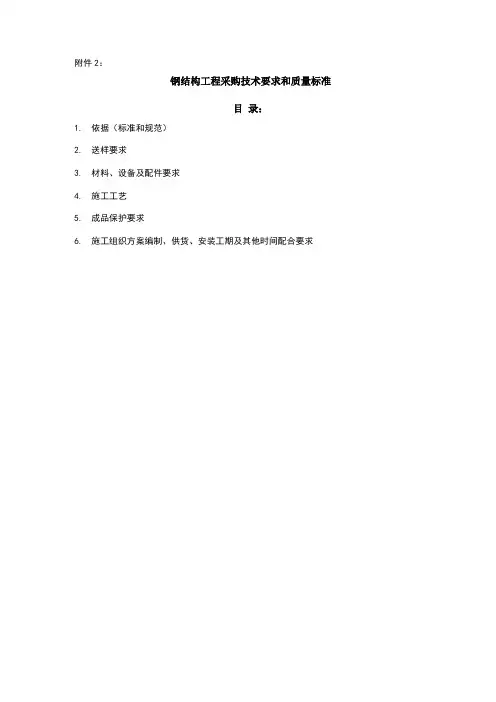

目录:

1. 依据(标准和规范)

2. 送样要求

3. 材料、设备及配件要求

4. 施工工艺

5. 成品保护要求

6. 施工组织方案编制、供货、安装工期及其他时间配合要求

1.1. 除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:

《工程建设标准强制性条文》2013年版

《建筑工程施工质量验收统一标准》(GB50300-2013)

《建筑装饰装修工程施工及验收规范》(GB50210-2001)

《住宅装饰装修工程施工规范》(GB50327-2001)

《钢结构工程施工质量验收规范》 (GB50205-2001)

《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1988)

《漆膜一般制备法》(GB1727-92)

《漆膜厚度测定法》(GB1764-89)

1.2. 除上述规范及要求外,本工程施工制作及安装施工组织设计应符合国家及项目当地现行

有关规范、规程的规定。

1.3. 若承包商对以下要求有任何疑义,应立即向甲方提出,由甲方采购部门做最终决定,否则视为接

受。

2. 送样要求

2.1. 材料样板应在招标阶段确定,包括钢结构的型材、连接件、预埋件等均应制作样板。

2.2. 投标单位提供样板必须符合第3项“材料、设备及配件要求”,包括品牌和材质等.

2.3. 施工过程中,严格选用招标单位事先确认的型材、构件样品;若中标单位发现施工过程中无法使

用事先确认的样品,应事先知会招标单位,在得到招标单位认可的情况下,方可更改。招标若发现中标单位未经允许,擅自更换确认样品,按照合同约定处以相应罚款。

3. 材料、设备及配件要求

3.1. 圆钢管采用Q345B无缝钢管或高频焊管钢,质量应符合《结构用无缝钢管》GB8162-2008

和《直缝电焊管》GB/T 13793-2008的规定。矩形钢管采用材质Q345B的冷弯矩形钢管。

以下截面杆件材质采用Q235B①48X3.5 ,①60X4,①76X4,①89X4,矩120X80X3,其余截面杆件材质为Q345B

3.2. 所有钢材、钢板除特殊注明外,均采用Q345B钢。

3.3. 焊条质量应符合相关规范要求:Q235钢材间的焊接采用E43型焊条,采用H08A,H08E配

合中锰型或低锰型焊剂。Q345钢材间的焊接采用E50型焊条,采用H08Mn ,H08M nA配合高锰型焊剂.Q235钢材与Q345钢材间的焊接采用E43型焊条。

3.4. 锚栓的材质采用Q235B钢。销钉的材质采用Q235B钢。

3.5. 室外金属构件(防腐层寿命应达到10年以上,适用于室外或半室外金属构件) :

3.5.1. 金属构件表面热镀锌处理,厚度均匀,》60um

3.5.2. 刷涂环氧锌基底漆一层,干漆膜厚度》20um

3.5.3. 喷涂环氧中间漆一层,干漆膜厚度》20um

3.5.

4. 喷涂脂肪族聚氨脂哑光面漆一层,干漆膜厚度》20um

3.5.5. 完成后干漆膜总厚度须》120um

3.6. 焊接质量检验等级:拼接焊缝为二级焊缝,剖口全溶透焊缝为二级焊缝,其余角焊缝均为三级焊

缝。

3.7. 钢结构成品或半成品进场时包装保护应完好无损,并拆除外包装抽检是否符合设计要

求,发现不合格应立即退场整改。

4. 施工工序要求

4.1. 钢结构安装须在下部结构轴线及预埋板验收合格后进行,预埋件中心与设计定位间的偏

差超过10mm则须进行调整。钢结构的安装顺序由安装单位与设计单位商量确定。

42未经设计人员同意,不得任意增加施工荷载。

43所有钢结构成品或单元式成品应全部在工厂制作及完成喷漆,现场仅进行成品安装或单元式大件拼装(钢结构屋顶可在现场拼装)。

4.4. 所有钢结构构件须足尺放样后方可下料加工,焊接节点间的杆件长度应考虑焊接收缩量。

4.5. 钢结构制作与安装的工序按如下方式进行:

工厂备料及开料一工厂制作一现场放线、预埋件施工一工厂金属基层防锈处理一工厂

底、中、面漆喷涂一工厂包装后运输到现场一进场检验一安装验收。

4.6. 钢结构构件应按《钢结构工程施工质量验收规范》(GB50205-2001)和国家的有关规定进

行制作、安装及验收。

4.7. 钢管相贯线焊缝(包括钢管与节点板相贯连接焊缝)要求如下:

4.7.1. 相贯线焊缝应沿全周连续焊接并平滑过渡。焊缝的质量等级:全熔透焊缝为二级,

角焊缝和部分熔透焊缝为三级。

4.7.2. 相贯节点处大直径钢管(主管)贯通,小直径管(支管)端部应采用精确切割成相

贯线切口,支管壁厚大于等于6mm时应切坡口,支管切割时应考虑主管为曲杆等因

素对切割轨迹的影响。

4.7.3. 当多根支管同时交于一节点,且支管同时相贯时,支管按大管径和壁厚优先。支管与支管相

贯处一律满焊。

4.7.4. 圆管相贯时,支管端部的相贯线焊缝位置沿支管周边分为 A (趾部)、B (侧面)、C

(踵部)三个区域。当焊管壁厚w 6mm时,采用全周角焊缝。当焊管壁厚〉6mm所

夹锐角0 >75°时,采用全周带坡口的全熔透焊缝。当焊管壁厚〉6mm所夹锐角0

V75°时,A、B区采用带坡口的全熔透焊缝,C区采用带坡口的部分熔透焊缝(当

夹角0 V 35°时,可采用角焊缝),各区相接处坡口及焊缝应圆滑过渡。

4.7.

5. 对全熔透和部分熔透焊缝,其有效焊缝高度 1.15t< he<1.25t 。对角焊缝,焊脚尺

寸为1.5t(t为支管的壁厚)。

4.7.6. 钢管支管与主管杆件的连接采用剖口焊,焊缝质量等级为二级,确保焊接强度与杆件

等强。

4.7.7. 未注明的角焊缝,其焊脚尺寸hf等于较薄构件的厚度,焊缝长度沿构件搭接全长满焊。

4.7.8. 等截面弦杆进行拼接时,放坡坡度不大于1:2.5。

4.8. 雨天或相对湿度大于80%寸、风速大于或等于10m/s,不能进行焊接工作。

4.9. 施工单位应根据其安装及吊装方案对施工荷载进行验算,并须经设计单位认可。

4.10. 在只有钢结构自重作用时,主桁架悬挑端水平位移计算值为:X=± __mm,Y= mm,

竖向挠度:Z mm.

4.11. 构件在堆置、运输过程中应采取措施防止构件发生弯曲、扭曲变形。

4.12. 所有焊件的表面采用喷砂或抛丸除锈,除锈等级Sa2.5,按《涂装前钢材表面等级

和除锈等级》(GB/T8923-2013)执行,喷砂或抛丸完成后8小时内,必须完成第一道底漆,同时在相对湿度70 %或以上时,不得进行喷砂作业。

4.13. 钢构件耐火等级为一级,桁架杆件为 2.0小时,梁为2d小时,柱子为.39小时。
