(40号)新桥路项目供电线杆迁移问题专题会议纪要
- 格式:doc
- 大小:65.50 KB
- 文档页数:3

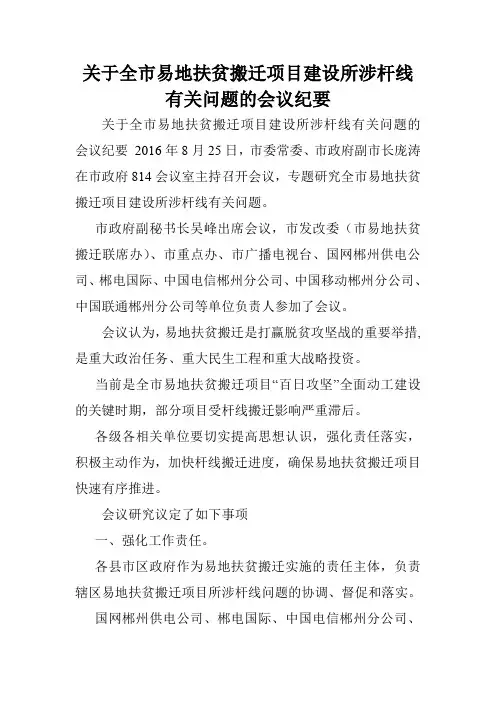

关于全市易地扶贫搬迁项目建设所涉杆线有关问题的会议纪要关于全市易地扶贫搬迁项目建设所涉杆线有关问题的会议纪要2016年8月25日,市委常委、市政府副市长庞涛在市政府814会议室主持召开会议,专题研究全市易地扶贫搬迁项目建设所涉杆线有关问题。
市政府副秘书长吴峰出席会议,市发改委(市易地扶贫搬迁联席办)、市重点办、市广播电视台、国网郴州供电公司、郴电国际、中国电信郴州分公司、中国移动郴州分公司、中国联通郴州分公司等单位负责人参加了会议。
会议认为,易地扶贫搬迁是打赢脱贫攻坚战的重要举措,是重大政治任务、重大民生工程和重大战略投资。
当前是全市易地扶贫搬迁项目“百日攻坚”全面动工建设的关键时期,部分项目受杆线搬迁影响严重滞后。
各级各相关单位要切实提高思想认识,强化责任落实,积极主动作为,加快杆线搬迁进度,确保易地扶贫搬迁项目快速有序推进。
会议研究议定了如下事项一、强化工作责任。
各县市区政府作为易地扶贫搬迁实施的责任主体,负责辖区易地扶贫搬迁项目所涉杆线问题的协调、督促和落实。
国网郴州供电公司、郴电国际、中国电信郴州分公司、中国移动郴州分公司、中国联通郴州分公司、市广播电视台等杆线单位,负责易地扶贫搬迁项目所涉本单位杆线搬迁任务的组织实施。
市重点办要将易地扶贫搬迁项目的杆线搬迁工作纳入调度范围。
二、落实工作任务。
一是各县市区政府要对今年和明后两年易地扶贫搬迁项目所涉杆线搬迁问题进行全面梳理,列出清单计划,及时与各杆线单位衔接。
二是国网郴州供电公司、郴电国际、中国电信郴州分公司、中国移动郴州分公司、中国联通郴州分公司、市广播电视台等单位,要及时安排部署所属县级公司加强与县市区对接,根据项目建设的轻重缓急,尽快搬迁到位,确保不影响易地扶贫搬迁项目建设进度。
同时要提前介入明后两年易地扶贫搬迁项目的规划选址,及时向省公司上报杆线搬迁计划。
三是对搬迁任务重、涉及杆线多的桂东县,国网郴州供电公司要予以重点支持,尽快安排人员到桂东县进行对接。

搬迁方案会议纪要范文搬迁是指住户、工厂、商店、机关等从一个地方搬到另一个地方,搬迁需要做好方案,下面是我为你带来的搬迁方案会议纪要范文,欢迎参阅。
搬迁方案会议纪要范文篇一市行政管理中心经过几年紧张有序的建设,今年下半年将投入使用,届时市级机关近50个部门迁入市行政管理中心办公。
现就做好市级机关搬迁、市行政管理中心启用的有关事项通知如下:一、市级机关搬迁(一)本次迁入市行政管理中心大楼的单位主要是原市府机关大院和墨池坊大院及部分在外的市级行政机关。
(二)市级机关的搬迁,要统一指挥、统一组织、统一安排,做到安全、有序、高效。
由市级机关事务管理局负责制订搬迁方案,组织、指导、协调各部门做好搬迁的各项工作。
(三)各部门要成立搬迁小组(将负责人姓名、联系电话报市级机关事务管理局),具体负责本部门的搬迁工作。
要落实责任,认真做好搬迁的各项准备。
(四)搬迁经费由市级机关事务管理局制订预算,市财政局审核划拨。
(五)市级机关搬迁的具体时间另行通知。
二、办公用房分配及装修(一)办公用房分配面积标准。
依照《关于党政机关办公用房建设标准的通知》(国家计委[XXX]250号)规定,市行政管理中心大楼办公用房按现实职正厅、副厅、正处、副处及科级以下相应标准分配。
(二)办公用房装修及办公用具配备。
按照国家计委[XXX]250号文件规定,一般办公室按普通标准装修,领导办公室和其他重要部位按中级标准装修。
市四套班子的会议室、公共会议室、接见厅、贵宾休息厅等办公用具统一分期分批配置,各部门办公室、会议室原则上使用原办公用具,确需添置的,由各部门自筹资金解决。
(三)市行政管理中心设备、办公用具等购置要坚持实用、精简、节约的原则,所需购置经费由市级机关事务管理局制订预算,市计委、财政局、招投标中心等职能部门,要按规定做好立项、审核、资金落实和招投标工作。
(四)由市级机关事务管理局负责制订市行政管理中心大楼办公用房分配方案,报市政府研究批准后执行。
环岛路污水截流一期工程(曾厝垵污水截流工程)关于电信、联通、移动通信光缆迁改事宜专题会议纪要会议日期:2011年9月13日会议地点:项目部参加单位及人员:厦门水务集团有限公司:薛玉震、林浩、朱似男厦门水务建设工程管理有限公司/厦门天和项目管理投资咨询有限公司:庄金华、刘玉章、蔡道金上海市政工程设计研究总院(集团)有限公司:徐昊旻福建众诚建设工程有限公司:叶目、文富贵中国移动通信集团福建有限公司厦门分公司:张发培、沈振余中国联合网络通信有限公司厦门分公司:夏明中国电信股份有限公司厦门分公司:陈文南厦门华络通信设计有限公司:张敏主要议题:厦门市环岛路曾厝垵污水截流工程-龙虎山路箱涵污水截流井施工范围内关于电信、联通、移动通信光缆迁改事宜。
主要内容:经与会各方现场查看核实形成以下共识:1、现场施工范围内有四处(1*1、1*1、3*2、2*2)通讯电缆影响施工,截流井结构位置因现场位置限制无法移位,仅采用保护措施不能满足通讯电缆的安全运行,所以会议决定迁移、改造。
2、由于通讯设施迁移、改造、建设专业的特殊性,水务集团分别委托移动、联通、电信三家公司迁改厦门市环岛路曾厝垵污水截流工程-龙虎山路箱涵污水截流井施工范围内电信、联通、移动通信光缆事宜;同时请三家通讯运营商抓紧编制迁移通讯电缆的费用预算,若单项费用超过10万元,我司应按程序上报主管部门审批。
会议同意三家通讯运营商提出的签订三方合同(水务集团、通讯运营商、通讯专业承包商)的合同模式;迁移、改造工程设计、施工费用以厦门市财政审核所审核为准,审核后水务集团一次性付清。
3、由于该项目是市人大督办的项目,还被市政府列入今年市政府“迎接特区建设三十周年三十个惠民办实事的项目之一”,工期紧、任务重,要求今年底完成,希望各家单位的鼎力支持。
拟定2011年9月底完成迁改工作。
4、项目施工单位众诚建设公司及监理单位应积极配合关于厦门市环岛路曾厝垵污水截流工程-龙虎山路箱涵污水截流井施工范围内关于电信、联通、移动通信光缆迁改事宜;参加单位(签章):厦门市水务集团有限公司厦门水务建设工程管理有限公司/厦门天和项目管理投资咨询有限公司福建众诚建设工程有限公司上海市政工程设计研究总院(集团)有限公司中国移动通信集团福建有限公司厦门分公司中国联合网络通信有限公司厦门分公司中国电信股份有限公司厦门分公司厦门华络通信设计有限公司。
xxx路电线杆改迁报价比选
会议纪要
时间:2019年1月28日9:00地点:二工区工地会议室主持:xx 记录人:xx
参加单位及人员
xxxx房地产开发有限公司:xxx、xxx、xxx、
xxx工程管理咨询有限公司:xxx
xxxx工程管理有限公司:xx
参会人员见签到表
会议主要内容如下:
按照xxx城投老党校地块棚户区改造项目的工程进度,计划开始对该项目位于xxx路的三根电线杆影响道路施工进行比选工作,按照公平、公正、公开的比选原则、各部门经过讨论,最终选定中标单位。
位于xx路的三根电线杆影响道路施工,需要迁改,另外新建一根15米加强电杆及线路架设。
2019年1月28日,xxxx 房地产开发有限公司工程部在会议室召开会议,邀请三家施工单位参加报价比选:
一、xxx电力科技有限公司安顺分公司报价:43800(大写:肆万叁仟捌佰元整)
二、xxxx建设有限公司报价:57500(大写:伍万柒仟伍佰元整)
三、xxxx电力建设有限公司:55000(大写:伍万伍仟
元整)
经参会人员讨论议定如下:
以节约投资,控制成本的原则,同意报价最低并且专业度较高的单位入选,由xxxx电力科技有限公司安顺分公司施工。
xxxx房地产开发有限公司
2019年1月28日。
铁路迁改电力个案会议纪要范文
会议时间:XXXX年XX月XX日
会议主席:XXX
参会人员:XXX、XXX、XXX、XXX、XXX、XXX、XXX
会议目的:讨论铁路迁改电力个案
会议内容:
1. XXX介绍了铁路迁改电力个案的背景及相关情况;
2. XXX就个案中遇到的问题进行了说明,包括用电量的估算、电力设施的迁移、线路的接通、安全保障等问题;
3. XXX从电力供应角度提出了一些建议,并与其他参会人员进行了交流;
4. 各位参会人员就该个案的实施方案、时间节点、责任分工等进行了充分讨论;
5.XXX等人就个案执行后可能出现的问题进行了预判和方案设计;
会议结论:
1.各位参会人员就个案执行方案达成共识,XXX将具体方案书面形式提交;
2.各部门共同负责好个案所有工作,并保持项目实施中的沟通和协调;
3.由XXX负责制定该个案的实施计划,并安排相应的工作人员负责具体工作;
4.XXX等人负责个案的后期监控和跟进,如发现问题及时处理解决。
会议记录人:XXX
备注:该会议纪要仅供内部参考,不得外传。
电杆迁移施工方案
一、背景介绍
随着城市的不断发展和道路的扩建,电杆迁移的需求逐渐增加。
电杆迁移是指
由于各种原因需要将原有的电杆迁移至新的位置,这需要精心制定施工方案以确保施工过程顺利进行,并最大程度地减少对周边环境和交通的影响。
二、施工前准备
在制定电杆迁移施工方案之前,需要进行充分的施工前准备工作。
首先要通过
现场勘察确定迁移电杆的新位置,考虑是否需要对线路进行重新布置;其次,要评估周边环境,特别是交通情况,确保施工过程安全顺利进行;最后,要制定详细的施工计划,包括人员组织、材料准备、机械设备调配等。
三、施工方案
1. 确定施工单位
选择具有相关资质和经验的施工单位,确保施工质量和进度。
2. 施工时间安排
制定详细的施工计划,并根据交通繁忙时段和气候变化等因素合理安排施工时间。
3. 交通管制
在施工现场周边设置合理的交通标志和交通管制措施,以确保施工过程中交通
秩序正常。
4. 电力切换
在电杆迁移过程中,需要对线路进行切换,确保供电不中断。
在切换电力时,
要对周边居民进行提前告知,并妥善安排。
5. 施工安全
制定严格的安全管理制度和应急预案,确保施工过程中安全问题得到有效控制。
6. 施工结束
在电杆迁移完成后,要进行周边环境的清理和恢复工作,确保施工地点恢复平稳。
四、总结
电杆迁移是一个复杂的工程,需要精心策划和周密安排。
通过合理设计施工方案,可以最大程度地减少不必要的麻烦和损失,同时确保施工质量和安全。
在实施过程中,要不断总结经验,提高施工效率,不断完善施工方案,为城市的建设和发展贡献自己的力量。
一、交底项目:高压电杆迁移二、交底目的:为确保高压电杆迁移过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
三、交底内容:1. 工程概况:- 工程名称:________________________- 施工单位:________________________- 迁移地点:________________________- 迁移时间:________________________2. 迁移目的:- 原因:________________________- 预期效果:________________________3. 迁移方案:- 迁移路线:________________________- 迁移方式:________________________- 迁移工具及设备:________________________4. 安全措施:4.1 人员配备:- 作业人员:________________________- 监督人员:________________________- 安全员:________________________4.2 安全防护:- 高处作业人员必须佩戴安全帽、安全带等个人防护用品。
- 运输电杆过程中,电杆周围必须设置警示标志,防止行人靠近。
- 迁移过程中,严禁无关人员进入作业区域。
4.3 停电措施:- 迁移前,必须与电力部门联系,确保迁移过程中高压线路处于停电状态。
- 停电后,必须对线路进行放电,确保线路无电。
4.4 施工设备:- 使用吊车、叉车等设备进行电杆的起吊和运输。
- 设备操作人员必须经过专业培训,持证上岗。
4.5 应急预案:- 制定突发事故应急预案,如:触电、火灾、设备故障等。
- 配备必要的应急救援器材,如:灭火器、急救箱等。
5. 注意事项:5.1 操作规程:- 严格按照操作规程进行电杆的起吊、运输和安装。
- 严禁违规操作,确保作业安全。

电杆迁移工程施工方案前言随着城市建设和电力变革的不断推进,电杆迁移工程越来越成为城市建设中的重要环节之一。
为满足电力供应和城市规划的需要,采取合理的电杆迁移方案是十分必要的。
本文将介绍电杆迁移工程施工方案,以帮助您了解其流程和注意事项。
一、电杆迁移工程评估在制定电杆迁移方案之前,需要对现有电力基础设施及周边环境进行评估。
主要包括以下三个方面:1.1 现有电力基础设施评估需要对现有电杆的数量、高度、位置、电缆情况、接地、绝缘、杆线弧垂等情况进行详细了解,以便确定迁移的范围和影响范围。
1.2 周边环境评估需要对电杆迁移区域周边的地形、道路、建筑物、河流、公路、桥梁等进行详细了解,以便确定施工方案和流程。
1.3 评估报告根据评估结果,编制电杆迁移评估报告,确定迁移方案的可行性以及对现有电力供应情况产生的影响程度。
二、电杆迁移方案编制2.1 方案选定在评估报告的基础上,通过技术论证、方案会商和核算等工作,确定电杆迁移方案。
方案应符合现有电力设施的运行要求和周边环境的保护要求。
2.2 设计和计算根据确定的方案,编制施工图纸并进行计算,确定杆塔和钢管等材料的规格和数量,确保其标准、理性、安全和经济。
2.3 编制施工图纸在制定电杆迁移方案过程中,需要按照现场实际情况绘制详细的施工图纸,包括地形图、踏勘图、集线图、布线图、接地图、钢管图、基础图等内容,全面贯彻“安全第一、质量第一、顾客满意”的原则。
2.4 协调和审批根据工程情况,需要对施工方案进行审批,包括环保、安全、质量等方面的审批。
同时,需要与相关部门协调配合,确保工程顺利进行。
三、电杆迁移工程具体实施方案3.1 常规施工措施1.考虑安全问题,必须在施工前彻底了解现场的情况,制定详细的安全措施和施工方案,确保施工过程中的安全性、合法性、透明性。
2.合理布置施工场地,保证工程的施工有序、整齐、安全,避免建筑垃圾乱放乱堆。
3.为了确保电杆迁移工程的质量,需要使用正规和符合规定的材料,特别是一些重要的设备和器具材料,如电缆、线材等,在施工期间需要加强管控和监督。

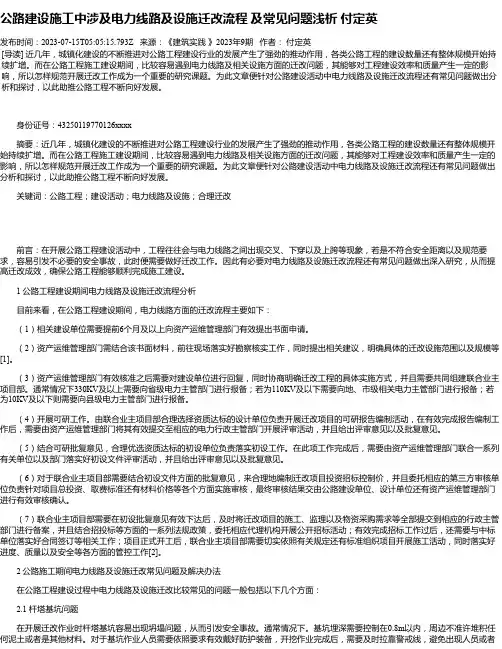

公路建设施工中涉及电力线路及设施迁改流程及常见问题浅析付定英发布时间:2023-07-15T05:05:15.793Z 来源:《建筑实践》2023年9期作者:付定英[导读] 近几年,城镇化建设的不断推进对公路工程建设行业的发展产生了强劲的推动作用,各类公路工程的建设数量还有整体规模开始持续扩增。
而在公路工程施工建设期间,比较容易遇到电力线路及相关设施方面的迁改问题,其能够对工程建设效率和质量产生一定的影响,所以怎样规范开展迁改工作成为一个重要的研究课题。
为此文章便针对公路建设活动中电力线路及设施迁改流程还有常见问题做出分析和探讨,以此助推公路工程不断向好发展。
身份证号:43250119770126xxxx摘要:近几年,城镇化建设的不断推进对公路工程建设行业的发展产生了强劲的推动作用,各类公路工程的建设数量还有整体规模开始持续扩增。
而在公路工程施工建设期间,比较容易遇到电力线路及相关设施方面的迁改问题,其能够对工程建设效率和质量产生一定的影响,所以怎样规范开展迁改工作成为一个重要的研究课题。
为此文章便针对公路建设活动中电力线路及设施迁改流程还有常见问题做出分析和探讨,以此助推公路工程不断向好发展。
关键词:公路工程;建设活动;电力线路及设施;合理迁改前言:在开展公路工程建设活动中,工程往往会与电力线路之间出现交叉、下穿以及上跨等现象,若是不符合安全距离以及规范要求,容易引发不必要的安全事故,此时便需要做好迁改工作。
因此有必要对电力线路及设施迁改流程还有常见问题做出深入研究,从而提高迁改成效,确保公路工程能够顺利完成施工建设。
1 公路工程建设期间电力线路及设施迁改流程分析目前来看,在公路工程建设期间,电力线路方面的迁改流程主要如下:(1)相关建设单位需要提前6个月及以上向资产运维管理部门有效提出书面申请。
(2)资产运维管理部门需结合该书面材料,前往现场落实好勘察核实工作,同时提出相关建议,明确具体的迁改设施范围以及规模等[1]。
搬迁方案会议纪要范文搬迁是指住户、工厂、商店、机关等从一个地方搬到另一个地方,搬迁需要做好方案,下面是小编为你带来的搬迁方案会议纪要范文,欢迎参阅。
搬迁方案会议纪要范文篇一市行政管理中心经过几年紧张有序的建设,今年下半年将投入使用,届时市级机关近50个部门迁入市行政管理中心办公。
现就做好市级机关搬迁、市行政管理中心启用的有关事项通知如下:一、市级机关搬迁(一)本次迁入市行政管理中心大楼的单位主要是原市府机关大院和墨池坊大院及部分在外的市级行政机关。
(二)市级机关的搬迁,要统一指挥、统一组织、统一安排,做到安全、有序、高效。
由市级机关事务管理局负责制订搬迁方案,组织、指导、协调各部门做好搬迁的各项工作。
(三)各部门要成立搬迁小组(将负责人姓名、联系电话报市级机关事务管理局),具体负责本部门的搬迁工作。
要落实责任,认真做好搬迁的各项准备。
(四)搬迁经费由市级机关事务管理局制订预算,市财政局审核划拨。
(五)市级机关搬迁的具体时间另行通知。
二、办公用房分配及装修(一)办公用房分配面积标准。
依照《关于党政机关办公用房建设标准的通知》(国家计委[XXX]250号)规定,市行政管理中心大楼办公用房按现实职正厅、副厅、正处、副处及科级以下相应标准分配。
(二)办公用房装修及办公用具配备。
按照国家计委[XXX]250号文件规定,一般办公室按普通标准装修,领导办公室和其他重要部位按中级标准装修。
市四套班子的会议室、公共会议室、接见厅、贵宾休息厅等办公用具统一分期分批配置,各部门办公室、会议室原则上使用原办公用具,确需添置的,由各部门自筹资金解决。
(三)市行政管理中心设备、办公用具等购置要坚持实用、精简、节约的原则,所需购置经费由市级机关事务管理局制订预算,市计委、财政局、招投标中心等职能部门,要按规定做好立项、审核、资金落实和招投标工作。
(四)由市级机关事务管理局负责制订市行政管理中心大楼办公用房分配方案,报市政府研究批准后执行。

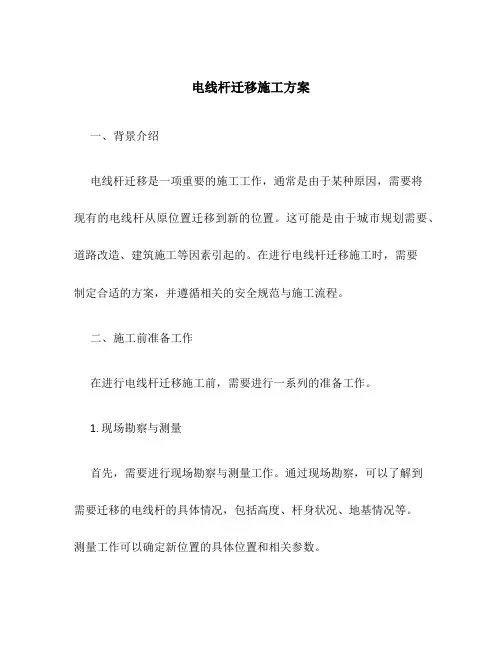

电线杆迁移施工方案一、背景介绍电线杆迁移是一项重要的施工工作,通常是由于某种原因,需要将现有的电线杆从原位置迁移到新的位置。
这可能是由于城市规划需要、道路改造、建筑施工等因素引起的。
在进行电线杆迁移施工时,需要制定合适的方案,并遵循相关的安全规范与施工流程。
二、施工前准备工作在进行电线杆迁移施工前,需要进行一系列的准备工作。
1. 现场勘察与测量首先,需要进行现场勘察与测量工作。
通过现场勘察,可以了解到需要迁移的电线杆的具体情况,包括高度、杆身状况、地基情况等。
测量工作可以确定新位置的具体位置和相关参数。
2. 设计方案制定根据现场勘察与测量的结果,设计团队需要制定电线杆迁移的具体方案。
方案需要考虑杆身的稳定性、线缆连接方式、地基工程等因素。
3. 申请相关许可在进行电线杆迁移施工前,需要向相关部门申请相关许可。
这可能涉及到城市规划、交通管理等方面。
4. 安全预案制定制定安全预案是电线杆迁移施工的重要环节。
安全预案需要考虑施工过程中的人员安全、对交通的影响以及可能引起的其他风险。
5. 施工人员培训在进行电线杆迁移施工前,需要对相关施工人员进行培训,确保其了解施工方案、安全规范以及应急处理措施。
三、施工流程电线杆迁移施工的具体流程如下:1. 地基处理首先,需要对新位置的地基进行处理。
这可能涉及到挖掘、砂浆浇筑等工作,确保新位置的电线杆能够稳定地安装。
2. 拆除原有电线杆在进行电线杆迁移时,需要先拆除原有的电线杆。
这可能涉及到切断电线、拆除杆身等工作。
在拆除过程中,需要注意对周围设施和交通的影响。
3. 安装新电线杆在拆除原有电线杆后,可以开始安装新的电线杆。
安装过程中,需要确保杆身的垂直度和稳定性,确保线缆连接正确。
4. 线缆连接在安装新电线杆后,需要进行线缆的连接工作。
线缆连接需要严格遵循相关规范,确保连接牢固、电线通畅。
5. 地面修复在完成电线杆迁移后,需要对施工现场进行地面修复工作,恢复原貌,并确保不影响交通和人行道的正常使用。
关于要求尽快迁移电力杆线的报告(本站推荐)第一篇:关于要求尽快迁移电力杆线的报告(本站推荐)关于要求尽快迁移电力杆线的报告XX驻地办;我标段航桥大桥,万坑大桥桥位处分别有一根高压线横穿,航桥大桥的横穿位置在3号墩位处,万坑大桥横穿位置在2号墩位处,且高度均在3米左右(照片附后)。
这不但影响我方钻机平台的填筑,钻机移位和钢筋笼的下方,万坑大桥2号墩钻机都不能树立,根本无法打桩,而且存在严重的安全隐患,万坑大桥就出现过因钻机平台的填筑挖机把高压线拉断的事情,幸亏没有造成人员的伤亡,对此,我方多次要求电力部门尽快迁移掉该两根高压线,但到现在还没有明确的答复。
为此,恳请业主能出面协调,尽快迁移掉该两根高压线,便于我方施工和消除安全隐患。
XXXXXXXX20XX第二篇:线杆迁移合同合同编号:线杆迁移补偿协议甲方:乙方:签订日期:年月日签订地点:线杆迁移补偿协议甲方:XXXXXXXXXX公司乙方:XXXXXXXXXX公司因XX公司在XX市(县)境内工程建设需要,须对XXX公司管辖范围内杆、线,进行拆除、新立、升高。
现XXX(权属)公司委托乙方XXXXXXXX公司负责杆、线的拆除、新立、升高,签订协议等事宜。
经甲、乙双方友好协商一致,签订本合同。
1、数量确认。
根据建设单位、甲乙双方、监理和施工单位共同对临时占地范围内需拆除、新立、升高XXXXXXXX公司(权属)杆线的数量进行现场确认。
需拆除共计XX根,新立XXXXXXXXXXX公司线杆共计XX根。
2、补偿费用。
根据年月日关于XXXXXXXXXX公司杆线拆除、新立、升高等补偿问题的会议纪要,确定按照人民币*********元(大写:),作为乙方XXXXXXXXXX公司线杆拆除、新立、升高的包干总费用(包括提供发票的税金),甲方不再支付其它任何费用。
3、费用支付。
3.1乙方于年月日至年月日已经按照要求完成全部线杆迁移、新立、升高等工作,并通过确认所有线杆不再影响管线施工作业(详见XXXXXXXXXX公司线杆迁移完工说明)。
电力工程会议纪要现代化的电力工程项目面临着缺乏科学管理的现实。
电力工程项目是资金密集、工期紧张、质量要求特别严格的工程项目。
下文是电力工程会议纪要,欢迎阅读!20XX年5月4日,县政府副县长谭志鹏在县政府三楼会议室主持召开县城七一东路电力线路改造工程施工协调会议,县司法局、经信局、水利局、林业局、规划局、烟草局、电力局、电信公司等单位负责人参加了会议,会议就工程建设问题进行了协调。
现将会议协调决定的事项纪要如下:一、县城七一东路北边人行道上的原有电力杆线,改造时搬迁至七一东路南边人行道上,与现有南边人行道的树木走向基本保持一致。
考虑到北边单位及用户用电负荷需求,原有配电台区位置保留不变。
二、为改变县城七一东路“蜘蛛网”式的电线结构,将跨公路的高低压架空线改为电缆,采用机械顶管后地埋的方式。
三、建设单位开挖路面进行施工作业,须先到城管部门办理有关手续,缴纳一定的工程恢复保证金,待工程完工,经城管执法人员检查确认施工现场已完全恢复后,及时退还保证金。
为保证沿线各相关单位正常办公,停电时间应安排在周末。
四、电力杆线搬迁改造至南边人行道后,为保证导线与树木之间的安全距离,建设单位应与城管部门联系,由城管部门负责统一对沿线树枝进行修剪,做到既不影响环境绿化,又不影响线路安全。
五、有关部门和单位要积极支持配合施工单位做好相关工作,尤其是城关镇和城关镇东周村委会,要做好矛盾协调工作;施工单位要进一步优化设计方案,主动与管线部门沟通联系,制定科学合理、安全可靠的施工计划,确保该工程按时按质按量完成。
参会人员:ZZZ20XX年7月22日,贵阳供电局主网建设管理办公室主持召开了赵斯新建220kV变电站调整光纤通信备用通道的技术方案讨论及建设协调会,贵州电力调度通信局、贵州电力设计研究院、贵阳供电局各相关部门参加了会议。
会议结合工程建设情况及生产运行要求,就赵斯220kV变电站另行调整光纤通信备用通道的技术方案进行了讨论和明确,并对相关问题进行了协调与安排。
线路工程会议纪要第一篇:线路工程会议纪要线路工程会议纪要模板线路工程会议纪要模板时间:年月日地点:主持人:参加人员名单附后主要议题:安全、质量、进度为保证工程质量合格,不发生安全事故,实现业主计划的进度要求,会议明确有关事项如下:1、施工单位有关人员和现场监理要认真熟悉本工程《监理规划》和项目监理部制订的《安全、质量策划》、《监理安全管理文件》,按要求履行各自的职责。
2、施工单位在每一分部工程开工前,应将本分部工程作业指导书(施工手册)报项目监理部审批后下发施工班组有关人员,施工手册未经监理审批或未下发到施工班组施工现场,本分部工程不得开工。
3、所有进场原材料必须报监理检查、复验合格后方可在本工程使用。
施工所需材料报检、报验要求见《监理策划》附件,有关材料试件(块)现场见证取样和送检规定见附件ii。
4、监理规划质量控制点明细表列为旁站监理点(s点)的分项工程,施工单位需在自检基础上,经监理到现场检查具备该分项工程的开工条件,方可进行该分项工程施工,如基础浇筑、导线压接等。
凡监理规划列为停工待检点(h点)的分项工程必须经现场监理检查合格,方可进行下道工序,如基坑检查、钢筋綁扎、模板、拆模检查、接地网敷设等。
旁站监理的分项工程和停工待检工程,未经监理检查擅自施工,监理应要求返工检查,否则不予签证。
为了保证施工质量,减少重复施工,施工单位应在基础回填前完成地网敷设。
5、现场搅拌混凝土时,为了避免混入杂质,砂、石子必须放到塑料彩条布上。
现场应配备两组震捣器和试块盒、塌落度桶,如用商品混凝土,要求每罐混凝土来料后先试塌落度,如不合格退回。
6、严格执行线路施工安全规程,要求施工人员经规程考试合格方可上岗。
施工用电设备都要装漏电保护器,并可靠接地。
现场人员必须戴安全帽、高空作业人员必须系安全带和腰绳。
跨越架搭设后需经施工单位领导、安全、技术负责人会同监理验收后方可放线。
带电跨越高速公路、铁路,跨越架要有明显标志,并派人守候。
一、报告概述尊敬的电力公司领导:您好!我单位(以下简称“我单位”)因道路施工需要,拟对位于我单位周边的电线杆进行迁移。
为确保施工顺利进行,保障周边居民和单位的安全,现向贵公司申请迁移电线杆,特此报告如下:二、项目背景1. 施工项目:我单位正在进行一项道路施工项目,该道路位于我市XX区XX路,全长XX米,宽XX米,道路两侧设有排水沟、路灯等配套设施。
2. 电线杆现状:道路施工范围内现有电线杆XX根,分别隶属于电力公司、电信局、有线电视等部门。
电线杆高度不等,间距不均,对道路施工及后续配套设施的安装带来一定影响。
3. 迁移原因:根据道路施工设计要求,部分电线杆位置与道路规划存在冲突,且电线杆间距过小,不利于道路拓宽及配套设施的安装。
为确保道路施工顺利进行,保障周边居民和单位的安全,特申请迁移电线杆。
三、迁移方案1. 迁移范围:本次申请迁移的电线杆共XX根,涉及电力公司、电信局、有线电视等部门。
2. 迁移路线:迁移后的电线杆将按照道路规划进行调整,确保电线杆间距合理,符合道路施工及后续配套设施的安装要求。
3. 迁移时间:预计迁移工作将在道路施工期间完成,具体时间根据实际情况进行调整。
4. 迁移费用:本次迁移工作涉及电力公司、电信局、有线电视等部门,费用将按照相关部门的规定和标准进行核算。
四、保障措施1. 加强沟通协调:我单位将与电力公司、电信局、有线电视等部门保持密切沟通,确保迁移工作的顺利进行。
2. 保障施工安全:在迁移过程中,我单位将严格按照相关安全规定,确保施工人员的人身安全。
3. 保障电力供应:在迁移过程中,我单位将尽量减少对周边居民和单位的影响,确保电力供应不受影响。
4. 落实环保要求:在迁移过程中,我单位将严格按照环保要求,做好施工现场的环保工作。
五、结语为确保道路施工顺利进行,保障周边居民和单位的安全,我单位特向贵公司申请迁移电线杆。
敬请贵公司予以审批,并给予必要的支持和协助。
如有需要,我单位将积极配合,确保迁移工作的顺利进行。
杆线迁移工作表态发言xxxxxx(高新大道)改扩建工程招标工作已经结束,现已进入正式施工阶段,为保证工程安全施工、按期完工,因工程建设需要,必须将xxxxxx上所有影响施工的杆线全部迁移,具体方案如下:一、基本情况纬一路(高新大道)改扩建工程,北自南门大转盘,南至蒋家湾大桥,全长公里,道路在现有路线的基础上向两侧拓宽。
规划红线宽75m(路面45m+2x5m绿化带),本次施工的全幅路面宽度45m,边坡1:2,压脚线平均宽度55m。
目前影响道路施工的55m范围内,亟待迁移的杆线分布情况:路灯85盏,高低压电线杆116根,交通标牌标志杆10根,广告牌杆5根,通讯线杆78根,地下埋设天燃气管道、自来水管道若干。
这些杆线分别涉及建设局、交通局、供电局、移动公司、联通公司、中燃公司。
具体位置详见附表,如不及时迁移,工程将无法正常动工。
二、迁移方案根据本工程实际和高新大道的'规划设计,要求以上各相关单位按以下迁移方案制定实施细则:1、迁移范围:本次道路工程开挖压脚线55m范围内的,影响施工地上杆线和地下管线(污水除外)必须全部迁移。
2、新设杆线位置:①供电杆线宜在道路东侧,工程开挖压脚线55m坡脚线处,低压线可作地埋铺设。
高压线建议用钢管塔架设。
②弱电设施、天然气管线可分临时性和永久性两种方案考虑:临时性是将通讯等弱电设施临时迁移至道路东侧坡脚线处,待路基工程完工后再回迁至道路基层作永久性埋设;永久性是将弱电设施直接迁移至坡脚线55m外作永久性埋设。
具体由各单位据实安排。
③交通标志,施工期间设置限速,限行标志。
3、时间要求:各单位务必于5月19日将本单位的具体杆线迁移实施细则报指挥部,实施细则要明确具体负责人员,并作好充分准备,5月23日正式动工,5月30日迁移结束。
杆线迁移事关高新大道建设及整个城南路网建设,各有关单位务必高度重视,制定具体方案,按排力量,尽快施工,为早日开工建设高新大道创造条件。
城南建设指挥部xxxx年xx月xx日。
电杆迁移施工方案环保大道一、二、三标段10KV高压及低压杆线迁移工程施工方案批准:审核:编制:XXX长沙分公司二○一六年四月1环保大道一、二、三标段1KV高压及低压杆线迁移工程施工方案一、工程概况:1、建设单位:XXX2、工程项目:3、工程地点:4、工程概况:5、工期:约100天。
6、交通情况:本工程一部分的工作地点为铜霞路主干道旁、乡村主道边,要密切注意和疏导往来车辆和行人,确保施工安全;大部分在野外水田当中,没有施工道路。
7、工程特点:1)本工程涉及到短暂的停电施工及无场地无施工道路的野外作业。
2)触及登高着业,施工组织要求严密,安全工作要求高。
二、工程范围1、新立一标段22根低压杆、1根高压电杆;二标段14根低压电杆、19根高压电杆;三标段10根低压电杆、23根高压电杆。
在红线外新立相同数量、型号的电杆,所有配上新的电线、安装新配金具、新的拉线(型号与原线路相同)。
2、将原电杆线路、电杆金具、拉线拆除。
三、施工准备(一)、材料筹办在开工前所有材料必需筹办妥当,施工当天,电杆、金具、拉线等材料必需及时运到现场。
其他材料必需随人到位,所有材料有专人负责记录、盘点,2不至遗漏。
(二)、机械装备投入计划组织好机械设备的流水施工,搞好机械设备的综合利用,为机械设备的施工创造良好的条件,大力提高其使用率,缩短作业时间。
施工机具在进场前,必须对施工机具进行检查,经检查合格,贴上标识牌,方3可调拨到工地。
(三)、人力资源投入计划根据本工程办票停电施工的状况和工期的要求,我司针对本工程施工的工序序次,充分考虑本工程的工程量、施工难度,联合我公司施工经验,对施工、技术力量的组织举行科学的测算,精心组织,合理安排。
我公司将投入2个高压安装班组,共计10个技术人员,施工人员50个,3个泥水工及外请的吊车工3人。
这些人员参与过类似工程的施工,具有丰富的施工经验,持有上岗操作证。
4技术人员具体分工为:工作负责人1人,施工班长2人,专职安全员2人,挂地线监控2人,登杆作业3人,地勤5人。
〔2010〕40号
关于新桥路项目供电线杆迁移问题
现场办公专题会议纪要
10月21日下午,县委副书记、常务副县长,县城建战役指挥部指挥长杨永生召集县城建局、城市经营公司、国土局、供电公司等部门负责人和有关项目业主开会,就新桥路项目供电线杆迁移等有关问题现场办公,县政协副主席马安平参加会议,现将会议纪要如下:
会议听取了县城建局、供电公司等关于新桥路供电线杆迁移等有关问题的情况汇报。
会议明确,(1)K0+260至K0+280路段供电线杆(35KVA、10KVA各一路)迁移问题。
鉴于新桥路K0+260至K0+280路段供电线杆(35KVA、10KVA各一路)目前存在严重安全隐患,移杆工作迫在眉睫,会议决定由县供电公司负责供电
线杆迁移工作,并确定本县企业宝元电力有限公司作为抢险施工队伍,由县市政园林建设管理处与施工队伍签订工程施工委托合同,供电公司负责施工管理具体事宜,迁移电杆施工总费用按工程造价优惠10%的价格决算。
以上工作确保在一个月内完成。
(2)新桥路施工便道涉及供电公司拆迁问题。
新桥路施工3号便道(即原供电公司路段便道)涉及到供电公司征地和车库门卫、围墙等拆迁安置工作,由新桥路项目拆迁组按新桥路拆迁方案给予货币补偿,市政园林建设管理处与供电公司签订合同,将拆迁补偿款转入供电公司指定账户,临时仓库建设和现生产区范围内的围墙仓库大门及道路硬化等由供电公司负责。
以上工作确保在11月5日前完成。
会议要求,县城建局、城市经营公司、供电公司、新桥路项目拆迁组等各有关单位要各司其职,主动作为,协同配合,高效运作,确保新桥路项目的顺利实施;项目业主要牢固树立时间观念,倒排时间进度表,合理安排施工,全力以赴加快进程,确保按城市建设战役项目任务要求完成。
参加会议人员:
杨永生马安平王晨波马宗平黄昌堂吴景茂
巫才金张鸿飞苏俊华
记录:王克华
主题词:城市建设新桥路项目△会议纪要
抄送:县委办,县人大办,县政协办,县有关领导,各有关部门。
宁化县人民政府办公室 2010年10月28日印发
- 2 -
- 3 -。
