kV线路电杆迁移施工方案
- 格式:docx
- 大小:144.54 KB
- 文档页数:15
66kV线路电杆迁移施工方案背景东南电力公司正在对某些地区的输电线路进行改造升级,其中一段66kV的输电线路需要迁移电杆。
这些电杆部分位于村庄和居民区附近,因此迁移需要谨慎进行,以确保安全和最小化干扰。
目标- 将66kV输电线路上的电杆从现有位置迁移到新位置- 最小化对周围居民的干扰和影响- 保证迁移过程的安全性和顺利完成方案1. 方案设计:由设计团队进行现场勘查和工程设计,确定电杆迁移路线、起点和终点,并制定详细的施工方案。
2. 土地征用:与相应的政府部门协商,征用需要迁移路线上的土地,并获得必要的许可证和批准文件。
3. 施工准备:确定施工中需要使用的设备、工具和人员,并确保所有材料和设备到位。
同时,对影响到居民的临时性能源中断和道路封闭进行事先告知。
4. 施工实施:按照设计方案,有序地对每个电杆进行拆卸和安装,并定时检查每个杆塔的安装质量。
在施工过程中,保持与当地政府和居民的良好沟通,并根据需要及时调整方案。
5. 现场清理:在所有电杆迁移工作完成后,对现场进行清理和复原工作。
风险和措施1. 安全风险:在电杆迁移过程中,可能会发生坍塌、翻倒、碰撞、触电等意外事故。
因此,施工团队必须在施工前进行充分的安全培训和防范措施。
2. 居民干扰:由于电杆迁移会影响到周围居民的生活和工作,因此需要在事先告知他们并与他们建立良好的沟通渠道,以减少干扰和冲突。
3. 施工质量:施工团队必须在施工过程中不断检查每个杆塔的安装质量,并及时修正问题。
同时,还需要进行验收和质量保证工作,以保证工程质量。
结论在进行66kV输电线路上电杆迁移时,必须制定详细的施工方案,严格遵守安全、环保、质量等标准,并与相应的政府部门和居民进行良好沟通,以实现顺利、安全和高效的施工过程。
电杆迁移施工方案电杆的迁移施工方案是为了适应城市建设和市区道路拓宽等需求,对原有电杆进行移动或更换。
以下是一份电杆迁移施工方案,包含施工流程、安全措施和材料设备等方面。
一、施工流程:1.施工准备:根据设计和施工图纸,确定迁移电杆的位置和安装方式。
组织施工人员对施工区域进行勘察,了解地面情况和埋设管道等情况,并制定详细的施工方案和安全措施。
2.施工现场布置:在施工现场设置安全警示标志和施工区域隔离设施,确保周围人员和车辆的安全。
搭建施工临时设施,包括施工工棚和堆放材料的区域。
3.拆除原有电杆:先对原有电杆进行测量和标记,确定拆除点和更换点的位置。
使用专业工具和设备拆除电杆,注意避免对周围建筑和设施造成损坏。
4.迁移电杆安装:根据施工方案和设计图纸,进行新电杆的安装。
先挖掘电杆基础的坑,然后将电杆放入基础中并用混凝土固定。
确保电杆安装垂直和稳固。
5.电杆连接与布线:根据需要,对新电杆进行通电连接和布线工作,确保电力系统的正常运行。
安装电杆上的支架和设备,如路灯、监控摄像头等。
6.清理施工现场:施工结束后,清理施工现场垃圾和杂物,恢复施工区域的交通和环境。
二、安全措施:1.确保施工人员戴好个人防护装备,包括安全帽、安全鞋、手套等。
2.严格按照施工方案和施工图纸操作,避免操作失误和不必要的安全事故。
3.施工现场设置安全警示标志和隔离设施,引导周围行人和车辆避开施工区域。
4.施工过程中,注意保护周围建筑和设施,避免对其造成不必要的损坏。
5.施工现场保持整洁,定期清理施工区域的垃圾和杂物,防止意外事故发生。
三、材料设备:1.专业工具和设备,如拆除工具、挖掘机、混凝土搅拌机等。
2.电杆基础材料,包括混凝土、钢筋等。
3.新电杆和支架等设备,根据需要选择适当的规格和型号。
4.通电连接和布线所需的电线、电缆和配件。
5.安全警示标志和隔离设施,确保施工现场的安全。
以上是一份电杆迁移施工方案,包含施工流程、安全措施和材料设备等方面的内容。

杆迁工程施工方案1. 前言杆迁工程是电力工程中重要的一环,我们需要在确保供电不中断的前提下,完成电力杆的移动和重新架设。
本文将介绍杆迁工程的施工方案。
2. 工程背景在电力工程中,由于各种原因,可能需要对电力杆进行移动或重新架设。
这个过程需要在不中断供电的情况下顺利完成,并保证现有电力设施的完好。
此外,还需要考虑施工期间的安全和环保问题。
3. 施工前准备工作3.1 确认迁移范围在施工前,需要确认电力杆的移动范围,以及周围的电力设施和环境。
一定要仔细量取现场尺寸,并结合现场实际情况进行调整。
3.2 确定迁移方案根据迁移范围确定迁移方案。
根据施工现场的具体情况,制定施工图、方案、计划。
根据迁移后的悬臂距离、杆高、杆形、电线杆的倚向等因素,对迁移杆的大小和形状等进行评估和方案制定。
3.3 确认施工队伍和设备根据施工方案,确定所需人员和设备。
施工现场一定要配备足够的安全设施,并制定合理的保护措施。
3.4 实地勘察和会前会议要在施工前进行现场勘察,派出专人进行拍照和记录。
并组织会前会议,进行工作准备,确定各项工作的责任和分工。
4. 施工流程4.1 施工前准备施工前组织人员和设备,引入必要的配电车。
控制现场人员和车辆的通行,确保施工现场安全。
4.2 杆迁实施杆迁,按照迁移方案和现场实际情况进行施工。
作业人员对老杆进行留钢割绝、铁塔插钢丝等处理。
使用起重机,先吊离电线,再拆卸支撑物,插入新的杆底,再将杆架上的各项部件拆卸,移植到新的杆子上。
同时,根据需要修缮附近的变电设施和配件等。
4.3 测试和整理完成杆迁后,进行通电测试,确保供电正常。
对施工现场进行清理,还原现场状态。
并组织相关人员进行证书签字。
5. 安全和环保措施进行杆迁时,要确保现场安全。
在地面、周围、施工区域内设置安全警示标志。
安排专人负责现场安全管理,保持现场秩序。
杆迁期间产生的垃圾、污水等要采用正确处理方式,做到环保合规。
6. 总结杆迁工程是电力工程的重要组成部分。
10kV线路电杆迁移施工方案
一、背景介绍
在城市发展和基础设施建设过程中,电力线路的迁移工作是一项非常重要的任务。
本文将介绍在城市中10kV线路电杆迁移的施工方案,确保电力供应的连续可
靠性,同时最大程度减少对居民生活和交通的干扰。
二、施工准备工作
1.组织开展前期调查工作,了解迁移区域的地形、周边环境及相关管线
等情况。
2.制定详细的电杆迁移方案,包括施工路线、作业流程、安全措施等。
3.招募专业的施工队伍和技术人员,确保施工人员具备必要的施工经验
和技术能力。
三、电杆迁移施工流程
1.确保迁移路线畅通无阻,实施交通管制,保障施工安全。
2.按照方案要求,对线路上的电力设施进行拆除和搬迁。
3.安装新的电杆并重新布线,确保电力传输的正常运行。
4.对电力设施进行测试和调试,确保迁移后供电质量符合标准要求。
5.清理施工现场,恢复道路和周边环境。
四、安全措施
1.施工现场设立明显的警示标志,避免施工区域内的非施工人员进入。
2.施工人员需佩戴安全帽、安全鞋等个人防护装备。
3.严格遵守作业规程,杜绝违章操作和安全事故发生。
五、质量保证
1.严格按照标准要求进行施工操作,确保线路迁移后的电力传输质量和
可靠性。
2.对迁移后的电力设施进行检测和验收,确保设施符合相关规定和要求。
结语
电力线路电杆迁移是一项复杂的工程,需要严密的组织和周密的计划。
只有通
过科学合理的施工方案和严格的安全措施,才能确保迁移过程顺利进行,为城市的发展和居民的生活提供更稳定和可靠的电力供应。
电线杆移位施工方案(正式版)编制:___________________审核:___________________日期:___________________电线杆移位施工方案1 编制说明电线杆移位电气施工属于工程工程图纸以外的施工内容, 因为新建工程, 泵站基坑边坡上方有高压线路线杆一根, 施工中存在极大安全隐患, 致使该泵站后续工程无法继续向前推进, 因此必须将其向北移北移10米位至新建泵站围墙外的北(距原位置直线距离约10m)。
该施工的主要内容包括对泵站边坡上方的8号电线杆拆除, 将拆除后的电线杆移位至新建泵站的北边。
施工地点位。
1.1 编制依据1.1.1 国家现行的法律、法规, 行业颁发的安全、消防、环保、文物等管理规定。
1.1.2 标准规范《电气装置安装工程电气设备交接试验标准》GB 50150-2006《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006《电气装置安装工程接地装置施工及验收规范》GB 50169-2006《电气装置安装工程35kV 及以下架空电力线路施工及验收规范》GB50173-1992《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-1996《电气装置安装工程_高压电器施工及验收规范》GB 50147-20__2 工程概况2.1施工范围泵站电线杆移位电气施工主要包括:高架线水泥电线杆上的金具及金属支架拆除并重新安装、高架线水泥电线杆上的跌落式熔断器拆除并重新安装、水泥电线杆的斜拉钢绞线拆除并重新安装、接地拆除并重新安装、送电、验电调试。
3 主要施工方法3.1施工准备(1)施工前认真熟悉环境, 结合现场的实际情况, 发现潜在的问题, 并及时与监理、业主及上级变电所调度联系。
把问题解决施工前期, 并制定切实可行的施工方案。
(2)根据工程进度的安排, 拟定施工人员进点计划, 对工人进行素质教育、技术培训、安全教育、文明施工等系列教育, 择优上岗。
电杆迁移工程施工方案引言电杆迁移工程是一种重要的市政工程,旨在保证城市输电、通信、照明等公共服务设施的正常运行,并适应城市规划的发展变化。
本文将详细介绍电杆迁移工程的施工方案。
工程概况本工程位于某市区,主要内容为迁移公共电力设施中的电杆。
迁移范围涉及西街至东街,南北两端分别为A路和B路之间。
原电杆嵌入地面约0.7米,需要迁移到地下1.2米处。
本工程总长度5000米,共涉及电杆迁移300个。
施工方案本工程安排施工周期为3个月,施工过程分为以下几个阶段:筹备阶段筹备阶段主要是工程前期准备工作,包括施工场地选址、施工方案设计、材料采购和机械设备的租赁等。
施工管理人员应在这个阶段建立实施计划,并成立由项目经理带领的施工团队,明确分工并进行岗位培训。
基础施工阶段基础施工阶段是对原有电杆进行掏空并加固的过程。
首先,需要将电杆搬离拆卸区域。
然后,在原有坑底处按规范深度挖掘,并进行坑鼓状处理,随后采用混凝土浇筑整齐,以便于放置电杆。
为了提高施工效率,需配备3台挖掘机、2台运输车和3名劳动力。
电杆通道施工阶段在这个阶段,工作人员需要进行通道施工。
具体工艺是先在挖掘区域四周进行挖掘,开挖完毕后在地面放置木板或钢管(有固定功能),向上使用混凝土封密,然后将地表面的发泡设备连至封闭管中,于封闭管上方的口施行“硬质保护层”,制成电杆通道,并可随时加固。
此阶段需要配备2台挖掘机、2名劳动力。
电杆吊装阶段在电杆吊装阶段,施工人员需要使用专用吊车和吊带,将电杆悬挂在井盖上方,并将电杆垂直降落到鼓形开腰窝和沟壑内。
同时,如果电杆需要调整方位,则需要根据安装需要进行移动,并确保其角度和位置的正确性。
这个阶段需要配备1台专用吊车、2名吊车司机和3名劳动力。
安全保障在本工程施工过程中,需要抓好安全保障工作。
十分关注现场安全和人员安全,采取严格的安全管理制度,确保施工过程中诸多危险因素的排除。
其中包括:1.加强高处安全作业的管理和防护工作;2.严格落实作业人员的安全防护措施;3.检查机械、设备、工具的安全工作状态,确保工作场所的卫生和安全环境;4.为每位工人现场指定安全专职,并定期开展安全检查和培训。
10kv线路迁改施工方案12020年4月19日**10KV**线路移迁施工方案**年*月*日文档仅供参考,不当之处,请联系改正。
**10KV移迁施工方案一.现场简介因修建**公路,该线路在附近的施工场地内,需移迁10KV线路。
需拆除**线的23#~26#、**支线②的1#及**的2根电杆(共7根电杆),需拆除两路架空线路、两路埋地电缆。
在22#与23#电杆间新安装一根呼高16m钢杆(此处农赔),由此处向**1#开关箱敷设一路入地电缆、由**线1#开关箱向***方向6#井敷设一路入地电缆(此处农赔),由1#开关箱向***配电室敷设一路埋地电缆。
共有两处需穿越**公路。
二、方案编制依据1、现场勘测。
2、10KV埋地电缆安装施工及验收规范。
三、施工方案1.先在**线22#与23#电杆间新安装一根呼高16m的钢杆。
离钢杆约5m处开挖1#电缆井。
2.参见“***10KV**线移迁平面示意图”开挖6个电缆井,其中5个电缆井的开挖尺寸为:长1.2m×宽1m×深度5m,1个电缆井的开挖尺寸为:长1.2m×宽1m×深度2.5m。
电缆井砌砖抹灰,并设置承重井盖1m×宽.08m的盖板6个。
3.因两侧人行道及慢车道下的污水管安装深度为3m,而电缆管线需先期施工,因此开挖的电缆沟深度应在3.5~3.8m左右。
在穿越**公路人行道及慢车道位置电缆管上方应设置钢筋砼板(长5m×宽1m×厚度0.2m 共4块),以保证在机械作业开挖煤气、自来水、电气、通讯、雨水、排污管时不损伤埋地的高压电缆。
4.电缆沟总长度为541m。
需在砼道上开挖电缆沟长度为118m,二三类土壤开挖长度为423m。
其中411m电缆沟的开挖宽度为900mm, 开挖深度4000mm。
130m电缆沟的开挖宽度为600mm, 开挖深度800mm。
电缆沟完工后,进行沟底部平整、敷设两路DN150 UPVC电缆保护管、回填夯实、恢复部分砼地面等项工作。
电线杆迁移施工方案一、背景及目的电线杆迁移施工旨在解决因为城市规划或道路建设等原因导致电线杆位置不合理而引发的安全隐患或交通拥堵等问题。
本次迁移施工方案旨在确保电力供应的连续性,保障施工过程中的安全和有效性。
二、施工前准备工作1. 安全评估:开展全面的安全评估,确保迁移施工过程中的人员和设备的安全。
2. 施工方案设计:依据现有路况、电力线路情况等因素,制定合理的电线杆迁移方案。
3. 通知相关部门:提前通知相关部门,如电力公司、交通管理部门等,确保协调配合,避免因施工而影响公共服务和交通。
三、施工流程1. 施工准备:a. 人员准备:组织专业施工队伍,确保人员熟悉施工流程和安全规范。
b. 设备准备:检查并保障所需施工设备的完好性和可用性。
c. 材料准备:采购所需的杆材、导线、绝缘子等相关材料。
2. 电线杆拆除:a. 切断电力供应:提前通知电力公司切断供电,确保施工安全。
b. 拆除旧电线杆:使用起重设备或人工拆除旧电线杆,并妥善处置。
3. 电线杆迁移:a. 确定新位置:根据规划要求,在合适的位置设置新的电线杆。
b. 安装新电线杆:使用适当的设备和工具,将新的电线杆安装到预定位置。
4. 导线连接:a. 拆解导线:小心拆解旧电线杆上的导线。
b. 连接导线:将导线逐一连接到新的电线杆上,并确保连接牢固可靠。
5. 安全测试:a. 检查接头:检查导线连接处是否完好。
b. 供电恢复:通知电力公司进行重新供电,并确保供电正常。
四、安全措施1. 人员安全:施工过程中要求所有参与人员佩戴符合要求的安全防护装备,确保人身安全。
2. 交通安全:在施工现场设置明显的交通标志和警示标志,引导车辆和行人绕行,确保交通秩序。
3. 施工区域隔离:在施工现场进行隔离,防止无关人员靠近施工区域。
4. 装备检查:每天前、后对施工设备进行检查,确保设备正常运行和操作安全。
五、应急预案1. 应急联系人:提前确定应急联系人,并保持通讯畅通。
2. 应急设备储备:准备应急设备,如备用电线杆、导线等,以应对可能出现的问题。
某10kv线路迁改施工方案
一、背景介绍
某地区10千伏(简称10kv)线路经过多个居民区及工业区,但随着城市发展
和建设要求,部分线路需要进行迁改施工。
本方案旨在保障线路迁改过程中的施工安全、工程质量,以及最大限度减少对居民生活和工业生产的影响。
二、施工范围
1.:起点为XX居民区,终点为XX工业区,涉及XX条主干道。
2.:起点为XX 工业区,终点为XX居民区,涉及XX条支线道路。
3.:XX公里。
三、施工方案
3.1 施工前准备
1.,制定工程施工计划。
2.,了解周边环境及管线情况。
3.,并进行检查确认。
4.。
3.2 施工流程
1.,确保安全。
2.、工业区的影响,保障供电稳定。
3.、防噪声措施,保障周
边环境。
3.3 施工质量保障
1.,确保接线牢固、绝缘正常。
2.,确保工程质量达标。
3.,做好记录和报告。
四、施工时间安排
1.:XX年XX月XX日至XX年XX月XX日。
2.:XX年XX月XX日至XX年
XX月XX日。
3.:XX天。
五、施工风险及应对措施
1.,可能存在塌方风险,应定期巡视防范。
2.,应有相应紧急预案。
六、总结与展望
本方案采取严格的施工管理措施,保障了10kv线路迁改施工的安全、质量。
希望施工过程中能得到居民和工业区的理解和支持,为当地供电系统升级改造提供有力保障。
以上为某10kv线路迁改施工方案,期待施工顺利完成。
电杆迁移施工方案
一、背景介绍
随着城市的不断发展和道路的扩建,电杆迁移的需求逐渐增加。
电杆迁移是指
由于各种原因需要将原有的电杆迁移至新的位置,这需要精心制定施工方案以确保施工过程顺利进行,并最大程度地减少对周边环境和交通的影响。
二、施工前准备
在制定电杆迁移施工方案之前,需要进行充分的施工前准备工作。
首先要通过
现场勘察确定迁移电杆的新位置,考虑是否需要对线路进行重新布置;其次,要评估周边环境,特别是交通情况,确保施工过程安全顺利进行;最后,要制定详细的施工计划,包括人员组织、材料准备、机械设备调配等。
三、施工方案
1. 确定施工单位
选择具有相关资质和经验的施工单位,确保施工质量和进度。
2. 施工时间安排
制定详细的施工计划,并根据交通繁忙时段和气候变化等因素合理安排施工时间。
3. 交通管制
在施工现场周边设置合理的交通标志和交通管制措施,以确保施工过程中交通
秩序正常。
4. 电力切换
在电杆迁移过程中,需要对线路进行切换,确保供电不中断。
在切换电力时,
要对周边居民进行提前告知,并妥善安排。
5. 施工安全
制定严格的安全管理制度和应急预案,确保施工过程中安全问题得到有效控制。
6. 施工结束
在电杆迁移完成后,要进行周边环境的清理和恢复工作,确保施工地点恢复平稳。
四、总结
电杆迁移是一个复杂的工程,需要精心策划和周密安排。
通过合理设计施工方案,可以最大程度地减少不必要的麻烦和损失,同时确保施工质量和安全。
在实施过程中,要不断总结经验,提高施工效率,不断完善施工方案,为城市的建设和发展贡献自己的力量。

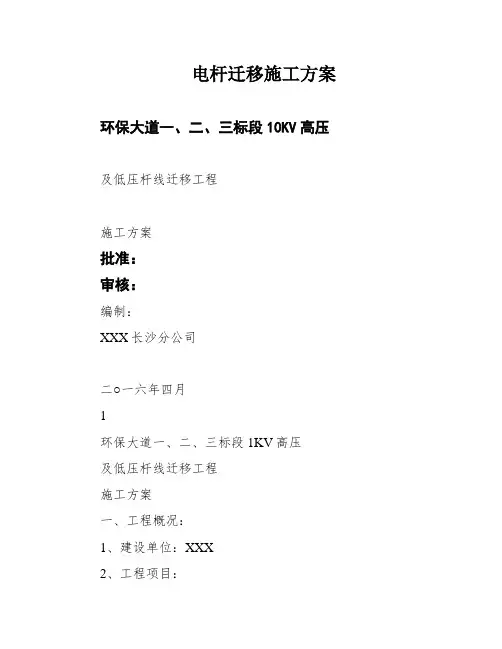

电杆迁移施工方案环保大道一、二、三标段10KV高压及低压杆线迁移工程施工方案批准:审核:编制:XXX长沙分公司二○一六年四月1环保大道一、二、三标段1KV高压及低压杆线迁移工程施工方案一、工程概况:1、建设单位:XXX2、工程项目:3、工程地点:4、工程概况:5、工期:约100天。
6、交通情况:本工程一部分的工作地点为铜霞路主干道旁、乡村主道边,要密切注意和疏导往来车辆和行人,确保施工安全;大部分在野外水田当中,没有施工道路。
7、工程特点:1)本工程涉及到短暂的停电施工及无场地无施工道路的野外作业。
2)触及登高着业,施工组织要求严密,安全工作要求高。
二、工程范围1、新立一标段22根低压杆、1根高压电杆;二标段14根低压电杆、19根高压电杆;三标段10根低压电杆、23根高压电杆。
在红线外新立相同数量、型号的电杆,所有配上新的电线、安装新配金具、新的拉线(型号与原线路相同)。
2、将原电杆线路、电杆金具、拉线拆除。
三、施工准备(一)、材料筹办在开工前所有材料必需筹办妥当,施工当天,电杆、金具、拉线等材料必需及时运到现场。
其他材料必需随人到位,所有材料有专人负责记录、盘点,2不至遗漏。
(二)、机械装备投入计划组织好机械设备的流水施工,搞好机械设备的综合利用,为机械设备的施工创造良好的条件,大力提高其使用率,缩短作业时间。
施工机具在进场前,必须对施工机具进行检查,经检查合格,贴上标识牌,方3可调拨到工地。
(三)、人力资源投入计划根据本工程办票停电施工的状况和工期的要求,我司针对本工程施工的工序序次,充分考虑本工程的工程量、施工难度,联合我公司施工经验,对施工、技术力量的组织举行科学的测算,精心组织,合理安排。
我公司将投入2个高压安装班组,共计10个技术人员,施工人员50个,3个泥水工及外请的吊车工3人。
这些人员参与过类似工程的施工,具有丰富的施工经验,持有上岗操作证。
4技术人员具体分工为:工作负责人1人,施工班长2人,专职安全员2人,挂地线监控2人,登杆作业3人,地勤5人。
海南省万泉河红岭水利枢纽
10KV电线杆改移方案
一、概述
渠首电站进厂公路边坡开挖过程中,位于上坝路右侧K0+200处,有2根10kv电线杆处于边坡开挖范围,现需要进行电线杆的改移工作。
二、施工规划
电线杆计划改移至上坝路边,移位距离约6.5m,电线杆改移工作步骤为:新基座制作-----→电线杆拆除、重新架设-----→防护墩制作。
1、新基座制作
根据现场2根电线杆布置整体考虑,新基座为3m(长)×1.5m(宽)×2(高)的C20现浇混凝土块。
新基座制作首先进行基座开挖,工程量依据现场实际开挖为准;基座浇筑过程中预留2个70cm×70cm的孔洞,孔洞模板采用木制模板,中部由钢筋支撑;浇筑完成后进行电线杆的拆除架设工作。
2、电线杆的拆除、重新架设
电线杆改移前除需进行约210m的电线拆除外,还需要进行以下准备工作:1)左岸35kv变电站临时断电;
2)上坝公路、9#路、左岸临时道路相关段的封路;
3)电线杆各金具的拆除;
整个电线杆的改移工作采用25t吊车进行作业,设专业人员进行吊运工作的指挥;
待第1根电线杆安插至预留孔洞并填塞石块及填筑砂浆后,方可进行第2根电线杆的吊转作业。
完成上述作业后进行电线杆各金具的安装及防风拉线作业。
3、防护墩制作
防护墩由浆砌石进行砌筑,高约1m,底同基座尺寸,侧面修坡,砂浆抹面后刷涂一层警示反光漆,电线杆底端做相应反光措施。
4、施工进度计划
根据现场实际情况,与中平供电所联系,经协商,计划在2010年7月21日至2010年7月27日完成电线杆移位。
500kV线路电杆迁移施工方案1. 概述本文档旨在提供一份关于500kV线路电杆迁移施工方案的详细说明。
该方案将确保电力线路运行的持续稳定,并同时满足安全和环境要求。
2. 施工前准备在开始迁移施工前,需要进行以下准备工作:- 工地勘察:对迁移地点进行详细勘察,评估土壤条件、地形地貌等,以确定最佳施工方案。
- 权属调查:了解迁移地点的土地权属情况,确保施工不违反相关法规和土地使用权。
- 施工图纸设计:根据线路设计要求和勘察结果,制定电杆迁移的具体方案,并绘制相应的施工图纸。
3. 施工流程电杆迁移施工的基本流程如下:1. 施工队伍组织:组织专业的施工队伍,包括施工人员、机械设备和材料等。
2. 拆除旧电杆:先对电杆进行拆除,确保迁移地点的准备工作可以进行。
3. 迁移新电杆:使用起重机等专业设备,将新的电杆安装在预定位置。
4. 电线转移:将原有电线逐段转移到新电杆上,并进行必要的绝缘处理。
5. 地线安装:根据设计要求,在地面安装地线,确保线路的接地正常。
6. 检查和测试:对迁移后的线路进行全面的检查和测试,确保电力运行正常。
4. 安全措施在电杆迁移施工过程中,务必采取以下安全措施:- 使用专业施工工具和设备,确保施工过程安全可靠。
- 建立施工现场警示标识,提醒人员注意安全。
- 遵守电力施工相关规范和操作规程,确保施工过程符合安全要求。
5. 环境保护在电杆迁移施工中,需要注意环境保护,包括:- 合理安排施工时间,尽量减少对周边居民的影响。
- 做好施工现场的垃圾分类和处理,确保环境整洁。
6. 风险管理在施工过程中,可能存在一些风险,包括但不限于天气因素、设备故障等。
为了有效管理这些风险,需要制定应急预案和安全措施,并确保施工人员接受相关培训。
以上是关于500kV线路电杆迁移施工方案的详细说明。
在实施该方案时,务必遵守相关法规和安全操作规程,确保线路迁移顺利、安全、高效地完成。
工程名称:鼓浪水镇10kV电杆迁移施工方案施工单位:天津市渤海新能电力系统技术有限公司日期:2017年03月01日目录一、编制依据111二、工程概述111三、项目管理组织结构222四、施工部署2221、组织准备2222、机械使用计划2223、施工准备计划3334、技术工作准备3335、工作流程简述333五、工程主要施工方案及方法4441、电杆组立及线路架设施工程序4442、附件安装777六、施工进度计划及保证措施7771、施工进度计划安排7772、进度保证措施777七、施工质量要求、目标及质量标准依据9991、施工质量要求9992、质量目标1313133、质量标准依据131313八、质量保证措施131313九、安全施工保证措施141414十、环境保护措施191919十一、文明施工措施191919一、编制依据1、鼓浪水镇10kV电杆迁移工程,根据建设方提供的鼓浪水镇管线综合成果。
2、根据我公司在以往工程的施工经验判定的施工现场和周围环境情况。
3、《建设方项目管理规范》4、《国家电网公司电力建设安全健康及环境管理工作规定》5、《建筑电气安装工程质量检验评定标准》6、《电气装置安装工程10KV及以下架空线路施工及验收规范》。
7、《电力建设安全工作规程》(架空电力线路部分)。
8、相关安全、质量考评文件。
二、工程概述项目名称:鼓浪水镇10kV电杆迁移建设地点:天津市滨海新区鼓浪水镇计划工期:30天工程内容:新建电杆160基(包括变台杆),拉线46把,变台21座,架绝缘铝导线5km。
拆除电杆160基(包括变台杆),拉线46把,变台21座,架绝缘铝导线5km。
三、项目管理组织结构项目管理人员一览表四、施工部署1、组织准备为了优质高效地完成施工任务,我公司根据工程特点选派具有类似施工经验的优秀管理人员组成项目管理班子,以确保现场各项施工管理步步到位工程负责人(东起阳):负责组织工程施工及施工安全管理。
工程质监员(张亮):负责工程施工方案制定,工程工序质量控制点的检查,组织施工班组进行自验收,负责现场施工安全督察。
电线杆移位施工方案一、背景介绍随着城市建设的不断发展,电线杆的位置有时需要进行移位施工,以适应新的城市规划和布局。
电线杆移位施工是一项复杂的工程,需要科学合理的方案和严格的施工计划,以确保施工安全和工程质量。
二、施工方案1. 方案制定在进行电线杆移位施工前,首先需要进行方案制定。
施工单位应该根据实际情况和施工需求,进行现场勘察和测量,确定移位的具体位置和方法。
同时,要考虑到现有的电力设施和周围环境,制定合理的施工方案。
2. 施工准备在正式施工前,需要进行必要的准备工作。
包括但不限于清理施工现场、搭建临时设施、准备所需的工具和材料等。
同时,还需要做好施工人员的培训和安全防护工作,确保施工过程中安全可控。
3. 移位施工移位施工过程中,需要按照预先制定的方案和施工计划进行。
包括拆除原有的电线杆、重新安装新的电线杆、调整电线布置等工作。
在施工过程中要注意安全,避免发生意外事故。
同时需确保施工质量,保证移位后的电线杆位置准确、稳固。
三、施工注意事项1. 安全第一电线杆移位施工是一项危险性较高的工程,必须将安全放在首位。
施工单位要严格执行安全操作规程,做好危险源的排查和预防措施,确保施工人员和周围居民的安全。
2. 环境保护在进行电线杆移位施工时,要注意保护周围环境。
避免对周围植被、地面和建筑物造成损坏。
在施工结束后,要及时清理施工现场,恢复原貌。
3. 施工质量移位施工完成后,要对移位后的电线杆位置进行验收。
检查电线杆的竖直度、水平度和稳定性,确保符合相关标准要求。
如有不符合的地方,需及时修复并重新验收。
四、总结电线杆移位施工是一项复杂的工程,需要结合实际情况和施工要求制定科学合理的方案。
在施工过程中要严格执行安全操作规程,注意保护环境,确保施工质量。
只有做到这些,才能保证电线杆移位施工顺利完成。
高压杆线搬迁施工方案1. 引言高压杆线搬迁施工方案是指在需要进行基础设施建设或城市市政道路改造等工程项目中,需要对现有的高压杆线进行搬迁的施工方案。
搬迁高压杆线是为了保障施工区域的安全,以及确保高压线路供电中断时间的最小化。
本文将介绍一个高压杆线搬迁施工方案,包括项目背景、施工流程、施工工具和材料、施工注意事项等内容。
2. 项目背景在城市建设过程中,随着道路、建筑等项目的不断扩展,高压杆线往往需要进行搬迁以满足工程需求。
高压杆线搬迁需要进行周详的施工规划和安全措施,以确保搬迁过程中人员和设备的安全,同时要保证供电中断时间的最小化。
3. 施工流程高压杆线搬迁的施工流程主要包括以下几个步骤:步骤1:项目准备在开始施工前,需要进行项目准备工作,包括施工计划的制定、施工人员的组织调配、工具和设备的准备等。
同时,需要了解现场的环境和条件,评估施工难度,并制定相应的施工方案。
步骤2:杆线释放首先,需要将高压杆线从原位置上卸下,并进行安全处理。
在卸下过程中,需要采取相应的防护措施,确保杆线卸下过程中不会对现场人员和设备造成伤害。
步骤3:杆线搬运将卸下的高压杆线进行搬运,需要使用起重机、吊车等设备,确保搬运过程中的安全。
步骤4:杆线安装在目标位置上安装新的高压杆线,需要进行固定和接线等工作,确保杆线能够稳固安全地提供电力供应。
4. 施工工具和材料在高压杆线搬迁施工过程中,需要使用到以下工具和材料:•起重机和吊车:用于卸下和搬运高压杆线。
•安全设备:包括安全帽、安全绳、安全标识等,用于保护施工人员的安全。
•手工工具:如螺丝刀、扳手等,用于杆线的拆卸和安装。
•电缆和接线器:用于高压杆线的接线工作。
5. 施工注意事项在进行高压杆线搬迁施工时,需要特别注意以下事项:•安全第一:在整个施工过程中,要始终将安全放在首位,确保施工人员的人身安全。
•协调配合:与相关部门进行及时的沟通和协调,确保施工过程中不会对周边环境和设施造成影响。
杆线迁移工程施工方案杆线迁移工程是指将原有电力线路杆塔进行拆除或移动,然后重新设置新的电力线路杆塔,以适应城市规划、道路扩建、建筑工程等需要。
杆线迁移工程需要综合考虑线路走向、周边环境、设备安装等诸多因素,是一项复杂的工程项目。
本次杆线迁移工程位于某城市的市区范围内,主要是为了适应城市规划的需要,将原有的电力线路杆塔进行拆除和移动,重新设置新的杆塔。
工程区域总长约10公里,涉及横跨10个社区和交通要道,是一项具有一定难度和复杂性的工程。
二、工程施工方案1. 施工前准备在施工前,需要进行详细的勘测和论证工作。
首先要对原有电力线路做全面的勘测,包括线路走向、杆塔数量和位置、周边环境等方面的信息。
同时还需要对新的电力线路进行规划和设计,确定新的杆塔位置及数量,制定详细的施工方案。
在此基础上,进行施工方案的论证,考虑施工影响、安全防护、设备选型等因素,制定最终的施工方案。
2. 施工工艺及要求(1) 拆除原有杆塔:在确定好新的杆塔位置后,首先要对原有杆塔进行拆除。
拆除过程中,要注意严格遵守安全操作规程,采取合理有效的拆除工艺,保证拆除过程中不损坏周边设施和线路。
对于因为线路功率大、受电程度高的拆除工程,要采用分段拆除的方式,确保供电的连续性。
(2) 架设新杆塔:根据新的规划设计,对新的杆塔进行架设。
安装新杆塔时,要根据实际情况合理安排施工作业面,采用适当的架设设备和施工工艺,确保施工质量和安全。
在架设过程中,要与供电部门进行充分的沟通和协调,保证供电不受影响。
(3) 线路连接及调试:在完成杆塔的架设后,要对电力线路进行连接和调试。
确保连接质量,保证线路通畅。
同时,对线路进行负载试验,保证线路安全可靠,满足供电要求。
3. 工程安全管理杆线迁移工程是一项具有一定危险性的工程,施工中必须严格遵守安全操作规程,严格执行安全操作制度。
要对施工现场进行全面的安全隐患排查,对施工人员进行安全教育和培训,提高安全意识和技能。
电线杆迁移施工方案一、背景介绍电线杆迁移是一项重要的施工工作,通常是由于某种原因,需要将现有的电线杆从原位置迁移到新的位置。
这可能是由于城市规划需要、道路改造、建筑施工等因素引起的。
在进行电线杆迁移施工时,需要制定合适的方案,并遵循相关的安全规范与施工流程。
二、施工前准备工作在进行电线杆迁移施工前,需要进行一系列的准备工作。
1. 现场勘察与测量首先,需要进行现场勘察与测量工作。
通过现场勘察,可以了解到需要迁移的电线杆的具体情况,包括高度、杆身状况、地基情况等。
测量工作可以确定新位置的具体位置和相关参数。
2. 设计方案制定根据现场勘察与测量的结果,设计团队需要制定电线杆迁移的具体方案。
方案需要考虑杆身的稳定性、线缆连接方式、地基工程等因素。
3. 申请相关许可在进行电线杆迁移施工前,需要向相关部门申请相关许可。
这可能涉及到城市规划、交通管理等方面。
4. 安全预案制定制定安全预案是电线杆迁移施工的重要环节。
安全预案需要考虑施工过程中的人员安全、对交通的影响以及可能引起的其他风险。
5. 施工人员培训在进行电线杆迁移施工前,需要对相关施工人员进行培训,确保其了解施工方案、安全规范以及应急处理措施。
三、施工流程电线杆迁移施工的具体流程如下:1. 地基处理首先,需要对新位置的地基进行处理。
这可能涉及到挖掘、砂浆浇筑等工作,确保新位置的电线杆能够稳定地安装。
2. 拆除原有电线杆在进行电线杆迁移时,需要先拆除原有的电线杆。
这可能涉及到切断电线、拆除杆身等工作。
在拆除过程中,需要注意对周围设施和交通的影响。
3. 安装新电线杆在拆除原有电线杆后,可以开始安装新的电线杆。
安装过程中,需要确保杆身的垂直度和稳定性,确保线缆连接正确。
4. 线缆连接在安装新电线杆后,需要进行线缆的连接工作。
线缆连接需要严格遵循相关规范,确保连接牢固、电线通畅。
5. 地面修复在完成电线杆迁移后,需要对施工现场进行地面修复工作,恢复原貌,并确保不影响交通和人行道的正常使用。
工程名称:鼓浪水镇10kV电杆迁移施工方案施工单位:天津市渤海新能电力系统技术有限公司日期: 2017年03月01日目录一、编制依据 (1)二、工程概述 (1)三、项目管理组织结构 (2)四、施工部署 (2)1、组织准备 (2)2、机械使用计划 (2)3、施工准备计划 (2)4、技术工作准备 (2)5、工作流程简述 (2)五、工程主要施工方案及方法 (3)1、电杆组立及线路架设施工程序 (3)2、附件安装 (5)六、施工进度计划及保证措施 (5)1、施工进度计划安排 (5)2、进度保证措施 (5)七、施工质量要求、目标及质量标准依据 (6)1、施工质量要求 (6)2、质量目标 (9)3、质量标准依据 (9)八、质量保证措施 (9)九、安全施工保证措施 (10)十、环境保护措施 (12)十一、文明施工措施 (12)一、编制依据1、鼓浪水镇10kV电杆迁移工程,根据建设方提供的鼓浪水镇管线综合成果。
2、根据我公司在以往工程的施工经验判定的施工现场和周围环境情况。
3、《建设方项目管理规范》4、《国家电网公司电力建设安全健康与环境管理工作规定》5、《建筑电气安装工程质量检验评定标准》6、《电气装置安装工程10KV及以下架空线路施工及验收规范》。
7、《电力建设安全工作规程》(架空电力线路部分)。
8、相关安全、质量考评文件。
二、工程概述项目名称:鼓浪水镇10kV电杆迁移建设地点:天津市滨海新区鼓浪水镇计划工期:30天工程内容:新建电杆160基(包括变台杆),拉线46把,变台21座,架绝缘铝导线5km。
拆除电杆160基(包括变台杆),拉线46把,变台21座,架绝缘铝导线5km。
三、项目管理组织结构项目管理人员一览表1、组织准备为了优质高效地完成施工任务,我公司根据工程特点选派具有类似施工经验的优秀管理人员组成项目管理班子,以确保现场各项施工管理步步到位工程负责人(东起阳):负责组织工程施工及施工安全管理。
工程质监员(张亮):负责工程施工方案制定,工程工序质量控制点的检查,组织施工班组进行自验收,负责现场施工安全督察。
工程技术负责人(杜文成):负责工程施工技术问题,及时处理或协调影响施工质量、安全的技术问题。
2、机械使用计划根据工程进度情况,分阶段及时组织调拨工程所需机械设备、周转材料进场,保证工程施工的顺利进行,确保工程工期。
3、施工准备计划根据线路特点和现场实际环境的调查,制定施工方案及相应的措施并对本次作业做使用的安全工器具、机械、材料等相关物品进行了彻底的检查。
4、技术工作准备结合图纸对施工现场实际查看,拿到建设单位组织的设计交底,编制详细施工方法、然后队伍内部进行技术交流,针对本工程施工技术较高的地方,组织技术人员掌握新工艺、新技术保质量完成本项工程。
5、工作流程简述图4-2示意图五、工程主要施工方案及方法1、电杆组立及线路架设施工程序测量----挖杆坑-----组立杆----拉线、金具安装---导线架设----拆装临时变压器---送电运行----竣工验收导线架设:1、测量、定位,两点确定一条直线,测量线段长度平均分配,两杆之间约52m左右。
2、电杆组立前应进行外观检查,并符合下列要求:①表面光洁平整,壁厚均匀,无偏心、露筋、跑浆、蜂窝等现象;②不得有纵向和横向的裂纹;③杆身弯曲不超过2/1000,顶端封堵良好。
3、电杆长度依设计选用,电杆埋深以杆长的1/6计算,电杆中心点确定后,回填土每下30cm要进行夯实一次,直至高出地面20cm为止。
4、直线杆横向位移不应大于20mm,杆梢偏移不应大于梢径的1/2,转角杆应向外角预偏,紧线后不向内角倾斜,向外角倾斜不应大于1个俏径。
终端杆应向拉线侧预偏,紧线后不应向拉线反方向倾斜。
电杆拉线坑的深度允许偏差,应不深于设计坑深100mm,不浅于设计坑深50mm。
杆坑位移应满足:①顺线路方向位移不应超过设计档距的5%,垂直方向不应超过50mm;②双杆根开误差不应超过30mm;③双杆坑深误差不应超过20mm。
5、开工前工作负责人必须对工作班成员进行全面的安全技术交底,对参加施工的临时工进行参与工程所需的安全技术教育。
6、组织好足够的人员,人工立杆不得少于15人,立12m杆时不少于20人,立杆前确定1人为指挥,讲明立杆方法及信号,立杆时距杆洞杆长1.2倍范围内不得有无关人员逗留。
7、立杆要使用合格的起重、支撑设备和拉绳,使用前应仔细检查,必要时应提前试验。
使用方法应正确,严禁过载使用。
8、放、紧线时设专人统一指挥,本工程以对讲机传递信号,通信须清晰畅通。
事前统一频道。
人力展放导线,牵引时应由熟练技工领头、职工跟随监护,拖线人员之间应保持适当距离,并走在同一直线上,遇河、深沟应用绳索牵引绳应尽。
9、导线架设前须对各杆、拉线、交跨情况全面检查,拉线对地夹角应小于45度。
10、沿线各电杆及交叉交跨处设专人监护,交跨道路应在交跨点两侧设置警示牌。
11、导线牵引过程中当发现异常牵引,应立即停止,不得强行拖牵,待查明原因并处理完毕后,方可继续牵引。
12、紧线前,应清除有碍于紧线的障碍物如树木等,无法清除的障碍物应选派2人使用绳索穿在导线上,在紧线前就拉开,并保持通讯畅通。
检查临时拉线、锚桩是否正常、受力情况,如出现异常情况,应立即采取措施。
13、紧线过程中应设监护人,不得站在悬空导线的垂直下方;监视行人、车辆不得靠近牵引中的导线。
14、放线结束后,须进行一次全面检查,内容包括:各线是否交叉,导线是否损伤,是否有障碍物影响线路质量、电杆倾斜是否超标,导线必须满足设计的安全和运行要求。
导线与交跨物的交跨距离不能满足的,应当场解决。
2、附件安装1、弧垂合格应及时安装附件。
跨越电力线路、公路等的电杆上安装附件时,必须采取防止导线坠落的措施。
2、附件安装时,安全带(绳)应栓在电杆上,不得栓在活动构件上。
3、安装前后检查开口销,弹簧销是否齐全,遗失者须补全,开口销须开口60度-90度。
4、铝包带须与导线线股绞结方向一致,并出悬垂线夹口。
5、附件安装好以后应清除瓷瓶串、金具、杆体上的泥土、稻草、铝丝等杂物。
六、施工进度计划及保证措施1、施工进度计划安排施工准备:第1天——第3天;水泥杆组立:第4天——第10天;导地线施工:第11天——第15天;附件安装:第15天——第20天;配电安装:第21天——第25天自检消缺:第25天——第28天;验收及移交:第28天——第30天。
2、进度保证措施为保证工期,必须对关键工序进行控制,因此制定保证工期的措施如下:(1)开工前,对工程做充分组织和技术准备,编制完善的施工计划,做到工序流程科学合理、衔接紧密,施工人员分工明确,各尽其责,以保证工程顺利进行。
(2)加强与项目法人、设计单位、监理单位的联系、沟通,保证设备供货,作好设备及材料从交接地点到使用点的运输工作,提供优质服务,如出现设备材料不能及时供货时,应尽快与项目法人联系,并合理调整工序及工期,保证本工程按时完工。
(3)气候制约因素:克服雨季施工带来的困难,做好自然和强制排水措施,准备充足的防雨设施(如:雨衣、遮雨布、水泵等)。
(4)施工顺序的合理安排:做到主次分明,首先进行接地网敷设、道路路基铺筑碾压达到运输畅通状态。
(5)物质充分准备的必要性:开工前由技术人员详细罗列工程施工中所须用的材料、成品、半成品,须由加工厂或甲供的材料品种,预先提出加工计划并明确供货时间。
避免停工待料现象。
(6)充分协调好地方关系,文明施工,及时解决地方矛盾,确保施工渠道的畅通无阻。
(7)利用公司的微机信息处理系统,对工程工期、质量、安全、统计、财务、文件等科学管理,提高管理效率。
(8)公司充分保证本工程对人员、设备、资金等方面的需求,加强材料管理,及时安排材料采购、检验、提货、运输、储存、保障供应,避免误工。
(9)在工程中全面贯彻GB/T19002-ISO9002质量体系,避免出现质量问题,保证施工顺利进行。
(10)加强教培工作。
针对本工程技术含量大,应用设备多的特点,组织职工分批参加技术培训,提高业务素质,使之能胜任工程需要。
(11)严格按照施工进度计划开展工作,根据工程中实际情况,用网络计划控制、调整、指导施工,实行网络动态管理。
建立完善的工程质量、安全控制系统,实行工作前、工作中、工作后的有效控制。
(12)技术、质检、安监人员深入现场,解决施工中存在的问题,加快施工进度。
七、施工质量要求、目标及质量标准依据1、施工质量要求1)杆塔:(1)钢筋混凝土杆应符合下列要求;外表光滑,平整凹凸不平不应大于3毫米;杆身弯曲不超过杆长1/1000;无裂缝。
(2)瓷件与铁件结合紧密,铁件镀锌完好,瓷釉表面光滑、完整、无气泡、斑点烧伤和瓷釉。
(3)使用过的瓷件应测量绝缘电阻值,其值不应低于300兆欧。
(4)横担、金具无弯曲、变形、无裂纹,热镀锌无脱落,表面无腐蚀现象。
(5)新埋设的电杆基础,应做好防沉台,台面应高出地面300毫米。
2)组立电杆:(1)修整杆坑坑直径应比电杆根径大于10cm以上,起重吊车应由有特种作业资格证书的人员驾驶,设专人指挥。
(2)吊车吊立新电杆起立离地后,应对各受力点做一次全面检查,经验查确无问题再继续起立。
(3)立杆过程中,杆坑和杆下禁止有人工作或走动,除了指挥人及指定人员,其他必须离开1.2倍杆高的距离。
(4)使用吊车立杆时,绳套应该套在杆的重心偏上位置,防止电杆突然倾倒。
(5)吊立前安装横担螺丝顺线路者从电源侧穿入,横线路者面向受电侧由左向右穿入,垂直地面者由下向上穿入。
(6)螺栓紧好后,螺杆丝扣露出的长度,单螺母不应少于两个螺距,双螺母可与螺杆头相平。
(7)单横担在电杆上的安装位置一般在线路编号的大号侧,承力单横担装在张力的反侧,直线杆,终端杆横担与线路方向垂直,30度及以下转角杆横担应与角平分线方向一致。
(8)杆立好后安装绝缘子(a)登杆前,应先检查根部、基础和拉线是否牢固(b)新立电杆在杆基未完全牢固或做好临时拉线前,严禁攀登(c)绝缘子安装工艺符合标准要求(9)拉线与电杆夹角应设计成45°,当地形困难时,可适当减少而不该低于30°。
(10)拉线棒露出地面部分的长度为500-700mm。
(11)拉线制作满足工艺标准。
(12)杆上有人时、不得调整拆除拉线。
3)金具:(1)安装前应对使用的金具进行详细检查,局部锌层受损要除锈后不刷防锈漆,闭口销子必须齐备,直径与孔径相符合,弹力适度。
(2)绝缘子应清扫干净,用500V(MΩ)表进行测试,按规定作好记录,低于500 MΩ时不得安装使用,引流板的联接,联接面要平整、光洁、涂有电解质并清除氧化膜,螺栓紧固扭矩符合要求。
(3)引流线的制作要连接流畅平滑、美观,引流电气间隙符合设计规定,中间不得有接头,铝包带缠绕应紧密均匀。
