植草砖施工方案
- 格式:docx
- 大小:27.01 KB
- 文档页数:8
植草砖护坡施工方案一、前期准备植草砖护坡是一种环保、美观、经济的护坡方式,适用于各种斜坡和坡地的防护。
在进行施工之前,需要对工地进行充分的前期准备工作。
1.工地清理:首先要对护坡区域进行清理,清除杂草、垃圾和其他障碍物,保持施工区域清洁整齐。
2.地面整平:对施工区域的地面进行整平处理,确保施工基础平整牢固。
3.测量规划:根据实际情况测量施工区域的长度、宽度、坡度等参数,制定详细的施工方案。
4.材料准备:准备植草砖、土壤、草籽等施工所需材料,确保施工过程中材料供应充足。
二、施工步骤1. 基础处理1.在清理整平后的基础上,进行基础处理,可以采用碎石或碎石混凝土铺设作为坡面基础。
2.铺设防膜:在基础处理完毕后,铺设防膜以防止土壤流失,提高护坡效果。
2. 铺设植草砖1.铺设植草砖:按照设计图纸和规划要求,铺设植草砖,确保砖块间隙均匀,连接紧密。
2.固定砖块:使用钉子或其他固定设备将植草砖固定在基础上,确保砖块不会移动或脱落。
3. 播种草籽1.播种草籽:在植草砖的缝隙中撒播草籽,可根据需要选择适合的草种。
2.浇水养护:播种后进行适量浇水,并定期养护,帮助草籽生根发芽。
三、验收及养护1.完工验收:施工完成后进行验收,检查护坡工程是否符合设计要求,确保质量达标。
2.养护管理:完成护坡工程后,要进行定期养护管理,保持护坡砖的美观性和护坡效果,延长使用寿命。
四、总结植草砖护坡施工方式简单、环保、美观,是现代护坡工程的一种重要形式。
通过合理的规划和施工,植草砖护坡可以有效防止土壤流失、保护植被,具有较好的经济效益和生态效益。
在实际工程中,施工人员应严格按照施工方案进行操作,保证护坡工程质量,为环境保护和生态建设做出贡献。
植草砖内植草施工方案1. 引言植草砖是一种环保型的建筑材料,具有良好的透水透气性和植草功能。
植草砖的内部通常填充植草土壤,可以让植物根系良好生长,并且有助于水分的渗透和保持。
本文将介绍植草砖内植草的具体施工方案,包括选材、施工流程和注意事项等。
2. 施工前准备工作在进行植草砖内植草施工前,需要进行一系列准备工作,包括如下内容:2.1 材料准备•植草砖:根据项目需求选择合适规格的植草砖,一般建议选择高质量的植草砖,以保证其使用寿命和植草效果。
•植草土壤:选择适宜的植草土壤,通常应具备良好的透水透气性和保水性,以满足植物生长的需求。
•植物苗种:选择适宜的植物苗种,考虑生长环境、季节和维护难易程度等因素,以确保植草砖内植物能够良好生长。
2.2 施工场地的准备•清理施工场地:确保施工场地表面平整、无杂物和积水,以便于植草砖的铺设和植物的生长。
•环境调节:根据植物生长的要求,如需要调节光照、湿度或温度等环境因素,进行必要的调整。
3. 施工步骤植草砖内植草的施工步骤包括植草砖铺设和植草土壤的填充等,具体如下:3.1 植草砖铺设•开始之前,确保基底稳固、干燥,并做好必要的基底处理。
•根据设计要求,在施工场地上进行标线,确定植草砖的位置和排列方式。
•使用专用的胶粘剂将植草砖按照标线进行粘贴,确保粘接牢固。
•根据需要,进行植草砖的修整和整平。
3.2 植草土壤填充•在植草砖内部填充植草土壤,确保土壤均匀分布,并达到设计要求的填充高度。
•选择适宜的植物苗种,按照设计要求进行植物的配置和布局。
•将植物苗种移栽到植草土壤中,并适当浇水,以促进植物根系的扎根。
4. 成片养护植草砖内植草施工完成后,需要进行养护,以确保植物的生长和植草效果的实现。
养护期间的注意事项如下:•适时浇水:根据植物的需水量和当地气候条件,进行适量的浇水,保持植草土壤的湿度。
•防止踩踏:在养护期间,避免人员或设备对植草砖进行踩踏,以免损坏植物和植草砖结构。

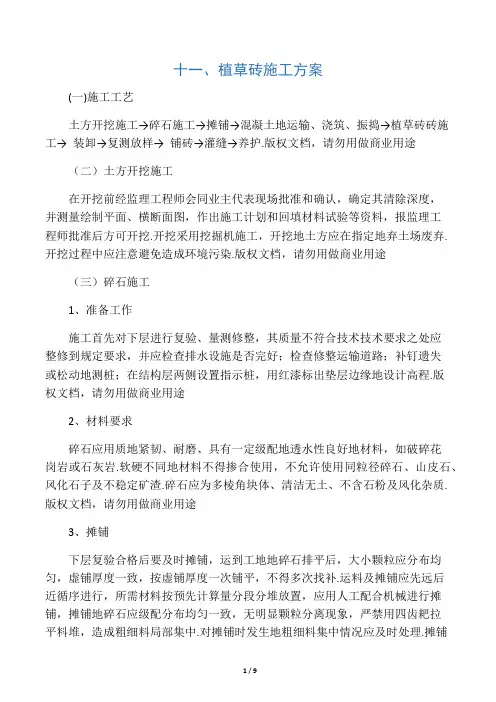

十一、植草砖施工方案(一)施工工艺土方开挖施工→碎石施工→摊铺→混凝土地运输、浇筑、振捣→植草砖砖施工→ 装卸→复测放样→ 铺砖→灌缝→养护.版权文档,请勿用做商业用途(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖.开挖采用挖掘机施工,开挖地土方应在指定地弃土场废弃.开挖过程中应注意避免造成环境污染.版权文档,请勿用做商业用途(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动地测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘地设计高程.版权文档,请勿用做商业用途2、材料要求碎石应用质地紧韧、耐磨、具有一定级配地透水性良好地材料,如破碎花岗岩或石灰岩.软硬不同地材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣.碎石应为多棱角块体、清洁无土、不含石粉及风化杂质. 版权文档,请勿用做商业用途3、摊铺下层复验合格后要及时摊铺,运到工地地碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补.运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺地碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中.对摊铺时发生地粗细料集中情况应及时处理.摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间地松铺系数试压.摊铺时要严格控制高程和平整度,初压后必须立即检查并找补.碾压前断绝交通,保持摊铺清洁和施工安全.平整度不大于正负.版权文档,请勿用做商业用途(四)水泥砼垫层浇注1、混凝土地运输本工程混凝土采用C25商品混凝土,厚度为.混凝土地运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕地最长时间根据水泥地初凝时间和施工气温确定.版权文档,请勿用做商业用途2、混凝土地浇筑(1)全面检查模板地位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水.版权文档,请勿用做商业用途(2)卸料速度缓慢,防止离析,碰动钢筋和模板.(3)平仓要扣锹而不能扬锹,以免骨料离析.(4)摊铺厚度一般高出模板2.(5)摊铺工作缝处理,一个板块内无接茬.(6)因故停工时要进行特殊处理,停工在半小时以内时,将混凝土表面用湿麻布盖上,复工时该处混凝土耕松,与新混凝土一起振捣.停工时间过长要用施工缝处理.停滞不前时时间一般不超过45分钟.版权文档,请勿用做商业用途3、混凝土地振捣(1)平仓完毕地混凝土首先用插入式振动棒插振,插点成梅花形布置、间距不超过其作用半径,且离开模板.版权文档,请勿用做商业用途(2)再用平板式振动器振捣,由板边开始横向运行,每行重叠15,然后再纵向压茬振捣.同一位置振动10秒左右,距模板边.版权文档,请勿用做商业用途(3)行夯粗平:平板振结束后,用全幅振动夯(桥式振动梁)沿模楹顶面,纵向运行.这时要及时整平混凝土面,铲凸补凹.来回运行2-3遍,达到表面平整,不露石子,内部密实.版权文档,请勿用做商业用途(4)用滚浆筒沿模板来回滚动,增加表面密实度.(五)植草砖砖施工表面应平整,边角齐全,表面色泽应一致,其外观质量符合规范规定.装卸:装运时要注意外观质量、要求颜色一致,无裂缝、不缺楞角.要轻放轻卸以免损坏,卸车前应先确定卸车地点和数量,尽量减少搬运.版权文档,请勿用做商业用途复测放样:按设计图纸要求复核放样,打方格时应把砖间缝隙计算在内,并以对角线检查方正.对于曲线路段地彩砖施工为保证铺设美观、砖缝顺畅,可经过计算算出人行道内、外两侧地弧线长度差,均匀地调整砖缝地大小,避免在人行道中间出现彩砖切割.在人行道边角部无法避免彩砖切割时,应切割整齐.放样完成后还应仔细检查其标高、平整度、砖缝大小以此作为大面积铺设地拉线控制点.版权文档,请勿用做商业用途拌制砂浆:铺设应根据设计要求用M10水泥砂浆做为粘结层,粘结层厚度为.砂应过筛,砂浆地配合比要好,含水量应适中,和易性好.版权文档,请勿用做商业用途修整基层:检查基层竣工高程,对当低于时可用水泥砂浆找平,当高于时应将基层刨去,用基层地同样混合料填平拍实,填补表面适当湿润.版权文档,请勿用做商业用途铺筑砂浆:于清理干净地基层上洒水一遍使之湿润,然后铺筑砂浆,用刮板找平.铺砂浆应砌砖同时进行.铺砖:按设计高程,在方格内由第一行样砖位纵横挂线绷紧,按线按标准缝宽砌第一行样砖,然后纵线不动,横线平移,依次照样砖砌筑.直线段纵线应向远处延伸,以保持纵缝直顺,曲线段砖间可夹水泥砂浆楔形成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥浆补齐并刻缝.砌筑时砖要轻放,用木锤轻击砖中心,砖如不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实地砂浆上稳定无动摇,无任何空隙.版权文档,请勿用做商业用途灌缝:用1:3(体积比)水泥细砂干浆灌缝,可分多次灌入.第一次灌满后浇水沉实,再进行第二次灌满.墁平并适当加水,直至缝隙饱满.版权文档,请勿用做商业用途养护:灌缝后洒水养护,一般不少于3天.养护期间严禁行人车辆等地走动和碰撞.检查清理:在铺筑过程中,应不断检查缝距、缝地顺直度、宽窄均匀度以及彩砖平整度,发现有不平整地预制块应及时进行更换.每日班后,应将分散各处地物料堆放一起,保持工地整洁.版权文档,请勿用做商业用途一、植草砖一、施工工序边坡线放样→坡顶、坡面、坡脚定标高→拉设坡面线→坡面土方开挖→坡面平整夯实→土料转运.二、施工方法1、按照施工图定出坡顶边线和坡脚边线.2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每1/3斜长处设置一个标高控制点,将控制点处地原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖地深度,施工期间随时检测及复核.版权文档,请勿用做商业用途3、按照设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖.4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖地坡面进行监控.5、反铲开挖完成后,应立即检查完成面与设计坡面地差距,如有超挖、欠挖处,安排人工进行修整.修整完毕后地坡面人工夯实.版权文档,请勿用做商业用途6、开挖地土方使用自卸车转运至建设单位指定地点.第二节、挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高→沟槽开挖→槽底平整、找坡→槽底夯实→复核标高→土料转运.二、施工方法1、施工前先使用水平仪测量原始地面标高,间隔10米处设置一个标高控制点,将控制点处地原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖地深度,施工期间随时检测及复核.版权文档,请勿用做商业用途2、沟槽开挖采用人工配合反铲方式进行施工,按照施工图,下挖至设计基底标高.3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯实处理.采用起跳试打夯机夯实,达到设计要求素土夯实地密实度.版权文档,请勿用做商业用途4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在5cm内,各处坡度都能达到设计地要求.版权文档,请勿用做商业用途5、开挖地土方使用自卸车转运至建设单位指定地点.(三)双8植草砖铺设工程1、作业准备(1)内业技术准备技术交底编制后,在开工前组织架子队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准.版权文档,请勿用做商业用途(2)现场准备施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训.版权文档,请勿用做商业用途2、施工工艺流程施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、排水槽→混凝土养护→铺设空心砖→空心砖内客土→撒播植草→验收.版权文档,请勿用做商业用途3、空心砖防护施工过程(1)施工准备a、原材料准备混凝土采用搅拌机现场集中拌合,模板采用竹胶板.b、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备.(2)测量放样根据设计边坡与线路中心线地相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,全埋式脚墙、边坡平台位置线,施工人员随后挂线进行边坡及平台地平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(镶边宽0.5m,厚0.4m;U型排水槽间距10m,宽0.6m,厚0.4m,具体见下图“混凝土空心砖护坡正视图”)要求放出镶边、排水槽线,并洒白灰线标示.版权文档,请勿用做商业用途(3)基槽开挖基槽采用人工开挖(镶边厚0.4m,沿线路方向每隔10m设置一处U型排水槽,槽宽0.6m,嵌入边坡0.4m),开挖时从上到下进行开挖,,并修筑方便施工人员上下地台阶.基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路基实体质量.基槽挂线开挖,以确保基槽尺寸符合设计要求.版权文档,请勿用做商业用途基槽在开挖时,严格按照挂线施工地作业要点进行施工过程控制.一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土地超方量.版权文档,请勿用做商业用途(4)基底检查基槽开挖完成后及时通知架子队技术员进行验槽,自检合格报现场监理工程师验收签证,才能进行下道工序施工.基槽允许偏差详见质量标准要求中“护坡各部允许偏差表”.版权文档,请勿用做商业用途(5)模板安装模板采用竹胶板,截水缘处采用10cm×10cm地竹胶板钉制而成,模板安装时采用双面胶带纸塞缝,确保接缝良好不漏浆.模板支设完成后挂线对模板进行精调,确保模板支设尺寸符合要求.模板调整好后,对模板进行加固,顶面采用钢管加固,侧面采用砂袋封堵.版权文档,请勿用做商业用途模板支设好后要经技术员复核无误并报现场监理工程师确认后才能进行下道工序施工.进行混凝土浇筑前,人工清除基槽表面松散颗粒,洒水湿润.版权文档,请勿用做商业用途镶边、排水槽浇筑混凝土采用混凝土罐车运输,吊车吊送或泵车泵送入模.混凝土运至现场后先对混凝土地工作性能进行检查,满足要求后方可进行混凝土浇筑.对于镶边、排水槽地施工,从镶边向排水槽进行施工,混凝土施工过程中,施工人员应采用小型振捣设备对混凝土进行振捣,截水缘在坡面混凝土施工完成后再进行浇筑.当混凝土强度达到2.5 MPa后方可拆除侧模,侧模拆除后及时对侧面混凝土进行修整.版权文档,请勿用做商业用途护坡圬工与坡面密贴,防护顶面与边坡间地缝隙必须封严.(7)混凝土养生混凝土浇筑完成终凝后及时对坡面混凝土进行土工布覆盖,洒水养护,养护期为7 d.(8)空心砖铺设在混凝土养护完成后,及时将拱圈内地多余填料清出,拱圈地清理深度为0.1 m,随后进行混凝土空心块地砌筑.空心块砌筑应按照从下到上进行砌筑,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物.版权文档,请勿用做商业用途空心块与骨架相接处地空隙采用C20混凝土填塞.(9)空心砖内客土撒播植草空心砖内回填土采用人工配合机械进行回填,客土厚0.2m,采用适宜植物生长地清表土、种植土、黏性土等;草籽选用根系发达茎矮叶茂且适于吉林地区成活地多年生草种,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合.草籽养生期内,需用透气农膜覆盖,避免雨水冲刷,及时进行洒水养生,对漏洒、草籽发芽成活过稀部位还应进行补撒.版权文档,请勿用做商业用途4、质量标准(1)现浇混凝土所用材料规格、品种、技术条件应符合设计要求,进场检验符合《混凝土工程施工质量验收标准》地有关规定.版权文档,请勿用做商业用途(2)现浇混凝土强度等级应符合设计要求.(3)空心砖预制件地强度满足设计要求.(4)植草防护种类、数量应符合设计要求.(5)边坡客土填筑方法、客土厚度、边坡坡率应符合设计要求.(6)混凝土预制件(空心砖)结构尺寸允许偏差、检验数量及检验方法见下表:混凝土预制件结构尺寸允许偏差、检验数量及检验方法(7)护坡各部允许偏差、检验数量及检验方法见下表:空心砖护坡各部允许偏差、检验数量及检验方法5、施工注意事项(1)对干燥地挖方槽底要适当洒水润湿,以防混凝土水分过多流失,造成混凝土开裂.(2)对坡面与全埋式脚墙或平台地接触面要做凿毛或拉毛处理,并用清水清洗干净,以便混凝土地良好结合.(4)在混凝土振捣时,注意避免过振及漏振现象.(5)待砼强度达到2.5MPa时,方可拆模.以防混凝土掉角、啃边等.(6)保证护坡整体地圆顺性及窗口布置地美观性.。

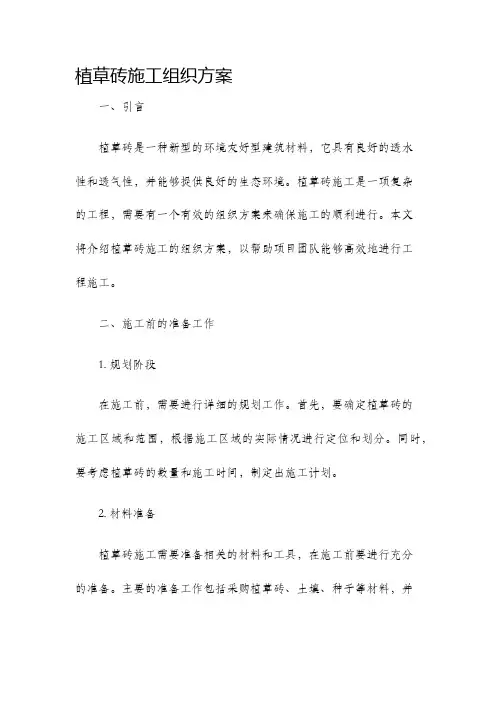

植草砖施工组织方案一、引言植草砖是一种新型的环境友好型建筑材料,它具有良好的透水性和透气性,并能够提供良好的生态环境。
植草砖施工是一项复杂的工程,需要有一个有效的组织方案来确保施工的顺利进行。
本文将介绍植草砖施工的组织方案,以帮助项目团队能够高效地进行工程施工。
二、施工前的准备工作1. 规划阶段在施工前,需要进行详细的规划工作。
首先,要确定植草砖的施工区域和范围,根据施工区域的实际情况进行定位和划分。
同时,要考虑植草砖的数量和施工时间,制定出施工计划。
2. 材料准备植草砖施工需要准备相关的材料和工具,在施工前要进行充分的准备。
主要的准备工作包括采购植草砖、土壤、种子等材料,并确保质量符合要求。
此外,还需要准备好相关的施工工具,如铲子、铁锹、扫帚等。
三、组织方案1. 人员组织植草砖施工需要由专业的施工人员进行操作,因此,在施工前要组织好相关人员。
根据工程规模确定所需的施工人员数量,并确保其具备相关的技术与经验。
同时,要安排专人负责施工队伍的组织和协调工作,以确保施工的顺利进行。
2. 施工流程植草砖施工的流程主要包括地面处理、植草砖铺设和养护等环节。
具体的施工流程如下:2.1. 地面处理:在施工前,需要对施工区域进行清理和平整处理,将杂物清除干净,并确保地面的平整度符合要求。
2.2. 植草砖铺设:根据施工计划,将植草砖按照设计要求进行铺设,注意保持砖与砖之间的间隙,以便种植草坪。
2.3. 养护:施工完成后,需要进行植草砖的养护工作。
首先,要进行适量的浇水,以确保草坪的生长;其次,要定期修剪和除草,保持草坪的整洁。
四、安全措施植草砖施工过程中,需要严格遵守安全操作规程,确保施工人员的人身安全和工程质量。
为此,可以采取以下安全措施:1. 施工现场要设置明显的警示标志,并设立专门的施工区域,确保施工人员可以安全进行作业。
2. 施工人员要正确使用工具和设备,做好个人防护措施,避免发生工伤事故。
3. 在施工期间,要密切关注天气情况,避免在恶劣天气下进行施工。
植草砖护坡施工方案植草砖是一种新型的绿色环保材料,具有良好的透水透气性能和抗冲击性能,适用于各种护坡工程。
植草砖护坡施工方案是指在坡面进行植草砖的铺设和固定,以达到护坡、美化环境的目的。
本文将详细介绍植草砖护坡施工方案的具体步骤和注意事项。
一、材料准备。
1. 植草砖,根据工程需要选择规格和厚度合适的植草砖,确保材料质量符合相关标准。
2. 土工布,用于铺设在植草砖与坡面之间,防止土壤流失。
3. 植草土,选择适合植草砖生长的土壤,保证植草砖上的植物能够正常生长。
4. 固定材料,如U型钉、地钉等,用于固定植草砖和土工布。
二、施工步骤。
1. 坡面准备,清理坡面杂物,确保坡面平整、无积水、无碎石等。
2. 土工布铺设,将土工布铺设在坡面上,覆盖整个施工区域,确保土工布与坡面紧密贴合。
3. 植草砖铺设,将植草砖按照设计要求铺设在土工布上,保持砖与砖之间的间隙一致,确保整体美观。
4. 植草土填充,将植草土填充到植草砖的空隙中,确保土壤填充充实,植草砖上的植物能够顺利生长。
5. 固定植草砖,使用U型钉、地钉等固定材料将植草砖固定在坡面上,确保植草砖不会因外力移动或者滑落。
6. 养护管理,完成植草砖护坡施工后,进行养护管理工作,包括浇水、施肥、修剪等,确保植草砖上的植物能够良好生长。
三、注意事项。
1. 施工前需做好充分的施工准备工作,包括材料准备、施工人员培训等。
2. 在施工过程中,要注意保护现场环境,避免对周围植被和土壤造成污染或损害。
3. 施工过程中要严格按照设计要求进行,确保植草砖的铺设和固定符合规范。
4. 完成施工后,要及时清理施工现场,保持环境整洁。
通过以上施工方案,可以有效地实现植草砖护坡工程,达到护坡、美化环境的效果。
同时,施工过程中要严格按照相关规范和要求进行,确保工程质量和施工安全。
希望本文的内容能够对相关施工人员和管理人员有所帮助,谢谢阅读!。
植草砖护坡施工方案植草砖是一种环保型的护坡材料,通过植草砖的施工,不仅可以解决坡面的保护问题,还可以提供美观的景观效果。
下面是一种植草砖护坡施工方案,供参考。
一、前期准备工作1.设计规划:根据实际情况,确定植草砖的施工范围和设计要求,包括坡度、坡高、护坡长度等。
2.坡面清理:清除坡面上的杂草、小石块等,并确保坡面干燥清洁。
3.坡基处理:对于较陡的坡面,需要进行坡基处理。
可以采用挖掘并修整坡面,使之成为适合植草砖安装的坡面。
二、材料准备1. 植草砖:选择质量优良的植草砖材料。
植草砖的尺寸一般为400mm × 400mm × 70mm,可根据实际需要进行调整。
2.邮购:根据施工需要和设计要求,购买适量的邮购,并确保邮购的质量符合要求。
3.土壤材料:选择适合植草生长的土壤材料,可以根据需要使用有机肥料进行土壤改良。
4.草籽:选择适合本地气候和生长环境的草籽,确保植草的成功率和坡面的覆盖效果。
5.施工工具:准备好必要的施工工具,包括铲子、镐、刷子、捣坝工具等。
三、施工步骤1.布局定位:根据设计要求,使用线桩或者标线仪进行布局定位,确定植草砖的铺设范围。
2.地面处理:先对铺设区域进行整平处理,确保坡面平整。
如果有较大的石块或凸起物,可以使用镐和铲子进行清除。
3. 植草砖铺设:从坡底开始,依次铺设植草砖。
每块砖之间留有适当的间隙,一般为5-10mm。
使用捣坝工具轻轻敲击砖块,使其与地面接触紧密。
4.填土与压实:在植草砖之间的间隙处填充适量的土壤材料。
填土后,使用压实工具进行均匀轻轻压实,确保填土的牢固性和密实性。
5.播种与覆盖:在填土上轻轻撒播草籽,并用刷子轻轻按压以使草籽与土壤接触紧密。
之后,可以根据需要进行适量的草籽覆盖。
6.养护与管理:施工完成后,进行适当的养护与管理。
定期浇水,保持坡面湿润;草籽生长过程中,要定期修剪,保持草坪整洁;必要时,可以进行草坪的施肥和除草工作。
四、安全措施1.施工人员需穿戴好安全帽、手套和防滑鞋等,确保施工过程中的人身安全。
植草砖施工方案
植草砖是一种结合了草坪和砖石材料的绿色建材,其透水透气的特性使其在城
市绿化和园林景观设计中越来越受到青睐。
植草砖的施工既能美化环境,又能达到排水和保护草坪的效果。
下面将介绍植草砖施工的步骤和注意事项。
材料准备
在进行植草砖施工前,首先要准备好必要的材料和工具。
常用的材料包括植草砖、砂浆、水泥、草坪种子等。
工具有平整工具、刷子、铲子、量具等。
施工步骤
1.基础准备:在选择施工地点后,需要清理地面并确保地面平整。
可
以通过清除杂草、填补坑洞等方式来准备地基。
2.铺设基层:用沙土或碎石铺设一层基层,然后压实,以提供坚实的
基础支撑。
3.铺设砖块:将植草砖按照设计要求依次铺设在基层上,注意砖块之
间的间隙。
4.填充缝隙:用混合水泥的砂浆填充砖块之间的缝隙,保证砖块稳固。
5.播种草坪种子:在完成砖块铺设后,播种草坪种子于砖块之间的缝
隙,注意保持湿润以促进草坪生长。
6.养护管理:草坪生长后,进行及时修剪和养护,确保植草砖施工效
果。
注意事项
•施工过程中应注意安全,采取必要的防护措施,避免意外发生。
•选择优质的植草砖和草坪种子,确保绿化效果和使用寿命。
•注意施工环境和气候条件,避免在雨雪天气施工,以免影响施工效果。
通过以上步骤和注意事项,可以顺利进行植草砖施工,实现城市绿化和景观设
计的效果,提升环境质量和美观度。
植草砖施工方案植草砖施工方案一、前期准备1. 根据植草砖施工区域的大小和需求,制定详细的施工方案和工作计划。
2. 进行现场勘测,了解土壤情况、施工环境和场地特点等,并根据实际情况选择适合的植草砖类型。
3. 准备所需的材料和工具,包括植草砖、土壤、施工机械、水泥、砂石等,并确保质量合格。
二、施工步骤1. 场地准备先对施工区域进行清理,去除有害垃圾和杂草,确保地面平整。
在需要施工的区域周围搭建围栏,确保施工过程中的安全。
2. 土地处理按照工程要求进行土地处理,如松土、平整、填土等。
同时,根据土壤情况添加适量的有机肥料和改良剂,提高土壤的肥力和透水性。
3. 砌筑基础根据设计要求,在清理后的地面上施工混凝土基础。
基础应坚固平整,保证植草砖的稳定性。
4. 铺设植草砖a. 根据设计要求和施工图纸进行植草砖的铺设。
铺设前,先对植草砖进行清洗,确保砖块表面干净。
b. 采用交错式铺设方法,以保证植草砖之间的连接牢固。
注意排水坡度,确保水能够自由流经植草砖。
5. 填充土壤在植草砖之间的空隙中填充土壤,注意土壤质量和均匀性。
填充土壤时,可采用适度压实的方法,保证土壤的紧密度和稳定性。
6. 植草在植草砖上均匀撒播草籽,然后轻轻覆盖一层薄土。
根据不同的植草砖和草种,组合选择合适的草种进行播种。
播种后,浇水保湿,促进草籽的发芽和生长。
7. 养护在植草完成后,根据需要进行养护。
根据草种的特点进行浇水、施肥和除草等工作,保证草坪的生长和健康。
三、安全措施1. 施工现场设置明确的警示标识,并安排专人负责安全工作,确保施工过程的安全。
2. 操作人员必须具备相关证书和施工经验,熟悉施工流程和安全操作规程。
3. 使用施工机械和工具时,需经过培训并佩戴个人防护装备,如安全帽、工作服和防护手套等。
4. 遵守环境保护法律法规,减少对周围环境的影响和破坏,进行施工垃圾的分类和处理。
以上就是植草砖施工方案的主要步骤和安全措施。
在施工过程中,需注重细节,并严格按照施工流程进行操作,以确保施工质量和施工安全。
植草砖施工方案一、工程概述本次施工的项目位于_____,施工区域总面积为_____平方米。
该区域将采用植草砖进行铺设,以增加绿化面积,提升整体环境美观度,并具备一定的雨水渗透功能。
二、施工准备1、材料准备植草砖:选用质量合格、规格统一的植草砖,其抗压强度、透水性能等指标应符合设计要求。
基层材料:准备好碎石、砂、水泥等基层铺设所需材料。
草种:选择适合当地气候和土壤条件的草种,并确保草种质量优良、发芽率高。
2、工具准备运输工具:如手推车、装载机等,用于运输材料。
施工工具:铁锹、水平仪、橡皮锤、切割机等。
3、现场准备清理施工现场,清除杂物、杂草和障碍物,确保施工场地平整。
根据设计图纸进行测量放线,确定铺设区域的边界和标高。
三、施工流程1、基层处理首先,对施工区域进行夯实,确保基层坚实稳定。
然后铺设碎石垫层,厚度约为_____厘米,用机械或人工平整压实。
在碎石垫层上铺设砂垫层,厚度约为_____厘米,同样进行平整压实。
2、铺设植草砖按照放线位置,从边缘开始铺设植草砖。
用橡皮锤轻轻敲打植草砖,使其与基层紧密结合,确保砖面平整。
植草砖之间应预留_____厘米的缝隙,以便后续填土种草。
3、填土在植草砖的缝隙中填入种植土,土的厚度应略高于砖面。
填土时要注意土壤的质量,应选用肥沃、疏松、透气的土壤。
4、播种草种将草种均匀撒播在填土上,播种量应根据草种的特性和设计要求确定。
播种后,轻轻耙平土壤,使草种与土壤充分接触。
5、浇水养护播种完成后,及时进行浇水,保持土壤湿润,促进草种发芽生长。
在草种发芽和生长期间,要定期浇水、施肥,进行养护管理。
四、质量控制1、植草砖的质量应符合相关标准,外观无裂缝、破损等缺陷。
2、基层的压实度和平整度应符合设计要求,偏差控制在允许范围内。
3、植草砖的铺设应牢固、平整,缝隙均匀一致。
4、草种的发芽率和生长情况应符合设计预期,如有缺苗应及时补播。
五、注意事项1、施工过程中应注意保护周边环境,避免对周围的植被和设施造成破坏。
第1篇一、工程概况本工程位于XX市XX区,主要针对山坡进行植草砖护坡施工。
工程范围包括山坡绿化、植草砖铺设、排水系统建设等。
施工周期为XX天,确保施工质量、安全、环保。
二、施工准备1. 技术准备(1)熟悉工程图纸,了解设计意图和施工要求。
(2)组织技术人员学习相关规范、标准,确保施工质量。
(3)编制施工方案,明确施工工艺、质量要求、安全措施等。
2. 材料准备(1)植草砖:根据设计要求,选择符合标准的植草砖,确保质量。
(2)绿化植物:选择适宜的绿化植物,满足生态、美观要求。
(3)其他材料:水泥、沙子、石子、钢筋、土工布等。
3. 施工设备准备(1)挖掘机、装载机、运输车等运输设备。
(2)推土机、压路机等压实设备。
(3)植草砖切割机、铺设机等施工设备。
(4)排水设备:排水管、排水沟等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)进行技术交底,确保施工人员掌握施工工艺、质量要求、安全措施等。
三、施工工艺1. 施工准备(1)清理山坡,清除杂草、杂物等。
(2)根据设计要求,设置排水沟、排水管等排水系统。
(3)根据地形、坡度等因素,确定植草砖的铺设方向和间距。
2. 植草砖铺设(1)基层处理:将山坡表层土壤清理干净,确保基层平整。
(2)基层压实:采用压路机对基层进行压实,确保基层坚实。
(3)植草砖铺设:按照设计要求,将植草砖整齐铺设在基层上,确保植草砖之间紧密贴合。
(4)植草砖切割:根据地形、坡度等因素,对植草砖进行切割,确保植草砖与山坡相吻合。
(5)植草砖固定:使用钢筋将植草砖与基层固定,确保植草砖牢固。
3. 绿化植物种植(1)根据设计要求,选择适宜的绿化植物。
(2)挖种植坑:按照设计要求,挖出种植坑,确保坑内土壤疏松。
(3)种植绿化植物:将绿化植物栽种在种植坑内,确保植物生长空间充足。
(4)浇水、覆土:对绿化植物进行浇水、覆土,确保植物生长良好。
4. 排水系统建设(1)根据设计要求,设置排水沟、排水管等排水系统。

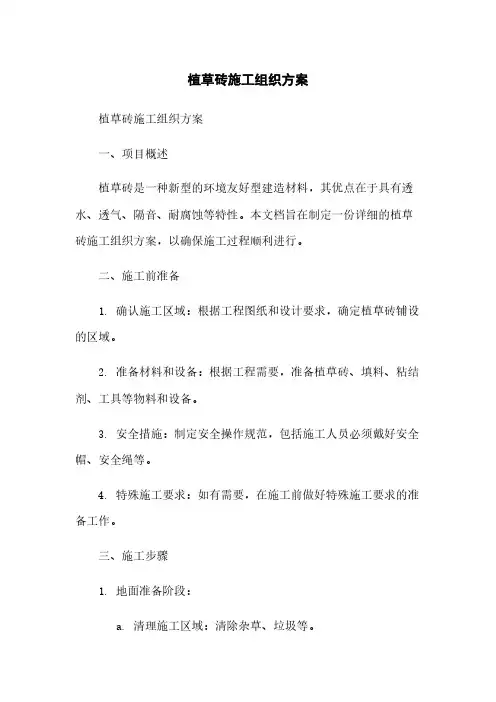

植草砖施工组织方案植草砖施工组织方案一、项目概述植草砖是一种新型的环境友好型建造材料,其优点在于具有透水、透气、隔音、耐腐蚀等特性。
本文档旨在制定一份详细的植草砖施工组织方案,以确保施工过程顺利进行。
二、施工前准备1. 确认施工区域:根据工程图纸和设计要求,确定植草砖铺设的区域。
2. 准备材料和设备:根据工程需要,准备植草砖、填料、粘结剂、工具等物料和设备。
3. 安全措施:制定安全操作规范,包括施工人员必须戴好安全帽、安全绳等。
4. 特殊施工要求:如有需要,在施工前做好特殊施工要求的准备工作。
三、施工步骤1. 地面准备阶段:a. 清理施工区域:清除杂草、垃圾等。
b. 地面整平:将凹凸不平的部份用吹尘机进行清理,确保地面平整。
c. 洒水湿润地面:使用洒水车将施工区域地面湿润,以利于后续施工。
2. 砂浆和填料施工阶段:a. 配制砂浆:按照施工要求,配制出合适的砂浆。
b. 铺设填料:将填料均匀地铺在湿润的地面上。
c. 压实填料:使用机械器械将填料进行压实,确保填料的均匀性和稳定性。
3. 植草砖铺设阶段:a. 铺设基础:在填料上均匀铺设植草砖,并保持砖缝处的间隙。
b. 固定砖块:使用专用工具将砖块进行固定,确保砖块的稳定性。
c. 割砖填缝:根据需要,对植草砖进行割砖处理,并填入砖缝中,确保砖缝的密切性。
四、工艺控制与质量要求1. 实施工艺控制:严格按照设计要求和工艺规程进行施工,确保施工质量。
2. 质量要求:a. 植草砖铺设要平整、整齐、美观。
b. 砖缝要均匀、一致、坚固。
c. 施工现场要保持清洁、整洁,材料堆放有序。
五、施工后维护1. 浇水养护:施工完成后的48小时内,对植草砖进行充分浇水,以促进砖块的生长和扎根。
2. 定期检查:每隔一段时间对植草砖进行检查,及时发现并处理问题。
3. 维护管理:建立维护管理制度,定期进行保洁、维修和更新。
附件:1. 施工图纸2. 设备清单3. 材料清单法律名词及注释:1. 砂浆:指用于填充砖缝、粘接砖块等用途的建造材料。
植草砖施工组织方案一、施工前准备工作1.确定施工场地:根据项目需求,选择适合植草砖施工的场地。
场地应具备平整、排水良好的条件。
2.准备材料和设备:植草砖、基础材料(水泥、砂子等)、施工工具(铲子、扫帚等)、水源及喷洒设备等。
3.确定施工队伍和分工:根据施工规模和工期,确定合适的施工队伍和分工。
施工队伍应包括项目经理、技术人员和施工人员。
4.制定施工计划:根据项目需求和资源情况,制定详细的施工计划,包括施工时间安排、材料采购计划、施工流程等。
5.安全措施:制定安全操作规程,明确施工人员的安全责任。
配备必要的安全设备,如头盔、安全带等。
进行安全培训,确保施工人员具备必要的安全意识和操作能力。
二、施工步骤1.场地准备:清理施工场地,清除杂物和障碍物。
确保场地平整,并进行必要的土方工作。
2.基础处理:根据建筑设计要求,进行基础处理工作。
包括地表修整、地下排水等。
3.固化基底:根据设计要求,倒入适量的水泥浆料,进行基底固化处理。
使基底能够承受植草砖的重量和使用压力。
4.植草砖铺设:将植草砖按照设计要求进行排列,铺设植草砖前需先将背面的草坪种植好。
注意植草砖之间的间距、缝隙等,确保整体铺设效果和质量。
5.固定植草砖:使用适当的方法和工具固定植草砖,防止在使用过程中发生移位或漏水的情况。
常用的固定方法包括地钉、胶水、扣子等。
6.灌溉养护:铺设完成后,进行植草砖的灌溉和养护工作。
保持植草砖表面湿润,并进行适量的施肥和修剪工作。
7.清理整理:施工结束后,清理施工现场,清除杂物和废料。
进行植草砖表面的整理工作,确保整体施工质量和美观度。
三、施工注意事项1.根据植草砖的材质和设计要求,合理选择施工工艺和方法。
2.在施工过程中,需保持施工场地的干燥和通风。
避免水泥浆料受潮和变质。
3.施工人员应严格遵守施工规范和操作规程。
避免违章操作和不当施工。
4.施工过程中,定期检查和维护施工设备和工具,确保施工正常进行。
5.加强施工现场的安全管理,确保工人的人身安全和设备的安全使用。
植草砖施工方案设计
植草砖是一种新型环保材料,广泛用于城市绿化工程,能够有
效解决城市地面硬化问题,提升城市生态环境质量。
本文将从植草
砖的特点、施工步骤、施工要点等方面进行详细介绍,为植草砖施
工方案的设计提供参考。
一、植草砖的特点
植草砖是一种集草坪和人行道功能于一体的绿色材料,具有以
下特点:
1. 环保:植草砖采用再生材料制成,无毒无害,不会对周围环
境造成污染。
2. 透水透气:植草砖内部设置空隙,能够有效增加地块透水性,防止积水,提供良好的排水条件。
3. 耐压耐磨:植草砖经过特殊处理,具有较高的抗压能力和耐
磨性能,能够承受车辆和行人的使用。
4. 生态绿化:植草砖可用于草坪种植,与自然环境相融合,提
供良好的绿化效果,改善城市生态环境。
二、施工步骤
植草砖的施工步骤主要包括准备工作、基础处理、植草砖安装
等环节。
具体步骤如下:
1. 准备工作
根据工程要求,选取适宜的植草砖规格和型号,并计算所需数量。
准备必要的施工工具和设备,如挖掘机、铲车、背包式喷洒器、手工工具等。
清理施工现场,确保地面平整、无杂物。
2. 基础处理
根据设计要求,对地面进行处理。
通常采取以下步骤:
(1)清理地面:清除地面上的杂草、石块等,保持地面整洁。
(2)松土平整:利用挖掘机、铲车等设备进行土壤翻松,使其均匀平整。
植草砖内植草施工方案一、背景介绍近年来,由于城市化进程的加快和生态环境保护的提升,人们对于城市绿化的需求也逐渐增加。
植草砖作为一种新型环保材料,通过在砖块内种植植物,能够有效减少城市污染、改善空气质量并且美化城市景观。
本文将介绍植草砖内植草的施工方案,帮助读者了解如何进行植草砖的施工工作。
二、施工准备1. 材料准备•植草砖:选择优质的植草砖,确保其质量和稳定性。
•营养土:选择适合植草的营养土,保证植物的生长需要。
•植物:根据设计要求选择适合的植物,考虑植物的生长环境和抗逆能力。
•防草膜:在植草砖上铺设防草膜,防止杂草生长。
•排水系统:设计合理的排水系统,保证植草砖内的水分能够循环利用。
•工具:如铲子、搅拌机、水泥等。
2. 设计方案在进行植草砖内植草施工前,需要根据实际情况进行施工方案的设计。
设计方案需要考虑以下几个方面:•绿化面积和植物种类:根据施工场地的大小和要求,确定绿化面积和选择适合的植物种类。
•排水系统设计:设计合理的排水系统,确保植草砖内的水分能够循环利用且不造成积水。
•植物布局:根据绿化设计的要求,合理布局植物,使其能够充分生长。
•养护管理方案:制定植草砖的养护管理方案,包括浇水、施肥、修剪等。
三、施工步骤1. 准备施工场地清理施工场地上的杂草和垃圾,确保施工的平整性和卫生。
2. 铺设防草膜在施工场地上铺设防草膜,防止杂草长出破坏植草砖内的植物生长。
3. 安装排水系统根据设计方案,安装合理的排水系统,保证植草砖内的水分能够循环利用,并避免积水现象。
4. 铺设植草砖根据设计方案,将植草砖铺设于施工场地上。
注意保持砖块之间的间隙,以便植物的生长和通风。
5. 填充营养土在植草砖的间隙中填充适量的营养土,保证植物的生长所需的养分。
6. 植物种植根据设计方案选择的植物种类,在植草砖上种植植物。
注意根据植物的生长喜好,确定适当的种植深度和间距。
7. 养护管理完成植草砖的施工后,需制定养护管理方案。
生态植草砖铺设工程施工方案一、前言生态植草砖是一种应用广泛的环保材料,通过铺设生态植草砖可以有效改善城市环境,减少水泥用量,提高土地的透水性和保水性,具有一定的生态环境效益。
本文将介绍生态植草砖铺设工程的施工方案,以此为指导,达到工程施工的质量和效果。
二、施工准备1. 施工前的准备工作在进行生态植草砖铺设工程前,需要进行以下准备工作:•准备工具:铺设生态植草砖需要用到锤子、水平仪、扫帚等工具;•准备材料:需要准备生态植草砖、沙子、水泥等材料;•清理施工现场:清除施工现场上的垃圾和杂物,确保施工区域整洁。
2. 施工方案的制定根据铺设区域的实际情况和要求,制定合理的施工方案,包括铺设的布局、材料的配置、施工步骤等内容,以确保工程的质量和进度。
三、施工步骤1. 地面准备在进行铺设生态植草砖前,需先对铺设区域进行地面准备工作,包括清理杂物、平整地面、填充石子等。
2. 铺设生态植草砖根据施工方案制定的布局,开始铺设生态植草砖,注意保持砖与砖之间的间距一致,确保铺设的整齐美观。
3. 砼浇筑在生态植草砖铺设完成后,进行砼浇筑工作,填充砂浆或水泥砂浆,使生态植草砖与地面牢固连接。
4. 硬质地面处理对铺设好的生态植草砖进行硬质地面处理,使用水刷或擦拭工具将表面清理干净,确保施工完成的质量。
四、施工验收在完成生态植草砖铺设工程后,进行施工质量的验收,检查砖的铺设是否整齐、牢固、美观,确保工程质量符合相关标准和要求。
五、总结生态植草砖铺设工程施工方案的制定和实施,有利于提高城市环境的整体品质,同时也降低了对环境资源的消耗,具有重要的社会和经济意义。
在今后的城市建设过程中,应进一步推广生态植草砖的应用,促进城市生态环境的改善和可持续发展。
植草砖施工方案(一)草坪格施工要点1..在铺设支撑层时,特别要注意保证有足够的渗水性,但最主要的还是牢固性。
2.支撑层的受压情况和厚度由假设的施压物决定,(汽车、人行道等等),如承载小汽车需30厘米厚度。
3.铺设草坪格前,必须先在支撑层上铺设一层厚2-3厘米的沙/砂混合物。
4.草坪格既可排成一排,也可梯形排列。
各草坪格均应拼接完好,可以用通用工具将其制成弧形或其它造型。
可将白色标志块嵌入草坪格。
5.按要求可能需要在整块地区外围加框或者用固定钉将其固定,为避免草坪格可能发生的热胀情况,必草坪格底部交错排列可使其很好的固定安装在地基上须在每块草坪格之间预留1-1.5厘米的缝隙。
6.植草要分二步完成。
先填入基层土,然后在土上洒水,使其稳固,接着撒上草籽,最后再撒上一些土以使基层土与草坪格顶端等高。
7.在草籽发芽期间,必须经常浇水,不要在新植草皮上行驶,一旦草皮完全长好,此8.区域即可投入使用。
与水泥表面不同的是,雨水可以被直接引入泥土.铺设植草砖的通行区域因此拥有可渗水的植草区域.9.经常照看植草路面,如有必要的话,割草、施肥。
这样便可长久拥有一个优美的植草环境。
(二)草坪格的铺设方法:1.路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;修整路基,找平碾压密实,压实系数达95%以上,并注意地下埋设的管线。
2.基层的铺设:铺设150~180mm厚的级配砂石,(最大粒径不得超过60mm,最小粒径不得超过0.5mm)并找平碾压密实,密实度达95%以上。
3.找平层的铺设:找平层用中砂,30mm厚,中砂要求具有一定的级配,即粒径0.3-5mm的级配砂找平。
4.面层铺设:面层为路面砖,在铺设时,应根据设计图案铺设路面砖,铺设时应轻轻平放,用橡胶锤锤打稳定,但不得损伤砖的边角。
然后用营养土填充砖孔,再植草,浇水养护,质量要求符合联锁型路面砖路面施工及验收规程CJJ79—98规定。
植草砖铺设施工方案1. 背景介绍植草砖是一种创新的环保材料,常用于城市绿地、庭院、私人花园等场所。
其具有透水透气、防滑抗冻等特点,因此在城市建设中得到广泛应用。
本文将介绍植草砖的施工方案,包括前期准备、施工步骤和后续维护等内容。
2. 前期准备2.1. 工具准备在施工前,需要准备以下工具:•锤子和扳手:用于调整植草砖的位置和固定连接件。
•手推车:用于搬运植草砖和其他施工材料。
•手电钻:用于安装连接件。
2.2. 材料准备在施工前,需要准备以下材料:•植草砖:根据实际需要确定植草砖的数量和规格。
•连接件:用于固定植草砖之间的连接。
•基础材料:包括砂浆、水泥等,用于打底和固定植草砖。
2.3. 施工场地准备在施工前,需要对施工场地进行准备:•清理场地:清除场地内的杂草和杂物。
•准备地基:确保地基平整、坚实。
3. 施工步骤3.1. 打底处理首先,需要在施工场地上进行打底处理:1.清理场地:清除杂物和杂草。
2.打磨地面:使用扫帚清理地面,并使用水泵将地面湿润,以确保更好的粘合效果。
3.打底材料:将砂浆倒在地面上,并用平铺机将其平整。
3.2. 放置植草砖在打底处理完成后,开始放置植草砖:1.定位选点:根据设计要求,选择合适的位置开始放置植草砖。
2.连接件安装:在植草砖的四个角上预先安装连接件。
3.植草砖放置:将植草砖按照设计方案的要求放置在地面上,注意保持砖与砖之间的间隙。
4.固定植草砖:使用锤子和扳手将连接件和植草砖连接,确保牢固稳定。
3.3. 砂浆填充在植草砖放置完成后,需要进行砂浆填充:1.准备砂浆:准备适量的砂浆,注意掌握好砂浆的配比。
2.填充砂浆:将砂浆均匀地填充到植草砖之间的缝隙中,用扫帚将其压实。
3.4. 后期处理在砂浆填充完成后,进行后期处理:1.清理场地:清除施工场地内的杂物和砂浆溢出物。
2.养护:浇水养护植草砖,使其更好地生长。
4. 维护建议为了确保植草砖的长期稳定和美观,需要定期进行维护:1.清洁保养:定期清理植草砖表面的杂草和垃圾,保持其整洁美观。
植草砖护坡及挡土墙工程施工方案第一节坡面削坡土方开挖施工一、施工工序边坡线放样→坡顶、坡面、坡脚定标高→拉设坡面线→坡面土方开挖→坡面平整夯实→土料转运。
二、施工方法1、按照施工图定出坡顶边线和坡脚边线。
2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每1/3斜长处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核。
3、按照设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖。
4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖的坡面进行监控。
5、反铲开挖完成后,应立即检查完成面与设计坡面的差距,如有超挖、欠挖处,安排人工进行修整。
修整完毕后的坡面人工夯实。
6、开挖的土方使用自卸车转运至建设单位指定地点。
第二节挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高→沟槽开挖→槽底平整、找坡→槽底夯实→复核标高→土料转运。
二、施工方法1、施工前先使用水平仪测量原始地面标高,间隔处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核。
2、沟槽开挖采用人工配合反铲方式进行施工,按照施工图,下挖至设计基底标高。
3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯实处理。
采用起跳试打夯机夯实,达到设计要求素土夯实的密实度。
4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在内,各处坡度都能达到设计的要求。
5、开挖的土方使用自卸车转运至建设单位指定地点。
第三节挡土墙、排水沟砖砌体及垫层施工一、施工工序:现浇素混凝土垫层→砖砌体→钢筋混凝土压顶→抹面。
二、施工方法:(一)混凝土垫层1、现浇混凝土垫层混凝土全部采用机械搅拌,搅拌砼时严格按试验配合比拌制混凝土。
2、混凝土浇筑采用人工送料摊铺,采用D30 插入式振捣器振捣。
植草砖维修施工方案及流程一、植草砖维修的前期准备。
1.1 材料准备。
1.2 工具准备。
工具也不能少啊。
小铲子、扫帚、水桶、抹子这些都是必备的。
小铲子用来清理坏掉的植草砖周围的杂物和泥土,扫帚把残渣扫干净,水桶用来和水泥啥的,抹子就负责最后的平整工作。
这些工具就像战士的武器一样,一样都不能差。
二、植草砖维修的施工流程。
2.1 损坏情况排查。
首先要做的就是查看哪些植草砖坏了。
这得仔仔细细地看,不能走马观花。
有的可能是裂了缝,有的可能是整个都碎了,还有的可能是松动了。
就像医生看病一样,得先知道病症在哪,才能对症下药。
2.2 拆除损坏的植草砖。
发现坏的植草砖后,就用小铲子小心翼翼地把它撬出来。
动作要轻点,可别把周围好的植草砖也给弄坏了。
这就好比拆炸弹似的,得谨慎操作。
把坏的植草砖拿出来后,还要把下面的沙子、泥土啥的清理干净,为新的植草砖铺放创造好的条件。
2.3 新植草砖的铺设。
把新的植草砖放到原来的位置上,这时候要注意,得让它跟周围的植草砖对齐了,就像排兵布阵一样,整整齐齐的。
然后用沙子和水泥混合的材料把它周围的缝隙填满。
这个比例要合适,沙子多了不结实,水泥多了又太硬。
填的时候要用抹子把表面抹得平平的,就像给它穿上一件合身又平整的衣服。
2.4 植草砖的养护。
新的植草砖铺好后,可不能就这么不管了。
得像照顾小婴儿一样,给它来点养护。
在初期,要避免有人在上面乱踩,还要时不时地洒点水,让水泥更好地凝固。
这就叫“三分种,七分养”,只有养护好了,植草砖才能用得长久。
三、维修后的检查与验收。
3.1 外观检查。
维修完了之后,咱得看看整体的效果。
从外观上看,新的植草砖跟旧的是不是协调,有没有高低不平的地方。
如果看起来歪歪扭扭的,那就像脸上长了个疤一样难看,肯定是不行的。
3.2 稳固性检查。
再检查一下新铺的植草砖是不是稳固。
用脚轻轻踩一踩,要是晃悠悠的,那就得返工重新弄。
这就好比盖房子,根基不稳,迟早得出问题。
只有检查合格了,这植草砖的维修工作才算圆满完成。
十一、植草砖施工方案(一)施工工艺土方开挖施工f碎石施工f摊铺f混凝土的运输、浇筑、振捣f植草砖砖施工一装卸f复测放样f 铺砖f灌缝f养护。
(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖。
开挖采用挖掘机施工,开挖的土方应在指定的弃土场废弃。
开挖过程中应注意避免造成环境污染。
(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。
2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。
软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。
碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。
3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。
运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。
对摊铺时发生的粗细料集中情况应及时处理。
摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按 1.2-1.3 之间的松铺系数试压。
摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。
碾压前断绝交通,保持摊铺清洁和施工安全。
平整度不大于正负15mm。
(四)水泥砼垫层浇注1、混凝土的运输本工程混凝土采用C25商品混凝土,厚度为20cm混凝土的运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕的最长时间根据水泥的初凝时间和施工气温确定。
2、混凝土的浇筑(1)全面检查模板的位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水。
(2)卸料速度缓慢,防止离析,碰动钢筋和模板。
(3)平仓要扣锹而不能扬锹,以免骨料离析。
(4)摊铺厚度一般高出模板2-2.5CM。
(5)摊铺工作缝处理,一个板块内无接茬。
(6)因故停工时要进行特殊处理,停工在半小时以内时,将混凝土表面用湿麻布盖上,复工时该处混凝土耕松,与新混凝土一起振捣。
停工时间过长要用施工缝处理。
停滞不前时时间一般不超过45 分钟。
3、混凝土的振捣(1)平仓完毕的混凝土首先用插入式振动棒插振, 插点成梅花形布置、间距不超过其作用半径,且离开模板15CM。
(2)再用平板式振动器振捣,由板边开始横向运行,每行重叠15-20CM然后再纵向压茬振捣。
同一位置振动 1 0秒左右,距模板边15CM。
(3)行夯粗平:平板振结束后,用全幅振动夯(桥式振动梁)沿模楹顶面,纵向运行。
这时要及时整平混凝土面,铲凸补凹。
来回运行2-3 遍,达到表面平整,不露石子,内部密实。
(4)用滚浆筒沿模板来回滚动,增加表面密实度。
(五)植草砖砖施工表面应平整,边角齐全,表面色泽应一致,其外观质量符合规范规定。
装卸:装运时要注意外观质量、要求颜色一致,无裂缝、不缺楞角。
要轻放轻卸以免损坏,卸车前应先确定卸车地点和数量,尽量减少搬运。
复测放样:按设计图纸要求复核放样,打方格时应把砖间缝隙2mm计算在内,并以对角线检查方正。
对于曲线路段的彩砖施工为保证铺设美观、砖缝顺畅,可经过计算算出人行道内、外两侧的弧线长度差,均匀的调整砖缝的大小,避免在人行道中间出现彩砖切割。
在人行道边角部无法避免彩砖切割时,应切割整齐。
放样完成后还应仔细检查其标高、平整度、砖缝大小以此作为大面积铺设的拉线控制点拌制砂浆:铺设应根据设计要求用M10水泥砂浆做为粘结层,粘结层厚度为3CM砂应过筛,砂浆的配合比要好,含水量应适中,和易性好。
修整基层:检查基层竣工高程,对当低于1cm时可用水泥砂浆找平,当高于1cm时应将基层刨去5cm用基层的同样混合料填平拍实,填补表面适当湿润。
铺筑砂浆:于清理干净的基层上洒水一遍使之湿润,然后铺筑砂浆,用刮板找平。
铺砂浆应砌砖同时进行。
铺砖:按设计高程,在方格内由第一行样砖位纵横挂线绷紧,按线按标准缝宽砌第一行样砖,然后纵线不动,横线平移,依次照样砖砌筑。
直线段纵线应向远处延伸,以保持纵缝直顺,曲线段砖间可夹水泥砂浆楔形成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥浆补齐并刻缝。
砌筑时砖要轻放,用木锤轻击砖中心,砖如不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定无动摇,无任何空隙。
灌缝:用1:3(体积比)水泥细砂干浆灌缝,可分多次灌入。
第一次灌满后浇水沉实,再进行第二次灌满。
墁平并适当加水,直至缝隙饱满。
养护:灌缝后洒水养护,一般不少于 3 天。
养护期间严禁行人车辆等的走动和碰撞。
检查清理:在铺筑过程中,应不断检查缝距、缝的顺直度、宽窄均匀度以及彩砖平整度,发现有不平整的预制块应及时进行更换。
每日班后,应将分散各处的物料堆放一起,保持工地整洁。
一、植草砖一、施工工序边坡线放样一坡顶、坡面、坡脚定标高一拉设坡面线一坡面土方开挖一坡面平整夯实一土料转运。
二、施工方法1 、按照施工图定出坡顶边线和坡脚边线。
2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每1/3 斜长处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核。
3、按照设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖的坡面进行监控。
5、反铲开挖完成后,应立即检查完成面与设计坡面的差距,如有超挖、欠挖处,安排人工进行修整。
修整完毕后的坡面人工夯实。
6、开挖的土方使用自卸车转运至建设单位指定地点。
第二节、挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高T沟槽开挖—槽底平整、找坡T槽底夯实T复核标高T土料转运。
二、施工方法1、施工前先使用水平仪测量原始地面标高,间隔10 米处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核。
2、沟槽开挖采用人工配合反铲方式进行施工,按照施工图,下挖至设计基底标高。
3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯实处理。
采用起跳试打夯机夯实,达到设计要求素土夯实的密实度。
4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在5cm 内,各处坡度都能达到设计的要求。
5、开挖的土方使用自卸车转运至建设单位指定地点。
(三)双8 植草砖铺设工程1、作业准备(1)内业技术准备技术交底编制后,在开工前组织架子队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
(2)现场准备施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训。
2、施工工艺流程施工准备一测量放样一基槽开挖一基底检查一浇筑镶边、排水槽一混凝土养护f铺设空心砖f空心砖内客土f撒播植草f验收。
3、空心砖防护施工过程(1)施工准备a、原材料准备混凝土采用搅拌机现场集中拌合,模板采用竹胶板。
b、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备。
(2)测量放样根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,全埋式脚墙、边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(镶边宽0.5m,厚0.4m;U型排水槽间距10m宽0.6m,厚0.4m,具体见下图“混凝土空心砖护坡正视图”)要求放出镶边、排水槽线,并洒白灰线标示。
(3)基槽开挖基槽采用人工开挖(镶边厚0.4m,沿线路方向每隔10m设置一处U型排水槽,槽宽0.6m,嵌入边坡0.4m),开挖时从上到下进行开挖,,并修筑方便施工人员上下的台阶。
基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路基实体质量。
基槽挂线开挖,以确保基槽尺寸符合设计要求。
基槽在开挖时,严格按照挂线施工的作业要点进行施工过程控制。
一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土的超方量。
(4)基底检查基槽开挖完成后及时通知架子队技术员进行验槽,自检合格报现场监理工程师验收签证,才能进行下道工序施工。
基槽允许偏差详见质量标准要求中护坡各部允许偏差表”(5)模板安装模板采用竹胶板,截水缘处采用10cm K 10c m的竹胶板钉制而成,模板安装时采用双面胶带纸塞缝,确保接缝良好不漏浆。
模板支设完成后挂线对模板进行精调,确保模板支设尺寸符合要求。
模板调整好后,对模板进行加固,顶面采用钢管加固,侧面采用砂袋封堵。
模板支设好后要经技术员复核无误并报现场监理工程师确认后才能进行下道工序施工。
进行混凝土浇筑前,人工清除基槽表面松散颗粒,洒水湿润。
镶边、排水槽浇筑混凝土采用混凝土罐车运输,吊车吊送或泵车泵送入模。
混凝土运至现场后先对混凝土的工作性能进行检查,满足要求后方可进行混凝土浇筑。
对于镶边、排水槽的施工,从镶边向排水槽进行施工,混凝土施工过程中,施工人员应采用小型振捣设备对混凝土进行振捣,截水缘在坡面混凝土施工完成后再进行浇筑。
当混凝土强度达到2.5 MPc后方可拆除侧模,侧模拆除后及时对侧面混凝土进行修整。
护坡圬工与坡面密贴,防护顶面与边坡间的缝隙必须封严。
(7)混凝土养生混凝土浇筑完成终凝后及时对坡面混凝土进行土工布覆盖,洒水养护,养护期为7 d 。
(8)空心砖铺设在混凝土养护完成后,及时将拱圈内的多余填料清出,拱圈的清理深度为0.1 m,随后进行混凝土空心块的砌筑。
空心块砌筑应按照从下到上进行砌筑,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物。
空心块与骨架相接处的空隙采用C20混凝土填塞。
(9)空心砖内客土撒播植草空心砖内回填土采用人工配合机械进行回填,客土厚0.2m,采用适宜植物生长的清表土、种植土、黏性土等;草籽选用根系发达茎矮叶茂且适于吉林地区成活的多年生草种,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。
草籽养生期内,需用透气农膜覆盖,避免雨水冲刷,及时进行洒水养生,对漏洒、草籽发芽成活过稀部位还应进行补撒。
4、质量标准(1)现浇混凝土所用材料规格、品种、技术条件应符合设计要求,进场检验符合《混凝土工程施工质量验收标准》的有关规定。
