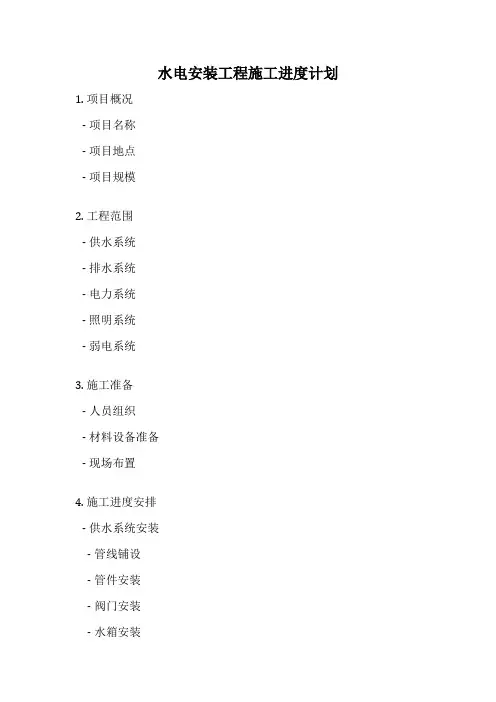

水电安装进度计划表
- 格式:doc
- 大小:15.00 KB
- 文档页数:1
2014年12月份销售计划 一、销售目标:
.1
水电工程进度计划表
一、电气
1,管线预埋、电缆敷设、管内穿线;60天。
2,桥架安装;20天。
3,配电箱安装:15天。
4,照明、弱电工程;30天。
5,系统调试、验收:7天。
二、给排水、消防、工艺管道
1,室内给排水:20天。
2,消防机房设备:15天。
3,室内消防管道;40天。
4,火灾报警系统:25天。
5,消防防排烟;15天。
6,工艺管道设备安装:50天。
7,系统调试、验收;10天。
三、暖通
1,风管制作安装:20天。
2,空调设备安装;20天。
3, 风口、阀部件安装:15天。
4,系统调试、验收:10天。
四、室外配电;30天。
五、室外给排水:30天。
