冻结法施工工艺
- 格式:doc
- 大小:30.50 KB
- 文档页数:4
7、冻结法联络通道施工工法7.1 施工顺序在第一台盾构机掘进贯通后立即开始联络通道施工,采用冻结法进行地层加固,然后采用矿山法在区间隧道内直接进行联络通道的开挖、初期支护、防水和衬砌施工。
由于盾构隧道内施工空间狭小,机械设备运输、转场困难,选择从最先贯通的隧道内向另外一侧隧道侧施工。
由于冻结加固和后续结构施工工序之间工艺要求衔接紧密,合理的安排各个联络通道的开工时间,是实现联络通道安全、快速施工的关键。
7.2施工流程①施工准备→②冻结孔施工和冻结管路安装→③积极冷冻,隧道管片加固保暖→④水平钻孔检验冻结效果→⑤打开钢管片→⑥联络通道开挖并实施临时支护,全过程维护冷冻→⑦防水层施工联络通道内衬结构施工→⑧冻结孔封孔、地层跟踪注浆、撤离。
7.3冻结加固方案施工7.3.1 冻结帷幕7.3.2 冻结孔布置及制冷(1)冻结孔的布置冻结孔开孔间距:冻结孔取0.8~1.0m。
冻结孔偏斜控制,原则上不允许内偏,为减少冻土挖掘量,应控制终孔径向外的偏角在0.5~1.0°范围。
终孔间距最大控制在1.4m之内。
根据施工工艺确定,冻结管选用φ89×8mm低碳钢无缝钢管。
联络通道冻结施工冻结孔布置形式及数量见表。
联络通道冻结施工冻结孔布置形式及数量一栏表(2)制冷①冻结参数确定设计盐水温度为-28℃~-30℃。
冻结壁厚度:3.0m。
冻结孔单孔流量不小于4m3/h。
冻结孔终孔间距Lmax≤1400mm,冻结帷幕交圈时间为35天,达到设计厚度时间为45天。
积极冻结时间为50天,维护冻结时间为60天。
为保证缩短冻结时间,保证整体冻结效果,在另一侧盾构隧道的联络通道冻结相应位置处在管片内部设置保温层。
测温孔和泄压孔分别为8个和4个,具体位置视现场情况而定。
测温孔一般定在终孔间距较大的位置。
②需冷量和冷冻机选型冻结需冷量计算:Q=1.2·π·d·H·K式中:H—冻结总长度;d—冻结管直径:φ89×8mm;K—冻结管散热系数:1.2;将上述参数代入公式得:Q=1.2·π·d·H·K =61989Kcal/h选用YSLGF300型螺杆机组2台套,设计工况制冷量为87500 Kcal/h,电机功率95KW。

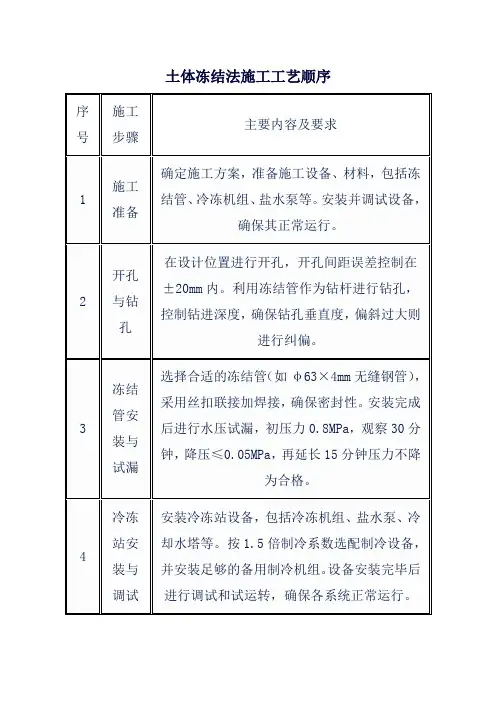

区间隧道冻结法施工一、冻结施工过程1.水平冻结孔施工水平冻结孔施工采用二次开孔工艺,以防钻透地下结构体时大量出泥出水。
一次开孔采用金刚石取心钻在地下结构体上钻进300mm左右深度(不钻透结构体)。
一次开孔钻进完毕下入孔口管并安装阀门,进行二次开孔钻进,直至钻透结构体。
结构体钻透后,立即退出开孔钻头、关闭阀门。
用夯管法下冻结管,夯管和钻进时安装类似轴封的孔口止水装置。
对需要穿透地下结构体的冻结孔应先用夯管法下套管,套管下至结构体墙面,然后用钻机在套管中钻透结构体,再用夯管法下入冻结管。
钻进结构体时钻头部位应安装逆止阀和岩心管。
下完冻结管后,对冻结管与孔口管及套管间的间隙和孔口附近地层进行注浆充填。
下泄压管(滤水管)时,在泄压管内装满三合土以防夯进泄压管时出水影响施工。
应确保冻结孔定位准确。
冻结管夯进时,预设朝隧道外结构面法向的外偏角宜为0.5°~1°,以防冻结孔太靠近开挖面影响冻结壁有效厚度。
当钻进流沙层时需注意以下事项:安装孔口管后先注浆封堵,防止钻孔时漏水;钻孔中带水钻进,有部分水砂流出,所以钻孔施工结束后要及时适量补注双液水泥浆,防止地表下沉及封闭孔口防止漏水带来大的事故;要注意测斜、测深、打压、试漏;要达到钻孔设计及规范要求。
2.地层冻胀和融沉控制措施考虑到开挖时为确保冻结帷幕的有效厚度(开挖时不被挖掉)、少挖冻土方便施工,要合理布置冻结孔圈径。
在冻结壁内未冻土中设泄压孔,通过放水、排泥来减小冻结壁内的水土压力和消散作用在既有结构体上的冻结附加力。
泄压孔采用φ140mm以上的钻孔。
泄压孔滤管不包纱网,以便在冻胀引起地层压缩时,可从泄压孔泄水或排除部分土体。
施工中应根据既有结构体及地层变形监测结果和泄压孔中的水压变化情况进行泄压。
既有结构体附近应适当增设冻结孔和加热孔,加热孔兼作测温孔,应根据工程监测结果合理调整冻结孔的供冷量。
特殊情况下可通过在加热孔中循环热水来迅速提高冻结壁温度使冻结壁软化,从而减小冻胀力。
冻结法施工工法目录一、前言二、特点三、使用范围四、工艺原理五、工艺流程六、施工操作要点七、机具设备八、质量标准九、劳动力组织十、安全环境保护十一、效益分析十二、工程实例冻结法施工工法一、前言作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史,我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435m,冻结表土层最大厚度达375m。
自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中。
中铁四局集团在上海地铁M8线Ⅲ标段黄兴路站~延吉中路站区间隧道旁通道工程施工中,采用了冻结法加固的施工方法,通过对施工工艺的归纳总结,以及参考有关施工技术资料,形成本工法。
二、特点冻结法适用于各类地层尤其适合在城市地下管线密布施工条件困难地段的施工,经过多年来国内外施工的实践经验证明冻结法施工有以下特点:1、可有效隔绝地下水,其抗渗透性能是其它任何方法不能相比的,对于含水量大于10%的任何含水、松散,不稳定地层均可采用冻结法施工技术;2、冻土帷幕的形状和强度可视施工现场条件,地质条件灵活布置和调整,冻土强度可达5-10Mpa,能有效提高工效;3、冻结法是一种环保型工法,对周围环境无污染,无异物进入土壤,噪音小,冻结结束后,冻土墙融化,不影响建筑物周围地下结构;4、冻结施工用于桩基施工或其它工艺平行作业,能有效缩短施工工期。
三、使用范围冻结法适用于各类地层,主要用于煤矿井筒开挖施工。
目前在地铁盾构隧道掘进施工、双线区间隧道旁通道和泵房井施工、顶管进出洞施工、地下工程堵漏抢救施工等方面也得到了广泛的应用。
四、工艺原理冻结法是利用人工制冷技术,使地层中的水结冰,将松散含水岩土变成冻土,增加其强度和稳定性,隔绝地下水,以便在冻结壁的保护下,进行地下工程掘砌作业。
它是土层的物理加固方法,是一种临时加固技术,当工程需要时冻土可具有岩石般的强度,如不需要加固强度时,又可采取强制解冻技术使其融化。
地铁施工旁通道冻结法施工工艺一前言作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史,我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435m,冻结表土层最大厚度达375m.自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中。
公司在上海地铁隧道旁通道工程施工中,采用了冻结法加固的施工方法,通过对施工工艺的归纳总结,以及参考有关施工技术资料,形成本工法。
二、特点冻结法适用于各类地层尤其适合在城市地下管线密布施工条件困难地段的施工,经过多年来国内外施工的实践经验证明冻结法施工有以下特点:1、可有效隔绝地下水,其抗渗透性能是其它任何方法不能相比的,对于含水量大于10%的任何含水、松散,不稳定地层均可采用冻结法施工技术;2、冻土帷幕的形状和强度可视施工现场条件,地质条件灵活布置和调整,冻土强度可达5-10Mpa,能有效提高工效;3、冻结法是一种环保型工法,对周围环境无污染,无异物进入土壤,噪音小,冻结结束后,冻土墙融化,不影响建筑物周围地下结构;4、冻结施工用于桩基施工或其它工艺平行作业,能有效缩短施工工期。
三、使用范围冻结法适用于各类地层,主要用于煤矿井筒开挖施工。
目前在地铁盾构隧道掘进施工、双线区间隧道旁通道和泵房井施工、顶管进出洞施工、地下工程堵漏抢救施工等方面也得到了广泛的应用。
四、工艺原理冻结法是利用人工制冷技术,使地层中的水结冰,将松散含水岩土变成冻土,增加其强度和稳定性,隔绝地下水,以便在冻结壁的保护下,进行地下工程掘砌作业。
它是土层的物理加固方法,是一种临时加固技术,当工程需要时冻土可具有岩石般的强度,如不需要加固强度时,又可采取强制解冻技术使其融化。
五、工艺流程冻结法六、施工操作要点施工时,应不断对每个施工工序进行管理。
控制冻结孔施工、冻结管安装、冻结站安装、冻结过程检测的质量。

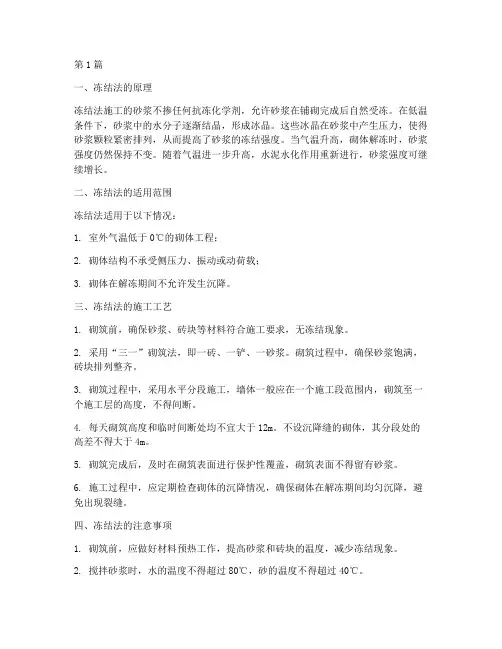

第1篇一、冻结法的原理冻结法施工的砂浆不掺任何抗冻化学剂,允许砂浆在铺砌完成后自然受冻。
在低温条件下,砂浆中的水分子逐渐结晶,形成冰晶。
这些冰晶在砂浆中产生压力,使得砂浆颗粒紧密排列,从而提高了砂浆的冻结强度。
当气温升高,砌体解冻时,砂浆强度仍然保持不变。
随着气温进一步升高,水泥水化作用重新进行,砂浆强度可继续增长。
二、冻结法的适用范围冻结法适用于以下情况:1. 室外气温低于0℃的砌体工程;2. 砌体结构不承受侧压力、振动或动荷载;3. 砌体在解冻期间不允许发生沉降。
三、冻结法的施工工艺1. 砌筑前,确保砂浆、砖块等材料符合施工要求,无冻结现象。
2. 采用“三一”砌筑法,即一砖、一铲、一砂浆。
砌筑过程中,确保砂浆饱满,砖块排列整齐。
3. 砌筑过程中,采用水平分段施工,墙体一般应在一个施工段范围内,砌筑至一个施工层的高度,不得间断。
4. 每天砌筑高度和临时间断处均不宜大于12m。
不设沉降缝的砌体,其分段处的高差不得大于4m。
5. 砌筑完成后,及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。
6. 施工过程中,应定期检查砌体的沉降情况,确保砌体在解冻期间均匀沉降,避免出现裂缝。
四、冻结法的注意事项1. 砌筑前,应做好材料预热工作,提高砂浆和砖块的温度,减少冻结现象。
2. 搅拌砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
3. 砂浆稠度应较常温适当增大,以提高砂浆的冻结强度。
4. 施工过程中,应密切关注气温变化,确保砌体在适宜的低温条件下冻结。
5. 解冻期间,应加强砌体的沉降监测,确保砌体均匀沉降。
总之,砌体工程冬季施工冻结法是一种在低温环境下保证砌筑作业顺利进行的技术方法。
通过合理施工和注意事项的落实,可以确保砌体工程在冬季施工中的质量和安全。
第2篇一、冻结法的原理和适应范围冻结法施工的砂浆在铺砌完后就允许受冻,通过冻结、融化和硬化三个阶段,砂浆强度会逐渐增长。
在冻结阶段,砂浆可以获得较大的冻结强度,而且冻结强度随气温降低而增高。
复杂地质构造竖井井筒冻结法施工:复杂地质构造竖井井筒冻结法施工近年来,人们越来越重视对地下空间的开发和利用,但由于地下空间各种复杂的工程地质和水文地质条件,如软土、含水不稳定层、流砂、高水压及高地压地层等,在这种复杂环境下施工,常规施工方法不能维持周围土体稳定,而要采用一些特殊的施工方法,冻结法就是其中之一。
另外,我国经济发达地区且地质条件好的煤田,绝大部分已得到充分开发,其中不少煤田已经枯竭,需要开发深厚表土所覆盖下的煤田。
但这些矿井大多都要穿过400~800m的深厚表土层,在这种复杂的地质条件下,用常规的建井技术已经不可能,必须考虑采用特殊的凿井技术,即竖井井筒冻结法凿井技术。
由于冻结法(特别是竖井井筒冻结法)在复杂地质施工中的普遍应用,它的施工技术要点及难点也成为研究的主要课题。

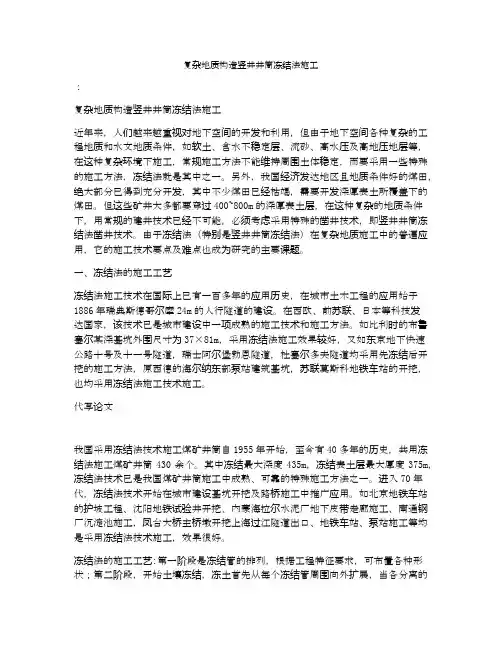

一、冻结法的施工工艺冻结法施工技术在国际上已有一百多年的应用历史,在城市土木工程的应用始于1886年瑞典斯德哥尔摩24m的人行隧道的建设。
在西欧、前苏联、日本等科技发达国家,该技术已是城市建设中一项成熟的施工技术和施工方法。
如比利时的布鲁塞尔某深基坑外围尺寸为37×81m,采用冻结法施工效果较好,又如东京地下快速公路十号及十一号隧道,瑞士阿尔堡勃恩隧道,杜塞尔多夫隧道均采用先冻结后开挖的施工方法,原西德的海尔纳东部泵站建筑基坑,苏联莫斯科地铁车站的开挖,也均采用冻结法施工技术施工。
代写论文我国采用冻结法技术施工煤矿井筒自1955年开始,至今有40多年的历史,共用冻结法施工煤矿井筒430余个。
其中冻结最大深度435m,冻结表土层最大厚度375m,冻结法技术已是我国煤矿井筒施工中成熟、可靠的特殊施工方法之一。
进入70年代,冻结法技术开始在城市建设基坑开挖及路桥施工中推广应用。
如北京地铁车站的护坡工程、沈阳地铁试验井开挖、内蒙海拉尔水泥厂地下皮带走廊施工、南通钢厂沉淀池施工,凤台大桥主桥墩开挖上海过江隧道出口、地铁车站、泵站施工等均是采用冻结法技术施工,效果很好。

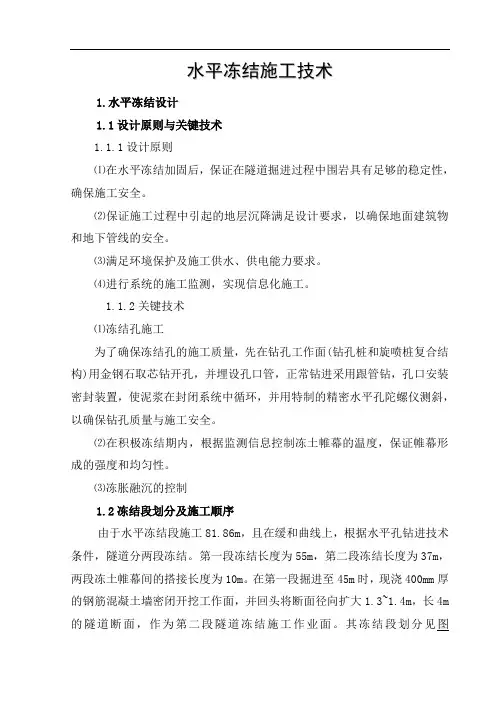

水平冻结施工技术1.水平冻结设计1.1设计原则与关键技术1.1.1设计原则⑴在水平冻结加固后,保证在隧道掘进过程中围岩具有足够的稳定性,确保施工安全。
⑵保证施工过程中引起的地层沉降满足设计要求,以确保地面建筑物和地下管线的安全。
⑶满足环境保护及施工供水、供电能力要求。
⑷进行系统的施工监测,实现信息化施工。
1.1.2关键技术⑴冻结孔施工为了确保冻结孔的施工质量,先在钻孔工作面(钻孔桩和旋喷桩复合结构)用金钢石取芯钻开孔,并埋设孔口管,正常钻进采用跟管钻,孔口安装密封装置,使泥浆在封闭系统中循环,并用特制的精密水平孔陀螺仪测斜,以确保钻孔质量与施工安全。
⑵在积极冻结期内,根据监测信息控制冻土帷幕的温度,保证帷幕形成的强度和均匀性。
⑶冻胀融沉的控制1.2冻结段划分及施工顺序由于水平冻结段施工81.86m,且在缓和曲线上,根据水平孔钻进技术条件,隧道分两段冻结。
第一段冻结长度为55m,第二段冻结长度为37m,两段冻土帷幕间的搭接长度为10m。
在第一段掘进至45m时,现浇400mm厚的钢筋混凝土墙密闭开挖工作面,并回头将断面径向扩大1.3~1.4m,长4m 的隧道断面,作为第二段隧道冻结施工作业面。
其冻结段划分见图2-13-2-1。
施工顺序为:明挖段工作井施工→第一段隧道冻结孔钻进→积极冻结→冻结维护及第一段隧道掘进及初衬施工→扩大段施工→第一段隧道地基强制化冻、注浆和施工内衬→第二段隧道冻结孔钻进→积极冻结→第二段隧道掘进和初衬施工→第二段隧道地基强制化冻、注浆和施工内衬→停止冻结及进行其它冻结孔注浆→冻结设备拆除。
1.3冻土帷幕设计1.3.1设计基础资料取土的平均容重为19kN/m3,变形模量为6MPa,泊松比0.395。
取冻土(平均温度-10 C)的变形模量150MPa,泊松比0.3,设计抗折强度为1.8MPa(上海地区淤泥质粘土的极限抗折强度试验值为 2.8~3MPa),单轴抗压强度5MPa。
取地面超载为67kPa(约为土层承载力的2/3)。

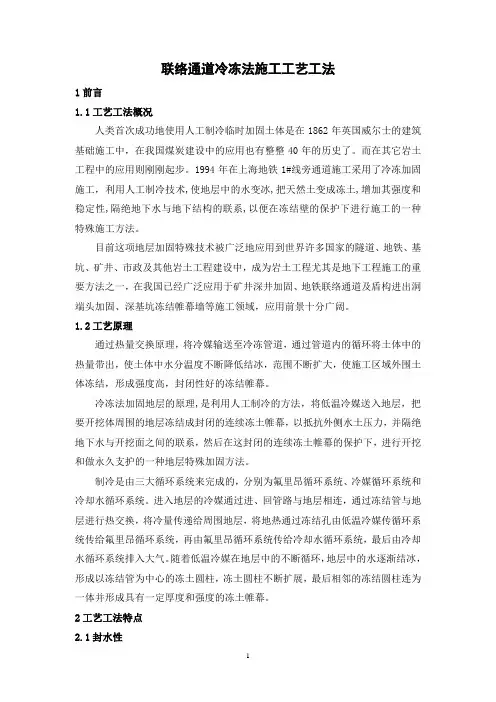

联络通道冷冻法施工工艺工法1前言1.1工艺工法概况人类首次成功地使用人工制冷临时加固土体是在1862年英国威尔士的建筑基础施工中,在我国煤炭建设中的应用也有整整40年的历史了。
而在其它岩土工程中的应用则刚刚起步。
1994年在上海地铁1#线旁通道施工采用了冷冻加固施工,利用人工制冷技术,使地层中的水变冰,把天然土变成冻土,增加其强度和稳定性,隔绝地下水与地下结构的联系,以便在冻结壁的保护下进行施工的一种特殊施工方法。
目前这项地层加固特殊技术被广泛地应用到世界许多国家的隧道、地铁、基坑、矿井、市政及其他岩土工程建设中,成为岩土工程尤其是地下工程施工的重要方法之一,在我国已经广泛应用于矿井深井加固、地铁联络通道及盾构进出洞端头加固、深基坑冻结帷幕墙等施工领域,应用前景十分广阔。
1.2工艺原理通过热量交换原理,将冷媒输送至冷冻管道,通过管道内的循环将土体中的热量带出,使土体中水分温度不断降低结冰,范围不断扩大,使施工区域外围土体冻结,形成强度高,封闭性好的冻结帷幕。
冷冻法加固地层的原理,是利用人工制冷的方法,将低温冷媒送入地层,把要开挖体周围的地层冻结成封闭的连续冻土帷幕,以抵抗外侧水土压力,并隔绝地下水与开挖面之间的联系,然后在这封闭的连续冻土帷幕的保护下,进行开挖和做永久支护的一种地层特殊加固方法。
制冷是由三大循环系统来完成的,分别为氟里昂循环系统、冷媒循环系统和冷却水循环系统。
进入地层的冷媒通过进、回管路与地层相连,通过冻结管与地层进行热交换,将冷量传递给周围地层,将地热通过冻结孔由低温冷媒传循环系统传给氟里昂循环系统,再由氟里昂循环系统传给冷却水循环系统,最后由冷却水循环系统排入大气。
随着低温冷媒在地层中的不断循环,地层中的水逐渐结冰,形成以冻结管为中心的冻土圆柱,冻土圆柱不断扩展,最后相邻的冻结圆柱连为一体并形成具有一定厚度和强度的冻土帷幕。
2工艺工法特点2.1封水性有自由水(一般情况下含水率应大于10%,否则要采取增加土层湿度的辅助工法)就能冻结成冻土,形成冻土壁。
目录一、前言二、特点三、使用范围四、工艺原理五、工艺流程六、施工操作要点七、机具设备八、质量标准九、劳动力组织十、安全环境保护十一、效益分析十二、工程实例冻结法施工工法一、前言作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史,我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435m,冻结表土层最大厚度达375m。
自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中。
中铁四局集团在上海地铁M8线Ⅲ标段黄兴路站~延吉中路站区间隧道旁通道工程施工中,采用了冻结法加固的施工方法,通过对施工工艺的归纳总结,以及参考有关施工技术资料,形成本工法。
二、特点冻结法适用于各类地层尤其适合在城市地下管线密布施工条件困难地段的施工,经过多年来国内外施工的实践经验证明冻结法施工有以下特点:1、可有效隔绝地下水,其抗渗透性能是其它任何方法不能相比的,对于含水量大于10%的任何含水、松散,不稳定地层均可采用冻结法施工技术;2、冻土帷幕的形状和强度可视施工现场条件,地质条件灵活布置和调整,冻土强度可达5-10Mpa,能有效提高工效;3、冻结法是一种环保型工法,对周围环境无污染,无异物进入土壤,噪音小,冻结结束后,冻土墙融化,不影响建筑物周围地下结构;4、冻结施工用于桩基施工或其它工艺平行作业,能有效缩短施工工期。
三、使用范围冻结法适用于各类地层,主要用于煤矿井筒开挖施工。
目前在地铁盾构隧道掘进施工、双线区间隧道旁通道和泵房井施工、顶管进出洞施工、地下工程堵漏抢救施工等方面也得到了广泛的应用。
四、工艺原理冻结法是利用人工制冷技术,使地层中的水结冰,将松散含水岩土变成冻土,增加其强度和稳定性,隔绝地下水,以便在冻结壁的保护下,进行地下工程掘砌作业。
它是土层的物理加固方法,是一种临时加固技术,当工程需要时冻土可具有岩石般的强度,如不需要加固强度时,又可采取强制解冻技术使其融化。
盾构区间隧道联络通道冻结法施工工法盾构区间隧道联络通道冻结法施工工法一、前言盾构区间隧道联络通道冻结法施工工法是一种在盾构施工过程中,采用冻结技术对土壤进行固化以确保施工安全的工法。
本文将详细介绍该工法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点1. 高度安全:冻结法施工可以确保施工过程中的地质环境稳定,有效避免地面塌陷和地下水涌入等问题。
2. 施工效率高:冻结法施工可以减少地下水处理和土体固结时间,提高施工效率。
3. 环境友好:冻结法施工对环境影响较小,在保证施工安全的同时,减少了对周边环境的破坏。
三、适应范围1. 地质条件适中的区域:冻结法施工适用于地下水位较高的土质薄层,如泥质、粉质土等。
2. 地下水位不高的区域:冻结法施工对于地下水位较高的区域,可以通过降低地下水位或采取其他适当的措施来适应。
四、工艺原理冻结法施工的基本原理是通过注入低温冷却液体,使土壤结冰固化,形成临时性的冻结体,其作用类似于加固土壤。
施工过程中,根据具体情况选择合适的冷却液体,并对温度、压力和注射量进行控制,以达到冻结体的稳定性和支护效果。
五、施工工艺冻结法施工主要包括以下几个施工阶段:1. 地质勘察和设计:根据实际情况进行地质勘察和设计,确定施工参数和冷却液体的选择。
2. 注冷孔钻孔施工:根据设计要求进行注冷孔钻孔施工,并对注冷孔进行布置和排列。
3. 冷却液体注入:根据设计要求,将冷却液体通过注入管道注入到注冷孔中,逐步冻结土壤。
4. 冻结体监测和调整:对施工过程中的冻结体进行监测,并根据监测结果进行调整,以保证冻结体的稳定性和支护效果。
六、劳动组织冻结法施工需要建立专门的施工组织部门,负责冻结体建设和管理工作。
施工过程中,需要配备冷却液体注入设备、注冷孔钻孔设备和监测设备等。
七、机具设备冷却液体注入设备、注冷孔钻孔设备、冷却液体循环设备、冷却液体搅拌设备、冻结体监测设备等。
目录一、前言二、特点三、使用范围四、工艺原理五、工艺流程六、施工操作要点七、机具设备八、质量标准九、劳动力组织十、安全环境保护十一、效益分析十二、工程实例冻结法施工工法一、前言作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史,我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435m,冻结表土层最大厚度达375m。
自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中。
中铁四局集团在上海地铁M8线Ⅲ标段黄兴路站~延吉中路站区间隧道旁通道工程施工中,采用了冻结法加固的施工方法,通过对施工工艺的归纳总结,以及参考有关施工技术资料,形成本工法。
二、特点冻结法适用于各类地层尤其适合在城市地下管线密布施工条件困难地段的施工,经过多年来国内外施工的实践经验证明冻结法施工有以下特点:1、可有效隔绝地下水,其抗渗透性能是其它任何方法不能相比的,对于含水量大于10%的任何含水、松散,不稳定地层均可采用冻结法施工技术;2、冻土帷幕的形状和强度可视施工现场条件,地质条件灵活布置和调整,冻土强度可达5-10Mpa,能有效提高工效;3、冻结法是一种环保型工法,对周围环境无污染,无异物进入土壤,噪音小,冻结结束后,冻土墙融化,不影响建筑物周围地下结构;4、冻结施工用于桩基施工或其它工艺平行作业,能有效缩短施工工期。
三、使用范围冻结法适用于各类地层,主要用于煤矿井筒开挖施工。
目前在地铁盾构隧道掘进施工、双线区间隧道旁通道和泵房井施工、顶管进出洞施工、地下工程堵漏抢救施工等方面也得到了广泛的应用。
四、工艺原理冻结法是利用人工制冷技术,使地层中的水结冰,将松散含水岩土变成冻土,增加其强度和稳定性,隔绝地下水,以便在冻结壁的保护下,进行地下工程掘砌作业。
它是土层的物理加固方法,是一种临时加固技术,当工程需要时冻土可具有岩石般的强度,如不需要加固强度时,又可采取强制解冻技术使其融化。
冻结法施工工艺地铁施工旁通道冻结法施工工艺冻结法施工工法一、前言作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史,我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435m,冻结表土层最大厚度达375m.自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中。
公司在上海地铁隧道旁通道工程施工中,采用了冻结法加固的施工方法,通过对施工工艺的归纳总结,以及参考有关施工技术资料,形成本工法。
二、特点冻结法适用于各类地层尤其适合在城市地下管线密布施工条件困难地段的施工,经过多年来国内外施工的实践经验证明冻结法施工有以下特点:1、可有效隔绝地下水,其抗渗透性能是其它任何方法不能相比的,对于含水量大于10%的任何含水、松散,不稳定地层均可采用冻结法施工技术;2、冻土帷幕的形状和强度可视施工现场条件,地质条件灵活布置和调整,冻土强度可达5-10Mpa,能有效提高工效;3、冻结法是一种环保型工法,对周围环境无污染,无异物进入土壤,噪音小,冻结结束后,冻土墙融化,不影响建筑物周围地下结构;4、冻结施工用于桩基施工或其它工艺平行作业,能有效缩短施工工期。
三、使用范围冻结法适用于各类地层,主要用于煤矿井筒开挖施工。
目前在地铁盾构隧道掘进施工、双线区间隧道旁通道和泵房井施工、顶管进出洞施工、地下工程堵漏抢救施工等方面也得到了广泛的应用。
四、工艺原理冻结法是利用人工制冷技术,使地层中的水结冰,将松散含水岩土变成冻土,增加其强度和稳定性,隔绝地下水,以便在冻结壁的保护下,进行地下工程掘砌作业。
它是土层的物理加固方法,是一种临时加固技术,当工程需要时冻土可具有岩石般的强度,如不需要加固强度时,又可采取强制解冻技术使其融化。
五、工艺流程冻结法六、施工操作要点施工时,应不断对每个施工工序进行管理。
控制冻结孔施工、冻结管安装、冻结站安装、冻结过程检测的质量。
1、冻结孔施工1.1开孔间距误差控制在±20mm内。
在打钻设备就位前,用仪器精确确定开孔孔位,以提高定位精度。
1.2准确丈量钻杆尺寸,控制钻进深度。
1.3按要求钻进、用灯光测斜,偏斜过大则进行纠偏。
钻进3m时,测斜一次,如果偏斜不符合设计要求,立即采取调整钻孔角度及钻进参数等措施进行纠偏,如果钻孔仍然超出设计规定,则进行补孔。
2、冻结管试漏与安装2.1选择φ63×4mm无缝钢管,在断管中下套管,恢复盐水循环。
2.2冻结管(含测温管)采用丝扣联接加焊接。
管子端部采用底盖板和底锥密封。
冻结管安装完,进行水压试漏,初压力0.8MPa,经30分钟观察,降压≤0.05MPa,再延长15分钟压力不降为合格,否就近重新钻孔下管。
2.3冷冻站安装完成后要按《矿山井巷工程施工及验收规范》要求进行试漏和抽真空,确保安装质量符合设计要求。
3、冻结系统安装与调试3.1按1.5倍制冷系数选配制冷设备。
3.2为确保冻结施工顺利进行,冷冻站安装足够的备用制冷机组。
冷冻站运转期间,要有两套的配件,备用设备完好,确保冷冻机运转正常,提高制冷效率。
3.3管路用法兰连接,在盐水管路和冷却水循环管路上要设置伸缩接头、阀门和测温仪、压力表、流量计等测试元件。
盐水管路经试漏、清洗后用聚苯乙烯泡沫塑料保温,保温厚度为50mm,保温层的外面用塑料薄膜包扎。
集配液圈与冻结管的连接用高压胶管,每根冻结管的进出口各装阀门一个,以便控制流量。
3.4冷冻机组的蒸发器及低温管路用棉絮保温,盐水箱和盐水干管用50mm厚的聚苯乙烯泡沫塑料板保温。
3.5机组充氟和冷冻机加油按照设备使用说明书的要求进行。
首先进行制冷系统的检漏和氮气冲洗,在确保系统无渗漏后,再充氟加油。
3.6设备安装完毕后进行调试和试运转。
在试运转时,要随时调节压力、温度等各状态参数,使机组在有关工艺规程和设备要求的技术参数条件下运行。
4、积极冻结阶段在冻结试运转过程中,定时检测盐水温度、盐水流量和冻土帷幕扩展情况,必要时调整冻结系统运行参数。
冻结系统运转正常后进入积极冻结。
积极冻结,就是充分利用设备的全部能力,尽快加速冻土发展,在设计时间内把盐水温度降到设计温度。
旁通道积极冻结盐水温度一般控制在-25~-28℃之间。
积极冻结的时间主要由设备能力、土质、环境等决定的,上海地区旁通道施工积极冻结时间基本在35天左右。
5、维护冻结阶段在积极冻结过程中,要根据实测温度数据判断冻土帷幕是否交圈和达到设计厚度,测温判断冻土帷幕交圈并达到设计厚度后再进行探孔试挖,确认冻土帷幕内土层无流动水后(饱和水除外)再进行正式开挖。
正式开挖后,根据冻土帷幕的稳定性,提高盐水温度,从而进入维护冻结阶段。
维护冻结,就是通过对冻结系统运行参数的调整,提高或保持盐水温度,降低或停止冻土的继续发展,维持结构施工的要求。
旁通道维持冻结盐水温度一般控制在-22~-25℃之间。
维护冻结时间由结构施工的时间决定。
6、工程监测6.1工程监测的目的工程量测作为该工法的一项重要施工内容。
其目的就是根据量测结果,掌握地层及隧道的变形量及变形规律,以指导施工。
由于旁通道施工位于地下十多米处,为防止施工时对地面周边建筑、地下管线、民用及公共设施带来不良影响,甚至严重破坏。
对施工过程必须有完善的监测。
6.2工程监测的内容工程监测贯穿整个施工过程,其主要监测内容为:地表沉降监测,隧道变形监视,通道收敛变形监测,冻土压力监测。
6.1.1冻结孔施工监测内容为:冻结管钻进深度;冻结管偏斜率;冻结耐压度;供液管铺设长度。
6.1.2冻结系统监测内容为:冻结孔去回路温度;冷却循环水进出水温度;盐水泵工作压力;冷冻机吸排气温度;制冷系统冷凝压力;冷冻机吸排气压力;制冷系统汽化压力。
6.1.3冻结帷幕监测内容为:冻结壁温度场;冻结壁与隧道胶结;开挖后冻结壁暴露时间内冻结壁表面位移;开挖后冻结壁表面温度。
6.1.4周围环境和隧道土体进行变行监测内容为:地表沉降监测;隧道的沉降位移监测;隧道的水平及垂直方向的收敛变形监测;地面建筑物沉降监测。
七、机具设备1、冻结法施工旁通道所用设备见表1表1旁通道冻结施工主要机械设备表序号设备名称规格、型号数量额定功率能力1 螺杆冷冻机组 JYSGF300II 2台 110KW 87500Kcal/h2 盐水泵 IS125-100-200 2台 45KW 200m3/h3 冷却水泵 IS125-100-200C 4台 15KW 120m3/h4 冷却塔 NBL-50 4台 15m3/h5 钻机 MK-50 1台6 电焊机 BS-40 2台7 抽氟机 1台说明:以上1-4项冻结设备均备用一台。
冻结设备详见附图2、冻结法施工旁通道所用量测设备见表2表2旁通道冻结施工主要量测设备表序号设备名称规格、型号数量备注1 经纬仪 J2 1台2 测温仪 GDM8145 1台测量冻土温度3 精密水准仪 1台4 打压机 20MPa 1台冻结器打压试漏5 收敛仪 1台冻土帷幕收敛6 钢卷尺 20m 1把八、质量标准由于冻结法施工工程技术难度高,施工风险大,工程中不可预测因素多,故此对质量要求极高。
目前主要参照煤炭行业《煤矿井巷工程施工及验收规范•GBJ213-90》、《煤矿井巷工程质量检验评定标准•MT5009-94》标准要求进行施工。
除了参照国家有关标准外,还应着重注意以下几点:1、冻结帷幕设计时应选择比较安全的计算模型,要有足够的安全系数;2、冷冻机组制冷量在设计时,取较大的备用系数;3、钻孔的偏斜应控制在1%以内;4、终孔间距不大于1.0m;5、在冻土帷幕关键部位,多布置测温孔,监测冻土帷幕的形成过程和形成状况。
九、劳动力组织冻结法施工技术要求高,专业性强,且由于其特殊性,现场需配备土建工程师、机械工程师、电气工程师和测量工程师。
作业人员配备人员见表3:表3 作业人员配备人员工作项目工种人数备注冻结孔施工打钻工 15人进入冻结阶段可转为普通工冻结管安装冻安工 9人进入冻结阶段可转为普通工机械维修机修工 3人电气维修电工 2人(包括设备数据采集)电焊电焊工 2人冻结管焊接工程监测测量工 3人环境变化监测测温技术员 1人测温孔测温辅助施工普通工 4人当班负责施工员 2人总计 41人十、安全环境保护1、设计要考虑各种最不利条件,保证方案安全可靠:2、设计计算的各种最不利条件,在施工组织设计及施工中,做到重点防范,采取切实可行、有效的措施加以控制。
3、选用无污染、效率高、体积小、重量轻、制冷量大、安装运输方便的螺杆冷冻机组作为制冷系统的主机。
以适应地铁施工场地小、工期紧的需要。
4、采用通讯系统和视频系统有效的监控施工现场,对施工中发现的问题及时汇报处理,杜绝一切不安全的施工现象和违章的操作,把事故制止在萌芽状态。
5、旁通道设安全防水门,一备发现险情关闭防水门,保护隧道之用。
6、在对面隧道内,增设冷冻板,冷冻板排管外设置泡沫保温材料,以确保对面隧道交接处的完好冻结状态;在旁通道的左右侧各钻一个Φ89的冻结孔,作为冷冻板盐水循环的进回液管。
7、在管线交底后也可对地下管线和隧道进行必要的支撑。
对离冻结区较近的管线与建筑物进行暴露或保温,防止冻坏。
8、旁通道开挖期间项目管理人员采用二十四小时值班制,对施工的各个环节要起到及时的检查和督促作用,在施工现场准备足够的备用设备和物资,以备应急之用。
9、为预防开挖中停电等导致停工,甚至出现冒顶、涌砂事故,采取以下预案:在旁通道开挖期间,通道内准备3米长16#槽钢(或钢管)6根,粘土2.0t和足够的砂袋,以在必要时堆粘土和砂袋封闭通道,预防淹隧道。
10、冻结加固中打设的冻结孔将穿越④、⑤号土层,该土层局部夹有粉砂薄层,有钻孔突水、涌砂的可能。
A、加大钻具推力,强行顶入套管B、利用原钻具系统注浆,浆液选用水泥—水玻璃或丙烯酸盐类浆液。
C、必要时压紧孔口管密封装置,封闭该孔。
11、采取必要的措施,防止打冻结孔时水土流失;在钻孔施工期间加强沉降的监测,发现跑泥漏沙水土流失严重引起的沉降,影响到建筑物和地下管线,应立即停止施工,立即注浆,防止沉降影响周围建筑物和地下管线,到没有沉降为止,待地层较稳定后再施工钻孔。
12、加大盐水在冻结管内的流量,采用串并联循环方式,加快冻结管的热交换。
13、用逐步降温的过程,防止冻结管由温度应力造成的开裂。
冻结孔每三个串联供液,并根据流量及去回路温差监控冻结器的盐水流量及均匀性,确保冻结帷幕支护可靠。
14、根据监测的测温孔温度计算的各个剖面冻结壁的平均温度,对温度偏高的部位,调整盐水流量予以调控。
实现信息化施工,加强冻结壁的监测监控。
根据监测情况调控冻结壁强度和变形。
