淆水二桥钢栈桥验收方案

一、工程概况

为满足县政府目标工期要求,根据现场情况,拟定搭钢栈桥施工。

钢栈桥宽度为8m,跨径组合为6*12m,总长为72m,采用0 630*10得钢管桩。栈桥下部结构均采用钢管桩基础,上部结构采用贝雷梁、型钢组拼,桥面系采用专用桥而板。

二、执行标准与依据

1、工程施工合同文本

2、工程设计施工图及设计变更联系单

3、《建筑工程施工质量验收统一标准》GB50300-2013

4、《建筑地基恳础工程施工质量验收规范》GB50202-2002

5、《建筑桩基检测技术规范》JGJ106-2014

6、《城市桥梁工程施工与质量验收规范》(CJJ-2008);

7、《公路桥涵施工技术规范》(JTG/T F50-2011);

8、《建筑桩基技术规范》(JGJ 94-2008);

9、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011) o

三、验收范围

钢栈桥下部结构均采用钢管桩基础,上部结构采用贝雷梁、型钢组拼,桥面系采用专用桥而板。验收范围包括钢栈桥全部施工内容。

四、验收人员

1、总承包单位与分包单位技术负责人或授权委派得专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人

2、监理单位项目总监理工程师及专业监理工程师;

3、有关勘察、设计与监测单位项目技术负责人。

4、安装施工单位技术负责人。

五、验收检查方法

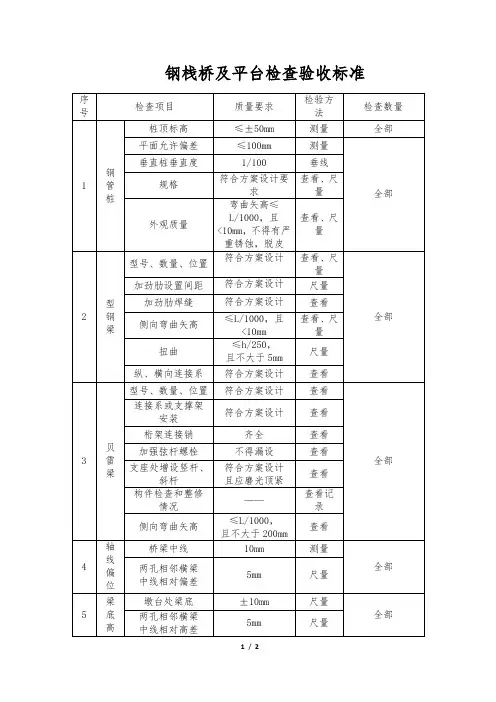

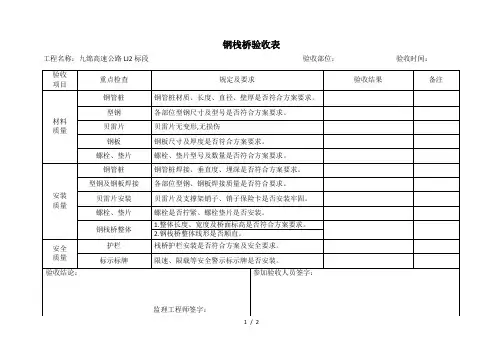

按照淪水二桥钢栈桥施工验收表与《钢栈桥静载试验方案》得内容进行验收。

六、验收程序

验收由生产经理主持,请监理工程师、测量工程师及有关人员参加。验收得结果及时填写相关工程验收记录表格,并请相关人员签认。

附件:

钢栈桥静载试验方案

一、试验目得

1、检验钢管桩单桩承载力;

2、检验钢栈桥结构焊接质量;

3、检验钢栈桥结构整体稳定性;

4、实测贝雷梁及钢管桩桩身弹性变形。

二、试验方法概述

本次试验选取渝水二桥钢栈桥作为试验对象,利用平板车、载重汽车作为加载平台,荷载物可以选择袋装水泥或各类型钢,分三级加载(卸载)。第一级加载.(卸载)60%设计荷载,第二级80%,第三级100%。加载点位于跨中纵横桥轴线交叉处,以此模拟贝雷梁在最不利得位置受到最大汽车荷载作用效应,具体布置如图2-1所示:

拖乍

三匸三三三三三三三三三 三三三三]三鈕◎三三三;=一一— __________________________________________________

图2-1. 钢栈桥预压布置图

三、 试验荷载

根据《满堂支架堆载静压试验规程》,试验荷载按照最最大荷载得1、1倍计,栈桥 设计通行最大车辆荷载为80t 履带吊与15t 吊重及40t 混凝土搅拌车。满载时最大重 量:

p = 〃(w+Gx 广)=1、1 *(80+15+40) =148, 5t

其中:

p —表示最大汽车荷载;

〃一表示冲击系数,参照《满堂支架堆载静压试验规程》,取值1、1; 试验荷载按200t 进行试验。

四、 监测点布置

(1)选取栈桥纵向支点处、1/2截面、1/4截面为控制面,每个面设置3个监测点,

监测点沿横桥向均布,

700cn

北卅

也m 三三三三三三三壬三

跨中中心线

设计地面线

五、试验流程

5、仁试验流程图

5、2、施工步骤

第一步:清理工作面,做好试验得材料准备。

第二步:测量人员按照此方案,在栈桥上标识处各个观测点与载重汽车停放位置,并 读取原始得坐标数据。

第三步:试验用平板车拖至制定位置,携带屐带吊及堆载物至栈桥试验段一侧。

第四步:测量将原始数扌居读取完成后开始进行第一次加载,第一次力U 载荷载为设计 试验荷

1锄观靛

§r=

桥轴线

剣、曲临点

图47 •监测点布JL 图

*世

测点

15•现测点 肚观测点

刊观测点

4処测穴 卞说测点

700cm

力现测点 無世测点 12◎观测

\時中中心线

-n50cn~

图5-1.静載试验工作流程

载得60%, 120t堆载物。

吊装完成后静止10分钟,测量相关数据并分析就是否继续加载。

第五步:按照第四步得方法,依次完成后面2次加载试验工作(160t. 200t) o

第六步:间隔24小时后再次测量相关数据,分析整体稳定性。

第七步:卸载同样分三次进行,第一次卸载至80%设计荷载,160t堆载物,静止10分钟,测量相关数据

第八步:按照第七步得方法,依次完成卸载工作。

第九步:舲止6小时后,测量相关数据,分析数据,完成静载试验工作。

六、静载试验人机料配置

图.静栽试验机械配置表

图.预压堆載.物

七、数据釆集及分析

加载工作开始前,测量所有监测点高程,并做好记录,加载(卸载)过程中,对监控点得高程及贝雷梁变形进行监控,采集数据、记录在表7T、7-2中,并及时对相关数据进行分析,判断就是否继续加载。

图7T・____________ 钢栈桥试压(加载/卸載)试验沉降观测表(m)

注:表示加载前,表示加载中,表示加我后,表示却载后小时

现场测量员:项目技术负责人:监理工程师:

图7-2. ______________ 钢栈桥试压(加载/卯载)变形情况记录表(m)
